路基附属工程施工方案

合集下载

路基附属工程施工方案

路基附属工程施工方案

路基附属工程施工方案本工程为某某路基附属工程施工方案,总工程量约为XXXX立方米,施工工期为XX个月。

工程包括XXX等内容,施工单位为某某公司。

施工过程中需遵守《道路施工安全管理规定》及相关法律法规,确保施工安全、质量和进度。

二、施工准备1. 项目部成立:施工前需成立项目部,确定项目经理、工程师、安全员、质检员等岗位,并明确各职责及联系方式。

2. 设备准备:根据工程量和要求,准备好各类施工设备及工具,保证施工的顺利进行。

3. 材料采购:根据设计要求及施工方案,采购合格的材料,并进行检验,确保材料符合要求。

4. 现场布置:在现场布置施工区域、设置施工标志,确保施工区域明确,安全有序。

5. 施工方案调整:对原定施工方案进行调整,考虑实际情况和效果,保证施工质量。

三、施工工艺1. 清理现场:在施工前,清理现场,确保施工区域清洁、平整。

2. 土方开挖:根据设计要求,进行土方开挖,确保土方质量和坡度符合要求。

3. 石方填筑:进行石方填筑,选择合适的石料,并按照设计要求进行填筑,确保填筑均匀、牢固。

4. 桥梁施工:若工程涉及桥梁施工,需根据设计要求进行桥梁施工,确保桥梁结构牢固、安全。

5. 防护设施:安装各类防护设施,确保施工现场安全,避免施工人员受伤。

6. 审图验收:在施工过程中,定期对工程进行审图验收,确保施工质量符合要求。

7. 回填与养护:按照设计要求,进行回填施工,并进行养护工作,确保工程质量和使用寿命。

四、安全措施1. 施工过程中,全面落实《安全生产法》及其他相关法律法规,加强安全教育和培训,提高施工人员安全意识。

2. 制定施工安全计划,明确施工区域的安全要求和措施,做好施工安全管理工作。

3. 加强现场巡查,及时发现问题和隐患,采取有效措施,防止安全事故发生。

4. 对施工作业进行专业指导和培训,确保施工人员熟悉作业规程,防止操作失误。

五、质量控制1. 实施工程质量管理制度,加强对施工过程中的质量监控和检查,确保工程质量达标。

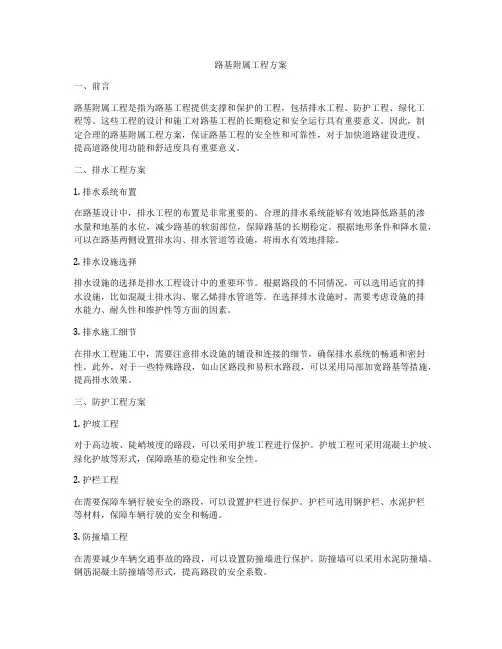

路基附属工程方案

路基附属工程方案

一、前言路基附属工程是指为路基工程提供支撑和保护的工程,包括排水工程、防护工程、绿化工程等。

这些工程的设计和施工对路基工程的长期稳定和安全运行具有重要意义。

因此,制定合理的路基附属工程方案,保证路基工程的安全性和可靠性,对于加快道路建设进度、提高道路使用功能和舒适度具有重要意义。

二、排水工程方案1. 排水系统布置在路基设计中,排水工程的布置是非常重要的。

合理的排水系统能够有效地降低路基的渗水量和地基的水位,减少路基的软弱部位,保障路基的长期稳定。

根据地形条件和降水量,可以在路基两侧设置排水沟、排水管道等设施,将雨水有效地排除。

2. 排水设施选择排水设施的选择是排水工程设计中的重要环节。

根据路段的不同情况,可以选用适宜的排水设施,比如混凝土排水沟、聚乙烯排水管道等。

在选择排水设施时,需要考虑设施的排水能力、耐久性和维护性等方面的因素。

3. 排水施工细节在排水工程施工中,需要注意排水设施的铺设和连接的细节,确保排水系统的畅通和密封性。

此外,对于一些特殊路段,如山区路段和易积水路段,可以采用局部加宽路基等措施,提高排水效果。

三、防护工程方案1. 护坡工程对于高边坡、陡峭坡度的路段,可以采用护坡工程进行保护。

护坡工程可采用混凝土护坡、绿化护坡等形式,保障路基的稳定性和安全性。

2. 护栏工程在需要保障车辆行驶安全的路段,可以设置护栏进行保护。

护栏可选用钢护栏、水泥护栏等材料,保障车辆行驶的安全和畅通。

3. 防撞墙工程在需要减少车辆交通事故的路段,可以设置防撞墙进行保护。

防撞墙可以采用水泥防撞墙、钢筋混凝土防撞墙等形式,提高路段的安全系数。

1. 绿化方案设计对于一些城市道路和风景道路,可以进行绿化工程,提高道路景观的同时也起到降温净化空气的作用。

绿化工程可根据当地气候、土壤条件和交通量进行设计,选择合适的植物种类,布置合理的绿化带。

2. 绿化设施选择在绿化工程中,绿化设施的选择和布置是至关重要的。

可以选择耐旱耐盐的植物,采用抗冲击的绿化设施,确保绿化带的长期美观和保护。

高铁路基附属工程施工方案

高铁路基附属工程施工方案

随着我国高速铁路建设的快速发展,高铁路基工程作为铁路建设的重要组成部分,其质量直接影响到铁路的安全和运营。

为提高高铁路基工程质量,确保铁路运营安全,特制定本高铁路基附属工程施工方案。

二、工程概况本工程为某高速铁路路基附属工程,主要包括路基排水、路基防护、路基加固、路基填筑、路基排水沟、路基排水井、路基边坡防护等施工内容。

三、施工组织与管理1. 施工组织(1)成立高铁路基附属工程施工项目部,负责工程的全面管理。

(2)项目部下设施工、质量、安全、物资、技术、财务等职能科室。

(3)各科室负责人负责本部门的日常工作,确保工程顺利进行。

2. 施工管理(1)严格执行国家及地方相关法律法规,确保工程质量。

(2)加强施工现场管理,确保施工安全。

(3)加强物资管理,确保工程材料质量。

(4)加强施工技术管理,提高施工效率。

四、施工工艺与技术1. 路基排水(1)采用暗沟排水,设置排水沟、排水井等设施。

(2)排水沟采用C25混凝土现浇,排水井采用C25混凝土预制。

(3)排水沟底面设2%的坡度,排水井进出口设反滤层。

2. 路基防护(1)采用砌体防护,砌体材料为M7.5砂浆。

(2)砌体厚度为0.5m,高度根据实际情况确定。

(3)砌体表面涂刷沥青,以提高耐久性。

3. 路基加固(1)采用砂垫层加固,厚度根据实际情况确定。

(2)砂垫层材料为粒径不大于5mm的粗砂。

(3)砂垫层表面铺设土工布,以提高防水性能。

4. 路基填筑(1)采用分层填筑,每层厚度为0.3m。

(2)填筑材料为符合规范要求的土料。

(3)填筑过程中,严格控制压实度,确保路基稳定性。

5. 路基排水沟、排水井(1)排水沟、排水井按设计要求施工,确保排水畅通。

(2)排水沟、排水井表面涂刷沥青,以提高耐久性。

6. 路基边坡防护(1)采用砌体防护,砌体材料为M7.5砂浆。

(2)砌体厚度为0.5m,高度根据实际情况确定。

(3)砌体表面涂刷沥青,以提高耐久性。

五、施工进度安排1. 施工准备阶段:1个月。

路基及附属工程施工方案

路基及附属工程施工方案

路基及附属工程施工方案一、项目概述本施工方案是针对XX地区某公路项目的路基及附属工程施工而制定的。

该项目总长度为XX公里,主要包括路基土方开挖、填筑、桥梁与涵洞的建设等。

二、施工组织2.1 项目组织结构•项目经理:负责项目的整体管理和决策;•施工总监:负责施工进度的控制及现场的协调;•技术负责人:负责施工技术指导和质量控制;•现场监督员:负责现场安全和质量监督。

2.2 现场施工组织为保证施工的顺利进行,现场将设立施工指挥部、材料堆放区、施工用房等区域,并划定安全警戒线,保障施工的安全和秩序。

三、施工方法与工艺3.1 路基土方开挖与填筑3.1.1 路基土方开挖根据设计要求和地质勘察报告,选定机械开挖方式进行土方开挖。

土方开挖采用挖机进行,开挖深度和坡度按照设计要求进行控制。

注意保证开挖现场的安全和周围环境的保护。

3.1.2 填筑填筑土方采用自然压实或机械压实的方式进行。

填筑土方应按照设计要求进行相应的压实措施,确保填筑体的稳定性和承载力。

3.2 桥梁与涵洞的建设3.2.1 桥梁建设根据设计图纸,选定合适的桥梁建设方法,包括桥墩、桥面板、桥墩灌注等工序,确保桥梁结构的牢固和稳定。

3.2.2 涵洞建设针对确定的涵洞位置,进行挖掘、支护、管线安装等工作,确保涵洞的排水和安全要求。

四、施工进度安排施工按照分段进行,以保证项目进度的合理安排。

每个分段的施工进度按照土方开挖、填筑、桥梁建设等工序分别确定,具体进度参见项目进度计划表。

五、施工质量控制5.1 质量目标与要求施工过程中,需按照相关质量标准和设计要求进行施工,保证工程的质量符合要求。

具体质量目标和要求包括土方开挖平整度、填筑土方密实度、桥梁承载力等。

5.2 质量控制措施在施工过程中,采取以下控制措施确保施工质量: - 定期进行质量检验; - 严格按照施工工艺和标准进行施工; - 掌握施工现场的质量风险,及时采取措施解决。

六、安全措施施工过程中,要严格遵守安全操作规程和相关法规,确保施工人员的人身安全和工程的安全。

路基附属工程施工方案

路基附属工程施工方案

路基附属工程施工方案主要包括排水工程、通信工程、电力工程和照明工程等内容。

以下是一篇关于路基附属工程施工方案的范文,字数超过500字。

一、工程概述本项目为某城市道路改造工程,全长约3.5公里,道路等级为城市次干道。

路面宽度为25米,双向四车道。

本工程主要包括路基、路面、排水、通信、电力和照明等附属工程。

本文主要介绍路基附属工程施工方案。

二、施工内容及施工方法1. 排水工程(1)施工内容:包括雨水口、排水沟、检查井等构造物的施工。

(2)施工方法:按照设计图纸进行施工,先开挖排水沟,然后浇筑混凝土基础,安装排水管道,最后回填土并恢复路面。

2. 通信工程(1)施工内容:包括通信管道、通信设备等施工。

(2)施工方法:按照设计图纸进行施工,先开挖通信管道,然后铺设通信电缆,最后回填土并恢复路面。

3. 电力工程(1)施工内容:包括电力管道、变压器、配电箱等施工。

(2)施工方法:按照设计图纸进行施工,先开挖电力管道,然后铺设电力电缆,最后回填土并恢复路面。

4. 照明工程(1)施工内容:包括路灯、灯杆、电缆等施工。

(2)施工方法:按照设计图纸进行施工,先安装灯杆,然后铺设照明电缆,最后安装路灯。

三、施工顺序及工艺流程1. 施工顺序:排水工程→通信工程→电力工程→照明工程。

2. 工艺流程:(1)排水工程:开挖排水沟→浇筑混凝土基础→安装排水管道→回填土→恢复路面。

(2)通信工程:开挖通信管道→铺设通信电缆→回填土→恢复路面。

(3)电力工程:开挖电力管道→铺设电力电缆→回填土→恢复路面。

(4)照明工程:安装灯杆→铺设照明电缆→安装路灯。

四、施工质量保证措施1. 严格遵循设计图纸和施工规范,确保施工质量。

2. 加强施工现场管理,确保施工安全、文明。

3. 强化施工过程中的质量监控,及时发现和解决问题。

4. 加强施工人员培训,提高施工技能和质量意识。

五、施工安全保证措施1. 制定详细的安全施工方案,并进行安全技术交底。

2. 加强施工现场的安全防护,设置安全警示标志。

路基附属工程专项施工方案

路基附属工程专项施工方案

路基附属工程专项施工方案1. 引言本文档旨在为路基附属工程的施工提供具体的方案和指导。

路基附属工程是指在道路基础工程中包括的与道路结构有关的各项工程,如路缘石、护坡、护栏等。

本方案将详细介绍施工前的准备工作、施工方法和施工注意事项,确保施工过程安全高效。

2. 施工前的准备工作在正式进行路基附属工程的施工之前,需要进行以下准备工作:2.1 施工方案确认根据道路设计方案和相关规范,制定路基附属工程施工方案。

施工方案应包括施工时间计划、施工队伍组织、施工设备准备等内容。

方案应得到相关部门的批准,并向相关人员进行培训和说明。

2.2 施工材料准备根据施工方案确认所需的施工材料,包括路缘石、护坡材料、护栏等。

材料应符合相关标准和规范,并进行质量检查。

2.3 施工设备准备准备好所需的施工设备,如挖掘机、运输车等。

设备应符合安全要求,定期检查并进行维护保养,确保施工过程中设备的正常运行。

2.4 施工人员培训对施工人员进行必要的培训,包括施工工艺、安全事项等内容。

确保施工人员具备必要的技能和知识,能够正确操作施工设备和材料。

3. 施工方法根据道路设计方案和施工方案,采用适当的施工方法进行路基附属工程的施工。

主要施工方法有以下几种:3.1 路缘石施工按照设计要求,在路缘线上进行路缘石的施工。

首先清理施工区域,并进行基础处理。

然后根据设计要求,按规定的尺寸和间距进行路缘石的安装,使用专用的胶水或胶泥进行粘接。

3.2 护坡施工根据设计要求,在道路两侧或坡面进行护坡的施工。

首先需要清理施工区域,确保坡面平整。

然后根据设计要求,铺设相应的护坡材料,并进行固定和填充。

最后进行养护,确保护坡的稳定。

3.3 护栏施工根据设计要求,在需要设置护栏的位置进行施工。

首先需要清理施工区域,并进行基础处理。

然后根据设计要求,进行护栏的安装和连接,确保护栏稳固牢靠。

4. 施工注意事项在进行路基附属工程的施工过程中,需要注意以下事项:4.1 安全防护施工现场应设立明显的安全警示标志,并配备必要的安全设施,确保施工人员的人身安全。

路基及附属工程施工方案

路基及附属工程施工方案

一、工程概况本工程为某地区某路段路基及附属工程施工,全长XX公里,起点为XX,终点为XX。

该路段道路等级为XX级公路,路基宽度XX米,双向XX车道。

工程内容包括路基土方、路面、桥梁、涵洞、排水、照明、绿化等附属工程。

二、施工组织与管理1. 施工组织(1)成立项目部,负责整个工程的施工组织、管理和协调。

(2)项目部下设施工、技术、质量、安全、材料、财务、后勤等职能部门。

(3)明确各职能部门职责,确保工程顺利进行。

2. 管理措施(1)建立健全工程质量管理体系,严格执行国家标准和规范。

(2)加强施工现场管理,确保施工安全、文明、有序。

(3)严格控制施工进度,确保工程按期完工。

(4)加强材料管理,确保工程所需材料质量。

三、路基施工方案1. 路基土方施工(1)根据设计图纸,合理规划路基土方施工顺序。

(2)采用挖掘机、装载机、自卸汽车等机械设备进行土方运输。

(3)路基填筑前,对填筑材料进行检验,确保符合要求。

(4)填筑过程中,严格控制填筑厚度,确保路基压实度达到设计要求。

2. 路基排水施工(1)按照设计要求,设置排水沟、排水管等排水设施。

(2)采用挖掘机、装载机等机械设备进行排水沟、排水管施工。

(3)排水设施施工过程中,确保施工质量,防止渗漏。

四、路面施工方案1. 路面基层施工(1)根据设计要求,选择合适的基层材料。

(2)采用摊铺机、压路机等机械设备进行基层摊铺和碾压。

(3)严格控制基层厚度和压实度,确保路面平整度。

2. 路面面层施工(1)根据设计要求,选择合适的路面面层材料。

(2)采用摊铺机、压路机等机械设备进行路面面层摊铺和碾压。

(3)严格控制路面面层厚度和压实度,确保路面平整度。

五、附属工程施工方案1. 桥梁施工(1)根据设计图纸,合理规划桥梁施工顺序。

(2)采用吊装设备、混凝土泵等机械设备进行桥梁施工。

(3)严格控制桥梁施工质量,确保桥梁安全、稳定。

2. 涵洞施工(1)根据设计要求,设置涵洞结构。

(2)采用挖掘机、装载机等机械设备进行涵洞施工。

基坑及附属工程施工方案(3篇)

基坑及附属工程施工方案(3篇)

第1篇一、工程概况本项目为XX市XX道路改造工程,位于市区中心区域,全长约2.5公里。

工程内容包括道路路基、路面、排水、照明、交通设施等。

其中,基坑及附属工程主要包括:道路两侧的基坑开挖、支护及回填,以及附属结构的施工。

二、编制依据1. 国家相关法律法规及行业标准;2. 《建筑工程施工质量验收统一标准》(GB50300-2013);3. 《建筑工程施工安全检查标准》(JGJ59-2011);4. 工程设计文件及相关施工图纸;5. 施工现场实际情况。

三、施工部署1. 施工组织机构成立基坑及附属工程施工项目部,负责工程的组织、协调和管理工作。

2. 施工顺序(1)先进行道路两侧的基坑开挖、支护,再进行路面、排水、照明等工程的施工;(2)附属结构施工应在路基、路面等基础工程完成后进行。

3. 施工进度计划根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。

四、施工工艺及方法1. 基坑开挖(1)采用机械开挖,开挖深度根据设计要求进行;(2)开挖过程中,确保边坡稳定,防止坍塌;(3)开挖过程中,注意排水,防止水浸泡地基。

2. 基坑支护(1)采用锚杆喷射混凝土支护,根据地质条件和设计要求进行设计;(2)锚杆打入深度、间距、锚固力等参数应符合设计要求;(3)喷射混凝土厚度、强度等应符合设计要求。

3. 基坑回填(1)回填材料采用砂石混合料,符合设计要求;(2)回填过程中,注意分层压实,确保回填质量。

4. 附属结构施工(1)根据设计图纸,进行附属结构的施工;(2)附属结构施工过程中,注意施工质量,确保安全。

五、施工安全保证措施1. 建立健全安全生产责任制,明确各级人员的安全责任;2. 加强施工人员的安全教育培训,提高安全意识;3. 严格执行安全技术操作规程,确保施工安全;4. 加强施工现场安全管理,确保施工现场安全;5. 配备必要的安全防护设施,如安全网、安全带等;6. 制定应急预案,确保在发生安全事故时能及时处置。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

新建北京至沈阳铁路客运专线工程(GDK172+152-DK176+847.92 路基工程)路基边坡防护工程施工方案年月日年月日编制人:审定人:年月日审核人:审批人:年月日路基边坡防护工程施工方案一、编制依据1.1《新建吉林至珲春铁路路基设计大样图集》(吉珲大样图施路-06)1.2《新建吉林至珲春铁路路基设计工点图》(吉珲施路-107~109)1.3《高速铁路路基工程施工质量验收标准》TB10751-2010/J1147-20111.4《高速铁路路基工程施工技术指南》铁建设[2010]241 号二、工程概况新建铁路京沈客运专线工程GDK172+152~DK176+847.92 段路基边坡防护工程由C25 混凝土拱形截水骨架内空心砖客土植草及栽种灌木、C25 方形植草窗内空心砖客土植草及栽种灌木以及空心砖客土植草及栽种灌木三种边坡防护形式组成。

三、设计文件说明3.1 C25混凝土拱形骨架内空心砖客土植草及栽种灌木护坡拱形骨架护坡采用C25 混凝土现场浇筑,主骨架宽0.6m,主骨架肋厚0.6m,骨架起、终点侧边、底部及顶部设镶边。

侧边镶边宽0.5m,顶部及底部镶边宽1.0m,镶边均采用C25 混凝土浇筑。

为便于养护每隔100m 左右设置一道检查台阶,台阶宽度1.0m,厚0.6m。

踏步和路堤坡面排水槽应设在主骨架处。

骨架内采用空心砖客土撒播草籽及栽种灌木,客土厚0.2m,采用适宜植物生长的清表土、种植土、黏性土等。

每隔4 个主拱设置一道沉降缝,沉降缝内填塞沥青麻筋。

如图所示:踏步镶边主骨架绿色防绿色防空心砖空心砖土撒播土撒播及栽种及栽种木基础顶面线混凝土拱型截水骨架内绿色防护正视图骨架护坡拱骨架踏步大样图混凝土断面节点大样图中粗砂厚内铺一层复合土工膜骨架骨架护坡护坡顶部顶部镶边镶边与堑与路顶连堤护接详肩连图接详图方形植草窗内空心砖客土植草及栽种灌木护坡3.2 C25.,上、下、左、右交6m0.4m,坡面按间距C25 方形植草窗护坡厚,植草窗内采用× 4.24m 错设置方形截水客土植草窗,窗口尺寸4.24m 混凝土空心砖客土撒播植草及栽种灌木防护,边坡平台采用预制C25 C25 混凝土加固。

管泄水PVC 上、下、左、右交错设置孔径0.1m 的~护坡每隔23m 。

范围内设砂砾石窝状反滤层,厚0.3m0.5m 孔,孔后×0.5m,缝内填塞设伸缩缝一道宽0.02m10 护坡沿线路方向每隔~20m 沥青麻筋。

0.6m,单级高0.2m 坡面每隔100m 设置踏步,踏步宽度护坡基础与侧沟平台及侧沟连成一体。

如图所示:踏步泄水孔混凝土空心砖客土植草及栽种灌木剖面图3.3 空心砖客土植草及栽种灌木边坡防护混凝土空心砖采用C25混凝土预制,为正六边形。

边长0.2m,厚0.03m,高度0.08m~0.2m。

空心砖内客土撒播植草及栽种灌木,用于路基边坡防护即可提高景观效果,又可防止表水对路基边坡的直接冲刷。

采用边坡满铺混凝土空心砖时,加固范围周边须设C25 混凝土镶边、基础, 边坡两侧和顶部、底部镶边宽0.5m,基础采用顶宽0.5m、底宽0.7m,埋深0.8m 的全埋式C25 混凝土基础;沿线路方向每隔10m 设置一处C25 混凝土排水槽,排水槽为U 型,宽0.6m,嵌入边坡深0.4m,外露挡水板高0.1m,宽0.1m。

空心块与排水槽连接空隙处采用C25 混凝土填塞。

客土草及种灌混凝空心混凝镶混凝混凝镶边混凝土空心砖内客土植草及栽种灌木护坡正视图空心砖大样图路堑坡面空心砖客土植草及栽种灌木护坡混凝土剖面路堤坡面空心砖客土撒播植草及栽种灌木护坡混凝土支骨架镶边混凝土支骨架镶边 路堑侧沟平台处支骨架镶边路堤支与基础骨架与衔接设全埋式计图脚墙基础衔3.5 主要工程数量路基边坡防护统计表里程 左、右侧 护坡形式 拱形截水骨架内空心砖客土植草及栽种灌木GDK172+152.00-GDK172+240.00 左 C25 拱形截水骨架内空心砖客土植草及栽种灌木C25GDK172+152.00-GDK172+240.00 右左 空心砖客土植草及栽种灌木GDK172+240.00-GDK172+284.00 空心砖客土植草及栽种灌木GDK172+240.00-GDK172+284.00 右 GDK172+284.00-GDK172+480.00 空心砖客土植草 及栽种灌木左 空心砖客土植草及栽种灌木右 GDK172+284.00-GDK172+380.00 GDK172+380.00-GDK172+480.00 拱形截水骨架内空心砖客土植草及栽种灌木右C25接设计图C25拱形截水骨架内空心砖客土植草及栽种灌木左 GDK172+480.00-GDK172+517.00混凝土主骨架 路堑侧沟平台处主骨架与基础衔接设计图路堤主骨架与全埋式脚墙基础衔接设计图GD K1 72 +5 73 . 00- GD K1 72 +6 45 .0 0 GD K1 72 +6 45 .0 0- GD K1 72 +6 80 . 00 GD K1 72 +6 45 . 00- GD K1 73 +0 00 空心砖客土植草及栽种灌木空心砖客土植草及栽种灌木173+700.00-DK173+975.0C25C25DK173+700.00-DK173+975.00空心砖客土植草及栽种灌木空心砖客土植草及栽种灌木C25右C25 拱形截水骨架内空心砖客土植草及栽种灌木DK173+975.00-DK174+300.00 左右DK173+975.00-DK174+300.00C25DK175+400.00-DK176+100.00 拱形截水骨架内空心砖客土植草及栽种灌木左DK175+400.00-DK176+100.00 右C25 拱形截水骨架内空心砖客土植草及栽种灌木C25 左DK176+100.00-DK176+848.00 拱形截水骨架内空心砖客土植草及栽种灌木C25 拱形截水骨架内空心砖客土植草及栽种灌木DK176+100.00-DK176+848.00四、施工组织4.1 人员组织机构本段路基施工分三个架子队管段里程分别为DK172+152~DK174架子队设队长1 名,领工员2名,技术员2 名,安全质量监护员1 名。

各架子队根据本管段内的工作量及工期要求安排施工人员。

拟在一架子队管段内安排路基边坡防护工程施工人员50 人;二架子队管段内安排50 人;三架子队管段内安排50 人。

4.2 机械设备配置机械设备名规格型单数备挖掘3小型发电38混凝土运输工期安排4.3(冬季、及冻10 日。

月6 年月6月计划施工时间201210~2013 结时间不施工。

)五、施工程序及施工工艺施工准备5.1.边坡防护工程施工前应先进行刷坡施工,刷坡时应挂线,坡度使用坡度尺控制。

路肩宽度不得小于设计路肩宽度,坡度不能大于设计坡度,坡面刷好后应将坡面拍实,整平。

坡面刷好后修整坡脚并碾压密实。

5.2 测量放样5.2.1 主骨架放样根据事先排好的主骨架里程计算出主骨架在的坐标,使用全站仪放样主骨架中心里程,并钉桩做标记。

5.2.2 条形基础放样参照主骨架的位置,使用线绳和坡度尺按照断面放样基础位置,并钉桩做标记,最后撒白灰线标记出基础开挖的范围。

5.2.3 主拱架放样施工前先按照主拱的尺寸制作一个模具,模具尺寸如图所示:待主骨架的放样完成后,使用钢尺(或卷尺)测量出主拱底脚所.在位置,并将模具固定在坡面上,用白灰线撒出主拱的开挖范围。

5.2.4 方形植草窗的放样按照设计位置放出方形植草窗的位置,并挂线做标记。

另外按照设计位置放样出坡面泄水孔的位置,并撒白灰标示出管后砂砾石窝状反滤层的开挖范围。

5.3 开挖基坑根据放样好的白灰线,开挖基槽,基槽开挖应先从下至上,先开挖条形基础基槽,待基础施工完成后再开挖坡面基槽,并施工坡面防护混凝土。

5.4 支立模板、浇筑混凝土、养生基坑开挖满足设计尺寸后,支立基础模板,浇筑基础混凝土。

待基础混凝土达到一定强度后再支立坡面防护模板(主骨架、主拱架、方形植草窗等)并浇筑混凝土。

混凝土应使用小型振捣棒振捣,并随时人工整形,混凝土初凝后应压面收光。

混凝土压面收光后,用塑料布覆盖,养生。

5.5 空心砖砌筑及植物防护待坡面防护混凝土养生结束后,回填混凝土与坡面缝隙,平整并夯实坡面,坡面平整后铺设六边形空心砖,空心砖铺设应自下而上,铺设时用橡皮锤敲打使之与坡面密贴,不得用铁锤等硬物。

砌筑完成后在空心砖的空心部分回填种植土、清表土、黏性土等再进行撒播草籽及栽种灌木绿化施工,绿化施工应在适宜植物生长的季节进行。

施工注意事项5.6.5.6.1 施工前先清刷坡面浮土,填补坑凹,使坡面大体平整。

5.6.2 骨架混凝土浇筑应自下而上进行,两骨架衔接处应处于同一高度。

骨架应与坡面密贴,骨架流水面应与草坡表面平顺。

5.6.3 方形植草窗为了保证质量和外观整齐,施工时应按设计的坡度、厚度和窗口形式挂线放样。

5.6.4 护坡圬工与坡面密贴,防护顶面与边坡间的缝隙必须封严。

5.6.5 植物植物防护草籽需选用根系发达茎矮叶茂且适于本地区成活的多年生草种,草籽埋入深度不小于5cm,为使草籽均匀分布,可将种子与砂、干土或锯末混合。

草籽养生期内,需用透气农膜覆盖,避免雨水冲刷,及时进行洒水养生。

对漏撒、草籽发芽成活过稀部位还应进行补撒。

灌木采用适宜当地生长的、易于成活的树种。

6、质量控制6.1. 质量保证措施1)所用的钢筋应检查其出厂证明,并进行抽检,合格后方可(使用,钢筋在使用前应进行调直、除锈、去氧化皮;电焊工必须持证上岗,焊接头要经过试验合格后才允许正式作业。

(3)所有进材料必须出场证明,并按《客铁路混凝土工程施工质量验收标准》规定的试验批次进行试验合格后方可用于施工。

(4)钢筋在安装时采用钢筋限位,应先划线后绑扎,竖向主筋和横向水平分布钢筋按照设计位置要求绑扎牢固,并保证钢筋的保护层厚度。

5)混凝土施工脚手架及支撑要搭设牢固,模板做到横平竖直,(杜绝跑模现象发生;捣固设专人进行作业,严格控制分层厚度、布点.振捣,防止出现蜂窝、麻面。

(6)沉降缝、防水层严格按照设计以及施工规范要求施工,达到无渗漏。

若发现渗水应及早返修。

质量保证体系框图工区长工区总工程师副工区长工程管理部安全质量部物资设备部检测试验室重工按按依复测制贯制复地机厂按成核土建计组贯质、序量优据核量定彻核方械家技品定查工材织彻量部难自跟化优控创部设大设术生、施地设取、QC部检颁、检样的化制计半备标产堆优颁工质计踪活颁圬标查新工管、规料检准许文成设规方条文的验动复准,检项理计件源定测可品测划范案测件件施标各进检报目,量货、、证及质认,,文,,工,项、行监质证数采复调、装检季强工件质必优设抽分工理量据购核车试产节入项化艺和要化计工程量检跟试分制、品质性库现标程施分时施确宣工区各职能部门工作质各作业班组工序质量6.2. 建立健全质量保证体系及质量保证组织机构质量保证组织机构图质量管理组织机构工区长工区总工程师副工区长物环工综计检安保程资测划全合监设管试财质办察理备验务公量部部部室室部部各班组7. 安全措施7.1 安全保障组织机构设置为确保施工安全,落实安全责任,建立了以作业队长为组长,书记和副队长为副组长,各部门负责人及专职安检工程师为主的安全领导小组。
