20110509-关于切实加强风电场安全监督管理遏制_大规模风电机组脱网事故的通知-办安全[2011_]26
能源局整风背后风机脱网真相调查

能源局整风背后:风机脱网真相调查来源:亮报作者:许争王彦民发布时间: 2011-5-16 11:34:575月5日,国家电监会针对风机脱网事故进行再次通报。
5月9日,国家能源局亦二次下发通知,要求整肃风电。
在通报和整肃要求背后,是社会各界对风电产业健康发展的热切期盼。
近期几次风机脱网事故技术原因均已查明,低电压穿越能力缺陷明显。
但在提升低电压穿越能力之外,尽快出台国家级行业标准、规范管理流程、理顺合作协调机制,更被认为是解决风机脱网问题、促进风电产业健康发展的关键。

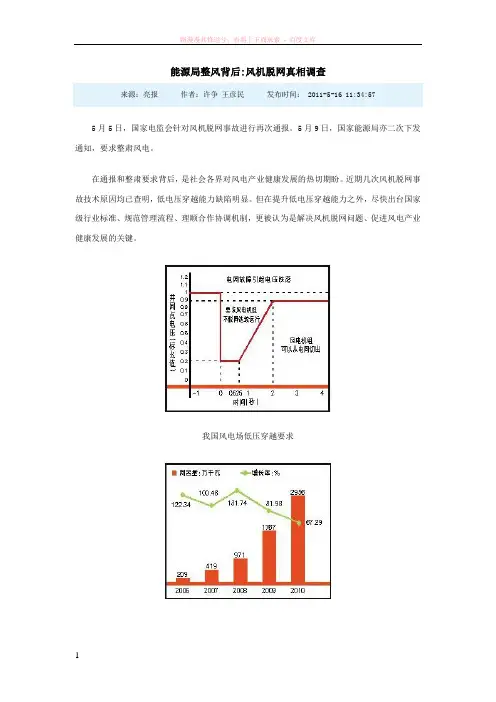

我国风电场低压穿越要求我国风电并网容量及增速数据来源:《国家电网公司促进风电发展白皮书》林赛制图探因被行业内视为并网标杆的酒泉风电基地,缘何在不到两个月内被电监会通报两次?风机集体脱网的背后又有什么样的安全隐患?“2·24”甘肃酒泉风电机组大规模脱网事故还未平息,4月17日又发生两起风机大规模脱网事故。
在不到两个月内,电监会通报了三起风机大规模脱网事故,这在我国风电运营史上尚属首次。
截至今年4月底,甘肃酒泉风电基地已经吊装完成了550万千瓦风电机组,其中已经有25座风电场、387.4万千瓦发电机组并网投产,预计今年上半年已经完成吊装的风电机组将全部并网投产,届时酒泉风电基地将成为全世界集中并网规模最大的风电基地之一。
然而,在风电并网容量不断增加的过程中,酒泉风电基地风电场也进入了事故高发期。
小小电缆头酿大祸让很多人没有想到的是,甘肃两起风机脱网事故都是由不起眼的电缆头引起的。
据电监会通报,2月24日,甘肃中电酒泉风力发电有限公司桥西第一风电场因一个开关间隔的电缆头故障绝缘击穿,造成三相短路,导致包括这个风电场在内的10座风电场的274台风电机组因不具备低电压穿越能力在系统电压跌落时脱网,引起系列反应,最终本次事故脱网风机达598台,损失出力占到事故前酒泉地区风电出力的54.4%,造成西北电网主网频率由事故前的50.034赫兹降至最低49.854赫兹。
大规模风电机组脱网的主要处理措施

大规模风电机组脱网的主要处理措施第一篇:大规模风电机组脱网的主要处理措施大规模风电机组脱网的主要处理措施大规模风力发电机组,由于一般都处于环境恶劣的野外,而且日晒雨淋,因此经常会发生大规模脱网事故,严重影响了发电工作的正常运行,因此本文就简单介绍大规模风电机组脱网事故发生后的主要处理措施。
一,风电机组和风电场满足并网技术要求,具备LVRT是遏制风电机组大规模脱网事故的关键。
新并网的机组必须具备LVRT,已并网的风电机组必须按要求的计划整改。
来不及LVRT改造的,首先确认满足基本的风机运行要求,如并网点电压跌落0.8 pu以下时,需要不跳闸运行0.1~0.2 s,见图1,就能穿越大部分的电网瞬时故障。
对已并网的风电场LVRT进行梳理、测试,不具备合格LVRT的风电场,应在规定的期限内完成改造并通过LVRT现场抽检,风电场大规模集中接入点上的风机,应优先安排改造。
制造厂应主动配合现场,协商具体改造方案并立即实施。
开放风机控制及保护定值设置,优化风机保护与风机控制系统间的配合关系,使风机主控系统和LVRT功能相协调。
二,应对在网电缆、电缆头及开关柜做全面的隐患排查,并按规程要求全面做高、低压试验。
加强对电缆、开关柜、刀闸接头等设备的运行维护管理,完善运行监视手段,配置红外、紫外成像仪等检查仪器或设备,确保及时准确发现并消除隐患。
此外鉴于当前低价中标影响产品质量的问题,建议风电场对设备材料采购过程严格把关,尽量选用大型企业或者能生产更高电压等级电缆附件的企业的产品,避免不合格产品挂网运行。
三,中性点不接地或经消弧线圈接地系统,故障线路和非接地线路仅仅流过微弱的电容电流,无法准确确定是那一条线路发生接地,给接地查找和修复带来困难。
基于基波零序电流的幅值、方向等原理的装置的选线效果不太好。
而基于小波变换的行波单相选线[13-14],充分利用电网中普遍存在的电流行波来进行故障选线,是故障选线原理的突破,为其提供了全新的思路和新的方案,实际运行证明,有望从根本上解决小电流系统故障选线难题,从而实现快速可靠选线并及时跳闸,可防止故障扩大。
防止机网协调及风电大面积脱网事故重点要求及实施细则

防止机网协调及风电大面积脱网事故重点要求及实施细则1.1 防止机网协调事故1.1.1 各发电企业(厂)应重视和完善与电网运行关系密切的保护装置选型、配置,在保证主设备安全的情况下,还必须满足电网安全运行的要求。
1.1.2 发电机励磁调节器(包括电力系统稳定器)须经认证的检测中心的入网检测合格,挂网试运行半年以上,形成入网励磁调节器软件版本,才能进入电网运行。
1.1.3 根据电网安全稳定运行的需要,200MW及以上容量的火力发电机组和50MW及以上容量的水轮发电机组,或接入220kV电压等级及以上的同步发电机组应配置电力系统稳定器。
1.1.4 发电机应具备进相运行能力。
100MW及以上火电机组在额定出力时,功率因数应能达到-0.95~-0.97。
励磁系统应采用可以在线调整低励限制的微机励磁装置。
1.1.5 新投产的大型汽轮发电机应具有一定的耐受带励磁失步振荡的能力。
发电机失步保护应考虑既要防止发电机损坏又要减小失步对系统和用户造成的危害。
为防止失步故障扩大为电网事故,应当为发电机解列设置一定的时间延迟,使电网和发电机具有重新恢复同步的可能性。
1.1.6 为防止频率异常时发生电网崩溃事故,发电机组应具有必要的频率异常运行能力。
正常运行情况下,汽轮发电机组频率异常允许运行时间应满足表5-1的要求。
表5-1 汽轮发电机组频率异常允许运行时间1.1.7 发电机励磁系统应具备一定过负荷能力。
1.1.7.1 励磁系统应保证发电机励磁电流不超过其额定值的1.1倍时能够连续运行。
1.1.7.2 励磁系统强励电压倍数一般为2倍,强励电流倍数等于2,允许持续强励时间不低于10s。
1.1.8 发电厂应准确掌握有串联补偿电容器送出线路以及送出线路与直流换流站相连的汽轮发电机组轴系扭转振动频率,并做好抑制和预防机组次同步谐振或振荡措施,同时应装设机组轴系扭振保护装置,协助电力调度部门共同防止次同步谐振或振荡。
1.1.9 机组并网调试前3个月,发电厂应向相应调度部门提供电网计算分析所需的主设备(发电机、变压器等)参数、二次设备(电流互感器、电压互感器)参数及保护装置技术资料,以及励磁系统(包括电力系统稳定器)、调速系统技术资料(包括原理及传递函数框图)等。
风电安全监管报告2011_图文.

SERC 风电安全监管报告(2011)索图索引引图 1 2005 -2010 年风电装机容量...........................................................................3 图 2 我国六大区域风电装机容量分布.....................................................................3 图 3 风电装机容量超过百万千瓦的省份..................................................................4 图4 2011 年 1-6 月 12 个省份风力发电量..................................................................4 图 5 2010 年风电机组故障分类统计情况..................................................................7 图 6 2011 年 1-8 月风电机组故障分类统计情况.........................................................7 专栏索引专栏 1 2011 年四起典型的风电机组大规模脱网事故...................................................5 专栏 2 2011 年风电机组大规模脱网事故中机组低电压脱网情况....................................6 专栏 3 风电安全隐患整改情况..............................................................................8 专栏 4 风电安全生产责任落实情况........................................................................11 专栏 5 风电安全生产制度建设情况........................................................................11 专栏 6 风电机组技术性能改造工作情况..................................................................12 专栏 7 风电并网运行管理情况..............................................................................12 专栏 8 风电安全教育培训工作开展情况..................................................................13 专栏9 甘肃酒泉风电基地并网情况........................................................................17 专栏 10 风电的随机性和反调峰性........................................................................17 专栏 11 风电送出规划建设与风电电源项目规划建设不协调 (18)专栏 12 部分地区调峰调频电源建设与风电规划建设不协调……………………………………19 专栏 13 部分风电场安全管理薄弱…………………………………………………………………20 专栏 14 风电场二次系统不能满足系统安全运行要求……………………………………………20 专栏 15 风电场人员专业素质不满足需要..................................................................21 专栏 16 风电功率预测系统建设不平衡、不完善.........................................................21 专栏 17 部分风电机组低电压穿越能力改造面临较大困难 (22)专栏 18 部分风电场无功补偿装置不满足电网运行要求…………………………………………23 专栏 19 设计不规范对风电场安全运行的影响……………………………………………………23 专栏 20 风电场建设遗留的突出问题………………………………………………………………24 专栏 21 风电机组设备事故情况……………………………………………………………………25 46。
防止风电大规模脱网重点措施

防止风电大规模脱网重点措施第一篇:防止风电大规模脱网重点措施防止风电大规模脱网重点措施1.总则1.1.为防止风电机组大规模脱网,保障电网安全稳定运行,在总结分析近期风电脱网故障原因和当前风电并网运行存在问题的基础上,特制定《防止风电大面积脱网重点措施》(以下简称《重点措施》。
1.2.《重点措施》制定的依据是《中华人民共和国电力法》、《中华人民共和国可再生能源法》、《电网调度管理条例》等法律法规,和《电力系统安全稳定导则》、《电网运行准则》、《风电场接入电网技术规定》、《风电调度运行管理规范》等相关技术标准。
1.3.并网电压等级在110(66)kV及以上的已建、新建和改扩建风电场均应执行《重点措施》。
规划、设计、制造、建设、调试、检测、运行、检修等各有关单位都应按照《重点措施》要求,开展和落实相关工作。
1.4.《重点措施》强调的是防止风电大规模脱网的有关措施,部分内容在已颁发的规程、规定和技术标准中已有明确规定,但为了强调这些要求,本次重复列出。
因此,在贯彻落实《重点措施》的过程中仍应严格执行相关规程、规定和标准。
2.强化风机入网管理,提高风机整体性能 2.1.风电并网检测采用型式试验与现场抽检相结合的方式,由政府主管部门授权的检测机构进行检测,并出具检测报告。
风电机组应按型号开展并网检测,风电机组并网检测内容包括风电机组电能质量、有功功率/无功功率调节能力、低电压穿越能力、电网适应性测试、电气模型验证。
发电机、变流器、主控制系统、变桨控制系统、叶片等影响并网性能的技术参数发生变化的风电机组视为不同型号,需重新检测。
2.2.新并网机组的低电压穿越能力、有功功率/无功功率调节能力等各项性能均须满足相关技术标准要求,申请并网时应向电网调度部门提交由检测机构出具的、与申请并网机组型号一致的检测报告,否则不予并网。
2.3.已并网并承诺具备合格低电压穿越能力的风电场,应在六个月内完成低电压穿越能力现场抽检,并向电网调度部门提交并网检测报告。
国家能源局

国家能源局关于加强风电场并网运行管理的通知"中国·威海"政府门户网站 2011-8-30 浏览次数:54【字号:大中小】【背景色:】【打印本页】【推荐】【关闭本页】国能新能[2011]182号各省(区、市)发展改革委(能源局)、国家电网公司、南方电网公司、华能集团公司、大唐集团公司、华电集团公司、国电集团公司、中电投集团公司、神华集团公司、中广核集团公司、中节能集团公司、水电水利规划设计总院、华锐风电科技公司、金风科技公司、东方汽轮机公司、湘电集团公司、北京鉴衡认证中心:今年以来,我国发生多起大规模风电机组脱网事故,对电网运行安全和风电产业持续健康发展造成了不利影响。
为吸取教训,防止类似事故再次发生,现就加强风电并网运行管理通知如下:一、加强风电场建设施工管理。
各开发企业应加强对参与风电场建设的施工企业与人员资质的管理和现场质量监督与检查验收。
各风电场应严格按照相关标准和规程进行试验和投产验收,要针对风电场内电缆头、电压互感器等设备故障频发问题开展专项隐患排查。
因设备质量和工程施工质量引发大范围事故的风电场,要立即检查评估和整改,再经测试和验收后,方可并网运行。
二、加强风电场并网运行管理。
风电开发企业应规范风电场无功补偿装置运行管理,按照要求配备无功补偿和调节装置并保障其正常运转,确保所属各风电场严格按照国家和行业相关标准并网运行,并具备承受一定的过电压的能力。
要深入研究和完善改造场内升压站,实现风电场汇集线单相故障的快速切除、避免故障扩大。
三、提高并网运行风电机组的低电压穿越能力。
新核准并网运行的风电机组应严格按照《风电机组并网检测管理暂行办法》的要求,具备低电压穿越能力并通过有关机构的检测认证。
己并网运行的风电机组,具备低电压穿越能力的应在年底前完成调试,确保该功能正常开放;不具备低电压穿越能力的机组和风电场,开发企业应会同设备制造企业尽快制定切实可行的技术方案,在一年内完成设备或风电场的改造,使其符合并网运行要求。
风电场反事故措施管理制度模版

风电场反事故措施管理制度模版第一章总则第一条为了保障风电场的安全生产,防范和遏制事故的发生,提高事故应对和处理能力,制定本管理制度。
第二条风电场反事故措施管理制度是风电场进行事故预防和反应的基础性规范性文件。
第三条本管理制度适用于风电场的所有工作人员,包括管理人员、技术人员、作业人员等。
第四条风电场应当建立和完善风险评估、安全预警、事故应对等制度和机制。
第五条风电场反事故措施管理制度应当与风电场的其他管理制度相互配合,形成有机链接。
第六条风电场应当对本管理制度进行培训和宣传,提高全员的安全意识和事故应对能力。
第七条风电场反事故措施管理制度的修订和解释权归风电场管理部门所有。
第二章风险评估与预防第八条风电场应当进行全面的风险评估,确定可能发生的事故类型、发生的频率、可能对人身和财产造成的损害程度。
第九条风电场应当对存在的安全隐患进行识别、评估和排除,建立安全生产标准化体系。
第十条风电场应当采取必要的预防措施,消除、减轻和控制风险。
第十一条风电场应当对风电设备进行定期检查、维护和保养,确保设备的正常运行。
第十二条风电场应当对工作人员进行安全培训,提高其安全意识和风险识别能力。
第十三条风电场应当加强对作业人员的管理,制定作业规范,确保作业安全。
第十四条风电场应当建立和完善事故预警和应急预案,提高事故的应对能力。
第十五条风电场应当建立和完善隐患排查和整改制度,及时发现和处理各类隐患。
第十六条风电场应当定期组织安全检查和评估,发现问题及时纠正。
第三章事故应对与处理第十七条风电场应当建立和完善事故应对和处理机制,做好各类事故的预案准备工作。
第十八条风电场应当及时组织应急抢险力量,做好应急措施的调度和指挥。
第十九条风电场应当建立事故调查和报告机制,对事故进行深入调查,查明事故原因。
第二十条风电场应当按照有关规定,及时向上级部门和相关方报告事故情况。
第二十一条风电场应当通过事故后续处理,确保事故不再发生,并及时补救和处理事故带来的损失。
国家电监会关于切实加强风电场安全监督管理遏制大规模风电机组脱网事故的通知

国家电监会关于切实加强风电场安全监督管理遏制大规模风电机组脱网事故的通知文章属性•【制定机关】国家电力监管委员会(已撤销)•【公布日期】2011.04.27•【文号】办安全[2011]26号•【施行日期】2011.04.27•【效力等级】部门规范性文件•【时效性】失效•【主题分类】电力及电力工业正文国家电监会关于切实加强风电场安全监督管理遏制大规模风电机组脱网事故的通知(办安全[2011]26号)各派出机构,国家电网公司、南方电网公司,华能、大唐、华电、国电、中电投集团公司,有关电力企业:近年来,我国风电产业迅猛发展,对增加我国能源供应、调整能源结构和保护生态环境起到了积极作用。
但随着大规模风电机组并入电网,风电对电力系统安全稳定运行的影响也日益显现。
2011年2月24日,甘肃中电酒泉风力发电有限公司桥西第一风电场35B4开关间隔C相电缆头故障绝缘击穿,并发展为三相短路,导致598台风电机组脱网,损失出力840.43MW,西北电网主网频率由事故前的50.034Hz降至最低49.854Hz。
2011年4月17日,甘肃瓜州协合风力发电有限公司干河口西第二风电场35C2-9箱式变压器高压侧电缆头击穿、35D2-10箱式变压器电缆三相连接处击穿,造成702台风电机组脱网,损失出力1006.223MW,西北电网主网频率由事故前的50.036Hz降至最低49.815Hz。
2011年4月17日,河北张家口国华佳鑫风电场#8风机箱式变压器35千伏送出架空线B相引线松脱,与35千伏主干架空线路C相搭接,B、C相间短路,造成629台风电机组脱网,损失风电出力854MW,华北电网主网频率由事故前的50.05Hz降至最低49.95Hz。
上述3起风电机组大规模脱网事故,直接原因都是由于风电场35千伏馈线故障,造成三相短路,引起系统电压跌落,大量风电机组因不具备低电压穿越能力、风电场无功补偿装置电容器组不具备自动投切功能而造成的。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
国家电力监管委员会办公厅文件
办安全[2011]26号
关于切实加强风电场安全监督管理
遏制大规模风电机组脱网事故的通知
各派出机构,国家电网公司、南方电网公司,华能、大唐、华电、国电、中电投集团公司、有关电力企业:
近年来,我国风电产业迅猛发展,对增加我国能源供应、调整能源结构和保护生态环境起到了积极作用,单随着大规模高度集中并入电网,风电对电力系统安全稳定运行的影响也日益显现,2011年2月24日,甘肃中电酒泉风力发电有限公司桥西第一风电场35B4开关闸隔C向电缆头工作绝缘击穿,并发展为三相短路,导致598台风电机组脱网,损失出力840.43MW,西北电网主网频率由事故前的50.034Hz降至最低49.854Hz。
2011年4月17日,甘肃瓜州协合风力发电有限公司干河口西第二风电场35C2-9箱式变压器高压侧电缆头击穿。
35D2-10箱式变压器电缆三相连接处击穿,造成702台风电
机组脱网,损失出力1006.223MW,西北电网主网频率由事故前的50.036Hz降至最低49.815Hz。
2011年4月17日,河北张家口国华佳鑫风电场#8风机箱式变压器35千伏送出架空线B相引线松脱,与35千伏主干架空线路C相搭接。
B、C相间短路,造成629台发电机组脱网,损失风电出力854MW,华北电网主网频率由事故前的50.05Hz 降至最低49.95Hz。
上述3起发电机组大规模脱网事故,直接原因都是由于风电场35千伏馈线故障,造成三相短路,引起系统电压跌落,大量发电机组因不具备低电压穿越能力,风电场无功补偿装置电容器组不具备自动投切功能而造成的。
为有效遏制大规模发电机组脱网事故的发生,切实保障电力系统安全稳定运行,促进风电安全有序发展,现提出如下要求。
一、风电场运行管理单位要全面落实企业安全生产主题责任,建立健全安全生产规章制度,强化作业人员安全教育培训,加强设备设施的运行维护,认真开展电气设备及其连接部件隐患排查治理,特别要对电缆头、接地等可能存在施工缺陷的部位进行重点检查,要严格执行调度命令,技术、准确向调度机构汇报机制运行情况。
二、并网运行风电场应满足接入电力系统的技术规定,风电机组必须具备低电压穿越能力,已经并网运行风电场要进行风电机组低电压穿越能力核查,不具备低电压穿越能力的要尽快制定切实可行的低电压穿越能力改造计划,督促设备制造厂商配合实施。
尚未投入运行的风电场,在并网前必须具备低电压穿越能力。
电网企业应加强风电机组低电压穿越检测能力建设,确保风电机组低电压穿越检查工作顺利开展。
三、并网运行风电场,无功容量配置和有关参数整定应满足系统电压调节需要,对于配置的无功补偿装置要切实做到运行可靠。
无功补偿装置不能按要求投入、无法正常调节的,风电场要尽快实施整改。
四、电力调度机构要加强风电场二次系统监督管理,考证舍网保护定值(电压、频率保护)的核查和备案工作,制定风电场按电网要求进行涉网保护定值整定,同时,要加强对风电场无功补偿装置的监督管理,对无功补偿装置投入和运行情况进行摸底检查,督促无功补偿装置不符合要求的风电场全面整改。
五、风电场建设单位要加强工程质量过程管理,严格落实工程质量检查、检查、控制盒验收制度,加强对参建各单位的监督检查和考核,确保工程建设质量。
监理单位要加强工程质量监理,对于隐蔽工程要列入旁站监理并严格执行。
六、电力监管机构加强对风电场的监督管理,制定监管措施,喜欢相关要求,督促风电场认真整改缺陷和隐患,监督风电场按期完成风电机组低电压穿越能力改造和无功补偿装置的整改工作,要加强风电场并网安全管理,加快风电场并网安全性评价工作进展,确保电网运行安全。
二0一一年五月二日。
