挡土墙墙背回填施工技术方案挡土墙墙背回填施工方案1、编制说明挡土墙墙背的回填质量,将直接影响到公路竣工后行车的安全性和舒适度,为防止挡土墙墙背回填不到位、造成路基下陷,确保工程质量,根据相关技术规范及设计文件要求,特制定挡土墙墙背回填方案。

2、编制依据(1)、《公路工程技术标准》(JTGB-2003)(2)、《公路工程施工技术规范》(JTGF10-2006)(3)、《公路工程施工安全技术规程》(JTJ076-95)(4)、《公路工程质量检验评定标准》(JTGF80/1-2004)(5)、《公路土工试验规程》(JTJ50-93)3、工程概况4、回填基本技术要求(1)回填材料均应是透水性材料或设计规定的材料,严禁采用有机土、腐殖土、垃圾、盐泽土等不合格填料,填料中不得含用树根、草皮等杂物。

(2)回填必须和挖、填方路基有效搭接,纵向接缝必须设台阶。

(3)结构物强度达到设计75%,方可填筑回填材料应分层摊铺,松铺厚度小于20cm,压实度指标为96%。

压实度指标合格率要求为100%。

(4)回填的部位应及时排水,若无法排除积水时,则应采用砂砾材料回填,并在水中分薄层铺筑,直到回填进展到该处的水全部被回填的砂砾材料所掩盖并达到能充分压实的时候时,再进行充分夯实。

(5)基坑回填完成前加强安全围护措施,防止人员坠入坑内造成人员伤亡。

5、资源配置6、施工准备1)、技术准备(1)、回填前确认结构物的强度满足回填要求,隐蔽工程验收合格。

(2)、确认回填原材料检验合格。

(3)、确认试验室标准试验成果(包括填料的重型击实、CBR、含水量、颗粒分析等)。

(4)、用红油漆在回填部位台背水平标出每层松铺厚度的控制线,两线间间距20cm。

2)、现场准备(1)、组织相应技术人员、技术工、机械工、普工、作业机械、检测设备等进场。

(2)、根据回填量组织合格材料进场,如回填材料为石灰土时,则应根据试验数据或设计要求参量,采用机械配合人工拌合均匀,使含水量略大于最佳含水量。

挡土墙台背回填资料讲解

挡土墙台背回填资料讲解

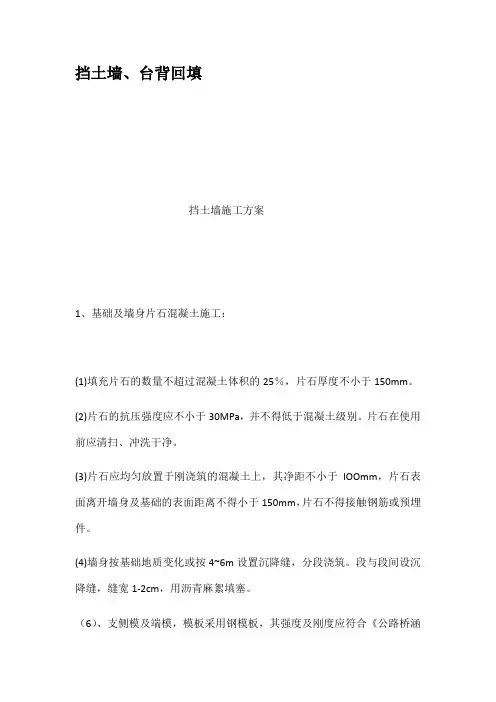

挡土墙、台背回填挡土墙施工方案1、基础及墙身片石混凝土施工:(1)填充片石的数量不超过混凝土体积的25%,片石厚度不小于150mm。

(2)片石的抗压强度应不小于30MPa,并不得低于混凝土级别。

片石在使用前应清扫、冲洗干净。

(3)片石应均匀放置于刚浇筑的混凝土上,其净距不小于lOOmm,片石表面离开墙身及基础的表面距离不得小于150mm,片石不得接触钢筋或预埋件。

(4)墙身按基础地质变化或按4~6m设置沉降缝,分段浇筑。

段与段间设沉降缝,缝宽1-2cm,用沥青麻絮填塞。

(6)、支侧模及端模,模板采用钢模板,其强度及刚度应符合《公路桥涵施工技术规范》要求。

尺寸符合图纸设计要求,模板应事先清理干净并刷上机油作为脱模剂。

(7)、当所有这些工作做完后,按图纸要求进行自检,自检合格后,在经监理工程师检查认可后,才能浇筑混凝土。

(8)、按照图纸设计要求的混凝土标号,根据试验室的配合比,采用机械拌和混凝土,用手推车运输混凝土进行浇注,混凝土一经浇筑,应立即进行全面的捣实,混凝土的捣实,均采用50型插入式振捣器振捣。

(9)、振捣应在浇筑点和新浇筑混凝土面上进行,振捣器插入混凝土或拔出时速度要慢,以免产生空洞。

(10)、振捣器要垂直地插入混凝土内,并要插至前一层混凝土,以保证新浇混凝土与先浇混凝土结合良好,插进深度一般为50~lOOmm。

(11)、插入式振捣器移动间距不得超过有效振动半径的1.5倍。

避免与钢筋和预埋构件相接触。

(12)、不能在模板内利用振捣器使混凝土长距离流动或运送混凝土,以致引起离析。

(13)、混凝土振捣密实的标志是混凝土停止下沉、不冒气泡、泛浆、表面平坦。

混凝土捣实后1.5~24h之内,不得受到振动。

(14)、浇筑应连续进行,如因故必须间断,间断时间应经试验确定,并经监理工程师认可,若超过允许间隔时间,按施工缝处理。

(15)、对混凝土表面操作应仔细周到,使砂浆紧贴模板,以使混凝土表面光滑、无水囊、气囊或蜂窝。

挡土墙墙背回填施工方案

挡土墙墙背回填施工方案

挡土墙墙背回填施工方案挡土墙是用于抵御土体推力和保护坡面的重要结构,在进行挡土墙墙背回填施工时,施工方案的设计和实施至关重要。

本文将就挡土墙墙背回填施工方案进行探讨,旨在确保施工质量和工程安全。

1. 施工前准备在开始挡土墙墙背回填施工前,需要进行充分的准备工作。

首先要对工程现场进行勘测,确定挡土墙的位置和尺寸,了解基础情况和地质条件。

接着需要清理施工区域,确保施工现场整洁,并搭建必要的施工辅助设施。

2. 施工材料与设备准备挡土墙墙背回填施工所需材料主要包括填土、砾石、防渗膜等。

在施工过程中,需要配备挖掘机、推土机等施工设备,以提高施工效率。

此外,还需要准备好必要的安全防护装备,确保施工人员安全。

3. 施工方法与步骤3.1 挖土与处理基础首先需要对挡土墙的墙背进行挖土处理,保持墙背表面光滑平整。

然后在基础上铺设防渗膜,以防止水分侵入,并便于后续回填作业进行。

3.2 回填土方与夯实采用分层回填的方式进行施工,每一层回填后需进行夯实处理,保证填土的密实度和均匀性。

回填土方应符合设计要求,并注意控制回填层厚度,避免超厚或不足。

3.3 加设排水管道在回填土方中加设排水管道,以加强挡土墙墙背的排水功能,防止积水对挡土墙结构的影响,确保墙体稳定性。

4. 施工质量检查在挡土墙墙背回填施工完成后,需要进行质量检查。

主要检查填土的密实度、回填层厚度、排水管道设置是否合理等方面,确保施工质量达到设计要求。

5. 施工安全措施在挡土墙墙背回填施工过程中,要严格遵守安全操作规程,做好现场安全防护工作。

施工人员需佩戴好安全帽、安全鞋等防护用具,避免发生意外事故。

结语挡土墙墙背回填施工是一个关键的工程环节,对工程整体质量和稳定性具有重要影响。

通过合理设计施工方案,严格执行施工要求,确保施工质量和安全,可以有效提升工程的可靠性和耐久性。

希望本文的介绍对挡土墙墙背回填施工有所帮助,为工程的顺利完成提供参考。

挡土墙背填施工方案及施工技术

挡土墙背填施工方案及施工技术

挡土墙背填施工方案及施工技术挡土墙背填施工是用来防止土体塌方以及抵抗土体背压力的一种常见的土木工程施工方法。

本文将介绍挡土墙背填施工方案及施工技术,以帮助读者更好地理解该施工过程。

一、方案设计1. 设计目标挡土墙背填施工的设计目标是确保墙体稳定性、抗侧压能力和耐久性。

根据挡土墙所处的工程环境、土质条件等,应合理选择墙体材料、墙体结构形式以及背填土的性质和厚度。

2. 墙体材料选择挡土墙的材料可选用混凝土、钢筋混凝土、砌块等,根据工程要求和可行性评估进行选择。

材料的选择要考虑墙体所能承受的侧压力、耐久性以及施工成本。

3. 墙体结构形式常见的挡土墙结构形式包括重力式挡土墙、加筋挡土墙和土钉墙等。

根据工程需求和土质条件,选择合适的墙体结构形式,并进行结构计算和稳定性分析。

4. 背填土性质背填土的性质对墙体的稳定性和耐久性有着重要影响。

根据工程要求和土质条件,确定背填土的类型、密实度以及排水性能等指标,并进行相关试验和检测。

二、施工过程1. 前期准备施工前需进行现场勘察,确定地基状况以及土质条件。

同时,按照设计方案准备好所需的施工材料和设备,并组织好施工人员。

2. 地基处理对于土质较差的地基,可采取土体加固措施,如夯实、灌浆等,提高地基的稳定性和承载能力。

3. 墙体施工按照设计方案进行墙体的施工,包括基础建设、墙体搭建和墙体加固等。

墙体的施工应保证结构的牢固性和准确性。

4. 背填土施工墙体搭建完毕后,根据设计要求进行背填土施工。

在施工过程中,要注意控制土体的湿度、密实度和均匀性,确保背填土能够充分填充墙体空隙并形成稳定的背填土体。

5. 排水处理挡土墙施工完成后,应进行排水处理,以确保背填土体的排水性能。

可采用排水管、过滤材料等措施,防止土体积聚水分和引发土体液化等问题。

三、质量控制1. 施工监测在挡土墙施工的关键环节,如墙体搭建、背填土施工等,应进行施工质量监测,包括墙体的垂直度、水平度、墙体连接处的密实性等指标的检测。

挡土墙墙背回填施工方案

挡土墙墙背回填施工方案

1、编制依据 (2)2、编制原则 (2)3、资源配置 (2)4、施工准备 (3)5、施工工艺及方法 (4)6、墙背回填管理制度 (6)7、质量保证措施 (6)&工期保证措施 (7)9、安全保证措施 (7)10、文明施工与环境保护措施 (8)挡土墙墙背回填施工方案1、编制说明挡土墙墙背的回填质量,将直接影响到边坡填方的安全性,为防止挡土墙墙背回填不到位、造成填方下陷,确保工程质量,根据相关技术规范及设计文件要求,特制定挡土墙墙背回填方案。

2、编制依据(1)、《公路工程技术标准》JTGB-2014(2))《公路工程施工技术规范》JTGF10-2011(3))《公路工程施工安全技术规程》JTJ076-95(4))《公路工程质量检验评定标准》JTGF80/1-2012(5))《公路土工试验规程》JTJ50-2007(6)、《公路桥涵设计通用规范》JTD D60-20043、资源配置(1)主要管理人员项目部主要管理人员一览表(2)测量仪器安排拟配置测量仪器设备表(3)机械设备主要投入机械设备4、施工准备①、回填前确认结构物的强度满足回填要求,隐蔽工程验收合格。

②、确认回填原材料检验合格。

③、确认试验室标准试验成果(包括填料的重型击实、含石量等)。

④、用红油漆在回填部位台背水平标出每层松铺厚度的控制线,5、施工工艺及方法1)、施工工艺工作准备-回填部位排水-测量放线以控制换填长度、宽度、高度-回填部位清理-开挖横向搭接-确认回填尺寸-基底夯实-检测合格-机械配合人工铺料-小型夯实机配合压路机碾压-检验合格—上层铺料墙背填筑施工工艺流程框图2)、施工方法(1)回填材料均应是透水性材料或设计规定的材料,严禁采用有机土、腐殖土、垃圾、盐泽土等不合格填料,填料中不得含用树根、草皮等杂物。

(2)回填必须和挖、填方路基有效搭接,纵向接缝必须设台阶,台阶自上而下开挖成向内倾斜2%- 4%横坡的台阶,台阶高〜,且台阶的宽度〜。

挡土墙墙背回填施工方案

挡土墙墙背回填施工方案

目录1、编制依据 (2)2、编制原则 (2)3、资源配置 (2)4、施工准备 (3)5、施工工艺及方法 (4)6、墙背回填管理制度 (6)7、质量保证措施 (6)8、工期保证措施 (7)9、安全保证措施 (7)10、文明施工与环境保护措施 (8)挡土墙墙背回填施工方案1、编制说明挡土墙墙背的回填质量,将直接影响到边坡填方的安全性,为防止挡土墙墙背回填不到位、造成填方下陷,确保工程质量,根据相关技术规范及设计文件要求,特制定挡土墙墙背回填方案。

2、编制依据(1)、《公路工程技术标准》JTGB-2014(2)、《公路工程施工技术规范》JTGF10-2011(3)、《公路工程施工安全技术规程》JTJ076-95(4)、《公路工程质量检验评定标准》JTGF80/1-2012(5)、《公路土工试验规程》JTJ50-2007(6)、《公路桥涵设计通用规范》JTD D60-20043、资源配置(1)主要管理人员主要投入机械设备4、施工准备①、回填前确认结构物的强度满足回填要求,隐蔽工程验收合格。

②、确认回填原材料检验合格。

③、确认试验室标准试验成果(包括填料的重型击实、含石量等)。

④、用红油漆在回填部位台背水平标出每层松铺厚度的控制线,5、施工工艺及方法1)、施工工艺工作准备→回填部位排水→测量放线以控制换填长度、宽度、高度→回填部位清理→开挖横向搭接→确认回填尺寸→基底夯实→检测合格→机械配合人工铺料→小型夯实机配合压路机碾压→检验合格→上层铺料墙背填筑施工工艺流程框图2)、施工方法(1)回填材料均应是透水性材料或设计规定的材料,严禁采用有机土、腐殖土、垃圾、盐泽土等不合格填料,填料中不得含用树根、草皮等杂物。

(2)回填必须和挖、填方路基有效搭接,纵向接缝必须设台阶,台阶自上而下开挖成向内倾斜2%~4%横坡的台阶,台阶高0.6~0.8m ,且台阶的宽度1.5~2.0m 。

(3)正式填筑前,碾压机具和填料性质应进行压实试验,确定填料的分层厚度及碾压遍数,以便正确的指导施工。

挡土墙墙背回填(二)2024

挡土墙墙背回填(二)2024

挡土墙墙背回填(二)引言概述:挡土墙是一种用于防止土方坍塌和限制土块滑落的结构。

在挡土墙墙背回填过程中,必须注意施工方法和材料的选择,以确保墙体的稳定性和安全性。

本文将对挡土墙墙背回填的施工流程、关键要点、以及注意事项进行详细阐述。

正文:一、施工流程1. 挡土墙墙体施工准备- 确定挡土墙的设计标高和墙体平整度要求。

- 清理墙体周边杂物,确保施工区域的整洁。

- 搭建施工脚手架和安全警示标识。

2. 墙体基础处理- 根据设计要求,进行墙体基础的开挖。

- 进行基础土方的修整和夯实,确保基础的稳定性。

- 进行基础排水系统的设置,以防止积水对墙体造成影响。

3. 墙体回填施工- 根据设计要求和施工方案,选择合适的填充材料。

- 分层进行回填,每层回填材料都要进行均匀夯实。

- 在回填过程中,注意墙体的垂直度和水平度控制。

4. 边坡保护- 在挡土墙墙背回填完成后,对挡土墙的背面进行边坡保护处理。

- 根据设计要求和地质条件,选择适当的边坡保护措施,如草坪覆盖、绿化植被等。

5. 墙体验收与维护- 完成挡土墙墙背回填后,对墙体进行验收,并记录相关数据。

- 建立挡土墙的定期维护制度,清理墙体表面的杂草和积水,定期检查挡土墙的稳定性。

二、关键要点1. 挑选合适的填充材料:应根据墙体高度、坡度和土质条件等要素,选择适合的填充材料,如碎石、碎砖、混凝土等。

2. 实施合理的夯实措施:回填过程中,要注意每层填充材料的夯实,确保墙体的稳定性和均匀性。

3. 控制墙体的垂直度和水平度:在回填过程中,要使用水平仪和测量工具对墙体进行垂直度和水平度的检测和调整。

4. 边坡保护的重要性:挡土墙墙背边坡的保护不仅能增加美观度,还能有效减少边坡的侵蚀和滑坡等风险。

5. 定期维护挡土墙:挡土墙作为重要的土方工程结构,需要定期检查墙体的稳定性,并采取相应的维护措施。

三、注意事项1. 挡土墙施工应遵循相关的工程施工规范和标准,确保工程的质量和安全。

2. 在施工过程中,严禁超负荷作业,以免对挡土墙墙体造成不可修复的损坏。

挡土墙回填施工方案

挡土墙回填施工方案

挡土墙回填施工方案一、工程概述本工程位于_____,挡土墙总长度为_____米,高度在_____至_____米之间。

挡土墙的主要作用是防止土体坍塌,保障周边建筑物和道路的安全。

本次施工方案主要针对挡土墙后的回填工作进行详细规划和说明。

二、施工准备1、技术准备熟悉施工图纸和相关规范,明确回填要求和技术标准。

进行技术交底,确保施工人员了解施工流程和质量控制要点。

2、材料准备选用合适的回填材料,如砂砾石、碎石土等,要求材料质地坚硬、级配良好。

对回填材料进行检验,确保其符合设计要求和相关标准。

3、机械设备准备准备装载机、压路机、推土机等机械设备,并确保其性能良好。

配备必要的运输车辆,用于运输回填材料。

4、现场准备清理挡土墙后的杂物和积水,保证回填区域干净整洁。

设置好排水设施,防止雨水浸泡回填区域。

三、施工工艺流程1、测量放线根据设计图纸,使用全站仪等测量仪器放出回填区域的边界线和控制线。

在挡土墙上标记出每层回填的高度控制线。

2、分层回填回填应分层进行,每层厚度不宜超过 30cm。

采用装载机或运输车辆将回填材料运至回填区域,然后用推土机进行摊铺。

3、压实每层回填材料摊铺均匀后,使用压路机进行压实。

压实顺序应从墙边向中间进行,碾压轮迹应相互重叠 1/3 至 1/2 轮宽。

对于边角部位,采用小型夯实机进行夯实。

4、检测验收每层回填压实完成后,进行压实度检测。

压实度应符合设计要求,一般不小于 90%。

检测合格后方可进行下一层回填施工。

四、质量控制措施1、严格控制回填材料的质量,不符合要求的材料不得使用。

2、加强对分层厚度和压实度的控制,确保每层回填质量符合要求。

3、做好排水工作,防止雨水浸泡回填区域,影响回填质量。

4、定期对测量仪器进行校验,保证测量数据的准确性。

5、加强施工过程中的质量检查,发现问题及时整改。

五、安全保证措施1、设立安全警示标志,在施工现场周边设置明显的警示标识,提醒过往行人及车辆注意安全。

2、对施工人员进行安全教育培训,提高其安全意识和自我保护能力。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录
1、编制依据 (2)
2、编制原则 (2)
3、资源配置 (2)
4、施工准备 (3)
5、施工工艺及方法 (4)
6、墙背回填管理制度 (6)
7、质量保证措施 (6)
8、工期保证措施 (7)
9、安全保证措施 (7)
10、文明施工与环境保护措施 (8)
挡土墙墙背回填施工方案
1、编制说明
挡土墙墙背的回填质量,将直接影响到边坡填方的安全性,为防止挡土墙墙背回填不到位、造成填方下陷,确保工程质量,根据相关技术规范及设计文件要求,特制定挡土墙墙背回填方案。

2、编制依据
(1)、《公路工程技术标准》JTGB-2014
(2)、《公路工程施工技术规范》JTGF10-2011
(3)、《公路工程施工安全技术规程》JTJ076-95
(4)、《公路工程质量检验评定标准》JTGF80/1-2012
(5)、《公路土工试验规程》JTJ50-2007
(6)、《公路桥涵设计通用规范》JTD D60-2004
3、资源配置
(1)主要管理人员
项目部主要管理人员一览表
(2)测量仪器安排
拟配置测量仪器设备表
(3)机械设备
主要投入机械设备
4、施工准备
①、回填前确认结构物的强度满足回填要求,隐蔽工程验收合格。

②、确认回填原材料检验合格。

③、确认试验室标准试验成果(包括填料的重型击实、含石量等)。

④、用红油漆在回填部位台背水平标出每层松铺厚度的控制线,
5、施工工艺及方法
1)、施工工艺
工作准备→回填部位排水→测量放线以控制换填长度、宽度、高度→回填部位清理→开挖横向搭接→确认回填尺寸→基底夯实→检测合格→机械配合人工铺料→小型夯实机配合压路机碾压→检验合格→上层铺料
墙背填筑施工工艺流程框图
2)、施工方法
(1)回填材料均应是透水性材料或设计规定的材料,严禁采用有机土、腐殖土、垃圾、盐泽土等不合格填料,填料中不得含用树根、草皮等杂物。

(2)回填必须和挖、填方路基有效搭接,纵向接缝必须设台阶,台阶自上而下开挖成向内倾斜2%~4%横坡的台阶,台阶高0.6~0.8m,且台阶的宽度1.5~2.0m。

(3)正式填筑前,碾压机具和填料性质应进行压实试验,确定填料的分层厚度及碾压遍数,以便正确的指导施工。

墙后回填应均匀,摊铺要平整,并设不小于4%的横坡,逐层填筑,逐层碾压夯实,不
允许向墙背斜坡填筑。

(3)结构物强度达到设计75%,方可填筑回填材料应分层摊铺,压实时应避免使墙身受较大的冲击影响,临近墙背1m范围内,不能有大型机械形式或作业,以防碰坏墙体,应采用蛙式打夯机、内燃打夯机、手扶式振动压路机、振动平板夯等小型压实机具碾压,每层压实厚度不得超过20cm。

除临近墙背1m范围以外,墙后填料的填筑方法和要求基本同一般路堤。

采用机械压实时,分层的最大松铺厚度不应超过30cm,路床顶面最后一层填土厚度不应小于8cm。

(4)回填的部位应及时排水,若无法排除积水时,则应采用砂砾材料回填,并在水中分薄层铺筑,直到回填进展到该处的水全部被回填的砂砾材料所掩盖并达到能充分压实的时候时,再进行充分夯实。

(4)不同性质的土应分别填筑,不得混填,透水性较小的土填筑于下部,并应做成4%的向外倾斜的横坡。

强度大、稳定性好的土填于上层。

(5)基坑回填完成前加强安全围护措施,防止人员坠入坑内造成人员伤亡。

(6)压实要求:
①、本规定范围内的所有回填压实度标准从填方基底至路床顶面达到所在路基相应高度处的压实度。

墙背填料的基底压实度不应小于85%。

压实度指标合格率要求为100%。

②、现场施工员认真检查回填断面尺寸,回填材料及松铺厚度,
填料为透水性较好的砂石填料时用沉降法检测压实,填料为土石混合料时,石料含量在30%以内,用灌沙法检测压实度;石料含量在30%~70%时,用沉降法检测压实。

③、检测要求:每层填筑均要求进行压实度或沉降法检测,检测频率每层每50m检测1点,不足50m至少检验1点(且应找薄弱处进行检测),每点都应合格,否则必须再压实。

④、墙背回填结束后报请监理工程师进行验收。

6、墙背回填管理制度
(1)结构物回填要有真实完善的影像资料;包括回填前基底、及每一层松铺、压实、检测资料。

(2)项目部将对在回填中不按规范、设计要求和监理工程师要求操作的技术人员和劳务队要有惩罚措施。

7、质量保证措施
(1)严格遵守招标文件技术规范,遵循国家有关公路施工规范,执行工程师审查批准的方案,严格施工工艺,按图施工。

(2)开工前要做好各部位、工序的技术交底工作,按照技术交底的要求,使各级施工人员清楚地掌握对将要进行施工的部位、工序以及施工工艺、技术规范要求,对特殊和重点部位要真正做到心中有数,确保施工操作的准确性和规范性。

(3)加强对原材料的检验,完善管理,积极配合工程师对原材料的质量抽查工作。

(4)上道工序未经检验合格,不得转入下道工序。

(5)对施工中需监理工程师(业主)检查验收的过程(如隐蔽工程等),应在每道工序完成后,按规范要求进行检查,合格后请监理工程师(业主)办理书面签证,方可进行下道工序施工。

8、工期保证措施
(1)强化施工调度与协调工作,超前布局,密切监控落实,及时解决问题。

重点项目或工序采取垂直管理,横向强制协调的手段,减少中间环节,提高工作效率。

(2)投入配套机械设备,提高设备利用率和机械化作业程度,节约时间,确保工期。

(3)提早进行材料的运输和储备,不因缺料而影响工期。

(4)及时调整进度计划和劳力、机械设备投入,保证施工需要。

9、安全保证措施
(1)施工现场全体人员必须严格执行相关规定,规范施工。

(2)开工前由施工负责人组织有关人员,进行一次安全知识教育和一次安全检查,发现问题及时处理。

(3)建立统一的调度指挥制度和机械管理制度。

施工中人员、工程车辆、工程机械进行统一指挥。

定期进行安全和纪律教育,杜绝违规操作责任事故。

(4)进入施工现场的人员,按规定配戴劳动保护用品和安全用具,作业人员不得穿拖鞋、高跟鞋、硬底易滑鞋。

(5)机械设备操作司机、电工等专业工种,必须持证上岗
(6)施工现场临时电线路必须符合建设部颁发的《施工临时用
电安全技术规范》(JTJ46-88)的要求,严禁任意拉线接电。

(7)配电系统按施工组织设计要求设总配电箱、分配电箱、开关箱,实行分级配电。

开关箱内必须装设漏电保护器,漏电保护器符合标准要求。

(8)其现场应有足够的照明,不得有黑暗死角。

(9)严禁酒后上岗。

(10)超过安全高度的挡土墙必须用钢管支护、防止挡土墙向内倾倒,没有超过安全高度的挡土墙回填时必须留有安全员观察挡土墙位移变化情况,随时报告准备撤离施工现场。

10、文明施工与环境保护措施
(1)遵守当地政府的各种规定,尊重当地居民的习俗,和当地居民友好相处,建立良好的社会关系。

贯彻地方政府、业主和监理工程师的各项指示要求。

(2)创建文明工地,维护周围环境整洁,加强文明宣传教育,不断提高文明施工水平。

(3)合理布置场地,为文明施工创造必要的条件,施工设备严禁沿道停放,在指定地点有序停放,经常冲洗擦拭,确保设备的车容车貌和完好率。

(4)尽量少破坏施工周围原有的地物、地貌、植被。

工程完工后,按要求及时拆除所有安全防护设施和其它临时设施,并将工地及周围环境清理整洁,做到工完、料清、场地净。

(5)材料和土石方工程的弃方处理,按图纸规定或工程师的指
示在适当地点设置弃土场,避免影响农田耕作。

(6)严格执行《中华人民共和国环境法》、《中华人民共和国水土保持法》和其它地方性法律、法规。

不违章,不将有毒有害废弃物用作土方回填。

(7)加强检查监督,从严要求,对施工现场进行定期和不定期检查,严格奖惩。

大学生心理咨询中心各项管理制度
撰写时间:2015年04月16日
大学生心理健康教育中心工作内容
一、负责制定学院心理健康教育工作计划,并组织实施。

二、负责组织开展学生心理咨询服务活动,做好预约接待工作,严格保密咨询内容。

三、负责宣传普及心理健康教育知识,培养大学生良好的心理素质。

四、负责组织开展学生心理健康状况调查,建立心理档案。

五、负责开展学生心理危机干预工作。

六、负责心理网站、热线和咨询信箱的建设和维护工作。

七、负责指导心理健康协会、班级心理委员开展工作。

八、完成上级组织和领导交办的其他工作。

心理咨询值班人员工作制度
一、值班人员在规定值班时间内必须到岗,耐心接听来电,并做好预约登记和值班记录。

二、值班人员有特殊情况需要请假,必须以电话或当面请假的方式,向心理咨询室负责人提出请假申请,批准后方可请假。

相关文档
最新文档
