太阳能安装规范
太阳能热水工程系统安装与验收规范

目录0.总则 (1)1.基座 (1)2.支架 (1)3. 贮水箱 (2)4.集热器 (3)5. 管路 (4)6.检漏、冲洗 (7)7.防腐与保温 (7)8.辅助加热设备 (8)9.电气与自动控制系统 (9)10.工程系统安全措施 (11)11.系统调试 (12)12.工程质量检验 (13)13.资料整理与人员培训 (14)14.工程验收与移交 (14)太阳能热水工程系统安装与验收规范0.总则0.1为规范工程安装与验收,保证工程质量,特制定本规范。
0.2本规范依据GB 50364-2005《民用建筑太阳能热水系统应用技术规范》、GB/T 18713-2002《太阳热水系统设计、安装及工程验收技术规范》、GB/T 20095-2006《太阳热水系统性能评定规范》,结合本公司实际情况编写。
0.3本规范适用于各种太阳能热水系统的安装、质量检验与验收。
1.基座1.1 集热器基座1.1.1 预制水泥墩的集热器基座应满足以下条件:a)水泥墩预埋件应居中设置,水泥墩外观应平整、无质量缺陷;b)水泥墩应摆放整齐、放置平稳,且不应破坏屋面防水层。
1.1.2现场制作的集热器基座应满足以下条件:a)应使基座设置在建筑物的承重位置;b)基础做完后,防水破坏部分应重新做防水处理,且应由专业人员来完成;防水卷材应粘接牢固,密封严实,不应有皱折、翘皮和鼓泡等缺陷,以确保屋面不渗漏。
1.1.3在轻型屋面上制作集热器基座时,应特别注意安全,并确保基座牢靠稳固。
1.2 贮水箱基座1.2.1贮水箱基座应由专业施工人员完成,以确保安全。
1.2.2贮水箱基座的设置应满足以下要求:a)应设置在建筑物的承重墙(梁)上;b)贮水箱基座应加预埋铁,基座没有干固前,应做好保养与防护;c)全部基座应做操平处理;d)基座四周应留有足够的维修空间。
1.2.3防水破坏部分应重做防水,且应由专业人员来完成;防水卷材应粘接牢固,密封严实,不应有皱折、翘皮和鼓泡等缺陷,以确保屋面不渗漏。
太阳能安装规范

.第一章安装规范安装准备提货检查所领取的天台式原配一体机规格型号和管路配件与提货单可否一致。
准备工具依照产品型号规格,准备所需工具,安装工具一般包括螺丝刀(平口、十字各一把),活口扳手两把(最大张口尺寸不小于 30㎜),呆扳手( 10* 12、14* 12各两把),冲击钻一套(φ6㎜、φ 8㎜、φ 10㎜、φ 12㎜钻头各一个),水钻一把(φ 65㎜钻头一个),气焊枪一套,2电源插头插座及电源线( Rvv3× 1mm)一套, 1米软管两根,注液塑料桶一个,指南针一个,米尺一个,工作布一块,铝塑管截管器、扩孔器各一个,美工刀,剪刀,剥线钳,压线钳各一把,热风枪一个,气泵一台,起鼓机,拉铆枪一把、铜管割刀、砂纸若干、焊锡膏、硼砂、铜焊条、注液泵(大于等于 3bar )。
其他辅助工具如安全带、大绳、细绳、鞋套、梯子等,视本质情况而定。
装车运输由于要点部件为玻璃制品,面积较大,很简单破碎,所以任何一个动作都应充分考虑到产品的安全。
物料准备达成后装车,装车要依照“大不压小、重不压轻”的原则。
集热器装车时动作要轻,几个人同时抬起集热器时必然要用力均匀把集热器抬平,不能够使集热器扭动变形,以防伤害玻璃集热管,严禁推、拖、翻转,更不能够挤压、踩踏集热器。
在车上放稳,防范车急转弯时集热器翻倒,尔后抬装水箱,管路配件及附件,各种工具。
确定安装地址到达用户家里后,第一让用户查察型号、规格可否与购买的一致,将主机外包装箱上的型号表记指给客户看清,并开箱验机。
确认完产品后,查察用户天台的结构型式,确认主机和管路配件。
第一确认集热器地址,一般原则是朝向正南,前面无遮挡物(高层或楼距较小的小区,要考虑前面楼房在一年四时对本楼房的遮挡情况),天台的外墙足以承受集热器的重量。
其次确认水箱安装地址,水箱地址一般凑近墙角,综合考虑水箱与集热器、预留的冷热水接口、预留的电源插座之间的距离,使安装管路尽量短,并且水箱地址有利于管路走向,管路安装原则:横平竖直。
太阳能光伏板安装方法

太阳能光伏板安装方法
太阳能光伏板的安装方法如下:
1. 确定安装位置:选择一个没有阻挡和遮挡,并能全天候接受阳光照射的位置安装太阳能光伏板。
2. 准备支架:安装太阳能光伏板需要支架来支撑和固定。
支架可以是地面支架或屋顶支架,根据实际情况选择。
3. 安装支架:根据光伏板大小和数量,在选定位置上安装支架。
确保支架安装稳固。
4. 安装太阳能光伏板:将光伏板放置在支架上,根据需要进行固定。
通常可以使用螺栓或夹紧装置将光伏板固定在支架上。
5. 连接光伏板:将光伏板的电缆连接到逆变器或电池组上,确保连接稳固并保持电缆整齐。
6. 连接逆变器:将逆变器连接到光伏板的电缆上,确保电缆连接正确。
7. 连接电网:如果需要将太阳能光伏板的电力输出到电网上,则需要连接电网。
请注意遵守当地的电力规定和安全要求。
8. 测试和调试:确保所有电线连接正确,进行必要的测试和调试,确保太阳能光伏板正常工作。
9. 定期维护:定期清洁光伏板表面,检查电线连接的稳固性,并根据需要进行维护和维修,以保持太阳能光伏板的最佳效果。
壁挂式太阳能安装规范

阳台壁挂式热水器安装规范一、安装工具要求二、阳台壁挂太阳能安装要求1.壁挂太阳能安装对房屋结构的要求有向阳面,前方没有遮挡2.确定集热器安装朝向建筑物南向、南偏东、偏西向或东向、西向有足够的空间,能够满足连续日照时间不低于4小时。
3.确定安装位置水箱与集热器的水平距离不得大于2500mm;集热器与水箱下端口不得低于200mm,最好两者距离是500mm;中途连接二者的铜管始终上坡走势不受建筑影响或阻碍。
三、水箱安装1.打孔⏹选膨胀螺栓的规格:膨胀螺栓的规格按照墙体的结构和保温厚度确定。
若墙体是空心砖,一定要用穿墙膨胀螺栓。
若墙体是实心墙体,要保证选用的膨胀螺栓在墙体中的实际长度不低于80mm(保温层不算)。
上述膨胀螺栓的直径都不得小于8mm。
⏹打孔:一般钻头大小选用比膨胀螺栓的直径大2mm就可以。
⏹注意:水箱的下端与集热器的上端的距离最好在是500mm,不得低于200mm。
2.安装膨胀螺栓挂板。
3.悬挂水箱注意保持水箱的端正。
四、集热器的安装1. 选择膨胀螺栓规格,一般选用直径是6mm,长度20mm的规格。
2. 确定安装角度,若使用季节偏冬季,角度放小(选用支架上面下方的螺丝孔)。
若使用季节偏夏季,角度放大(选用支架上面上方的螺丝孔)。
一般情况选择小角度。
3. 两个支架安装距离。
根据安装条件确定及以美观为标准。
五、集热器与水箱的连接集热器与水箱的连接用铜管进行扩孔连接,直径16mm的铜管。
1. 铜管的长度确定:根据实际情况确定集热器热液口到水箱热液口的铜管长度;集热器冷液口和水箱的冷液口的铜管长度。
(集热器上循环口为热液口,下循环口为冷液口。
水箱上面的红胶圈为热液口,蓝胶圈为冷夜口)。
2. 铜管的扩孔:铜管扩出来的喇叭边长度为3-5mm。
并且铜管的扩孔要保持边缘均匀。
3. 铜管的安装:铜管要始终保持上坡趋势。
六、灌液用19mm的套筒打开水箱的两个罐液口,从任何一个口灌入;先灌入4升,确定不漏时继续灌入,灌到另一口溢出防冻液为止。

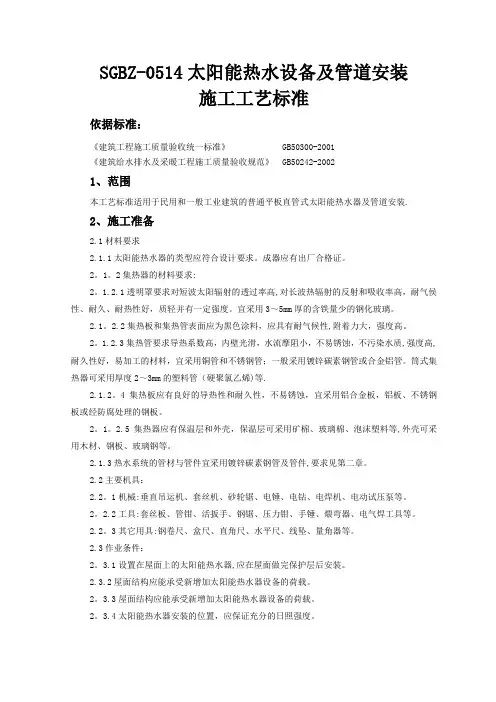

太阳能热水设备和管道安装施工工艺标准

SGBZ-0514太阳能热水设备及管道安装施工工艺标准依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《建筑给水排水及采暖工程施工质量验收规范》 GB50242-20021、范围本工艺标准适用于民用和一般工业建筑的普通平板直管式太阳能热水器及管道安装.2、施工准备2.1材料要求2.1.1太阳能热水器的类型应符合设计要求。
成器应有出厂合格证。
2。
1。
2集热器的材料要求:2。
1.2.1透明罩要求对短波太阳辐射的透过率高,对长波热辐射的反射和吸收率高,耐气侯性、耐久、耐热性好,质轻并有一定强度。
宜采用3~5mm厚的含铁量少的钢化玻璃。
2.1。
2.2集热板和集热管表面应为黑色涂料,应具有耐气候性,附着力大,强度高。
2。
1.2.3集热管要求导热系数高,内壁光滑,水流摩阻小,不易锈蚀,不污染水质,强度高,耐久性好,易加工的材料,宜采用铜管和不锈钢管;一般采用镀锌碳素钢管或合金铝管。
筒式集热器可采用厚度2~3mm的塑料管(硬聚氯乙烯)等.2.1.2。
4集热板应有良好的导热性和耐久性,不易锈蚀,宜采用铝合金板,铝板、不锈钢板或经防腐处理的钢板。
2。
1。
2.5集热器应有保温层和外壳,保温层可采用矿棉、玻璃棉、泡沫塑料等,外壳可采用木材、钢板、玻璃钢等。
2.1.3热水系统的管材与管件宜采用镀锌碳素钢管及管件,要求见第二章。
2.2主要机具:2.2。
1机械:垂直吊运机、套丝机、砂轮锯、电锤、电钻、电焊机、电动试压泵等。
2。
2.2工具:套丝板、管钳、活扳手、钢锯、压力钳、手锤、煨弯器、电气焊工具等。
2.2。
3其它用具:钢卷尺、盒尺、直角尺、水平尺、线坠、量角器等。
2.3作业条件:2。
3.1设置在屋面上的太阳能热水器,应在屋面做完保护层后安装。
2.3.2屋面结构应能承受新增加太阳能热水器设备的荷载。
2。
3.3屋面结构应能承受新增加太阳能热水器设备的荷载。
2。
3.4太阳能热水器安装的位置,应保证充分的日照强度。
太阳能安装规范

第一章安装规范1、1安装准备1、1、1提货检查所领取得阳台式原配一体机规格型号与管路配件与提货单就是否一致。
1、1、2 准备工具根据产品型号规格,准备所需工具,安装工具一般包括螺丝刀(平口、十字各一把),活口扳手两把(最大开口尺寸不小于30㎜),呆扳手(10*12、14*12各两把),冲击钻一套(φ6㎜、φ8㎜、φ10㎜、φ12㎜钻头各一个),水钻一把(φ65㎜钻头一个),气焊枪一套,电源插头插座及电源线(Rvv3×1mm2)一套,1米软管两根,注液塑料桶一个,指南针一个,米尺一个,工作布一块,铝塑管截管器、扩孔器各一个,美工刀,剪刀,剥线钳,压线钳各一把,热风枪一个,气泵一台,起鼓机,拉铆枪一把、铜管割刀、砂纸若干、焊锡膏、硼砂、铜焊条、注液泵(大于等于3bar)。
其她辅助工具如安全带、大绳、细绳、鞋套、梯子等,视实际情况而定。
1、1、3装车运输由于关键部件为玻璃制品,面积较大,很容易破碎,所以任何一个动作都应充分考虑到产品得安全。
物料准备完毕后装车,装车要遵循“大不压小、重不压轻”得原则。
集热器装车时动作要轻,几个人同时抬起集热器时一定要用力均匀把集热器抬平,不能使集热器扭动变形,以防损伤玻璃集热管,严禁推、拖、翻转,更不能挤压、踩踏集热器。
在车上放稳,避免车急转弯时集热器翻倒,然后抬装水箱,管路配件及附件,各种工具。
1、1、4确定安装位置到达用户家里后,首先让用户查瞧型号、规格就是否与购买得一致,将主机外包装箱上得型号标识指给客户瞧清,并开箱验机。
确认完产品后,查瞧用户阳台得结构型式,确认主机与管路配件。
首先确认集热器位置,一般原则就是朝向正南,前方无遮挡物(高层或楼距较小得小区,要考虑前面楼房在一年四季对本楼房得遮挡情况),阳台得外墙足以承受集热器得重量。
其次确认水箱安装位置,水箱位置一般靠近墙角,综合考虑水箱与集热器、预留得冷热水接口、预留得电源插座之间得距离,使安装管路尽量短,并且水箱位置有利于管路走向,管路安装原则:横平竖直。
太阳能光伏设备安装工程施工及验收规范

太阳能光伏设备安装工程施工及验收规范1. 引言本文档旨在规范太阳能光伏设备的安装工程施工及验收流程,确保安装质量和电力发电效果。
准确遵循本规范可保证工程的可靠性和安全性。
2. 设备安装工程施工规范2.1 前期准备在进行太阳能光伏设备安装工程前,需进行充分的前期准备工作。
这包括但不限于:- 根据设计方案和材料清单采购所需设备和材料- 根据场地条件状况进行现场勘测和测量- 确保所需施工人员具备相应的资质和培训2.2 安装过程在进行太阳能光伏设备的安装过程中,请按照以下步骤进行操作:1. 安装支架:根据设计方案,安装太阳能光伏支架,并确保支架稳固可靠。
2. 安装光伏模块:根据设备制造商提供的使用说明,安装太阳能光伏模块,并确保连接牢固、电缆布线正确。
3. 连接电缆:根据电气图纸和设计规范,连接光伏模块之间的电缆,并连接到逆变器或其他电气设备。
4. 安装逆变器或电池组:根据设计方案,安装逆变器或电池组,确保连接正确,地线接地可靠。
5. 系统调试:完成安装后,进行系统的调试和测试,确保电力发电效果达到预期。
2.3 安全注意事项在安装太阳能光伏设备时,请注意以下安全事项:1. 在工程施工中,严格按照相关安全法规和操作规程操作,使用个人防护装备。
2. 在安装过程中,尽量避免直接接触光伏模块的表面,避免损坏或受伤。
3. 施工现场应保持整洁,确保工人的工作环境安全有序。
3. 验收规范3.1 验收前准备在进行太阳能光伏设备的验收前,请完成以下准备工作:- 完成设备安装工程施工过程,确保所有工作已按要求完成。
- 检查设备的整体安装质量和连接状态。
3.2 验收过程在进行太阳能光伏设备的验收过程中,请按照以下步骤操作:1. 检查设备完整性:确认所有光伏模块、逆变器等设备完好无损。
2. 检查电气连接:检查所有电缆连接是否正确、电压是否符合要求。
3. 测试性能指标:测试太阳能光伏系统的电力输出是否符合设计要求,记录测试结果。
阳台壁挂太阳能安装规范

阳台壁挂施工规范
一、施工前准备 二、系统安装总体要求 三、系统安装示意图 四、施工步骤及注意事项 五、工程验收与移交
一、施工前准备
1、 施工资料准备:施工组织设计及施工方案、设计图纸、设计方案、施工 图纸设计文件齐备,且已通过审查批准。
( 右图):
◆储热水箱不宜安装 在壁橱内;若需安装 在壁橱内,强弱电应 在壁橱外部安装,壁橱内应有防排水措施。
四、施工步骤及注意事项
4.2 储热水箱的安装:
储热水箱或其安装支架固定宜采用膨胀螺栓(钩),承载能力不小于储热水箱满 水质量的2倍。 ◆安装储水箱时,应先确认墙体是否有保温,并确定保层厚度。如无保温层,用2个 M12×120(根据现场确定其长度)的带挂钩膨胀螺栓固定在合适的位置。如保温层 60mm左右,用M12×150膨胀螺栓;如保温层较厚,则根据保温层厚度选择膨胀螺 栓,一般情况下保证膨胀螺栓插入墙体80mm左右。 ◆轻质保温砖、空心砖墙体不应作为储水箱的支承结构,如需应符合下列规定:
三、系统安装示意图
卧式系统
阳 台 部 分
安装过程中排气口用排水管接至地漏
热
循
水
环
出
进
口
口
排气口
循
冷
环
水
出
进
口
口
浴 室 部 分
三、系统安装示意图
立式系统
四、施工步骤及注意事项
1、预埋件的安装
1.1 预埋件的安装要在甲方对安装墙面进行保温及防水前进行预埋, 预埋件可以要求甲方根据公司评审过的设计图纸进行预埋。 1.2 预埋件伸入实体墙部分不小于80mm,或根据图纸进行预埋。 1.3 预埋件的长度设计要考虑墙体厚度、保温厚度、防水预埋部分承 重能力等因素。 预埋件安装示意图:
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章安装规范1.1安装准备1.1.1提货检查所领取的阳台式原配一体机规格型号和管路配件与提货单是否一致。
1.1.2 准备工具根据产品型号规格,准备所需工具,安装工具一般包括螺丝刀(平口、十字各一把),活口扳手两把(最大开口尺寸不小于30㎜),呆扳手(10*12、14*12各两把),冲击钻一套(φ6㎜、φ8㎜、φ10㎜、φ12㎜钻头各一个),水钻一把(φ65㎜钻头一个),气焊枪一套,电源插头插座及电源线(Rvv3×1mm2)一套,1米软管两根,注液塑料桶一个,指南针一个,米尺一个,工作布一块,铝塑管截管器、扩孔器各一个,美工刀,剪刀,剥线钳,压线钳各一把,热风枪一个,气泵一台,起鼓机,拉铆枪一把、铜管割刀、砂纸若干、焊锡膏、硼砂、铜焊条、注液泵(大于等于3bar)。
其他辅助工具如安全带、大绳、细绳、鞋套、梯子等,视实际情况而定。
1.1.3装车运输由于关键部件为玻璃制品,面积较大,很容易破碎,所以任何一个动作都应充分考虑到产品的安全。
物料准备完毕后装车,装车要遵循“大不压小、重不压轻”的原则。
集热器装车时动作要轻,几个人同时抬起集热器时一定要用力均匀把集热器抬平,不能使集热器扭动变形,以防损伤玻璃集热管,严禁推、拖、翻转,更不能挤压、踩踏集热器。
在车上放稳,避免车急转弯时集热器翻倒,然后抬装水箱,管路配件及附件,各种工具。
1.1.4确定安装位置到达用户家里后,首先让用户查看型号、规格是否与购买的一致,将主机外包装箱上的型号标识指给客户看清,并开箱验机。
确认完产品后,查看用户阳台的结构型式,确认主机和管路配件。
首先确认集热器位置,一般原则是朝向正南,前方无遮挡物(高层或楼距较小的小区,要考虑前面楼房在一年四季对本楼房的遮挡情况),阳台的外墙足以承受集热器的重量。
其次确认水箱安装位置,水箱位置一般靠近墙角,综合考虑水箱与集热器、预留的冷热水接口、预留的电源插座之间的距离,使安装管路尽量短,并且水箱位置有利于管路走向,管路安装原则:横平竖直。
1.2集热器安装集热器安装步骤:1.2.1从包装箱里取出挂件和挂钩,如图所示把挂钩和挂件用两个M8×16的螺栓连接、拧紧。
1.2.2确定安装挂件的中心距根据产品的规格型号确定挂件的位置,一片集热器两个挂件,150L、200L分别有两片集热器。
挂件的安装尺寸如下图所示:(单位:㎜)1.2.3确定安装挂件高度位置确定完集热器的安装挂件中心距以后,再确认挂件的安装高度(保证集热器安装完毕后上方有150MM的空间便于布置集热器进出水管路)。
根据阳台结构确定挂件的位置,保证集热器出口位置的挂件比另一端挂件安装位置高出20㎜,以有利于管道循环。
1.2.4确定打孔的位置把挂件放置于所画中心线的位置,用铅笔或记号笔在墙上画出孔的位置1.2.5打孔把冲击钻用细绳拴牢,以防打孔时脱落,操作工手持冲击钻从窗户探出头来,钻头对准所画孔的位置打φ12㎜孔,深度80㎜,按照所画位置一一打孔。
1.2.6安装膨胀螺栓打完孔以后安装M8的膨胀螺栓。
安装螺栓时为了保护螺栓头部螺纹的完整,使螺母能够轻松的旋进,在螺纹端安装两个螺母,外部的螺母高出螺栓顶部,以防用锤子敲击时砸坏螺栓顶部的螺纹。
1.2.7固定挂件把膨胀螺栓的螺母和垫圈取下来,挂钩在下端把挂件固定在螺栓上,拧紧螺母,挂件固定完毕。
1.2.8打穿墙孔穿墙孔的位置应考虑管路美观和室内水箱位置来确定,穿墙孔位置大约距离集热器上边缘100㎜,左右位置视实际情况而确定。
根据墙外孔的位置,测量室内墙面孔的位置并作标记,在标记处用划规画φ75㎜的圆,拿水钻对准所划位置打φ75㎜过墙孔,为了防止雨水从孔内倒灌,一般要求穿墙孔带5度的斜度。
在墙孔的两端加装饰盖。
1.2.9吊装、固定集热器把集热器从包装箱里取出,查看集热器在运输过程中有无损坏、磕碰,确认完好后用吊装的大绳或者专用的吊装工具,开始吊装集热器。
把大绳栓集热器横框的两端(固定牢固,严禁滑动).均匀提升,保证集热器不倾斜,同时用一根小绳系在上横框上,在提升集热器时,下面有一人拉着小绳,以防集热器磕碰下面楼层的阳台或有障碍物阻挡集热器的上升。
在吊装到用手能拉到横框的时候,用手抓住横框提起,把集热器的下横框放入已安装好的挂钩里面,然后用M8×16的螺栓把集热器的上横框和挂件进行连接。
取下绳子,把绳子放好,集热器安装完毕。
1.2.10水箱位置确认★选择地面平坦而结实的地方,确保地面有足够的承重能力,水箱支架底端有四个支腿螺栓可以调节,使其垂直于地面。
★距离集热器出口较近的原则,选择在地漏附近。
★水箱距离墙面最小距离150㎜,以便于各个水嘴的连接和管路的维护。
★避免水箱遮挡阳台窗户,影响室内采光。
1.3温差循环管路连接温差循环管路连接包括管路的布置、焊接、太阳能站以及膨胀罐的安装等。
管路安装按照以下原则:★管路要保持横平竖直。
★室内管路冷热水管横向并行时,热水管路在上,冷水管路在下。
★水平管道固定支架间距0.5米;垂直管道固定支架距离0.8米。
★温差循环管路采用紫铜管焊接的连接方式。
★两管间距≥50㎜、管道距离墙面50㎜1.3.1划线根据已打好的穿墙孔位置和水箱各水嘴的位置,设计管道走向并进行标识。
1.3.2安装太阳能站;根据管路走向确定安装位置(如右图)第一步:依据图示尺寸在墙体打2个孔,尺寸是27.5mm,孔径:10mm,深度:50mm;第二步:将固定板用ST5.5×45胀管螺钉固定于墙体上;第三步:将太阳能站挂到固定板上;●太阳能站安装注意事项★太阳能站要安装在便于维修和更换的位置;★太阳能站必须竖直安装;(如右图)★因太阳能站运行有噪音,安装位置要远离卧室或书房。
1.3.3集热器的连接当集热器有两片时,采用串联的连接方法,连接方式如下图,将温度传感器安装在出水端。
单片集热器的情况,把靠近盲管的水嘴做为集热器的出口,另一个做为集热器的入口。
1.3.4管路连接温差循环管路全部采用铜管管路连接,在水箱和集热器的各个接口处采用卡套接头管件连接,其余管道采用锡焊管件连接,对于长的管路在焊接前现将PVC管路保温安装在管路上,两端留出焊接空间,大约4厘米左右。
焊接过程方法如下:1)按照所需长度切割铜管。
(下料时除了要计算所选用管件本身的长度与铜管端插入铜管件的深度外,还要考虑钎焊接头的数量、位置与钎焊次序能否符合实际施工的需要,考虑周全再下料;铜管切割时,应防止操作不当而使管子变形,管子的切口的端面应与管子轴线垂直,切口处的毛刺应清理干净。
)2)把管孔口的内外毛刺去掉。
3)将铜管接头处的外表面及管件接头处的内表面的氧化膜等用焊锡膏清擦拭干净,擦拭长度约20㎜。
4)在清理干净距离管端10㎜的管子外表面均匀涂刷焊锡膏。
5)在焊接的铜管件的内表面上均匀涂刷焊锡膏。
6)将铜管插入管件中,插到底并适当旋转,使焊锡膏均匀。
7)将从接缝挤出的多余焊锡膏抹去。
8)把焊接的管件和铜管放置在同一个平面上,用气焊火焰对接头处均匀加热,直至加热到铜管接头和管子的结合处圆周有锡料溢出时表示已将钎缝填满。
9)移去火焰,保持接头在静止状态下用湿抹布将其冷却结晶,将接头处的残余钎焊剂及反应物用水清洗干净。
10)焊接完毕后,将各连接口处的卡套接头用扳手锁紧,注意当感到吃力后,再紧半周到一周即可,试漏过程中发现有渗漏时再进一步锁紧。
11)对管路进行固定。
(如右图)12)安全阀与膨胀罐:在太阳能站左、右端口分别安装安全阀与膨胀罐(位置可以互换)。
膨胀罐固定安装见右图:安装时,首先将托架用胀管螺钉与墙体固定,然后把膨胀罐水平推入托架缺口处;最后,用扣板将缺口封闭即可。
在太阳能站另一端安装安全阀。
1.3.5用水管路连接依据阳台上预留的自来水和热水管的接口分别与水箱的进水口和出水口连接,在自来水进水口处需要安装止回阀,在止回阀的前面和水箱出水口处分别安装一个截止阀,以方便维修。
在水箱的泄压口处安装T/P阀,T/P阀的排泄口连接到阳台的排水口内,以防排水时烫伤人。
1.3.6打压试漏:将各管路连接完毕后,开始试漏。
选用气压试漏,将气泵的充气口接到太阳能站下面的注液阀口上,打开此处注液阀,给气泵通电,气泵工作开始给管路充气,当充气压力到达5bar的时候关闭注液阀,将气泵断电,用刷子蘸肥皂水检查管路各个接口有无渗漏,保压五分钟,如有泄漏重新焊接或拧紧漏气部位,如无泄漏,打开注液阀泄压,1.4 智控系统(主控器和线控器)安装及线路布置智控系统主控器安装步骤如下:●按智控系统主机的挂具尺寸在墙面上做好划线,定好打孔点,然后打Ф6孔,如图1。
●把塑料膨胀管塞入孔内,用ST4.0×30的自攻螺钉将塑料挂具固定在墙上,如图2。
●将智控系统主机背面的两个挂孔挂在塑料挂具的固定挂钩上,如图3。
●依照塑料挂具的固定方法将护线槽的下壳固定在智控系统的下端墙面上,然后将接线放入出线盒中,盖上出线盒的上壳,如图4。
智控系统线控器安装步骤如下:●按智控系统线控器挂具尺寸在墙面上做好划线,定好打孔点,然后打Ф6孔,如图5。
●把塑料膨胀管塞入孔内,用ST4.0×30的自攻螺钉将塑料挂具固定在墙上,如图6。
●把智控系统线控器挂在挂具的固定挂钩上,如图7。
●将线控器接线放入护线槽中。
如图8。
电气连线连线要求:1、如果电源线需要加长,连接处要连接牢固,并采取有效的防水措施;2、集热器传感器连接:传感器接好后将温度探头插入集热器出口处的盲管里;3、为保护线路的安全,所有线路要用穿线管保护或采取其他的保护措施。
室外的线路放在集热器边框的槽内,室内的线路要隐藏在循环管路后面,不能隐藏的要做固定。
1.5 循环介质充注循环介质的灌注分为以下几个步骤:第一步:关闭组合注液阀中间阀柄,同时打开两个注液口,并拧下注液阀的防护帽。
第二步:将注液泵的出口与注液口2连接,注液口1与注液桶连接。
第三步:启动注液泵,注液泵会将循环介质注入温差循环系统中。
第四部:当注液出口端的循环液体流动均匀时关闭注液口1处阀门,观察太阳能站上压力表读数;当指针到达2.5bar以上时关闭注液口2和注液泵。
第五步,旋转组合注液阀中间阀柄至起始位置,缓慢旋转注液口1阀门将管路压力降低至2bar 后关闭阀门,至此循环液灌注结束。
(如下图)1.6系统调试注:安装调试由专业人员完成,用户严禁操作。
系统安装完成后,安装人员根据系统需要设置温差循环的启动和停止温度、运行模式等。
设置方法如下:按住“设置”键5S以上,系统进入参数设置状态。
点按设置键,可依次设置水箱容积、温差循环启动温度、温差循环停止温度、模式设置等。
