高低标号混凝土同时浇筑施工方案范本一、工程概况:烟台市新天地都市广场B1地块一区工程,位于烟台市迎春大街南接双河东路与逛荡公园相望,地下二层,地上二十七层,总高度为___.___米。

基础为筏板基础,结构为框剪结构。

抗震等级为二级,结构安全等级为二级。

设计使用年限为___年,地下室防水等级为一级。

二、结构设计概况:主楼基础筏板混凝土为___5,基础顶-___层以下墙柱为C55混凝土,___层墙柱为C50混凝土,___层墙柱为___5混凝土,___层为___0混凝土,71.750-85.750墙柱为C35混凝土,85.750以上墙柱为C30,板、梁为C30混凝土。

基础垫层为C15混凝土,圈梁、构造柱、现浇过梁为C20混凝土。

三、施工部署:1、新天地都市广场B1地块一区工程设计的墙柱混凝土标号与板、梁、楼梯混凝土标号等级相差好几个。

9.550以下的墙柱为C55混凝土,而梁、板、楼梯为C30混凝土。

2、为了确保工程的施工质量,避免高标号混凝土与低标号混凝土在浇筑时布料不到位而产生质量缺陷。

我单位将采用快易收口的施工方法进行施工。

四、施工方法:1、墙、柱与梁板的高低不同标号混凝土浇筑时,在离墙柱边500的梁中,用12钢筋绑扎或焊制成同梁高、梁宽的钢筋网架,并与梁底筋和梁面筋固定,然后将两层钢板网用扎丝与钢筋网架绑扎结实。

这样可以将梁板低标号的混凝土挡在离墙柱500的位置,保证了梁柱节点部位的高标号混凝土的浇筑。

2、梁为C55标号与板为C30标号混凝土浇筑时,板厚150以上的在离梁侧___部位的板内,用12钢筋绑扎或焊制成板厚的钢筋网架,并与板的面筋、底筋固定,然后将两层钢板网用扎丝与钢筋网架绑扎结实。

这样可以将板低标号的混凝土挡在离梁侧300的位置,保证了梁板节点部位的高标号混凝土的浇筑。

3、为了保障高低标号混凝土施工部位的结构质量,该项工作由专业人员,按照钢筋绑扎的施工进度及时将不同部位的节点做好、做到位。

高低跨混凝土的浇筑方法

高低跨混凝土的浇筑方法

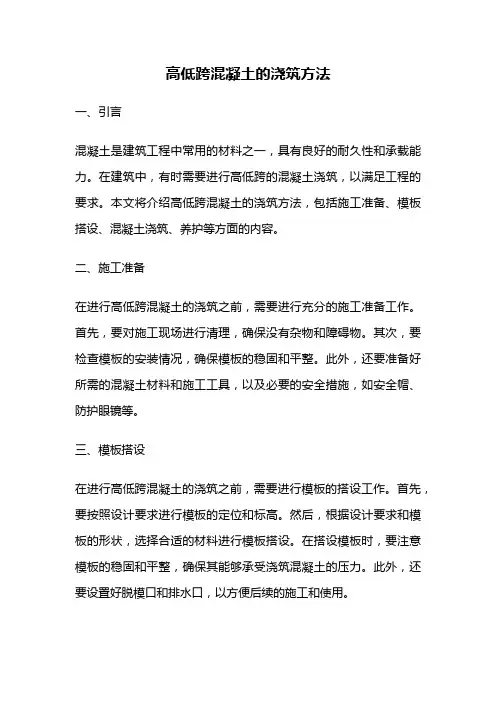

高低跨混凝土的浇筑方法一、引言混凝土是建筑工程中常用的材料之一,具有良好的耐久性和承载能力。

在建筑中,有时需要进行高低跨的混凝土浇筑,以满足工程的要求。

本文将介绍高低跨混凝土的浇筑方法,包括施工准备、模板搭设、混凝土浇筑、养护等方面的内容。

二、施工准备在进行高低跨混凝土的浇筑之前,需要进行充分的施工准备工作。

首先,要对施工现场进行清理,确保没有杂物和障碍物。

其次,要检查模板的安装情况,确保模板的稳固和平整。

此外,还要准备好所需的混凝土材料和施工工具,以及必要的安全措施,如安全帽、防护眼镜等。

三、模板搭设在进行高低跨混凝土的浇筑之前,需要进行模板的搭设工作。

首先,要按照设计要求进行模板的定位和标高。

然后,根据设计要求和模板的形状,选择合适的材料进行模板搭设。

在搭设模板时,要注意模板的稳固和平整,确保其能够承受浇筑混凝土的压力。

此外,还要设置好脱模口和排水口,以方便后续的施工和使用。

四、混凝土浇筑在进行高低跨混凝土的浇筑之前,需要进行混凝土的配制工作。

首先,要按照设计要求和混凝土标号,确定混凝土的配合比和材料用量。

然后,使用搅拌车或搅拌站进行混凝土的搅拌,确保混凝土的质量和均匀性。

在浇筑混凝土时,要采取适当的浇筑方式,如斜坡浇筑、分层浇筑等,以保证混凝土的均匀性和一致性。

此外,还要注意控制浇筑速度和浇筑高度,以避免产生裂缝或变形。

五、养护在进行高低跨混凝土的浇筑之后,需要进行养护工作。

养护的目的是保持混凝土的湿润和温度,以促进混凝土的硬化和强度发展。

养护的方法包括覆盖保湿膜、喷水养护等。

在养护过程中,要注意保持养护环境的稳定和湿度的均匀,以确保混凝土的质量和性能。

六、注意事项在进行高低跨混凝土的浇筑过程中,需要注意以下几点。

首先,要严格按照设计要求和施工规范进行施工,确保混凝土的质量和安全性。

其次,要加强现场管理和安全防护,确保施工人员的安全。

此外,还要定期检查和维护混凝土结构,及时发现和处理问题,以延长混凝土的使用寿命。

高低标号混凝土同时浇筑施工方案(正式)

高低标号混凝土同时浇筑施工方案(正式)

编订:__________________单位:__________________时间:__________________高低标号混凝土同时浇筑施工方案(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-4302-64 高低标号混凝土同时浇筑施工方案(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。

下载后就可自由编辑。

一、工程概况:烟台市新天地都市广场B1地块一区工程,位于烟台市迎春大街南接双河东路与逛荡公园相望,地下二层,地上二十七层,总高度为101.00米。

基础为筏板基础,结构为框剪结构。

抗震等级为二级,结构安全等级为二级。

设计使用年限为50年,地下室防水等级为一级。

二、结构设计概况:主楼基础筏板混凝土为C45,基础顶-9.55层以下墙柱为C55混凝土,9.550-26.250层墙柱为C50混凝土,26.250-50.750层墙柱为C45混凝土,50.75-71.750层为C40混凝土,71.750-85.750墙柱为C35混凝土,85.750以上墙柱为C30,板、梁为C30混凝土。

基础垫层为C15混凝土,圈梁、构造柱、现浇过梁为C20混凝土。

三、施工部署:1、新天地都市广场B1地块一区工程设计的墙柱混凝土标号与板、梁、楼梯混凝土标号等级相差好几个。

9.550以下的墙柱为C55混凝土,而梁、板、楼梯为C30混凝土。

高低标号混凝土同时浇筑施工方案标准范本

高低标号混凝土同时浇筑施工方案标准范本

解决方案编号:LX-FS-A62681高低标号混凝土同时浇筑施工方案标准范本In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior oractivity reaches the specified standard编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑高低标号混凝土同时浇筑施工方案标准范本使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。

资料内容可按真实状况进行条款调整,套用时请仔细阅读。

一、工程概况:烟台市新天地都市广场B1地块一区工程,位于烟台市迎春大街南接双河东路与逛荡公园相望,地下二层,地上二十七层,总高度为101.00米。

基础为筏板基础,结构为框剪结构。

抗震等级为二级,结构安全等级为二级。

设计使用年限为50年,地下室防水等级为一级。

二、结构设计概况:主楼基础筏板混凝土为C45,基础顶-9.55层以下墙柱为C55混凝土,9.550-26.250层墙柱为C50混凝土,26.250-50.750层墙柱为C45混凝土,50.75-71.750层为C40混凝土,71.750-85.750墙柱为C35混凝土,85.750以上墙柱为C30,板、梁为C30混凝土。

基础垫层为C15混凝土,圈梁、构造柱、现浇过梁为C20混凝土。

梁和柱交接处高标号混凝土和低标号混凝土分隔工法

梁和柱交接处高标号混凝土和低标号混凝土分隔工法

梁和柱交接处高标号混凝土和低标号混凝土分隔工法梁和柱交接处高标号混凝土和低标号混凝土分隔工法引言:在建筑结构设计和施工中,梁和柱交接处是一个关键的连接点,其质量和稳定性直接影响整个结构的安全性和持久性。

为了确保交接处的可靠性和耐久性,通常会采用高标号混凝土和低标号混凝土分隔工法。

本文将介绍这种工法的原理、施工步骤和优点。

一、工法原理梁和柱交接处高标号混凝土和低标号混凝土分隔工法主要基于材料性能差异的原理。

高标号混凝土通常具有高强度和耐久性,适用于承受较大荷载的梁部分;而低标号混凝土具有较低的强度和韧性,适用于承受较小荷载的柱部分。

通过将高标号混凝土和低标号混凝土层分隔开来,能够充分发挥两者的优势,提高交接处的承载能力和整体稳定性。

二、施工步骤1.准备工作:在施工前,需要对交接处进行清理和基础处理。

确保交接处没有杂物和污垢,并进行必要的表面处理,如打磨和清洁。

2.基础浇筑:首先,在梁和柱的交接处进行低标号混凝土的浇筑。

根据设计要求,确定混凝土浇筑的厚度和强度等级。

3.分隔层施工:在低标号混凝土浇筑完成后,进行分隔层的施工。

这一层是关键的隔离层,可以使用适当的隔离材料,如水泥砂浆、纸板或塑料薄膜。

层厚度通常为10-20mm,根据具体情况进行选择。

4.高标号混凝土浇筑:待分隔层完全固化后,可以进行高标号混凝土的浇筑。

确保高标号混凝土覆盖低标号混凝土和分隔层,形成一个整体的梁和柱交接处。

5.养护保养:在混凝土浇筑完成后,进行养护保养工作。

根据混凝土的强度要求,进行湿养护或干养护,保证混凝土的良好性能和稳定性。

三、工法优点1.提高结构的整体稳定性:高标号混凝土和低标号混凝土分隔工法能够有效提高梁和柱交接处的承载能力和稳定性,减少结构的变形和裂缝的产生。

2.节约材料成本:采用高标号混凝土和低标号混凝土分隔工法,可以根据具体设计要求选择不同强度和材料,避免浪费和不必要的材料使用,降低成本。

3.提高工程质量和可靠性:通过合理的工法选择和施工步骤,能够保证交接处的质量和可靠性,降低结构出现问题的风险。

高低标号混凝土施工方案

高低标号混凝土施工方案

高低标号混凝土浇筑专项方案编制:审核:审批:二〇二〇年四月一、编制依据 (2)二、工程概况 (2)三、施工方法 (8)1、梁墙节点混凝土邻接面隔离措施: (8)2、现浇板面上柱周围混凝土邻接面隔离措施: (9)3、梁板与柱、墙节点核心区的混凝土浇捣方法: (10)4、混凝土浇筑顺序平面图具体如下: (10)四、质量控制(梁柱节点处裂缝产生的原因分析) (10)五、梁柱、墙节点处裂缝预防措施 (11)七、安全文明施工 (11)一、编制依据1、工程施工图纸2、《建筑工程施工质量验收统一标准》(GB50300-2013)3、《混凝土结构工程施工质量验收规范》(GB 50204-2015)二、工程概况本工程1#、2#、3#、6#楼加强层混凝土浇筑段梁板混凝土标号相同,与剪力墙、连梁混凝土标号差异,特编制本方案,用于不同标号混凝土浇筑施工。

楼层标高及混凝土标号划分见下图表:三、施工方法1、梁墙节点混凝土邻接面隔离措施:梁柱节点处主梁钢筋绑扎时,在梁柱节点附近离开柱边≥500㎜,且≥1/2梁高处,沿45°斜面从梁顶面到梁底面用快易收口钢丝网片分隔(做为高低等级混凝土的分界),钢丝网、抗裂钢板网绑扎在直径为8的三级钢筋上,直径为8的钢筋焊接在梁箍筋上。

①采用四层固定挡浆措施。

直径为8的钢筋焊接网片+快易收口钢丝网片+抗裂钢板网+快易收口钢丝网片。

②直径为8的钢筋焊接网片焊接在梁箍筋上,用扎丝将快易收口钢丝网片+抗裂钢板网+抗裂钢板网+快易收口钢丝网片绑扎。

③为防止漏浆,确保拆模后混凝土观感,在绑扎快易收口钢丝网片、抗裂钢板网时,比梁周围宽100mm,比板底宽100mm。

(具体见下图)2、现浇板面上柱周围混凝土邻接面隔离措施:在距离柱、墙0.5m范围内支设阻隔模板,以防止墙柱混凝土浇筑时散落至现浇板和梁内。

具体如图:待墙柱混凝土浇筑至设计高度后,混凝土初凝前取出阻隔板,浇筑梁板混凝土,高低标号3、梁板与柱、墙节点核心区的混凝土浇捣方法:事先作好技术交底和准备工作。

2024年高低标号混凝土同时浇筑施工方案

2024年高低标号混凝土同时浇筑施工方案

2024年高低标号混凝土同时浇筑施工方案____年高低标号混凝土同时浇筑施工方案第一节绪论1.1 项目背景本施工方案是为了满足____年某地区一座建筑物的施工需求而编制的。

该建筑物为高低标号混凝土结构,需要同时浇筑高度不同的混凝土。

为了确保施工质量和效率,本方案将介绍同时浇筑混凝土的施工工艺和要点。

1.2 施工目标本施工方案的目标是实现高低标号混凝土同时浇筑,确保混凝土质量和施工效率的同时满足施工安全和施工质量的要求。

第二节施工准备2.1 设备准备2.1.1 混凝土搅拌设备:准备两台以上的混凝土搅拌机,以确保同时浇筑高低标号混凝土的需求。

2.1.2 输送设备:配备输送带或抓斗等设备,将混凝土从搅拌机输送至浇筑位置。

2.1.3 泵送设备:如果项目需要,可准备混凝土泵进行输送。

2.2 施工人员组织2.2.1 施工队伍:根据项目需求,组织合适的施工队伍,确保施工人员经验丰富,并具备高低标号混凝土同时浇筑的经验。

2.2.2 协调员:指定协调员负责协调各个工艺的施工进度和质量。

2.3 施工材料准备2.3.1 混凝土材料:根据设计要求准备适当配比的高低标号混凝土材料,确保质量稳定。

2.3.2 防止混凝土早期干燥的材料和方法:根据实际情况,选择合适的措施防止混凝土早期干燥。

2.3.3 其他施工材料:根据需要准备好其他施工所需的材料,如钢筋、模板等。

第三节施工工艺和要点3.1 施工流程施工流程如下:3.1.1 搅拌混凝土:将高低标号混凝土分别搅拌均匀。

3.1.2 准备施工现场:根据图纸要求,搭建好模板和支撑结构。

3.1.3 输送混凝土:使用输送带或抓斗等设备将混凝土从搅拌机输送至浇筑位置。

3.1.4 浇筑混凝土:先浇筑低标号混凝土,然后迅速浇筑高标号混凝土。

3.1.5 整平与抹光:使用机械或人工方法整平混凝土表面,并进行抹光处理。

3.1.6 养护:根据设计要求对混凝土进行养护。

3.2 施工要点3.2.1 混凝土搅拌:确保高低标号混凝土搅拌均匀,并根据设计要求进行配比。

不同强度等级混凝土同时浇筑方法

不同强度等级混凝土同时浇筑方法

不同强度等级混凝土同时浇筑方法伴随着经济建设的迅猛发展,各种高大建筑不断出现。

以前设计中出现一个级差的两种标号的砼在图纸技术交底中往往被统一为一个标号,而如今同一个单体中往往出现两个甚至三个级差的砼。

不同强度的混凝土同时浇筑,既是一个施工技术问题,也是一个施工组织管理,成本控制的问题。

采有什么方法需要从多方面来进行考虑:工期、进度、质量、施工成本、施工机具、施工人员安排、施工现场布置情况等;通过设计变更部分合并强度等级,尽可能减少同时浇筑时砼的类别,便于施工操作,实际上这也是一个施工成本控制的问题;如果不能减少混凝土的强度等级,就要考虑几种混凝土的浇筑顺序、混凝土强度分界处的处理方法,现场施工员如何调度、控制混凝土的各道工序,尤其是对几种不同强度混凝土进场的确认、调度。

既要满足设计要求,又要保证工程质量,还应考虑尽量减少施工投入,降低成本。

b5E2RGbCAP1.工程概况:某项目工程,是一幢地下2层,地上26层,裙房3-5层的框架核心筒建筑。

其占地面积为8083.6平方米,每层标准层的面积为1300平方米。

plEanqFDPw 其混凝土强度等级如下表:楼层柱剪力墙梁板19层以上C30C30C3014—18 层C35C35C3010—13 层C40C40C308—9层C45C45C35负2 层—7 层C50C50C402.下面先以地下二层为例介绍一下不同强度混凝土同时浇筑的施工方法: 根据地下二层浇捣量、浇捣部位的长、宽和不同标号砼所处的位置, 确定两台固定泵, 泵管走向见附图(1) 。

由于地下二层的层高有5.55m, 中间筒体部位砼浇筑方量较大,且浇筑难度大,如果前面部分浇筑完成后退出时单独一个泵浇筑筒体, 另一个泵浇筑梁板, 考虑到平面宽度较大(40.9m), 再加上当时的浇筑气温在35 摄氏度以上, 这样的浇筑顺序会产生大面积的施工缝。

因此为了保证工程质量, 综合考虑之下我们采取先浇筑筒体, 再由北向南推进浇筑顺序。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

文件编号:GD/FS-4808
(解决方案范本系列)
高低标号混凝土同时浇筑施工方案详细版
A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing.
编辑:_________________
单位:_________________
日期:_________________
高低标号混凝土同时浇筑施工方案
详细版
提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。

,文档所展示内容即为所得,可在下载完成后直接进行编辑。

一、工程概况:
烟台市新天地都市广场B1地块一区工程,位于烟台市迎春大街南接双河东路与逛荡公园相望,地下二层,地上二十七层,总高度为101.00米。

基础为筏板基础,结构为框剪结构。

抗震等级为二级,结构安全等级为二级。

设计使用年限为50年,地下室防水等级为一级。

二、结构设计概况:
主楼基础筏板混凝土为C45,基础顶-9.55层以下墙柱为C55混凝土,9.550-26.250层墙柱为C50混凝土,26.250-50.750层墙柱为C45混凝土,
50.75-71.750层为C40混凝土,71.750-85.750墙柱为C35混凝土,85.750以上墙柱为C30,板、梁为C30混凝土。

基础垫层为C15混凝土,圈梁、构造柱、现浇过梁为C20混凝土。

三、施工部署:
1、新天地都市广场B1地块一区工程设计的墙柱混凝土标号与板、梁、楼梯混凝土标号等级相差好几个。

9.550以下的墙柱为C55混凝土,而梁、板、楼梯为C30混凝土。

2、为了确保工程的施工质量,避免高标号混凝土与低标号混凝土在浇筑时布料不到位而产生质量缺陷。

我单位将采用快易收口的施工方法进行施工。

四、施工方法:
1、墙、柱与梁板的高低不同标号混凝土浇筑
时,在离墙柱边500的梁中,用φ12钢筋绑扎或焊制成同梁高、梁宽的钢筋网架,并与梁底筋和梁面筋固定,然后将两层钢板网用扎丝与钢筋网架绑扎结实。

这样可以将梁板低标号的混凝土挡在离墙柱500的位置,保证了梁柱节点部位的高标号混凝土的浇筑。

2、梁为C55标号与板为C30标号混凝土浇筑时,板厚150以上的在离梁侧300部位的板内,用φ12钢筋绑扎或焊制成板厚的钢筋网架,并与板的面筋、底筋固定,然后将两层钢板网用扎丝与钢筋网架绑扎结实。

这样可以将板低标号的混凝土挡在离梁侧300的位置,保证了梁板节点部位的高标号混凝土的浇筑。

3、为了保障高低标号混凝土施工部位的结构质量,
该项工作由专业人员,按照钢筋绑扎的施工进度及时将不同部位的节点做好、做到位。
