电力工程案例分析
电力建设工程施工火灾案例

一、案例背景某电力建设工程位于我国某地,该工程为新建一座220千伏变电站。
在施工过程中,由于施工人员操作不当,引发了一起严重的火灾事故,造成了巨大的经济损失和不良的社会影响。
二、事故经过1. 施工单位背景施工单位为一家具有电力工程总承包一级资质的企业,具备丰富的电力工程施工经验。
该工程由施工单位自主承建,施工过程中严格按照国家相关法律法规和行业标准执行。
2. 事故发生过程(1)施工期间,由于施工单位对施工现场的安全管理不到位,导致施工现场存在多处安全隐患。
(2)某日,施工人员在变电站内进行电气设备安装作业,由于操作人员违反操作规程,导致电气设备短路,产生火花。
(3)火花引燃了附近易燃物,火势迅速蔓延,火场温度高达数百摄氏度。
(4)火势迅速蔓延至变电站内的其他区域,造成大量电气设备损坏,严重影响了工程进度。
三、事故原因分析1. 施工单位安全管理不到位(1)施工现场安全隐患排查不彻底,未能及时发现并消除火灾隐患。
(2)施工人员安全意识淡薄,违反操作规程,导致火灾事故发生。
2. 施工人员培训不足(1)施工单位对施工人员进行的安全培训不够,导致施工人员安全技能和意识不足。
(2)施工人员对电气设备的操作规程掌握不熟练,导致事故发生。
3. 施工现场消防设施不完善(1)施工现场消防设施不齐全,灭火器材不足,未能及时控制火势。
(2)施工现场消防通道不畅通,阻碍了火灾救援工作的进行。
四、事故处理及预防措施1. 事故处理(1)事故发生后,施工单位立即启动应急预案,组织人员进行火灾扑救和现场清理。
(2)事故调查组对事故原因进行深入调查,查明事故责任。
(3)对事故责任人进行严肃处理,追究相关责任。
2. 预防措施(1)加强施工现场安全管理,严格执行国家相关法律法规和行业标准。
(2)提高施工人员安全意识,加强安全培训,确保施工人员掌握安全技能。
(3)完善施工现场消防设施,确保消防设施齐全、有效。
(4)加强施工现场消防通道管理,确保消防通道畅通。

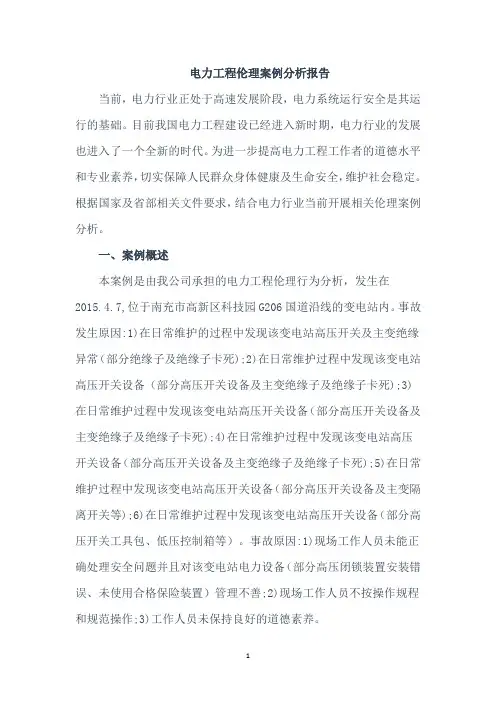

电力工程伦理案例分析报告

电力工程伦理案例分析报告当前,电力行业正处于高速发展阶段,电力系统运行安全是其运行的基础。
目前我国电力工程建设已经进入新时期,电力行业的发展也进入了一个全新的时代。
为进一步提高电力工程工作者的道德水平和专业素养,切实保障人民群众身体健康及生命安全,维护社会稳定。
根据国家及省部相关文件要求,结合电力行业当前开展相关伦理案例分析。
一、案例概述本案例是由我公司承担的电力工程伦理行为分析,发生在2015.4.7,位于南充市高新区科技园G206国道沿线的变电站内。
事故发生原因:1)在日常维护的过程中发现该变电站高压开关及主变绝缘异常(部分绝缘子及绝缘子卡死);2)在日常维护过程中发现该变电站高压开关设备(部分高压开关设备及主变绝缘子及绝缘子卡死);3)在日常维护过程中发现该变电站高压开关设备(部分高压开关设备及主变绝缘子及绝缘子卡死);4)在日常维护过程中发现该变电站高压开关设备(部分高压开关设备及主变绝缘子及绝缘子卡死);5)在日常维护过程中发现该变电站高压开关设备(部分高压开关设备及主变隔离开关等);6)在日常维护过程中发现该变电站高压开关设备(部分高压开关工具包、低压控制箱等)。
事故原因:1)现场工作人员未能正确处理安全问题并且对该变电站电力设备(部分高压闭锁装置安装错误、未使用合格保险装置)管理不善;2)现场工作人员不按操作规程和规范操作;3)工作人员未保持良好的道德素养。
二、案例背景近几年,我国电力行业高速发展,但是也有少数企业或个人存在不符合电力工程行业发展需要、不符合社会发展需求的现象。
例如:我国第一个无人值守变电站——贵州松桃变电站建成后为贵州省第一座完全自动化的变电站。
但是由于设备长期处于带电状态导致该变电站发生严重故障时无法进行维修而造成重大损失,最终由该电力企业承担了这起事故中全部责任。
该事故发生后受到了社会各界的广泛关注。
作为电力工程行业的一个重要分支,电力工程伦理学能够更好地保证电力工程建设工作质量和生命安全。
电力施工法律案例分析(3篇)

第1篇一、案例背景某电力公司为满足地区经济发展和居民生活用电需求,计划在某一地区新建一座变电站。
该变电站选址位于某村集体土地上,因涉及到土地征用、拆迁等问题,引发了与当地村民的纠纷。
在施工过程中,由于电力公司未严格按照国家相关法律法规进行施工,导致村民的利益受到侵害,引发了一系列法律纠纷。
二、案例基本情况1. 电力公司未依法取得土地使用权在变电站选址过程中,电力公司未按照《中华人民共和国土地管理法》的规定,与当地政府、村民协商取得土地使用权。
在施工过程中,电力公司强行占用村民土地,导致村民利益受损。
2. 电力公司未履行拆迁补偿义务在变电站建设过程中,电力公司未按照《中华人民共和国拆迁管理条例》的规定,对受影响的村民进行合理补偿。
村民要求电力公司给予合理补偿,但电力公司未予理睬。
3. 电力公司施工过程中存在安全隐患在变电站建设过程中,电力公司未严格按照国家相关安全生产法律法规进行施工,导致施工现场存在安全隐患。
村民反映,施工现场附近有学校、居民区,电力公司未采取有效措施确保周边居民的安全。
4. 电力公司未履行环保责任在变电站建设过程中,电力公司未按照《中华人民共和国环境保护法》的规定,对施工现场及周边环境进行保护。
村民反映,施工现场存在扬尘、噪音等问题,严重影响了周边居民的生活。
三、案例分析1. 电力公司未依法取得土地使用权根据《中华人民共和国土地管理法》的规定,建设单位在取得土地使用权前,应依法办理土地使用权审批手续。
本案中,电力公司未依法取得土地使用权,强行占用村民土地,违反了国家土地管理法律法规。
对此,电力公司应承担相应的法律责任。
2. 电力公司未履行拆迁补偿义务根据《中华人民共和国拆迁管理条例》的规定,拆迁人应当依法对被拆迁人进行补偿。
本案中,电力公司未按照规定对受影响的村民进行合理补偿,违反了国家拆迁法律法规。
对此,电力公司应承担相应的法律责任。
3. 电力公司施工过程中存在安全隐患根据《中华人民共和国安全生产法》的规定,生产经营单位应当加强安全生产管理,防止发生生产安全事故。
电力建设工程施工事故

一、事故背景随着我国经济的快速发展,电力建设工程规模不断扩大,对电力供应的需求日益增长。
然而,在电力建设工程施工过程中,事故频发,给人民生命财产安全和社会稳定带来严重影响。
本文将以一起电力建设工程施工事故为例,分析事故原因及防范措施。
二、事故案例某地电力公司计划建设一座110千伏变电站,项目总投资1.2亿元。
在施工过程中,于2023年6月发生一起触电事故,导致1人死亡。
三、事故原因分析1. 施工单位管理不善:该施工单位在施工过程中,未严格按照施工方案进行施工,现场管理混乱,对施工人员进行的安全教育不到位。
2. 施工人员违规操作:事故发生时,施工人员在进行电气设备安装作业时,未穿戴绝缘防护用品,违规操作,导致触电事故发生。
3. 施工现场安全措施不到位:施工现场安全防护措施不完善,安全警示标志不醒目,存在安全隐患。
4. 施工单位对施工人员进行的安全教育不足:施工单位对施工人员进行的安全教育不够,施工人员安全意识淡薄。
四、事故防范措施1. 加强施工单位管理:施工单位应建立健全安全生产责任制,严格执行施工方案,加强现场管理,确保施工安全。
2. 严格施工人员操作规范:施工人员必须按照操作规程进行作业,穿戴好绝缘防护用品,防止触电事故发生。
3. 完善施工现场安全措施:施工现场应设置明显的安全警示标志,加强安全防护措施,消除安全隐患。
4. 加强施工人员安全教育:施工单位应定期对施工人员进行安全教育,提高施工人员的安全意识。
5. 强化监督检查:政府部门应加强对电力建设工程施工的监督检查,对存在安全隐患的项目进行整改,确保施工安全。
五、总结电力建设工程施工事故给人民生命财产安全和社会稳定带来严重影响。
通过分析事故原因,我们可以采取有效措施,加强电力建设工程施工安全管理,预防事故发生。
同时,施工单位、施工人员、政府部门等各方应共同努力,共同营造一个安全、有序的施工环境。
工程项目管理案例电力(3篇)

第1篇一、项目背景随着我国经济的快速发展,电力需求日益增长。
为了满足日益增长的电力需求,提高电力供应的稳定性和安全性,某地区决定投资建设一座新的电力输变电工程。
该工程包括变电站、输电线路和配电设施,预计总投资额为10亿元人民币。
项目由某电力工程公司负责施工,项目周期为3年。
二、项目目标1. 工程目标:确保工程按期、按质、按预算完成,实现电力输送的稳定性和安全性。
2. 管理目标:通过科学的项目管理,降低工程成本,提高工程效益,提升企业品牌形象。
3. 环境目标:在施工过程中,严格控制环境污染,实现绿色施工。
三、项目管理组织1. 项目经理部:由项目经理、项目副经理、各部门负责人组成,负责项目的全面管理。
2. 施工项目部:负责工程的施工组织、施工管理和现场协调。
3. 设计项目部:负责工程设计、设计变更和设计协调。
4. 物资供应部:负责工程所需物资的采购、供应和管理工作。
5. 质量控制部:负责工程质量控制、质量检验和质量整改。
四、项目管理实施1. 项目策划:- 编制项目实施计划,明确项目进度、质量、成本、安全、环境等目标。
- 制定项目组织架构,明确各部门职责和人员配置。
- 编制项目管理手册,规范项目管理流程。
2. 进度管理:- 采用网络计划技术,编制项目进度计划,并进行动态调整。
- 建立进度控制体系,定期召开进度协调会,确保工程按计划推进。
- 对进度偏差进行分析,采取有效措施进行调整。
3. 质量管理:- 建立质量管理体系,明确质量目标和质量责任。
- 严格执行质量检验制度,确保工程质量符合要求。
- 对质量问题进行跟踪处理,确保问题得到有效解决。
4. 成本管理:- 编制项目成本预算,严格控制工程成本。
- 建立成本控制体系,定期进行成本分析,确保成本控制在预算范围内。
- 采取有效措施,降低工程成本,提高工程效益。
5. 安全管理:- 建立安全管理体系,明确安全目标和安全责任。
- 严格执行安全规章制度,加强施工现场安全管理。
电力工程案例

电力工程案例(原创实用版)目录一、电力工程概述二、电力工程案例分析1.案例一:某城市配电网改造项目2.案例二:某大型火力发电厂建设项目3.案例三:某风力发电场建设项目三、电力工程的未来发展趋势正文一、电力工程概述电力工程是一门关于电力系统设计、建设、运行、维护和管理的工程技术领域。
电力工程旨在满足社会生产和生活对电能的需求,保障电能的安全、稳定、经济和环保供应。
电力工程涉及的发电、输电、变电、配电和用电等环节,不仅关乎国家经济发展,而且直接影响到人们的日常生活。
二、电力工程案例分析1.案例一:某城市配电网改造项目随着城市化进程的推进,某城市的用电需求不断增长,导致原有配电网设备过载、线路老化等问题日益严重。
为了提高供电可靠性和满足居民用电需求,该市决定对配电网进行改造。
项目包括新建和改造变电站、增设输电线路、提高配电自动化水平等。
改造后的配电网在供电可靠性、经济性和技术性等方面得到了显著提升。
2.案例二:某大型火力发电厂建设项目为满足国家能源需求和减少对环境的影响,某地区决定建设一座大型火力发电厂。
该项目采用了先进的燃煤发电技术,实现了高效、低污染和节能的目标。
项目包括锅炉、汽轮机、发电机等主要设备的安装和调试,以及环保设施的建设。
该项目的建成和投产,对于保障国家能源安全、改善环境质量和促进地方经济发展具有重要意义。
3.案例三:某风力发电场建设项目随着可再生能源的推广和应用,某地区决定建设一座风力发电场。
该项目利用丰富的风能资源,通过风力发电机组将风能转化为电能。
项目包括风力发电机组的安装、输电线路的建设、变电站的改造等。
该项目的建成和投产,不仅优化了能源结构,降低了碳排放,还推动了绿色能源的发展。
三、电力工程的未来发展趋势随着科技的进步和社会的发展,电力工程将面临新的挑战和机遇。
未来电力工程的发展趋势包括:清洁能源的广泛应用,如太阳能、风能、水能等;电力系统的智能化,如智能电网、智能配电等;电力设备的小型化、轻型化和环保化;电力工程的安全性和可靠性等。
电力配网工程的流程及其案例分析

电力配网工程的流程及其案例分析1. 引言1.1 介绍电力配网工程的背景电力配网工程是指将电力从发电厂输送至用户终端的系统工程,是电力系统中不可或缺的一部分。
随着社会经济的发展和人们对电力质量、供应可靠性要求的提高,电力配网工程的重要性日益凸显。
在现代社会,电力配网工程承担着将电力传输、分配和供应给各个用户的重要任务,直接影响着国民经济的运行和社会生活的正常进行。
电力配网工程的背景可以追溯到电力系统的建立和发展过程。
随着电力供需关系的日益紧张,人们开始重视电力传输和分布过程中的效率和可靠性。
电力配网工程作为连接发电厂和用户之间的纽带,在电力系统中扮演着至关重要的角色。
通过合理规划、设计和建设电力配网工程,可以有效提高电力传输效率,保障电力供应的稳定性,同时也能够提高能源利用率,减少能源浪费,促进绿色发展。
深入了解电力配网工程的设计、施工、验收及实施过程,对于提升电力系统整体运行水平,推动电力行业的发展具有重要意义。
1.2 阐述本文的研究目的本文旨在通过对电力配网工程的流程及案例分析,全面分析电力配网工程的设计、施工和验收过程,并通过实际案例展示电力配网工程在实践中的应用和重要性。
具体来说,本文将首先介绍电力配网工程的背景,包括其在能源领域的重要性和应用范围。
然后将详细分析电力配网工程设计的流程,包括选址规划、设备布置和参数设计等方面。
接着将深入探讨电力配网工程的施工流程,包括施工队伍组建、施工方案制定和设备安装等细节。
随后将对电力配网工程的验收流程展开讨论,包括验收标准、验收步骤和验收结果评定等内容。
将通过真实案例分析某城市电力配网改造项目和太阳能微电网接入电网工程的实施过程,以便读者更好地理解电力配网工程的实际运作情况和挑战。
通过本文的研究,旨在总结电力配网工程的重要性和必要性,同时展望电力配网工程未来发展趋势,为相关领域的研究和实践提供有益的参考和借鉴。
2. 正文2.1 电力配网工程的设计流程分析1.规划阶段:在这个阶段,需要对整个电力配网进行规划,确定电力配网的总体布局和发展方向。
电力配网工程的流程及其案例分析

电力配网工程的流程及其案例分析【摘要】本文主要介绍了电力配网工程的流程及其案例分析。
首先对电力配网工程进行了概述,包括其定义、目的和重要性。
接着详细讲解了电力配网工程的设计阶段,包括需求分析、方案设计、参数计算等内容。
然后介绍了电力配网工程的施工阶段,包括现场施工、设备安装和调试等过程。
随后讲解了电力配网工程的验收阶段,包括设备检测、系统测试和运行调试。
最后通过案例分析,展示了电力配网工程实际项目中的应用情况。
结尾部分总结了电力配网工程的重要性,并展望了未来发展趋势。
通过本文的介绍,读者可以更加全面地了解电力配网工程的全貌,以及其在电力行业中的重要性和发展前景。
【关键词】电力配网工程、流程、案例分析、概述、设计阶段、施工阶段、验收阶段、重要性、未来发展趋势1. 引言1.1 电力配网工程的流程及其案例分析电力配网工程是指将发电厂输送来的高压电力转变为适合供民用和工业用的低压电力的一系列工程。
其流程一般包括设计阶段、施工阶段和验收阶段。
在设计阶段,工程师会根据城市规划和电力需求制定配网方案,确定线路敷设路径、变电站布置等。
在施工阶段,施工人员会根据设计图纸进行电缆线路铺设、设备安装等工作。
验收阶段是对整个工程进行检查,确保各项设备安全运行。
对于电力配网工程的案例分析,可以以某个城市的配网改造工程为例。
在该案例中,由于城市用电负荷大幅增加,原有的配网设施已经无法满足需求,因此需要进行配网改造工程。
在设计阶段,工程师们经过充分调研和论证,确定了新的配网规划,并进行详细设计。
在施工阶段,施工人员按照设计图纸进行线路敷设、设备安装等工作,在工程进展过程中及时调整方案,确保施工质量。
最终,在验收阶段,相关部门对工程进行了全面检查并通过验收,确保改造后的配网工程可以正常运行。
通过以上案例分析,我们可以看出电力配网工程在城市建设中的重要性,只有不断进行改造和升级,才能为城市提供稳定可靠的电力供应。
未来,随着科技的进步和能源需求的增加,电力配网工程将面临更多挑战,需要不断创新和提升技术水平,以适应城市发展的需要。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第四章电力工程建设监理案例第一节1,000MW超超临界机组工程监理案例[案例背景及工程概况](一)案例背景按照国家“十一五”的发展规划,在我国电力行业大力推广洁净煤燃烧技术,对电站锅炉的节能降耗,降低排放提出了很高的要求,大型火力发电厂都选用了600MW超超临界机组,以适应日益增长的发电需求,并进一步降低煤耗。
从已经投产发电的山东邹县2×1,000MW超超临界机组,浙江玉环2×1,000MW超超临界机组情况来看,取得了非常好的效果。
国家发改委要求今后发电项目常规的300MW只能用于供热,主要发展600MW以上的超超临界机组,在今后电站建设中的主力机组是1,000MW,全国在建和拟建的百万机组在40多台以上。
电力工业的发展对从事电力监理的企业提出了一个很高的要求,现结合已经投产的1,000MW 超超临界机组的工程监理情况,进行简单介绍和分析。
(二)工程概况某电厂建设2×1,000MW超超临界机组, #1机组计划从开工到168小时试运结束为28个月,#2机组为32个月。
参建单位有监理单位一家、设计单位三家、施工单位七家、调试单位一家。
1.电厂总平面布置厂址总体规划布置格局采用三列式布置,自南向北依次为:贮煤场区→主厂房区→配电装置区。
固定端朝西,向东扩建,自西向东依次为本期公用辅助生产及附属设施区→一期(2×1,000MW燃煤机组)主厂房区→规划二期(2×1,000MW燃煤机组)主厂房区(规划二期的部分公用辅助生产及附属设施区布置在主厂房区和贮煤场区之间,另一部分布置在一期厂区公用辅助生产及附属设施区的扩建场地内)→电厂的循环冷却水(一次循环系统)拟采用海水,每期均单独设置一个循环水区域,布置一座循环水泵房和一个排水工作井。
电厂淡水(除生活水外)取水位置距电厂约5.5 km。
电厂内不设污水处理设施,由化工区统一处理及排放。
脱硫废水设独立的废水处理系统。
本期2×1,000MW拟建专用煤码头,按1个3.5万吨级泊位考虑,码头上配置二台1500t/h卸船机。
码头年设计规模440万吨(最大通过能力为465万吨),能满足本期工程用煤要求。
电厂本期建有专用灰渣、石灰石、石膏等的综合码头。
电厂进厂方式采用端入式,设置两个出入口。
电厂主出入口处进厂公路可引接自电厂北侧的沪杭公路,次出入口处进厂公路引接自电厂西侧化工区G3道路。
厂区扩建端侧场地可作为施工生产场地,本期工程需施工生产场地面积约20hm2。
2.电厂总平面规划布置全厂总平面布置格局自南向北依次为码头→循环水取排水区→贮煤场区→石灰石磨制、石膏脱水区、灰渣处理区及脱硫区→主厂房区→500kV配电装置区(向北2回500kV出线)。
主厂房固定端朝西,向东扩建,主厂房固定端及脱硫区东侧布置循环水取排水区、石灰石磨制、石膏脱水区及油罐区、脱硝制氨区、水处理区等厂区生产辅助建筑区,其自南向北依次为:循环水取排水区→石灰石磨制、石膏脱水区、灰渣处理区、油罐区及脱硝制氨区→废水处理区→净水区→化水处理区→全厂行政管理及公共建筑区(含材料库及检修维护区),其他诸如循环水加药间、贮氢站等厂区生产辅助建筑区按就近服务主体布置原则分别布置在其间。
全厂行政管理及公共建筑区则布置在厂区西北角,500kV配电装置区的西侧。
本期循环水取排水管廊自南向北在围墙内沿厂区边缘接入主厂房A排外。
采用圆形煤场方案,紧凑布置,充分压缩厂区南北向的宽度和东西向的长度,使全厂用地面积力求尽可能小。
煤场区共规划设置3个内直径为120m的圆形煤场,每个圆形煤场的储煤量约为17万吨,其中本期建设#1煤场和#2煤场。
厂址自然地坪由化工区统一平整后,标高为3.5m。
本期主厂房室内±0.00m标高暂定为4.30m,室内外高差0.30m。
3.主厂房布置主厂房布置依次为汽机房、除氧间、煤仓间、锅炉房、电气除尘器、引风机及烟囱顺序布置方式。
主厂房结构(汽机房、除氧间、煤仓间)均为钢结构。
本期两台机组厂房总长度为222.40m,汽轮发电机组按纵向布置,机头朝向扩建端,锅炉为露天岛式布置,全钢结构。
主厂房A排至烟囱中心线距离为257m。
循环水供、排水管均由主厂房A排柱外引入、引出主厂房。
本期工程的集中控制室,为二机二炉共用一座控制室。
汽机房跨度为34.0m,汽轮发电机组中心线距A排柱17.0m,运转层标高为17.00m,夹层标高为8.60m,采用大平台结构。
汽机房的高度,按所有起吊件中最大起吊高度并留有适当裕量的要求确定。
除氧间跨距初定为10m。
除氧间共设五层:0.00m层、8.60层、17.00m层、25.00m、34.50m层(除氧层)、45m层。
主厂房采用四列式布置方式,煤仓间与除氧间连接,布置在锅炉前面。
输煤栈桥从固定端接入。
锅炉房采用露天布置,主体部分宽为69.60m,深为77.40m。
集中控制室为二机二炉一控,控制楼布置在两台机组中间。
每台锅炉炉后露天布置两组四电场电气除尘器。
两台锅炉合用一座双圆内筒集束烟囱,其高度为240m。
4.主要建(构)筑物本工程主厂房框架柱基础、汽机基座、锅炉炉架基础、烟囱、集控楼、灰库、碎煤机室、圆形煤场等拟采用f600高强度预应力混凝土管桩,长约38米,桩以⑦2粉细砂层为桩基持力层。
对其它中等荷载的辅助生产和附属建构筑物,拟采用f600或f500高强度预应力混凝土管桩,长约28米,桩以⑦1砂质粉土为桩基持力层。
汽机房、除氧煤仓间(A排~D排)和运转层平台柱基础,采用钢筋混凝土单独基础形式,当布桩条件受限时可采用条形或片筏基础,单独基础之间设置连梁。
锅炉基础采用钢筋混凝土单独或条形基础或片筏基础。
汽轮发电机基座采用钢筋混凝土片筏基础。
集控楼基础为钢筋混凝土单独基础或局部条形基础。
炉后烟风道支架采用钢筋混凝土单独或条形基础。
炉后设备基础采用块体基础。
电气除尘器基础采用钢筋混凝土单独基础。
烟囱基础采用钢筋混凝土圆形筏板基础。
主厂房为带支撑系统的钢框排架结构体系,汽机房、除氧间、煤仓间的每个温度区段纵向设有柱间垂直支撑,以保证结构的稳定,并将纵向水平力传至基础。
横向在煤仓间设有柱间垂直支撑,以保证结构的横向刚度和传递横向水平力至基础。
各楼层根据需要设置水平支撑。
汽机房在屋架系统设有纵横向水平支撑及纵向垂直支撑。
汽机房屋面采用单坡钢屋架,屋面采用H型钢檩条上以镀锌压型钢板作为底模的现浇钢筋混凝土楼板结构。
汽机房平台、除氧煤仓间屋面及各层楼面均采用钢次梁上浇钢筋混凝土板方案。
局部采用钢格栅或花纹钢板。
汽机基座为整体框架式现浇钢筋混凝土结构,基座平台和基础与相邻平台与基础隔开。
汽动给水泵采用弹簧隔震。
烟囱拟采用两炉合用一座双管集束钢内筒烟囱方案,高度240米。
继电器楼、500kVGIS楼为现浇钢筋混凝土框架结构。
5.设备及参数(1)锅炉锅炉型式:超超临界变压运行燃煤直流炉、一次再热、平衡通风、露天布置、全悬吊钢结构锅炉;锅炉大板梁单件最重为320吨,采用了P92/T92、P122/T122、SUPER304、HR3C等新钢材焊接;(4)热力系统汽水系统均采用单元制,回热系统设有八级抽汽,设有三级高压加热器,一级除氧器,四级低压加热器。
旁路容量将根据汽轮机和锅炉的型式、结构、性能、启动方式等因素确定,暂按100%容量的旁路考虑。
汽轮机设有八级非调整抽汽(包括高压缸排汽)。
高加均采用2列半容量、卧式、双流程容量的加热器,除氧器为一台100%容量无头除氧器。
系统设有两台各为50%容量的汽动给水泵和一台30%容量的启动用电动给水泵。
凝结水系统采用中压凝结水精处理系统,不设凝结水升压泵。
采用3×50%容量的凝结水泵,二台运行,一台备用。
循环水采用直流供水系统供给。
(5)燃烧及制粉系统采用中速磨煤机正压直吹式制粉系统。
采用一台锅炉配六台钢制煤斗。
单台锅炉配六台中速磨煤机和六台给煤机。
采用2台50%容量的单速离心式或动叶可调轴流式冷一次风机。
锅炉烟风系统采用平衡通风方式。
采用2台50%容量的动叶可调轴流式送风机。
采用2台50%容量的静叶或动叶可调轴流式引风机。
采用2台三室四电场静电除尘器。
锅炉点火考虑设置等离子点火系统。
(6)厂内输煤方案圆形煤场采用通过式布置,并在两煤场间考虑一旁路。
(7)除灰渣系统除灰渣系统采用单元制,即每台炉为一个系统,包括底渣、飞灰输送系统。
飞灰的收集系统拟采用正压气力输送方式。
(8)循环水供排水方案采用单元制的闭式供水系统。
2×1,000MW机组直流循环水水量约为63.7m3/s。
设有2个淋水面积为11,000平米,高115米的冷却塔。
循环水系统拟采用直流供水系统,其流程为:取水头部→自流引水管→循环水泵房(位于海堤内)→循环水压力进水钢管→凝汽器/开式冷却水系统→循环水排水钢管→虹吸井→钢筋混凝土排水沟→冷却塔。
本期每台机组各设置1根取水隧道取水隧道长约2,100m,排水隧道长约。
每台机组配循环水泵3台(一机三泵)或2台(一机二泵),每台水泵容量按33.33%或50%最大设计用水量考虑,采用立式斜流泵。
(9)电气本期2×1,000MW机组在发电机和主变压器之间加装发电机出口断路器。
本期两台机组和二期两台机组共设一台停机/备用变,该停机/备用变不作启动用,机组启动电源通过系统由主变和厂变倒送电取得,起动电源直接从厂内高压配电装置500kV母线引接。
主变压器的高压侧电压为500kV,采用三个单相式变压器。
主变压器的容量初步选用3×380MVA。
考虑4台机组设置一台备用相,其容量与工作相相同(380MVA)。
每台1,000MW机组各设二台分裂高压厂用工作变压器,每台高压厂用工作变压器容量暂按56/28-28MVA、27/10-6kV选择。
厂用电压等级考虑10kV、6kV与380V三级。
500kV高压配电装置考虑屋内式GIS。
机组及厂用电系统均纳入机炉电集控室内机组的DCS系统监控。
事故保安电源:每台机组设置一台容量为1,800kW的空冷型集装箱式柴油发电机组作为机组的应急保安电源。
每两台机组配置一台柴油发电机,并设置一台保安变,保安变高压侧电源从外部引接独立电源。
直流及UPS:主厂房每台机组设一组220V蓄电池和二组110V蓄电池分别作为主厂房动力UPS及控制和保护所需的直流电源。
根据需要,在厂外各系统设置直流蓄电池组。
每台机组配置二套UPS装置。
(10)化学水处理系统锅炉补给水处理系统暂拟定为“反渗透预脱盐系统加一级除盐和混床的化学除盐系统”处理工艺。
凝结水精处理系统拟设置全流量的凝结水前置除铁过滤器及精处理混床系统,每台机组设置一套凝结水精处理系统。
设置单元机组水汽集中取样分析装置。
(11)热力控制采用单元机组的炉、机、电集中控制方式,两台机组合用一个单元控制室。
