天津泰达发展有限公司MSD配套住宅项目基坑支护设计项目施工方案
基坑开挖施工方案

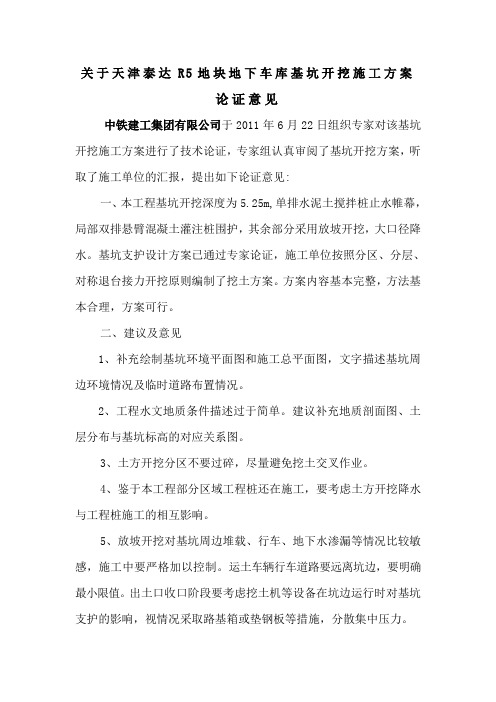

关于天津泰达R5地块地下车库基坑开挖施工方案论证意见中铁建工集团有限公司于2011年6月22日组织专家对该基坑开挖施工方案进行了技术论证,专家组认真审阅了基坑开挖方案,听取了施工单位的汇报,提出如下论证意见:一、本工程基坑开挖深度为5.25m,单排水泥土搅拌桩止水帷幕,局部双排悬臂混凝土灌注桩围护,其余部分采用放坡开挖,大口径降水。
基坑支护设计方案已通过专家论证,施工单位按照分区、分层、对称退台接力开挖原则编制了挖土方案。
方案内容基本完整,方法基本合理,方案可行。
二、建议及意见1、补充绘制基坑环境平面图和施工总平面图,文字描述基坑周边环境情况及临时道路布置情况。
2、工程水文地质条件描述过于简单。
建议补充地质剖面图、土层分布与基坑标高的对应关系图。
3、土方开挖分区不要过碎,尽量避免挖土交叉作业。
4、鉴于本工程部分区域工程桩还在施工,要考虑土方开挖降水与工程桩施工的相互影响。
5、放坡开挖对基坑周边堆载、行车、地下水渗漏等情况比较敏感,施工中要严格加以控制。
运土车辆行车道路要远离坑边,要明确最小限值。
出土口收口阶段要考虑挖土机等设备在坑边运行时对基坑支护的影响,视情况采取路基箱或垫钢板等措施,分散集中压力。
6、监测方案中应重点突出自行监测巡视检查方案(不能以第三方监测方案替代)。
施工方监测应以对支护体系变形及开裂;土体裂缝、沉陷及滑移、渗漏;施工工况;周边环境的监测巡视为重点。
方案中要明确监测警戒值和变化速率控制值。
7、本工程存在较厚粉土,粉粘土层,放坡开挖支护渗漏,第一时间很难发现,要高度重视观测井降水井的成井质量和降水运行过程中降水监测反馈、分析工作。
密切关注抽水量和水质含砂率的变化,以判断止水帷幕渗漏情况。
本工程基坑较浅,降水要一次到位,没有分层降水的必要。
8、补充电梯井等深挖高差的支护措施和开挖方法。
9、充分利用时空效应,开挖完成一部分后立即施工砼垫层,减少暴露时间。
10、建议坑底增加明排水与有效的降水井(集水井)连通构成降水系统的措施。
泰达MSD高管公寓工程外架方案

目录一、编制依据 (1)二、工程概况 (1)2.1整体概况 (1)2.2外脚手架选型 (1)三、施工安排 (2)3.1安全目标 (2)3.2安全领导小组 (2)3.3教育培训 (2)3.4现场协调 (3)四、施工准备 (3)4.1技术准备 (3)4.2人员培训 (3)4.3.材料准备 (3)4.4施工工具准备 (4)4.5劳动力准备 (4)五、外脚手架的搭拆工艺及技术要求 (5)5.1脚手架的设计思路 (5)5.2脚手架尺寸 (5)5.3工字钢安装 (5)5.4搭设顺序 (7)5.5钢管脚手架搭设要求 (7)5.6脚手架的验收 (13)5.7外脚手架使用的注意事项 (15)5.8外脚手架拆除施工工艺 (16)5.8.1脚手架的拆除 (16)5.8.2工字钢的拆除 (17)六、主要施工管理措施 (17)6.1安全及文明施工管理 (17)6.2绿色施工措施 (18)6.3消防措施 (18)6.4应急预案 (18)七、脚手架搭设的计算 (19)附件1:脚手架搭设计算二、工程概况2.1整体概况本工程位于天津开发区第一大街以南,顺达街以北,巢湖路与新城西路之间。
本工程地上为14栋建筑,分5#、6#、9#三个地块,其中:5#地块1#楼、2#楼为11层公寓,3#楼、4#楼为18层公寓;6#地块5#楼、6#楼为18层公寓,7#楼为10层公寓,8#楼为7层公寓,14# 楼为2层物业用房;9#地块9#楼、10#楼为13层公寓,11#楼、12#楼为17层公寓,13#楼为1层物业用房。
地下设置有地下车库,开挖深度约7.45~7.75米。
总用地面积31338.84平方米,总建筑面积113506.9平方米,结构类型为钢筋混凝土剪力墙结构,采用桩基础。
本项目按三个地块分别进行消防、人防、规划、竣工等验收及土地证取证。
项目简介及要求2.2外脚手架选型为不影响地下室外墙防水及回填土施工,结构外脚手架采用型钢悬挑双排扣件式钢管脚手架。
滨海新区核心区-泰达MSD推荐

1.8
四层
第二十四页,共34页。
4、代理(dàilǐ)佣金给付标 准
第二十五页,共34页。
写字楼代理佣金(yòngjīn)标 准:
按照统一标准向所有引荐成交的第三方代理支付佣金,佣金标准根据租赁进度和
市场情况逐步调整,2010年现阶段代理佣金标准如下:
基本佣金:C区写字楼租约以年为租期单位,租期在两年及两年以内的,向代理公司
租金 (元/天/㎡)
11
餐饮
4.4
餐饮
2.2
银行
10
配套服务
4.2
二层
第二十二页,共34页。
C区商业(shāngyè)情况介绍
各层商业(shāngyè)落位
房间
301 304、305
308 314、315
其他
套内面积 (㎡) 1148 310 1105 396 707
业态 员工餐厅
租金 (元/天/㎡)
轻便餐饮
4.4
健身中心
1.8
轻便餐饮
4.4
配套服务
3.3
三层
第二十三页,共34页。
C区商业情况(qíngkuàng)介绍
各层商业(shāngyè)落位
房间 401 402 403 404
套内面积 (㎡)
2064
业态
租金 (元/天/㎡)
大型餐饮
2.2
374
教育培训
1.8
2116
大型餐饮
2.2
403
教育培训
办公区300公斤/㎡
中国移动,中国联通,中 通讯系统 国电信信号覆盖,预留卫
星天线
新风量 电梯
50m3/小时/人
每栋写字楼配备高区电 梯5部,低区电梯4部, 货梯一部
天津滨海某基坑支护分析、施工与成本控制

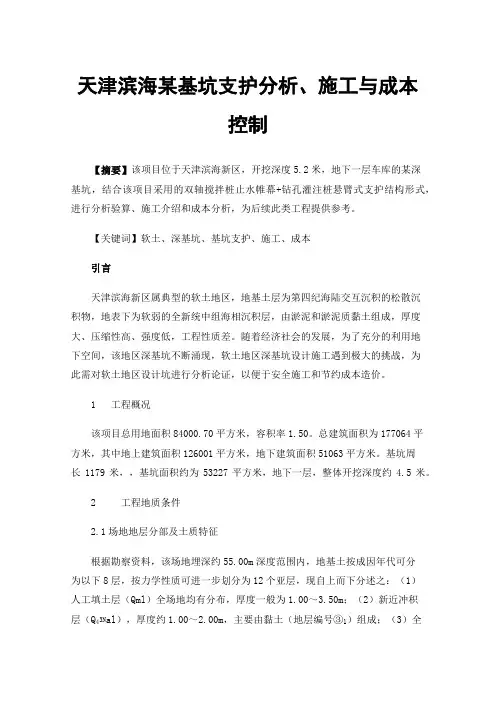

天津滨海某基坑支护分析、施工与成本控制【摘要】该项目位于天津滨海新区,开挖深度5.2米,地下一层车库的某深基坑,结合该项目采用的双轴搅拌桩止水帷幕+钻孔灌注桩悬臂式支护结构形式,进行分析验算、施工介绍和成本分析,为后续此类工程提供参考。
【关键词】软土、深基坑、基坑支护、施工、成本引言天津滨海新区属典型的软土地区,地基土层为第四纪海陆交互沉积的松散沉积物,地表下为软弱的全新统中组海相沉积层,由淤泥和淤泥质黏土组成,厚度大、压缩性高、强度低,工程性质差。
随着经济社会的发展,为了充分的利用地下空间,该地区深基坑不断涌现,软土地区深基坑设计施工遇到极大的挑战,为此需对软土地区设计坑进行分析论证,以便于安全施工和节约成本造价。
1 工程概况该项目总用地面积84000.70平方米,容积率1.50。
总建筑面积为177064平方米,其中地上建筑面积126001平方米,地下建筑面积51063平方米。
基坑周长1179米,,基坑面积约为53227平方米,地下一层,整体开挖深度约4.5米。
2 工程地质条件2.1场地地层分部及土质特征根据勘察资料,该场地埋深约55.00m深度范围内,地基土按成因年代可分为以下8层,按力学性质可进一步划分为12个亚层,现自上而下分述之:(1)人工填土层(Qml)全场地均有分布,厚度一般为1.00~3.50m;(2)新近冲积层(Q43N al),厚度约1.00~2.00m,主要由黏土(地层编号③1)组成;(3)全新统中组海相沉积层(Q42m)厚度一般为11.00~12.00m,该层从上而下可分为2个亚层。
第一亚层,淤泥质黏土(地层编号⑥2),厚度一般为3.00~4.20m,第二亚层,粉质黏土(地层编号⑥4),厚度一般为4.00~6.00m。
(4)全新统下组沼泽相沉积层(Q41h)厚度2.50~3.50m;(5)全新统下组陆相冲积层(Q41al)厚度一般为3.00~4.00m,主要由粉土(地层编号⑧2)组成,呈灰黄色,密实状态,无层理,含铁质,属中(偏低)压缩性土。
天津泰达广场深大基坑部分逆作法施工技术

2 2 筑面积约 17 万 m , 其中 地 下 建 筑 面 积 约 12 万 m 。
建 筑 平 面 呈 “凸 ”字 形, 南 北 长 247. 2m , 东西宽 250. 8m ( 见图 1 ) 。 本工程 基 坑 面 积 约 59 411m 2 , 大 面积开挖深度为 9. 30m ( 局部为 11. 00m ) , 土方TION TECHNOLOGY
2012 年 9 月下 第 41 卷 第 373 期
天津泰达广场深大基坑部分逆作法施工技术
鲁卫康 ,顾春风 ,陈珍刚 ,董秀福
( 浙江中成建工集团有限公司, 浙江 绍兴 312000 )
[摘要] 以天津泰达广场 A , B 区裙房及中央广场工程项目施 工 为 工 程 背 景, 介绍了深大基坑中央区域通过盆式开 挖、 继而顺作该区域地下结构, 周边地下 1 层楼板以 下 结 构 完 成 后 土 方 暗 挖 的 施 工 工 艺 流 程 。 在 实 施 过 程 中 应 用 了周边逆作结构楼板土胎模施工技术 、 土方暗挖技术 、 钢筋预埋及混凝土浇筑技 术 等 。 实 践 证 明, 该技术的应用具 有缩短工期 、 经济效益好 、 对周边环境影响小等优点 。 [关键词] 高层建筑; 地下工程; 基坑; 周边半逆作; 暗挖; 土胎模 [中图分类号] TU245 [文献标识码] A [文章编号] 10028498 ( 2012 ) 18009804
( Zhejiang Zhongcheng Construction Group Co. ,Ltd. ,Shaoxing ,Zhejiang 312000 ,China )
天津泰达MSD核心区地块商业策划报告68页

目 录
➢ 区域定位 ➢ 区域分析 ➢ 开发策略 ➢ 商业规划 ➢ 运营方式 ➢ 规划控制 ➢ 碧云案例及建议
✓ 区域定位 ✓ 区域分析 ✓ 开发策略 ✓ 商业规划 ✓ 运营方式 ✓ 规划控制 ✓ 碧云案例及建议
本案作为泰达开发区高尚生活组团,作为MSD的延伸区域,居住和商业的功能将是项目的 主要功能,实现与MSD之间的居住和商业功能互补。
沃尔玛选址要求: 1、在项目1.5公里范围内人口达到10万以上为佳,2公里范围内常住人口可达到12--15万人。 2、须临近城市交通主干道,至少双向四车道,且无绿化带,立交桥,河流,山川等明显阻 隔为佳。 3、商圈内人口年龄结构以中青年为主,收入水平不低于当地平均水平。 4、项目周边人口畅旺,道路与项目衔接性比较顺畅,车辆可以顺畅的进出停车场。 5、核心商圈内(距项目1.5公里)无经营面积超过5000平方米的同类业态为佳。
对于滨海新区高档社区而言,应符合以下的一些硬件和软件条件: 第一、国际社区的居民中应该有大量比例的国际人士。 一个社区要成为国际社区,其国际人士的比重应占到社区内全部居民比重的30%以上。 第二、国际社区内的规划建设、物业管理、社区治理、配套设施和环境指标应该和国际接轨, 优于普通社区。 国际社区的公共设施的配套水平应优于普通社区。不仅在面积上要优于普通社区,还需要具 有国际化特色,国际社区需要有足够的双语学校,其面积要达到400-600 m2/千人。国际 社区需要有专门针对国际人士的医院,并且要达到200-400 m2/千人。 第三、国际社区是多元文化共存、交融、发展的精神家园。 国际社区居民国籍的多样化决定了文化的多元性,这是国际社区区别于普通社区的本质特征。
高层 碧云中慧 碧云花园
晓园 中天碧云苑 金桥爱建园 碧云东方公寓
天津泰达广场深大基坑部分逆作法施工技术

天津泰达广场深大基坑部分逆作法施工技术论文《天津泰达广场深大基坑部分逆作法施工技术研究》摘要:随着天津泰达广场综合开发项目的实施,深大基坑部分逆作法施工成为了一种重要的施工方法。
本文对深大基坑施工中采用逆作法技术施工的根据及相关技术应用进行了研究,从而为其他类似工程提供施工参考。
关键词:深大基坑;逆作法;施工技术1. 引言随着劳动力、物质资源,科学技术等的发展,在建筑建设中使用新技术的需求越来越大,其中,深大基坑部分采用逆作法施工技术作为一种重要的施工技术成为了近几年来实践的主流,在天津泰达广场的综合开发项目中也是如此。
深大基坑部分采用逆作法建设的工程是一个复杂的系统工程,不仅涉及到一般基坑工程的施工技术,而且涉及到多种新技术,必须有专业技术人员对施工中存在的各种问题进行科学解决,这就要求在施工过程中必须采取正确的技术措施。
2. 相关技术应用深大基坑逆作法施工涉及到地下结构、地面结构、地基处理等多项技术。
在具体施工中,应在基坑施工过程中积极采取防止风化措施,如合理选择施工时间、加强施工场地的排水、防止地表水渗入基坑和采取消除压力的措施等。
同时,在安全生产方面,严格按照当地安全管理规定,开展安全检查,以确保安全防止灾害发生,并采取诸如救援队伍建立、安全措施预案制定、应急措施实施等安全措施。
另外,在施工过程中,应完善施工的质量监督检查,将施工细节按照规定的质量要求进行全程检查,严格控制工程质量,以确保基坑在施工完成后可以正常使用。
3. 结论深大基坑部分采用逆作法施工技术是一项复杂的工程,需要综合考虑很多因素才能保证施工质量和工程安全。
本文就介绍了对天津泰达广场深大基坑部分逆作法施工技术的研究,为今后相关工程的施工提供了参考指导。
天津泰达发展有限公司MSD配套住宅项目基坑支护项目设计方案

天津泰达发展有限公司MSD配套住宅项目基坑支护项目设计方案2.1工程概况(1)建设单位:天津泰达发展有限公司(2)工程名称:MSD配套住宅项目地下车库基坑支护工程(3)工程地点:天津开发区第一大街以南、顺达街以北、新城西路以西、巢湖路以东(4)施工范围本项目包含三个独立地块,地下为整体一层地下车库,采用钻孔灌注桩桩基础。
主要包括泰达MSD 配套公寓项目之基坑支护工程钻孔灌注桩、钢格构柱、支托桩、止水帷幕、支撑体系、降水井等招标图纸全部施工内容(包括图纸文字说明部分)的相关施工工作。
(6)基坑围护方案简述:本工程基坑开挖深度 6.6米。
根据本项目招标图纸,本次基坑围护方案主要采用Φ700双轴水泥搅拌桩止水帷幕@1000mm,桩顶建筑标高-2.10,有效桩长9.0m,总桩数为863组。
Φ700钢筋混凝土钻孔灌注桩@1800mm,桩顶建筑标高-2.80,有效桩长18.5m(16m),总桩数为474根(474根)。
Φ700支撑竖托桩,桩顶建筑标高-7.40,有效长度22m;总桩数为139根。
其他工作内容按正式施工图要求为准。
根据招标图纸,主要工程量规格型号和数量详见下表:注:工程量以正式施工蓝图为准。
2.2围护桩施工重、难点分析2.2.1本场地表层土以杂填土为主,含碎石、砼、砖块等建筑垃圾,工程力学性质较差,结构较为松散。
我司采取相应对策如下:(1)对表层小型障碍物采用挖机清除,埋深大于1.5m的区域清除障碍物后采用素土回填分层夯实,搅拌桩施工时增加约2%的水泥掺量。
(2)选择合理的掘进设备(动力头、钻头),必要时将钻头改为乌金钻头,并根据搅拌桩机下钻过程中设备电流负荷情况合理控制下钻速度,确保施工顺利进行2.2.2混凝土构件截面尺寸较大,对支撑系统、模板加固系统要求牢靠;铁件加固、模板拼装、加固方式及细部处理要求到位。
第三章施工组织与部署3.1工程管理目标3.1.1. 安全生产目标争创“天津市市级文明工地”。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章编制说明 (2)1.1编制依据 (2)1.2主要施工技术的说明 (3)第二章工程概况 (3)2.1工程概况 (3)第三章施工组织与部署 (6)3.1工程管理目标 (6)3.3质量目标 (6)3.4安全生产 (7)3.6施工准备工作计划 (7)序号 (9)方案名称 (9)计划编制完成时间 (9)1 (9)定位和测量放线施工方案 (9)2011年12月8日 (9)2 (9)混凝土灌注桩施工方案 (9)2011年12月8日 (9)3 (9)2011年12月8日 (9)4 (9)土方开挖及支撑结构施工方案 (9)2012年1月20日 (9)5 (9)降水、排水施工方案 (9)2012年1月20日 (9)3.7施工组织管理体系 (10)SHI (10)工管理层 (10)施工管理层 (10)3.8施工平面布置和临时设施布置 (11)第四章资源的配置与保障措施 (15)4.1劳动力组织 (15)4.2机械设备投入计划 (17)5.1施工进度计划 (22)5.2工程进度保证措施 (22)第六章主要施工方案 (25)第七章质量保证措施及质量保证管理措施 (42)第八章质量控制措施 (45)8.2质量检验管理 (45)8.3质量控制保证措施 (46)8.4成品保证措施 (48)第九章安全保证措施 (51)9.1安全、健康管理 (51)9.2环境管理 (77)第十章文明施工现场措施 (79)第一章编制说明1.1编制依据1)招标文件2)天津勘察院设计的招标图3)国家、部颁及地方的有关现行规程、规范、标准及图集。
4)《地基与基础工程施工及验收规范》GB 50202-20025)《建筑基坑支护技术规程》JGJ 120-996)《建筑桩基技术规范》JGJ 94-20087)《建筑变形观测规程》JGJ/T 8-978)《建筑基坑工程技术规范》YB 9258-979)《岩土工程技术规范》DB 29-20-200010)《建筑基坑工程监测技术规范》GB 50497-200911)《建筑工程施工质量验收规范》GBJ50300—200112)《混凝土结构工程施工质量验收规范》GB 50204—200213)《钢结构工程施工质量验收规范GB 50204—200214)《型钢水泥土搅拌墙技术规程》DGJ08-116-200515)《大直径现浇混凝土薄壁筒桩技术规程》DB33/1044-200716)国家及行业有关的其他规范和技术标准。
1.2主要施工技术的说明1、本工程结构砼均采用商品泵送砼。
2、模板采用木模板、钢管架支撑固定。
3、钢筋连接采用直螺纹套筒连接及电焊等连接技术。
4、基础土方施工采用机械开挖与人工配合开挖,降排水采用明排水及井点降水的施工方法。
5、在现场管理上根据信息化施工的要求,采用计算机实施监控管理,现场的技术管理人员对整个施工过程的计划及质量进行控制。
第二章工程概况2.1工程概况(1)建设单位:天津泰达发展有限公司(2)工程名称:MSD配套住宅项目地下车库基坑支护工程(3)工程地点:天津开发区第一大街以南、顺达街以北、新城西路以西、巢湖路以东(4)施工范围本项目包含三个独立地块,地下为整体一层地下车库,采用钻孔灌注桩桩基础。
主要包括泰达MSD 配套公寓项目之基坑支护工程钻孔灌注桩、钢格构柱、支托桩、止水帷幕、支撑体系、降水井等招标图纸全部施工内容(包括图纸文字说明部分)的相关施工工作。
(6)基坑围护方案简述:本工程基坑开挖深度6.6米。
根据本项目招标图纸,本次基坑围护方案主要采用Φ700双轴水泥搅拌桩止水帷幕@1000mm,桩顶建筑标高-2.10,有效桩长9.0m,总桩数为863组。
Φ700钢筋混凝土钻孔灌注桩@1800mm,桩顶建筑标高-2.80,有效桩长18.5m(16m),总桩数为474根(474根)。
Φ700支撑竖托桩,桩顶建筑标高-7.40,有效长度22m;总桩数为139根。
其他工作内容按正式施工图要求为准。
根据招标图纸,主要工程量规格型号和数量详见下表:注:工程量以正式施工蓝图为准。
2.2围护桩施工重、难点分析2.2.1本场地表层土以杂填土为主,含碎石、砼、砖块等建筑垃圾,工程力学性质较差,结构较为松散。
我司采取相应对策如下:(1)对表层小型障碍物采用挖机清除,埋深大于1.5m的区域清除障碍物后采用素土回填分层夯实,搅拌桩施工时增加约2%的水泥掺量。
(2)选择合理的掘进设备(动力头、钻头),必要时将钻头改为乌金钻头,并根据搅拌桩机下钻过程中设备电流负荷情况合理控制下钻速度,确保施工顺利进行2.2.2混凝土构件截面尺寸较大,对支撑系统、模板加固系统要求牢靠;铁件加固、模板拼装、加固方式及细部处理要求到位。
第三章施工组织与部署3.1工程管理目标3.1.1. 安全生产目标争创“天津市市级文明工地”。
符合职业健康安全管理标准GB/T28001的要求,杜绝死亡、重伤和重大机械设备事故,无火灾事故,轻伤事故控制在1.5‰以下;3.1.2、文明施工目标争创“天津市市级文明工地”;文明施工实施标准化管理,实现“亮化、硬化、绿化、美化、净化”和“四节一保、绿色施工”。
3.1.3、环境保护目标:符合环境管理标准GB/T24001的要求。
创建花园式的施工环境,营造绿色建筑。
3.1.4、质量目标“质量零缺陷”,达到《建筑工程施工质量验收规范》。
3.2工期管理目标保证业主施工进度要求。
3.3质量目标3.3.1.高标准运行ISO9001:质量管理体系,严格按设计图纸及国家规范施工,确保工程质量一次性竣工验收合格。
3.3.2.保证在正常使用状态下不少于结构设计周期安全质量保证;不产生结构开裂、过量沉降或不均匀沉降。
但由于非施工因素引起的除外。
3.3.3.建构筑物定位准确、结构稳固、体形方正、外观平直、棱角分明。
3.4安全生产3.4.1.确保“安全零事故”安全设施齐全;高标准运行OHSAS18001:职业安全健康体系,杜绝重大安全事故,轻伤事故频率控制在千分之一点五以内,杜绝中毒事故、交通安全事故。
3.4.2.安全防护重点:3.4.2.1 防止人身伤亡事故。
3.4.2.2防止触电事故、火灾事故。
3.4.2.3 防止机械及设备损坏事故。
3.4.2.4 防止环境污染。
3.4.3. 重点安全防护措施3.4.3.1 施工现场的孔洞采用醒目的标准盖板或在孔洞周围搭设围栏,中间用密目式(10*10cm=2000孔)安全网进行防护。
3.4.3.2 在夜间或光线不足的地方进行作业,应设置固定的照明设备。
3.4.3.3 高处作业地点、各层平台、走道及脚手架上不得堆放超过允许苛载的物件,施工用料按日计划准备,随用随吊。
3.4.3.4上下脚手架走斜道或梯子,不得沿绳、脚手立杆或栏杆等攀爬。
3.4.3.5 施工人员在进行高处作业时应系好安全带,安全带挂在上方的牢固可靠处,做到高挂低用。
作业人员应穿软底鞋。
3.5文明施工与环境保护目标3.5.1.高标准运行ISO14001:环境管理体系。
3.5.2.文明施工目标:施工现场内外整洁,道路通畅,物料堆放有序。
3.5.3.环境保护目标:工地内外道路整洁通畅,不堵塞交通,无污染现象。
3.6施工准备工作计划3.6.1施工现场准备工作计划施工准备工作即是工程开工的条件,也是施工中的一向重要内容,开工前必须为开工创造条件,开工后必须为作业创造条件,因此它贯穿于施工全过程的始终。
本工程工期紧张,做好充分的技术准备工作是顺利展开施工的前提条件,因此需要从以下方面做好施工准备工作。
3.6.1.1现场交接准备进入现场后,立即会同业主方,着手对现场水电接驳点、定位坐标、标高等进行交接,做好详细书面记录及会签。
对现场的平面控制网点进行交接,并根据需要进行导线点加密,对工程的轴线、标高与设计要求是否相符进行复验,并办理相应的手续。
3.6.1.2对现场的排水设施进入踏勘、交接。
向业主索取现场地下及周边可能存在的管线设施资料,同时编制合理可行的保护加固方案上报业主。
进场后进行场地平整,采用C20混凝土对施工现场进行硬化。
3.6.1.3施工人员准备我单位在天津周边分布有多个劳务基地,同其中数家建筑劳务企业保持长年合作关系,一旦工程中标,我单位可立即组织多支独立专业施工队伍进场施工,可满足高峰期近558人的劳动力需求。
在劳务队伍的选择上,我单位将本着“择优汰劣”的原则,优先遴选具有同类型工程施工经验、技术力量雄厚、业绩优良的队伍,对安全管理人员、特种作业人员、炊事人员等均严格要求持证上岗。
项目管理班子在工程中标三日内进驻施工现场,并立即组织搭设临建,为开工作好前期准备,为后续人员进入现场创造条件。
各专业施工队伍,根据施工进度与工程状况按计划分阶段进退场,保证人员的稳定和工程的顺利展开。
3.6.1.4施工技术准备熟悉和审查施工图纸:由项目总工程师组织项目部有关技术人员尽快熟悉图纸,提出图纸问题及在施工中所要解决的问题和合理化建议等,进行图纸会审。
修改和完善施工组织设计:按设计图纸要求,根据工程特点结合地质构造、现场环境和工程具体情况,进一步修改和完善已编制好的施工组织设计,确保工程快速、优质、安全地完成。
对于重要分部分项或复杂工程,将另行编制专项施工方案:本工程中涉及到的专项施工方案有定位和测量放线施工方案、混凝土灌注桩施工方案、双轴水泥搅拌桩施工方案、土方工程方案、支撑结构施工方案、降排水施工方案等,专项施工方案将通过审核、审批程序。
主要施工方案的编制计划见下表所示。
由项目部预算人员根据施工图纸所确定的工程量、施工组织设计拟定的施工方法和进度计划,向材料部门提供详细的材料计划,并作好劳动力、材料及机械台班需用量分析。
进行施工技术交底:工程开工前由项目总工组织施工人员、质安人员对班组长进行交底,针对施工的关键部位、施工难点、质量和安全要求、操作要点及注意事项等进行全面的交底,各个班组长接受交底后组织操作工人认真学习,并要求落实在各个施工环节之上。
3.6.1.5资料准备施工中严格按国家和行业现行工程规范、技术规程和质量验收标准进行施工和检查,且遵照天津市质量监督站有关规定,开工前准备好各种资料样表,施工中及时填写整理,分册保管,待工程竣工后装订成册。
3.6.1.6施工机械准备根据工程需要,现场先后需要配置工程钻机12台、50吨履带吊4台、25吨汽车吊6台、以及各种反铲挖掘机等。
对于上述机械设备,根据需用量在全企业范围内进行调配,如仍满足不了要求,可就近从企业合格供应商处采购或租赁。
考虑到工程的流水穿插,施工机械将在各个施工队之间进行相应的调配,对使用时间短和用量大的机械尽量采取租赁的形式,机械设备的调配、租赁时间表在进场施工后确定。
3.6.1.7物资材料准备本工程拟投入的物资材料主要分为周转料具、非周转料具两类。
