中铁五局衡茶吉铁路 HCJ-2 工程指挥部一项目经理部
技 术 交 底
工程名称 路基骨架护坡施工 交底单位 接收单位 一、 施工工艺 (一)施工参数 骨架护坡有拱型、方格型、人字型等类型。截水骨架、镶边、基础、边 坡平台、踏步均采用 M7.5 浆砌片石就地砌筑。截水骨架的肋断面形式为 L 型,其中拱型、人字型的骨架应作为槽型,用以分流排除地表水。 拱型骨架由主骨架和支骨架组成,主骨架与边坡水平线垂直,间距 3.0 米,支骨架呈弧型,垂直线路方向的间距为 3 米;人字型骨架由主骨架和支 骨架组成, 主骨架与边坡水平线垂直, 间距 6.0 米, 支骨架与主骨架成 45°, 按人字型铺设, 垂直线路方向的间距为 3 米; 方格骨架与边坡水平线成 45°, 左右相互垂直铺设,方格间距为 3.0 米。 在骨架底部 1 米及顶部和两侧 0.5 米范围内,应用 M7.5 浆砌片石镶边加 固,为便于养护,应在适当位置设置阶梯形踏步。 截水骨架内根据地层岩性、风化程度、边坡高度分别选用种草或喷播植 草、客土喷播植草、立体植被网内喷播植草、喷混植生、空心砖内客土喷播 植草、浆砌片石内截水植草窗等。 (二)工艺流程(见施工工艺流程图) 施工里程 交底人 接收人 DK49+326-DK100+800
1
边坡测量放线
清刷坡面、填补坑凹
骨架测量放样
开挖沟槽
就地砌筑骨架
勾缝及清理
(三)施工方法及要求 1.骨架施工前必须先清刷坡面浮土,填补坑凹,使坡面大体平整。 2.浆砌片石应分层、分段砌筑。分层水平砌缝应大致水平,各砌块的 砌缝应相互错开。砌筑骨架要求从衔接处开始,自下而上砌筑,两骨架衔接 处应处于同一高度。 3.基础埋置深度除符合设计要求外,当其边侧存在取土坑或其他不利 于基础稳定的因素时应采取必要的措施保护基脚。 4.浆砌片石要求采用座浆法砌筑,要求养生良好。 5.骨架要求与坡面密贴,按设计要求嵌入坡面,骨架流水面应与草坡 表面平顺,骨架基础与下部侧沟平台,浆砌片石水沟连接时,应整体砌筑, 灰浆饱满不留缝隙。 6.片石表面勾缝采用凹缝,缝宽 1~2cm, 缝深 0.8~1.0cm,缝槽不够 深度时,必须先凿够深度再勾缝。 三、质量控制措施 (1)严格控制基槽开挖质量,基槽开挖到位后,按技术人员对基槽底 标高、宽度、深度以及基底土质情况进行检查,如不满足设计规定,应进行 整改,使其符合要求。 (2)严格控制原材料质量,砌筑砂浆必须严格按配合比机械拌和均匀, 不得进行人工拌和,现场要求配有计量、搅拌设备,严禁在原地面上拌和,

人形骨架护坡安全技术交底模板

人形骨架护坡安全技术交底模板

一、工程名称:(填写工程名称)二、工程部位:(填写工程部位)三、施工单位:(填写施工单位)四、编制日期:(填写编制日期)五、交底内容:1. 工程概况(1)工程背景:简要介绍该人形骨架护坡工程的目的、意义和背景。

(2)工程规模:说明工程的整体规模,包括护坡长度、高度、宽度等。

2. 技术要求(1)人形骨架结构设计:详细介绍人形骨架的构造、尺寸、材料及连接方式。

(2)基础处理:说明基础处理的方法、要求及注意事项。

(3)施工工艺:详细描述施工步骤、施工要点及施工顺序。

3. 安全技术要求(1)施工人员安全防护:明确施工人员必须佩戴的安全防护用品,如安全帽、安全带、防护眼镜等。

(2)高空作业安全:规定高空作业人员必须使用安全带,并严格遵守高空作业安全操作规程。

(3)机械作业安全:明确机械操作人员必须经过培训,熟悉机械性能及操作规程,确保机械作业安全。

(4)用电安全:要求施工用电必须符合国家标准,电线、电缆必须绝缘良好,并定期检查。

(5)消防安全:规定施工现场必须配备足够的消防器材,施工人员必须掌握消防器材的使用方法。

4. 安全技术措施(1)施工前准备:施工前,对施工人员进行安全技术交底,确保施工人员了解并掌握安全操作规程。

(2)现场安全管理:设立安全警示标志,明确安全通道、危险区域等。

(3)现场巡查:定期对施工现场进行巡查,及时发现并处理安全隐患。

(4)应急处理:制定应急预案,确保在发生安全事故时能够迅速、有效地进行处置。

六、交底人:(填写交底人姓名及职务)七、接受人:(填写接受人姓名及职务)八、交底日期:(填写交底日期)九、附件:(如有附件,请列出)1. 施工图纸2. 施工方案3. 安全技术交底记录请各施工人员认真阅读本安全技术交底,严格遵守安全操作规程,确保施工安全。

备注:本模板仅供参考,具体内容可根据实际情况进行调整。

路基边坡防护(骨架护坡)技术交底

路基边坡防护(骨架护坡)技术交底
(4)要求标准:
宽度:路基边缘到线路中心不小于设计宽度,线路中心到路基一侧的允许偏差不小于5cm。
路肩高程:在100m长度路基范围内的个别高程允许偏差5cm,但地段长度不超过10m。
平整度:在100m长路基范围内允许偏差±15mm。
边坡:边坡平台按照设计要求留设,宽度不小于2.0m,在路堑开挖接近边坡平台设计标高时,及时进行边坡平台位置测放,严格控制边坡平台开挖标高,并预留0.3m厚度,人工开挖找平。对于硬质岩路堑,采用风镐或放小炮辅助开挖,人工整修成型,防止出现超挖,对于超挖部分采用M7.5浆砌片石补平。边坡平台开挖整修完成后,按照设计及时采用喷射砼封闭,形成排水系统,以防雨水冲刷和浸泡,出现边坡裂缝或坍塌。同时做好坡顶防排水设施,临时排水设施与永久性排水设施相结合,并与原排水系统顺接。
(8)、不能在砌体上面抛放片石、用锤猛敲砌体,以免破坏砌体的整体性。
(9)、 沉降缝、伸缩缝的设置、缝宽与缝的塞封应符合设计要求。
(10)、 砌体完成后要加强养护,在养护期内,保持表面湿润。
(11)、砌体的勾缝应符合设计要求,并应在砌体砌筑时留出2cm深的空缝。宜用原砌体砂浆勾缝,勾缝可采用凹缝。勾缝要求砌体整体外观美观。
DK9+020~DK9+120段路基开挖及边坡防护技术交底
工程名称:路基合同段:编号:
一:技术交底
适用范围:1、DK9+020~ DK9+120段路基边坡开挖、防护。
1、边坡开挖
土方开挖以机械为主,分段进行,并及时用人工配合挖掘机整刷边坡,对不便机械施工的地段采用人力开挖。开挖路段边坡,必须采用自上而下按设计边坡层层刷坡,不得乱挖超挖。若石质较硬,在不影响边坡稳定的情况下可采用爆破施工,但必须采用光面爆破,施工时尽量采用弱爆破,避免设计边坡岩体的松动,应及时复核坡度。若边坡实际地形、地质条件与设计资料不符,应及时反馈设计单位。

路基骨架护坡安全技术交底模板

路基骨架护坡安全技术交底模板

一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 工程规模:____________________4. 施工单位:____________________5. 监理单位:____________________二、安全技术交底1. 作业人员安全注意事项(1)作业人员必须经过专业培训,持证上岗,熟悉路基骨架护坡施工工艺和安全操作规程。

(2)施工过程中,必须穿戴好安全帽、安全带、防尘口罩等个人防护用品。

(3)严禁酒后作业、疲劳作业,确保作业人员精神状态良好。

(4)施工区域应设置明显的警示标志,非作业人员不得进入。

2. 施工现场安全措施(1)施工前,对施工现场进行全面检查,确保施工场地平整、排水畅通。

(2)施工过程中,加强对施工现场的巡查,发现安全隐患及时整改。

(3)施工道路、用电、用水、排水等设施应满足施工要求,确保施工顺利进行。

(4)施工过程中,严格控制施工机械、设备的使用,确保设备运行安全。

3. 路基骨架护坡施工安全要点(1)基础施工:基础施工前,对地基进行勘察,确保地基承载力满足设计要求。

施工过程中,严格控制施工质量,确保基础稳定。

(2)骨架施工:骨架施工过程中,严格控制骨架的尺寸、形状,确保骨架与基础连接牢固。

施工过程中,加强材料管理,防止材料堆放不当导致安全隐患。

(3)坡面施工:坡面施工过程中,严格控制坡面尺寸、形状,确保坡面与骨架连接牢固。

施工过程中,加强材料管理,防止材料堆放不当导致安全隐患。

(4)排水设施施工:排水设施施工过程中,严格控制排水设施的位置、尺寸,确保排水畅通。

施工过程中,加强材料管理,防止材料堆放不当导致安全隐患。

4. 施工安全教育培训(1)施工前,对全体作业人员进行安全教育培训,提高作业人员的安全意识和操作技能。

(2)施工过程中,定期开展安全教育培训,强化作业人员的安全意识。

(3)对特殊工种作业人员进行专项培训,确保其具备相应的操作技能。

拱形骨架护坡施工流程交底

拱形骨架护坡施工流程交底

拱形骨架护坡施工流程交底
1. 准备工作
- 安排专业施工队伍,包括工程师和工人。

- 确定施工区域,并进行必要的测量和标定。

- 检查施工现场,确保其安全和无障碍。

- 准备所需的建筑材料和设备。

2. 基础处理
- 清理施工区域,确保表面干净平整。

- 在施工区域的基础上进行必要的填充和夯实,以提供稳固的
基础。

3. 骨架搭设
- 根据设计图纸,安装和搭建拱形骨架。

- 确保骨架的稳定性和准确性。

- 使用适当的工具和设备完成骨架的安装。

4. 配筋和混凝土浇筑
- 按照设计要求,进行钢筋配筑,并确保其正确的位置和密度。

- 准备混凝土,并按照施工计划进行浇筑。

- 确保混凝土的浇筑均匀,并修整表面。

5. 后续工作
- 完成混凝土的养护工作,包括覆盖和湿润处理。

- 进行施工现场的清理和整理,确保施工区域的安全和整洁。

- 交底施工流程,以确保所有相关人员了解施工工序和注意事项。

请注意,以上所述的流程仅供参考。

在实际操作中,请根据具体情况和设计要求进行相应的调整和改进。

骨架护坡技术交底

骨架护坡技术交底
6、为便利养护,应于适当位置设一宽1.0米,厚0.5米的阶梯形踏步。踏步和路堤坡面排水槽均设在主骨架处。
7、骨架内铺立体植被护坡网时,在纵横向每隔1米左右用不短于15cm竹钉垂直打入边坡固定,客土后夯拍,使网与坡面密贴。
8、草籽需选用根系发达茎矮叶茂且适于本地区成活多年生草种,喷播草籽bb含量每平方米不小于15~20g。完成喷播后,需及时进行洒水养生。对漏喷、草籽发芽成活过稀部位还应进行喷补。草籽养生期内需用透气农膜覆盖,避免遇水冲刷。
9、种草是分撒播和行播进行,草籽埋入不小于5cm,为使草籽均匀分布,可将种子与砂、干土或锯末混合。
10、喷播植草面积的喷播工程应进行试播,得到合理的种子、肥料、农药、保水剂和营养土等的配合比,将混合料按一定比例加水制成喷投物料,喷投物料应有一定得稳定性,喷到预定坡面上切忌浆材沿坡面流动。
二、安全质量交Biblioteka 内容1、高边坡施工人员应佩戴相应的安全防护用品
三、附:1、骨架护坡结构图。
交底单位:
交底人:承接人:

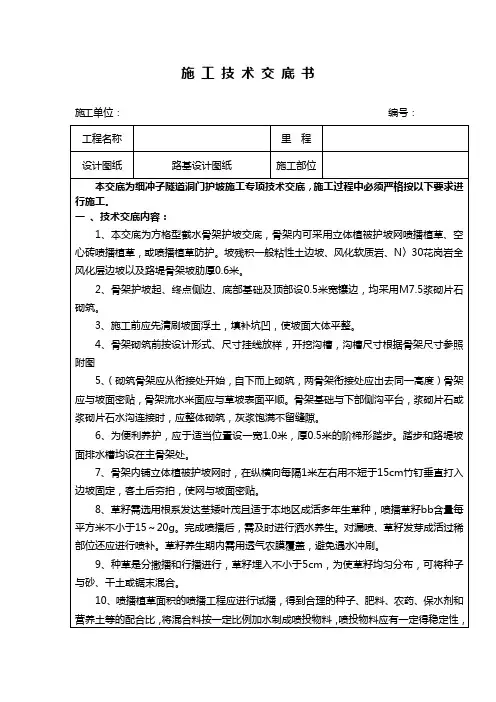

施工技术交底书
施工单位:编号:
工程名称
里程
设计图纸
路基设计图纸
施工部位
本交底为细冲子隧道洞门护坡施工专项技术交底,施工过程中必须严格按以下要求进行施工。
一、技术交底内容:
1、本交底为方格型截水骨架护坡交底,骨架内可采用立体植被护坡网喷播植草、空心砖喷播植草,或喷播植草防护。坡残积一般粘性土边坡、风化软质岩、N〉30花岗岩全风化层边坡以及路堤骨架坡肋厚0.6米。
2、骨架护坡起、终点侧边、底部基础及顶部设0.5米宽镶边,均采用M7.5浆砌片石砌筑。
3、施工前应先清刷坡面浮土,填补坑凹,使坡面大体平整。
4、骨架砌筑前按设计形式、尺寸挂线放样,开挖沟槽,沟槽尺寸根据骨架尺寸参照附图

浆砌骨架护坡安全技术交底模板

一、交底项目:浆砌骨架护坡施工二、交底时间:____年__月__日三、交底人员:项目安全员四、施工班组:____班组五、施工地点:____工程地点六、一、工程概况1. 工程名称:____工程2. 工程地点:____3. 施工内容:浆砌骨架护坡施工,包括材料准备、基础处理、骨架安装、浆砌施工、表面处理等。

七、二、安全技术要求1. 材料要求:- 砌体材料应符合设计要求,尺寸准确,无裂缝、蜂窝、麻面等缺陷。

- 水泥、砂、石子等原材料必须经过检验,符合国家标准。

2. 基础处理:- 基础必须平整、坚实,必要时进行加固处理。

- 基础面应清理干净,无杂物、浮土。

3. 骨架安装:- 骨架应安装牢固,与基础连接紧密,焊接或绑扎牢固。

- 骨架尺寸应符合设计要求,误差不得大于规定范围。

4. 浆砌施工:- 砌筑前应检查骨架尺寸和位置,确保无误。

- 浆砌砂浆强度应符合设计要求,配合比准确。

- 砌筑过程中,应保持砌体垂直、平整,砂浆饱满。

5. 表面处理:- 砌筑完成后,应进行表面处理,达到设计要求。

八、三、安全注意事项1. 施工人员:- 施工人员必须经过专业培训,熟悉施工工艺和安全操作规程。

- 施工人员必须佩戴安全帽、安全带等个人防护用品。

2. 高处作业:- 高处作业必须搭设安全防护设施,如安全网、脚手架等。

- 高处作业人员必须佩戴安全带,并系在可靠位置。

3. 机械设备:- 机械设备必须定期检查、保养,确保安全运行。

- 机械设备操作人员必须持证上岗,熟悉操作规程。

4. 材料运输:- 材料运输应使用专用车辆,防止倾倒、坠落。

- 材料堆放应整齐有序,留出通道,方便运输。

5. 施工环境:- 施工现场应保持整洁,防止滑倒、绊倒事故发生。

- 施工现场应配备消防器材,确保消防通道畅通。

九、四、应急预案1. 高处坠落:- 发现高处坠落险情,立即停止作业,撤离作业人员。

- 对坠落人员进行救治,并报告相关部门。

2. 机械伤害:- 发现机械伤害险情,立即停止作业,切断电源。

拱形骨架护坡施工技术交底

(2)施工现场必须做好交通安全工作,设专人指挥车辆、机械。夜间施工,施工人员穿反光马甲,专人管理灯光照明。
(3)施工机械设备应有专人负责保养、维修和看管,确保安全生产。
(4)施工现场各种机械操作手、电工必须持证上岗,同时加强对司机、电工的教育。
(5)现场操作人员必须按规定佩戴防护用具。
6、环保要求
施工现场100%湿法作业,施工作业面移动式雾炮车按照施工面积每100平方米或30米配备1台,确保作业时正常使用且保证雾炮车连续喷淋到作业区域。场地清理完成后,及时覆盖防尘网。
4.配备临时用电、混凝土振捣、养生设备。
三、施工工序
1.施工工艺流程
测量放样→基槽开挖→基底检查→模板安装→混凝土浇筑→混凝土养生→踏步及伸缩缝施工
测量放样
根据设计边坡与线路中心线的相对位置,由测量人员放出边坡坡顶、坡脚线,平台位置线,水沟位置线,附近设立临时水准点,挂线并进行边坡平整,根据设计形式放出骨架起终点侧边,镶边线,护脚线,骨架线,并撒白灰线标示。拱形骨架拱圈由上往下布设,由下向上砌筑,间距不足时调整拱间间距,增加设拱一道。
3.基槽开挖
基槽采用机械配合人工开挖,开挖时从上到下进行开挖,并修筑方便施工人员上下的台阶。基槽开挖沿线路方向不能太长,能保证两个伸缩缝混凝土循环施工即可,在基槽开挖清理后应立即进行模板支设,避免基槽暴露时间太长,遭受雨水冲刷。基槽挂线开挖,以确保基槽尺寸符合设计要求。
4.基底检查
基槽开挖完成后,及时通知现场技术员验槽,自检合格后报监理工程师现场验收,验收合格后,方可进行下道工序施工。
5.模板安装
骨架模板采用定型钢模拼装,镶边及踏步模板采用竹胶板拼装,模板安装是采用双面胶带纸塞缝,确保接缝良好不漏浆。模板支设完成后挂线进行精调,并对模板进行加固确保尺寸符合设计要求。经现场技术员复核无误后报监理工程师现场验收,验收合格后,方可进行下道工序施工。

骨架护坡技术交底

骨架护坡技术交底骨架护坡啊,这可是个在工程中挺重要的事儿。

咱今天就来好好唠唠这个骨架护坡技术交底。

我先给您说个事儿,之前我在一个工地上,就碰到了骨架护坡的问题。

那时候,天气热得要命,工人们都汗流浃背的。

有个新手师傅,他对骨架护坡的流程不太清楚,结果弄出来的部分护坡歪歪扭扭,看着就不结实。

这可把项目经理急坏了,连忙组织大家重新返工。

咱先来说说施工准备。

材料得准备齐全喽,像水泥、沙子、石头这些,可都得是质量过关的。

而且啊,您得提前把工具准备好,什么铁锹、铲子、搅拌机,一个都不能少。

就说那搅拌机,如果临时发现不好使,那可就耽误大事儿了。

再说说测量放线。

这就好比给骨架护坡定个框架,得精确,不能有丝毫马虎。

测量人员拿着仪器,认认真真地测量,标记出每一个点,每一条线。

如果这一步错了,后面的工作就全乱套啦。

然后是基槽开挖。

开挖的时候要注意深度和宽度,得按照设计要求来。

可别挖深了或者挖浅了,要不然骨架放上去不合适,那可就麻烦大了。

而且挖的时候要小心周边的土,别让它们塌下来。

接下来是模板安装。

模板得安装牢固,不能有缝隙,要不然混凝土浇筑的时候会漏浆。

有一次,就是因为模板没安装好,浇筑出来的混凝土表面坑坑洼洼的,特别难看,还得重新修补。

混凝土浇筑也有讲究。

搅拌好的混凝土要及时浇筑,不能放太久,不然会影响质量。

浇筑的时候要均匀,用振捣棒振捣密实,把里面的气泡都赶出来。

最后是养护。

这就像照顾小孩子一样,得精心。

要按时洒水,保持混凝土表面湿润,这样它才能长得结实。

总之啊,骨架护坡这活儿看着简单,其实里面的学问可多着呢。

每一个环节都得认真对待,不能有半点马虎。

不然,就像我之前在工地上看到的那样,费时费力还得返工。

希望大家都能把骨架护坡做好,让工程质量杠杠的!。

方格骨架护坡技术交底

2、交底目的
根据工程施工图纸内容,指导方格骨架混凝土护坡施工作业的操作要点和相应的工艺标准,确桥方格骨架护坡保质、保量、按时完成。
3、施工准备
施工前做好充分准备工程,确保按计划有序进行,施工前准备工作注意包括:
1.认真熟悉图纸、了解设计意图,制定合理的施工计划;
2.清除边坡杂草等杂物,为后续施工提供条件;
5、施工技术要求
1.骨架应与边坡密贴,骨架流水面应该平顺;
2.浇筑骨架前,应按设计要求在每条骨架的起讫点放控制桩,挂线放样,然后开挖骨架沟槽,槽的尺寸根据骨架尺寸而定;
3.施工时应自下而上逐条浇筑骨架;
4.混凝土强度符合设计要求;5.按甲方和监理工程师源自安排和质量要求施工。交底人
复核
接底人
日期
技术交底签认表
工程名称
编号
交底里程
交底工程
方格骨架护坡
交底人
复核
接底人
日期
技术交底签认表
工程名称
编号
交底里程
交底工程
方格骨架护坡
交底人
复核
接底人
日期
技术交底签认表
工程名称
编号
交底里程
交底工程
方格骨架护坡
1、交底内容
该技术交底适用于K44+081邵村路公路桥、K45+280袁六村公路桥、K45+811陈六村公路桥、K48+920温邢堌公路桥、K49+293刘邢堌公路桥、K49+645刘邢堌一号公路桥、K50+423千口一号公路桥、K51+700千口二号公路桥、K53+131濮阳一号公路桥、K53+495濮阳二号公路桥、K54+726河道一号公路桥、K55+518河道二号公路桥、K56+119贾河公路桥、K60+215小宿一号公路桥、K62+166马辛庄公路桥、K65+080皇甫二号公路桥、K65+646皇甫三号公路桥、K67+127张康呼公路桥、K69+579前漳消公路桥易受冲刷的土质边坡,边坡防护范围大、边坡高(≥4m)的地段。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
5、砂浆拌制:
砂浆必须严格按照试验室提供的砂浆配合比采用机械拌合,投料顺序应先到砂子、水泥、掺加料,最后加水。自投料完算起,拌制时间宜为3~5min。拌合好的砂浆得有适当的流动性和良好的和易性。砂浆的稠度以砂浆稠度仪测定的下沉度表示,宜为10~50mm,每批砂浆均应制作试件。砂浆得随拌随用,一般宜在3h内使用完毕,气温超过30℃时,宜在2h内使用完毕。当运输或贮存过程中发生离析、泌水现象时,砌筑前要重新拌合。已凝结的砂浆不得使用。
6、骨架砌筑:
采用坐浆法砌筑,分层砌筑,先砌角石,然后砌边石和面石,最后填腹石。面石和角石要选择表面较平,尺寸较大的石块,浆砌时长短相间并与里层石块咬紧,上下层竖缝错开距离不小于8cm,砂浆饱满,浆砌灰缝不大于4cm,也不得小于1cm。要求施工完成后的骨架大面平整,表面顺直。
7、预制挡水缘安装:
挡水缘采用C25砼预制,尺寸规格为10cm*20cm*50cm,从挡水缘预制场地运至工地过程中应该轻拿轻放,尽量不要将棱角给损坏了,在骨架砌筑时直接将预制挡水缘一次性砌筑完成。挡水缘安装要顺直,错台小于2mm,接缝处砂浆饱满,保持挡水缘表面清洁。
技术交底书
中铁二十局集团有限公司南宁铁路枢纽II标指挥部一分部编号:
交底名称
YD1K777+928-YD1K778+222段右侧路堤边坡人字形骨架护坡施工技术交底
交底人
施工工班
接收人
内容:
YD1K777+928-YD1K778+222段右侧路堤边坡防护采用人字形截水骨架,边坡坡比为1:1.5,设计采用M7.5浆砌片石进行砌筑,其中主骨架净距6m,支骨架净距3m,主骨架截面尺寸为60cm*60cm,支骨架截面尺寸为50cm*60cm。
8、砂浆抹面:
砌筑完成后的骨架表面采用砂浆抹面处理。抹面前先清理砌筑表面,并用水冲洗湿润,然后用水泥砂浆进行抹面,抹面厚度不小于2cm。
7、施工注意事项
a、施工现场注意施工安全,片石不应该放在坡面上,应放于坡脚,随用保持干净整洁的状态,材料分开堆放、机具摆放整齐,废弃物不得随意丢弃,必须由专人收集,弃至指定区域。
1、施工准备
施工前先清刷坡面浮土,填补坑凹,使坡面大体平整。边坡清理修整完成之后进行放线,按主骨架净距6m,宽度60cm先将主骨架位置定出,并拉好线绳做好标记。然后进行支骨架位置定位,两个主骨架之间,预留好护肩及顶部镶边高度,从上至下布置布置支骨架。
2、材料准备:
水泥、砂进场之后必须先向实验人员报验,由实验室取样实验合格之后方可使用,入不合格,严禁使用,必须清出场地。
技术负责人:分部(复核):日期:
进场片石要求质地坚硬,不易风化,无裂缝,片石表面不得有水锈,强度不小于MU30,厚度不得小于15cm,片石表面无水锈,干净且颜色均匀。
施工用水从拌和站用水车运至现场,存放于蓄水池内。
3、机械准备
现场计量工具齐全,拌合机械准备好。
4、基础及骨架开挖
根据定好的骨架位置,进行开挖,根据现场实际填筑土质,骨架应该全部嵌入坡面,开挖深度为60cm,线性要顺直,开挖完成之后清除底部浮土。开挖出来土方须清除大部分,剩余小部分可留作骨架施工完成之后回填超挖部分。基槽开挖按如下图所示尺寸开挖:
c、沿线路方向每隔50-100m坡面上应该设置人行踏步1道,设置于主骨架位置,宽度60cm,踏步每级高20cm,踏步厚0.6m,采用浆砌片石砌筑。
d、骨架每3联为一单元,单元与单元之间沿基础及主骨架之间设置一道沉降缝,缝宽2cm,缝内填塞沥青麻筋。
e、护坡防护起讫点各0.5m宽度范围内设置将其片石镶边加固,厚度0.6m。
