供热工程建设费收费说明

合集下载

供热工程施工费

供热工程施工费

供热工程施工费是指在进行供热管道、设备安装等工程时所需支付的各项费用。

在供热工程中,施工费占据了很大的比例,因此,合理控制和优化施工费用对于整个工程的成本控制具有重要意义。

本文将从施工费的构成、影响因素、控制策略等方面进行探讨。

一、供热工程施工费的构成1. 人工费:包括施工人员的基本工资、加班费、补贴等。

2. 材料费:包括供热管道、阀门、保温材料等主要材料以及螺栓、垫片等辅助材料的价格。

3. 设备费:主要包括施工过程中使用的挖掘机、推土机、焊接机等设备的租赁或购置费用。

4. 施工机具费:包括施工过程中使用的工具、器具、检测设备等的购置、租赁和维护费用。

5. 施工临时设施费:包括施工场地租金、临时建筑物搭建费用、临时设施维护费用等。

6. 质量检测费:包括材料检测、焊接质量检测、设备检测等费用。

7. 安全防护费:包括施工现场的安全防护设施、安全培训、安全事故处理等费用。

8. 项目管理费:包括项目策划、组织、协调、监督等过程中产生的费用。

二、影响供热工程施工费的因素1. 工程规模:工程规模越大,施工周期越长,施工费用越高。

2. 施工地点:不同地区的施工条件、劳动力价格、材料价格等因素都会影响施工费用。

3. 施工方法:施工方法的选择直接影响到施工效率和施工费用。

4. 材料质量:材料质量越好,价格越高,施工费用相应增加。

5. 工程变更:工程在施工过程中发生变更,可能导致施工费用的增加。

6. 政策法规:政策法规的调整可能会影响到施工费用的某些方面,如税费、环保要求等。

三、供热工程施工费的控制策略1. 优化施工方案:根据工程特点,合理选择施工方法,提高施工效率,降低施工成本。

2. 严格材料采购和管理:选用性价比高的材料,严格控制材料损耗,减少材料费用。

3. 合理配置人力资源:根据工程进度和需求,合理配置施工人员,避免人工成本过高。

4. 加强设备管理:合理调度和使用设备,降低设备租赁或购置成本。

5. 施工临时设施优化:合理规划施工现场,降低临时设施费用。

供热工程建设费收费说明

供热工程建设费收费说明

供热工程建设费、供热工程二次网建设费、热计量表及
维修保证金收费说明
和供热项目相关的费用共包含3个方面,分别说明如下:
1、供热工程建设费
A供热工程建设费由热源建设分摊费和供热一次管网费用以及
换热站设备安装调试费用构成。

收费标准为:
住宅92元/建筑平方米
公建130元/建筑平方米
财政投资的公益性项目100元/建筑平方米
B供热工程建设费(配套费)上缴到区供热办。

2、供热工程二次网建设费
A 供热工程二次网建设费收费标准为:25元/建筑平方米。

B 供热工程二次网建设费直接交到供热单位。

3、热计量表费用及维修保证金
A 热计量表收费标准:DN20以下(含DN20)的热量表
1800元/块(含表具、强检、安装、远传通讯设备费用);
DN20以上的热量表按实际发生费用交纳。

建筑物内供热设施维修保证金收费标准:2元/建筑平方米。

B 热计量表费用及维修保证金上缴到区供热办。

暖通工程安装收费明细单(3篇)

暖通工程安装收费明细单(3篇)

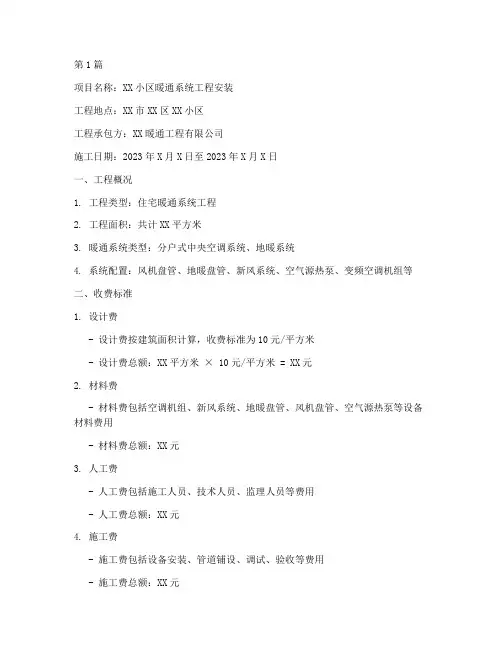

第1篇项目名称:XX小区暖通系统工程安装工程地点:XX市XX区XX小区工程承包方:XX暖通工程有限公司施工日期:2023年X月X日至2023年X月X日一、工程概况1. 工程类型:住宅暖通系统工程2. 工程面积:共计XX平方米3. 暖通系统类型:分户式中央空调系统、地暖系统4. 系统配置:风机盘管、地暖盘管、新风系统、空气源热泵、变频空调机组等二、收费标准1. 设计费- 设计费按建筑面积计算,收费标准为10元/平方米- 设计费总额:XX平方米× 10元/平方米 = XX元2. 材料费- 材料费包括空调机组、新风系统、地暖盘管、风机盘管、空气源热泵等设备材料费用- 材料费总额:XX元3. 人工费- 人工费包括施工人员、技术人员、监理人员等费用- 人工费总额:XX元4. 施工费- 施工费包括设备安装、管道铺设、调试、验收等费用- 施工费总额:XX元5. 管道及配件费- 管道及配件费包括管道、阀门、接头、保温材料等费用- 管道及配件费总额:XX元6. 检测及验收费- 检测及验收费包括系统调试、性能检测、验收等费用- 检测及验收费总额:XX元7. 其他费用- 其他费用包括临时用电、施工垃圾清运、安全文明施工费等费用 - 其他费用总额:XX元三、暖通工程安装收费明细1. 设计费- 设计费总额:XX元2. 材料费- 空调机组费用:XX元- 新风系统费用:XX元- 地暖盘管费用:XX元- 风机盘管费用:XX元- 空气源热泵费用:XX元- 材料费总额:XX元3. 人工费- 施工人员费用:XX元- 技术人员费用:XX元- 监理人员费用:XX元- 人工费总额:XX元4. 施工费- 设备安装费用:XX元- 管道铺设费用:XX元- 调试费用:XX元- 验收费用:XX元- 施工费总额:XX元5. 管道及配件费- 管道费用:XX元- 阀门费用:XX元- 接头费用:XX元- 保温材料费用:XX元- 管道及配件费总额:XX元6. 检测及验收费- 系统调试费用:XX元- 性能检测费用:XX元- 验收费用:XX元- 检测及验收费总额:XX元7. 其他费用- 临时用电费用:XX元- 施工垃圾清运费用:XX元 - 安全文明施工费:XX元 - 其他费用总额:XX元四、总计1. 设计费:XX元2. 材料费:XX元3. 人工费:XX元4. 施工费:XX元5. 管道及配件费:XX元6. 检测及验收费:XX元7. 其他费用:XX元总计:XX元注:以上费用均为人民币,如遇国家政策调整,以上费用将按国家政策执行。

暖气初装费收费标准

暖气初装费收费标准

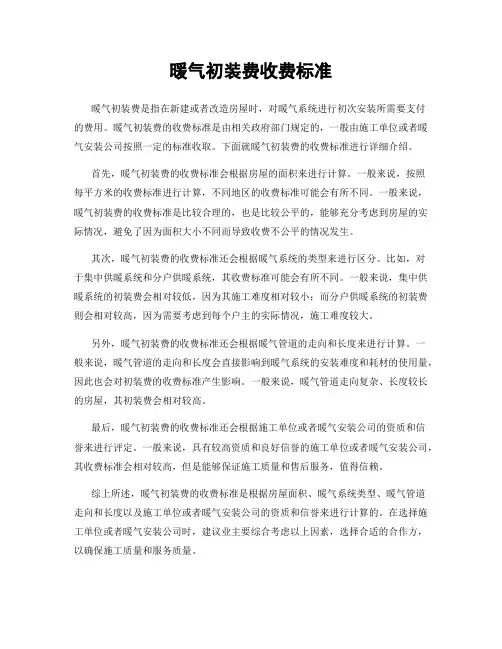

暖气初装费收费标准暖气初装费是指在新建或者改造房屋时,对暖气系统进行初次安装所需要支付的费用。

暖气初装费的收费标准是由相关政府部门规定的,一般由施工单位或者暖气安装公司按照一定的标准收取。

下面就暖气初装费的收费标准进行详细介绍。

首先,暖气初装费的收费标准会根据房屋的面积来进行计算。

一般来说,按照每平方米的收费标准进行计算,不同地区的收费标准可能会有所不同。

一般来说,暖气初装费的收费标准是比较合理的,也是比较公平的,能够充分考虑到房屋的实际情况,避免了因为面积大小不同而导致收费不公平的情况发生。

其次,暖气初装费的收费标准还会根据暖气系统的类型来进行区分。

比如,对于集中供暖系统和分户供暖系统,其收费标准可能会有所不同。

一般来说,集中供暖系统的初装费会相对较低,因为其施工难度相对较小;而分户供暖系统的初装费则会相对较高,因为需要考虑到每个户主的实际情况,施工难度较大。

另外,暖气初装费的收费标准还会根据暖气管道的走向和长度来进行计算。

一般来说,暖气管道的走向和长度会直接影响到暖气系统的安装难度和耗材的使用量,因此也会对初装费的收费标准产生影响。

一般来说,暖气管道走向复杂、长度较长的房屋,其初装费会相对较高。

最后,暖气初装费的收费标准还会根据施工单位或者暖气安装公司的资质和信誉来进行评定。

一般来说,具有较高资质和良好信誉的施工单位或者暖气安装公司,其收费标准会相对较高,但是能够保证施工质量和售后服务,值得信赖。

综上所述,暖气初装费的收费标准是根据房屋面积、暖气系统类型、暖气管道走向和长度以及施工单位或者暖气安装公司的资质和信誉来进行计算的。

在选择施工单位或者暖气安装公司时,建议业主要综合考虑以上因素,选择合适的合作方,以确保施工质量和服务质量。

热电厂供热配套工程费标准

热电厂供热配套工程费标准

天津市集中供热管理规定第一章总则第一条为推动本市集中供热事业的发展,保障安全、可靠、稳定供热,促进经济发展,提高人民生活水平,根据国家有关规定,结合本市实际情况,制定本规定。

第二条本规定适用于本市行政区域内集中供热的规划、建设和管理工作。

第三条市人民政府供热办公室是市人民政府管理全市集中供热的职能部门,负责本市集中供热的规划、建设和管理工作,对各区、县、局的供热工作进行业务指导,对供热单位实行行业管理。

第四条凡新建住宅、公共建筑和工厂用热,都要实行集中供热,严格控制新建分散供热的小锅炉房。

对现有分散供热的小锅炉房,应结合旧区改造,按照统一规划的原则,有计划地逐步改为集中供热。

第五条集中供热要贯彻远近结合、因地制宜、广开热源、合理布局和新建不欠帐、逐年还旧帐的建设原则,按照城市总体规划的要求,统筹安排,有计划、有步骤地分期实施。

第二章供热规划与建设管理第六条根据城市总体规划和国民经济及社会发展计划的要求,由市人民政府供热办公室会同规划、环保等有关部门,编制本市集中供热规划、区域供热规划以及年度供热计划,经市城乡建设委员会审核后,报市人民政府批准实施。

第七条根据区域供热规划,有关部门在审批建设项目用地时应预留热源、换热站等建设用地。

第八条凡新区开发建设和旧区改造必须同时配套建设集中供热设施,其设计方案由市人民政府供热办公室审核,使集中供热设施与房屋建设同时设计、同时施工、同时竣工。

对违反上述规定的,计划主管部门对工程不予立项,规划行政管理部门不予核发建设工程规划许可证,房管部门不予核发商品房出售许可证。

新建、改建、扩建住宅供热锅炉房工程需在当年向住宅供热的,应在当年10月底以前完工。

第九条凡具备区域集中供热或联片供热的住宅和其他建筑工程,都要实行集中供热。

由市、区供热办公室组织集中各开发建设单位的供热建设资金,按照小区规划,统一建设热源和供热管网。

第十条暂不能按规划实现集中供热又确需建设小锅炉房供热的,经规划行政主管部门和市人民政府供热办公室核准后,方可建设临时锅炉房供热。

供热工程施工费用(3篇)

供热工程施工费用(3篇)

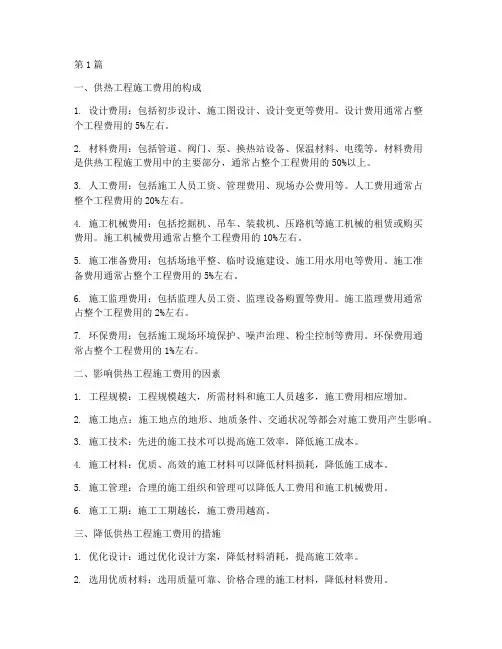

第1篇一、供热工程施工费用的构成1. 设计费用:包括初步设计、施工图设计、设计变更等费用。

设计费用通常占整个工程费用的5%左右。

2. 材料费用:包括管道、阀门、泵、换热站设备、保温材料、电缆等。

材料费用是供热工程施工费用中的主要部分,通常占整个工程费用的50%以上。

3. 人工费用:包括施工人员工资、管理费用、现场办公费用等。

人工费用通常占整个工程费用的20%左右。

4. 施工机械费用:包括挖掘机、吊车、装载机、压路机等施工机械的租赁或购买费用。

施工机械费用通常占整个工程费用的10%左右。

5. 施工准备费用:包括场地平整、临时设施建设、施工用水用电等费用。

施工准备费用通常占整个工程费用的5%左右。

6. 施工监理费用:包括监理人员工资、监理设备购置等费用。

施工监理费用通常占整个工程费用的2%左右。

7. 环保费用:包括施工现场环境保护、噪声治理、粉尘控制等费用。

环保费用通常占整个工程费用的1%左右。

二、影响供热工程施工费用的因素1. 工程规模:工程规模越大,所需材料和施工人员越多,施工费用相应增加。

2. 施工地点:施工地点的地形、地质条件、交通状况等都会对施工费用产生影响。

3. 施工技术:先进的施工技术可以提高施工效率,降低施工成本。

4. 施工材料:优质、高效的施工材料可以降低材料损耗,降低施工成本。

5. 施工管理:合理的施工组织和管理可以降低人工费用和施工机械费用。

6. 施工工期:施工工期越长,施工费用越高。

三、降低供热工程施工费用的措施1. 优化设计:通过优化设计方案,降低材料消耗,提高施工效率。

2. 选用优质材料:选用质量可靠、价格合理的施工材料,降低材料费用。

3. 提高施工效率:加强施工组织和管理,提高施工效率,降低人工费用和施工机械费用。

4. 合理安排施工工期:合理安排施工进度,缩短施工工期,降低施工费用。

5. 加强施工现场管理:加强施工现场环境保护、噪声治理、粉尘控制等,降低环保费用。

总之,供热工程施工费用是供热工程项目的重要组成部分。

2022辽宁省取暖费标准是什么

2022辽宁省取暖费标准是什么

2022辽宁省取暖费标准是什么暖⽓,是北⽅家家户户都有的。

不管外⾯的雪积的多厚,有多冷,⼀到家准是暖暖和和的。

暖⽓是提供了很多便利,但是它的价格也是⼤家关⼼的问题。

城市不同,收费的标准都不⼀样。

那么,辽宁省取暖费标准是什么呢?店铺⼩编整理了⼀些相关内容和⼤家分享,希望对您有所帮助。

辽宁省取暖费标准是什么沈阳供暖收费标准:居民住宅供热价格为26元/平⽅⽶,不报销按23.3元/平⽅⽶收取。

⾮居民供热价格为32元/平⽅⽶,车库、地下停车场的供热价格按⾮居民供热价格50%执⾏。

全国供暖费⽤相关1、国家规定,尚未安装取暖设备的可以不⽤缴纳取暖费,但是⼀般统⼀管理的⼩区,会统⼀安装。

2、取暖费的收取⼀般是按照⼩区规定的费⽤来算,和物业费⼀样,只要房屋产⽣相关费⽤,不管住户是否居住,都要缴纳。

3、⼀般暖⽓费不同地⽅的价格和收取⽅法不⼀样,以⽉为单位、以季度为单位、以年为单位都是可以的。

⼀般暖⽓费是按照房屋⾯积征收的。

每个⽉每平⽅⽶的价格也不是很⾼。

辽宁供暖相关“沈阳市房产局多举措优化供热⾏业营商环境”新闻发布会上获悉,市房产局采取四项措施优化供热⾏业营商环境。

1、规范新建建筑项⽬供热⼯程费收费标准。

根据近期下发的《关于规范新建建筑项⽬供程费收费标准的通知》,我市供热⼯程费实⾏政府最⾼限价管理,即新建建设项⽬供热⼯程费80元/平⽅⽶,对供热热源稀缺的区域可上浮10%,供热⼯程费由联⽹供热单位向建设单位收取。

2、进⼀步加强区域供热规划,在有条件的区域供热联⽹引⼊市场竞争机制。

位于供热市场竞争供热区域内、周边5公⾥范围内具有2座以上热源(热⽹)的联⽹项⽬,可采⽤市场竞争的⽅式确定联⽹热源。

3、加强新建建筑园区内供热⼯程验收管理。

新建建筑园区在⼯程开⼯前,建设单位应办理⼯程质量监督⼿续,配套供热⼯程由建设单位按照单位⼯程验收形式组织,质量监督部门和接收单位共同参与,进⾏验收。

4、规范供热⾏业服务⽤户和涉企服务规范。

今年上半年,市房产局完善和调整了供热⾏业服务⽤户规范和供热⾏业涉企服务规定。

小区供暖工程施工报价明细

小区供暖工程施工报价明细

一、项目名称:XX小区供暖工程施工二、项目地址:XX市XX区XX小区三、项目概况:本项目为XX小区供暖工程施工,包括一次管网、换热站房、二次管网及立管安装工程,性质为新建热水供热系统。

工程范围详见工程量报价清单及设计图纸内容。

四、工程量报价清单:1. 一次管网工程:(1)聚氨酯直埋保温管及管件:5000米,单价30元/米,总价150000元;(2)无缝钢管:3000米,单价35元/米,总价105000元;(3)补偿器:10个,单价500元/个,总价5000元;(4)阀门:20个,单价200元/个,总价4000元;(5)排气阀:10个,单价300元/个,总价3000元;(6)施工费:100000元;一次管网工程总价:305000元。

2. 换热站房工程:(1)换热站房主体结构:200平方米,单价800元/平方米,总价160000元;(2)设备安装:50万元;(3)电气工程:10万元;(4)保温工程:5万元;(5)施工费:20万元;换热站房工程总价:130万元。

3. 二次管网及立管安装工程:(1)聚氨酯直埋保温管及管件:2000米,单价30元/米,总价60000元;(2)无缝钢管:1000米,单价35元/米,总价35000元;(3)补偿器:2个,单价500元/个,总价1000元;(4)阀门:5个,单价200元/个,总价1000元;(5)排气阀:2个,单价300元/个,总价600元;(6)施工费:20000元;二次管网及立管安装工程总价:84600元。

五、其他费用:1. 材料运输费:10万元;2. 施工人员工资:20万元;3. 施工安全文明施工费:10万元;4. 税金及附加费:5万元;5. 管网维修基金:10万元;6. 验收及质保金:5万元。

六、总计:1. 一次管网工程总价:305000元;2. 换热站房工程总价:130万元;3. 二次管网及立管安装工程总价:84600元;4. 其他费用:60万元;总计:2638600元。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

供热工程建设费、供热工程二次网建设费、热计量表及
维修保证金收费说明
和供热项目相关的费用共包含3个方面,分别说明如下:
1、供热工程建设费
A供热工程建设费由热源建设分摊费和供热一次管网费用以及
换热站设备安装调试费用构成。

收费标准为:
住宅92元/建筑平方米
公建130元/建筑平方米
财政投资的公益性项目100元/建筑平方米
B供热工程建设费(配套费)上缴到区供热办。

2、供热工程二次网建设费
A 供热工程二次网建设费收费标准为:25元/建筑平方米。

B 供热工程二次网建设费直接交到供热单位。

3、热计量表费用及维修保证金
A 热计量表收费标准:DN20以下(含DN20)的热量表
1800元/块(含表具、强检、安装、远传通讯设备费用);
DN20以上的热量表按实际发生费用交纳。

建筑物内供热设施维修保证金收费标准:2元/建筑平方米。

B 热计量表费用及维修保证金上缴到区供热办。
