盖梁抱箍施工方案盖梁抱箍施工方案一、施工材料准备1.钢筋:采用规格为φ12mm的钢筋。

2.盖梁用模板:采用厚度为18mm的优质胶合板。

3.抱箍:采用高强度钢管制作。

二、施工工艺及流程1.施工前准备(1)清理施工现场,确保施工区域清洁整齐。

(2)检查模板及抱箍的质量,确保无损坏和变形。

2.浇筑混凝土基座(1)按设计要求搭建好模板支架,确保水平度和稳定性。

(2)铺设适当厚度的防渗透膜,防止水分渗透。

(3)布置好钢筋,根据设计要求设置钢筋的受力位置和间距。

(4)设置好盖梁浇筑口,用塑料布覆盖好。

3.安装抱箍(1)根据设计要求,确定抱箍的位置和数量。

(2)将抱箍按照设计要求制作成合适长度,并用钢丝绑扎好。

(3)将抱箍安装在盖梁浇筑口的位置上,确保抱箍与钢筋之间的间距均匀。

4.浇筑混凝土盖梁(1)在盖梁浇筑口上方设置挂钩,将混凝土灌入模板。

(2)振捣混凝土,使其紧密填充模板中的空隙。

(3)用专用工具将混凝土表面抹平,并确保表面光滑。

(4)检查施工现场,确保无漏浆和其他质量问题。

5.养护(1)浇筑完混凝土后,及时进行养护工作。

(2)根据混凝土的养护要求,进行湿润保护,防止裂缝和表面变色。

三、注意事项1.施工期间注意工人的安全,佩戴好安全防护用具。

2.严格按照设计图纸要求进行施工,确保施工质量。

3.施工现场保持整洁,确保施工质量。

4.及时处理施工过程中的质量问题,并做好记录。

5.严格执行施工计划,按时完成施工任务。

以上是盖梁抱箍施工方案,希望能对您有所帮助。

盖梁抱箍法专项施工方案(DOC)

盖梁抱箍法专项施工方案(DOC)

盖梁抱箍法专项施工方案一、前言盖梁抱箍法是建筑工程中常用的一种施工方法,其施工质量直接关系到工程的安全稳定性。

本文将介绍盖梁抱箍法的具体操作流程和注意事项,帮助施工人员掌握正确的施工技术。

二、施工准备1. 材料准备•钢筋:根据设计要求准备相应规格的钢筋,确保数量充足。

•混凝土:准备好符合设计标准的混凝土原料,并进行质量检查。

•抱箍工具:准备好合适的抱箍工具,确保施工效率和质量。

2. 施工人员分工•设计人员:负责提供设计图纸和说明,指导施工流程。

•施工人员:负责具体操作,包括切割钢筋、搭设模板、浇筑混凝土等。

三、施工流程1. 钢筋加工根据设计图纸要求,对钢筋进行切割和折弯处理,保证钢筋形状符合设计要求。

2. 搭设模板按照设计要求,在梁体的支座位置搭设合适的模板,确保模板结构稳定、尺寸准确。

3. 钢筋安装将加工好的钢筋按照设计要求放置在模板内部,并用绑扎工具将钢筋连接固定在一起。

4. 抱箍操作根据梁体的设计要求,在钢筋上安装抱箍,确保抱箍位置准确、间距均匀。

5. 混凝土浇筑在完成钢筋安装和抱箍操作后,进行混凝土的浇筑,确保混凝土充分填满模板并振实。

6. 后续处理等待混凝土达到初始硬化后,及时拆除模板并进行相关后续工序,保证梁体的结构完整。

四、注意事项1. 施工安全在施工过程中,严格遵守安全操作规程,保证施工人员的安全。

2. 质量把控对材料和施工工艺进行严格把控,确保梁体的施工质量符合设计要求。

3. 正确使用工具使用合适的工具进行施工操作,避免因工具不当导致施工质量问题。

五、总结盖梁抱箍法是一种常见的施工方法,在建筑工程中应用广泛。

正确掌握盖梁抱箍法的施工技术,对保证工程质量具有重要意义。

希望本文能够帮助施工人员更好地理解和掌握盖梁抱箍法的专项施工方案。

用抱箍法进行盖梁施工工法

用抱箍法进行盖梁施工工法

用抱箍法进行盖梁施工工法范本一:正文:一:背景介绍抱箍法是一种常用的盖梁施工工法,通常应用于大型建筑工程中。

此工法通过使用钢筋抱箍来增强梁的强度和稳定性,从而提高其承载能力。

本文将详细介绍抱箍法的实施步骤和注意事项。

二:工程前准备在施工开始之前,需要进行以下准备工作:1. 准备所需的材料和设备,包括钢筋、混凝土、抱箍器等。

2. 检查施工现场的平整度和土壤条件,确保施工条件良好。

3. 制定详细的工程施工方案,包括施工步骤、材料使用和施工时间等。

三:施工步骤1. 确定梁的位置和尺寸,并进行标线。

2. 装配抱箍器,将钢筋按照设计要求进行抱箍。

3. 将抱箍好的钢筋放置在梁的位置上,并进行固定。

4. 混凝土浇筑,确保梁的全部空隙都填满混凝土。

5. 养护混凝土,等待其充分硬化。

四:安全注意事项在进行抱箍法盖梁施工时,需要注意以下安全事项:1. 使用抱箍器时要小心操作,避免夹伤。

2. 确保梁的位置和尺寸准确无误,避免误差导致施工失败。

3. 在进行混凝土浇筑时,要注意避免混凝土泄漏或漏浆现象。

4. 佩戴好个人防护装备,如安全帽、防护眼镜等。

五:附件本文档涉及的附件包括施工方案、工程图纸等,请参阅附件部分。

六:法律名词及注释1. 抱箍器:指用于固定钢筋的工具。

2. 混凝土:指由水泥、沙子、骨料等材料经过拌和、浇筑、凝固而成的材料。

范本二:正文:一:背景介绍抱箍法是一种常用的盖梁施工工法,适用于各种建筑工程。

该工法通过使用钢筋抱箍来加固梁的强度和稳定性,以提高承载能力。

本文将详细介绍抱箍法的施工方法和注意事项。

二:工程前准备在开始施工前,需要进行以下准备工作:1. 采购所需材料和设备,包括钢筋、混凝土、抱箍器等。

2. 检查施工现场的平整度和土壤条件,确保符合施工要求。

3. 制定详细的施工方案,包括工序安排、材料使用计划等。

三:施工步骤1. 确定梁的位置和尺寸,并进行标线。

2. 组装抱箍器,根据设计要求将钢筋进行抱箍。

盖梁抱箍法施工

盖梁抱箍法施工

盖梁抱箍法施工结构验算

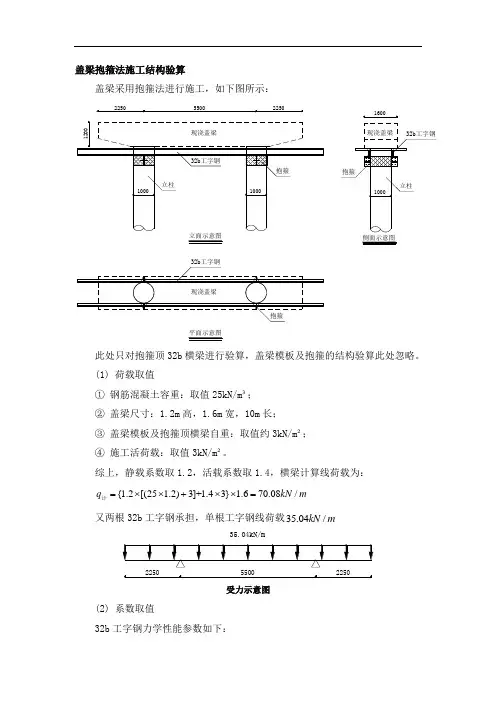

盖梁采用抱箍法进行施工,如下图所示:
32b工字钢
抱箍
现浇盖梁
1600
550022502250
此处只对抱箍顶32b 横梁进行验算,盖梁模板及抱箍的结构验算此处忽略。

(1) 荷载取值
① 钢筋混凝土容重:取值25kN/m ³;
② 盖梁尺寸:1.2m 高,1.6m 宽,10m 长;
③ 盖梁模板及抱箍顶横梁自重:取值约3kN/m ²;
④ 施工活荷载:取值3kN/m ²。

综上,静载系数取1.2,活载系数取1.4,横梁计算线荷载为:
{1.2[(25 1.2)3]+1.43} 1.670.08/q kN m =⨯⨯+⨯⨯=计
又两根32b 工字钢承担,单根工字钢线荷载35.04/kN m
35.04kN/m
225055002250
受力示意图
(2) 系数取值
32b 工字钢力学性能参数如下:
3726W cm =,411620I cm =,522.0610/E N mm =⨯,2205/c f N mm =,
(3) 强度验算
弯矩示意图
由上图可知,可能出现最大弯矩max 88.695M kN m =⋅,则 22max max 88695000122.17/[]205/726000
M f N mm f N mm W ===<=,满足。

(4) 挠度验算
扰度示意图
自由端扰度 跨中扰度 由上图可知,自由端可能出现最大扰度max 4.8[]400l w mm =<,满足。

盖梁抱箍法施工方案

盖梁抱箍法施工方案

盖梁施工方案一、工程概况sk117+967及xk117+857大桥,其下部结构为桩基础,独柱盖梁共有23个,双柱盖梁4个,基本上分布于河漫滩地带,由于地形限制及大小卵石遍布,除少数地基条件较好的采用满堂支架法外,大多数盖梁采用抱箍刚支撑法施工。

二、施工工艺(一)抱箍钢支撑法盖梁抱箍法主要依靠抱箍与墩柱之间的摩阻力支撑盖梁砼、钢筋骨架以及其它荷载。

对独柱墩在墩柱上、下部适当位置各设一个抱箍,抱箍内贴5mm 厚的粗麻袋片。

根据计算的抱箍安装高程,用墨线或铅笔在墩柱上进行标识。

施工人员使用20T汽车吊在抱箍上担设两根40-b型工字钢作为水平承立构件。

对于单柱墩,每根工字钢底设有四根槽钢,作为斜撑,每个斜撑由两根160mm的槽钢叠焊在一起,用高强螺栓和钢销固定于下抱箍和横梁工字钢上。

盖梁工字钢钢支撑水平放置,其横向坡度用10×10㎝方木和三角木楔进行调整。

底模卸落时,去掉三角木楔,抽出方木即可卸落底模。

(二)满堂碗扣式多功能脚手架钢支架法1、施工工艺首先平整夯实墩柱周围待立支架场地,上铺100×100的木枕木以支承立杆可调底座;用碗扣架构件在墩柱周围搭设满堂钢管支架支撑,支架立杆最大间距为0.8×0.8m。

搭设支架时,沿横向超宽1.0m,其上铺设脚手板作为施工人员浇筑混凝土的施工作业平台。

同时在满堂支架竖向搭设间隔0.6m的横杆。

满堂支架用碗扣架构件搭设,使用立杆或专用立杆做竖向支撑杆件,水平杆与立杆用碗扣扣件连接。

搭设支架时,支撑水平杆与盖梁模板挤紧,增强支架的稳定性。

盖梁底模下顺桥向每隔500mm布置一根长4300m的100×100mm方木,通过其上的横向100×100的方木将竖向荷载传递到立杆可调托撑上的100×100的方木上,高低、端底板下间距1000×500mm布置钢管或托撑支撑斜面部位,三角木楔调整盖梁模板的横坡。

三、钢支撑预压采用此方法施工第一个盖梁时,对钢支撑做预压试验,以确定其安全性。

盖梁施工工艺及方案

盖梁施工工艺及方案

盖梁施工工艺及方案盖梁模板拟采用定型钢模板,圆墩拟采用抱箍法,方墩拟采用穿芯棒法的施工方式。

一.圆柱抱箍法施工1.测量定位墩身施工时,根据方案要求,在墩身横桥向侧壁上测量放样。

盖梁底横坡通过抱箍间的高差调节。

2、支架搭设在进行抱箍紧固时,对每个高强螺栓都平行施加预拉力,即把每侧的螺栓均匀拧到相似的坚固程度,观察抱箍与墩柱的结合面,防止由于不均匀拧紧高强度螺栓引起墩柱受到偏压,造成施工隐患。

同时也注意抱箍的各个板面及焊缝的情况,观察有无变形或开裂等情况。

在50cm主抱箍与30cm副抱箍安装完成后,在抱箍牛腿上安放调高砂盒或千斤顶,然后用吊车吊装国标贝雷片或者工字钢横梁摆放在调高砂盒或千斤顶上。

两片主横梁之间用①25精轧螺纹钢对拉杆锁紧。

之后在主横梁上按30cm间距铺设工字钢12分配梁,完成后测量出墩柱的设计中心点和各控制点的高程,用绳子拉出盖梁的设计中线,根据设计中心线在分配梁上铺底模并固定。

贝雷片或者工字钢架设前,在贝雷片或者工字钢与抱箍面设一个砂筒并形成整体,砂筒的作用是调整盖梁的横桥向的坡度和支架的卸落。

在施工盖梁时,采用楔形块调坡,而不是通过调整抱箍来调坡。

此种方法的好处是能让贝雷片或者工字钢架设在抱箍牛腿上支撑时受力均匀。

贝雷片或者工字钢架设完成后,再在其上铺设槽钢。

当模板底部的槽钢铺设好后,测量出墩柱的设计中心点和各控制点的高程,用绳子拉出盖梁的设计中线,根据设计中心线在槽钢上铺底模。

部分45a工字钢长度不够按下图标准接长,工字钢腰焊接2块IOCm厚度加强钢板,加强钢板按下表尺寸下料;要求工字钢接头满焊,加强钢板周围与连接工字钢满焊,同一条工字钢只容许接长一次。

二、方柱穿芯棒法施工方柱墩盖梁采用〃预埋钢棒法〃。

在上一节墩柱施工过程中依据盖梁底标高计算出钢棒预埋孔的位置并预埋IIommPVC管,待墩柱模板拆除后将定制的φlθcm钢棒穿在预埋孔里做为受力构件。

支架体系从下到上分别为φlθcm钢棒、砂桶、双拼贝雷片主梁、工字钢12@30cm 分配梁,分配梁上铺设定制钢模板。

抱箍法盖梁施工工艺标准

抱箍法盖梁施工工艺标准

抱箍法盖梁施工工艺标准范本1:抱箍法盖梁施工工艺标准一、概述抱箍法盖梁施工工艺是一项重要的桥梁施工工艺,其优势在于快速施工、结构牢固、适用范围广等特点。

本文就抱箍法盖梁施工工艺进行详细介绍和说明。

二、施工前准备1. 工地准备在施工前,需要对施工现场进行清理,确保无障碍物存在,并进行地基草坪生长控制。

2. 材料准备准备所需钢筋、混凝土、模板等材料,保证质量合格,并按照设计要求进行混凝土强度检测。

三、抱箍法盖梁具体施工工艺1. 模板安装根据结构图纸要求,正确安装模板,确保其位置准确并稳固。

2. 钢筋布置按照设计要求,合理布置钢筋,确保其位置精准,并加固焊接。

3. 浇注混凝土在模板内浇注混凝土,注意控制浇筑速度和均匀性,同时采用振捣机械进行浇筑后的压实。

4. 抱箍施工按照设计要求,对已浇注的混凝土梁进行抱箍施工,确保箍筋的位置准确、固定牢固。

5. 养护混凝土施工完成后,进行养护工作,包括喷水养护、模板保护和养护期间的定期检查等。

四、施工质量控制1. 施工记录施工过程中要做好施工记录,包括材料验收、模板安装、钢筋布置、混凝土浇筑和抱箍施工等。

2. 质量检测在施工过程中,进行质量检测,包括混凝土强度、抱箍位置和固定牢固性的检测等,确保施工质量符合要求。

五、附件1. 结构图纸2. 抱箍施工工艺图3. 混凝土强度检测报告六、法律名词及注释1. 抱箍法:一种以箍筋将梁底部锁定的施工方法。

2. 盖梁施工:指在桥梁建设中,将梁体安装到桥墩上的施工工艺。

范本2:抱箍法盖梁施工工艺标准一、前言本介绍了抱箍法盖梁施工工艺标准。

抱箍法盖梁施工工艺是桥梁施工中的一种常见方法,具有高效、牢固等特点。

本文详细介绍了抱箍法盖梁的具体施工步骤和施工质量控制等内容。

二、施工前准备2.1 工地准备在施工前,需要对施工现场进行充分准备,清理工地,确保施工无障碍。

2.2 材料准备准备所需材料,包括钢筋、混凝土、模板等,同时需要保证材料质量合格,并进行相应的检测。

《盖梁施工方案抱箍》

《盖梁施工方案抱箍》

目录一、工程概况 (2)二、编制依据 (2)三、施工准备 (2)(一)施工人员的投入 (2)(二)机械设备投入 (3)(三)材料准备情况 (3)四、施工工艺及方法 (4)(一)抱箍支撑系统 (4)(二)盖梁地模安装 (4)(三)盖梁侧模制作与安装 (5)(四)施工工艺流程 (7)(五)盖梁侧模安装及加固 (10)(六)盖梁混凝土浇筑 (11)(七)养生和拆模 (14)五、质量保证措施 (14)(一)组织保证 (16)(二)质量控制指标、检验频率和方法 (18)(三)保证措施 (18)(四)常见混凝土质量问题及解决措施 (22)六、安全施工保证措施 (27)(一)组织保证措施 (27)(二)制度保证 (28)(三)机械安全保证措施 (29)(四)高空作业安全保证措施 (30)七、施工环保、水土保持措施 (35)(一)环境保护和水土保护要求及目标 (35)(二)建立健全环境保护管理组织机构与保证体系 (35)(三)环境保护管理检查制度 (36)(四)施工环境保护措施 (36)(五)水土保持组织机构及管理体系 (38)盖梁施工方案(抱箍)一、工程概况本项目立交桥起点桩号K0+459,终点桩号K0+565,全长为106m,上部构造采用5×20m装配式预应力混凝土先简支后连续分体式小箱梁,下部构造桥墩采用双柱式墩,肋板式桥台。

盖梁结构尺寸及数量统计盖梁结构尺寸及数量见“盖梁结构尺寸及数量统计表”。

盖梁结构尺寸及数量统计表表1二、编制依据(1)本项目施工图设计(2)我国现行的公路工程施工技术规范及公路工程质量检验评定标准、安全规范等。

(3)招标文件及施工合同(4)我公司在高速公路建设施工的相关施工工艺(5)公路桥涵施工技术规范三、施工准备1、施工人员投入投入盖梁施工的作业人员数量见“劳力投入一览表”。

施工管理人员一览表表22、机械设备投入拟投入此工程的设备见“高墩施工投入主要设备一览表”。

施工投入主要设备一览表表33、材料准备情况盖梁施工所用的Ⅰ级钢筋和Ⅱ级已采购并已进入施工现场,混凝土采用商品混凝土,使用混凝土运输罐车运至现场。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

抱箍法盖梁施工工艺标准
FHEC-QH-51-2007
1、适用范围
抱箍法系采用一定厚度的钢板箍于墩柱上,并通过两者之间的摩阻力来支撑盖梁的一种施工方法,具有结构轻便、加工制作简单、成本低廉的特点,根据墩柱截面形式不同,可分为圆形抱箍、方形抱箍等。

抱箍法主要适用于软土地基地区、地基承载力差、水上施工盖梁、墩柱较高、对墩柱外观要求高d2等不宜采用支架法或预穿牛腿法等情况。

2、编制主要应用标准和规范
2.1中华人民共和国行业标准《公路桥涵施工技术规范》JTJ 041-2000
2.2中华人民共和国行业标准《公路工程质量检验评定标准》JTG F80/1-2004 2.3中华人民共和国行业标准《铁路钢桥高强螺栓连接施工规定》TBJ214-92 2.4中华人民共和国行业标准《环境空气质量标准》GB 3095-96
2.5中华人民共和国行业标准《公路工程施工安全技术规程》JTJ 076-95
3、施工准备
3.1技术准备
3.1.1熟悉和分析墩柱的断面形式及几何尺寸,编制抱箍法盖梁支撑施工的单项施工组织设计,向班组进行书面的一级技术交底和安全交底。

3.1.2根据墩身的断面形式及需承担上部结构的重力,进行抱箍设计:包括钢板的厚度、高度的确定,紧固螺栓的个数及规格的选择等。

1抱箍设计
1)初步设计
对于圆形墩柱,抱箍应采用两个半圆形的钢板,通过连接板上的螺栓连接在一起,使钢板与墩身密贴,能够承受一定的重量而不变形,板的高度由连接板上的螺栓个数决定。

抱箍的直径宜大于墩柱直径1cm;对于截面为多边形的墩柱,抱箍应采用1/2墩柱截面形式对称设计。

抱箍内壁宜加垫摩阻力较大的柔性材料,如橡胶垫、麻袋片等,以增加抱箍与墩柱之间的摩擦力。

抱箍须设置足够的厚度的连接板,连接板上的螺栓在竖向上宜布置成两排,螺栓预拉力必须保证抱箍与墩柱间的摩擦力可靠地传递荷载。

2)受力计算
根据“抱箍与墩柱间的最大静摩擦力等于正压力与摩擦系数的乘积”的关系确定出每个螺栓预紧力、螺栓数目,并对抱箍体、工字钢进行验算。

3.1.3荷载预压
抱箍设计完毕后,应进行荷载预压试验。

堆载重量为计算上部荷载(包括盖梁模板、钢筋、砼、各种施工荷载等总重。


3.1.4抱箍安装时必须与墩柱密贴,抱箍的箍身宜采用不设环向加劲的柔性箍身。

3.1.5螺栓布置应尽量可能紧凑,以刚好能满足施工及传力要求为宜。

3.1.6为加强抱箍连接板的刚度并可靠地传递螺栓拉力,在竖直方向上,每隔2~3排螺栓应给连接板设置一加劲板。

3.2机具准备
3.2.1螺栓紧固设备:电动扭矩扳手、千斤顶等。

3.2.2抱箍钢板加工设备:电焊机、切割机等。

3.2.3抱箍安装设备:脚手架、工作平台、电动葫芦、吊车、测力扳手等。

3.2.4安全设备:活动软梯。

安全帽、安全带等。

3.3材料准备
3.3.1因箍身应有适当强度和刚度,以传递拉力、摩擦力并支承上部结构重量,可采用厚度为10mm~20mm的钢板。

3.3.2螺栓
螺栓可采用45号钢的M30大直径螺栓或M24高强度螺栓。

3.4作业条件
3.4.1安全设施准备就绪。

3.4.2现场“三通一平”。

3.4.3施工作业人员要求
操作工人:应由工长或现场技术人员进行培训、技术安全交底、做到熟练掌握加工、安装等技术,要有对安全紧急救援措施。

操作人员要保持稳定。

4、施工操作工艺
4.1工艺流程
其施工工艺流程是:设计抱箍形式(计算箍板宽度、紧固螺栓规格、数量等)→按设计型式制作抱箍→安装抱箍→采用千斤顶进行抱箍承载力试验→安装、托梁、铺设定型钢底模→复核底模→测定轴线→绑扎盖梁钢筋→支立侧模板→浇筑盖梁混凝土、养护至拆模强度→拆除抱箍及托梁
4.2施工方法
4.2.1抱箍加工
抱箍内径宜比圆柱直径大1~2cm。

抱箍与砼接触面要平整,所有的焊接部位必须焊接密实,焊缝必须饱满。

抱箍连接板上螺栓孔的大小由选择的螺栓直径大小决定。

4.2.2抱箍试拼
抱箍试拼可在墩柱底进行,每半钢箍连接处,上、下各焊一块水平钢板,做为承重牛腿。

钢抱箍内侧与墩柱接触处用橡胶皮等柔性环包,以增大墩身与抱箍间的摩擦力,并避免钢抱箍与墩柱间的钢性接触,损伤混凝土表面。

抱箍拼装好后,连接处的螺栓必须分三次进行拧紧。

第一次在抱箍拼装好后进行,第二次在抱箍拼装好后第三天进行,第三次是在给抱箍加压后进行,压力的大小必须与抱箍理论承受的荷载相一致。

抱箍螺栓使用前必须检查其是否有缺陷。

只要发现有缺陷坚决不能使用。

抱箍加压后通过在抱箍下方作标志,检查抱箍是否有下沉现象,并做好记录。

4.2.3工作平台搭设
采用人工将要施工的盖梁下方地基大致整平,保证辅助支架立柱位置标高一致。

在平整好的地基上人工搭设钢管辅助支架,辅助支架的作用是给抱箍安装提供一个临时支撑,方便安装,在盖梁施工时不受力。

辅助支架的标高控制在抱箍的下缘。

4.2.4抱箍吊装
抱箍拼装合格并且墩身混凝土(墩身顶混凝土标高必须比设计标高大1cm)强度达到要求后,即可吊装抱箍。

抱箍两部分宜同时吊装,操作人员用电动扭矩扳手将螺栓逐个拧紧。

注意两个法兰要对称进行。

抱箍安装好后应在桥墩上抱箍下方作好标记,以便观测抱箍是否下沉,然后将工字钢装置在抱箍牛腿上,为防止两个工字钢侧向倾覆,两根工字钢间可选用对拉螺栓穿过工字钢腹板连接,内侧用钢管支撑,对拉螺栓穿过钢管。

最后在工字钢上直接安放盖梁底模。

4.2.5抱箍的承重
盖梁底模安放好后,再一次拧紧抱箍连接螺栓,检查抱箍是否下沉。

若发现抱箍并未下沉,就可以吊装钢筋骨架及侧模,再检查抱箍是否下沉,确认抱箍没有移动,就可以灌筑砼。

盖梁在灌筑砼过程中必须安排一人观测抱箍是否下沉。

4.2.6拆放抱箍
拆放抱箍时将抱箍用吊车挂住(也可以吊葫芦悬吊),然后拆抱箍连接螺栓,下放抱箍。

4.2.7螺栓的使用
考虑施工误差,每排螺栓个数必须比理论计算数多一个。

抱箍连接螺栓,在重复使用过程中必须检查螺栓是否滑丝、开裂现象,否则严禁使用。

抱箍法盖梁施工优点:克服了预埋型钢牛腿或后穿牛腿法对墩柱质量的影响;避免了采用满堂支架对地基承载力要求高的缺点;施工方法简单,施工效率高。

5、质量标准
5.1施工前对原材料进行检查,并有合格鉴证记录。

对施工程序、工艺流程、检测手段进行检查。

5.2抱箍法盖梁支撑质量标准必须符合下表要求
6、成品保护
6.1施工过程中妥善保护加工好的抱箍,以便重复使用。

6.2浇筑完成后要注意及时覆盖洒水养生。

6.3拆卸模板时要防止碰伤已浇筑成型的盖梁,尤其是边角部分。

6.4设专职成品保护人员,随时进行现场巡视检查,及时发现、制止各种违章和破坏行为。

7、质量记录
7.1抱箍反算安装标高记录
7.2抱箍首次使用预压期下沉记录
7.3抱箍设计手册
7.4抱箍加工及安装质量检验表
8、安全环保措施
8.1安全措施
8.1.1施工现场的电焊工、钳工等操作人员均必须持证上岗。

8.1.2所有参与施工人员必须接受现场专职安全员的安全知识培训,遵守施工现场的安全管理规定。

8.1.3施工现场必须有专职安全员和兼职安全员,施工负责人是现场安全管理第一责任人。

8.1.4施工过程中需注意防止螺栓、扳手等高空坠落。

8.1.5施工现场人员必须佩带安全帽,高空作业人员必须扎系安全带。

8.1.6施工现场禁止非施工人员进入。

8.2环境措施
8.2.1施工现场必须保持整洁,施工机具严禁随意抛弃。

8.2.2工程废弃物、生活垃圾等集中处理。

8.2.3降低施工噪声,减少对周边居民的噪声污染。
