地基基础会议记录
基础分部地基验槽会议纪要(范本)

XXXXXX住宅楼工程(二期)地基验槽会议纪要一、时间:XXX年XXX月XXX日二、地点: 项目部会议室三、参加单位及人员:建设单位(XXXX):XXX勘察单位(XXXX):XXX设计单位(XXX):XXX监理单位(XXX):XXX施工单位(XXXX):XXX、XXX、XXX、XXX、XXX四、工程概况:XXX住宅楼工程(二期)于XXX年XXX月XXX日开工,47#楼建筑面积分别为740m2,基础类型采用墙下毛石混凝土条基。
土方开挖工程采用先机械大开挖,再进行人工修整的施工方法。
根据本工程《岩土工程勘察报告》,地基承载力特征值 fak=200KPa。
五、会议内容:会议由监理单位主持。
(一)、质量情况:1、各基槽位置、轴线、平面形状、几何尺寸符合设计和规范要求。
2、各基槽采用人工钎探,设计钎探深度为5m,点距为1.5m。
3、47#楼在钎探过程中,分别发现在钎探深度3.4~4.8m处开始有岩石层,经建设、监理、勘察、设计单位现场查看,均认为岩石层面到设计基底距离对地基基底承载力无影响,基底符合设计要求。
4、47#楼B2-4-1~B2-4-4交B2-4-A轴,开挖到设计基槽底标高时发现有黑土。
5、经建设单位、设计单位、勘察单位、监理单位、施工单位五方在现场查勘后协商一致:基槽底为黑土的继续开挖基槽土方至符合设计承载力的土质后,装模浇筑毛石混凝土。
6、经以上各单位代表验收后,认为基槽土方开挖已挖到设计要求的持力层,评定为合格。
(二)、细部存在问题:1、基底局部表面存在浮土、碎石未清理干净。
建设单位(签章):设计单位(签章):勘察单位(签章):监理单位(签章):施工单位(签章):XXX住宅楼工程(二期)地基验槽存在问题的整改报告针对XXX年XXX月XXX日XXX住宅楼工程(二期)地基验槽提出的问题,施工单位作出如下整改:1、基底局部表面存在浮土、碎石的,已全部清理干净。
对存在的问题我单位已在XXX年XXX月XXX日整改完毕,并经监理工程师、建设单位代表、施工单位有关人员验收合格,进入下道工序施工。
地基与基础结构验收会议纪要修改版

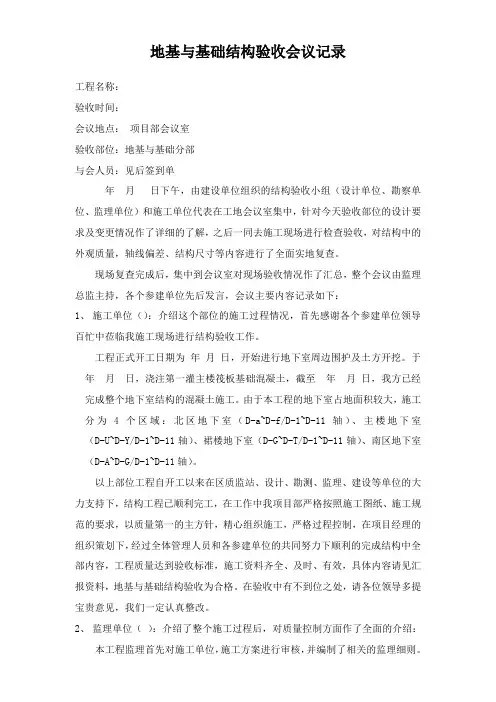

地基与基础结构验收会议记录工程名称:验收时间:会议地点:项目部会议室验收部位:地基与基础分部与会人员:见后签到单年月日下午,由建设单位组织的结构验收小组(设计单位、勘察单位、监理单位)和施工单位代表在工地会议室集中,针对今天验收部位的设计要求及变更情况作了详细的了解,之后一同去施工现场进行检查验收,对结构中的外观质量,轴线偏差、结构尺寸等内容进行了全面实地复查。
现场复查完成后,集中到会议室对现场验收情况作了汇总,整个会议由监理总监主持,各个参建单位先后发言,会议主要内容记录如下:1、施工单位():介绍这个部位的施工过程情况,首先感谢各个参建单位领导百忙中莅临我施工现场进行结构验收工作。
工程正式开工日期为年月日,开始进行地下室周边围护及土方开挖。
于年月日,浇注第一灌主楼筏板基础混凝土,截至年月日,我方已经完成整个地下室结构的混凝土施工。
由于本工程的地下室占地面积较大,施工分为4个区域:北区地下室(D-a~D-f/D-1~D-11轴)、主楼地下室(D-U~D-Y/D-1~D-11轴)、裙楼地下室(D-G~D-T/D-1~D-11轴)、南区地下室(D-A~D-G/D-1~D-11轴)。
以上部位工程自开工以来在区质监站、设计、勘测、监理、建设等单位的大力支持下,结构工程已顺利完工,在工作中我项目部严格按照施工图纸、施工规范的要求,以质量第一的主方针,精心组织施工,严格过程控制,在项目经理的组织策划下,经过全体管理人员和各参建单位的共同努力下顺利的完成结构中全部内容,工程质量达到验收标准,施工资料齐全、及时、有效,具体内容请见汇报资料,地基与基础结构验收为合格。
在验收中有不到位之处,请各位领导多提宝贵意见,我们一定认真整改。
2、监理单位():介绍了整个施工过程后,对质量控制方面作了全面的介绍:本工程监理首先对施工单位,施工方案进行审核,并编制了相关的监理细则。
其次对进场的原材料,严格要求施工单位在旁站下进行见证取样并送检,不合格的材料严禁投入使用。
地基与基础分部验收会议纪要

某工程1~10#楼地基与基础分部工程验收会议纪要时间: xx年 xx月 xx日下午:3:00-5:30地点:工地现场会议室主持人:参加会议单位:代建单位:xxxx有限公司设计单位:xxxx有限公司地勘单位:xx有限公司监理单位:xx有限公司施工单位:xx有限公司质监单位:xx有限公司会议人员签到表(附后)会议议题:xx地块1~10#楼地基与基础分部工程验收。
会议内容:2016年11月29日在工地现场会议室召开xx地块地基与基础砼分部工程验收会议,本次验收由监理单位组织,代建、设计、地勘、施工单位等相关单位参加,市质监站派员参加,对验收过程进行监督,形成纪要如下:一、施工单位介绍工程概况和施工过程情况、自评意见:本工程1~10#楼地基与基础分部工程已按施工合同、设计文件、国家现行有关规范和标准等要求施工完成,施工过程无违反强制性标准条文的行为,工程质量、安全控制资料齐全有效,工程质量符合要求。
因个别砂浆试块龄期未到,本工程1~10#楼地基与基础分部工程质量暂评为合格,观感质量自评为好,提请有关单位进行验收。
二、监理单位介绍监理工作情况、对工程质量的评定意见:本工程1~10#楼地基与基础分部工程在施工过程中,项目监理部认真抓好工程质量和安全监理工作,从材料进场检查,抽检到施工过程都实行了监控。
按照旁站监理细则进行旁站监理,并采取巡视、平行检验、旁站等监理手段进行监理,实现了工程质量安全无事故,确保工程质量安全目标的实现。
本次验收的施工范围内的施工项目已按施工合同、设计文件、国家现行有关规范和标准等要求施工完成,施工过程无违反强制性标准条文的行为。
工程质量控制资料及结构安全与使用功能检测完整、有效,符合要求。
因个别砂浆试块龄期未到,监理单位对本工程1~10#楼地基与基础分部工程质量暂评为合格,同意验收。
三、地勘单位:本工程1~10#楼地下室结构最大沉降量满足要求,沉降观测记录完整齐全,沉降均匀,符合要求,同意验收。
建筑地基基础分部工程验收会议纪要范文

建筑地基基础分部工程验收会议纪要范文下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!建筑地基基础分部工程验收会议纪要会议时间: 2024年5月20日。
地基与基础分部工程验收会议会谈纪要

地基与基础分部工程验收会议会谈纪要
会议详情
- 日期:[填写日期]
- 时间:[填写时间]
- 地点:[填写地点]
会议目的
本次会议旨在就地基与基础分部工程验收进行相关讨论和决策,确保工程的合格交付。
与会人员
- 主持人:[填写主持人姓名]
- 参会人员:[填写参会人员姓名及职务]
议题讨论及决策
1. 工程进展情况
与会人员首先对地基与基础分部工程的进展情况进行了详细了解,并就已完成的工作进行了验收。
- [填写工程进展情况及验收结果]
2. 问题及风险分析
在讨论过程中,与会人员共同发现了一些存在的问题和潜在的风险,并进行了详细分析和讨论。
- [填写存在的问题及潜在风险]
3. 解决方案及决策
针对存在的问题和风险,与会人员提出了相应的解决方案,并进行了讨论和决策。
- [填写解决方案及决策结果]
4. 下一步计划
会议最后,与会人员就下一步的工作计划进行了讨论和安排。
- [填写下一步计划]
会议纪要确认
- 纪要撰写人:[填写纪要撰写人姓名]
- 会议纪要确认人:[填写会议纪要确认人姓名]
以上为地基与基础分部工程验收会议会谈纪要,经与会人员确认后生效。
备注:本纪要仅供内部参考,如需外部传阅,请经过授权。
--- The end ---。
地基与基础会议纪要

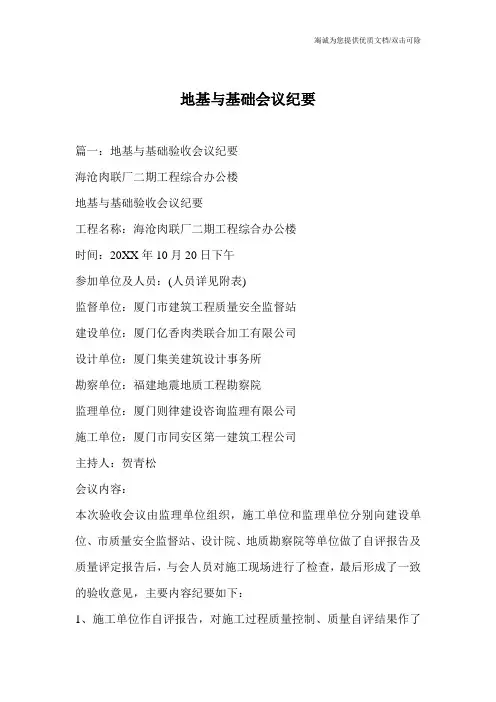

地基与基础会议纪要篇一:地基与基础验收会议纪要海沧肉联厂二期工程综合办公楼地基与基础验收会议纪要工程名称:海沧肉联厂二期工程综合办公楼时间:20XX年10月20日下午参加单位及人员:(人员详见附表)监督单位:厦门市建筑工程质量安全监督站建设单位:厦门亿香肉类联合加工有限公司设计单位:厦门集美建筑设计事务所勘察单位:福建地震地质工程勘察院监理单位:厦门则律建设咨询监理有限公司施工单位:厦门市同安区第一建筑工程公司主持人:贺青松会议内容:本次验收会议由监理单位组织,施工单位和监理单位分别向建设单位、市质量安全监督站、设计院、地质勘察院等单位做了自评报告及质量评定报告后,与会人员对施工现场进行了检查,最后形成了一致的验收意见,主要内容纪要如下:1、施工单位作自评报告,对施工过程质量控制、质量自评结果作了汇报,并根据砼龄期未到的特点,本工程砼基础子分部自评为暂定合格。
2、监理单位汇报基础砼子分部的监理工作情况和质量评定意见,对本子分部质量过程控制,砼成品检查、质控资料核查情况等作了详细汇报,并根据砼龄期未到的特点,本工程的基础砼子分部工程监理方暂评定为合格。
经对内业资料和施工现场进行检查,要求施工单位(:地基与基础会议纪要)在基础土方回填前做以下事项:基槽内有积水的地方,回填时必须抽除干净,回填必须分层碾压夺实。
会议形成以下验收意见:1、参加验收会议的单位、人员全部到位,验收会议程序符合规定;2、质控资料基本齐全(缺混凝土试块强度报告)3、成型混凝土外观质量一般,构件截面尺寸符合要求,地梁标高及轴线符合设计要求;4、基础混凝土子分部因试块龄期未到,可暂按合格等级进行验收;5、同意进入下道工序的施工。
以下无正文施工单位:监理单位:地勘单位:设计单位:建设单位:篇二:地基与基础及主体结构验收会议纪要麻栗坡县看守所保障房主体结构验收会议纪要工程名称:麻栗坡县看守所保障房时间:20XX年12月26日地点:看守所保障房项目部主持人:王麓森参加单位和人员:(详见会议签到表)监督单位:麻栗坡县质量监督站建设单位:麻栗坡县公安局设计单位:文山州勘察单位:文山蔚鑫地矿工程勘察有限公司监理单位:监协工程咨询有限公司施工单位:麻栗坡县建筑工程总公司会议概况:20XX-12-26麻栗坡县建筑工程总公司召集麻栗坡县看守所保障房项目各参建单位,共同对主体结构进行施工质量验收工作,监督单位对会议的进程及内容进行了监督。
地基与基础工程验收会议纪要(样本)
********地基与基础工程验收会议纪要会议时间:****会议地点:***会议议题:***参加单位及人员:***会议主持人:***会议议程及内容:一、验收组负责人介绍验收组成员组成及验收方案内容。
验收小组主持人***介绍验收组成成员组成情况及验收方案和内容。
二、施工单位介绍地基与基础工程自评报告(记录其结论意见)。
施工单位施工人员对工程地基与基础工程进行施工总结和自评报告。
自评基础工程合格。
三、监理单位介绍地基与基础工程质量评估报告(记录其结论意见)。
监理单位谭和介绍地基与基础工程监理过程中的质量和安全控制情况,并对其质量进行评估,认为地基与基础分部工程质量评估合格。
四、勘察单位介绍地基与基础工程质量有关检查情况(记录其结论意见)。
勘察单位负责人对地基基阍验槽记录进行了检查,认为地基与基础合格。
五、设计单位介绍地基与基础工程质量有关检查情况(记录其结论意见)。
设计单位负责人对基础质量进行了检查,同时对砼质量监督抽测检查进行了检查,认为质量满足设计要求,同意基础工程合格验收。
六、验收组审阅施工单位工程档案资料及实地查验工程质量。
验收组有关人员对施工档案资料进行检查和实地查验工程质量,一致认为工程资料合格,实体质量符合施工质量验收规范要求,观感质量好。
七、验收组成员分别对检查情况提出意见。
各参建单位认为基础工程质量合格,无其他检查意见。
八、验收组组长根据各验收小组结果提出验收组综合意见,参建各方是否同意验收,是否达成一致性意见。
验收小组组长***进行综合性合格结论,各参建单位同意合格验收结论,意见一致,同意验收。
九、若参建各方对验收不能形成一致意见时,应当协商提出解决的方法,待意见一致后重新组织验收。
意见一致,同意验收。
十、地基与基础工程验收过程中参建各方对工程实体及工程档案资料提出问题汇总。
在验收前工程资料已送质量监督站进行了专人检查基本符合要求,对实体质量一致认为能满足设计和使用功能要求。
十一、承监质监站对地基与基础工程验收发表验收监督意见和提出相关要求。
基础结构验收会议纪要
会议时间:XXXX年XX月XX日会议地点:XXX项目施工现场会议室参会人员:建设单位代表、监理单位代表、施工单位代表、质量监督部门代表一、会议背景本次会议是为了对XXX项目的基础结构进行验收,确保施工质量符合设计要求,满足相关规范和标准。
在施工单位自检合格的基础上,邀请相关单位进行共同验收。
二、会议内容1. 施工单位汇报施工情况施工单位代表首先对基础结构的施工情况进行了汇报。
他们按照图纸要求,进行了基础开挖、地基处理、基础浇筑等工作。
在施工过程中,严格按照规范进行质量控制,确保了施工质量。
同时,施工单位也提出了一些问题,如局部地基承载力不足等,并提出了相应的解决方案。
2. 监理单位评估施工质量监理单位代表对施工单位的施工质量进行了评估。
他们检查了施工记录、材料质量证明等资料,并对现场进行了实地检查。
经过评估,监理单位认为施工质量基本符合设计要求,但还需要加强一些细节部位的施工质量。
3. 建设单位提出意见和建议建设单位代表对施工质量表示满意,但也提出了一些意见和建议。
他们认为施工现场还需要加强文明施工管理,减少噪音、尘土等污染;同时,对于一些细节部位,还需要加强质量控制,确保施工质量。
4. 质量监督部门验收结论质量监督部门代表对基础结构验收进行了总结。
他们经过现场检查和资料审核,认为施工质量基本符合设计要求和规范标准,同意进行下一步工序施工。
同时,质量监督部门也提出了一些建议和要求,如加强施工过程中的质量控制等。
5. 会议决议会议最后,参会人员就以下事项达成了一致:(1)施工单位应按照质量监督部门的建议,加强施工过程中的质量控制,确保后续工序的施工质量。
(2)建设单位和监理单位应加强施工现场的文明施工管理,减少污染和影响周边居民生活。
(3)施工单位应按照会议决议,做好相关记录和资料整理,并提交给建设单位和监理单位进行审核。
三、会议总结本次基础结构验收会议基本符合预期目标,施工质量基本符合设计要求和规范标准。
地基与基础结构验收会议纪要
地基与基础结构验收会议纪要一、会议时间:二、会议地点:施工现场会议室三、参加人员:详见签到单四、会议内容:本次验收按有关要求组织该工程的验收,按国家建筑工程验评标准和有关强制性条文组织评定。
本次验收会议由建设单位主持,会议首先由建设单位代表向验收组汇报执行相关法律、法规情况,本工程前期手续齐全。
会议按相关程序进行:一、设计单位介绍了设计总体情况,设计依据符合国家相关法律、法规精神,并经过图审部门的审查。
二、勘察单位介绍了勘察过程,本工程勘察均符合国家相关法律、法规程序。
三、施工单位汇报工程施工情况,自评暂定合格等级。
四、监理单位汇报了监理工作情况及工程实体情况及推荐评定暂定合格等级。
五、分组验收;同时宣读了验收组成员。
法规资料组:实测实量组:水电安装组:结构感观组:六、分组验收情况汇报:法律法规资料组:1、资料齐全完整。
实测实量组:砖砌分项实测47点,合格43点,合格率91.4%;砼分项实测34点,合格31点,合格率91.1%;水电安装组:电阻测试经现场实测,结果均符合要求。
观感组意见:设计代表:施工单位按图纸与现场核对,洞口超过2米均应设置构造柱;待存在问题整改完毕后同意本工程地基与基础分部(暂定)为合格等级。
勘察代表:1、在后续工作中继续沉降观测;同意本工程地基与基础分部(暂定)为合格等级。
业主代表意见:同意本工程地基与基础分部(暂定)为合格等级。
六、等级认定;根据各五方责任主体的一致意见,本工程为暂定合格。
待个别单体待压部分砼试块、砂浆试块压齐评定合格后自动转为合格等级。
质监站意见:本次验收程序到位,各单位人员到位较好,符合相关法律法规,待上述问题整改完毕、试块全部试压评定合格后,同意各方主体评定本工程地基与基础分部质量等级,请施工单位及时提交验收会议纪要及整改回复。
作为形象工程,必须严格按照相关规范执行,密切关注今后的工程质量,希望各方主体齐心协力,把工程保质、保量的按时完成。
建设单位设计单位勘察单位监理单位施工单2021年02月26日。
地基与基础工程验收会议纪要
地基与基础工程验收会议纪要会议时间:会议地点:会议议题:基础验收参加单位及人员:见基础验收签到表会议主持人:汪高会议议程及内容:成立以建设单位项目负责人潘江山为组长,各参建单位项目负责人和有关专家参加的验收组,对地基与基础工程按照程序进行验收。
施工单位:经我单位对该工程地基与基础工程现场实体质量进行检查,已完成设计审查图纸和合同约定的工作量,工程施工过程中出现的问题已处理完毕,工程施工文件齐全,工程检验、检测结果合格,观感质量好,我单位对地基与基础工程质量自评为合格。
监理单位:在施工单位自评的基础上经我单位对该工程地基与基础现场实体质量进行检查,已完成设计审查图纸和合同约定的工作量。
贯彻执行新标准,落实验收制度,材料检验,注重薄弱环节检查。
对止水拉杆进行防锈处理,后浇带模板不得拆除。
高层建筑安全尤为重要,塔吊要定期检查钢丝绳、滑轮、吊钩。
对地基与基础工程质量评估合格,同意基础验收。
勘察单位:勘察文件符合工程建设强制性标准和合同约定的质量要求,实际地质情况与勘察报告一致,验收合格。
设计单位:该工程实体与设计相符,工程实体质量满足结构安全和使用功能设计文件要求。
后浇带施工严格按图施工,沉降观测要及时跟踪,如有差距,及时反馈设计院。
该基础工程验收合格。
质监站:对整个观感来说没有严重缺陷,砼梁柱有个别蜂窝、麻面,对钢材检验结果进行换算要及时,钢筋保护层、楼板厚度、抽测符合设计要求,施工日志要详细反映每天的日常工作。
同意验收合格。
建设单位:以上各位专家所提内容认真落实,希望项目部施工精益求精,做到精工细作,满足业主要求。
根据各参见方的综合意见,同意验收合格。
参建各方对会议纪要内容进行确认签字和技术部门盖章。
建设单位(盖章)代表人签字:勘察单位(盖章)代表人签字:设计单位(盖章)代表人签字:监理单位(盖章)代表人签字:施工单位(盖章)代表人签字:地基与基础分部工程验收会议纪要会议时间:会议地点:会议议题:基础分部验收参加单位及人员:见基础验收签到表会议主持人:汪高会议议程及内容:成立以建设单位项目负责人潘江山为组长,各参建单位项目负责人和有关专家参加的验收组,对地基与基础分部工程按照程序进行验收。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
今朝南苑商住楼工程地基与基础分部
验收会议记要
时间:2014.8.19
地点:工地会议室
参加人员及单位:见签到表
主持:张晓东
会议内容:
一、施工单位做施工自评报告,内容见报告。
结论:质量合格,观感一般。
二、监理单位对工程质量的评估,内容见报告。
结论:质量合格,观感一般。
提出意见:①西边坡放不够,回填时安全上要采取措施。
②主体施工时,做好沉降观测,四周做好防水。
③施工过程中注意钢筋保护层厚度。
④大模板施工做好墙、梁、板施工工艺。
⑤加强现场安全文明施工。
三、现场检查验收
与会人员共同进入现场对一层放线进行实测实量,符合设计要求。
并对施工质量、周边环境等进行实际考察。
四、有关单位代表对工程的意见
勘察:观念一般,合格验收,同意继续进行吓到工序施工。
①做好临边防护。
②抓紧回填,用2:8灰土,水不能灌到基础内。
设计:同意验收合格,观感一般,评定合格。
施工前做好南边变压器的安全维护,周边填土注意安全建设:①现场管理要做好,材料归类、整洁。
②边坑围护,设警示,夜间施工要做好照明。
③搭设好高压线区安全围护
④西边滑坡赶快处理,最低2:8灰土回填。
地基基础工程通过验收、合格。
质检:验收程序合法,同意验收,暂定合格。
质量:焊工上岗持证,保证焊接质量。
试块:同条件试件应放到现场。
回填:防水做后,很快回填。
周边围护,高压线围护,创卫复查,准备好资料。
五、总结
张总监:各方一致同意基础分部工程验收合格,对大家提出的意见认真落实整改,尽快拿出搭设围护变压器方案。
抓紧回填坑边土,对西边坑边塌垮要采取安全措施。
钢筋焊接要执行标准,保证质量。
王总:感谢大家!提出的意见很快整改。
大荔县太平建筑工程有限公司
2014年8月19日。
