移动通信基站工程
移动通信基站工程
1.通信工程建设整体流程介绍
通信工程建设的整个流程包括:工程勘测---工程设计---工程基础建设---生产发货---开箱验货---硬件机架安装---通信电源安装---通信线缆制作---通信线缆综合布线---天馈系统安装---硬件验收---工程初验---开通调试---设备试运行---工程终验
2.通信工程建设分类
一般通信工程项目分类:通信工程建设根据项目执行的类型不同可分为:一般施工项目和交钥匙施工项目。
一般施工项目是国内的工程雇主参与工作,交钥匙项目是国外的落后的国家雇主不参与工作。
移动通信基站建设项目可分为:新建站、扩容站、搬迁站、分裂站、替换站。
3.通信工程建设的基本特点:
(1)多种配套建设需同时进行(2)设备先进、技术密集(3)通信站点建设需考虑附属设施的可靠性(4)防雷与防磁电(5)测试手段复杂
4.项目经理岗位职责
(1)负责了解运营商工程管理组织结构
(2)负责按照工程技术规范要求,向客户提供现场准备所需的各种资料规范,指导并追踪客户现场准备是实施情况;
(3)接到工作任命书后,负责查询工程信息并分析工作量,在3个工作内制定工程实施计划并配置工程所需的人力资源,填写《***工程师人力资源配置表》,并在第一时间将人力资源规划配置表提交给工程经理;
(4)负责协调工程人员到位,规划落实工程服务所需的各种工具和测试仪器;
(5)负责组织并跟踪勘察、设计、安装、调测及开通验收的工程进度,确保工程能按期开通验收;
(6)负责控制工程服务质量,监督和管理工程师在工程服务过程中对工程规范执行的效果;
(7)负责工程服务的成本预算、核算、监督和控制;
(8)负责确定工程外包内容和范围,参与招标合同审批和结算等工作,监督工程外包管理,包括裁定工程质量问题、重新返工计划、按合同条款罚款等;
(9)负责在工程结束后,将所有工程资料归档汇总,移交给工程经理。
5.工程督导岗位职责
(1)负责依据工程设计文件指导现场设备安装,监督和检查工程安装质量,并向工程经理汇报工程安装进度;
(2)负责设备安装现场与用户的业务接口;
(3)负责协调客户、施工人员参加现场设备的开箱验货,如发现设备损坏、错发、漏发等情况,向供应商提出补发货申请;
(4)负责安装人员的设备安装技能培训;
(5)负责向工程设计变更申请单提交给项目经理并由经理转交给客户和设计工程师;
(6)负责现场安装阶段工程资料的整理和完善及设备的安装验收和移交;
6.移动通信基站设施介绍
BBU:基带信息处理RRU:射频信息处理
ODF:(光纤配线架)是专为光纤通信机房设计的光纤配线设备,使用ODF和尾纤可以将线路或设备间的光接口连接在一起。
DDF:(数字配线架)数字配线架势数字复用设备
之间、数字复用设备与程控交换设备或非话业务设备之间的配线连接设备。
7.RJ-45网线、RJ-11电话线
8.基站设计与概预算
工程勘察中输出的重要文档:计划勘测前{《工程勘察任务书》、《工程勘察计划书》}。
勘测完毕后{《工程勘察报告》《环境验收报告》《环境验收结论》《合同问题反馈表》《工程勘察报告评审表》}。
9.避雷针安装注意事项
天线接收头与避雷针或铁塔顶端的连线与竖直方向的夹角在平原地区小于45度角,多雷区小于30度角。
10.基站勘测前的准备
准备勘测工具:指南针、卷尺、测距仪、GPS、望远镜、照相机、便携电脑、记录本、地图。
11.天线的三参数:高度、方位角、下倾角。
12.馈线的选用原则是:单根馈线长度<20m时用1/2馈线;单根长度<80m时用7/8馈线;否则用4/5馈线。
13.馈线接地卡使用原则:(1)在铁塔安装天馈系统时,三点接地为:在铁塔平台处,主馈线离开铁塔至室外走线架处,主馈线入室之前处(2)在楼顶安装天馈系统是,三点接地为:馈线离开天线抱杆处,馈线离开楼顶天面处,馈线进入机房处。
14.基站工程设计
一套完整的工程设计文件包括文字部分和图表两部分。
15.概预算表格
《概算、预算总表》(表一),《建筑安装工程费用概算、预算表》(表二)《建筑安装工程量概算、预算表》(表三)《器材概算、预算表》(表四)《工程建设其他费用、概算、预算表》(表五);概预算编制三部曲:表3+表4=表2,表2演进到表5,表2+表5=表1.
16.雷电的分类
按雷电击的破坏形式可分为直击雷、感应雷、球形雷,其中较为常见的是感应雷与直击雷。
17.防雷的基本原则与方法
(1)防雷保护区配置(2)电源避雷器的使用(3)信号端口防雷器(4)接闪(5)分流(6)屏蔽(7)等电位防雷保护;避雷针使用的是接闪. LPZ防雷、ESD防静电
18.通信局站的接地系统
设备接地路径为:设备的接地线---接地排---接地总汇集线---接地引入线---接地体。
静电控制的基本方法是“泄露”、“中和”和“屏蔽”。
21.货物短缺或破损处理:
在开箱验货过程中,如发现缺货、错货、多货或者货物损坏等情况,应查明原因,作好记录,对于需要补发货物的情况工程督导填写《补发货申请单》.如货物有问题及时做好记录并迅速将情况反馈回设备制造商或相关责任人以便处理.
22.开箱验货流程:
准备工具和文档---通知项目相关负责人到场---开箱清点记录货物---各方签订开箱验货报告---货物移交
23.在硬件组装的时候要特别注意:先上后下,先大后小,先重后轻,整体考虑。
24.天馈系统的整体安装流程图:
开始---天线安装---馈线窗安装---馈线安装---避雷器安装---室内天线安装---驻波比测试---接头防水处理---结束
25.驻波比测试:
(1)馈线接头安装是否有问题(2)天线是否有问题(3)检查馈线外表面是否有破损馈线的弯曲是否小于最小的弯曲半径(4)避雷器的安装是否有问题
26.网线的制作
网线的两种线序介绍:直通线连接方式:T568A---T568A、T568B---T568B、用于不同设备之间(白橙、橙、白绿、蓝、白蓝、绿、白棕、棕)交叉线连接方式:T568A---T568B、T568B---T568A用于同类设备之间(白绿、绿、白橙、蓝、白蓝、橙、白棕、棕)
27.电源系统介绍
交流电源有220V和380V;直流电源有+24V和—48V和蓄电池;
整个电源系统由“交流配电单元”“直流配电单元”“整流器”“监控单元”等几部分组成。
电源线的区分—48V线为蓝色、0V工作地线为黑色、+24V线为红色。
电源系统调试主要有:开机前检查;交流配电单元调试;整流器调试;监控单元调试;投入蓄电池;加载负载设备;整机调测等几种测试。
28.工程验收基本环节:初验---试运行---终验---维护移交
29.四控两管一协调:四控{质量控制(材料质量和工程规范)、进度控制、成本控制、安全控制}。
移动通信工程施工范围
移动通信工程施工范围主要包括以下几个方面:1. 基站建设:基站是移动通信网络的核心组成部分,主要包括基站设备、天线、馈线等。
基站建设施工范围包括基站选址、基站配套设施建设、基站设备安装、基站调试和验收等。
2. 光纤传输网络建设:光纤传输网络是移动通信网络的骨干部分,主要包括光缆线路、光纤接头、传输设备等。
光纤传输网络建设施工范围包括光缆路由选择、光缆敷设、光缆接头处理、传输设备安装调试和验收等。
3. 无线传输网络建设:无线传输网络是移动通信网络的重要组成部分,主要包括无线基站、直放站、微波接力站等。
无线传输网络建设施工范围包括无线基站选址、基站设备安装、天线安装、馈线敷设、设备调试和验收等。
4. 核心网建设:核心网是移动通信网络的控制中心,主要包括交换设备、数据设备、信令设备等。
核心网建设施工范围包括核心网设备选型、设备安装、网络配置、系统调试和验收等。
5. 室内分布系统建设:室内分布系统是移动通信网络在室内环境的覆盖解决方案,主要包括分布器、天线、馈线等。
室内分布系统建设施工范围包括室内分布系统设计、设备选型、设备安装、系统调试和验收等。
6. 电源系统建设:电源系统是移动通信网络的能源保障,主要包括电池组、电源管理设备、太阳能发电设备等。
电源系统建设施工范围包括电源设备选型、设备安装、系统调试和验收等。
7. 接地系统建设:接地系统是移动通信网络的安全保障,主要包括接地体、接地线、接地设备等。
接地系统建设施工范围包括接地系统设计、设备选型、设备安装、系统调试和验收等。
8. 环境监控系统建设:环境监控系统是移动通信网络的运维保障,主要包括空调、UPS、环境监控设备等。
环境监控系统建设施工范围包括环境监控设备选型、设备安装、系统调试和验收等。
9. 网络安全系统建设:网络安全系统是移动通信网络的信息安全保障,主要包括防火墙、安全设备、安全策略等。
网络安全系统建设施工范围包括网络安全设备选型、设备安装、系统调试和验收等。
基站工程施工报价
基站工程施工报价一、前言基站工程施工是指在通信行业中建设移动通信基站的过程。
随着移动通信技术的发展,基站工程施工已成为行业中重要的一环。
本报价将从工程内容、费用预算、施工时间等方面详细阐述基站工程施工费用的相关信息,以便客户进行参考和决策。
二、工程内容基站工程施工包括以下内容:1. 地基处理:根据基站选址情况,需要进行地基处理,确保基站地基稳固。
2. 地面平整:对基站周围地面进行平整处理,铺设适当的基站装修材料。
3. 建筑施工:按照设计图纸进行建筑施工,包括基站机房、塔桅等建筑物的建设。
4. 机电设备安装:安装基站所需的各种机电设备,例如天线、电缆等。
5. 调试验收:进行基站设备的调试和验收,确保基站正常运行。
三、费用预算基站工程施工费用主要包括以下方面:1. 土地费用:根据基站选址情况,需要支付土地使用费用。
2. 材料费用:包括建筑材料、机电设备等费用。
3. 人工费用:包括工程师、技术人员、施工人员等的工资及相关费用。
4. 设备租赁费用:如需要租赁施工设备,则需要支付相应的租赁费用。
5. 其他费用:包括水电费、交通费、通信费等其他相关费用。
总体来说,基站工程施工费用根据实际情况而定,需要综合考虑各方面因素进行费用预算。
四、施工时间基站工程施工时间一般根据具体工程规模而定。
一般情况下,基站工程施工周期为3个月至6个月不等。
在施工过程中,需严格按照施工计划进行工程管理,确保施工进度和质量。
五、报价单根据上述工程内容、费用预算和施工时间,我们为您提供以下基站工程施工报价单:1. 土地费用:100,000元2. 材料费用:200,000元3. 人工费用:300,000元4. 设备租赁费用:50,000元5. 其他费用:20,000元总计:670,000元以上报价为参考报价,具体费用还需根据实际情况进行调整。
六、结语基站工程施工是一项复杂且重要的工程,需要综合考虑各方面因素进行施工预算和管理。
我们将竭诚为您提供优质的基站工程施工服务,如有任何疑问或需求,请随时与我们联系。
移动通信基站建设与维护任务
移动通信基站建设与维护任务在当今数字化的时代,移动通信已经成为人们生活中不可或缺的一部分。
从日常的沟通交流到工作中的信息传递,从休闲娱乐的在线视频到智能设备的远程控制,移动通信的身影无处不在。
而这一切的实现,都离不开背后默默支撑的移动通信基站。
移动通信基站就像是信息高速公路上的一个个驿站,为我们的手机、平板电脑等移动设备提供着稳定、快速的信号连接。
下面,我们就来深入了解一下移动通信基站的建设与维护任务。
移动通信基站的建设是一个复杂而系统的工程,需要经过多个环节的精心规划和实施。
首先是选址。
这可不是一件简单的事情,需要综合考虑众多因素。
比如,要覆盖的区域范围、地形地貌、人口密度、信号传播特性等等。
一般来说,人口密集的区域,如城市中心、商业区、学校、医院等地,是基站建设的重点区域。
同时,还要避开一些特殊的场所,如机场的航道、重要的军事设施等。
而且,基站的选址还要考虑到电力供应、传输线路的接入等基础设施条件,以确保基站能够正常运行。
在确定了选址之后,接下来就是基站的设计和规划。
这包括基站的类型选择、天线的布局、设备的配置等。
不同类型的基站,如宏基站、微基站、皮基站等,适用于不同的场景和覆盖需求。
天线的布局则要根据信号传播的特点和覆盖区域的形状来进行合理设计,以保证信号的均匀覆盖和良好的通信质量。
基站的建设施工也是一个关键环节。
这涉及到塔桅的搭建、设备的安装调试、传输线路的铺设等工作。
在施工过程中,必须严格遵守相关的工程规范和安全标准,确保施工质量和人员安全。
同时,还要做好环境保护工作,尽量减少对周边环境的影响。
基站建设完成后,并不意味着工作的结束,维护任务同样至关重要。
日常的维护工作包括设备的巡检、故障的排查和处理。
维护人员需要定期对基站的设备进行检查,查看设备的运行状态、参数设置是否正常,是否存在潜在的故障隐患。
一旦发现故障,要迅速进行排查和处理,以尽快恢复基站的正常运行。
此外,基站的性能优化也是维护工作的重要内容。

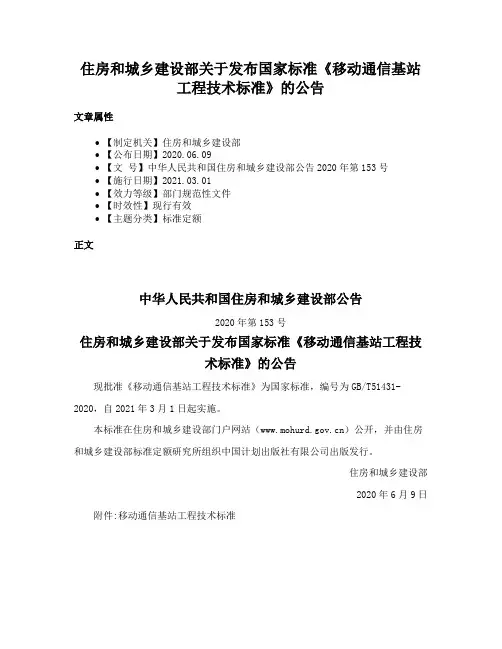

住房和城乡建设部关于发布国家标准《移动通信基站工程技术标准》的公告
住房和城乡建设部关于发布国家标准《移动通信基站
工程技术标准》的公告
文章属性
•【制定机关】住房和城乡建设部
•【公布日期】2020.06.09
•【文号】中华人民共和国住房和城乡建设部公告2020年第153号
•【施行日期】2021.03.01
•【效力等级】部门规范性文件
•【时效性】现行有效
•【主题分类】标准定额
正文
中华人民共和国住房和城乡建设部公告
2020年第153号
住房和城乡建设部关于发布国家标准《移动通信基站工程技
术标准》的公告
现批准《移动通信基站工程技术标准》为国家标准,编号为GB/T51431-2020,自2021年3月1日起实施。
本标准在住房和城乡建设部门户网站()公开,并由住房和城乡建设部标准定额研究所组织中国计划出版社有限公司出版发行。
住房和城乡建设部
2020年6月9日附件:移动通信基站工程技术标准。

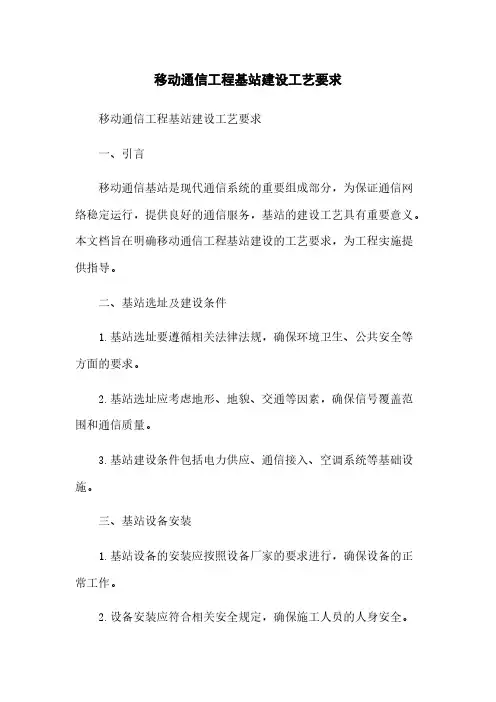

移动通信工程基站建设工艺要求
移动通信工程基站建设工艺要求移动通信工程基站建设工艺要求一、引言移动通信基站是现代通信系统的重要组成部分,为保证通信网络稳定运行,提供良好的通信服务,基站的建设工艺具有重要意义。
本文档旨在明确移动通信工程基站建设的工艺要求,为工程实施提供指导。
二、基站选址及建设条件1.基站选址要遵循相关法律法规,确保环境卫生、公共安全等方面的要求。
2.基站选址应考虑地形、地貌、交通等因素,确保信号覆盖范围和通信质量。
3.基站建设条件包括电力供应、通信接入、空调系统等基础设施。
三、基站设备安装1.基站设备的安装应按照设备厂家的要求进行,确保设备的正常工作。
2.设备安装应符合相关安全规定,确保施工人员的人身安全。
3.设备安装应美观、整洁,方便设备调试和维护。
四、线缆敷设1.线缆敷设应符合相关工程建设标准,确保线缆的可靠性和安全性。
2.线缆敷设应避免与其他设备、管道等发生冲突,并做好标识。
五、天线安装1.天线的安装应按照天线厂家的要求进行,确保天线的方向性和辐射性能。
2.天线安装应考虑避雷、防腐等因素,并保证天线与其他设备的良好连接。
六、设备调试与优化1.基站设备安装完毕后,应进行设备调试与优化,确保设备的正常运行。
2.调试与优化包括信号覆盖测试、通信质量测试等,结果应符合通信系统设计规范。
七、工程验收与交付1.工程验收应符合相关工程建设标准,确保工程质量的合格性。
2.工程交付前,应对相关文件、图纸等进行整理归档,并提供给相关部门。
附件:1.移动通信基站选址报告2.基站设备安装图纸3.基站工程验收报告法律名词及注释:1.基站:移动通信系统中用于无线通信的设施,包括基站设备、天线等。
2.选址:选择合适的地点建设基站的过程。
3.施工人员:指参与基站建设工程实施的相关人员。
移动通信工程基站建设工艺要求

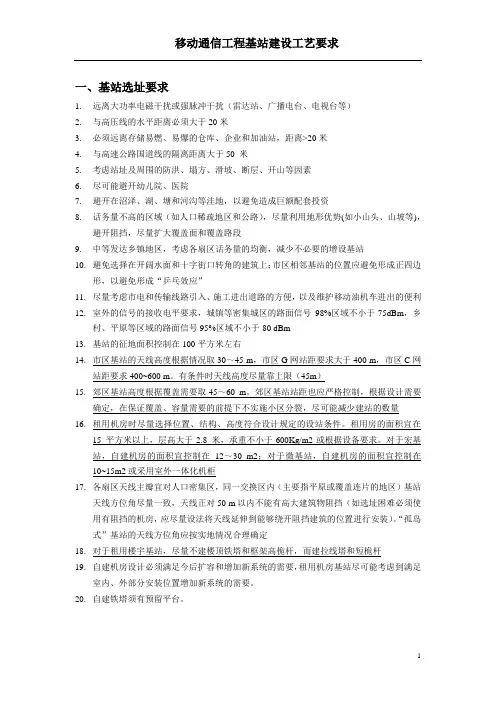

一、基站选址要求1.远离大功率电磁干扰或强脉冲干扰(雷达站、广播电台、电视台等)2.与高压线的水平距离必须大于20米3.必须远离存储易燃、易爆的仓库、企业和加油站,距离>20米4.与高速公路国道线的隔离距离大于50 米5.考虑站址及周围的防洪、塌方、滑坡、断层、开山等因素6.尽可能避开幼儿院、医院7.避开在沼泽、湖、塘和河沟等洼地,以避免造成巨额配套投资8.话务量不高的区域(如人口稀疏地区和公路),尽量利用地形优势(如小山头、山坡等),避开阻挡,尽量扩大覆盖面和覆盖路段9.中等发达乡镇地区,考虑各扇区话务量的均衡,减少不必要的增设基站10.避免选择在开阔水面和十字街口转角的建筑上;市区相邻基站的位置应避免形成正四边形,以避免形成“乒乓效应”11.尽量考虑市电和传输线路引入、施工进出道路的方便,以及维护移动油机车进出的便利12.室外的信号的接收电平要求,城镇等密集城区的路面信号98%区域不小于-75dBm,乡村、平原等区域的路面信号95%区域不小于-80 dBm13.基站的征地面积控制在100平方米左右14.市区基站的天线高度根据情况取30~45 m,市区G网站距要求大于400 m,市区C网站距要求400~600 m。
有条件时天线高度尽量靠上限(45m)15.郊区基站高度根据覆盖需要取45~60 m。
郊区基站站距也应严格控制,根据设计需要确定,在保证覆盖、容量需要的前提下不实施小区分裂,尽可能减少建站的数量16.租用机房时尽量选择位置、结构、高度符合设计规定的设站条件。
租用房的面积宜在15 平方米以上,层高大于2.8 米,承重不小于600Kg/m2或根据设备要求。
对于宏基站,自建机房的面积宜控制在12~30 m2;对于微基站,自建机房的面积宜控制在10~15m2或采用室外一体化机柜17.各扇区天线主瓣宜对人口密集区,同一交换区内(主要指平原或覆盖连片的地区)基站天线方位角尽量一致,天线正对50 m以内不能有高大建筑物阻挡(如选址困难必须使用有阻挡的机房,应尽量设法将天线延伸到能够绕开阻挡建筑的位置进行安装)。
通信基站工程施工
通信基站工程施工一、引言随着移动通信技术的发展和普及,通信基站作为实现移动通信网络覆盖的重要设施,扮演着至关重要的角色。
通信基站工程施工是指通过一系列的施工过程,实现通信基站的建设和调试,最终投入使用。
本文将对通信基站工程施工进行详细介绍,包括施工准备、施工过程、安全管理等内容,希望能够为相关从业人员提供一定参考。
二、施工准备1. 项目立项在进行通信基站工程施工前,首先需要完成项目立项工作。
项目立项包括确定通信基站的建设需求和范围,编制项目实施计划,确定项目预算和资金来源等内容。
项目立项的目的是确保通信基站工程施工符合相关规定和要求,能够顺利进行。
2. 施工方案设计在项目立项后,需要制定详细的施工方案设计。
施工方案设计包括通信基站的布局设计、材料和设备选型、施工人员配备等内容。
通过施工方案设计,可以有效指导施工过程,确保通信基站工程施工顺利完成。
3. 施工资源准备在施工前,需要准备好必要的施工资源。
包括施工设备、施工材料、施工人员等。
施工设备主要包括塔吊、吊篮、起重机等;施工材料主要包括钢材、电缆、天线等;施工人员主要包括工程师、技术员、施工工人等。
4. 安全管理准备安全管理是通信基站工程施工的重要内容。
在施工前,需要制定完善的安全管理计划,明确安全责任人,进行安全培训和演练,确保施工过程中的安全。
同时,还需要购买必要的安全设备,如安全带、安全帽等,保障施工人员的人身安全。
三、施工过程1. 土建施工通信基站工程施工的第一步是进行土建施工。
土建施工包括基础开挖、基础浇筑、基础固定等内容。
基础的质量对通信基站的稳定运行有着至关重要的影响,因此土建施工需要严格按照设计要求进行,确保基础的牢固性。
2. 钢结构安装在土建施工完成后,需要进行钢结构安装工作。
钢结构安装是通信基站工程施工的重要环节,直接影响通信基站的运行效果。
钢结构安装包括钢塔安装、天线支架安装、井架安装等内容。
在进行钢结构安装时,需要注意安全操作,确保施工人员的安全。
移动通信基站工程
移动通信基站工程1.通信工程建设整体流程介绍通信工程建设的整个流程包括:工程勘测---工程设计---工程基础建设---生产发货---开箱验货---硬件机架安装---通信电源安装---通信线缆制作---通信线缆综合布线---天馈系统安装---硬件验收---工程初验---开通调试---设备试运行---工程终验2.通信工程建设分类一般通信工程项目分类:通信工程建设根据项目执行的类型不同可分为:一般施工项目和交钥匙施工项目。
一般施工项目是国内的工程雇主参与工作,交钥匙项目是国外的落后的国家雇主不参与工作。
移动通信基站建设项目可分为:新建站、扩容站、搬迁站、分裂站、替换站。
3.通信工程建设的基本特点:(1)多种配套建设需同时进行(2)设备先进、技术密集(3)通信站点建设需考虑附属设施的可靠性(4)防雷与防磁电(5)测试手段复杂(1)负责了解运营商工程管理组织结构(2)负责按照工程技术规范要求,向客户提供现场准备所需的各种资料规范,指导并追踪客户现场准备是实施情况;(3)接到工作任命书后,负责查询工程信息并分析工作量,在3个工作内制定工程实施计划并配置工程所需的人力资源,填写《***工程师人力资源配置表》,并在第一时间将人力资源规划配置表提交给工程经理;(4)负责协调工程人员到位,规划落实工程服务所需的各种工具和测试仪器;(5)负责组织并跟踪勘察、设计、安装、调测及开通验收的工程进度,确保工程能按期开通验收;(6)负责控制工程服务质量,监督和管理工程师在工程服务过程中对工程规范执行的效果;(7)负责工程服务的成本预算、核算、监督和控制;(8)负责确定工程外包内容和范围,参与招标合同审批和结算等工作,监督工程外包管理,包括裁定工程质量问题、重新返工计划、按合同条款罚款等;(9)负责在工程结束后,将所有工程资料归档汇总,移交给工程经理。
(1)负责依据工程设计文件指导现场设备安装,监督和检查工程安装质量,并向工程经理汇报工程安装进度;(2)负责设备安装现场与用户的业务接口;(3)负责协调客户、施工人员参加现场设备的开箱验货,如发现设备损坏、错发、漏发等情况,向供应商提出补发货申请;(4)负责安装人员的设备安装技能培训;(5)负责向工程设计变更申请单提交给项目经理并由经理转交给客户和设计工程师;(6)负责现场安装阶段工程资料的整理和完善及设备的安装验收和移交;BBU:基带信息处理RRU:射频信息处理ODF:(光纤配线架)是专为光纤通信机房设计的光纤配线设备,使用ODF和尾纤可以将线路或设备间的光接口连接在一起。
建筑物移动通信基础设施工程技术标准
建筑物移动通信基础设施工程技术标准征求意见稿目次1 总则 (3)2 术语 (4)3 基本规定 (6)4 移动通信机房 (7)4.1 一般规定 (7)4.2 基站机房 (8)4.3 室内覆盖中心机房 (8)4.4 室内覆盖设备间 (8)5 支撑设施 (9)5.1 一般规定 (9)5.2 屋面及楼面支撑设施 (9)5.3 地面支撑设施 (9)6 建筑物通信电源 (10)6.1 一般规定 (10)6.2 容量及设备 (10)6.3 系统及导线 (10)7 建筑物通信管道 (11)7.1 一般规定 (11)7.2 室内通信管道 (11)7.3 室外通信管道 (12)8 防雷与接地 (13)9 施工与验收 (14)9.1 一般规定 (14)9.2 移动通信机房 (14)9.3 支撑设施 (14)9.4 建筑物通信电源 (14)9.5 建筑物通信管道 (15)9.6 防雷与接地 (15)10 安全、节能、环保、共享 (16)10.1 安全防护 (16)10.2 绿色节能 (16)10.3 环境保护 (16)10.4 资源共享 (16)本标准用词说明 (17)引用标准名录 (18)1 总则1.0.1 为规范建筑物移动通信基础设施建设,实现移动通信基础设施与建筑物建设工程有序融合,促进社会信息化,制定本标准。
1.0.2 本标准适用于各类新建民用建筑、有信息化需求的工业建筑的移动通信基础设施的设计、施工、验收,既有建筑的改建、扩建工程可参照执行。
1.0.3 移动通信基础设施应与建筑物“同步规划、同步设计、同步施工、同步验收”。
1.0.4 建筑物移动通信基础设施的设计、施工、验收除应符合本标准外,尚应符合国家、行业等相关标准和规范的规定。
2 术语2.0.1 移动通信基础设施Mobile communication infrastructure包括移动通信基站基础设施和室内覆盖系统基础设施两部分。
移动通信基站基础设施主要包括基站机房、支撑设施、通信电源、通信管道及以上设施的防雷与接地装置等。
通信移动基站工程方案
通信移动基站工程方案一、项目概述随着移动通信技术的不断发展,人们对于通信网络的需求也越来越高。
传统的移动基站已无法满足用户对高品质通信的要求,在这种情况下,需要对现有的通信移动基站进行升级和改造。
本文将对通信移动基站的升级和改造工程方案进行详细阐述。
二、项目背景目前,我国移动通信网络用户数量众多,用户对移动通信网络的覆盖范围、通信品质和数据传输速度有了更高的要求。
为了满足用户的需求,移动通信运营商需要对现有的通信移动基站进行改造和升级,以提升通信网络的覆盖范围和通信品质。
三、工程方案1. 现有基站资源调查在进行基站升级和改造工程前,首先需要对现有的基站资源进行调查,包括基站的地理位置、技术设备、电力供应等情况,以便了解基站的具体情况。
2. 基站现状分析基站现状分析是对现有基站情况进行全面的分析,包括基站设备的性能、覆盖范围、带宽情况等,以便为后续的改造和升级工程提供依据。
3. 基站升级和改造方案设计基于现有基站资源调查和现况分析的基础上,确定基站升级和改造的具体方案。
具体方案包括基站设备升级、天线优化、网络优化等内容,以提升通信网络的覆盖范围和通信品质。
4. 基站升级和改造工程实施在确定基站升级和改造方案后,需要组织工程团队进行实施。
具体包括更换设备、优化天线布局、调整网络参数等工作,以提升基站的通信性能。
5. 工程验收和优化基站升级和改造工程完成后,需要进行工程验收,包括对改造后的基站进行性能测试,以确保升级工程达到预期效果。
在验收合格后,需要对基站进行系统优化,以进一步提升通信网络的性能。
四、工程实施进度控制在工程实施过程中,需要根据工程进度和质量情况进行实时监控和控制,确保工程能够按时按质完成。
五、工程管理工程管理是保证基站升级和改造工程顺利进行的关键环节,需要建立科学的工程管理体系,包括工程计划制定、资源调度、质量控制等方面。
六、工程风险分析及对策在工程实施过程中,可能会面临各种风险,包括技术风险、人员风险、资源风险等。
