基坑边坡喷锚施工技术交底记录工程名称:某大学新建工程(三期)交底部位:基坑支护工程——边坡喷锚施工技术交底交底内容:一、工程概况:本工程建筑室内标高±0.00相当于绝对标高368.700与369.000m,且地下室基础施工采用369.700m标高控制基础标高施工。

其中XXX楼基坑深度3.0m-9.7m且地下室深基坑与旁边的独立基础距离较近,因此采取局部采用支护桩及网喷设计,采用1:1放坡素喷与网喷混凝土结合方式。

基坑安全等级为二级。

局部排桩支护+桩间网喷,基坑支护降水采用深井井点降水。

其中V5m边坡采用素喷,±5m边坡采用网喷方式,喷射厚度80mm。

请按照基坑设计施工图各大样组织实施。

二、施工准备:1、材料:水泥均采用32.5R普通硅酸盐水泥。

HPB300,©6.5,干性C20混凝土,©50塑料管等。

2、施工机械主要施工机械设备:空压机、混凝土喷射机、钢筋加工机械等。

3、人员:20-25人。

三、施工工艺:放坡、喷护:测量放线-----土方分层开挖一边坡修整------安装泄水孔(口部作临时封堵)----首次混凝土喷射------挂网(不含素喷素喷)------二次混凝土喷射养护。

+网喷:测量放线-1、修坡:测量放线上口边线与下口边线,采用机械与人工配合修坡,坡度符合设计要求。

2、泄水孔:2mX2m,孔深不小于300mm。

3、首次混凝土喷射:分段分片依次进行,自下而上均匀喷射,一次喷射厚度30mm~40mm之间。

4、挂网:纵、横向均布置©6.5@200X200钢筋网片绑扎固定牢靠。

5、喷射二次砼:钢筋网布完后喷射C20砼(总厚度80mm)。

6、喷射作业,应对机械设备,风、水管路和电线等进行全面检查及试运转,保证其安全顺利有效运行。

7、受喷面有滴水、渗水时,喷射前应作好治水疏导操作:有明显出水点时,可埋设导管排水;8、喷射作业应遵守下列规定:①、喷射作业应分段分片分层依次进行,喷射顺序应自上而下;②、喷射作业紧跟工作面时,混凝土终凝到下一循环时间,不应小于3小时③、喷射作业前,钢筋网片的保护层设置间距应符合图纸要求。

基坑喷浆支护技术交底

基坑喷浆支护技术交底

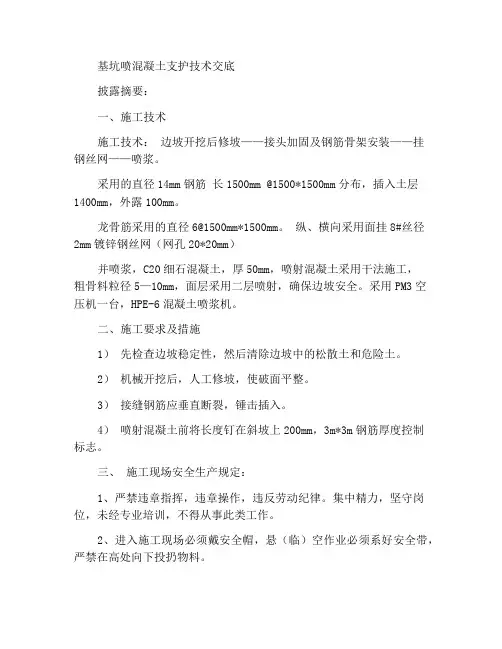

基坑喷混凝土支护技术交底披露摘要:一、施工技术施工技术:边坡开挖后修坡——接头加固及钢筋骨架安装——挂钢丝网——喷浆。

采用的直径14mm钢筋长1500mm @1500*1500mm分布,插入土层1400mm,外露100mm。

龙骨筋采用的直径6@1500mm*1500mm。

纵、横向采用面挂8#丝径2mm镀锌钢丝网(网孔20*20mm)并喷浆,C20细石混凝土,厚50mm,喷射混凝土采用干法施工,粗骨料粒径5—10mm,面层采用二层喷射,确保边坡安全。

采用PM3空压机一台,HPE-6混凝土喷浆机。

二、施工要求及措施1)先检查边坡稳定性,然后清除边坡中的松散土和危险土。

2)机械开挖后,人工修坡,使破面平整。

3)接缝钢筋应垂直断裂,锤击插入。

4)喷射混凝土前将长度钉在斜坡上200mm,3m*3m钢筋厚度控制标志。

三、施工现场安全生产规定:1、严禁违章指挥,违章操作,违反劳动纪律。

集中精力,坚守岗位,未经专业培训,不得从事此类工作。

2、进入施工现场必须戴安全帽,悬(临)空作业必须系好安全带,严禁在高处向下投扔物料。

3、饮酒后禁止攀爬,禁止穿高跟鞋、拖鞋、赤脚进入施工现场。

4、禁止随意拆除、挪动各种防护装置、防护设施,安全标志、消防设备和电气设备等。

5、施工现场的一切电源、电路的安装和拆除必须由持证电工进行;电器必须严格接地、接零和使用漏电保护器,严禁一闸多用,严禁拖地埋在压实土中,电缆、电线必须有防磨损、防潮、防断等保护措施。

并遵守《施工现场临时用电安全技术规范》(JGJ46-2005)的规定。

6、焊工必须由认证焊工操作。

基坑支护喷浆安全技术交底模板

基坑支护喷浆安全技术交底模板

一、交底目的为确保基坑支护喷浆工程的安全顺利进行,提高施工人员的安全意识和操作技能,特制定本安全技术交底。

二、交底对象1. 基坑支护喷浆施工人员;2. 施工现场管理人员;3. 施工监督人员。

三、交底时间[填写交底时间]四、交底内容1. 施工现场安全要求(1)所有施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。

(2)施工现场应设置安全警示标志,并设置专人负责安全巡视。

(3)施工现场应保持整洁,禁止无关人员进入。

2. 喷浆作业安全操作规程(1)喷浆前,应检查喷浆设备、喷头、输送管等是否完好,并确保其符合安全要求。

(2)喷浆过程中,应保持操作人员与喷浆设备之间的安全距离,防止意外伤害。

(3)喷浆时,应使用合适的喷浆角度和压力,避免喷浆料溅出伤人。

(4)喷浆过程中,若发现喷头堵塞,应立即停止喷浆,清理喷头,确保喷浆顺畅。

(5)喷浆结束后,应及时清理施工现场,防止喷浆料堆积影响施工安全。

3. 应急预案(1)遇有喷浆设备故障,应立即停止喷浆,切断电源,排除故障。

(2)遇有人员受伤,应立即停止喷浆,采取紧急救治措施,并报告现场负责人。

(3)遇有火灾、触电等紧急情况,应立即启动应急预案,组织人员撤离现场,并报告相关部门。

4. 其他注意事项(1)喷浆作业过程中,应密切关注施工环境,防止因气候、地质等因素影响施工安全。

(2)施工人员应严格遵守操作规程,不得擅自改变施工工艺。

(3)施工现场应定期进行安全检查,发现问题及时整改。

五、交底人签字[填写交底人姓名]六、接受人签字[填写接受人姓名]七、交底日期[填写交底日期]八、备注1. 本安全技术交底适用于基坑支护喷浆工程。

2. 施工单位应根据实际情况,对本安全技术交底进行修改和完善。

3. 施工过程中,如遇特殊情况,应立即报告现场负责人,并采取相应措施。

基坑护坡挂网喷浆安全技术交底模板

基坑护坡挂网喷浆安全技术交底模板

一、单位工程名称:____________________二、施工单位:____________________三、交底日期:____________________四、分部分项工程名称:基坑护坡挂网喷浆施工五、交底人:____________________六、交底内容:一、施工人员要求1. 所有参与基坑护坡挂网喷浆施工的作业人员必须经过专业培训,掌握本工程的安全技术要求,熟悉操作规程,并取得相应资格证书。

2. 作业人员必须穿戴好个人防护用品,如安全帽、工作服、手套、防护眼镜等。

3. 作业人员应熟悉施工现场的施工环境,了解周围建筑物、地下管线、交通状况等情况。

二、施工前准备1. 施工前,应对施工现场进行勘察,了解地质条件、周边环境等因素,制定合理的施工方案。

2. 对施工人员进行安全技术交底,确保作业人员掌握施工过程中的安全注意事项。

3. 准备好施工所需材料、设备、工具等,确保施工过程中满足需求。

三、施工过程中的安全技术措施1. 施工人员必须按照施工方案进行施工,不得擅自改变施工顺序和方法。

2. 在施工过程中,必须严格按照设计要求进行挂网喷浆,确保施工质量。

3. 在施工过程中,如发现异常情况,应立即停止施工,报告相关负责人,并采取措施进行处理。

4. 施工现场应设置警示标志,提醒过往人员注意安全。

5. 严格进行边坡监测,发现边坡有变形、开裂等情况,应立即采取加固措施。

6. 施工过程中,应确保施工机械、设备、工具等安全可靠,防止发生事故。

四、施工结束后1. 施工结束后,应对施工现场进行清理,确保无安全隐患。

2. 对施工过程中产生的废弃物、垃圾等进行分类处理,不得随意丢弃。

3. 对施工过程中损坏的设施、设备等进行修复或更换。

五、应急措施1. 如发生安全事故,应立即启动应急预案,组织人员进行救援。

2. 及时向相关部门报告事故情况,配合相关部门进行调查处理。

六、注意事项1. 作业人员应严格遵守操作规程,不得酒后作业。

基坑喷浆支护安全技术交底模板

基坑喷浆支护安全技术交底模板

一、交底目的为确保基坑喷浆支护施工过程中的安全,预防安全事故的发生,特进行本次安全技术交底。

本交底适用于所有参与基坑喷浆支护施工的施工人员、管理人员及监理人员。

二、交底内容1. 工程概况- 工程名称:____________________- 工程地点:____________________- 基坑深度:____________________- 基坑宽度:____________________- 土质情况:____________________- 地下水位:____________________2. 施工工艺及要求- 喷浆材料:____________________- 喷浆设备:____________________- 喷浆方法:____________________- 喷浆厚度:____________________- 喷浆顺序:____________________3. 安全注意事项- 施工人员必须佩戴安全帽、安全带等个人防护用品。

- 施工现场必须设置安全警示标志,并保持通道畅通。

- 严禁酒后作业、疲劳作业。

- 施工前必须进行安全培训,确保施工人员了解施工工艺和安全操作规程。

- 严禁在喷浆作业过程中吸烟、使用明火。

- 喷浆设备必须定期检查、维护,确保其正常运行。

- 喷浆过程中应保持现场通风,防止有害气体积聚。

- 喷浆作业完成后,应及时清理现场,防止污染环境。

4. 施工人员操作规范- 严格按照施工工艺和操作规程进行喷浆作业。

- 注意观察喷浆设备的运行状态,发现异常立即停止作业并报告。

- 作业过程中应保持安全距离,避免被喷浆物击中。

- 喷浆过程中应佩戴防尘口罩,防止吸入有害物质。

- 作业完成后,应及时清理作业区域,确保安全。

5. 应急处理措施- 发生火灾时,立即切断电源,使用灭火器进行灭火,并迅速撤离现场。

- 发生触电事故时,立即切断电源,进行急救,并立即报告。

- 发生中毒事故时,立即将中毒人员转移到通风良好处,进行急救,并立即报告。

喷浆工安全技术交底模板

喷浆工安全技术交底模板

一、交底目的为确保喷浆施工过程中的安全,降低事故发生的风险,特进行安全技术交底,使所有参与喷浆作业的人员充分了解并掌握安全操作规程,遵守安全生产制度。

二、交底对象所有参与喷浆作业的施工人员、管理人员及监督人员。

三、交底内容1. 作业前的安全检查- 作业前,对喷浆设备进行检查,确保设备完好、运行正常。

- 检查喷浆区域环境,确保无易燃、易爆物品,地面干燥,无积水。

- 检查通风设施,确保喷浆作业区域内空气流通。

2. 个人防护用品- 作业人员必须佩戴安全帽、防尘口罩、护目镜、耳塞等防护用品。

- 根据作业环境,必要时佩戴防毒面具、防静电服等。

3. 操作规程- 启动喷浆设备前,确保喷头、管道等无堵塞,压力表显示正常。

- 作业过程中,保持喷头与喷涂面的适当距离,避免直接接触。

- 控制喷浆速度,防止材料浪费和污染环境。

- 作业结束后,关闭喷浆设备,清理现场。

4. 注意事项- 严禁在喷浆作业区域内吸烟、用火。

- 严禁使用损坏的喷浆设备。

- 严禁在喷浆作业区域内乱扔垃圾、杂物。

- 高处作业时,必须系好安全带,并采取防坠落措施。

5. 应急措施- 发生设备故障时,立即停止作业,切断电源,防止事故扩大。

- 发现火灾时,立即报警,并使用灭火器进行初期灭火。

- 发生人员受伤时,立即进行现场急救,并迅速拨打急救电话。

四、安全责任1. 施工单位应建立健全安全生产责任制,明确各级人员的安全生产责任。

2. 作业人员应严格遵守安全操作规程,自觉执行安全生产制度。

3. 监督人员应加强对施工现场的监督检查,及时发现并纠正违章作业。

五、培训与考核1. 对所有参与喷浆作业的人员进行安全技术培训,确保其掌握安全操作技能。

2. 定期组织安全知识考核,检验培训效果。

六、总结喷浆作业过程中,安全是重中之重。

通过本次安全技术交底,希望大家能够充分认识到安全的重要性,严格遵守安全操作规程,共同营造一个安全、和谐的施工环境。

喷浆工程安全技术交底

喷浆工程安全技术交底

喷浆工程安全技术交底一、背景介绍喷浆工程是一种常见的土木工程施工方法,主要用于地下工程的加固和修复。

喷浆工程的安全技术交底是为了确保施工过程中的安全,保护工人的生命财产安全,提高工程质量和效率。

本文将详细介绍喷浆工程的安全技术交底内容。

二、安全技术要求1.施工现场安全要求(1)施工现场应设置明显的安全警示标志,包括施工区域、危险区域等。

(2)施工现场应保持整洁,杂物应及时清理,以防止绊倒和滑倒事故的发生。

(3)施工现场应配备必要的消防设备,并进行定期检查和维护。

(4)施工现场应设立安全通道,保证人员和设备的安全通行。

2.工人安全要求(1)工人应佩戴符合国家标准的个人防护装备,包括安全帽、防护鞋、防护眼镜等。

(2)工人应接受必要的安全培训,了解喷浆工程的施工要求和安全操作规程。

(3)工人应严格遵守施工现场的安全规定,不得擅自改变施工方案或操作方法。

(4)工人应定期进行身体健康检查,确保身体状况适合从事喷浆工程施工。

3.设备安全要求(1)喷浆设备应符合国家标准,具备安全可靠的性能。

(2)设备操作人员应熟悉设备的使用方法和操作规程,严格按照操作手册进行操作。

(3)设备应进行定期检查和维护,确保设备的正常运行和安全性能。

(4)设备周围应设置安全防护措施,防止工人误入危险区域。

三、安全操作流程1.施工前准备(1)施工前应对施工现场进行全面检查,确保安全设施完好,消防设备齐全。

(2)检查喷浆设备的工作状态和安全性能,确保设备正常运行。

(3)组织工人进行安全技术交底,详细讲解施工要求和安全操作规程。

2.施工过程(1)工人应按照施工方案进行操作,不得擅自改变施工方法。

(2)喷浆设备操作人员应熟悉设备的使用方法,严格按照操作手册进行操作。

(3)工人应佩戴个人防护装备,并保持施工现场的整洁和通风良好。

(4)定期检查喷浆设备的工作状态,确保设备的正常运行。

3.施工后整理(1)施工结束后,工人应及时清理施工现场,将杂物和废弃物清理干净。

基坑支护喷浆作业安全技术交底

基坑支护喷浆作业安全技术交底

⑥检查电起动系统电路接线是否正常,蓄电池是否充足。

工内容交底提要项

作业
安全
技术
交底


交底内容:
⑦检查油底壳油是否缺少,散热器是否缺水,加满冷却水及润滑油.
⑧检查压气管路各阀门开闭是否灵活,并处于开机前的位置。

⑨起动设备动作灵活,操作把手应置于零位,油断路器在断开位置。

⑩操作人员应经常注意空压机的运转情况:二级排气压力或排气温度;配电屏上电流表读数;润滑油油位;压缩机或电动机声响有无异常;一、二级气缸的压力;系统有无漏气现象;导线各部连
接处应无过热现象,开关柜和电动机应无烧焦及其它不正常气味。

.
对各运转部件进行清洗,紧固等保养工作,必须在停机后进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
三、施工现场安全生产规定:
1)严禁违章指挥,违章操作,违反劳动纪律,未经专业培训不得从事本工种作业。
2)进入施工现场必须戴安全帽,悬(临)空作业必须系好安全带,严禁在高处向下投扔物料。
3)严禁酒后登高作业,禁止穿高跟鞋、拖鞋、赤脚进入施工现场。
4)禁止随意拆除、挪动各种防护装置、防护设施,安全标志、消防器材及电器设备等。
5)施工现Байду номын сангаас的一切电源、电路的安装和拆除必须由持证电工操作。
6)电器必须严格接地、接零和使用漏电保护器,严禁一闸多用。
7)严禁拖地和埋压土中,电缆、电线必须有防磨损、防潮、防断等保护措施。
8)必须遵守《施工现场临时用电安全技术规范》(JGJ46-2005)的规定。
9)焊工作用必须由持证焊工操作。
10)所使用的机具设备必须遵守其操作规程。
技术交底记录
工程名称
合肥锐迈医院
施工单位
玉茗建设集团有限责任公司
交底部位
3#地下室基坑
工序名称
基坑喷浆支护
交底提要:
一、施工工艺
施工工艺:边坡开挖后修坡——插筋及安装钢筋骨架——挂钢丝网——喷浆:
采用直径16mm钢筋长1000mm @1500分布,插入土层900mm,外露100mm。龙骨筋采用直径Φ14@1500mm,纵、横向采用面挂Φ6@250,并喷浆,C20细石混凝土,厚80mm,喷射砼采用干法施工,粗骨料粒径5—10mm,面层采用二层喷射,确保边坡安全。采用PM3空压机一台,HPE-6混凝土喷浆机。
项目(专业)
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
二、施工要求及措施
1)熟悉施工图纸,编制施工方案并经审批,组织有关人员现场勘察地形、地貌,实地了解施工现场及周围情况。
2)在喷射混凝土前,面层内的钢筋网片牢固固定在边坡壁上并符合规定的保护层厚度的要求。钢筋网片可用插入土中的钢筋固定,在混凝土喷射时应不出现移动。、
3)先检查边坡稳定性,再清除边坡中松土和危土。喷射混凝土的配合比应按设计要求通过试验确定,粗骨料最大粒径不宜大于10mm;喷射混凝土作业,应事先对操作手进行培训,以保证喷射混凝土的水灰比和质量能达到要求;喷射混凝土前,应对机械设备、风、水和电路进行全面检查及试运转;喷射混凝土的喷射顺序应自下而上,喷头与受喷面距离宜控制在0.8~1.5m范围内,射流方向垂直指向喷射面,但在钢筋部位应先喷填钢筋一方后再侧向喷填钢筋的另一方,防止钢筋背面出现空隙;为保证喷射混凝土厚度达到规定值,可在边壁上垂直插入短的钢筋段作为标志。
