基坑支护喷锚专业技术交底

2.3锚杆杆体的组装与安放
(1)锚杆杆体制作: 按设计要求制作锚杆,钢管土钉采用外径φ48钢管制作,锚杆使用前应平直、除锈、除油、焊牢。
(2) 安放锚杆杆体时,应防止杆体扭曲、压弯,杆体放入角度与钻孔倾角保持一致,安好后使杆体始终处于钻孔中心。
(3)对中支架:为使锚杆处于钻孔中心,应在锚杆杆件上安设定中架或隔离架(粗钢筋杆体沿轴线方向每隔1500设置一个定中架,安装前应将打好的锚孔内的积水或岩土浆吹干净)。
锚杆采用100和300型地质钻机成孔,普通斜孔钻进工艺。主要钻进参数包括:(a)钻杆转速;(b)钻进压力;(c)冲洗液泵量。对于不同地层,采用不同钻进参数。钻进松散土层时,采用“慢转速、小压力、小泵量”工艺;钻进密实土层时,采用“慢转速、小压力、大泵量”工艺;为保证锚孔能达到设计要求,施工时作好钻孔原始记录。根据钻进速度、冲洗液颜色、孔口返出的岩粉和钻屑成分、钻进所需压力变化及钻杆钻进时发出的响声等判断地层的变化情况。
(2)喷射一层砼固定钢筋网,钢筋保护层厚度不宜小于20mm。钢筋网与土钉连结牢固。喷射砼时钢筋不得晃动。
2.7埋设泄水管,泄水管间距按梅花状埋设,水平向间距为3000mm,竖向间距为3000mm,泄水管采用Φ75 U-PVC塑料管埋设。泄水管旁周边应放置少量粗骨料以保持排水畅通。
2.8喷射砼
(1)喷射砂浆面层厚度为100。强度为M10。
(5)根据土层条件可选择岩芯钻进,也可选择无岩芯钻进;为了配合跟管钻进,应配备足够数量的长度为0.5-1.0m的短套管。
(6) 在钻进过程中,应精心操作,精神集中,合理掌握钻进参数,合理掌握钻进速度,防止埋钻、卡钻等各种孔内事故。一旦发生孔内事故,应争取一切时间尽快处理,并备齐必要的事故打捞工具。
(7)孔深应超过设计长度0.5~1.0m。 钻孔完毕后,用清水把孔底沉渣冲洗干净,直至孔口清水返出。
(4)绑注浆管:注浆管宜随锚杆一同放入孔内,管端距孔底为50-100mm,注浆管孔口较锚杆长1.5米,底端锚杆短15-20cm,在孔底端用胶布与锚杆相绑定,但不能太牢,以便在注浆时拉动注浆管。
注浆管与锚杆插入锚孔时,对注浆管应采取防堵塞措施。
(5) 若发现孔壁坍塌,应重新透孔、清孔,直至能顺利送入锚杆为止。
1.2外业技术准备
修建钢筋加工厂并配齐生活、生产及办公设施,满足施工生产需要。复核测量导线点、水准点,对场地进行平整,连通施工便道以及用水、用电,备齐各种原材料和安全防护设备。
1.3场地踏勘
进行场地踏勘,对地下线缆、给排水管道等设施,如果妨碍施工或对安全操作有影响,应采取清除、移位、保护等措施妥善处理。
(4)浆液硬化后不能充满锚固体时,应进行补浆,注浆量不得小于计算量,其充盈系数为1.1-1.3。
(5) 注浆时,宜边灌注边拔出注浆管,不可拉得太快,应注意管口应始终处于浆面以下,以免造成砂浆的脱节而使浆液不够饱满。注浆时应随时活动注浆管,待浆液溢出孔口时全部拔出,
(6) 拔出套管,拔管时应注意钢筋有无被带出的情况,否则应再压进去直至不带出为止,再继续拔管。若发现孔口有漏浆或不饱满时,应及时进行补灌。
基坑支护喷锚技术交底
———————————————————————————————— 作者:
———————————————————————————————— 日期:
技术交底
编号
工程名称
乌鲁木齐铁路局商业广场工程
交底日期
2015年3月17日
施工单位
中铁三局
分项工程名称
基坑支护工程
交底提要
基坑支护施工技术交底
1.4地质调查
根据勘察结果,该拟建场地地层主要由杂填土、卵石及泥岩层组成。
1.5施工机具
根据施工的要求,准备满足要求的设备,如空压机、砂浆喷射泵、锚杆机、注浆设备、电焊机等,并调试至最佳使用状态。
2操作工艺
2.1工艺流程:挖土修坡→预喷50厚砂浆M10→锚孔(土钉)定位、成孔→插入锚筋→注浆→挂钢筋网→埋设泄水管→喷射混凝土。
2.4注浆
(1) 注浆材料应根据设计要求确定,水泥使用普通硅酸盐水泥,混合水中不应含有影响水泥正常凝结和硬化的有害物质,不得使用污水。
(2)注浆采用一次注浆工艺,注浆材料为M10水泥净浆,水灰比为0.5。注浆压力为0.4—0.6MPa,注浆后锚固提直径不小于130mm。
(3) 浆液应搅拌均匀,过筛,随搅随用,浆液应在初凝前用完,注浆开始或中途停止超过30min时,应用清水洗注浆机及其注浆管路,作业结束时应用水清洗,应使注浆管路经常保持畅通。
(2)在打孔之前,应先喷射第一层砼,厚度为30mm。
(3)喷射作业
a.喷射前,应对机械设备、水管、电线等进行全面检查及试运转,应按设计要求开挖工作面,修整边坡,埋设喷射砼厚度控制标志。
b.混凝土喷射机的输送距离满足施工要求,供水设施保证喷头处有足够的水量和水压(不大于0.2Mp)。
交底内容:
1施工准备
1.1内业技术准备
施工前,技术人员应对施工图纸及相关的通用图纸和实质性施工组织设计进行认真阅读和审核,根据工程特点和本工程总平面图结合现场实际情况,全面调查施工南、验收标准以及相关的规范。制定安全保障措施及应急预案。对现场作业人员进行岗前技术、安全培训和考核,合格后持证上岗。
(7) 注浆完毕应将外露的钢筋清洗干净,并保护好。
2.5锚杆防腐:采用黄油防腐。
2.6挂设钢筋网
(1)钢筋使用前清除污锈。钢筋网规格Φ6、间距200×200,钢筋网在坡面现场加工,钢筋网每个节点焊接牢固,经验收合格后即可进行下一道工序。钢筋网挂设位置应符合要求,从上到下挂设,挂设时与该处锚杆焊接牢固,坡面部位用短钢筋固定,与开挖坡面保持3cm的净空,钢筋网之间采用搭接,并用铅丝绑扎牢固。
2.2钻孔
(1) 钻孔前,根据设计要求和土层条件,定出孔位,做出标记,锚孔直径为130,锚杆向下倾角15°。
(2) 作业面场地要平坦、坚实、有排水沟,场地宽度大于4m。
(3) 钻机就位后,应保持平稳,导杆或立轴与钻杆倾角一致,并在同一轴线上。
(4)钻进用的钻具,可采用地质部门使用的普通岩芯钻探的钻头和管材系列。钻孔设备可根据土层条件选择专门锚杆钻机或地质钻机。
合集下载

深基坑喷锚技术安全交底模板

深基坑喷锚技术安全交底模板

一、交底目的为确保深基坑喷锚施工过程中的安全,防止事故发生,特制定本安全交底。

二、适用范围本交底适用于所有参与深基坑喷锚施工的施工人员、管理人员及技术人员。

三、交底内容1. 施工前的准备工作- 严格按照施工组织设计和安全技术措施进行施工,不得擅自修改。

- 对施工现场进行详细勘察,了解地质、水文、道路、附近建筑物等状况,做好记录。

- 全面检查开挖的机械设备、电器设备是否符合安全要求,确保无“带病”运行。

2. 喷锚施工过程- 严格执行分层开挖原则,先放坡,后支护,再开挖。

- 严禁碰损边坡、支撑系统或护壁桩,防止坍塌。

- 未支护前不准超挖,确保施工安全。

- 基坑周边严禁超荷载堆土、堆放材料设备,不得搭设临时工棚设施。

3. 基坑排水、降水、集水措施- 基坑抽水用潜水泵和电源电线应绝缘良好,接线准确,符合三相五线制和一机一闸,一漏一箱要求。

- 抽水时坑内作业人员应返回地面,不得有人在坑内边抽水边作业。

- 移动泵机必须先拉闸切断电源,确保安全。

4. 现场交通管理- 汽车运土、装载机铲土时,应有人指挥,遵守现场交通标志和指令。

- 严禁在基坑周边行走运载车辆,确保交通安全。

5. 锚杆拉固工作- 基坑开挖过程,应按设计要求,及时配合做好锚杆拉固工作。

- 确保锚杆拉固质量,防止坍塌事故发生。

6. 基坑开挖到设计标高后的处理- 基坑开挖到设计标高后,坑底应及时满封闭,及时进行基础施工,防止基坑暴露时间过长。

7. 石方爆破作业- 如需石方爆破,应制定包括药量计算的专项安全作业方案,确保爆破安全。

8. 应急措施- 发现异常情况,应立即采取应急措施,防止事故扩大。

- 施工现场应配备必要的安全防护设施,如安全帽、安全带、防护眼镜等。

四、注意事项1. 施工人员必须接受安全培训,了解本交底内容,掌握安全操作技能。

2. 施工过程中,应严格执行安全操作规程,确保施工安全。

3. 施工现场应设立安全警示标志,提醒施工人员注意安全。

4. 施工单位应定期对施工现场进行安全检查,及时发现并消除安全隐患。

基坑喷锚施工方案及技术交底

基坑喷锚施工方案及技术交底

基坑喷锚施工方案及技术交底一、施工方案1. 目的,其施工质量对于整个工程的质量具有重要影响。

基坑边墙在施工过程中的支撑和稳定是一个必须解决的问题,其中喷锚技术是一种常用的方法。

本文将详细介绍基坑喷锚施工方案。

2. 喷锚材料和设备.1 喷锚材料、水泥土、快干水泥砂浆等材料。

常用的混凝土强度等级为C20~C40,并且要求符合国家相关标准,如《混凝土构件强度设计规范》等。

.2 喷锚设备、水管、水泥搅拌机等。

其中混凝土喷涂机是重要的设备之一,其性能应符合相关国家标准,如BS 3892-1《混凝土喷涂机和泵的配件和附件》等。

3. 施工步骤.1 喷涂面准备,确保表面干净无杂质,检查喷涂面上是否有裂缝、坑洼以及长约大于2cm的裂缝等问题,必要时进行处理。

.2 喷涂材料质量检查,包括检查混凝土强度等级是否符合要求,是否含有纤维等物质,是否符合相关国家标准等。

.3 喷锚施工,即可开始进行喷锚施工,具体施工步骤如下:1)预处理基坑边墙。

在基坑中要设置沿边砖或水平砖,其作用是保证喷锚施工的平面度和垂直度。

2)布设喷锚材料和设备。

将喷锚设备和材料搬运到基坑现场,进行相关的预处理,如设置喷头和细长的水泥管道。

3)进行喷涂。

根据喷涂设备的性能和喷涂面的情况,调整喷嘴、胶管及水泵等设备,控制好混凝土的流量和喷涂厚度,确保喷涂面的平整度,同时要注意喷涂面的湿度,不宜过湿或过干。

4)验收。

喷涂完成后,进行施工验收,主要检查喷涂面的平整度、厚度等技术指标是否符合规定要求。

二、技术交底.施工人员必须持有相关证照,了解并熟悉相关标准,并严格执行相关的施工规范和操作规程。

.施工现场要保持整洁,安全措施要到位。

.喷涂前对喷涂面的处理要到位,确保表面平整干净,检查喷涂面上是否有裂缝、坑洼以及长约大于2cm的裂缝等问题,必要时进行处理。

.施工中要保持混凝土的流量和喷涂厚度的控制。

.喷涂材料的质量要符合相关国家标准,并进行新鲜性检测和质量检查。

基坑喷锚施工方案及技术交底

基坑喷锚施工方案及技术交底

基坑喷锚施工方案及技术交底
一、前言
为确保基坑喷锚施工工程质量,我公司选择采用静态及动态喷锚技术,完成基坑支撑及防控工程。

本文档主要对基坑喷锚施工方案及技
术进行交底说明,供施工人员参考。

二、喷锚原理与分类
喷锚是指利用高强度无纺布或钢丝网将喷锚涂料与基体结合,并使
其产生更大的支护力,达到增强地基及结构承载力的一种工法。

根据
使用的钢筋材质及锚结构组成,喷锚可分为静态喷锚及动态喷锚两种。

2.1 静态喷锚
静态喷锚的结构主要包括锚杆、喷锚涂料、锚固垫板。

其基本原理
是通过锚杆的带动系数,将锚杆与混凝土结构连接成一个整体,从而
形成一个新的加固体系。

2.2 动态喷锚
动态喷锚是指利用自动化系统将钢筋束进行集中式施工,形成一定
深度的喷锚结构。

动态喷锚主要适用于钢筋材质强度较高,且施工难
度较大的建筑工程中。

基坑边坡喷锚安全技术交底模板

基坑边坡喷锚安全技术交底模板

一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工内容:基坑边坡喷锚施工二、施工方案及工艺1. 施工方案:采用锚杆、钢筋网和喷射混凝土相结合的喷锚支护技术。

2. 施工工艺:- 锚杆施工:钻孔、锚杆安装、锚杆注浆、锚杆张拉。

- 钢筋网施工:钢筋网制作、钢筋网安装。

- 喷射混凝土施工:混凝土搅拌、混凝土输送、混凝土喷射。

三、安全技术要求1. 人员安全:- 施工人员必须经过专业培训,取得上岗资格。

- 佩戴好安全帽、安全带等个人防护用品。

- 严禁酒后施工、疲劳作业。

- 严禁在施工现场吸烟、使用明火。

2. 施工设备安全:- 施工设备必须定期检查、保养,确保其正常运行。

- 设备操作人员必须熟悉设备性能,严格遵守操作规程。

- 严禁设备超载、超速运行。

3. 施工环境安全:- 施工现场必须保持整洁,及时清理施工垃圾。

- 防止施工现场积水,确保排水畅通。

- 防止施工现场发生火灾、爆炸等事故。

4. 锚杆施工安全:- 钻孔作业时,注意钻孔深度、孔径、倾角等参数符合设计要求。

- 钻孔过程中,密切关注钻孔情况,发现异常情况立即停止钻孔,并及时上报。

- 锚杆安装时,确保锚杆与锚杆孔壁紧密结合。

- 锚杆注浆时,注浆压力、注浆时间等参数应符合设计要求。

- 锚杆张拉时,严格按照张拉程序进行,确保锚杆张拉力符合设计要求。

5. 钢筋网施工安全:- 钢筋网制作时,确保钢筋网尺寸、间距、形状等符合设计要求。

- 钢筋网安装时,确保钢筋网与锚杆、喷射混凝土紧密结合。

6. 喷射混凝土施工安全:- 混凝土搅拌时,确保混凝土配合比、坍落度等符合设计要求。

- 混凝土输送时,确保混凝土输送畅通。

- 混凝土喷射时,注意喷射距离、喷射角度等参数,确保喷射质量。

四、应急预案1. 火灾事故:- 立即切断火源,使用灭火器、消防栓等灭火设备进行灭火。

地基喷锚支护施工安全技术交底

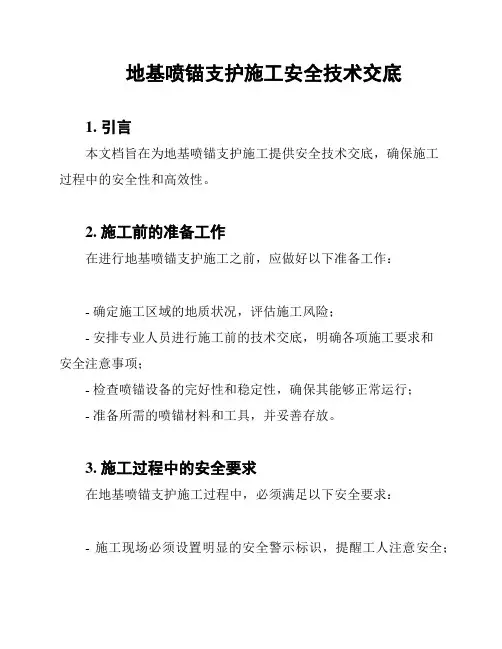

地基喷锚支护施工安全技术交底

地基喷锚支护施工安全技术交底1. 引言本文档旨在为地基喷锚支护施工提供安全技术交底,确保施工过程中的安全性和高效性。

2. 施工前的准备工作在进行地基喷锚支护施工之前,应做好以下准备工作:- 确定施工区域的地质状况,评估施工风险;- 安排专业人员进行施工前的技术交底,明确各项施工要求和安全注意事项;- 检查喷锚设备的完好性和稳定性,确保其能够正常运行;- 准备所需的喷锚材料和工具,并妥善存放。

3. 施工过程中的安全要求在地基喷锚支护施工过程中,必须满足以下安全要求:- 施工现场必须设置明显的安全警示标识,提醒工人注意安全;- 工人必须佩戴符合要求的个人防护装备,包括安全帽、防护眼镜、防护手套等;- 施工现场必须保持整洁、安全,杂物必须及时清理;- 对施工现场进行定期巡视,发现安全隐患要及时排除;- 喷锚设备必须由经过培训并持证上岗的专业人员操作。

4. 突发事故处理措施在地基喷锚支护施工中,可能发生突发事故,应采取以下处理措施:- 发生事故时,应立即停止施工,并采取紧急救援措施;- 及时报警并通知相关管理人员;- 尽量保持现场的安全,防止事故扩大;- 对事故原因进行调查和分析,采取措施避免类似事故再次发生;- 提供必要的医疗和后续支持给事故受伤人员。

5. 施工结束后的清理工作地基喷锚支护施工结束后,应进行相应的清理工作:- 清理施工现场的杂物和残留物,保持环境整洁;- 对喷锚设备进行维护和保养,确保其正常运行;- 归档施工记录和相关文件,以备后续需要。

6. 结论地基喷锚支护施工安全技术交底是确保施工过程安全的重要环节。

通过准备工作、安全要求、突发事故处理措施和施工后的清理工作,能够有效提高施工的安全性和效率。

以上是地基喷锚支护施工安全技术交底的内容,希望能对相关人员在施工过程中起到指导作用。

基坑支护喷锚技术交底

基坑支护喷锚技术交底

基坑支护喷锚技术交底1. 前言基坑开挖和支撑是建筑施工中重要的环节,对于深坑工程来说更是至关重要。

在基坑工程现场,基坑支护有多种方式,其中喷锚技术是较为常见的一种。

本文将从喷锚技术的定义、原理、施工工艺、施工要求等方面进行简要介绍。

2. 喷锚技术定义喷锚技术主要是通过碳纤维布和环氧树脂胶水进行支护,起到支撑和加固的效果,防止土体塌方等事故的发生。

在施工现场,使用特制的喷锚机或喷枪来将树脂胶水和碳纤维布均匀地喷涂到底板和侧壁上,形成支护灰皮层。

3. 喷锚技术原理喷锚技术的主要原理是:喷锚机使用压缩空气将环氧树脂胶水和碳纤维布混合成浆料,然后将浆料喷涂到基坑的底板和侧壁上,形成一定的支撑效果,达到稳固地支撑基坑的目的。

4. 喷锚技术的施工工艺喷锚技术的施工工艺分为以下步骤:•准备工作。

–从现场到工地的运输。

–根据设计图纸确定支撑形式和施工方法。

–确定支撑参数,如深度、尺寸和跨度等。

•表面处理。

–对基坑表面进行清理,去除残留物。

–处理长短尺缝和斜缝,防止浆料间隙,以及裂缝的产生。

•喷涂施工。

–铺设纤维布。

–喷涂环氧树脂和碳纤维布糊浆。

–然后通过插树立芯筒(或由U型钢构成的钢筋),使布料与墙、地拼成一个整体。

5. 喷锚技术的施工要求•选择合适类型的纤维布和树脂。

•喷涂过程中要注意,环氧树脂胶水和碳纤维布需要均匀喷涂,确保喷涂的厚度一致。

•在施工过程中,一定要注意加固部位的强度、位置和面试秩序。

•控制施工速率,将浆料填充均匀,不断根据情况调整水泥糊厚度。

•在喷涂开始前进行充分的拌合,以保证其均匀混合。

6. 结语喷锚技术在土建工程中应用广泛,其原理简单、施工效果良好,适用于各种基坑支护,善于合理的选材、组合和施工方式,可以长效地确保工程的质量和安全。

本文简要介绍了喷锚技术的定义、原理、施工工艺、施工要求等方面,有助于工程师和技术人员在实际工程中更好地应用和掌握喷锚技术,确保工程的安全和顺利实施。

基坑喷锚护坡安全技术交底模板

一、工程概况1. 工程名称:[工程名称]2. 施工单位:[施工单位]3. 交底部位:[具体交底部位]4. 交底日期:[具体日期]二、安全技术交底内容1. 施工人员要求(1)所有参与基坑喷锚护坡施工的人员必须经过专业培训,持有相应的上岗证书。

(2)施工人员必须熟悉本工程的安全技术交底内容,严格遵守操作规程。

2. 施工准备(1)对施工现场进行勘察,确保场地平整、排水畅通。

(2)按照设计要求,对基坑周边进行支护,确保施工安全。

(3)施工前,对施工机械、设备进行检查,确保其安全可靠。

3. 施工操作(1)喷锚作业应按照设计要求进行,确保喷锚质量。

(2)锚杆施工应严格按照设计要求,确保锚杆长度、锚固力等指标符合要求。

(3)基坑喷锚护坡施工过程中,应注意以下几点:a. 防止土体失稳,及时进行加固处理。

b. 严格按照施工顺序进行施工,避免交叉作业。

c. 加强对施工过程中出现的异常情况的处理,确保施工安全。

4. 安全防护措施(1)施工现场应设置安全警示标志,明确危险区域。

(2)施工人员必须佩戴安全帽、安全带等个人防护用品。

(3)施工现场应配备消防器材,确保消防设施完好。

(4)加强对施工现场的巡查,及时发现并消除安全隐患。

5. 应急预案(1)制定应急预案,明确应急组织机构、应急响应程序和措施。

(2)定期进行应急演练,提高施工人员应对突发事件的能力。

(3)确保应急物资储备充足,确保在紧急情况下能够及时投入使用。

三、注意事项1. 施工过程中,如遇特殊情况,应立即停止施工,并向上级报告。

2. 施工过程中,如发现安全隐患,应立即采取措施消除,确保施工安全。

3. 施工人员应加强安全意识,严格遵守操作规程,确保自身和他人的安全。

4. 施工单位应加强对施工现场的管理,确保施工安全。

四、交底人及签字1. 交底人:[姓名]2. 施工单位代表:[姓名]3. 施工单位项目负责人:[姓名]4. 施工单位安全员:[姓名]注:以上模板仅供参考,具体内容应根据实际工程情况进行调整。

基坑护坡喷锚安全技术交底模板

一、交底概述为确保基坑护坡喷锚施工过程中的安全,特制定本安全技术交底。

本交底针对所有参与基坑护坡喷锚施工的作业人员,旨在提高施工安全意识,规范施工操作,预防事故发生。

二、施工前准备1. 技术交底:施工前,项目经理应组织技术负责人对全体施工人员进行安全技术交底,确保每位人员了解施工过程中的安全风险和操作规程。

2. 施工图纸及规范学习:施工人员需熟悉施工图纸及相关规范,了解基坑护坡喷锚的设计要求、施工工艺和安全注意事项。

3. 安全培训:所有施工人员必须接受安全教育培训,通过考核后方可上岗作业。

三、施工安全措施1. 人员安全:- 作业人员必须佩戴安全帽、安全带等个人防护用品。

- 严禁酒后作业,严禁疲劳作业。

- 作业人员应熟悉现场环境,了解紧急疏散路线。

2. 机械安全:- 机械设备必须符合国家相关标准,定期进行检查和维护。

- 机械设备操作人员必须持证上岗,严格遵守操作规程。

3. 施工材料安全:- 施工材料应存放在指定区域,防止材料坠落或滑落。

- 材料堆放高度不得超过规定标准,确保稳定。

4. 基坑防护:- 基坑周边设置安全防护栏,并设置警示标志。

- 定期检查基坑边坡稳定性,发现异常情况立即采取措施。

- 严禁在基坑边缘行走或堆放物品。

5. 喷锚施工:- 喷锚作业前,应检查锚杆、钢筋等材料质量,确保符合设计要求。

- 喷射混凝土时,操作人员应站在安全位置,避免混凝土飞溅伤人。

- 作业人员应严格按照操作规程进行喷锚施工,确保施工质量。

四、应急处理1. 事故报告:发生安全事故时,立即向项目经理报告,并启动应急预案。

2. 现场救护:对受伤人员立即进行现场救护,并拨打急救电话。

3. 事故调查:事故发生后,组织事故调查组进行调查,分析事故原因,制定预防措施。

五、总结基坑护坡喷锚施工是一项高风险作业,施工过程中必须高度重视安全。

全体施工人员要严格遵守安全技术交底,确保施工安全。

项目经理和技术负责人要加强对施工现场的监督检查,及时发现和消除安全隐患,确保施工顺利进行。

基坑喷锚支护施工安全技术交底

基坑喷锚支护施工安全技术交底
一、施工概述
本次施工是针对基坑喷锚支护进行的施工工程。

喷锚支护是基坑工程中常用的支护方式,可以提供稳定的施工环境,确保施工过程安全可靠。

二、施工流程
1. 基坑准备:清理基坑内杂物,并对施工区域进行划分。

2. 喷锚钻孔:根据设计要求,在基坑墙壁进行喷锚钻孔。

3. 钢筋安装:将钢筋按照设计要求安装在喷锚钻孔中,确保其稳固可靠。

4. 模板安装:根据基坑尺寸和喷锚支护要求,安装喷锚支护模板。

5. 混凝土灌注:将混凝土浇筑到基坑中,包裹钢筋和喷锚支护模板,形成坚固的喷锚支护结构。

6. 后续处理:清理施工区域,做好施工记录。

三、施工安全要求
1. 施工人员必须经过专业培训,并持有相应的岗位证书。

2. 施工前必须核验施工设备和材料的安全性能,确保其符合要求。

3. 施工现场必须设置明显的安全警示标志,并配备合适的安全防护设施。

4. 施工人员必须佩戴符合标准的个人防护装备,包括安全帽、防护眼镜、防护手套等。

5. 施工过程中禁止吸烟、使用明火以及进行其他可能引发火灾和爆炸的行为。

6. 施工人员应密切关注周围环境,特别是天气变化和基坑内的气体浓度等因素,及时采取相应的安全措施。

7. 若发现施工中存在工作安全不符合要求的情况,应立即停工并上报相关负责人。

以上就是基坑喷锚支护施工安全技术交底的内容,请施工人员务必仔细阅读,并按照要求进行施工操作。

祝施工顺利!。

技术交底基坑支护喷锚

(5)挂钢筋网:面层筋选用,6.5@200MM×200MM,在边坡坡面上,按设计方案要求铺上钢筋网, 网筋之间用扎丝扎牢,网片之间搭接要牢固,在地表距边坡1.0m处打一排深约1m的短钢筋,各钢筋之间用Φ12钢筋焊接起来,便于挂网,基坑上边缘修成比较平缓的弧面,便于雨水流过。
(6)焊结加强筋:在锚杆端部之间用Φ12钢筋焊结成菱形状加强筋, 压住钢筋网,使土钉、钢筋网和加强筋形成一个整体。
2、挖土施工具体要求如下:
(1)基坑开挖前先进行场地内清理,保证坑边荷载小于设计值,场地清理结束后可在坑内挖若干集水坑,用泵抽水以降低坑内水位;同时施工坑边排水沟及集水井按设计要求挖基坑外侧土体。
(2)分段(长约30m)、分层(按土钉垂高)先开挖坑边土方并施工土钉及面层,坑边开挖到底后应立即用C20砼浇筑宽约5m的坑边垫层,然后分层阶梯式开挖坑内土体至设计标高,及时做好坑边垫层,边挖边设垫层。上下排土钉施工间隔大于72小时。
(2).喷射混凝土时,喷头与受喷面应保持垂直,距离应为0.6~1.0;
(3).喷射混凝土终凝2h后,应喷水养护,养护时间根据气温确定,宜为3~7h;
11、喷射混凝土面层中的钢筋网铺设应符合下列规定:
(1).钢筋网钢筋保护层厚度不宜小于20mm;
(2).钢筋网应与土钉连接牢固;
12、土钉注浆材料应符合下列规定:
6、必须派专人对开挖的边坡进行修整,修坡的的土方,不得紧靠基坑外侧堆放,以免地面超荷引起土体位移、支撑破坏,要严格按照组织设计堆放运至我方指定地点。
7、安全要求
1、各操作人员,应遵守安全操作规程。
2、施工现场必须按照规定设置安全防护设施,保证施工现场及相邻区域的人员和设施安全。严禁私自购买使用劣质假冒的设施和劳动保护用品。
