室外消防管道施工方案..
室外消防管道施工工程方案

室外消防管道施工工程方案一、工程背景在城市建设中,消防安全一直是重中之重。
而室外消防管道作为消防系统的一部分,在火灾发生时发挥着非常重要的作用。
因此,室外消防管道的施工工程也就显得至关重要。
本文旨在探讨室外消防管道施工的方案。
二、工程概况1. 工程地点:本工程位于某市区2. 工程范围:本工程的施工范围为整个市区的室外消防管道系统3. 工程内容:包括管道敷设、连接、安装消防设备等4. 施工时间:本工程预计施工时间为3个月三、工程准备1. 项目部成立:项目部负责具体工程的准备工作,包括物资采购、人员配备等2. 资金准备:确保项目所需的资金到位,以保证工程的正常进行3. 物资采购:采购所需的管道、连接件、消防设备等材料4. 人员配备:确保有足够的工人和技术人员参与施工四、施工方案1. 管道敷设(1) 确定管道敷设路线:根据消防规范和建筑布局确定管道敷设路线,保证管道覆盖范围满足消防安全要求(2) 地面准备:清理管道敷设路线的杂物和障碍物,确保敷设路线畅通(3) 开挖沟槽:按照设计要求,在敷设路线上挖掘沟槽,以便放置管道(4) 管道敷设:将消防管道沿着沟槽逐一铺设,同时连接好管道接头2. 管道连接(1) 管道连接件准备:将所需的管道连接件按照规范准备到位(2) 管道连接:根据设计图纸和施工要求,将管道逐一连接起来,确保连接牢固、无漏水现象3. 消防设备安装(1) 汇聚阀安装:根据设计要求,将消防管道汇聚阀按照规范安装到位(2) 消防栓安装:将消防栓安装在指定位置,并连接好管道(3) 喷水灭火系统安装:根据建筑结构和设计要求,将喷水灭火系统安装到位4. 安全检查(1) 管道连接检查:对已连接好的管道进行检查,确保连接牢固无漏水(2) 消防设备检查:对安装好的消防设备进行测试,确保其正常使用(3) 安全隐患排查:对施工现场进行安全隐患排查,及时解决安全隐患问题五、质量控制1. 施工过程中,对管道连接、消防设备安装等环节进行严格检查,确保施工质量2. 对已完工部分进行验收,保证其符合消防规范和设计要求3. 解决施工中发现的质量问题,并采取预防措施,确保施工质量六、安全管理1. 施工现场设置安全警示标识,保护施工人员安全2. 严格执行消防安全规定,确保施工现场消防设备齐全3. 每日进行施工安全检查,消除安全隐患七、成果展望经过一段时间的施工,整个市区的室外消防管道系统将得到全面升级和完善,大大提高了城市的消防安全水平。
室外消防管道施工方案

室外消防管道施工方案一、引言室外消防管道的施工是保障建筑物及其周边环境安全的重要环节。
本文档旨在提供一种合理、高效的室外消防管道施工方案,确保消防设备和管道的安全可靠性。
二、施工准备2.1 管道布局设计在施工开始之前,需要进行室外消防管道的布局设计。
根据消防专业规范和建筑物的特点,合理设计管道的走向、连接方式及管径。
确保管道布局清晰、合理,方便维护和使用。
2.2 材料准备在施工过程中,需要准备相关的材料和设备。
包括消防管材、管件、支架、阀门、法兰等。
这些材料应符合国家标准,并具有耐高温、耐腐蚀、耐压等特性,以确保消防管道的可靠性和安全性。
2.3 人员组织室外消防管道施工需要经验丰富的消防工程师和施工人员。
施工团队应包括管道设计师、施工人员、质检人员等,确保施工过程的质量控制和安全管理。
2.4 施工设备准备必要的施工设备,包括钢筋剪、焊接设备、切割设备等,以确保施工质量和进度。
三、施工步骤3.1 管道预处理3.1.1 清理施工区域在施工前,清理施工区域,确保没有障碍物和杂物。
清理施工区域有利于施工人员的操作以及施工进度的顺利推进。
3.1.2 地面处理对施工区域的地面进行处理,要求整平,并确保地面的稳固性。
地面处理的好坏直接影响到管道的安装和连接质量。
3.2 管道安装3.2.1 管道测量和切割根据设计要求,使用切割设备对管材进行测量和切割。
确保每段管材的尺寸准确无误。
3.2.2 管道连接使用合适的管件将管材连接在一起。
在连接过程中,应注意管道的密封性,使用密封胶带或材料进行严密封闭,以防止漏水。
3.3 支架安装根据设计要求,安装合适的管道支架,并使用螺栓固定。
管道支架的安装要牢固,能承受管道重量和外力,保证管道的稳定性。
3.4 阀门和法兰安装安装合适的阀门和法兰,以便对管道进行控制和维修。
阀门和法兰的安装应符合相关规范,确保其可操作性和耐久性。
3.5 施工质量检查在施工过程中,进行质量检查,确保管道连接牢固,无明显缺陷,满足消防设备的要求。
室外消防管道施工方案

室外消防管道施工方案一、施工前的准备工作:1.确定管道敷设的路线和位置:根据建筑物的布局,确定消防管道的敷设路线和位置。
应避免穿越强电线路和其他管道,确保消防管道的顺畅敷设。
2.确定施工方法和工艺:根据建筑物的具体情况,确定消防管道的施工方法和工艺。
可以选择地埋、挂壁或夹层等敷设方式,根据需要选择相应的施工方案。
3.申请相关施工许可证:根据当地的施工管理规定,申请相关的施工许可证,确保合法施工,并遵守相关安全规定。
二、施工过程中的安全措施:1.安全防护设施:施工现场应设置好施工区域的警示标志,并配备必要的安全防护设施,包括安全帽、防护眼镜、防滑鞋等,确保工人的人身安全。
2.高处作业的防护措施:如有需要在高处进行作业,应使用安全带等防护设备,确保工人的安全。
3.施工现场的通风和消防设施:施工现场应保持良好的通风,排除有毒有害气体。
同时,应设置消防器材,防止火灾发生。
三、施工设备和工具的选择:1.施工设备:根据实际需要,选择合适的施工设备。
如挖掘机、钢筋切断机、电焊机等。
2.工具:根据管道材料的不同,选择适合的工具。
如切割刀、管道弯曲工具等。
四、管道材料和连接方式的选择:1.管道材料的选择:根据消防管道的使用环境和工程要求,选择合适的管道材料。
常见的消防管道材料有铸铁管、钢管、塑料管等。
2.管道连接方式的选择:根据需求选择合适的连接方式,如螺纹连接、法兰连接、焊接连接等。
确保管道连接牢固,不漏水。
五、施工后的验收及维护:1.施工验收:施工完成后,应进行验收工作。
检查管道敷设质量,确保符合相关标准和要求。
2.管道维护:完成验收后,应定期进行管道的维护工作,包括清洗、漏水检查等,确保消防管道的正常运行。
总之,室外消防管道的施工方案需要充分考虑现场的情况和要求,采取相应的措施和方法,确保施工的质量和安全。
施工完成后应进行验收和维护工作,保证消防管道的正常运行和安全使用。
室外消防管道施工方案

室外消防管道施工方案一、施工概述二、施工准备1.施工区域划定:根据建筑物的消防设计要求,确定室外消防管道的铺设区域和管道走向。
2.材料准备:准备符合国家有关标准的消防管道、阀门、连接件等材料,并检查其质量和数量是否符合要求。
3.设备准备:准备必要的施工设备,如挖掘机、起重机、管道连接设备等。
4.劳动力准备:组织合适的施工人员,包括具有相关施工经验的工程师、技术人员、操作工,确保施工的技术要求得以满足。
三、施工步骤1.施工洞口:根据设计要求,在建筑物墙面或地面上打开洞口,保证洞口的尺寸和位置准确,同时保持洞口的整洁。
2.管道安装:根据设计要求,按照管道走向将消防管道连接至建筑物,保证管道安装方向正确、固定可靠。
3.阀门及连接件安装:安装阀门和连接件时,必须确保其质量合格、安装牢固,阀门的开闭功能正常。
4.管道连接:进行管道的连接时,必须要求连接部位的面平整、管道内外表面无搞脏和异物,焊接技术操作规范。
5.渗漏测试:完成管道连接后,进行渗漏测试,保证管道的连接部位无渗漏,压力稳定持久。
6.护套安装:对于埋地管道部分,应进行护套安装,确保管道在土壤中的保护性能,避免外力损害。
7.管道涂层:对于埋地管道部分,应施工保护涂层,保护管道免受外部因素的影响,延长使用寿命。
四、安全措施1.施工现场必须设置合理的警示标志,确保施工区域的安全。
2.所有施工人员必须佩戴符合要求的个人防护设备,包括安全帽、防护服、防滑鞋等。
3.施工现场必须设置专人负责安全工作,指导施工人员遵守安全操作规程。
4.大型设备操作必须由持有相应证书的专业人员进行,确保施工安全。
5.施工现场禁止吸烟和火源,保证施工区域的防火安全。
五、质量验收标准1.施工完工后,必须经过消防专业人员的验收,确保施工质量符合设计要求、符合相关消防标准。
2.验收时必须对每一环节进行检查,包括管道连接、阀门安装、管道固定等。
3.验收合格后,做好验收记录,并向相关部门提交验收报告。
室外消防管道专项施工方案

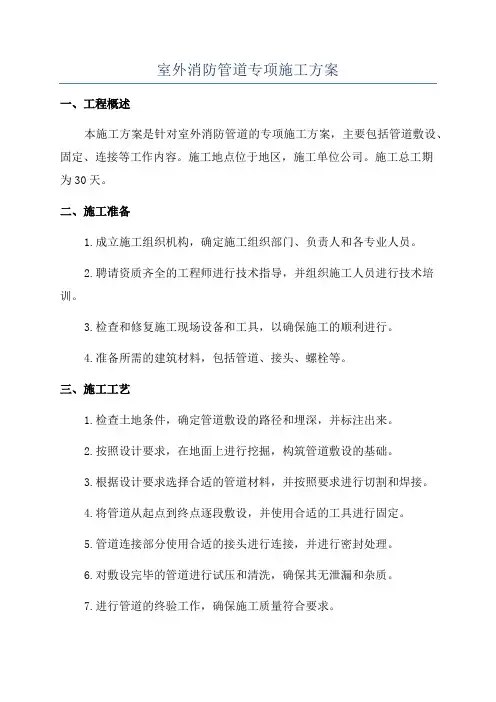

室外消防管道专项施工方案一、工程概述本施工方案是针对室外消防管道的专项施工方案,主要包括管道敷设、固定、连接等工作内容。
施工地点位于地区,施工单位公司。
施工总工期为30天。
二、施工准备1.成立施工组织机构,确定施工组织部门、负责人和各专业人员。
2.聘请资质齐全的工程师进行技术指导,并组织施工人员进行技术培训。
3.检查和修复施工现场设备和工具,以确保施工的顺利进行。
4.准备所需的建筑材料,包括管道、接头、螺栓等。
三、施工工艺1.检查土地条件,确定管道敷设的路径和埋深,并标注出来。
2.按照设计要求,在地面上进行挖掘,构筑管道敷设的基础。
3.根据设计要求选择合适的管道材料,并按照要求进行切割和焊接。
4.将管道从起点到终点逐段敷设,并使用合适的工具进行固定。
5.管道连接部分使用合适的接头进行连接,并进行密封处理。
6.对敷设完毕的管道进行试压和清洗,确保其无泄漏和杂质。
7.进行管道的终验工作,确保施工质量符合要求。
四、施工安全1.施工人员必须佩戴工作服、安全帽、手套等个人防护用品,并接受必要的安全培训和教育。
2.各类施工设备和工具必须符合相关的安全标准,使用前经过检查和维护。
3.各类施工现场必须设置必要的警示标志和安全警戒线,并定期检查和维护。
4.施工过程中禁止吸烟、走动、奔跑等不安全行为,并确保施工现场的整洁和通风。
5.采取必要的防护措施,预防坍塌、爆炸、触电等意外事故的发生。
五、质量控制1.施工单位必须具备相应资质,施工人员必须经过专业培训和资格考核。
2.对管道材料进行必要的质量检查,确保其符合相关的标准和要求。
3.严格按照设计要求进行施工,确保管道的敷设、固定和连接的质量。
4.完成施工后进行管道试压,确保其耐压性能符合相关的标准和要求。
5.对施工过程中的关键节点进行检查,确保施工质量。
六、环境保护1.对施工现场和周边环境进行保护,防止扬尘、污水等对环境的污染。
2.对施工过程中产生的废物进行分类、处理或回收利用,减少对环境的影响。
室外消防管道专项施工方案

室外消防管道施工方案1、沟槽开挖和回填:1.1、沟槽开挖A、本工程室外消防管线大部分埋地敷设,地质大部分为坚石地基,沟槽采用人工、机械开挖相接合的方式;由于现场场地较大,将开挖的管沟土石方就地堆放;沟底宽度满足以下要求:管道一侧的工作面宽度mm管道沟槽底部的开挖宽度,按下式计算:B= D1+2b1+ b2+ b3其中B---管道沟槽底部的开挖宽度mmD1---管道结构的外缘宽度mmb1---管道一侧的工作面宽度mmb2---管道一侧的支撑厚度,可取150~200mmB、本工程室外沟槽部位设计标高处若为未经扰动的天然地基,经平整后管道可直接敷设;若为松软地基,在设计沟标高下挖0.7米,然后回填素土,分三层夯实,然后用50毫米厚砂垫层找平至设计标高,再敷设管道;C、沟槽每侧临时堆土或施加其他荷载时,应符合下列规定:1得影响建筑物、各种管线和其他设施的安全;2不得掩埋消火栓、各种阀门、雨水口、测量标志以及各种地下管道的井盖,且不得妨碍其正常使用;3人工挖槽时,堆土高度不宜超过1.5m,且距槽口边缘不宜小于0.8m;4沟槽的开挖质量应符合下列规定:5未经扰动天然地基或地基处理符合设计要求;槽壁平整,边坡坡度符合施工设计的规定;沟槽中心线每侧的净度不应小于管道沟槽底部开挖宽度的一半;槽底高程的允许偏差:开挖土方时应为±20mm;1.2、沟槽支撑本工程沟槽深度均较浅,且地基较坚硬,所以不考虑沟槽支撑;1.3、沟槽回填A、管道的沟槽应在水压试验合格后及时回填;B、回填土时,槽底至管顶以上50cm范围内,不得含有机物、冻土以及大于50mm的砖、石等硬块;回填时回填土须夯压实,两侧高差应相差不大;C、回填土的每层虚铺厚度为250mm;D、沟槽回填时,砖、石、木块等杂物应清除干净;E、回填土或其它回填材料运入槽内时不得损伤管节及其接口,并应符合下列规定:1根据一层虚铺厚度的用量将回填材料运至槽内,且不得在影响压实的范围内堆料;2管道两侧和管顶以上50cm范围内的回填材料,应有沟槽两侧对称运入槽内,不得直接扔在管道上;回填其他部位时,应均匀运入槽内,不得集中推入;F、沟槽回填土的压实,应符合下列规定:1回填压实应逐层进行,且不得损伤管道;2管道两侧和管顶以上50cm范围内,应采用轻夺夯实,管道两侧压实面的高度差不应超过30cm;3分段回填压实时,相邻段的接茬应呈接梯形,且不得漏夯;4管道沟槽位于路基范围内时,管顶以上25cm范围内回填土表层的压实度不应小于87%;2、管道安装与铺设2.3、镀锌钢管沟槽连接施工方法A、管材切割用钢管切割机将钢管按所需长度切割,切口应平整,切口端面与钢管轴线应垂直;切口处若有毛刺,应用砂纸、锉刀或砂轮机打磨;建议使用套丝机的管刀进行断管,其优势在于管道的端面垂直平整,毛刺很少;常规的无齿锯进行断管时,由于其锯片出厂时端面不平整、用力过猛、管道转动等因素易造成管道断面错位、毛刺多;B、沟槽加工①选取符合设计要求的管材,管材的端口无毛刺,光滑,壁厚均匀,镀锌层无剥落,管材无明显缺陷;②应保证三人为一组进行;一人控制滚槽机的开关及千斤顶的升降,一人观察调整滚槽机处管道的转动,一人在滚槽机尾架上观察调整管道的位置;③将需要加工沟槽的钢管架设在滚槽机和滚槽机尾架上;④用水平仪测量钢管水平度,保证钢管处于水平位置;⑤将钢管端面与滚槽机胎模定位面贴紧,使钢槽轴线与滚槽机胎模定位面垂直;⑥启动滚槽机电机;徐徐压下千斤顶,使滚槽机压模均匀滚压钢管;用游标卡尺检查沟槽深度和宽度,使之符合厂家沟槽规定尺寸, 然后停机;⑦将千斤顶卸去荷载,取出钢管;沟槽的深度、宽度可参照下表:C、钢管开孔及机械三通、四通安装安装机械三通,机械四通的钢管应在接头支管部位用开孔机开孔;具体操作方法如下:1用链条将开孔机固定于钢管预定开孔位置处开孔位置不得位于管道焊;2选取合适的钻孔钻头安装在开孔机卡头上;3启动电机转动钻头;4操作设置在立柱顶部的手轮,转动手轮缓慢向下,在钻头与钢管接触处添加适量润滑剂以保护钻头,完成钻头在钢管上开孔;5开孔时要均匀施力,并加水冷却,严禁戴手套操作,开孔后将周围d孔径+16mm范围内清理干净包括毛刺、铁屑、铁锈、油污等;孔洞有毛刺,需用砂纸、锉刀或砂轮机打磨光滑;6检查机械三通垫圈是否破损若破损一定要及时更换、三通内的螺纹有无断丝、缺丝等不合要求之处;将机械三通及配套卡箍置于钢管孔洞上下,注意机械三通、橡胶密封圈与孔洞中心位置对正;把螺栓插入孔内并用手上紧两边螺栓,确认卡箍件的弧形完全嵌入外壳的凹槽,均匀拧紧螺栓,直到外壳表面和垫圈套接触严密;D、管道安装安装必须遵循先装大口径、总管、立管,后装小口径、支管的原则;安装过程中不可跳装,必须按顺序连续安装,以免出现段与段之间连接困难和影响管路整体性能;1准备好符合要求的沟槽管段、配件和附件,并将管内杂物清除干净;2检查橡胶密封圈是否完好;将其套在一根钢管的端部;3将另一根钢管靠近已卡上橡胶密封圈的钢管端部,两端处应留有一定的间隙;我们施工中间隙一般保持在2mm左右;4将橡胶密封圈套在另一根钢管顶端,使橡胶密封圈位于接口中间部位,并在其周边涂抹润滑剂无特殊要求时可用洗洁精或肥皂水;5两根管道的轴线应对正;6在接口位置橡胶密封圈外侧安装上、下卡箍,并将卡箍凸边卡进沟槽内;7用手力压紧上下卡箍的耳部,并用木榔头槌紧卡箍凸缘处,将上下卡箍靠紧;8在卡箍螺栓位置穿上螺栓,并均匀拧紧螺母,防止橡胶密封圈起皱;9检查确认卡箍凸边全圆周卡进沟槽内;2.4、管道支、吊架安装:A、按核对无误的管道单线图,实测管线标高、走向、支架位置,选择正确的支、吊、托架形式,按国标图集制作;B、支、吊、托架应在预埋件上焊接或采用膨胀螺栓固定;C、按设计要求的管道坐标、标高、坡度确定管架的位置安装管架;D、管道支、吊、托架的安装,应符合下列规定:①位置正确,埋设平整牢固;②与管道接触紧密,固定牢靠;③固定在建筑结构上的管道支、吊架,不得影响结构的安全;E、钢管水平安装的支架间距应符合设计要求及规范规定;3、室外消火栓安装:3.1、消火栓管道的安装分支管安装和干管安装两种方式,根据现场的实际情况选用;3.2、安装形式为“浅装”的消火栓,从干管接出的支管应尽量短;3.3、消火栓短管与给水管道的连接可采用法兰、承插接口形式,一般情况下压力为1.6MPa的采用法兰连接,压力为1.0MPa的采用承插连接;3.4、消火栓设有自动放水装置,当内置出水阀门关闭时自动放空消火栓内留存的积水,以防消水栓冻裂;3.5、消火栓弯管底座或消火栓三通下设支墩,支墩必须托紧弯管或三通底部;3.6、地上式消火栓的放水嘴以下土层,应铺设一层卵石渗水层;3.7、消火栓箱配件安装应在交工前进行;消防水龙带应折好放在挂架上或卷实,盘紧放在箱内,消防水枪要竖放在箱体内侧,消防水龙带与水枪,快速接头的连接,一般用143V铅丝绑扎两道,每道不少于两圈,使用卡箍时,在里侧加一道铅丝;设有电控按钮时,应注意与电气专业配合施工;4、消防水泵接合器安装4.1、消防水泵接合器的安装,应与地面垂直,无明显倾斜;4.2、地上式接合器的接口中心高度距地700mm、墙壁式水泵接合器的接口中心高度距地1100mm;4.3、地下式水泵接合器的接口顶部距井盖底面250~400mm;4.4、水泵接合器本体与带座弯管之间,应连接一根长度合适的双法兰短管,该短管用钢管制作,内壁应涂防锈漆,外壁应泖沥青防腐;4.5、水泵接合器的带座进水侧,安装控制阀、止回阀、安全阀等组合件,如采用三合一水泵接合器,不需要安装组合件;4.6、消防水泵接合器应根据选定的类型如地上式、地下式等安装,其安装位置应明显标志;5、阀门安装5.1、阀门的规格、型号、材质及品牌应按设计图纸及规范要求选用;5.2、阀门安装前,应做耐压强度试验;试验应以每批同牌号、同规格、同型号数量中抽查10%;如有漏裂不合格的,应再抽查20%,如仍有不合格的则须逐个试验;强度和严密性试验压力应为阀门出厂规定之压力;并做好阀门试验记录;5.3、阀门安装时,应仔细核对阀件的型号与规格是否符合设计要求;阀体上标示箭头,应与介质流动方向一致;5.4、阀门安装的位置应符合设计要求,并且便于操作;6、管道水压试验:因管线较长,沟槽全部开挖后无法在短时间内安装管线,沟槽开挖后应及时回填,沟槽全部开挖会影响相关单位的施工,所以我单位根据现场情况采用为分段施工分段打压;6.1、一般规定管道水压试验前,应做好水源引接及排水疏导路线的设计;管道灌水应从下游缓慢灌入,灌入时,在试验管段的上游管顶及管段中的凸起点应设排气阀,将管道内的气体排除;6.2、压力管道全部回填土前应进行强度及严密性试验,管道强度及严密性试验应采用水压试验法试验;6.3、试验管段的后背应符合下列规定:后背应设在原状土或人工后背上;土质松软时,应采取加固措施;后背墙面应平整,并应与管道轴线垂直;6.4、水压试验时,采用的设备、仪表规格及其安装应符合下列规定:当采用弹簧压力计时精度不低于 1.5级,最大量程为试验压力的 1.3~1.5倍,表壳的公称直径不应小于100mm,使用前应校正;试压泵、压力表应安装在试验的端部与管道轴线相垂直的支管上;6.5、管道水压试验前应符合下列规定:管道安装检查合格后,应按规定回填土;试验管段所有敞口应堵严,不得有渗水现象;试验管段不得采用闸阀做堵板,不得有消火栓、水锤消除器、安全阀等附件;6.6、管道水压试验时,应符合下列规定:管道升压时,管道的气体应排除,升压过程中,当发现弹簧压力计表针摆动、不稳,且升压较慢时,应重新排气后再升压;应分级升压,每升压一级应检查后背、支墩、管身及接口,当无异常现象时,再继续升压;水压试验过程中,后背顶撑,管道两端严禁站人了;水压试验时,严禁对管身、接口进行敲打或修补缺陷,遇有缺陷时,应作处标记,卸压后修补;水压升至试验压力后,保持恒压10min,检查接口、管身无破损及漏水现象时,管道强度试验为合格;7、管道系统冲洗:7.1、管道冲洗应在管道试压合格后,调试、运行前进行;7.2、管道冲洗进口及排水口应当选择适当位置,并能保证将管道系统内的杂物冲洗干净;排水管截面积不应小于被冲洗管道截面积的60%,排水管应接至排水井或排水沟内;7.3、冲洗时,以系统内可能达到的最大压力和流量进行,直到出口处的水色和透明度与入口处目测一致为合格;。
消防工程室外管道施工方案

消防工程室外管道施工方案一、项目概况本项目位于某市某区,是一处商业综合楼宇,包括地下2层、地上25层,总建筑面积约10万平方米。
楼宇内包含商业、写字楼、娱乐等功能。
为了满足建筑消防安全要求,需要对室外消防管道进行施工,以确保消防设施的正常运行。
二、施工单位本次室外消防管道施工由某XX建筑工程有限公司负责承建,该公司具备消防工程施工相关资质,有丰富的施工经验和专业的技术团队。
三、施工内容1. 预备工作在施工前,要进行相关的预备工作,包括制定详细的施工方案和安全技术措施,保障施工的顺利进行。
2. 材料准备为了确保施工质量和安全,必须选用符合国家标准的消防管材料,如金属钢管或玻璃钢管,确保耐高温、耐腐蚀等性能。
3. 管道布置根据建筑设计图纸和消防规范的要求,对室外消防管道进行布置,考虑管道的走向、连接方式、支撑方式等。
对于部分管道需要穿越建筑结构的情况,需要制定合理的施工方案。
4. 管道安装按照设计要求和施工图纸,将消防管道部件和支架逐步进行安装,确保连接牢固、密封良好。
5. 管道连接消防管道的连接必须按照相关标准进行,确保连接牢固、无泄漏,并采取必要的防腐措施。
6. 管道绝缘在特定的部位,消防管道需要进行绝缘处理,以确保管道不受外部环境的影响,保持长期稳定的使用。
7. 管道支架安装在室外环境下,管道支架的安装要求较高,必须满足强度和稳定性的要求,以确保管道不会出现振动和变形。
8. 安全防护在施工时,要加强对施工现场的安全防护措施,包括设置警示标志、划定安全区域、配备个人防护用具等。
9. 现场验收施工完成后,需要进行现场验收,确保所有消防管道安装符合相关标准和规范,保证工程质量。
四、施工安全措施1. 防火要求所有施工作业必须符合消防要求,禁止在易燃易爆的环境下进行焊接、切割等作业。
2. 高空作业在高空作业时,必须佩戴安全带,并采取防护措施,确保施工人员的安全。
3. 灭火设备施工现场必须配备足够的灭火器具,保障施工现场的灭火需求。
室外消防工程施工方案(3篇)

第1篇一、工程概况本项目为室外消防工程,主要包括消防管道安装、消防栓安装、消防水池及消防水泵房建设等。
工程地点位于XXX地区,占地面积约为XXX平方米。
工程总投资为XXX万元,预计工期为XXX个月。
二、施工准备1. 组织准备:成立项目经理部,明确各岗位职责,建立健全施工管理制度,确保工程顺利进行。
2. 技术准备:组织施工人员学习消防工程施工规范、操作规程及质量标准,确保施工人员掌握相关技术要求。
3. 材料准备:提前采购消防管道、消防栓、消防水泵、消防水池等材料,确保材料质量符合国家标准。
4. 施工设备准备:租赁挖掘机、装载机、切割机、焊接机等施工设备,确保施工过程中设备需求。
三、施工方案1. 消防管道安装(1)沟槽开挖:根据消防管道敷设要求,开挖符合规定的沟槽,沟槽底部宽度应满足管道敷设及施工要求。
(2)管道敷设:将消防管道按照设计要求敷设到沟槽内,管道接口处应采用焊接或法兰连接,确保管道连接牢固。
(3)管道试压:对敷设完成的消防管道进行试压,确保管道无渗漏现象。
2. 消防栓安装(1)根据消防栓设计要求,确定消防栓安装位置,确保消防栓安装位置醒目、便于操作。
(2)将消防栓与消防管道连接,确保连接牢固。
(3)对消防栓进行试水,确保消防栓工作正常。
3. 消防水池及消防水泵房建设(1)根据消防水池及消防水泵房设计要求,进行基础开挖及垫层铺设。
(2)浇筑消防水池及消防水泵房主体结构,确保结构质量符合设计要求。
(3)安装消防水泵及配套设施,确保消防水泵运行正常。
四、施工进度安排1. 第一个月:完成施工准备工作,包括组织、技术、材料和设备准备。
2. 第二个月:完成消防管道安装及消防栓安装。
3. 第三个月:完成消防水池及消防水泵房建设。
4. 第四个月:进行消防系统调试及验收。
五、质量保证措施1. 严格按照消防工程施工规范和质量标准进行施工。
2. 对施工人员进行质量培训,提高施工人员质量意识。
3. 加强施工现场管理,确保施工过程质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
室外消防管道施工方案编制单位:编制人:审核人审批人:一、沟槽开挖和回填:1.1沟槽开挖1.1.1本工程室外消防管线大部分埋地敷设,地质大部分为坚石地基,沟槽采用人工、机械开挖相接合的方式。
由于现场场地较大,将开挖的管沟土石方就地堆放。
沟底宽度满足以下要求:管道一侧的工作面宽度(mm)管道沟槽底部的开挖宽度,按下式计算:B= D1+2(b1+ b2+ b3)其中B---管道沟槽底部的开挖宽度(mm)D1---管道结构的外缘宽度(mm)b 1---管道一侧的工作面宽度(mm)b2---管道一侧的支撑厚度,可取150~200mm1.1.2本工程室外沟槽部位设计标高处若为未经扰动的天然地基,经平整后管道可直接敷设;若为松软地基,在设计沟标高下挖0.7米,然后回填素土,分三层夯实,然后用50毫米厚砂垫层找平至设计标高,再敷设管道。
1.1.3沟槽每侧临时堆土或施加其他荷载时,应符合下列规定:(1) 得影响建筑物、各种管线和其他设施的安全。
(2) 不得掩埋消火栓、各种阀门、雨水口、测量标志以及各种地下管道的井盖,且不得妨碍其正常使用。
(3) 人工挖槽时,堆土高度不宜超过1.5m,且距槽口边缘不宜小于0.8m。
(4) 沟槽的开挖质量应符合下列规定:(5) 未经扰动天然地基或地基处理符合设计要求;槽壁平整,边坡坡度符合施工设计的规定;沟槽中心线每侧的净度不应小于管道沟槽底部开挖宽度的一半;槽底高程的允许偏差:开挖土方时应为±20mm。
1.2、沟槽支撑本工程沟槽深度均较浅,且地基较坚硬,所以不考虑沟槽支撑。
1.3沟槽回填1.3.1管道的沟槽应在水压试验合格后及时回填。
1.3.2回填土时,槽底至管顶以上50cm范围内,不得含有机物、冻土以及大于50mm的砖、石等硬块;回填时回填土须夯压实,两侧高差应相差不大。
1.3.3回填土的每层虚铺厚度为250mm。
1.3.4沟槽回填时,砖、石、木块等杂物应清除干净。
1.3.5回填土或其它回填材料运入槽内时不得损伤管节及其接口,并应符合下列规定:(1) 根据一层虚铺厚度的用量将回填材料运至槽内,且不得在影响压实的范围内堆料。
(2) 管道两侧和管顶以上50cm范围内的回填材料,应有沟槽两侧对称运入槽内,不得直接扔在管道上;回填其他部位时,应均匀运入槽内,不得集中推入。
1.3.6 沟槽回填土的压实,应符合下列规定:(1) 回填压实应逐层进行,且不得损伤管道。
(2) 管道两侧和管顶以上50cm范围内,应采用轻夺夯实,管道两侧压实面的高度差不应超过30cm。
(3) 分段回填压实时,相邻段的接茬应呈接梯形,且不得漏夯。
(4) 管道沟槽位于路基范围内时,管顶以上25cm范围内回填土表层的压实度不应小于87%。
二、管道安装与铺设:1、一般规定1.1.PE给水管道连接前应对管材、管件及管道附件按设计要求进行核对,并应在施工现场进行外观质量检查,符合国标规程要求方准使用。
1.2.管材、管件以及管道附件的连接应采用热熔连接或电熔连接及机械连接。
公称外卷象于或等于63MM的管道不得采用手工热熔承插连接,聚乙烯管材、管件不得采用螺纹连接和粘连。
1.3.不同SDR系列的聚乙烯管材不得采用热熔对接连接;聚乙烯给水管道与金属管道或金属管道附件的连接,应采取法兰或钢塑过渡接头连接。
公称外径小于或等于63mm 的管道可采用热熔承插连接或锁紧型承插式连接。
公称外径小于或等于63mm的聚乙烯管道与聚伦氁烯管道的连接、聚乙烯管道与直径小于等于50mm的渡锌管道(或内衬塑渡锌管)的连接,宜采用锁紧型承插式连接。
1.4.管道各种连接应采用相应的专用工具。
连接时严禁明火加热。
1.5.管道连接宜采用同种牌号级别,压力等级相同的管材、管件以及管道附件。
不同牌号的管材以及管道附件的连接,应经过试验,判定连接质量能得到保证后,方可连接。
1.6.PE管材、管件与金属管、管道附件连接,当采用钢制喷塑或球墨铸铁过渡管件时,其过渡管件的压力等级不得低于管材公称压力。
1.7.在寒冷气候(-5℃以下)或大风环境条件下进行热熔或电熔连接操作时,应采取保护措施,或调节连接机具的工艺参数。
1.8.管材、管件以及管道附件存放处与施工现场温差较大时,连接前应将聚乙烯管材、管件以及管道附件在施工现场放置一段时间,使其温度接近施工现场温度。
1.9.管道连接时,管材切割应采用专用刀或切管工具,切割断面应平整、光滑、无毛刺,且应垂直于管轴线。
1.10.管道连接后,应及时检查接头外观质量。
不合格必须返工。
2、热熔连接2.1.热熔连接工具的温度控制应精确,加热面温度分布应均匀,加热面结构应符合焊接工艺要求。
热熔连接前、后应使用洁净的棉布擦净加热面上的污物。
2.2.热熔连接加热时间、加热温度和施加的压力以及保压、冷却时间,应该符合热熔连接工具生产企业和聚乙烯管材、管件以及管道附件生产企业的规定。
在保压、冷却期间不得移动连接件或在连接件上施加任何外力。
2.3.热熔对接连接还应符合下列规定:(1)两待连接件的连接盟应伸出焊机夹具一定自由长度,并校直两对应的待连接件,使其在同一轴线上。
错边不宜大于壁厚的10%。
(2)管材、管件以及管道连接面上的污物应使用洁净棉布擦净,并铣削连接面,使其与轴线垂直。
(3)待连接件的断面应使用热熔对接连接工具加热。
(4)加热完毕,待连接件应迅速脱离加热工具,检查待连接件的加热面融化的均匀性和是否有损伤。
然后,用均匀外力使连接面完全接触,并翻边形成均宰毣致的凸缘,凸缘的高度和宽度应符合有观规定。
2.4.热熔承插连接还应符合下列规定;(1)管材端口外部宜进行倒角,角度不宜小于30°,且管材面坡口长度不大于4mm。
(2)测量管件承口长度,并在管材插入端标出插入深度和刮除插口段表皮。
(3)管材、管件连接面上的污物应用洁净棉布擦净。
(4)公称外卷象于或等于63mm的管道热熔承插连接,应采用机械装置的热熔承插连接,并校直两对应的待连接件,使其在同一轴线上。
公称外径小于63mm的管道热熔连接,在整圆工具配合下,可采用手动热熔承插连接。
(5)管材插口外表和管件承口内表面应使用热熔承插式加热工具加热。
(6)加热完毕,待连接件应迅速脱离承插连接加热工具,检查待连接件的加热面熔化的均匀性和是否有损伤。
然后,用均匀外力将管材插入管件承口内,至管材插入长度标记位置,使其承口端部形成均匀凸缘。
2.5.热熔鞍形连接还应符合下列规定;(1)热熔鞍形连接应采用机械装置固定干管连接部位的管段,使其保持直线度和圆度;(2)干管连接部位和鞍形管件连接部位上的污物应使用洁净棉布擦净,并用刮刀刮除干管连接部位表皮;(3)干管连接部位和鞍形管件连接部位应使用鞍形加热工具加热;(4)加热完毕,加热工具应迅速脱离待连接件,检查待连接件的加热面的溶化的均匀性和是否有损伤后,再用均匀外力将鞍形管件压到干管连接部位,使连接面周围形成均匀凸缘。
3、电熔连接3.1.电熔连接机具输出电流、电压应稳定,符合电熔连接工艺要求。
3.2.电熔连接机具与电熔管件应正确连通,连接时,通电加热的电压和加热时间应符合电熔连接机具和电熔管件生产企业的规定。
3.3.电熔连接冷却期间,不得移动连接件或在连接件上施加任何外力。
3.4.电熔承插连接还应符合下列规定:(1)测量管件承口长度,并在管材插入端标出插入长度标记,用专用工具刮除插入段表皮;(2)用洁净棉布擦净管材、管件连接面上的污物;(3)将管材插入管件承口内,直至长度标记位置;(4)通点前,应校直两对应的待连接件,使其在同一轴线上,用整圆工具保持管材插入端的圆度。
3.5.电熔鞍型连接还应符合下列规定:(1)电熔鞍型连接应采用机械装置固定干管连接部位的管段,使其保持直线度和圆度;(2)干管连接部位上的污物应使用洁净棉布擦净,并用专用工具刮除干管连接部位表皮;(3)通电前,应将电熔鞍形连接管件用机械装置固定在干管连接部位。
4 、承插式连接4.1.公称外卷象于或等于90㎜的管道非锁紧型承插式连接应符合下列规定:(1)将管材插口端进行倒角角度不宜大于15°倒角后管端壁厚应为管材壁厚的1/2~2/3.(2)清理管材插口外侧和承口内侧表面并检查胶圈位置及质量.当现场安装胶圈时胶圈必须由管材生产企业提供放入时在承口凹槽内应先清理干净且将其呈凹状放入槽内坐落应正确妥帖不得装反扭曲.(3)准确测量承口深度和胶圈后部到承口根部的有效插入长度在插口部位做出标记.当生产企业在承口部位根据施工环境温度标有插入深度的提示标记时在承口外部量到该位置在插口上做出标记.无提示标记时应符合表1.4.1的规定.承口有效长度的根部预留量(4)将插口端对准承口并使两条管道轴线保持在一条平直线上将其一次插入直至标志线均匀外露在承口端部.如需转角必须在插入到位后再行借转借转角度不宜大于1.5°.(5)小口径管道插入时宜用人力在管端垫木块用撬棍(或大锤)将管子推(或锤)入到位的方法.大口径管道可用手动葫芦等专用牵引工具拉入.严禁用挖土机等施工机械推顶管插入.(6)如插入时阻力过大应将管子拔出检查胶圈是否扭曲不得强行插入.插入后用塞尺顺接口间隙沿管圆周检查胶圈位置是否正确.(7)插入时可涂刷润滑剂润滑剂必须对管材、管件、橡胶密封圈无损害作用,且无毒、无味、无嗅,不会滋生细菌。
(8)涂刷润滑剂时,宜先将润滑剂用清水稀释,然后用毛刷将润滑剂均匀地涂在胶圈和插口外表面上,不得将润滑剂涂在承口内。
4.2.公称外卷象于或等于90㎜锁紧型承插式连接要求可按本规程1.4.1的规定.4.3.公称外径小于或等于63㎜锁紧型承插式连接应符合下列规定:(1)检查管材、管件、锁紧螺母、压圈、密封圈质量,将管材及管件插口部位清理干净。
(2)聚乙烯管之间的连接应依次将锁紧螺母、压圈、密封圈套在管材插口端部,(聚乙烯管的插口端还需插入不锈钢内套管)。
密封圈距插口端部的距离应按不同管径而定,公称外径为63㎜时的距离为20㎜,公称外径为32㎜时的距离为10㎜,然后将管材插入连接件口内,将锁紧螺母锁紧,不留余扣。
聚乙烯管与聚伦氁烯管连接时应将聚伦氁烯管材直接铂f亮蛹木⊥罚缓蠼芊馊Α⒀谷ρ谷肓蛹谀冢俳袈菽杆簟K羰币擞米ㄓ冒馐郑菽敢钥郏昧σ手校坏糜寐Α5、管道水压试验:因管线较长,沟槽全部开挖后无法在短时间内安装管线,沟槽开挖后应及时回填,沟槽全部开挖会影响相关单位的施工,所以我单位根据现场情况采用为分段施工分段打压。
5.1、一般规定管道水压试验前,应做好水源引接及排水疏导路线的设计。
管道灌水应从下游缓慢灌入,灌入时,在试验管段的上游管顶及管段中的凸起点应设排气阀,将管道内的气体排除。
5.2压力管道全部回填土前应进行强度及严密性试验,管道强度及严密性试验应采用水压试验法试验。
