万科集团(全套)成本优化与控制程序
万科成本管理规划:成本前置与设计阶段的成本规划及优化 (2)-文档资料

土建扩初
施工图
产品配置建议
施工图设计指引
模型研究
部品材料调研
部品材料清单
部品材料定板封样
销售配合资料
产品、技术创新研发
景观概念方案设计
景观方案设计
景观施工图设计
销售示范区设计
设计阶段业务流程图
通过优化流程管理,提 高设计管理阶段的成本 管理水平
主体工程设计 模型推敲研究 部品研究和定板 详勘和基础设计 景观工程设计 集团相关部门配合 销售示范区设计 项目部配合工作 营销专业配合工作 财务专业配合工作 项目成工本程专部业配合工作 物业管报理批配报合建工配作合工作
结算
说明及图例:
:代表关键里程碑
:代表某个阶段的主导的专业任务,即其输 出会成为本阶段其他专业开展活动的输入条 件。
:配合专业的任务。
规 析
1.2 项目策划阶段的成本管理:
依据项目可研报告,通过营销、技术和成本几个专业的耦 合性工作,明确项目的产品定位、概念主题、概念规划设计 和成本测算,以求提高产品的附加值,从而保证项目的收益 最大化。 为下一步的设计管理工作提供明确的输入条件。 提交项目策划报告(包含产品定位报告、概念规划设计方 案)。
销售及入伙配合
预算、标底、合同价
进度款、工程
变更、招标采 购
结算
说明及图例:
:代表关键里程碑
:代表某个阶段的主导的专业任务,即其输 出会成为本阶段其他专业开展活动的输入条 件。
:配合专业的任务。
房地产业务流程中的成本管理节点
项目初判 城市及市场 评审时点
投资决策论证管理阶段
项目投资 决策时点
实施方案 时点
可行性研究报告
论证阶段
【万科成本】万科集团设计阶段成本管理流程1.doc

【万科成本】万科集团设计阶段成本管理流程1【万科成本】万科集团设计阶段成本管理流程万科集团设计阶段成本管理工作标准 1.制定本标准的目的提高设计阶段的成本意识,提供在设计阶段进行成本管理的基本手段。
2.范围概念设计、实施方案设计、施工图设计三个阶段;建筑、结构、安装、景观、室内设计五个专业。
3.原则:3.1.以客户价值为核心:在设计阶段应选择客户认可价值与支付代价最大差值的方案与部品,不宜单纯追求效果,也不宜片面追求低成本。
公司可结合成本收益等综合情况,选择应用一定的新产品、新技术,但从中长期看不降低选择常规产品和技术时的项目利润率,在应用新产品、新技术的同时,应作好市场培育和客户引导工作,增加品牌价值并尽早让客户认同。
3.2.方案优化:在各阶段设计和单项设计中,都应持续地开展方案优化工作,比较不同设计方案的所带来品质、效果、成本、效益等方面的差异,同时还要考虑物业维护成本、客户使用成本,从中选择最优设计方案,兼顾长期利益和短期利益的平衡。
3.3.动态测算、及时反馈:成本管理部门在概念设计、实施方案设计、施工图设计等决策过程中,都应全面测算项目成本,及时计算出单位可售面积成本等指标,并联合财务部门测算项目效益水平,提供给设计部门和公司决策层调整设计,使之满足公司的经营要求作为最后设计决策的必备资料。
3.4.取得设计单位配合:公司应作好与设计单位沟通工作,着力取得设计单位在成本控制方面给予最好的配合,并在设计合同中,将需要设计单位给予的工作配合事项和技术经济指标要求,清晰、明确地表述在设计合同中,可设置一定的履约奖惩措施。
4.组织与分工4.1.集团成本审算中心、规划设计部、工程管理部负责本指引的编写、修订、解释和培训。
4.2.项目一经确定,进入设计阶段后,分公司设计部应牵头设立一非常设性组织——项目设计工作小组。
小组成员应覆盖设计、成本、工程、物业四个职能部门,并必须包括建筑、结构、安装、景观、室内设计等各个专业,公司设计部项目负责人组织工作的开展。
史上最全的万科房地产公司成本管理制度及流程大全

史上最全的万科房地产公司成本管理制度及流程
大全
一、万科房地产开发有限公司组织结构
1、垂直化管理组织结构图
2、项目前期部组织结构与责权
3、设计管理部组织结构与责权
4、商务部组织结构与责权
5、工程管理部组织结构与责权
6、销售部组织结构与责权
7、办公室部组织结构与责权
1.万科房地产开发有限公司组织结构图
2项目前期部组织结构与责权
投资发展专员各专项工作专员专业工程师
精选范文、公文、论文、和其他应用文档,如需本文,请下载
权力 1.对投资项目的建议权及对投资计划、投资方案的审核权
2.房地产行业资讯调查经费的合理使用权
3.对阶段性公关活动方案和费用预算的决策权
4.要求相关部门配合的权力
5.对本部门员工聘用、提请奖惩、解聘的建议权
相关
说明
3.设计管理部组织结构与责权
部门负
直属领导
责人
部门组织结构图 1.参与项目的投资分析、建筑策划等项目开发的前期
规划工 作
职责 2.对设计单位的设计方案进行确认,组织本部门和相关部门
进行讨论、论证、审核和验收
3.配合商务部做好概算、预算及工程成本控制工作
部门 部门编制
经理级1
根据实际
而定。
万科房地产开发成本控制全过程

万科房地产开发本钱控制全过程一、投资决策阶段投资决策阶段是项目开发中最为关键的阶段,此阶段所做的项目策划书、投资估算是投资决策的重要依据,直接影响整个项目的成败。
在这一阶段应着重从以下几方面加强本钱管理。
1.组织优秀的项目团队项目行性研究以与产品的开发策划是一个系统、专业的工作。
在投资决策阶段,公司需要组织一个由集团公司和地产公司经历丰富的专业技术人才组成的项目组,本钱控制人员要参与投资决策阶段的具体工作。
项目组应由以下人员组成:建筑师、造价工程师、营销人员〔或委托专业策划公司〕、工程技术人员投资分析人员、经营管理人员〔或项目经理〕。
在投资决策阶段,项目组应完成从市场调研、产品策划、产品定位、风险分析到投资估算与分析的全过程工作。
其中,本钱控制人员主要对城市的市场状况和经济形势、建筑安装工程造价状况、政府费税情况、贷款利率等做出充分的了解、分析和判断。
2.进展详细的本钱分析〔1〕土地开发成外乡地本钱支出约占项目总支出的20-30%,因此对土地确实定应充分考虑开发风险和升值空间,其本钱确实定应包含:①土地出让金。
土地出让金可参考政府近期出让的类似地块,并结合其位置与周边状况、建筑容积率等进展修正估算。
②土地征用费、城市配套费、拆迁安置补偿费土地征用费、城市配套费均有具体规定。
开发企业在与政府协商时应充分利用政策优势,针对性地对项目所涉与的各项市政大配套进展实际调研,对管线的增容、道路的拓宽、公建的配套作充分估计。
拆迁安置补偿费一般采用货币补偿,其费用可参照近期类似项目。
〔2〕前期工程费用估算前期开发费一般占项目总支出的3%左右,但因各地实际收费差异也有很大差异。
“三通一平〞“和临时设施费应根据实际估算,并结合实际状况充分发挥临时设施对项目建立的相对永久性,从而相对降低开发本钱。
前期工程费用的其它费用较为繁多,规定费率与实际收费有差异,开发商应注意同相关部门协调。
同时,随着政府职能的转变,许多规费由硬性指标转变为市场调控,开发商应确保其既符合政府政策要求,又满足项目开发利益。
万科集团-工程成本管理程序

1. 目的规范成本控制流程,提高成本控制效率。
2. 适用范围适用于地产项目立项后公司各部门进行的所有与工程成本相关的工作。
3. 术语和定义3.1. 目标成本及控制责任书:是用来指导工程施工及设计过程中各部门各阶段成本控制的指导性文件。
通过确定成本目标值,指导项目运作,并在项目实施过程中对目标成本进行相关部门的责任分解和严格控制。
32动态成本:指当前工程项目中最新的、即时的成本。
4. 职责4.1. 万创公司4.1.1. 按照要求提供投资分析、实施方案、施工图设计阶段进行成本测算所需的资料。
4.1.2. 负责结构方案、基础方案、设备方案的选择。
4.1.3. 负责部门责任成本的控制工作。
4.1.4. 负责贯彻实施责任成本管理实施细则。
4.2. 成本管理部4.2.1. 完成投资分析、实施方案、施工图设计阶段的工程成本测算。
4.2.2. 编制《目标成本及控制责任书》。
4.2.3. 负责责任成本管理实施细则的制订、修改、解释,并协调负责数据收集分析。
4.2.4. 编制施工图预算或提供工程量清单。
4.2.5. 对设计变更及工程业务指令单的经济性、合理性进行评审。
4.2.6..施工过程中反映成本的动态情况,对成本进行动态分析。
4.2.7. 工程竣工后办理工程竣工结算。
4.2.8. 对竣工工程进行结算评估。
4.3. 项目经理部4.3.1. 负责将工程总成本控制在目标成本范围内。
4.3.2. 施工过程中根据工程需要签发《工程指令单》或《设计变更单》。
4.3.3. 负责部门责任成本的控制工作。
4.3.4. 负责贯彻实施责任成本管理实施细则。
4.4. 采购管理部4.4.1.负责工程采购。

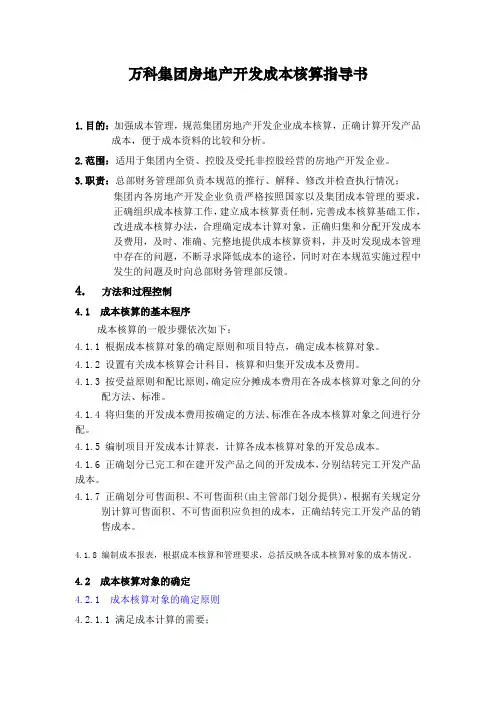

万科集团房地产开发成本核算指导书

万科集团房地产开发成本核算指导书1.目的:加强成本管理,规范集团房地产开发企业成本核算,正确计算开发产品成本,便于成本资料的比较和分析。
2.范围:适用于集团内全资、控股及受托非控股经营的房地产开发企业。
3.职责:总部财务管理部负责本规范的推行、解释、修改并检查执行情况;集团内各房地产开发企业负责严格按照国家以及集团成本管理的要求,正确组织成本核算工作,建立成本核算责任制,完善成本核算基础工作,改进成本核算办法,合理确定成本计算对象,正确归集和分配开发成本及费用,及时、准确、完整地提供成本核算资料,并及时发现成本管理中存在的问题,不断寻求降低成本的途径,同时对在本规范实施过程中发生的问题及时向总部财务管理部反馈。
4. 方法和过程控制4.1 成本核算的基本程序成本核算的一般步骤依次如下:4.1.1 根据成本核算对象的确定原则和项目特点,确定成本核算对象。
4.1.2 设置有关成本核算会计科目,核算和归集开发成本及费用。
4.1.3 按受益原则和配比原则,确定应分摊成本费用在各成本核算对象之间的分配方法、标准。
4.1.4 将归集的开发成本费用按确定的方法、标准在各成本核算对象之间进行分配。
4.1.5 编制项目开发成本计算表,计算各成本核算对象的开发总成本。
4.1.6 正确划分已完工和在建开发产品之间的开发成本,分别结转完工开发产品成本。
4.1.7 正确划分可售面积、不可售面积(由主管部门划分提供),根据有关规定分别计算可售面积、不可售面积应负担的成本,正确结转完工开发产品的销售成本。
4.1.8 编制成本报表,根据成本核算和管理要求,总括反映各成本核算对象的成本情况。
4.2 成本核算对象的确定4.2.1 成本核算对象的确定原则4.2.1.1 满足成本计算的需要;4.2.1.2 便于成本费用的归集;4.2.1.3 利于成本的及时结算;4.2.1.4 适应成本监控的要求。
4.2.2 成本核算对象的确定方法各公司可根据成本核算对象的确定原则,并结合项目实际情况,确定具体成本核算对象。
万科集团房地产开发成本核算指导书

万科集团房地产开发成本核算指导书1.目的:加强成本管理,规范集团房地产开发企业成本核算,正确计算开发产品2.范围:适用于集团内全资、控股及受托非控股经营的房地产开发企业。
3.职责:总部财务管理部负责本规范的推行、解释、修改并检查执行情况;4.方法和过程控制4.1成本核算的基本程序成本核算的一般步骤依次如下:4.1.1根据成本核算对象的确定原则和项目特点,确定成本核算对象。
4.1.2设置有关成本核算会计科目,核算和归集开发成本及费用。
4.1.3按受益原则和配比原则,确定应分摊成本费用在各成本核算对象之间的分配方法、标准。
4.1.4将归集的开发成本费用按确定的方法、标准在各成本核算对象之间进行分配。
4.1.5编制项目开发成本计算表,计算各成本核算对象的开发总成本。
4.1.6正确划分已完工和在建开发产品之间的开发成本,分别结转完工开发产品成本。
4.1.7正确划分可售面积、不可售面积(由主管部门划分提供),根据有关规定分别计算可售面积、不可售面积应负担的成本,正确结转完工开发产品的销售成本。
4.1.8编制成本报表,根据成本核算和管理要求,总括反映各成本核算对象的成本情况。
4.2成本核算对象的确定4.2.1成本核算对象的确定原则1/164.2.1.1满足成本计算的需要;4.2.1.2便于成本费用的归集;4.2.1.3利于成本的及时结算;4.2.1.4适应成本监控的要求。
4.2.2成本核算对象的确定方法各公司可根据成本核算对象的确定原则,并结合项目实际情况,确定具体成本核算对象。
4.2.2.1成片分期(区)开发的项目,可以以各期(区)为成本核算对象。
4.2.2.2同一项目有裙楼、公寓、写字楼等不同功能的,在按期(区)划分成本核算对象的基础上,还应按功能划分成本核算对象。
4.2.2.3同一小区、同一期有高层、多层、复式等不同结构的,还应按结构划分成本核算对象。
4.2.2.4根据核算和管理需要,对独立的设计概算或施工图预算的配套设施,不论其支出是否摊入房屋等开发产品成本,均应单独作为成本核算对象。
万科成本控制指导、要点、措施

1-3 各房地产开发企业,建立成本核算责任制,不断完善成本核算基础工作,改进成本核算办法,严格按照国家以及集团成本管理的要求,正确组织成本核算工作,并自觉接受集团的监督。
第二章 成本核算的基本程序
成本核算的一般步骤:
第一步:根据成本核算对象的确定原则和项目特点,确定成本核算对象。
第二步:按成本核算及管理的要求,设置有关成本核算会计科目和帐簿,按成本核算对象归集开发成本费用。
本核算对象 。
度—会计科目和会计报表》及其附件三“房地产开发业务会计处理规定”与我国具体会管理规则》的要求,制定本指导。
1-2 集团房地产开发企业成本核算的任务是:建立和完善成本核算基础工作,严格遵守成本开支范围,合理确定成本计算对象,正确归集和分配开发成本及费用,及时、准确、完整地提供成本核算资料,及时发现成本管理中存在的问题,以便寻求降低成本的途径。
施工队伍等因素和管理需要等当地实际情况,确定具体成本核算对象。
(1) 单体开发项目,一般以每一独立编制设计概算或施工图预算所列的单项开发工程为成本核算对象。
(2) 在同一开发地点、结构类型相同、开竣工时间相近、由同一施工单位施工或总包的群体开发项目,可以合并为一个成本核算对
象。
(3) 对于开发规模较大、工期较长的开发项目,可以结合项目特点和成本管理的需要,按开发项目的一定区域或部位或周期划分成
第三步:按受益原则和配比原则,确定应分摊成本费用在各成本核算对象之间的分配方法、标准。
第四步:将归集的开发成本费用按确定的方法、标准在各成本核算对象之间进行分配。
第五步:编制项目开发成本计算表,计算各成本核算对象的开发总成本。
第六步:正确划分完工和在建开发产品之间的开发成本,分别结转完工开发产品成本,按建筑面积计算完工产品单位成本。 第七步:正确划分可售面积、不可售面积(由主管部门划分提供),根据有关规定分别计算可售面积、不可售面积应负担的成本,按与结算销售收入配比的原则正确结转完工开发产品的销售成本。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
万科集团(全套)成本优化与控制程序一.万科成本优化流程要素流程目标:在各实施方案完成前,完成成本优化与控制,提供优化方法,明确在招标阶段成本控制方法。
流程主要责任部门:设计管理部、成本管理部、采购管理部。
流程关键业绩指标流程关键点2.适用范围:XX各项目设计前期、概念设计、总体规划设计、实施方案设计四个阶段;建筑、结构、安装、景观、室内设计五个专业。
3.职责设计管理部:负责提供各设计阶段的规划、建筑、景观方案、图纸以供测算。
成本管理部:编制计划并检查计划执行情况,:进行具体测算并根据测算结果提出优化建议,需要时进行部门间的协调,跟进优化建议后的测算并编制结果报告,测算结果复核发布。
采购管理部:进行招标战略策划。
4.工作程序4.1.方案优化流程4.2.方法与过程控制4.2.1设计前期开始设计前找发展部、设计和营销整理出政府规划要点、土地属性(用地分析、)市场定位三方面信息。
4.2.1.1政府规划要点:根据政府规划要点批复,得出如下信息:4.2.1.2土地属性:通过勘查现场,询问发展部、项目部等相关部门,对土地属性信息分析:4.2.1.3市场定位:通过询问销售部,清楚了解项目市场定位:以上信息整理完成后,成本需要关注的重点是:第一:场地内的特殊地形,如果出现河流、箱涵,高压线等问题需要仔细分析,了解清楚其处理办法以及影响并估算其改造成本,注意需要预留部分不可预见费用;第二:车位要重点关注其建造方式(地下、半地下、露天),是否计算容积率,会所是否可售;第三:外电需要重点关注距离、是否已经有电缆沟、是否需要破路等费用,注意考察周边楼盘是否可以合作以便降低部分成本。
4.2.2概念、规划设计阶段成本控制重点:4.2.2.1建筑、结构方面:4.2.2.1.1设计前,同设计、营销一起探讨产品类型布置方案,作单一产品测算以及组合方案的成本测算,形成较为详尽、准确的最优产品组合(已确定)方案的成本测算,用以指导概念、规划设计。
4.2.2.1.2结合周边环境、用地景观资源,合理确定不同地域的不同产品布置;让产品销售利润、土地价值最大化。
4.2.2.1.3成本部应就土地价值与建筑产品的组合向设计、营销提出建议(注意:重点是通过产品容积率来区分不同产品间成本差异)4.2.2.1.4路网布置n道路设计应在满足消防及道路交通相关规范的前提下:a.路网应合理简洁(减少路网的不合理曲线、弯折)b.优化出入口布置,(优化建议时成本人员需要考虑周边环境以及客户使用需求,不能够减少出入口后引起客户投诉,导致后期整改而增加成本).c.道路宽度(设置双车道或单车道加会车区).4.2.2.1.5停车布置(综合销售建议、规划要求、停车效率、成本等因素选定停车方式):·土地利用a.地面露天车位最大化b.地面停车按照最大边线原则布置·停车方式a.车位平面布置最优化:限定面积内停放量最大。
b.车位建造成本由低到高的顺序为:地面露天车位→首层架空车位→地上独立车库→半地下车位→地下车位,具体停车方式要结合容积率情况综合考虑。
·停车位体形控制:a.高度b.单独车位面积。
·车库设置a.车库宜集中设置,减少建造成本b.机械车位及地下车库高度预留。
·车库设置注意考虑客户使用要求,占地面积较大项目,车位数量需要合理分配,避免集中设置而引起业主投诉(示范区尤其需要注意)。
.4.2.2.1.6控制不可销售的公建及配套建设面积。
a.不可销售的公建及配套(含附加值多建面积)或不能整体转让经营的面积满足土地规划要求即可。
b.提升附加值而多建的面积,要结合市场销售价格测算建设的必要性,注意提醒设计国家有了新的建筑面积计算规范,偷面积而招致的政策风险需要注意避免。
c.通过业态分析和市场调查合理确定商业面积。
4.2.2.1.7综合物业管理成本、建造成本,合理布置组团大小,组团出入口布置相对集中,减少管理人员。
4.2.2.1.8应结合项目周边道路、市政管网的情况,按照土方费用最小的原则确定场地标高。
·“因地制宜”a.动土量最小b.尽可能使场地土方挖填平衡。
·降低排水坡度;·山地建筑除考虑土方量以外设计需要尽可能减少挡土墙,护壁等的设计。
土方平衡需要在具体的工程设施前,推动设计和项目出一份现场的等高线图以及拟修建建筑的标高图纸,两者合二为一后,再由成本测算出整个项目的的土方挖填工程量,以及档土墙,护坡成本并将计算结果交给公司决策。
4.2.2.1.9总图规划,综合考虑开发周期和永久建筑、园建、交通的合理布局,避免(临时办公室、施工生活区、项目临水、临电、临时道路)重复建设。
4.2.2.1.10山地建筑应结合地形情况确定产品类型:·根据山体高差确定产品类型·控制土方开挖工程量及埋置在土方中的基础。
4.2.2.1.11山地建筑必须比选边坡支护方式:·结合山体实际情况及高差明确边坡支护方式。
·边坡支护方式成本递增顺序一般是:自然土方放坡、预应力锚杆+砼喷设,毛石挡墙,砼挡墙。
山地建筑必须比选边坡支护方式(自然土方放坡、预应力锚杆+砼喷设,毛石挡墙,砼挡墙)。
4.2.2.1.12确定赠送面积大小:山地建筑应该结合地形情况确定赠送面积大小。
4.2.2.1.13合理利用场地地形地貌利用原有地形的起伏关系完成山水造型。
避免洼地堆山、水系开挖的大量土方施工费用和地下管线反刨以及大面积新作水系增加防水、补水费用(此项优化工作需要成本人员熟悉项目地形和设计意图,并对管网给排水等成本都有一定的了解)。
4.2.2.2安装方面4.2.2.2.1电梯布置方案选择:4.2.2.2.2从成本角度,超高层尽量选用两阶段提升布置方案。
4.2.2.2.3在市场无特殊要求下,采用一梯多户(或四户以上)方案。
4.2.2.2.4测算以及选定电梯轿厢装修标准(建议按照不同档次设计一至两个装修标准,以后每次套用即可)。
4.2.2.3园林环境方面4.2.3.1.充分考虑利用场地景观资源(天然景观及人造景观),提升产品品质:·不同景观与建筑产品的合理搭配。
·不同分期、不同产品与景观位置、特性的均衡组合。
4.2.3.2.明确景观单位控制成本:根据公司已有产品系列将每种产品的景观成本总结出来,然后根据最新的市场价格和项目的特殊情况调整后,提交最新单位景观成本供设计、营销考虑,同时提供给设计院作为设计控制参考,注意根据景观重要程度区别对待。
4.2.3.3.明确软硬景控制比例:统计已有项目软硬景面积比例,提供给设计部及设计院作为设计控制参考。
通常软景比硬景便宜,因此应该尽可能多的设置软景,少做硬景。
4.2.3方案设计阶段成本控制重点:4.2.3.1建筑、结构方面:4.2.3.1.1建筑方案选型:a.评估平面、竖向等各方向的复杂程度,选择规则的建筑平面,尽可能减小建筑专业的不合理布置带来成本的增加。
1)、高层建筑单体应选择对称形式;考虑抗震及成本要求,外挑外挂构件宜减少;2)、控制屋顶造型。
b.注意事项:以上项目需要成本人员有一定的结构知识,因此平时要多参与相关结构方面的讨论和协商,提高结构方面的专业水平,积累经验,并形成一定之规。
4.2.3.1.2确定合理层高:结合销售、成本等因素确定层高,一般情况下,住宅层高2.8米性价比较优,层高每增加0.1m造价增加该层造价的3-5% 。
4.2.3.1.3窗地比控制·通过节能测算指标来控制窗地比。
注意:节能控制主要是窗墙比以及开启面积,要注意转换窗墙比和窗地比的关系,总体来说目前节能规范对成本控制窗地比是有利的,需要重点关注的是一旦节能通不过,成本提的优化建议首先是减少开窗面积,而不是保持开窗面积不变而去采取其他措施来满足节能要求。
特殊项目除外。
·单体方案确定后,测算不同单体户型窗地比,合理控制产品窗地比(是否开窗或开窗大小需要与设计一道沟通),窗地比应不超过同类产品经验值。
4.2.3.1.4栏杆、栏板的限定:·测算以往项目单体户型栏杆、栏板的单价,建议栏杆类型尽量少。
·建议通过经验的积累将各种栏杆栏板的分类统计做成标准产品,以后栏杆的做法就不需要在测算单价成本只需要统计含量即可。
4.2.3.1.5外墙装饰设计优化方案的初步确定:·提供目前不同产品外墙不同做法价格表,以便作为参考(平涂、质感涂料、劈开砖、釉面砖、石材等综合价格)。
·提供目前各种产品外墙平涂、质感涂料、面砖、石材各自占有比率,以便设计合理确定外墙涂料、面砖、石材的面积比率。
·提供常用外装材料适用性能。
·关注外墙立面复杂程度,并提出改进建议。
·优化比选阳台、露台、屋面等的具体做法:·提供目前不同产品阳台、露台、屋面具体做法及价格表,以便设计作为参考选择,2)、优化比选阳台、露台、屋面等的具体做法;4.2.3.1.6节能方案:·尽量采用体形系数满足节能要求的产品,以最优经济方式解决节能方案。
·通过合理的窗墙比实现节能达标。
·通过墙体材料来实现节能达标。
·控制节能取值范围。
4.2.3.1.7结构方案优化:·结构模板平面确定后,工程、成本一道审核柱网布置,结构形式,选择最优结构方案。
(结构形式的成本递增顺序:矩形柱框架、异形柱框架、框架短肢剪力墙、框架剪力墙、剪力墙;住宅一般较少采用框架筒体结构。
)·减少挑板、外挂装饰钢构件数量4.2.3.1.8山地建筑应结合地形情况确定产品类型:·根据山体高差确定产品类型。
·控制土方开挖工程量及埋置在土方中的基础。
4.2.3.1.9山地建筑必须比选边坡支护方式:·结合山体实际情况及高差明确边坡支护方式。
·边坡支护方式成本递增顺序一般是:自然土方放坡、预应力锚杆+砼喷设,毛石挡墙,砼挡墙。
山地建筑必须比选边坡支护方式(自然土方放坡、预应力锚杆+砼喷设,毛石挡墙,砼挡墙)。
注意:挡土高度超过3米以上时有可能砼挡墙成本比毛石挡土墙还便宜,因此高挡土墙需要进行方案测算比较。
4.2.3.1.10确定赠送面积大小:山地建筑应该结合地形情况确定赠送面积大小。
注意从客户角度衡量其是否需要并考虑是否可以不计建筑面积或者容积率,尽量规避政策风险。
4.2.3.2安装方面4.2.3.2.1测算配电设备(高压柜、变压器、低压柜、柴油发电机组)分期或分项目集中布置或分散布置不同方案的经济合理性:因为涉及供电等垄断行业,有可能成本拿到图纸时方案已经定案,因此成本人员一定要提前关注到此事,避免优化工作不到位。
需根据场地等实际情况分按不同方案计算测定。
