管道井、污水井细部做法

合集下载

管道、井施工方法

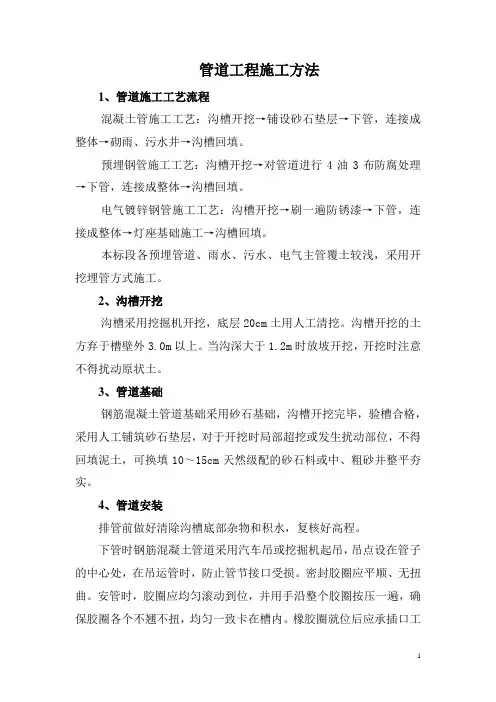

管道、井施工方法

管道工程施工方法1、管道施工工艺流程混凝土管施工工艺:沟槽开挖→铺设砂石垫层→下管,连接成整体→砌雨、污水井→沟槽回填。

预埋钢管施工工艺:沟槽开挖→对管道进行4油3布防腐处理→下管,连接成整体→沟槽回填。

电气镀锌钢管施工工艺:沟槽开挖→刷一遍防锈漆→下管,连接成整体→灯座基础施工→沟槽回填。

本标段各预埋管道、雨水、污水、电气主管覆土较浅,采用开挖埋管方式施工。

2、沟槽开挖沟槽采用挖掘机开挖,底层20cm土用人工清挖。

沟槽开挖的土方弃于槽壁外3.0m以上。

当沟深大于1.2m时放坡开挖,开挖时注意不得扰动原状土。

3、管道基础钢筋混凝土管道基础采用砂石基础,沟槽开挖完毕,验槽合格,采用人工铺筑砂石垫层,对于开挖时局部超挖或发生扰动部位,不得回填泥土,可换填10~15cm天然级配的砂石料或中、粗砂并整平夯实。

4、管道安装排管前做好清除沟槽底部杂物和积水,复核好高程。

下管时钢筋混凝土管道采用汽车吊或挖掘机起吊,吊点设在管子的中心处,在吊运管时,防止管节接口受损。

密封胶圈应平顺、无扭曲。

安管时,胶圈应均匀滚动到位,并用手沿整个胶圈按压一遍,确保胶圈各个不翘不扭,均匀一致卡在槽内。

橡胶圈就位后应承插口工作面上。

5、接口施工承插式球墨铸铁管采用橡胶圈柔性接口;每个接头使用1个V 型胶圈,胶圈放置在第一个凹槽内。

接口前,先检查胶圈是否配套完好,确认胶圈安放位置及插口应插入承口的深度。

接口施工时,先将承口的内工作面用棉纱清理干净,不得有泥土等杂物,并涂上润滑剂,然后立即将插口端的中心对准承口的中心轴线就位,就位后插入承口,在管端部设置木挡板,用倒链、撬棍使被安装的管道沿着对准的轴线徐徐插入承口内,逐节依次安装。

6、水压试验管道施工完毕后在回填土前,压力管道需作强度及严密性试验,试验应采用水压试验并遵守:1)分段长度不大于1.0km。

2)消防给水管道管道试验压力为1.4MPa,给水管道、复用水管道试验压力为1.0MPa。

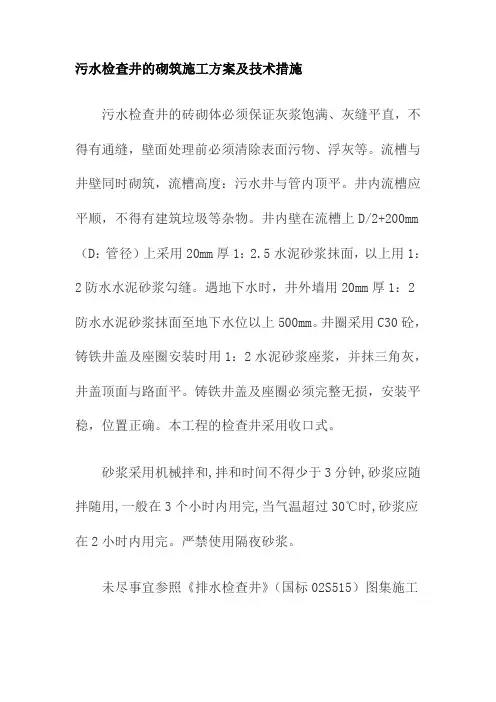

污水检查井的砌筑施工方案及技术措施

污水检查井的砌筑施工方案及技术措施

污水检查井的砌筑施工方案及技术措施
污水检查井的砖砌体必须保证灰浆饱满、灰缝平直,不得有通缝,壁面处理前必须清除表面污物、浮灰等。

流槽与井壁同时砌筑,流槽高度:污水井与管内顶平。

井内流槽应平顺,不得有建筑垃圾等杂物。

井内壁在流槽上D/2+200mm (D:管径)上采用20mm厚1:2.5水泥砂浆抹面,以上用1:2防水水泥砂浆勾缝。

遇地下水时,井外墙用20mm厚1:2防水水泥砂浆抹面至地下水位以上500mm。

井圈采用C30砼,铸铁井盖及座圈安装时用1:2水泥砂浆座浆,并抹三角灰,井盖顶面与路面平。

铸铁井盖及座圈必须完整无损,安装平稳,位置正确。

本工程的检查井采用收口式。

砂浆采用机械拌和,拌和时间不得少于3分钟,砂浆应随拌随用,一般在3个小时内用完,当气温超过30℃时,砂浆应在2小时内用完。

严禁使用隔夜砂浆。

未尽事宜参照《排水检查井》(国标02S515)图集施工
检查井直径选用表
检查井允许偏差。

管道井污水井细部做法

管道井污水井细部做法

管道井、检修井、污水井的细部做法管道井细部做法:一、土建要求:1、土建首先要进行挂垂直线打点找方、找平管道井进行抹灰;2、油工:进行找平、顺角828第一次第二次用828大面积找平,后刮白或滚涂料两遍项目部进行验收,合格为准;二、暖通要求:1、水暖工第一步先挂垂直线,分别挂低、中、高区准线;2、安装支架:①大管道井、多立管:要求三面设置支架有门一侧不设置;②固定钢板:200mm×200mm×10mm大管井160mm×160mm×10mm中管井120mm×120mm×10mm小管井③支架用料:槽钢10—12大管井槽钢8—10中、小管井要求:1、固定钢板用剪板机下料,四边光滑、平整;2、板四角用机械开孔,孔中距边20mm—30mm大管井板四角用机械开孔,孔中距边15mm中、小管井3、严禁用氧气、电焊开孔;3、固定螺栓:12—14大管井10中、小管井4、固定钢板安装要求平整,不得翘角,固定螺栓要求与板紧固后外露3—5扣,并加装装饰帽;5、槽钢共用支架与管道的接触面与墙面不宜小于100mm便于安装操作;6、“门”字架90度角下料要精准;一般要求先做大样,后按大样进行施工;7、槽钢支架腿要垂直于固定钢板正中,安装接触面要严密,而且要满焊;8、焊缝要求均匀、平整、光滑;不得堆焊、漏焊、点焊;管道井要求:1、净高小于4米,设一道支架托架,安装高度1.6米;2、净高大于4米,设两道支托架,安装高度下端1.6米,上端取中或偏上设另一道支托架;3、同一层管井内支架安装高度要求一致;4、防腐:1、固定钢板要除锈,刷黑色调和漆两遍;2、槽钢支架要除绣,刷红色调和漆两遍;3、如果装饰有要求,可按装饰的颜色进行刷漆;5、管道铺设:根据设计图纸,必须进行二次深化设计有关部门出图纸;管道排列顺序:1、消防立管安装在一侧靠近外墙消防设施及管道一面,先低区,后中区,高区排列;2、采暖,空调在一大侧靠近外墙送、回水管一侧;从左到右排列低区,中区,高区的管道或反之排列;3、如果有雨水立管设置,一般安装在里面 ;4、排水立管在一侧靠近外墙卫生间一面;5、地漏设置在地面中间;坡向5—10mm;6、1有保温要求的立管,要求保温后两管净距不得小于40mm;2隔热垫木厚度要求与管道设计保温厚度一致,宽度不得小于20mm必须经过热沥青浸泡处理3U型卡或扁钢卡、隔热木托的尺寸、规格要与管道配套,安装时要做到严密无缝;固定要牢靠,固定后螺杆外露3—5扣;7、管道上有设备的,管道分出横管支管的,必须要设置支吊架;8、管道防腐:1按设计要求,首先进行去污、去渣、除锈、刷漆;2不得污染,其他管道及保温外层、墙面、地面;9、同一个管道井各种管道套管安装高度一致,高出地面50mm,而且套管与管道之间要用无污染阻燃密实材料封堵;上面用防水油膏封堵,底部应与楼板地面置平,不得外露;10、建议高层建筑采暖管道井门尺寸与电井门尺寸统一;室外进户检修井细部做法:一、土建:1、在砌井时要严格按设计要求施工,不得擅自缩小更改;2、如果设计无要求时,井体不得小于1200×1200×1200mm;3、如果井体与地沟连通时,高度不得小于1200mm,宽度不得小于1200mm;4、井体地面必须硬化,有条件的可设集水坑500×500×500mm备用;墙面用防水水泥抹平,不得渗漏;二、水暖:1、管道上设置闸阀、仪表等配件,必须在两侧设置支、托架;材料可用4—5角钢制作成‘‘门’’字架或用8槽钢制作成‘‘门’’字架;2、支架固定要牢靠;不得设置在阀体上,与法兰距离不得小于200mm;3、各种控制闸阀,必须是‘‘三证’’齐全,复检合格的正品,不得使用不合格的无‘‘三证’’、无复检合格证的产品,擅自按装上的不合格产品后果自负;4、井体、进、出管道墙壁上,设置刚性套管大于管道两号;并且管道与套管在安装完毕试水验收合格后进行封堵,应用阻燃密实材料和防水油膏填实,端面光滑不得渗漏;5、检修井内要求:1洁净,无杂物淤泥等;2各类闸体开启方便、检修方便;3支、托架齐全;4防腐到位,漆皮艳亮,无锈蚀,保温材质无破损;5警示标牌齐全、明白、清楚;规格:暖供、暖回、消防、冷水;开启、关闭、检修等室外排污井细部做法:一、土建:1、精准的定位排污井的具体位置,不得擅自合并减少减小井体数量;2、严格按设计标高测出整栋楼井体的最高点与最低点,及外网排水入口点的标高尺寸;3、挂通线,取坡度按走向浇注砼底层整体管道井基础,宽度、厚度、标号按设计要求进行施工,严禁产生倒坡;4、精准的定位,楼房污水排出管与井体对齐,做到排出管与井体垂直连接,减少不必要的转弯产生阻力,使得排水不畅通;5、井与井的连接管道无论是新型材料或水泥管道接口处一定要严密;严格按工艺流程进行操作,不得产生渗漏现象;连接通顺,不得产生倒坡;6、井内入点与出点标高一定要精准;要求:地面以DN300mm管径为例:凹抹成半圆型,深度为管径一半;而且进点高,出点低主管道;用防水水泥抹面,一定要光滑、通畅;7、井内壁用防水水泥抹平,抹光滑,厚度不小于10mm,不得产生向外渗漏现象;二、水暖:1、管道安装时严禁产生倒坡2、正确设置砼支墩:要求间距不大于1500mm设置一个单管支墩300mm×300mm×300mm,双管须加长;3、管道伸入井内150mm—200mm,过墙缝隙用防渗漏砼填实抹平;大华建筑安装有限公司安质处2014-3-29。

排水管道管井工程施工方案及施工工艺方法

排水管道管井工程施工方案及施工工艺方法

排水管道管井工程施工方案及施工工艺方法一、工程概述二、施工方案1.施工准备:(1)制定施工计划,包括工程量、施工时间、工期等;(2)准备施工所需的材料、设备和人力资源;(3)查阅工程设计图纸,明确施工方案。

2.管道敷设:(1)根据设计图纸规定的管道走向和坡度,进行地面的勘测,并标记出管道的位置;(2)按照勘测结果,进行开挖工作,开挖深度、宽度符合设计要求;(3)在开挖好的沟槽中铺设排水管道,保证管道的坡度与设计要求一致;(4)进行管道的连接工作,使用专用的管接件和密封材料进行连接;(5)检查管道的安装质量,确保管道的平整与牢固。

3.管井建设:(1)根据设计要求确定井口位置和井底标高,并进行准确测量;(2)进行地面的开挖工作,开挖深度和直径需符合设计要求;(3)按照设计要求,进行井身壁厚的测量和挖掘;(4)进行井身的加固工作,使用骨料混凝土进行浇筑;(5)根据需要,进行井盖的安装和固定。

4.设备安装:(1)根据设计要求,对相关设备进行选型和购买;(2)按照设计要求,对设备的基础进行施工,其中包括设备支架的安装;(3)按照设备的技术要求,进行设备的安装和调试;(4)进行设备的联通和接线工作。

1.排水管道敷设工艺方法:(1)开挖工艺:根据设计要求,在地面进行开挖,可以采用手工开挖、机械开挖或爆破开挖等方式;(2)管道连接工艺:使用专用的管接件和密封材料进行连接,一般采用橡胶垫圈密封、螺纹连接等方式;(3)沟槽回填工艺:管道敷设完成后,进行沟槽回填工作,一般采用砂石回填和碎石回填等方式;(4)管道检测工艺:使用相关仪器进行管道的水压试验和漏水检测等。

2.管井建设工艺方法:(1)井口测量工艺:根据设计要求进行井口位置和井底标高的测量,可以采用全站仪或水准仪进行测量;(2)井身挖掘工艺:根据设计要求进行井身壁厚的测量和挖掘,可以使用手工挖掘或机械挖掘等方式;(3)井身加固工艺:使用骨料混凝土进行井身的加固工作,一般采用钢筋混凝土或砖混混凝土加固;(4)井盖安装工艺:根据设计要求进行井盖的安装和固定,可以采用焊接、螺栓连接或浇注混凝土等方式。

污水井管道工程施工方案

污水井管道工程施工方案

污水井管道工程施工方案一、项目背景污水井管道工程是为了解决城市污水排放问题,保障城市环境卫生和居民健康。

本文将提供一份污水井管道工程施工方案,保证工程质量和安全。

二、施工准备1.确定施工区域:根据工程设计图纸,确定污水井管道的布置位置和施工顺序。

2.资料准备:准备污水井管道施工相关的图纸、规范和合同文件等。

3.材料采购:根据设计要求,采购符合标准的管道、管件、材料等。

4.人员组织:组织具备相关工作经验的人员参与施工,并进行技术培训和交流。

三、施工流程1.地面工程施工:–打桩:根据设计要求,在施工区域进行打桩,固定污水井的位置。

–地面开挖:根据设计深度和尺寸,在合适的位置进行地面开挖,确保井管的下沉深度和位置的准确性。

–井基施工:在地面开挖的基础上,进行井基混凝土浇筑,形成井基。

2.井筒安装:–井筒制作:根据设计要求,进行井筒的制作和预制,确保井筒的强度和密封性。

–井筒安装:将预制的井筒安装到井基上,使用专用工具固定井筒,确保井筒的稳定性和垂直度。

3.管道铺设:–管道准备:根据设计要求,准备合适尺寸和长度的管道和管件。

–管道布置:按照设计要求,在井筒内进行管道的布置,并使用专用工具连接管道和管件,确保管道的密封性和连接牢固。

4.施工质量控制:–管道检测:使用适当的工具和方法进行管道检测,包括管道的强度测试、密封性测试等。

–系统排水测试:完成管道铺设后,进行系统排水测试,确保污水的正常流动和排放。

四、施工安全措施1.施工现场设置警示标志,明确施工区域,避免行人和车辆进入施工区域。

2.施工人员必须穿戴符合安全要求的防护用品,包括头盔、安全靴、手套等。

3.使用合适的起重设备和工具,确保施工过程中的安全。

4.定期进行施工现场安全检查,确保施工过程中的安全与质量。

五、施工进度计划根据工程的具体情况,制定合理的施工进度计划,包括各个施工阶段的工期、工序和人员安排等。

确保项目按时完成。

六、施工验收标准根据相关标准和规范,制定施工验收标准,包括井筒垂直度、管道连接牢固度、管道密封性和正常流动等方面的验收。

污水检查井工程施工工艺及方法

污水检查井工程施工工艺及方法

污水检查井工程施工工艺及方法施工工艺及方法一、工艺流程准备工作→ 井室砌筑→ 流槽与脚窝→ 踏步安装→ 盖板安装→ 井筒砌筑→ 抹面勾缝→ 井圈及井盖安装。

二、施工方法1、施工准备1)材料水泥:一般采用32.5级普通硅酸盐水泥,水泥进场应有产品质量合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能进行取样复试,其质量必须符合现行国家有关规定。

砂、石:宜采用质地坚硬、洁净的中粗砂,过5mm孔径的筛子,砂和石含泥量不超过3%。

砂的品种、质量应符合国家现行标准有关规定要求,进场后应按规定进行取样试验合格。

2)技术准备编制施工方案,对操作人员进行技术交底。

根据设计图纸,统计材料数量,编制材料计划。

做好施工前的各项试验工作。

2、作业条件1)混凝土基础施工完毕,经检查合格,强度达到 1.2MPa。

2)进出检查井各种管道已经安装就位,伸入井内壁的尺寸、标高及坡度等符合设计要求。

3、工艺要点1)准备工作井位放线:根据设计图纸,测放检查井墙体内外边线及井室中心线。

基础及管口凿毛:对应墙体的混凝土基础及管口外壁表面进行凿毛处理,以利于与墙体连接。

2)井室浇筑浇筑前,应将浇筑部位清理干净。

井室为矩形时,在墙体的转角处立皮数杆,以控制墙体垂直度和高度。

浇筑前先盘角,然后挂线砌墙。

井室为圆形时,以圆心为控制线,随浇随检查井室尺寸。

拱券及支管:检查井接入圆管时,管顶应砌砖券加固。

预留支管应随砌随安,管口应伸入井壁30mm,预留管的管径、方向、标高应符合设计要求,管与井壁衔接处应严密不得漏水,预留支管宜用强度低于M7.5等级的砂浆砌筑抹平。

用截断的短管安装预留管时,基断管破茬不得朝向井内。

3)流槽与脚窝流槽应与井室同时进行砌筑。

流槽高度为干线管顶高,表面采用20mm厚1:2.5水泥砂浆抹面,压实抹光,与上下游管线顺接一致。

脚窝提前用1:2.5水泥砂浆预制,现场安放。

4)踏步安装踏步为铸铁踏步,安装前一天应刷防锈漆两遍。

排水管井专项施工方案

排水管井专项施工方案

排水管井施工方案一、施工顺序测量放线→开挖管沟井坑→沟坑底处理→基础→下管稳管→接口→砌检查井→部分回填→闭水试验→回填夯实→装井座井盖及雨水口→检查验收二、沟槽开挖1、按照设计图纸要求,测出排水管道的中心线,并将中心线控制桩引到施工作业现场外做好保护。

在施工过程中,经常利用该控制点检查、校正管道位置。

2、管道沟槽底宽除管基宽度外,两边应留有0.8米宽,其中0.5米宽为工作面,0.3米宽用于排水沟。

沿排水沟每隔30米挖一集水井,配潜水泵抽排积水。

管沟边坡根据开挖沟槽过程中的地质情况进行放坡。

3、采用机械分段分层开挖。

在挖土时,为防止机械扰动槽底原始土层,沟槽底预留10-20厘米原土层用人工清理至设计标高。

为方便施工,槽顶一侧堆置土方,堆置位置在远离槽顶边1.5m以外,以免因荷载过大而引起沟槽塌方,另一侧留出用于材料运输和管道安装。

4、对有地下水的沟槽,要从低向高开挖,以便抽排积水,如发现沟槽底部有不良土基时,要及时请示监理单位、设计院等协商处理。

三、管井施工1、排水管道铺设前先打平基,等平基达到一定强度再稳管、打管座及接口施工。

管道基础和检查井分别按设计图及标准图施工。

2、钢筋砼管的运输、下管采用8t或16t汽车吊吊装,人工配合。

吊装前要先对管材进行检查,修补缺陷,并经监理工程师认可合格后方能下管安装。

3、排水管道采用重型钢筋砼承插排水管。

接口、抹带前将承口内部及插口外部洗刷干净,接口环形缝要均匀一致,填料要填捣密实。

4、管道铺设遵循从低处向高处的原则,稳管时管轴线和坡度用仪器检测,管底与管基紧密接触,管道安装和铺设中断时,应用塞子或堵板将敞口封闭。

5、检查井砌筑应在井基砼强度达到70%、稳好管子、做好接口后砌筑。

排水检查井内的流槽也应在井壁砌到管顶时随时修建,用砖砌筑并抹水泥砂浆,防止积水与阻塞。

6、污水管道安装完毕后,要及时进行闭水试验,试验合格并经监理工程师核准签验后,方可填土。

四、沟槽回填1、回填前应先排除积水,检查管座是否与管道紧贴,并应保护管道接口不受损坏。

雨水、污水管道、检查井进水井施工方案

雨水、污水管道、检查井进水井施工方案

雨水、污水管道、检查井进水井施工方案施工顺序:土方开挖→砂垫层→HDPE管安装→检查井进水井砌筑→污水管道闭水实验→管道二侧回石屑。

一、施工准备1、施工队伍进场后,必须先进行场地的整理,及时进行测量放样,准确放出管道布置的轴线和沟槽开挖的边线。

2、落实管道供应厂家,进行认真考查和认可,选定供应厂商,在保证质量的前提下,要求其具备足够的日生产能力,保证供应,满足施工进度要求。

3、雨污水管道施工所需的材料设备必须准备齐全,要满足规范设计要求。

4、管道施工前进行认真的技术质量安全交底,分工明确,责任到人。

二、施工安排及方法总说明1、条件具备后,尽早开始形成工作面,须先进行一段试验段的施工,得出经验数据,以指导后续施工。

2、雨水管管道沟槽采用挖掘机放坡开挖,在沟槽里设置排水槽、集水井,用水泵抽水排除积水,以保持沟槽干燥。

3、对于污水管道的施工,由于埋深较深,先将表土(粘性土)挖除一层(1.5m左右),有效降低沟槽深度,然后进行井点降水,打设挡土板桩,然后开挖沟槽,采用2~3道顶撑支护,铺设管道。

4、先深后浅,形成流水作业,以保证施工的连续性和施工进度。

三、雨水管道工程施工工艺管径为DN200-DN1000,DN1350全部为HDPE管。

(一)雨水管道施工工艺流程测量放线→沟槽挖土→管道基础施工→铺设管道→砌检查井→沟槽回填(二)测量放线根据设计图,测设管道中心线和井中心位置,设立中心桩。

管道中心线和井中心位置须经监理复核。

根据施工管道直径大小,按规定的沟槽宽定出边线,开挖前用白粉划线来控制,在沟槽外窨井位置的两侧设置控制桩,并记录两桩至窨井中心的距离,以备校核。

(三)沟槽开挖和排水设施1、沟槽采用放坡开挖,明排水施工。

边坡1:1。

沟槽用反铲挖掘机开挖,人工修坡,开挖时,应在设计槽底高程以上保留一定余量,避免超挖, 槽底以上20cm必须用人工修整底面,槽底的松散土、淤泥、大石块等要及时清除,并保持沟槽干燥,两侧不进行边坡支护,修整好底面,立即进行基础施工。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

管道井、检修井、污水井的细部做法
管道井细部做法:
一、土建要求:
1、土建首先要进行挂垂直线打点找方、找平管道井进行抹灰。

2、油工:进行找平、顺角(828第一次)第二次用828大面积找平,
后刮白或滚涂料两遍(项目部进行验收,合格为准)。

二、暖通要求:
1、水暖工第一步先挂垂直线,分别挂低、中、高区准线。

2、安装支架:
①大管道井、多立管:要求三面设置支架(有门一侧不设置)。

②固定钢板:
200m m×200mm×10mm(大管井)
160mm×160mm×10mm(中管井)
120mm×120mm×10mm(小管井)
③支架用料:
槽钢10#—12#(大管井)
槽钢8#—10#(中、小管井)
要求:
(1)、固定钢板用剪板机下料,四边光滑、平整。

(2)、板四角用机械开孔,孔中距边20mm—30mm(大管井)板四角用机械开孔,孔中距边15mm(中、小管井)
(3)、严禁用氧气、电焊开孔。

3、固定螺栓:
12#—14#(大管井)
10#(中、小管井)
4、固定钢板安装要求平整,不得翘角,固定螺栓要求与板紧固后外露
3—5扣,并加装装饰帽。

5、槽钢(共用支架)与管道的接触面与墙面不宜小于100mm(便于
安装操作)。

6、“门”字架90度角下料要精准。

一般要求先做大样,后按大样进
行施工。

7、槽钢(支架腿)要垂直于固定钢板正中,安装接触面要严密,而
且要满焊。

8、焊缝要求均匀、平整、光滑。

不得堆焊、漏焊、点焊。

管道井要求:
1、净高小于4米,设一道支架托架,安装高度1.6米。

2、净高大于4米,设两道支托架,安装高度下端1.6米,
上端取中或偏上设另一道支托架。

3、同一层管井内支架安装高度要求一致。

4、防腐:
(1)、固定钢板要除锈,刷黑色调和漆两遍。

(2)、槽钢支架要除绣,刷红色调和漆两遍。

(3)、如果装饰有要求,可按装饰的颜色进行刷漆。

5、管道铺设:根据设计图纸,必须进行二次深化设计(有关部门出
图纸)。

管道排列顺序:
(1)、消防立管安装在一侧(靠近外墙消防设施及管道一面),先低区,后中区,高区排列。

(2)、采暖,空调在一大侧(靠近外墙送、回水管一侧)。

从左到右排列低区,中区,高区
的管道或反之排列。

(3)、如果有雨水立管设置,一般安装在里面。

(4)、排水立管在一侧(靠近外墙卫生间一面)。

(5)、地漏设置在地面中间。

坡向5—10mm。

6、(1)有保温要求的立管,要求保温后两管净距不得小于40mm。

(2)隔热垫木厚度要求与管道设计保温厚度一致,宽度不得小于20mm(必须经过热沥青浸泡处理)
(3)U型卡或扁钢卡、隔热木托的尺寸、规格要与管道配套,安装时要做到严密无缝;固定要牢靠,固定后螺杆外露3—5扣。

7、管道上有设备的,管道分出横管支管的,必须要设置支吊架。

8、管道防腐:
(1)按设计要求,首先进行去污、去渣、除锈、刷漆。

(2)不得污染,其他管道及保温外层、墙面、地面。

9、同一个管道井各种管道套管安装高度一致,高出地面50mm,而
且套管与管道之间要用无污染阻燃密实材料封堵。

上面用防水油膏封堵,底部应与楼板地面置平,不得外露。

10、建议高层建筑采暖管道井门尺寸与电井门尺寸统一。

室外进户检修井细部做法:
一、土建:
1、在砌井时要严格按设计要求施工,不得擅自缩小更改。

2、如果设计无要求时,井体不得小于1200×1200×1200mm。

3、如果井体与地沟连通时,高度不得小于1200mm,宽度不得小于
1200mm。

4、井体地面必须硬化,有条件的可设集水坑500×500×500mm备用。

墙面用防水水泥抹平,不得渗漏。

二、水暖:
1、管道上设置闸阀、仪表等配件,必须在两侧设置支、托架。

材料
可用4#—5#角钢制作成‘‘门’’字架或用8#槽钢制作成‘‘门’’字架。

2、支架固定要牢靠。

不得设置在阀体上,与法兰距离不得小于200mm。

3、各种控制闸阀,必须是‘‘三证’’齐全,复检合格的正品,不得
使用不合格的无‘‘三证’’、无复检合格证的产品,擅自按装上的不合格产品后果自负。

4、井体、进、出管道墙壁上,设置刚性套管(大于管道两号)。

并且
管道与套管在安装完毕试水验收合格后进行封堵,应用阻燃密实材料和防水油膏填实,端面光滑不得渗漏。

5、检修井内要求:
(1)洁净,无杂物淤泥等。

(2)各类闸体开启方便、检修方便。

(3)支、托架齐全。

(4)防腐到位,漆皮艳亮,无锈蚀,保温材质无破损。

(5)警示标牌齐全、明白、清楚。

(规格:暖供、暖回、消防、冷水;
开启、关闭、检修等)
室外排污井细部做法:
一、土建:
1、精准的定位(排污井的具体位置),不得擅自合并减少减小井体数
量。

2、严格按设计标高测出整栋楼井体的最高点与最低点,及外网排水
入口点的标高尺寸。

3、挂通线,取坡度(按走向)浇注砼底层整体管道井基础,宽度、
厚度、标号按设计要求进行施工,严禁产生倒坡。

4、精准的定位,楼房污水排出管与井体对齐,做到排出管与井体垂
直连接,减少不必要的转弯产生阻力,使得排水不畅通。

5、井与井的连接管道(无论是新型材料或水泥管道)接口处一定要
严密。

严格按工艺流程进行操作,不得产生渗漏现象。

连接通顺,不得产生倒坡。

6、井内入点与出点标高一定要精准。

要求:地面以DN300mm管径
为例:凹抹成半圆型,深度为管径一半。

而且进点高,出点低(主管道)。

用防水水泥抹面,一定要光滑、通畅。

7、井内壁用防水水泥抹平,抹光滑,厚度不小于10mm,不得产生
向外渗漏现象。

二、水暖:
1、管道安装时严禁产生倒坡
2、正确设置砼支墩:要求间距不大于1500mm设置一个(单管支墩
300mm×300mm×300mm,双管须加长)。

3、管道伸入井内150mm—200mm,过墙缝隙用防渗漏砼填实抹平。

大华建筑安装有限公司安质处。
