截水沟施工方案
弓家沟隧道截水沟施工方案
一.施工前准备情况
1、测量放样:全线已完成导线点、水准点测量数据的复测,并在线路附近增设了导线点与水准基点。
截水沟应结合地形和地质条件沿等高线布置,将拦截的水顺畅地排向自然沟谷或水道。
2、人员(具体见后附表格)
3、施工进度计划
本工程计划于2011年3月28日开工,于2011年4月8日完工,总工期为11天。
二、施工工艺及施工方法
1、基坑开挖采取人工开挖。
人工整平基坑并夯实,基槽底面应夯实到图纸规定的压实度,对于基槽底面土质不符要求的,应及时开挖换填土,进行加固。
2、截水沟边坡必须平整、稳定,在基坑开挖后人工拍紧。
纵坡严格按图纸施工,沟底保持平整,使排水畅通,无阻水现象。
并按图纸所示将水引入排水系统,截水沟浆砌片石工程应嵌缝饱满、密实,勾缝平顺无脱落,缝宽大体一致。
浆砌截水沟施工技术标准见表1。
3、无弃土的情况下,截水沟的边缘离开挖方路基坡顶的距离视具体情况而定,以不影响边坡稳定为原则,一般不小于5m,截水沟挖出的土在
路堑与截水沟之间修成土台,并进行夯实,台顶筑成2%倾向截水沟的横坡。
选择适当地点将水引至山坡侧的自然沟中或桥涵进水口,出水口设置要牢靠,一般设置急流槽与其它排水设施平顺衔接。
为防止水流下渗和冲刷,截水沟应进行严密的防渗和加固处理。
地质不良地段和土质松软、透水性较大或裂隙较多的岩石路段,对沟底纵坡较大的土质截水沟及截水沟的出水口,均应采取措施防止渗漏和冲刷沟底及沟壁。
4、砌石工程石料取自成品质量符合规要求的采石场,石料应强韧、密实、坚固与耐久,质地细致,色泽均匀,无风化剥落和裂纹及结构缺陷。
不得含有妨碍砂浆的正常粘结或有损于外露面外观的污泥、油质或其它有害物
质。
石料的运输、储存和处理不得有过量的损坏。
5、砌石排水工程在砌筑前每一石块均应用干净水洗净,垫层应干净并湿润。
所有石块均应座于新拌砂浆之上,在砂浆凝固前,所有缝应满浆,石块固定就位。
垂直缝的满浆系先将已砌好的石块侧面拌浆。
所有石料均应按层砌筑,当砌体较长时,应分为几段,段与段之间设伸缩缝或沉降缝,各段水平砌缝应一致。
6、浆砌工程如果石块松动或砌缝开裂,应将石块提起,将砂浆与砌缝清扫干净,然后将石块重新铺砌在新砂浆上。
片石一般2-3层组成一个工作层,每一工作层应大致找平,应选用具有比较整齐表面的大尺寸石块作为角隅石及镶面石。
相对大的短的石块应交错铺在同一层并和帮衬石或腹石交错锁结。
竖缝与邻层的竖缝应错开。
三、质量保证措施
水沟各施工工序严格按照规要求施工,不合格的材料坚决不准进入施工现场,争创优质工程。
1、建立质量保证体系
成立由项目经理任组长,技术负责人任副组长为质检工程师,配备质检员、实验员的质量自检小组。
从项目部到各施工队,建立分工明确、责任到位、措施落实、上下成网的适合本工程特点的质量保证组织体系(附后)。
2、建立健全各项规章制度
对质量保证体系人员进行职责分工,建立健全岗位责任制。
表彰先进、鞭策落后,对工程中存在的质量事故,果断处理、决不姑息,以确保工序质量和工程质量。
3、工序质量控制
严格执行自检、互检和交换检三检制度,确保工程质量和竣工资料的真实性、可靠性和准确性。
每道工序必须按规和图纸及监理工程师的要求进行施工。
施工过程中,自检人员、试验人员必须按技术规要求的方法使用仪器设备,采用规定的检测频率对各项质量控制指标进行检测。
如发现不合格指标应及时采取措施进行处理,如有较大较严重的质量问题应暂停施工,及时报告监理工程师并组织技术人员研究处理。
单项工程完工质量检查流程图见图1。
四、安全保证措施
安全生产是保护劳动者的安全和健康,确保工程进度目标、质量目标实现的基本保证。
施工中必须贯彻执行“安全第一、预防为主”的方针,做到管生产必须管安全,并结合工程实际,制定以下措施:
1、各队组织工程技术人员和生产管理人员,认真学习安全技术规程,树立安全意识,做到生产与安全工作同时布置、检查、总结和评比,实施安全一票否决制。
图1 单项工程完工质量检查流程图
2、施工中采用人工挑、抬、运土,的牢固程度。
3、夜间施工时,现场必须有符合操作要求的照明设备。
4、施工中所用的各种机具设备,必须进行定期检查,保证处于完好状态,不合格的机具严禁使用。
5、加强施工用电管理,设专职电工。
6、加强安全管理,做到项目部有领导负责安全工作,队组有安全员,注意发现事故苗头,果断采取措施处理;一个星期召开一次安全会议,做到有制度、有检查、有措施,杜绝安全事故的发生,确保工程顺利完工。
五、环境保护措施
1、基坑土方应整平夯实,防止水冲刷和水污染。
2、我公司将积极主动地与当地环保部门配合,定期和他们联系,取得当地环保部门的支持和对我们工作的指导,加强对全体职工、民工的环保思想教育,重视环境保护,文明施工。
经理部将委任一名环保负责人,经常对所属工地进行检查、评比,奖优罚劣,把环保工作当成一项重要的、经常性的工作来抓。
附表一主要人员安排计划表。
截水沟施工方案
截水沟施工方案摘要:截水沟施工方案是在工程施工过程中,为了有效控制和管理水体流动,减少洪水对工程的影响而设计的一种工程措施。
本文基于实际工程案例,详细介绍了截水沟施工方案的设计原理、施工过程和关键要点,旨在为相关工程项目提供成功的实施指导。
一、引言在城市建设和农田水利工程中,水的流动控制和管理是十分重要的一个方面。
特别在雨季或洪水频发的地区,合理设计和施工截水沟方案可以有效防止水体积聚和造成灾害。
截水沟作为一种主动措施,具有快速、经济、可行的优势,受到了广大工程规划者和施工队伍的青睐。
二、设计原理1. 选择截水沟位置截水沟的位置应该在地形高程变化较大的地方,以确保水体能够迅速流入截水沟,并且截水沟的位置应考虑到附近建筑物、道路和管道等设施的影响。
2. 确定截水沟尺寸截水沟的尺寸大小需要综合考虑设计流量、降雨强度以及流速等因素。
根据实际情况和相关标准,设计师需要进行精确的计算和评估,确保截水沟具备足够的排水能力。
3. 设计截水沟材料根据截水沟的用途和位置,选择合适的材料进行施工。
常见的材料包括混凝土、砖石、聚合物等,每种材料都有其优势和适用范围。
三、施工过程1. 地面准备先确保施工区域的地面平坦,并清扫干净。
清除障碍物,确保施工的连续性和顺利进行。
2. 基础建设根据设计要求进行基础建设,包括截水沟的深度和宽度,沟底和沟壁的材料选择,以及水流引导设施的设置。
3. 施工材料准备准备好所需的施工材料,包括建筑材料、工具和设备,保证施工过程的顺利进行。
4. 施工方法采用适当的施工方法进行截水沟的建设,确保施工质量和效率。
常见的施工方法包括打地基、搭建模板、浇筑材料、养护等。
四、关键要点1. 安全措施在截水沟的施工过程中,安全是首要考虑的因素。
工程施工团队需要采取必要的安全措施,包括佩戴安全防护装备、设置警示标志和安全警戒线等。
2. 环境保护截水沟施工应注重环境保护,合理利用和处理施工废弃物,避免对周边生态环境造成污染。
截水墙截水沟施工方案
截水墙截水沟施工方案截水墙和截水沟是用于控制水流、减缓洪水冲击和保护建筑物的工程设施。
本文将介绍一种常见的截水墙和截水沟的施工方案。
一、截水墙施工方案1.方案制定和准备工作-确定截水墙的位置和长度,根据需要进行地形测量和工程勘察。
-制定施工方案,包括设备和材料的准备、工期计划、安全措施等。
-准备施工需要的材料和设备,如混凝土、钢筋、模板、挖掘机、起重机等。
2.场地准备和地基处理-选择适当的施工场地,保证土地稳定并且便于施工操作。
-根据设计要求进行场地平整和地基处理,如清除障碍物、填平低洼区域等。
3.基础施工-根据设计要求挖掘基坑,确定截水墙的基础宽度和深度。
-按照设计要求进行基础的人工挖掘或机械挖掘。
-搭设基坑支护结构,如钢模板和支撑,以保证基坑的稳固。
4.钢筋布置-按照设计要求进行截水墙的钢筋布置。
-将钢筋按照设计图纸要求进行增强连接和固定。
-确保钢筋的位置和间距符合设计要求,并进行检查和验收。
5.混凝土施工-然后进行截水墙的混凝土浇筑,可以使用输送泵或人工方式进行。
-按照设计要求进行混凝土的抹平和养护。
-混凝土浇筑完毕后,检查并修复任何可能存在的缺陷或损坏。
6.收尾工作和验收-清理施工现场,移除多余的材料和设备。
-进行截水墙的验收工作,包括尺寸、质量和外观等方面的检查。
1.方案制定和准备工作-根据工程需求确定截水沟的位置、长度和宽度。
-制定施工方案,包括施工顺序、安全措施和材料采购计划等。
-准备施工需要的材料和设备,如挖掘机、输送泵、沙子、石子、过滤材料等。
2.场地准备和标志-选择适当的施工场地,清除障碍物并进行标志,以便施工操作。
-根据设计要求标示截水沟的位置和长度。
3.挖掘施工-根据设计要求进行截水沟的挖掘工作,机械设备可以使用挖掘机。
-控制挖掘的深度、斜度和宽度,确保截水沟的平坦和稳定。
-清理挖掘工程现场,移除杂物和多余的土壤。
4.填充和过滤材料施工-使用砂石等填充材料填充截水沟的底部,确保沟底平整。

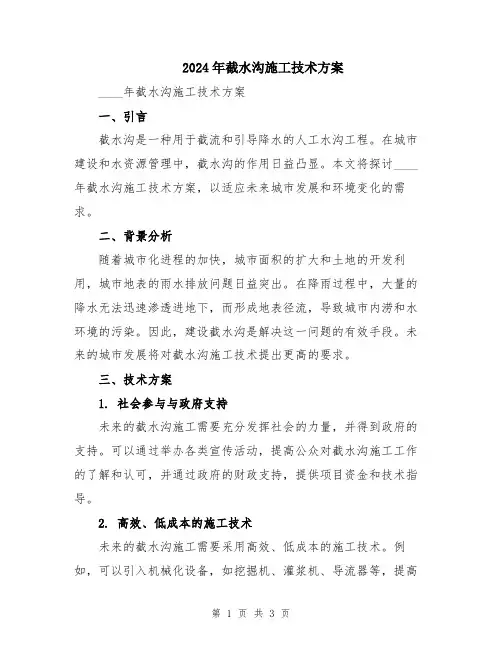

2024年截水沟施工技术方案
2024年截水沟施工技术方案____年截水沟施工技术方案一、引言截水沟是一种用于截流和引导降水的人工水沟工程。
在城市建设和水资源管理中,截水沟的作用日益凸显。
本文将探讨____年截水沟施工技术方案,以适应未来城市发展和环境变化的需求。
二、背景分析随着城市化进程的加快,城市面积的扩大和土地的开发利用,城市地表的雨水排放问题日益突出。
在降雨过程中,大量的降水无法迅速渗透进地下,而形成地表径流,导致城市内涝和水环境的污染。
因此,建设截水沟是解决这一问题的有效手段。
未来的城市发展将对截水沟施工技术提出更高的要求。
三、技术方案1. 社会参与与政府支持未来的截水沟施工需要充分发挥社会的力量,并得到政府的支持。
可以通过举办各类宣传活动,提高公众对截水沟施工工作的了解和认可,并通过政府的财政支持,提供项目资金和技术指导。
2. 高效、低成本的施工技术未来的截水沟施工需要采用高效、低成本的施工技术。
例如,可以引入机械化设备,如挖掘机、灌浆机、导流器等,提高施工效率并降低劳动力成本。
同时,可以采用新型材料,如玻璃纤维增强塑料、混凝土等,提高截水沟的耐久性和防腐性。
3. 全生命周期管理未来的截水沟施工需要进行全生命周期管理。
从规划、设计、施工到使用阶段,都要进行定期的检测和维护。
利用无人机和遥感技术定期对截水沟进行巡检,及时发现并修复问题,保证截水沟的正常使用。
4. 智能化和自动化技术未来的截水沟施工需要引入智能化和自动化技术。
可以使用传感器和监测设备,实时监测截水沟的流量、水位和水质等参数,及时预警和处理水沟问题。
同时,可以利用人工智能和自动控制技术,优化截水沟的工作效率和节能减排。
5. 生态环境保护未来的截水沟施工应注重生态环境保护。
在设计阶段要充分考虑生态因素,减少对自然环境的破坏。
可以采用生态绿化技术,在截水沟两侧种植适应当地气候的植物,提高土壤保水能力和水体净化效果。
6. 综合管理和协同创新未来的截水沟施工需要进行综合管理和协同创新。
现浇排水沟截水沟施工方案
现浇排水沟截水沟施工方案1. 引言现浇排水沟截水沟是一种用于排水和截留雨水的重要设施,广泛应用于城市道路、建筑物、工业区、农田等场所。
本文档将介绍现浇排水沟截水沟的施工方案,包括施工准备、施工工艺、施工要点等内容。
2. 施工准备施工前需要进行充分的准备工作,主要包括以下几个方面:2.1 材料准备根据设计要求,准备所需的施工材料,包括混凝土、钢筋、模板等。
确保材料质量符合相关标准,并做好到货验收工作。
2.2 设备准备准备好施工所需的设备,包括挖掘机、起重机、混凝土搅拌机等。
确保设备运转正常,并做好维护保养工作。
2.3 施工人员准备组织好施工人员,确保具备相应的施工经验和技能。
要求施工人员遵守安全操作规程,做好个人防护工作。
2.4 施工方案制定根据设计方案,制定详细的施工方案,包括施工工艺、施工顺序、施工要点等。
确保施工过程中的安全性和质量。
3. 施工工艺现浇排水沟截水沟的施工工艺主要包括以下几个步骤:3.1 清理施工区域在施工前,清理施工区域,确保工地秩序井然,清除垃圾和杂物,使施工区域整洁。
3.2 标定施工线根据设计要求,用石灰粉或其他标志物在施工区域上标定出施工线,确保施工的准确性和一致性。
3.3 挖掘沟槽使用挖掘机进行沟槽的挖掘工作,控制挖掘深度和斜坡坡度,确保排水沟的稳固性和排水效果。
3.4 铺设底座在沟槽底部铺设混凝土底座,厚度按设计要求进行施工,确保排水沟底部的平整和牢固。
3.5 安装钢筋根据设计要求,在底座上安装预埋的钢筋,保证钢筋的正确位置和间距,增强排水沟的抗拉强度。
3.6 混凝土浇筑进行混凝土浇筑工作,采用现浇施工方式,确保混凝土的密实性和牢固性。
根据施工情况,可以采用泵车浇筑或人工浇筑。
3.7 沟槽收口处理在混凝土浇筑完成后,及时进行沟槽收口处理,确保排水沟截水沟与周围的结合紧密,避免渗漏和破损。
4. 施工要点在施工过程中,需要注意以下几个要点:4.1 施工安全施工人员必须严格遵守安全操作规程,做好个人防护工作,确保施工过程中的安全。
混凝土截水沟施工方案
混凝土截水沟施工方案1. 引言混凝土截水沟是一种重要的水利工程设施,用于收集和排除降雨过程中的雨水,避免水流对周围建筑和道路的损害。
本文档旨在提供混凝土截水沟的施工方案,以确保施工过程顺利进行,并达到预期的效果。
2. 施工前准备在正式进行混凝土截水沟的施工前,需要进行以下准备工作:•确定施工地点和范围:根据设计要求和现场条件,确定混凝土截水沟的施工位置和长度。
•安全检查:对施工区域进行安全检查,确保没有潜在的危险因素。
•材料准备:准备好所需的混凝土、钢筋、模板和其他施工材料,以及必要的施工工具和设备。
•人员组织:组织好施工人员,确保每个人都清楚自己的任务和职责。
3. 混凝土截水沟施工步骤3.1. 确定施工标高在施工前,需要通过测量和调整,确定混凝土截水沟的正确标高。
可以使用水平仪或其他专业测量工具进行测量,并根据设计要求进行调整。
3.2. 挖掘沟槽根据设计要求和标高,使用挖掘机等工具挖掘出混凝土截水沟的沟槽。
沟槽的宽度和深度应符合设计规范,确保能够容纳预计的降雨量。
3.3. 安装钢筋在沟槽底部和两侧的沟壁上安装钢筋,以增强混凝土的承载能力和抗拉强度。
钢筋的直径和间距应符合设计规范,并确保与混凝土的粘结牢固。
3.4. 安装模板在施工过程中,使用模板来确定沟槽的形状和尺寸。
模板应该牢固地安装在沟槽的两侧,以确保混凝土浇筑时能够保持所需的形状。
3.5. 浇注混凝土在模板安装完毕后,可以开始进行混凝土的浇注。
混凝土的配制比例和浇筑方式应符合设计和施工规范,确保混凝土的质量和强度。
3.6. 养护混凝土浇筑完成后,需要进行养护以确保其正常干燥和硬化。
应根据混凝土的类型和环境条件,对其进行适当的养护措施,如喷水保湿、遮阳、防风等。
4. 施工验收在混凝土截水沟施工完成后,需要进行相应的验收工作,以确保施工质量和安全性。
验收内容包括但不限于:•沟槽尺寸和形状是否符合设计要求;•混凝土的强度是否达到设计要求;•钢筋的安装是否符合规范;•模板的安装是否牢固可靠。
截水沟施工技术方案(二篇)
截水沟施工技术方案一、工程概述合同段内存在多处碎落台排水沟、挡墙带排水沟、填方脚排水沟、护坡道排水沟等等地段路基排水,按照路基排水的目的是将影响路基稳定的地面水或地下水加以拦截和引排,排出路基范围之外。
对于影响路基稳定的地下水,应加强现场调查,注意予以截断,降低并引导到路基范围之外,在地下水丰富路段设置了纵、横向排水盲沟、渗沟等措施,把地下水位降低并引排出路基,以保证路基的稳定。
各施工管理人员及施工机械已就位,已具备开工条件。
二、施工准备及施工测量①施工前应全面校核全线排水系统的设计是否完备和妥善,必要时报监理工程师进行补充及修改。
使全线的沟渠、管道、桥涵构成完整的排水体系。
②按设计图纸钉出排水沟的具体走向及基坑宽度,以便进行开挖。
③设置相适应的施工机械,并作好保修准备。
三、技术控制措施1、基坑开挖:排水沟开挖方法采用人工开挖及机械开挖。
开挖前,沿测量放样的木桩标高,再用人工及挖掘机沿线开挖,以控制线形和深度。
然后按照放样线和水准测量进行人工修整基坑。
2、排水沟施工时注意事项①为了保持路基能处于干燥、坚固和稳定状态,并防止四周的水冲刷边坡,必须将影响路基稳定的地面水予以拦截,并排除到路基范围之外,防止漫流、聚集和下渗。
对于影响路基稳定的地下水,应予以截断,疏干,降低水位,并引导到路基范围外。
②路基排水设施应有合适的泻水断面和纵坡。
如泻水断面不满足排水要求时,可报监理工程师,适当的增加泻水断面。
排水设施的进出水口,应根据土质、水文、地形条件及筑路材料等情况,适当加固。
③路基施工中,必须按设计要求首先做好排水工程以及施工场附近的临时排水设施。
④路基施工期间,不得任意破坏地表植被或堵塞水路;各类排水设施应及时维修和清理,保持其完好状态,使流水畅通不产生冲刷和淤塞;临时性排水设施应尽量与永久性排水设施结合起来。
⑤路基排水设施的施工质量应符合下列要求:a各类排水设施的位置、断面、尺寸、坡度、标高及使用材料应符合设计图纸要求。
成品截水沟施工方案
成品截水沟施工方案1.引言本文档旨在提供成品截水沟的施工方案,为施工人员提供必要的指导和参考。
随着城市化进程的加快,雨水排水问题日益凸显,成品截水沟成为解决雨水排水问题的重要措施之一。
本文介绍了成品截水沟的施工流程和注意事项。
2.成品截水沟的施工流程成品截水沟的施工流程包括以下几个步骤:2.1 方案制定在施工前,需要制定成品截水沟的施工方案。
方案制定需要根据工程实际情况、环境条件和设计要求进行,确保施工过程符合相关标准和规范。
2.2 现场布置根据施工方案,在施工现场进行必要的布置工作。
包括材料和设备的运输、堆放,施工区域的划分,施工道路的搭建等。
2.3 轨迹勘测和标定根据设计要求,对施工区域进行轨迹勘测和标定。
确保施工过程中的准确性和精确性。
2.4 基坑开挖按照设计要求和施工方案,进行成品截水沟的基坑开挖工作。
确保基坑的尺寸和深度符合设计要求,并按照相关标准进行基坑支护工作。
2.5 管道敷设在已开挖好的基坑内,根据设计要求进行管道的敷设工作。
确保管道的倾斜度和出口位置符合设计要求,通过焊接或连接等工艺完成管道的安装。
2.6 沟槽填充管道敷设完成后,对沟槽进行填充工作。
根据设计要求,选择合适的填充材料,按照一定的层压方式进行填充,确保填充材料的密实度和稳定性。
2.7 沟槽表面处理沟槽填充完成后,对沟槽表面进行必要的处理工作。
可以采用混凝土浇筑、沥青铺装等方式进行。
确保沟槽表面的平整度、抗压性和防水性能。
2.8 设备安装和调试根据设计要求,安装成品截水沟的必要设备,如水泵、水阀等。
对设备进行调试和试运行,确保设备正常运行并符合设计要求。
2.9 环境清理和整理施工结束后,对施工区域进行环境清理和整理工作。
清除施工过程中产生的垃圾和杂物,确保施工区域的整洁和环境的美观。
3.成品截水沟施工注意事项在进行成品截水沟的施工过程中,需要注意以下几个方面:3.1 安全施工人员需要严格遵守相关的安全操作规程和制度。
截水沟施工方案
截水沟施工方案水沟是一种用于排水的设施,能够有效地将雨水排出,防止积水。
截水沟施工方案是指在进行水沟建设时所采取的规划和措施。
下面是一份截水沟施工方案,总计700字。
一、项目背景在某地区的某个地段,因为雨水排不出去,导致道路积水,给市民的正常生活和交通带来困扰。
为了解决这一问题,我们计划在该地段建设一条截水沟。
二、目标1. 解决该地段的积水问题。
2. 提高道路的通行能力。
3. 降低市民的生活成本和交通成本。
三、施工方案1. 方案设计根据该地段的实际情况,我们将在沿街建设一条混凝土截水沟,沟面宽度为1.5米,深度为0.8米,两侧设立清水井,便于清理沟内的积水和杂物。
2. 材料准备为了保证施工的质量和效果,我们将选择优质的水泥和配料。
同时,为了保证施工进度,我们需要提前准备足够的材料。
3. 施工步骤a. 清理施工区域,确保安全。
清除施工区域内的杂物和障碍物。
b. 根据设计要求,进行挖掘。
挖掘截水沟的坑槽,坑底平整。
c. 安装截水沟模板。
根据沟面宽度和深度,安装截水沟的模板。
d. 浇注混凝土。
使用混凝土泵车进行浇注,确保混凝土的均匀分布和浇注的速度。
e. 平整混凝土。
使用工具对施工过程中的混凝土进行平整,确保沟面的平整度。
f. 安装清水井。
在截水沟两侧安装清水井,便于清理沟内的积水和杂物。
g. 清理施工现场,确保周围环境整洁。
四、安全措施1. 严格遵守施工现场的安全规定,佩戴必要的安全装备。
2. 设置施工警示标志,提醒过往行人和车辆注意安全。
3. 组织专业人员进行施工,确保施工过程中的安全性。
4. 定期检查施工材料的质量,保证施工过程安全。
5. 组织培训,提高工作人员的安全意识和技能。
五、预期效果1. 解决该地段的积水问题,提高市民的生活质量。
2. 改善道路的通行能力,减少交通拥堵。
3. 提升城市形象,增加市民的满意度。
六、总结本方案针对某地段的雨水积水问题,提出了一套完整的施工方案。
通过合理的设计和施工步骤,我们相信能够有效地解决该地段的积水问题,提高市民的生活质量和道路的通行能力。
截水沟施工方案
截水沟施工方案一、引言截水沟是一种在道路、园林、农田等区域用来集水和排水的重要设施。
它的作用是将降雨水从地面尽快排除,避免积水及其他不良后果的发生。
本文将针对截水沟的施工方案进行详细的描述和分析,以确保施工的顺利进行和工程质量的保证。
二、前期准备工作1. 确定截水沟的位置和长度,根据地形和实际需要进行测量和规划。
2. 获取相关的土地使用许可和环境保护许可证。
3. 确定施工期限和工作计划,合理安排施工人员和设备。
三、材料和设备准备1. 材料:截水沟施工需要使用到的材料主要有混凝土、钢筋、沙子和砖块等。
选用质量合格的材料,确保工程的持久性和安全性。
2. 设备:施工过程中需要使用的设备包括挖掘机、水泥搅拌机、输送泵等。
确保设备的性能良好,能够满足施工的需要。
四、施工步骤1. 土方开挖:根据截水沟的设计要求,在施工现场进行土方开挖工作。
使用挖掘机等设备进行挖掘,注意挖掘的深度和宽度要符合设计要求。
2. 基础处理:将挖掘出来的土方进行平整,并进行基础处理。
根据需要,可以进行加固处理以提高截水沟的承载能力。
3. 铺设截水沟材料:在挖掘好的沟槽中铺设截水沟材料,可以使用混凝土或者砖石等材料进行铺设。
保持材料的平整和牢固,确保截水沟的功能正常。
4. 连接排水管道:根据需要,将截水沟与排水管道进行连接,确保排水畅通。
5. 表面处理:对截水沟进行表面处理,可以进行抹灰或者砌面等工作。
提高截水沟的美观度和使用寿命。
五、质量控制1. 材料检验:在使用材料之前,对材料进行检验,确保符合相关的标准和要求。
2. 施工过程检查:对施工过程中的关键节点进行检查和监控,确保施工质量符合设计要求。
3. 施工完成验收:在施工完成后,进行验收工作,对截水沟进行终验。
确保截水沟的性能和安全性达到设计要求。
六、安全措施1. 施工人员必须穿戴符合规定的安全防护用品,并接受相关安全培训。
2. 施工现场必须进行合理的隔离和警示,确保施工过程中的安全。
截水沟施工技术方案
平台截、排水沟施工技术方案一、工程概况第14合同段K120+000~K120+701.974设计平台截、排水沟,其主要工程数量及其型号如下:1、K120+420~K120+450L,计30 m长,M7.5浆砌片石砌筑。
2、K120+450L,15.2m长急流槽Φ315mmPVC-U管,外面用1.1m3 C20浇筑。
二、施工工期安排本段排水沟自2006年10月31日开工,至2006年11月20日完工,工期21天。
三、施工人员安排项目经理部组织了一批经验丰富、责任心强的人员,从事本工程的施工及管理工作,本工程施工人员安排如下:四、设备、仪器准备试验、测量检测仪器表五、施工材料平台截水沟沟体采用M7.5浆砌片石砌筑,河砂采用沅陵砂,碎石用马底驿附近生产的合格石料,水泥用p.o.32.5水泥。
六、施工方法1、测量放样准确放出沟的中线和开挖边线,根据线形圆顺的原则将开挖线稍做调整。
做到线形美观。
2、开挖沟槽先按断面尺寸做一个样架,用人工按设计尺寸开挖沟槽,边挖边用样架检查开挖断面,沟槽挖好后,将底面、侧面修理平整,松散的部分拍紧。
3、截水沟砌筑在铺好的砂砾层上挂好砌筑线,线的高度比块件厚度略高一点,然后挨线安放预制块,预制块与砂砾垫层贴合紧密,每块间距1cm,缝间用砂浆填紧,要保持底面与侧面的平整及整体的线形。
每隔10~15m设置一条伸缩缝,缝间距为2cm ,缝间用沥青麻絮填塞。
下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。
