绿城集团工程质量缺陷案例、照片汇编(精细化管理)最全最经典!!!

合集下载

108个现场施工质量案例通病,全是真实照片,工程人必学收藏吧

108个现场施工质量案例通病,全是真实照片,工程人必学收藏吧

108个现场施工质量案例通病,全是真实照片,工程人必学收藏吧A. 主体结构部分原因分析:承台地脚螺栓定位时,桩内锚固钢筋被割断。

解决办法:将桩锚固钢筋补强,达到要求。

预防控制:地脚螺栓定位时,对影响螺栓定位的桩钢筋合理布置。

原因分析:框架柱钢筋电闸压力焊不合格,截断后重新施工造成钢筋截面接头率大于50%。

解决办法:柱插筋锚固达到受力要求。

预防控制:严格控制电闸压力焊施工质量。

原因分析:框架柱与梁交接处缺少核芯箍筋。

解决办法:补加U型箍筋。

预防控制:施工前做钢筋交底杜绝此类事情发生。

原因分析:水稳摊铺前地脚螺栓未作保护,致使承台地脚螺栓破坏变形,且地梁附近水稳碾压不密实。

解决办法:宜先砌筑隔墙300至400mm,起到保护作用,然后隔墙根部采用人工夯实。

预防措施:做护笼或者调整施工顺序。

原因分析:窗上口距离框架梁底较近,过梁施工困难,质量很难控制,隐患大。

解决办法:采用膨胀混凝土浇筑,严格控制该部位施工质量。

预防控制:采用挂板与梁一起浇筑。

原因分析:外墙砖排布为事先确定好,致使窗口尺寸改动,留下隐患。

解决办法:加强窗口保温施工质量。

预防措施:确定外墙砖排布之后,再进行窗口砌筑并严格控制洞口尺寸原因分析:停车场部位围栏基础墩与厂区内陆坪标高高差过大,影响美观。

解决办法:将围栏基础降低至合理标高。

预防措施:细化标高或者做断面。

原因分析:此处为现场办公室,原设计中没有窗户,导致办公室人员不能观察工厂内的生产情况,后在此处二次开窗,造成不必要的浪费,影响工期。

预防措施:施工时充分考虑现场实际情况,及时与设计沟通,加强对现场的控制。

原因分析:砌筑时预留洞口过大,填塞后边缘容易开裂。

解决办法:采用膨胀砂浆将填塞密实。

预防控制:加强对洞口尺寸的复核。

建筑工程质量通病实例(图片全解析)

建筑工程质量通病实例(图片全解析)

建筑工程质量通病实例(图片全解析)结构工程第一类材料堆放及标识钢筋状态标识牌不齐全筋堆放混乱,未分区,无标识牌现场钢筋堆放混乱,无标识牌现场钢筋堆放混乱无分隔,标识牌数量不足现场部分待用钢筋泡水水泥露天堆放现场水泥库未封闭水泥无出厂日期和批号水泥无出厂日期和批号混凝土砌块堆放未架空,无防潮、防雨淋措施加气混凝土块无防潮措施水泥砖强度不足,规格尺寸不符合要求(厚度约46mm)搅拌砂浆直接倾倒在土地面上搅拌砂浆直接倾倒在土地面上搅拌砂浆直接倾倒在土地面上室外标养室不封闭标养室无门砌筑砂浆配合比采用体积比配合比计量不规范现场材料堆放规整现场材料堆放规整结构工程第二大类钢筋问题01钢筋直径现场部分直径8mm钢筋实测7mm现场钢筋直径6、8、10mm,内径实测值分别为:5、7、8.2mm剪力墙暗柱拉筋直径瘦身剪力墙钢筋三级钢直径8mm实测7mm02钢筋连接直螺纹钢筋未及时套筒保护接头未打磨已使用的钢筋直螺纹丝口存在断丝现象直螺纹连接端面不平、断丝直螺纹丝扣长度不一致,端部马蹄形,未加保护帽直螺纹连接端面不平直螺纹钢筋接头未加设保护帽直螺纹连接外漏丝扣超标个别机械连接接头外露丝扣数超标直螺纹连接钢筋绑扎使用同一跨内钢筋存在多个接头电渣压力焊未顺肋焊直螺纹连接采用专用螺帽保护丝扣直螺纹钢筋丝口加工符合要求直螺纹钢筋丝口保护到位钢筋直螺纹连接规范03钢筋绑扎桩头纵筋随意弯折,锈蚀严重,漏设箍筋纵筋采用热熔方式切断梁钢筋未锚入支座内梁钢筋在支座处截断加密区箍筋间距过大(150>100)柱纵筋间距偏差过大剪力墙钢筋绑扎混乱钢筋采用短钢筋搭接主、次梁交接处箍筋未加密梁纵筋锚固长度不足钢筋锚固方向错误箍筋弯钩的平直段长度不足箍筋未有效套住纵筋,绑扎不到位楼板负弯矩钢筋端部任意弯折梯板下排钢筋伸入梯梁长度严重不足楼板钢筋绑扎不到位,扣数不足现浇板钢筋间距不均匀现场浇注砼应加设马道、垫板现浇楼板个别部位存在三层线管叠加的现象三层以上线管交叉敷设卫生间墙体构造柱根部未植筋,且上下均无加密区圈梁外侧钢筋在构造柱内搭接构造柱钢筋搭接未绑扎,且在箍筋外构造柱箍筋弯钩不足135°04钢筋移位部分暗柱钢筋位移楼梯板施工缝设置位置错误上下层钢筋位移严重剪力墙保护层厚度不足钢筋移位梁顶钢筋弯折错位,间距过密框架柱纵筋在(梁、柱节点)非连接区进行搭接框架柱纵筋位移现象严重梁有效截面严重不足(设计为200mm 现场为100mm)剪力墙、暗柱纵筋位移剪力墙、暗柱纵筋位移剪力墙、暗柱纵筋位移剪力墙、暗柱纵筋位移剪力墙纵筋间距过大剪力墙钢筋倒伏、弯折楼板钢筋保护措施不到位,钢筋破坏施工缝处板钢筋位移严重,钢筋保护层超大现浇板上排钢筋下移,砼保护层达8cm楼板上部钢筋最大位移10cm现浇板上排钢筋下移施工缝处楼板钢筋严重下移楼板保护层过大上部仅植一根或两根主筋构造柱植筋定位不对结构工程第三大类混凝土01楼板、剪力墙开裂部分楼层,现浇混凝土楼板裂缝现象严重部分楼板开裂现浇楼板板面较严重开裂楼板混凝土终凝前出现大量裂缝现浇板上表面开裂剪力墙存在较多竖向裂缝部分剪力墙开裂02混凝土施工缝的留置楼梯施工缝留置位置不当梯板施工缝位置错误梯梁施工缝留置错误楼梯施工缝留设位置不当,砼不密实剪力墙施工缝留置不顺直混凝土施工缝留置不直剪力墙施工缝不直03板面踩踏现浇板面上人过早现浇板上表面上人过早现浇混凝土楼板上人过早,后期保护不利板面抹压不到位,上人过早04混凝土保护层框架圆柱表面多处露筋砼保护层破损、局部砼不密实混凝土柱箍筋外露剪力墙钢筋外露楼板钢筋外露上反梁箍筋外露05混凝土不密实顶板混凝土不密实部分剪力墙振捣不密实高低差处现浇板成型质量差,混凝土不密实剪力墙底部混凝土不密实砼剪力墙拆模过早,脱皮较重施工缝处混凝土不密实,成型质量差剪力墙混凝土不密实06鼓膜、蜂窝、漏浆、夹渣、接槎不平混凝土柱接茬不平、不密实施工缝接茬不平整鼓膜、漏浆、接茬不平剪力墙蜂窝、漏浆现浇混凝土鼓模,剔凿露筋构件鼓模,修补后露筋梁鼓模严重剪力墙混凝土鼓模砼施工缝夹渣砼施工缝夹渣07构件尺寸不足一根柱截面尺寸不足(500×485<500*500)柱根部缩颈梁尺寸缩小梁截面缩颈剪力墙“缩颈” 严重卫生间楼板吃模严重深达2-3cm卫生间楼板厚度不足梯板厚度不足(原设计10cm)部分梯段板厚度不足楼梯斜板厚度不足(设计10cm)。

绿城地产集团 工程管理 培训 工程质量缺陷照片汇编-景观与外立面

绿城地产集团  工程管理 培训  工程质量缺陷照片汇编-景观与外立面

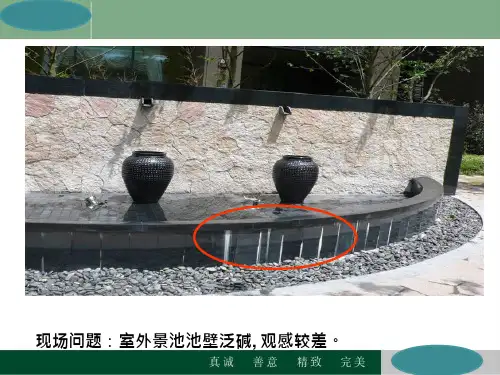

现场问题:室外景池池壁泛碱, 观感较差。
现场问题:室外景池池壁泛碱, 观感较差。
现场问题:室外游泳池现浇板找平层未设置伸缩缝,导 致面层开裂。
现场问题:同上。
现场问题:泳池马赛克开裂、剥落。
现场问题:泳池内侧壁施工涂膜防水,容易造成饰面空鼓、脱 落, 施工方案不合理。
现场问题:室外台阶压顶石与基层留有空腔,会产生流挂污 水现象。
现场问题:同上。
现场问题:分户围墙压顶采用砖压顶。
现场问题:景墙压顶采用红砖砌筑,水泥砂浆开裂、脱落。
现场问题:围墙设置沉降缝位置不合理,引起墙面沉降开裂。
现场问题:围墙未设置沉降缝,引起墙面沉降开裂。
现场问题:景墙GRC压顶造型与侧边砖墙固定交接处理不合理, 存在安全隐患;要求侧边砖墙进行拆除,浇筑砼构造
现场问题:同上。
现场问题:同上。
现场问题:外墙面砖局部存在空鼓。
现场问题:小面砖局部脱落。高温期间面砖施工时,基层粉 刷面太干,引起粘贴砂浆与基层结合性差,造成 与基层脱开。
现场问题:湿贴花岗岩空鼓脱落。基层粉刷砂浆强度较低, 黄砂含泥量过大;石材墙面设计要求无缝拼接施 工,无加固措施,存在安全隐患。
柱,连接景墙GRC压顶造型,连接牢固。
现场问题:大面铺装砖松动及断裂。
现场问题:室外踏步沉降。
现场问题:墙面石材与地面铺装形成吊脚现象,影响观感。
现场问题:银杏树种植高度偏高,树根局部外露,存在倾覆隐患。
第七部分 建筑饰面安全隐患
现场问题:外墙面砖大面脱落。贴面砖墙面的基层粉刷质量 太差,强度低,砂浆配合比失控。
现场问题:铝合金平开窗采用合页铰链,开启时受风压影响 导致窗扇掉落。
现场问题:内开窗扇。
现场问题:同上。

绿城集团设计阶段的失败案例(值得借鉴)

绿城集团设计阶段的失败案例(值得借鉴)

绿城集团设计阶段的失败案例(值得借鉴)规划设计是把开发商对城市、社会、历史、经济、文化、自然以及人对生活概念的理解,用专业的形式表达出来的一项工作。

任何一点思考的不深入和不周全都会给使用者带来不便和缺憾。

本次汇总的30余个前期和设计的案例,内容涉及设计合作、规划方案细节、建筑与景观、中心会馆、建筑细部设计、前期准备工作等等,作为在这个阶段对许多问题的反思和总结,以供从业者指正景观设计不宜盲目崇洋【事实描述】在“上海绿城”项目景观概念设计过程中,由于我们和哈佛设计团队双方的文化背景差异,彼此观念曾经出现了一些分歧。

首先需要肯定的是,设计师并没有机械地套用欧洲的小镇风情或是美洲的海岸阳光,而是用更为开阔的视角,着眼于“整体风格的建构”与“分区特色的营造”。

即在维持整体的脉络纹理架构下,调整门户意象与填充性元素的组构,营造出不同组团景观规划设计的特色,达成自然主义与城市主义融合的场所精神。

客观来讲,整体景观设计概念立意很高。

但是在第一轮的景观设计方案汇报中,中心景观广场的设计方案并没有得到我们的认同。

由于设计师长期生活在北美,受北美追求自然、郊野的户外生活方式的影响,在最初的设计中手法过于随意,出现大片的疏林草地和自然形态的水池。

在规划中所设想的3.6m高差并没有得到充分的体现,在自然主义与城市主义的结合中显然更侧重于自然主义方向,与“上海绿城”高层和小高层社区所营造的氛围并不是很吻合。

经过双方多次的讨论与沟通,在新一轮的景观设计方案汇报中,设计师主要针对中心景观广场提出A、B、C三种方案,方案A 强调渐进式扇形块面的层次转换;方案B强调几何轴线的戏剧性视觉效果;方案C强调综合轴线与块面的交叉组合。

这三种方案与前一轮相比,可操作性更强,并通过设置一些景观构架、廊道与地形结合,进一步强调了3.6m的高差。

虽然在设计上仍有诸多方面需要调整,但其所营造的空间块面还是得到了我方的认同。

【案例分析】基于集团公司扩张和发展的需要,我们与境外设计师的合作越来越多,不仅仅是景观设计方面,在项目规划和建筑设计过程中,都可能碰到由于双方文化差异和生活方式不同所产生的分歧。

绿城的精装工程管理巡检,这些细节把控让不得不服!

绿城的精装工程管理巡检,这些细节把控让不得不服!

绿城的精装工程管理巡检,这些细节把控让不得不服!在绿城日常项目的巡查过程中,各项目营造过程中存在很多的亮点,也发现一些不足之处。

工程管理存在着各式各样的可变因素,工程前期把控具有举足轻重的作用,在实施过程中起到事半功倍效果。

今天,我们先来分享一下:包括卫生间、厨房、阳台等部位防水施工节点,墙面预埋给水管、座便器登高管、卫生间排水管施工工序和控制要点;厨房间、卫生间防臭及防窜烟施工节点;施工过程中须引起关注的部分问题。

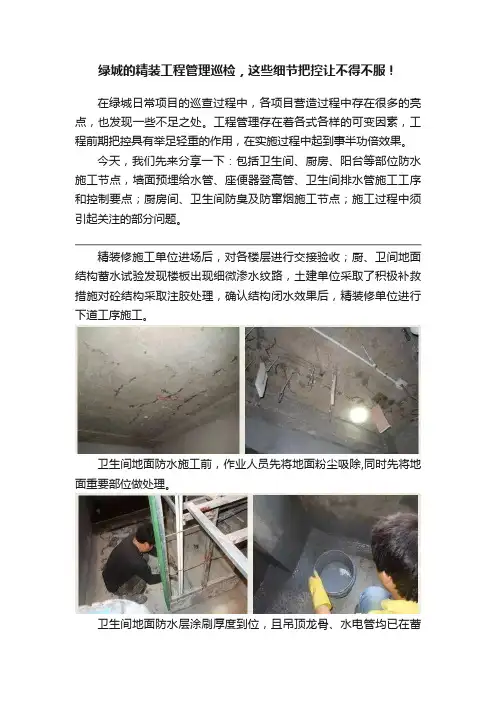

精装修施工单位进场后,对各楼层进行交接验收;厨、卫间地面结构蓄水试验发现楼板出现细微渗水纹路,土建单位采取了积极补救措施对砼结构采取注胶处理,确认结构闭水效果后,精装修单位进行下道工序施工。

卫生间地面防水施工前,作业人员先将地面粉尘吸除,同时先将地面重要部位做处理。

卫生间地面防水层涂刷厚度到位,且吊顶龙骨、水电管均已在蓄水试验前安装完成。

卫生间楼板存在多处渗水细裂纹,这时应该请现场分管人员与土建单位进行协调,做好精装修单位与土建单位的交接蓄水验收。

卫生间后浇筑砼梁中模板未清理,连接处不紧密,蜂窝、麻面;其可能造成的结果是:卫生间防水施工增加难度;容易导致后期渗漏水隐患。

解决措施:施工单位必须严格按照集团精装修工程细部节点施工。

检查发现工作已有效处理,卫生间;卫生间门洞、管井底部均采用现浇砼至土建翻梁高度,表面抹防水砂浆。

施工过程中将冷热给水管合并或分开保压,便于在施工期间检查水管情况。

卫生间墙内预埋管走向标注到位,施工过程中给水管均并管、保压。

卫生间淋浴房给水管端头安装位置略高于石材完成面。

卫生间墙面给水管端头按照完成面线定位,符合集团工艺工法要求。

卫生间给水管端头略埋深略小,存在漏水隐患;建议现场管理人员要求施工单位在卫生间给水管保压的状态下,进行给水管三角阀安装,并观察压力表的情况,确保端头连接处严密,无渗水、滴水现象;在五金件安装前将管件四周与墙面空隙用堵漏王或塑钢涂封闭严实。

绿城集团精装修成品保护.x

绿城集团精装修成品保护.x
7. 交叉施工对成品的损伤
缺陷还要延续吗?
第一部分、精装修项目交付后业主投诉主要方面
1、石材方面是晶面处理不到位、石材主视角面破损严重、拼接错位、
明显色差与色斑。
第一部分、精装修项目交付后业主投诉主要方面
1、石材方面是晶面处理不到位、石材主视角面破损严重、拼接错位、
明显色差与色斑。
正门拼接 错位
第一部分、精装修项目交付后业主投诉主要方面
1、石材方面是晶面处理不到位、石材主视角面破损严重、拼接错位、
明显色差与色斑。
正门大理 石拼接
第一部分、精装修项目交付后业主投诉主要方面
2、墙纸方面是不通角、凹凸手感和灯光照射明显、直角直线变形、拼 缝与花纹错位、胶水清理不干净、主视角明显色差与色斑。
墙角墙纸 直角直线 变形
第一部分、精装修项目交付后业主投诉主要方面
保洁开荒精细保洁: 石材饰面晶面和打蜡处理、 地板和木饰面打蜡、镀层硅 油处理、玻璃镜面
随身携带铺垫软块地毯铺设 搬运出入和安装区域形成工 作地面区域,工作范围仅在 该区域,专人跟安装班组管 理
移动家具和家电打蜡、镀层 硅油处理,其他达到交付保 洁标准
第三部分、精装修施工的成品保护缺陷
第二部分、精装修施工的成品保护缺陷
第二部分、精装修施工中的成品保护
1. 成品保护与安装施工进度
精装修户型成品保护是分阶段、分内容、分措施、分管理、以及维 护整个过程,若是针对单项进行,将得不偿失。
精装修各主管项目和施工组应严格实施安装时间进度表,“对碰对 接”,谁拉后进度,谁负责增加的成品保护费用,否则项目公司是无 法把控庞大的成品保护费用,要么成品保护失控,后期业主投诉和翻 修增加。
1. 凸出部位的的防护需加强。由于各工序安装人员和材料进出,房间 凸出部位难免产生碰撞,户内该部位是成品保护的重点之一。

绿城交底幕墙(门窗)工程质量案例PPT课件

绿城交底幕墙(门窗)工程质量案例PPT课件
绿城交底幕墙(门窗)工程质量案例
幕墙托板构造
《建筑幕墙安全技术要求》第3节幕墙设计之3.3条文解释
条文
➢ 玻璃幕墙采用隐框形式时,横向隐框玻璃板块应当设置托板,托板应当与框架可靠连
接,并具有可靠的承载力。
Ry
玻璃托板 G
实 景
Rx
照 片
1Rx
2
合理的做法一
G
G
Rx
2
不合理的做法 绿城交底幕墙(门窗)工程质量案例
绿城交底幕墙(门窗)工程质量案例
现场问题:悬挑槽钢与主龙骨应三面焊, 现仅最外侧有一道焊缝,因无背板, 上下水平线处无法施焊。 整改措施:全数检查此类问题,增加背板并补焊。
绿城交底幕墙(门窗)工程质量案例
现场问题:石材钢架埋板与槽钢现场焊接,采用点焊,焊接长度及饱满度不足,存在 安全隐患。 整改措施:埋板与槽钢应整体热镀锌后方可上墙施工,或采用耐高温定型化学螺栓, 焊缝应饱满连续,并做好防锈处绿城理交。底幕墙(门窗)工程质量案例
幕墙(门窗)工程安全质量案例 及绿城质量要求
绿城建设工程质量督导部 二O一三年六月
绿城交底幕墙(门窗)工程质量案例
目录
一、现场存在问题及整改措施 二、绿城标准工程节点做法 三、绿城强制性条文及其他要求
绿城交底幕墙(门窗)工程质量案例
目录
一、现场存在问题及整改措施
1.石材幕墙工程 2.玻璃幕墙工程 3.门窗工程
绿城交底幕墙(门窗)工程质量案例
项目名称 XX 项目
项目负责人
XXX
分管领导
XXX
工程部经理
XXX
标段主管
XXX
检查部位 材料堆场
检查时间 2012.3.15
现场问题:进场石材成品保护不到位且未在加工厂集中开槽。 整改措施:加强成品保护和材料进场验收。

绿城集团绿化施工合同纠纷

绿城集团绿化施工合同纠纷

绿城集团绿化施工合同纠纷一、案情简介绿城集团是我国一家知名的大型房地产开发企业,专注于高品质住宅开发。

在某项住宅项目中,绿城集团与某绿化施工企业签订了《绿化施工合同》,约定由该施工企业负责该项目的绿化施工。

合同中明确了施工范围、质量标准、工程进度、付款方式等条款。

合同签订后,施工企业按照约定开始了绿化施工。

但在施工过程中,双方发生了纠纷。

绿城集团认为施工企业未能按照合同约定的质量标准完成施工,要求施工企业进行整改并承担违约责任。

而施工企业则认为,绿城集团在施工过程中频繁变更设计,导致工程进度受到影响,要求绿城集团支付相应的工程款及逾期付款违约金。

双方未能就纠纷解决达成一致,于是诉诸法院。

法院依法审理了本案,并作出了判决。

二、法院审理及判决法院经审理认为,本案的争议焦点主要有两个:一是施工企业是否按照合同约定的质量标准完成施工;二是绿城集团是否应支付施工企业逾期付款违约金。

关于第一个争议焦点,法院认为,根据双方签订的《绿化施工合同》,施工企业应对绿化工程的质量承担责任。

施工企业完成施工后,绿城集团有权进行验收。

如果绿城集团在验收过程中发现质量问题,施工企业应按照合同约定进行整改。

在本案中,绿城集团未能提供充分证据证明施工企业完成的绿化工程存在质量问题,因此,法院对绿城集团的诉讼请求不予支持。

关于第二个争议焦点,法院认为,根据《中华人民共和国合同法》的规定,当事人一方不履行合同义务或者履行合同义务不符合约定的,应当按照合同的约定承担违约责任。

在本案中,绿城集团未能按照合同约定的付款时间支付工程款,构成违约。

施工企业有权要求绿城集团支付逾期付款违约金。

根据合同约定,逾期付款违约金应为未付款部分的日利率乘以逾期天数。

法院依法计算出违约金金额,并支持了施工企业的诉讼请求。

三、案例分析本案中,绿城集团与施工企业之间的纠纷主要源于合同履行过程中的质量问题和付款问题。

通过法院的审理,我们可以得出以下启示:1. 合同履行过程中,双方当事人应严格按照合同约定履行各自的义务。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地 基 与 基 础 工 程
现场问题:地下室侧墙内侧根部渗漏水现象。
地 基 与 基 础 工 程
现场问题:地下室侧墙单组份聚氨酯涂膜防水施工时, 基层 未处理,涂膜厚度不足。
现场问题:侧墙防水施工前,部分基层螺杆没有处理到位,造成 防水层破坏,且防水层厚度局部不足。
现场问题:地下室外墙防水层保护不完整,会导致防水层破坏。
现场问题:地下室顶板腻子出现开裂、脱落。
第二部分 主体结构工程
现场问题:结构柱钢筋偏位后,随意弯折,整改方案不合理,不 满足结构构造要求;施工时应加强钢筋定位控制。
现场问题:同上。
现场问题:部分柱脚支模节点不正确,柱脚存在漏浆现 象。后续工程要求严格按柱脚支模节点施工。
主 体 结 构 工 程
现场问题:地下车库顶板后浇带梁部位两侧设计为上下各 2Ф16加强钢筋,施工漏放,不符合设计要求。
现场问题:因地下室顶板砼密实度差,顶板上面防水层存在施工质量 问题,无防水效果,雨水从砼毛细孔渗透到地下室顶面, 腻子层吸水后形成霉变。
现场问题:两家施工单位施工分界处,地下室侧墙、顶板霉变严 重。
现场问题:室内粉刷层砂浆标号过高,引起空鼓、裂 缝,导致墙纸产生裂纹。
现场问题:同上。
现场问题:下沉式庭院墙面湿贴石材渗水、挂污。
现场问题:露台地面防水体系不完整,导致室内渗漏水。
现场问题:下沉式露台采用砼回填,荷载增加,结构存在安 全隐患。
现场问题:地下室天井墙裙石材挂件采用平插件,墙面未粉刷, 并且无砼翻边导致室内渗水霉变。
现场问题:独立基础基底土受水浸泡,产生土质融化、沉降,导 致连系梁破坏,结构柱产生侧向位移。
现场问题:后浇带板部位底部钢筋无保护层,不符合规范要求。
现场问题:后浇带部位未做保护,板筋已弯曲。
现场问题:地下室底板钢筋保护层不足。
现场问题:地下室剪力墙与底板交接处漏浆产生蜂窝现象, 易造成渗漏水。
现场问题:室外门槛石铺装未按节点要求施工,雨水渗入室内。
现场问题:露台门槛处防水体系不完整,会导致室内渗水引起 墙纸霉变。
现场问题:刷单组份聚氨酯防水材料进行整改。
现场问题:卫生间地漏与下水口错位严重。
装 饰 工 程
现场问题:电梯门套位置干挂石材构造不符合要求, 出现石材掉落。
现场问题:门套装饰用云石胶黏贴,无构造措施。
现场问题:石材干挂钢架体系设置不合理。
现场问题:室外伸缩缝未处理,导致外墙雨水渗入室内,精 装修墙体吸水饱和后,立即进入外饰面施工后期 会产生霉变。
现场问题:顶层未安装落水管,导致墙面吸水饱和。
现场问题:地下室墙面霉变。
现场问题:同上。
现场问题:样板房地下室保姆房防结露霉变体系不完整,部分 未做防结露体系墙面产生霉变。
现场问题:室外灰空间吊顶防水纸面石膏板受潮、开裂。
现场问题:同上。
现场问题:同上。
现场问题:已交付楼盘现浇板裂缝(300厚消防通道地下室 顶板,C35砼、双层双向钢筋)。混凝土坍落度 过大;防水施工质量较差。
现场问题:结构楼面板贯穿性裂缝。
高度2m
现场问题:消防楼梯休息平台结构面净高2m,装饰空间不足。
第三部分 内墙装饰工程
现场问题:不同材料交接处钢丝网铺贴方法错误。
现场问题:剪力墙施工上下交接处漏浆后产生蜂窝现象。
主 体 结 构 工 程
现场问题:砼面出现严重漏浆而引起蜂窝麻面现象,影响结构 寿命。
现场问题:屋面板未采取二次振捣措施,导致渗漏。
主 体 结 构 工 程
现场问题:现浇板大面积短向穿通性裂缝,并存在渗水 现象。
现场问题:同上。
现场问题:钢筋砼保护层局部过小和无保护层现象,导致钢筋 产生锈蚀,影响结构质量。
现场问题:地下室室内墙纸霉变。
现场问题:墙体背景画背面已霉变。
剪力墙
砖墙
现场问题:砖墙墙体潮湿导致腻子霉变。
现场问题:墙体霉变,墙纸已撕开。
现场问题:同上。
现场问题:会所样板房墙纸霉变。
现场问题:墙体根部墙纸及踢脚线已霉变。
现场问题:同上。
现场问题:同上。
现场问题:阳台防水体系不完整,导致室内渗水霉变。
绿城工程质量缺陷案例汇编 (仅供内部参考)
第一部分 地基与基础工程
第二部分 主体结构工程 第三部分 内墙装饰工程
室内精装修工程
第四部分 外墙装饰工程
第五部分 屋面工程
第六部分 室外硬质景观工程
第七部分 建筑饰面安全隐患
第一部分 地基与基础工程
地 基 与 基 础 工 程
现场问题:独立基础素土边坡不满足受力要求,易导致柱基 持力层破坏后,柱基偏心受力沉降。
现场问题:卫生间外侧墙体因地暖加热,导致墙内水蒸 气挥发,引起墙面霉变。
现场问题:原结构墙体吸水受潮后,后期水分未及时挥发干, 立即进入精装墙纸施工,导致墙面霉变。
现场问题:同上。
现场问题:阳台、露台防水体系不完整,门框下口及外墙进 水至室内地面,引起地板霉变。
现场问题:拆除地板,地面仍有水印。
现场问题:地下室顶板卷材防水在水平面上施工,导致大面 积水,搭接部位如有缺陷,易产生卷材起鼓、脱 开,雨水进入卷材底部,导致地下室板底渗漏水。
主 体 结 构 工 程
现场问题:后浇带预留部位拆模后无换撑措施,且上部还在 加载施工,会引起结构破坏。
现场问题:同上。
现场问题:预留施工缝部位集中堆载,影响结构受力。
现场问题:干挂石材采用自制挂件,不符合规范要求,且挂 件与石材未有效连接,仅用云石胶固定,存在安 全隐患。
现场问题:石材干挂体系不完整。
现场问题:同上。
现场问题:石材厚度不足(合同要求不符)。
现场问题:会所游泳池窗台顶部石材干挂体系不完整, 导致石材脱落。
现场问题:石材背面为胶水粘贴。
现场问题:样板间室内石材干挂构造不符要求,存在安全隐 患。
现场问题:室内填充墙采用加气砌块砌筑,内墙粉刷采用1: 0.3:3混合砂浆进行粉刷,强度过高,产生粉刷 层空鼓、裂缝。
现场问题:车库采光井部位渗漏水。
现场问题:地下室顶板穿板管渗水。
现场问题:阳、露台外墙根部未做砼翻边,易引起渗水至室内。
现场问题:室外填土高度高于± 0.000,造成装饰面受潮霉变。
