水库坝基防渗帷幕灌浆施工工艺

合集下载

坝基帷幕灌浆施工工艺

坝基帷幕灌浆施工工艺

坝基帷幕灌浆分部工程施工工艺一、主要施工内容该分部工程为坝基帷幕灌浆分部工程,其主要内容包括:土石方开挖、导流、混凝土灌浆平台浇筑及帷幕灌浆等工作。

二、主要施工方法2.1 土石方开挖工程土方开挖全部采用机械化作业,自上而下分层开挖。

土方采用1m3反铲挖掘机开挖,10T自卸汽车运输,弃土优先就近用于围堰填筑,或者运到招标图纸指定的坝下游弃料区堆放。

石方开挖以钻孔爆破为主,振动气锤及人工辅助。

2.1.1 施工机械施工机械:1m3反铲挖掘机2台,10T自卸汽车4台,160KW推土机1台。

3m3/min 空压机1台,YT-27型手风钻2台,G8风镐1台,长、短钢钎各3根,铁锤6把。

2.1.2边坡开挖应注意事项①边坡开挖前,应详细调查边坡岩石的稳定性,包括设计开挖线外对施工有影响的坡面和岸坡等。

设计开挖线以内有不安全因素的边坡,必须进行处理和采取相应的防护措施。

山坡上所有危石及不稳定岩体均应撬挖排除,如少量岩块撬挖确有困难,经监理同意可用浅孔微量炸药爆破。

②开挖应自上而下进行,高度较大的边坡,应分梯段开挖,河床部位开挖深度较大时,采用分层开挖方法,梯段(或分层)的高度应根据爆破方式(如预裂爆破或爆破)、施工机械性能及开挖区布置等因素确定。

垂直边坡梯段高度一般不大于10m,严禁采取自下而上的开挖方式。

③随着开挖高程下降,应及时对坡面进行测量检查以防止偏离设计开挖线,避免在形成高边坡后再进行处理。

④对于边坡开挖出露的软弱岩层和构造破碎带区域,必须按施工图纸和监理的指示进行处理,并采取排水或堵水等措施。

⑤开挖边坡的支护应在分层开挖时逐层进行,上层的支护工作应保证下一层的开挖安全顺利进行。

未完成上一层的支护,严禁进行下一层的开挖。

⑥在施工期间直至工程验收,如果沿开挖边坡发生滑坡或塌方,应及时通知监理,并按监理的指示对边坡进行处理。

⑦在施工期间直至工程验收,应定期对边坡的稳定进行监测,若出现不稳定迹象时,应及时通知监理,并立即采取有效措施确保边坡的稳定。

浅谈防渗墙下帷幕灌浆施工技术

浅谈防渗墙下帷幕灌浆施工技术

浅谈防渗墙下帷幕灌浆施工技术摘要:硗碛水电站大坝基础采用在轴线上布置一道长104m,宽1.2m,最深达68m的防渗墙,结合墙下基岩帷幕灌浆进,行防旁渗处理。

防渗墙下基岩主要由变质砂岩和炭质千枚岩组成。

本文主要介绍了在防渗墙下进行帷幕灌浆所采用的施工技术及施工工艺,并对灌浆效果进行了简要的分析和评价。

关键词:大坝基础;防渗墙;帷幕灌浆;施工技术;施工工艺1、工程概况硗碛水电站位于四川省宝兴县境内的东河上游河段,为高坝引水式龙头水库电站。

该工程共装机3台,单机容量为80mw,总装机容量为240mw。

工程枢纽由拦河大坝、泄洪洞、放空洞、引水隧洞、调压井、压力管道和地下厂房等建筑物组成。

拦河大坝为砾石土直心墙堆石坝,最大坝高123m,坝轴线长452.7m,坝顶宽度10.0m,最大底宽450m。

坝体基础为深厚覆盖层,大坝地基防渗采用防渗墙与帷幕联合防渗处理方式,在轴线上采用一道厚为1.2m的混凝土垂直防渗墙,防渗墙最大深度68m。

防渗墙下部采用2排灌浆帷幕进行防渗,帷幕灌浆最大孔深113.5m。

在防渗墙浇注前按排距1.0m、孔距2.0m下入预埋管,预埋管采用6m长的φ108铁管对接。

2、防渗墙下帷幕灌浆施工特点1)铁管对接次数多,不能保证预埋管的垂直度,造孔困难;2)采用预埋管代替孔口管,预埋管底部与基岩衔接部位局部有沉淀,易塌孔埋钻,造成孔故;3)多数钻孔孔深大于70m,返水时间较长,难以及时的从返水情况确定钻进是否正常,易造成孔故。

3、施工工艺3.1预埋管施工灌浆管底部用厚度为lmm的铁皮封堵,可避免混凝土灌入,也可避免其他孔灌浆时浆液串入,而增加扫孔量。

在防渗墙浇筑前,每个槽段的预埋管通过钢筋笼固定,5个-7个灌浆管为一组,整体下人,以尽量保证其垂直度和不受浇筑的影响而发生变形。

3.2钻孔灌浆施工按先下游排、后上游排,排内分三序的原则进行。

先施工先导孔,然后依次施工Ⅰ序孔、Ⅱ序孔、Ⅲ序孔、检查孔。

灌浆孔:预埋管扫孔及钻至基岩2m→接触段灌浆并待凝3d→第二段钻孔→简易压水→第二段灌浆→……→终孔段钻孔→简易压水→终孔段灌浆→封孔。

水库坝基防渗帷幕灌浆施工工艺

水库坝基防渗帷幕灌浆施工工艺

水库坝基防渗帷幕灌浆施工工艺摘要:介绍在帷幕灌浆施工过程中采用先进的施工工艺和施工技术,从而取得了较好的灌浆防渗效果。

关键词:施工方法灌浆效果分析质量控制1、工程概况某水库于1966年10月动工修建,1975年3月建成投产,由于建库过程中边设计、边施工,对水库两岸又未做前期地质工作,致使水库两坝肩防渗处理不彻底,建成运行后蓄水位101.6m(库容500万立方米),远未达到设计库容标准。

为此,必须对水库进行除险加固,以使水库达到设计库容标准,充分发挥工程效益。

设计方经过多方案比选,推荐采用土工膜斜墙+砼防渗墙+基岩灌浆方案,施工内容主要包括:大坝砼防渗墙施工、复合土工膜铺设、两岸及基岩防渗帷幕灌浆和放水闸改建。

由于帷幕灌浆主要是对防渗墙底部基岩进行防渗处理,对于减小大坝渗漏至关重要,但此部分属于隐蔽工程,施工过程较难控制,稍有不慎,则会对工程造成很大影响,因而对于灌浆施工一定要做好施工方案设计,严格控制每一道工序,狠抓质量,确保万无一失。

2、基岩灌浆的施工方案2.1 灌浆浆孔布置水库防渗墙底部帷幕灌浆全长267.1m,按设计要求在帷幕灌浆轴线上布置灌浆孔,分Ⅲ序,孔距2m,孔位在上下游方向偏差不得超过10cm,共计135个孔,灌浆后要求达到压水试验透水率q≤5Lu。

2.2 施工工序施工顺序为:测量→布孔→设备安装→造孔→冲洗→压水试验→灌浆→封孔。

2.3 施工工艺要求(1)造孔。

灌浆深孔、取芯孔和检查孔选用XY-Ⅱ型地质岩芯钻机,孔径91mm,硬质合金或金刚石钻头钻进,水做冲洗介质,每回次取岩芯,仔细量测钻杆、钻具、机上余尺长度,卡准每灌浆段长度;部分浅孔采用QZJ-100D潜孔钻机造孔,孔径90mm。

(2)孔斜测量。

采用JXY-2型电动测斜仪量测钻孔斜率,每5m量测一次,不足5m的钻孔,终孔量测一次,根据量测结果决定是否对钻孔进行纠斜或封堵重钻。

(3)钻孔冲洗和压水试验。

灌浆孔段在灌浆前采用压力水或压力风进行裂隙冲洗,直至回水清净(返风无灰)为止。

水库帷幕灌浆施工方法

水库帷幕灌浆施工方法

水库帷幕灌浆施工方法(1)防渗墙内预埋灌浆管防渗墙内预埋灌浆管就是在防渗墙槽孔浇筑混凝土前将灌浆管下置到槽底,待浇筑成墙后即形成预留孔。

但埋设灌浆管时必须固定牢靠,以防止浇筑混凝土时因外力而产生移位、弯曲或变形而造成废孔。

预埋灌浆管施工主要采取了以下措施:1)选用Φ120PVC 管,预埋管施工采用“导向架”施工工艺。

导向架采用Φ18钢筋制作,间距3m。

2)根据帷幕灌浆孔位(间距2.0m),布置埋管位置,Ⅰ序槽孔一般分布5 个,Ⅱ序槽孔一般7个。

3)混凝土防渗墙在浇筑混凝土时,要求几个导管均匀下料,混凝土面同步上升,最大限度内减少对帷幕灌浆导管的影响。

①设备配置液压抓斗机械设备表②人员安排施工按三班倒制,冲抓成墙2台机组,计6个班。

每班配备8人,共计48人,详见下表:人员安排表1.3.1帷幕灌浆帷幕灌浆位于大坝坝顶中心线与防水渗墙施工轴线重合,长度630m(K0-030~K0+660)所有帷幕灌浆孔孔距均为2m。

施工时先预埋帷幕灌浆管PVC120,本次帷幕灌浆钻孔共1150m,帷幕灌浆1150m。

计划自2017年10月15日至2017年11月30日,共历时45天,日平均强度12m/天,计划共投入2台套钻孔灌浆设备以确保本分部工程的按时完工。

(1)引用的技术标准和规范《水工建筑物水泥灌浆施工技术规范》DL/T/58-2001;《水利水电工程钻孔压水试验规程》SL25-1992;《水工砼外加剂技术规程》DL/T5100-1999;《水工砼试验规程》DL/T5144-2001;《水利水电工程岩石试验规程》(试行)SDJ204-81;《水利水电工程岩石试验规程》(补充部分)DL5006-92;《砼拌合用水标准》JGJ63-89。

(2)灌浆材料每批采购的水泥、外加剂、掺和料等,均符合有关材料的质量标准,并附有生产厂家的质量说明书,每批材料的入库前均按规定进行检验验收,并将检验成果报监理工程师审批。

①水泥根据施工图纸设计要求,选用塑性混凝土和灌浆用的水泥品种为高抗硫水泥。

水库大坝帷幕灌浆施工方案

水库大坝帷幕灌浆施工方案

水库帷幕灌浆施工方案一、工程概况1、工程简介水库大坝帷幕灌浆共布置有一个灌浆洞,向大坝两岸延伸至山体深部总长20m,并向上游与引水系统帷幕接为一体,形成大坝的整体防渗屏障。

大坝总长400m,需要施工部位帷幕左坝肩至坝体共计100m。

帷幕灌浆布置:排内孔距均为2.0m,排数根据不同的部位设置1~2排,即在桩号0+100.00~0+200.00之间设计有2排帷幕灌浆孔,分别为上游排和下游排;在0+00.00~0+100.00设计有2排帷幕灌浆孔,分别为上游排和下游排。

2、交通条件大坝附件有县级公路,路面结构为混凝土和沥青,里程约100km。

进场公路、左高线公路、左岸高低线连接线、左岸缆机平台公路、左低线公路。

大坝路面混凝土浇筑,交通方便。

3、地质简述本地大坝地层主要为二叠系上统玄武岩、角砾集块熔岩组(P2β),表层为第四纪覆盖层。

左岸坝基岩体为P2β152角砾集块熔岩,岩石坚硬;错动带发育程度不均匀,裂隙发育。

坝肩地基全强风化、强卸荷、弱风化上段岩体完整性差,多张开、松弛。

右岸坝肩岩性主要为P2β152角砾集块熔岩,上部涉及少量P2β21杏仁状玄武岩;坝肩地基全强风化、强卸荷及弱风化上段岩体特点与左岸相近。

弱风化下段在岸坡下部次生泥较少,分布深度浅。

4、施工范围本合同工程的主要工作包括:大坝帷幕灌浆及左坝肩廊道帷幕灌浆;二、施工布置大坝帷幕灌浆工程量大,工作面分布范围广。

为保证施工质量、进度、安全及施工的连续性,必须合理有效布置集中制浆系统、供水、供电、通讯、排污等;考虑本标段总体布置及进度情况,帷幕灌浆施工布置情况如下1、生活及办公设施在大坝下游自行修建生活以及办公场所,对场地进行平整并进行地基处理后,建活动板房。

本工程高峰时项目部6人,清渣、制浆工等2人;施工机组4,套,1套备用,按8人/台套计,计24人,共32人。

2、集中制浆站2.1集中制浆站选型为保证灌浆过程的连续性,满足现场用浆需求,在施工过程中采用临时制浆站集中制浆方式。

帷幕灌浆、回填灌浆施工工法

帷幕灌浆、回填灌浆施工工法

一、帷幕灌浆(一)控制性水泥灌浆防渗帷幕灌浆1、在坝基体内布设防渗帷幕,选用控制性水泥灌浆防渗帷幕,其帷幕结构、灌浆机理、施灌方法及施工有关技术参数的控制,帷幕一般需选三排孔,帷幕厚度由灌浆孔的孔排距参数决定。

2、控制性水泥灌浆帷幕必须用双液灌浆装置,必须有专用泵用双液灌浆方法灌注化学控制液,以控制灌入的水泥浆液达一定的凝胶时间。

3、灌浆压力选择控制性水泥灌浆帷幕的最大灌浆压力值要求在防渗幕体范围内因灌浆压力产生的附加压应力值必须超过地层的允许压应力值,故控制性水泥灌浆一方面灌浆压力值选择远超过地层的允许压应力值使其能满足挤压密实地层要求。

另一方面,灌浆压力还需满足计划浆液量的灌入,能保证幕厚要求。

灌浆过程中会随灌浆的继续其进浆量会越来越小,而进浆压力却越来越大,并能防止地层抬动和产生串冒浆问题。

4、灌浆结束:常规水泥灌浆帷幕的结束标准为达到设计要求最大灌浆压力后进浆量必须小于某一值(例0.4 L/min)再稳定30 min,即结束标准必须满足最大灌浆压力值、进浆量小于某值、稳定时间三个条件的标准。

5、控制性水泥灌浆帷幕要有1.O m左右的孔口管,灌浆时要求最好有一定的水流条件,特别是II序孔施工和局部加强处理,要求最好在基坑抽水形成有地下水流速条件下进行施工。

(二)本工程项目水库坝基防渗加固处理采用帷幕灌浆灌浆施工技术。

1、材料要求:(1)灌浆工程所采用的水泥品种,应根据灌浆目的和环境水的侵蚀作用等由设计确定。

一般情况下,应采用普通硅酸盐水泥或硅酸盐大坝水泥灌浆工程所采用的水泥品种。

(2)回填灌浆所用的水泥标号不应低于325号。

帷幕和固结灌浆所用的水泥标号不应低于425号。

(3)灌浆用水泥必须符合质量标准,不得使用受潮结块的水泥。

采用细水泥时,应严格防潮和缩短存放时间。

(4)灌浆用水应符合拌制水工混凝土用水的要求。

(三)制浆1、制浆材料必须称量,称量误差应小于5%。

水泥等固相材料宜采用重量称量法。

大坝帷幕灌浆及充填灌浆施工方案

大坝帷幕灌浆及充填灌浆施工方案

大坝帷幕灌浆及充填灌浆施工方案大新县派林水库除险加固工程正在进行中,此次工程的重点是对大坝进行帷幕灌浆和充填式灌浆。

下面将介绍具体的施工方案。

在大坝灌浆坝基线以下5米的范围内,我们采用防渗帷幕灌浆,使用纯水泥浆进行灌注。

而在坝基以上的土坝充填式灌浆中,我们会在坝坡上布置单排灌浆孔,孔距为2.0米。

灌浆材料包括水泥粘土浆和水。

水泥粘土浆的配比为砂含量10~30%,粉粒含量30~50%,粘粒含量20~30%,水泥掺入量为15%。

灌浆施工次序采用逐渐加密法,先钻一个先导孔了解地质状况,然后进行第一次序孔灌浆,再进行第二次序孔灌浆,最后进行第三次序孔钻孔灌浆。

帷幕灌浆采用直自下而上进行,灌浆压力为400~500Kpa。

充填式灌浆采用分段灌注方法,由下而上,下套管分段灌注,段长为5~10米。

浆液稠度先稀后稠,采用少管多复方法。

灌浆压力由小到大,孔口最大灌浆压力为50kPa。

在机械设备和人员方面,我们采用1台套液压回转钻机、1台套灌浆泵、1台套水泥搅拌机和4台水泵。

钻孔灌浆专业施工人员为8人。

施工过程中,我们先进行测量布孔,按设计图纸测量放出灌浆孔轴线,并用木桩在地面上标明孔位写上孔号。

所有钻孔按施工放样图纸统一编号,并注明施工次序。

灌浆材料经过称量,称量误差小于5%。

浆液采用专用机械制浆,搅拌均匀并测定浆液密度。

最后进行封孔和检查孔施工。

充填式灌浆应该采用分段灌注的方法,从下往上,每段长度为5-10米。

浆液的浓度应该先稀后稠,采用少量管道多次注入的方法,灌浆方式应该采用纯压式灌浆。

开始时应该使用稀浆,经过3-5分钟后再加入更浓的泥浆。

如果孔口压力下降或注浆管出现负压(压力表读数低于),则应增加浆液的浓度。

在灌浆过程中,应先灌注第一序孔,采用“少灌多复”的方法。

等第一序孔灌浆结束后,再进行第二序孔。

每次最大灌浆量应按设计要求控制,每孔灌浆次数不少于5次,两次灌浆间隔时间不少于5天。

同时,要做好灌浆记录。

在帷幕灌浆中,应采用循环式灌浆,压力表应安装在孔口回浆管上,灌浆压力应为400-500Kpa。

钻帷幕灌浆孔施工1

钻帷幕灌浆孔施工1

(一)坝基帷幕灌浆施工一、主要工艺流程施工准备→浇注混凝土压板→孔位放样→接触段钻孔→钻孔冲洗及压水试验→下一段钻孔→灌浆→钻孔冲洗及压水试验→灌浆→孔底段钻孔→钻孔冲洗及压水试验→灌浆→全孔复灌→封孔。

二、计划施工顺序帷幕施工拟开三个头,每个头两组施工。

三、施工方法1、孔位放样及钻孔依据施工图纸,利用全站仪进行孔位放样工作。

钻孔采用SGZ—IIIA型回转钻机金刚石钻头钻进的方法进行施工,钻孔分基本孔和检查孔两种,由于钻孔直径需现场试验后确定,此处不详细描述。

坞室处设置单排孔(暂定,根据现场压水试验结果进行调整)。

坞室内的两个坞门处身子双排孔,孔距根据现场试验后确定。

按设计孔位布置将钻机迁移就位,校正钻机立轴垂直度,确保孔向铅直,稳固钻机。

钻进过程中,控制用水量、压力及回次进尺,以便提高钻进效率,并详细记录钻进过程中的孔内情况,如换层厚度、岩石破碎、夹泥、返水情况等。

2、钻孔清洗为达到良好的灌浆效果,在每段钻孔结束后,应对钻孔进行冲洗,将岩石裂隙或空隙中所充填的松软的、风化的泥质充填物冲出孔外,或将其推移到灌浆范围以外。

施工中钻孔冲洗压力采用每段灌浆压力的80%。

冲洗方法是将灌浆塞下至灌浆部位,用压力水冲洗,待回浆管回清水10min后为止,冲洗后孔内残留物厚度不超过20cm,对个别孔段冲洗时如回浆管不回水,升不起压力,此时采用最大泵压,增大水流冲刷力等方法,使其能达到预期的冲洗效果。

必要情况下,钻孔冲洗采用风水联动的方法进行冲洗。

3、压水试验压水试验分灌前压水试验和灌后压水试验,灌前压水试验孔不少于总孔数的10%,压水试验均采用单点法进行,各次序灌浆孔的各灌浆段在灌浆前宜进行简易压水,孔底段必须进行简易压水试验,计算各段透水率q值。

直至满足压水试验结果不大于5里容为止。

4、止水帷幕灌浆1.灌浆材料水泥:所用水泥采用32.5级普通硅酸盐水泥,水泥细度应符合相关规范要求,浆液一般采用纯水泥浆,可掺入适量的外加剂,但必须通过现场的灌浆试验确定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

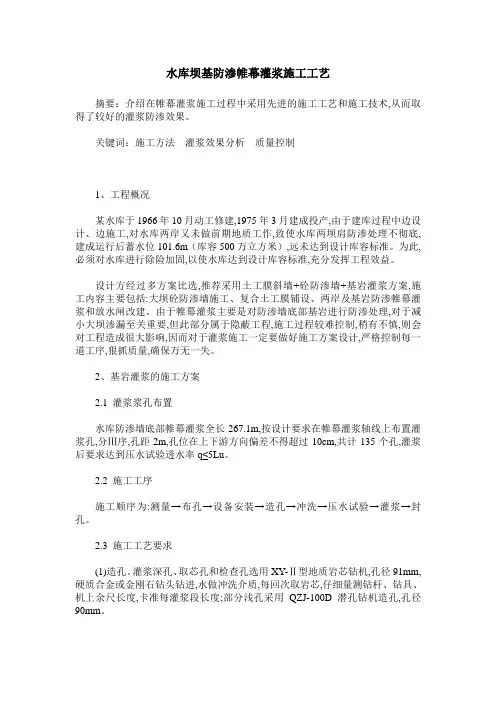

水库坝基防渗帷幕灌浆施工工艺
摘要:介绍在帷幕灌浆施工过程中采用先进的施工工艺和施工技术,从而取得了较好的灌浆防渗效果。

关键词:施工方法灌浆效果分析质量控制
1、工程概况
某水库于1966年10月动工修建,1975年3月建成投产,由于建库过程中边设计、边施工,对水库两岸又未做前期地质工作,致使水库两坝肩防渗处理不彻底,建成运行后蓄水位101.6m(库容500万立方米),远未达到设计库容标准。

为此,必须对水库进行除险加固,以使水库达到设计库容标准,充分发挥工程效益。

设计方经过多方案比选,推荐采用土工膜斜墙+砼防渗墙+基岩灌浆方案,施工内容主要包括:大坝砼防渗墙施工、复合土工膜铺设、两岸及基岩防渗帷幕灌浆和放水闸改建。

由于帷幕灌浆主要是对防渗墙底部基岩进行防渗处理,对于减小大坝渗漏至关重要,但此部分属于隐蔽工程,施工过程较难控制,稍有不慎,则会对工程造成很大影响,因而对于灌浆施工一定要做好施工方案设计,严格控制每一道工序,狠抓质量,确保万无一失。

2、基岩灌浆的施工方案
2.1 灌浆浆孔布置
水库防渗墙底部帷幕灌浆全长267.1m,按设计要求在帷幕灌浆轴线上布置灌浆孔,分Ⅲ序,孔距2m,孔位在上下游方向偏差不得超过10cm,共计135个孔,灌浆后要求达到压水试验透水率q≤5Lu。

2.2 施工工序
施工顺序为:测量→布孔→设备安装→造孔→冲洗→压水试验→灌浆→封孔。

2.3 施工工艺要求
(1)造孔。

灌浆深孔、取芯孔和检查孔选用XY-Ⅱ型地质岩芯钻机,孔径91mm,硬质合金或金刚石钻头钻进,水做冲洗介质,每回次取岩芯,仔细量测钻杆、钻具、机上余尺长度,卡准每灌浆段长度;部分浅孔采用QZJ-100D潜孔钻机造孔,孔径90mm。

(2)孔斜测量。

采用JXY-2型电动测斜仪量测钻孔斜率,每5m量测一次,不足5m的钻孔,终孔量测一次,根据量测结果决定是否对钻孔进行纠斜或封堵重钻。

(3)钻孔冲洗和压水试验。

灌浆孔段在灌浆前采用压力水或压力风进行裂隙冲洗,直至回水清净(返风无灰)为止。

灌浆孔段在灌浆前采用压力水进行裂隙冲洗,直至回水清净为止,冲洗压力为灌浆压力的80%,大于1MPa时采用1MPa。

先导孔采用单点法做压水试验,压力为灌浆压力的80%。

压水时间不少于20min,每3~5m测读一次压入流量,以最终流量表读数作为计算流量,稳定标准符合下列标准之一时,即可结束。

(4)灌浆方法。

帷幕灌浆工程按分序加密的原则进行,分Ⅲ序,先进行Ⅰ序孔,Ⅱ序孔次之,最后进行Ⅲ序孔施工。

灌浆采用自上而下循环式分段灌浆法,灌浆段自上而下分段:第一段(接触段)2m,以下每段长均为5m,段长可适当的进行调整。

灌浆采用自上而下分段卡塞法灌浆,为了避免浆液沉淀,堵塞裂隙,用0.6寸水管做射浆管,射浆管距离孔底不超过0.5m。

(5)灌浆材料。

采用42.5(R)普通硅酸盐水泥,细度要求为80μm的方孔筛的筛余量不大于5%,要求材质新鲜,不得使用过期、失效和散装水泥,每批水泥应做好水泥细度试验,并做好记录,每批水泥要求有产品出厂合格证、检验合格证,并抽样由监理部门指定的试验室做检验。

(6)制浆。

灌浆材料必须称重,误差不大于5%,纯水泥浆液的搅拌时间不少于30s,浆液使用前应过筛,自制备到用完时间小于4h;浆液温度保持在5~40℃之间。

(7)灌浆压力。

灌浆压力按设计要求,并根据生产性灌浆试验由设计进行调整。

灌浆开始后,在尽可能短的时间内达到设计压力,使整个灌浆过程尽可能地在规定压力下进行。

(8)浆液变换。

1)当灌浆压力保持不变,注入率持续或减少时,或当注入率不变而压力持续升高时,不得改变水灰比;2)当某一比级的浆液注入量已达到300L以上或灌注时间又达1h,而灌浆压力和注入率无改变或改变不显著时,改浓一级;3)当注入率大于30L/min时,根据具体情况越级变浓;4)当灌浆压力或注入率突然改变较大时,立即查明原因,采取相应段处理措施。

(9)灌浆结束标准。

在灌浆规定压力下注入率小于0.4L/min时,持续灌注60min 或注入率小于1L/min,继续灌注1.0h,灌浆可以结束。

(10)封孔。

灌浆结束后,采用分段压力灌浆封孔法封孔,用灌浆泵压入水灰比0.5:1的浓水泥浆,浓封完毕后,待凝3d,孔口上部空余部分采用粘土球扎实封孔。

3、灌浆效果
帷幕灌浆效果检查主要以钻孔压水试验为主,共15个检查孔,透水率最大值4.67Lu,最小值0.80Lu,满足设计小于5Lu的标准。

说明帷幕灌浆后,渗水通道已被
堵塞,灌浆效果较好。

4、施工中的质量控制
(1)以设计要求为依据,建立自己的施工质量保证体系,制定管理制度,并认真贯彻执行对各道重要工序进行自检和控制。

(2)所有用于钻孔、冲洗、压水试验和灌浆的机械设备及仪表,经监理工程师到现场查看后才能使用。
