工业厂房工程混凝土工程施工方案

合集下载

厂房地面混凝土施工方案

厂房地面混凝土施工方案

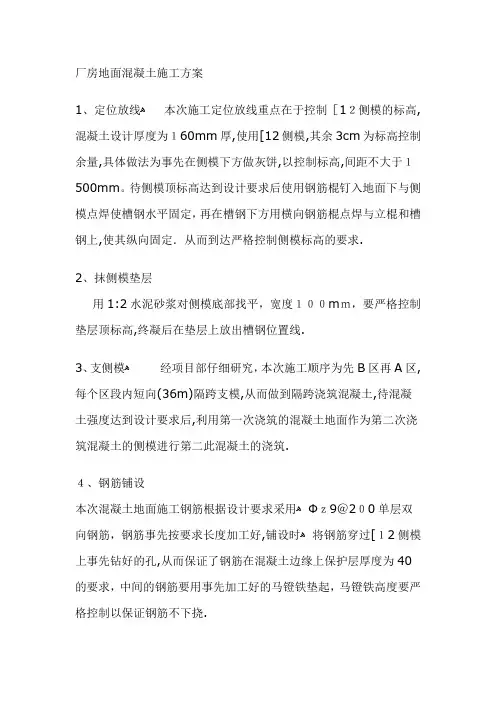

厂房地面混凝土施工方案1、定位放线ﻫ本次施工定位放线重点在于控制[12侧模的标高,混凝土设计厚度为160mm厚,使用[12侧模,其余3cm为标高控制余量,具体做法为事先在侧模下方做灰饼,以控制标高,间距不大于1500mm。

待侧模顶标高达到设计要求后使用钢筋棍钉入地面下与侧模点焊使槽钢水平固定,再在槽钢下方用横向钢筋棍点焊与立棍和槽钢上,使其纵向固定.从而到达严格控制侧模标高的要求.2、抹侧模垫层用1:2水泥砂浆对侧模底部找平,宽度100mm,要严格控制垫层顶标高,终凝后在垫层上放出槽钢位置线.3、支侧模ﻫ经项目部仔细研究,本次施工顺序为先B区再A区,每个区段内短向(36m)隔跨支模,从而做到隔跨浇筑混凝土,待混凝土强度达到设计要求后,利用第一次浇筑的混凝土地面作为第二次浇筑混凝土的侧模进行第二此混凝土的浇筑.4、钢筋铺设本次混凝土地面施工钢筋根据设计要求采用ﻫΦz9@200单层双向钢筋,钢筋事先按要求长度加工好,铺设时ﻫ将钢筋穿过[12侧模上事先钻好的孔,从而保证了钢筋在混凝土边缘上保护层厚度为40的要求,中间的钢筋要用事先加工好的马镫铁垫起,马镫铁高度要严格控制以保证钢筋不下挠.5、混凝土摊铺ﻫ混凝土采用商品混凝土。

塌落度要严格控制在进场时110~120mm。

由混凝土罐车运至现场,汽车泵驶入厂房内,将混凝土泵送入模,人工协助摊铺至设计厚度+虚铺高度(虚铺高度根据经验为2~3cm).摊铺混凝土时应连续摊铺,不得中断。

6、混凝土振捣用插入式振捣棒仔细振捣,快插慢拔直到水泥混凝土表面不再冒泡。

出现乳浆停止下沉为止。

振捣过程中人工协助整平,呈现出有乳浆又大致平整的表面。

7、粗刮ﻫ每条水泥混凝土振捣完毕,用槽钢刮杠来回往返4~5次,达到上表面整平,布满原浆且粗骨料被挤压沉实到水泥混凝土中下部为止.8、表面揉浆ﻫ为确保上表面原浆厚度均匀,特用φ75mm无缝钢管(内灌细砂)沿混凝土浇筑方向来回滚动,反复揉浆,作为整平工序的补充。

厂房工程施工方案(3篇)

厂房工程施工方案(3篇)

第1篇一、项目背景随着我国经济的快速发展,工业生产规模不断扩大,对厂房的需求日益增加。

本工程旨在建设一座现代化、高效能的厂房,以满足企业生产需求。

为确保工程顺利进行,特制定本施工方案。

二、工程概况1. 工程名称:XX厂房工程2. 工程地点:XX市XX区XX街道3. 工程规模:占地面积10000平方米,建筑面积8000平方米4. 工程结构:钢筋混凝土框架结构5. 工程工期:预计6个月6. 工程投资:预计5000万元三、施工组织1. 施工单位:XX建筑工程有限公司2. 施工项目经理:张三3. 施工团队:包括土建、钢结构、电气、通风、消防等专业人员4. 施工进度计划:根据工程进度要求,制定详细的施工进度计划,确保工程按期完成。

四、施工准备1. 施工图纸及资料:收集并审核施工图纸及有关资料,确保施工图纸完整、准确。

2. 材料设备:根据工程需要,采购各种建筑材料、设备,确保材料设备质量符合要求。

3. 施工人员:组织施工队伍,对施工人员进行岗前培训,提高施工人员素质。

4. 施工现场:做好施工现场的规划、布置,确保施工现场安全、整洁。

五、施工工艺1. 土建施工(1)基础施工:根据设计要求,进行基础开挖、垫层、钢筋绑扎、模板安装、混凝土浇筑等工序。

(2)主体结构施工:进行主体结构模板安装、钢筋绑扎、混凝土浇筑、防水、保温等工序。

2. 钢结构施工(1)钢结构加工:根据设计图纸,进行钢结构加工、焊接、防腐等工序。

(2)钢结构安装:进行钢结构构件吊装、焊接、校正、防腐等工序。

3. 电气施工(1)电气设备安装:根据设计要求,进行电气设备安装、调试、验收等工序。

(2)电气线路敷设:进行电气线路敷设、电缆桥架安装、接地、防雷等工序。

4. 通风、消防施工(1)通风管道安装:进行通风管道安装、风机安装、调试等工序。

(2)消防系统安装:进行消防管道安装、消防设备安装、调试等工序。

六、施工质量控制1. 施工过程中,严格按照施工图纸、规范、标准进行施工,确保工程质量。

大面积厂房混凝土地面施工方案

大面积厂房混凝土地面施工方案

大面积厂房混凝土地面施工方案一、施工前期准备1.调查勘测:对厂房的场地进行勘测,确定场地的平整度、土质情况及地下水位等,为施工方案的制定提供准确的数据。

2.设计方案制定:根据勘测结果和使用要求,制定混凝土地面施工方案,包括厚度、强度等设计参数。

3.材料准备:准备所需的混凝土材料,包括水泥、沙子、石子等,并检查材料的质量是否合格。

4.设备准备:准备施工所需的机械设备,包括推土机、振动器等,以确保施工效率和质量。

二、施工流程1.地表准备:清理场地上的杂物和封堵污水井,确保地面干燥、清洁,无明显凹凸不平的地面。

2.割缝布置:根据设计要求,在地面上布置好割缝线,用于控制混凝土的收缩裂缝。

3.基础处理:施工前,对地面进行基础处理,如修复损坏的地面、填补坑鼓、修复裂缝等,确保地面的平整度和强度。

4.浇筑混凝土:根据设计要求,将预先调制好的混凝土按照工艺要求,倒在地面上,并使用振动器进行振捣,确保混凝土的密实度和均匀性。

5.平整和养护:在混凝土浇筑完成后,使用铝板梳子对地面进行平整和打磨,使地面平整度达到要求。

然后,对混凝土进行养护,包括逐步浇水湿润、防止阳光直射等措施,以保持混凝土的湿度和温度,确保混凝土的强度和耐久性。

三、施工注意事项1.施工现场管理:按照施工图纸和设计要求,严格控制施工进度和施工质量,加强施工现场的管理和监督,确保施工安全和施工质量。

2.混凝土材料选择:选择质量好、符合规定的水泥、石子和沙子等材料,并按照比例进行调配,以确保混凝土的强度和耐久性。

3.施工工艺控制:在施工过程中,要控制混凝土的坍落度、振捣时间和振捣频率,以确保混凝土的密实度和均匀性。

4.养护程序执行:严格按照设计要求进行混凝土的养护,包括及时浇水、防止阳光直射等,以保持混凝土的湿度和温度,避免出现开裂和剥落等问题。

5.环境保护:在施工过程中,要遵守环境保护法律法规,减少对周围环境的污染,合理处理施工废弃物。

总结:大面积厂房混凝土地面施工方案需要进行前期调查勘测,制定设计方案,并准备好材料和设备。

厂房工程工程施工方案(3篇)

厂房工程工程施工方案(3篇)

第1篇一、工程概况本工程为一座现代化厂房,总建筑面积为10000平方米,建筑高度为20米,主要包括生产车间、办公区域、仓库等部分。

工程地点位于我国某工业园区,地理位置优越,交通便利。

为确保工程顺利进行,特制定以下施工方案。

二、施工组织与管理1. 施工组织机构成立项目部,设立项目经理、技术负责人、施工负责人、质量负责人、安全负责人等岗位,明确各部门职责,确保施工过程中的协调与沟通。

2. 施工进度计划根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。

具体进度如下:(1)前期准备阶段:2个月(2)基础施工阶段:3个月(3)主体结构施工阶段:4个月(4)装饰装修阶段:3个月(5)设备安装阶段:2个月(6)竣工验收阶段:1个月三、施工技术措施1. 土方工程(1)采用挖掘机、推土机等设备进行土方开挖,确保土方开挖质量。

(2)对土方进行分类堆放,防止土方流失。

(3)在施工过程中,做好排水、降尘等工作。

2. 基础工程(1)根据地质勘察报告,选择合适的基础形式,确保基础承载能力。

(2)严格控制混凝土浇筑质量,确保基础平整、密实。

(3)做好基础工程的验收工作,确保基础质量符合设计要求。

3. 主体结构工程(1)采用现浇钢筋混凝土结构,确保结构安全、稳定。

(2)严格按照施工规范进行钢筋绑扎、混凝土浇筑等工序,确保主体结构质量。

(3)加强施工过程中的质量控制,确保主体结构尺寸、位置准确。

4. 装饰装修工程(1)选用环保、节能、耐用的装修材料。

(2)按照设计要求进行施工,确保装修效果。

(3)做好施工现场的卫生、安全管理工作。

5. 设备安装工程(1)根据设备安装图纸,合理安排施工顺序。

(2)确保设备安装质量,保证设备正常运行。

(3)做好设备安装后的调试、验收工作。

四、施工安全措施1. 施工现场设置明显的安全警示标志,确保施工人员安全。

2. 对施工人员进行安全教育培训,提高安全意识。

3. 严格执行安全生产规章制度,确保施工安全。

厂房地板混凝土施工方案(3篇)

厂房地板混凝土施工方案(3篇)

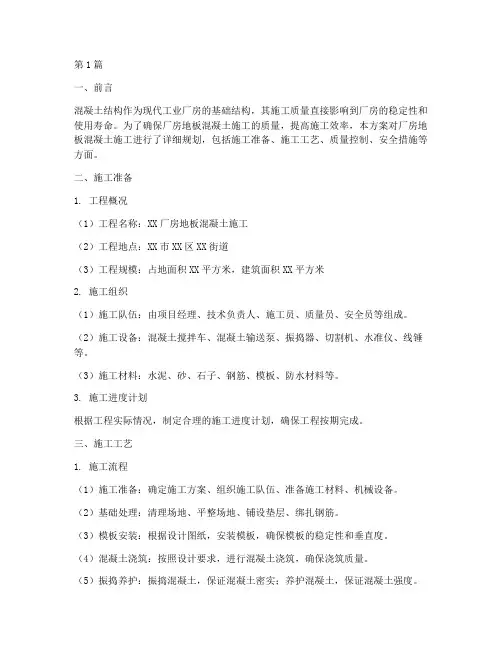

第1篇一、前言混凝土结构作为现代工业厂房的基础结构,其施工质量直接影响到厂房的稳定性和使用寿命。

为了确保厂房地板混凝土施工的质量,提高施工效率,本方案对厂房地板混凝土施工进行了详细规划,包括施工准备、施工工艺、质量控制、安全措施等方面。

二、施工准备1. 工程概况(1)工程名称:XX厂房地板混凝土施工(2)工程地点:XX市XX区XX街道(3)工程规模:占地面积XX平方米,建筑面积XX平方米2. 施工组织(1)施工队伍:由项目经理、技术负责人、施工员、质量员、安全员等组成。

(2)施工设备:混凝土搅拌车、混凝土输送泵、振捣器、切割机、水准仪、线锤等。

(3)施工材料:水泥、砂、石子、钢筋、模板、防水材料等。

3. 施工进度计划根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。

三、施工工艺1. 施工流程(1)施工准备:确定施工方案、组织施工队伍、准备施工材料、机械设备。

(2)基础处理:清理场地、平整场地、铺设垫层、绑扎钢筋。

(3)模板安装:根据设计图纸,安装模板,确保模板的稳定性和垂直度。

(4)混凝土浇筑:按照设计要求,进行混凝土浇筑,确保浇筑质量。

(5)振捣养护:振捣混凝土,保证混凝土密实;养护混凝土,保证混凝土强度。

(6)混凝土切割:按照设计要求,进行混凝土切割。

(7)清理收尾:清理施工现场,进行质量检查。

2. 施工要点(1)基础处理:确保场地平整,清除杂物,铺设垫层,垫层厚度应符合设计要求。

(2)钢筋绑扎:钢筋绑扎应符合设计要求,确保钢筋间距、保护层厚度等符合规范。

(3)模板安装:模板安装应牢固、垂直,模板接缝应严密,防止漏浆。

(4)混凝土浇筑:混凝土浇筑应分层进行,每层厚度不宜超过30cm;浇筑过程中,应保证混凝土密实,无蜂窝、麻面等缺陷。

(5)振捣养护:振捣混凝土时,应保证振捣时间、振捣频率符合要求;混凝土养护期间,应保持混凝土表面湿润,防止裂缝产生。

(6)混凝土切割:切割混凝土时,应保证切割面平整,切割深度应符合设计要求。

厂房工程施工技术方案(3篇)

厂房工程施工技术方案(3篇)

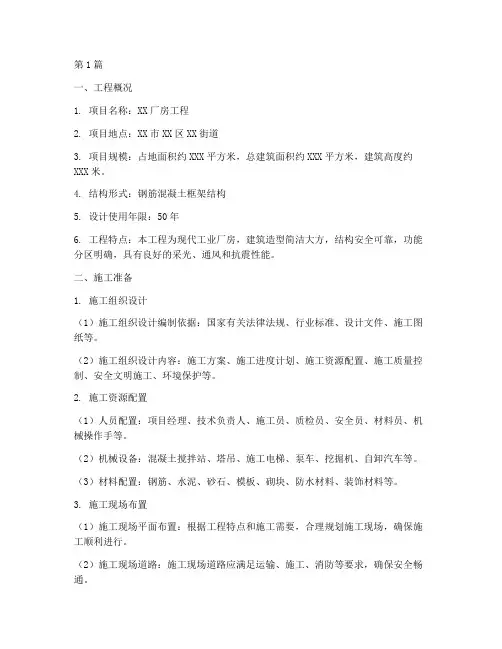

第1篇一、工程概况1. 项目名称:XX厂房工程2. 项目地点:XX市XX区XX街道3. 项目规模:占地面积约XXX平方米,总建筑面积约XXX平方米,建筑高度约XXX米。

4. 结构形式:钢筋混凝土框架结构5. 设计使用年限:50年6. 工程特点:本工程为现代工业厂房,建筑造型简洁大方,结构安全可靠,功能分区明确,具有良好的采光、通风和抗震性能。

二、施工准备1. 施工组织设计(1)施工组织设计编制依据:国家有关法律法规、行业标准、设计文件、施工图纸等。

(2)施工组织设计内容:施工方案、施工进度计划、施工资源配置、施工质量控制、安全文明施工、环境保护等。

2. 施工资源配置(1)人员配置:项目经理、技术负责人、施工员、质检员、安全员、材料员、机械操作手等。

(2)机械设备:混凝土搅拌站、塔吊、施工电梯、泵车、挖掘机、自卸汽车等。

(3)材料配置:钢筋、水泥、砂石、模板、砌块、防水材料、装饰材料等。

3. 施工现场布置(1)施工现场平面布置:根据工程特点和施工需要,合理规划施工现场,确保施工顺利进行。

(2)施工现场道路:施工现场道路应满足运输、施工、消防等要求,确保安全畅通。

(3)临时设施:设置办公室、宿舍、食堂、卫生间等临时设施,满足施工人员生活需求。

三、施工工艺及技术措施1. 土方工程(1)施工工艺:采用挖掘机开挖,自卸汽车运输,人工配合清理。

(2)技术措施:严格控制开挖深度,确保地基稳定;合理堆放土方,避免对周围环境造成影响。

2. 基础工程(1)施工工艺:采用钢筋混凝土基础,采用分段施工,分层浇筑。

(2)技术措施:严格控制混凝土质量,确保基础承载力;加强模板支撑体系,确保施工安全。

3. 框架结构工程(1)施工工艺:采用钢筋混凝土框架结构,采用分阶段施工,分段浇筑。

(2)技术措施:严格控制钢筋绑扎质量,确保钢筋间距、锚固长度等符合设计要求;加强模板支撑体系,确保施工安全。

4. 钢筋工程(1)施工工艺:采用钢筋绑扎、焊接、切割、弯曲等工艺。

厂房工业地坪工程施工方案

厂房工业地坪工程施工方案

厂房工业地坪工程施工方案一、工程概况该工程采用水泥混凝土地坪进行施工,施工范围包括厂房内外,总面积约为5000平方米。

地坪主要用于承载厂房内各种机械设备和货物,因此需要具备一定的承载能力和耐磨性。

施工包括地面处理、混凝土浇筑、抹平、固化和防水处理等工序。

二、施工准备1.人员准备:根据工程实际需要,确定施工队伍人数和工种分工,包括施工队长、水泥工、机械操作工、抹平工等。

2.物资准备:准备水泥、砂子、骨料、膨胀剂、固化剂等混凝土材料,以及振动器、平地机、抹平机等施工设备。

3.技术准备:组织施工人员进行相关技术培训,确保施工人员具备必要的技术和安全意识。

三、地面处理1.清理:清理施工现场,清除杂物和积水,确保地面整洁。

2.修补:对现有地面进行修补,填补裂缝和坑洼,保证地面平整。

四、混凝土浇筑1.基础处理:对地面进行毛细钉处理,增加混凝土与地面的附着力。

2.混凝土浇筑:根据设计要求,进行混凝土的配合和浇筑,确保混凝土均匀分布。

3.振实:采用振动器对混凝土进行振实,排除气泡和空隙,提高混凝土密实度。

五、抹平处理1.初步抹平:在混凝土初凝后,采用平地机进行初步抹平处理,确保地面平整。

2.精细抹平:采用抹平机对地面进行精细抹平处理,确保地面光滑平整。

六、固化处理1.施工期固化:在混凝土浇筑后,采用固化剂对地坪进行施工期固化处理,保证混凝土适当的强度和耐磨性。

2.终期固化:等混凝土充分硬化后,进行终期固化处理,提高地坪的耐磨和耐腐蚀性能。

七、防水处理1.防水材料:选用高性能防水涂料,对地坪进行防水处理,防止地坪渗水和发霉。

2.施工工艺:按照防水涂料的施工工艺要求,进行刷涂和滚涂等操作,确保地坪完全覆盖。

八、施工安全1.施工现场:对施工现场进行全面安全检查,确保施工现场无隐患。

2.安全防护:对施工人员进行安全教育和安全防护,做好防护措施如安全帽、防护眼镜和手套等。

以上就是厂房工业地坪工程的施工方案,希望该方案能够为工程的施工提供一定的指导,确保工程的顺利进行。

工程厂房施工方案(3篇)

工程厂房施工方案(3篇)

第1篇一、工程概况本工程为某企业新建厂房,位于XX市XX区,占地面积约5000平方米,建筑面积约3000平方米。

厂房主要用于生产电子产品,包括组装、测试、包装等环节。

本工程工期为6个月,要求在保证质量的前提下,确保工程按时完成。

二、施工组织1. 施工单位:XX建筑工程有限公司2. 施工现场负责人:XX3. 施工班组:木工班、钢筋班、混凝土班、安装班、水电班等4. 施工进度:按照施工进度计划,确保工程按时完成三、施工方案1. 施工顺序(1)基础施工:平整场地,进行基础垫层、基础混凝土浇筑。

(2)主体结构施工:砌筑墙体、搭建屋架、浇筑梁、板、柱等。

(3)装饰装修:墙面、地面、门窗等装修。

(4)设备安装:生产线设备、通风、空调、消防等。

(5)水电安装:强电、弱电、给排水等。

2. 施工工艺(1)基础施工1)平整场地:采用挖掘机进行场地平整,确保场地平整度符合设计要求。

2)基础垫层:采用C15混凝土垫层,厚度为100mm。

3)基础混凝土浇筑:按照设计图纸要求,进行基础混凝土浇筑,确保混凝土强度、密实度符合规范要求。

(2)主体结构施工1)墙体砌筑:采用MU10砖,M5砂浆,砌筑墙体,确保墙体垂直度、平整度符合规范要求。

2)屋架搭建:按照设计图纸要求,进行屋架搭建,确保屋架安装牢固、位置准确。

3)梁、板、柱浇筑:采用C25混凝土,按照设计图纸要求进行浇筑,确保混凝土强度、密实度符合规范要求。

(3)装饰装修1)墙面:采用腻子粉找平,腻子粉厚度为5mm,然后刷涂料。

2)地面:采用耐磨地砖,铺设前进行地面找平,确保地面平整度符合规范要求。

3)门窗:安装门窗,确保门窗安装牢固、密封。

(4)设备安装1)生产线设备:按照设备说明书要求,进行设备安装,确保设备运行正常。

2)通风、空调:安装通风管道、空调设备,确保通风、空调效果良好。

3)消防:安装消防设施,确保消防设施运行正常。

(5)水电安装1)强电:按照设计图纸要求,进行强电线路敷设,确保线路敷设整齐、安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1.编制依据
2.工程概况
2.1设计情况一览表
2.2结构设计概况
2.3混凝土强度等级
3.施工准备
3.1技术准备
3.1.1施工技术人员认真熟悉施工图,了解混凝土强度等级及施工缝的构造要求。

3.1.2在混凝土浇筑以前,将商品混凝土搅拌站资质和拟用的混凝土配比资料及有关混凝土碱含量等试验报告呈报监理工程师及结构设计工程师审阅。

3.1.3制定砼试块试验计划,检查砼标养试验室(沿用一期施工时搭建的试验室)的温湿环境,以满足需求。

3.2机具准备
3.2.1根据本工程实际情况,本配置1台HBT60型混凝土地泵、1台布料机;浇筑时互不影响,确保工期的如期实现。

3.2.2垂直运输为1台塔式起重机,臂长60米,塔吊盲区由人工倒运物料。

3.2.3配置足够ф30和ф50振动棒、平板振动器、水平标尺杆。

标准层混凝土浇筑机具一览表
3.3材料准备
3.3.1本工程混凝土全部采用商品混凝土。

商品混凝土由北京市中超混凝土有限责任公司供应。

3.3.2混凝土的供应:连续浇筑楼板、柱混凝土时应保证15分钟浇筑一车混凝土的供应需求。

3.3.3按照施工方案要求准备混凝土养护材料,如塑料布、养护剂、阻燃草袋等。

3.4作业队伍
3.4.1混凝土用工数量详下表:
3.4.2泵送操作人员必须经过专门培训后,方可上岗操作。

3.5施工现场准备
3.5.1商品混凝土运输车进入施工现场后用地泵或塔吊送到浇筑
面上,用布料机进行浇筑。

在施工过程中,加强通信联络和调度,确保混凝土浇筑的连续均匀性.
3.5.2为满足混凝土连续施工的需要,浇筑之前,应提前选择好行车线路和确定运输车数量,同时应做好沿途交通警察工作、工地附近居民工作,以防出现混凝土因交通和民扰出现间断。

4.施工安排
4.1施工工期要求
独立基础:2005.5.5 -2005.5.17
+0.00以下:2005.5.9-2005.5.25
+0.00以上:2005.5.26-2005.7.22
4.2劳动组织及职责分工
管理层负责人员构成及分工:
工长-
劳务层负责人员构成及分工:
本工程由施工,现场总负责:,混凝土施工负责人:
标准层混凝土浇筑劳动力安排表如下:。
