《市政公用工程施工组织设计规范》基本规定
3 基本规定
3.0.1 市政工程应编制施工组织设计与施工方案,并应形成文件。
3.0.2 市政工程施工组织设计的编制应符合下列原则:
1 符合施工合同有关工程进度、质量、安全、环境保护及文明施工等方面的要求。
2 优化施工方案,达到合理的技术经济指标,并具有先进性与可实施性。
3 结合工程特点推广应用新技术、新工艺、新材料、新设备。
4 推广应用绿色施工技术,实现节能、节地、节水、节材与环境保护。
3.0.3 市政工程施工组织设计的编制依据应包括下列主要内容:
1 与工程建设有关的法律、法规、规章与规范性文件。
2 国家现行标准与技术经济指标。
3 工程施工合同文件。
4 工程设计文件。
5 地域条件与工程特点,工程施工范围内及周边的现场条件,气象、工程地质及水文地
质等自然条件。
6 与工程有关的资源供应情况。
7 企业的生产能力、施工机具状况、经济技术水平等。
3.0.4 施工前应以施工内容为对象编制施工组织设计,并应符合下列要求:
1 施工组织设计应包括工程概况、施工总体部署、施工现场平面布置、施工准备、
施工技术方案、主要施工保证措施等基本内容。
2 施工组织设计应由项目负责人主持编制。
3 施工组织设计可根据需要分阶段编制。
3.0.5 分部(分项)工程施工前应根据施工组织设计单独编制施工方案,并应符合下列要求: 1 施工方案应包括工程概况、施工安排、施工准备、施工方法及主要施工保证措施
等基本内容。
2 施工方案应由项目负责人主持编制。
3 由专业承包单位施工的分部(分项)工程,施工方案应由专业承包单位的项目负责人
主持编制。
3.0.6 危险性较大的分部(分项)工程施工前应根据施工组织设计单独编制安全专项施工
方案,安全专项施工方案编制应包括下列主要内容:
1 危险性较大的分部(分项)工程概况、施工平面布置、施工要求与技术保证条件。
2 规范性文件、标准及图纸、施工组织设计等编制依据。
3 施工进度计划、建筑材料、施工机具与设备计划。
4 技术参数、工艺流程、施工方法、检查验收等。
5 组织保障措施、技术措施、应急预案、监测监控措施等。
6 专职安全生产管理人员、特种作业人员等劳动力计划。
7 计算书及相关图纸。
3.0.7 施工组织设计的审批应符合下列规定:
1 施工组织设计可根据需要分阶段审批。
2 施工组织设计应经总承包单位技术负责人审批,并应加盖企业公章。
3.0.8 施工方案的审批应符合下列规定:
1 施工方案应由项目技术负责人审批,重点、难点分部(分项)工程的施工方案应由总承包单位技术负责人审批。
2 由专业承包单位施工的分部(分项)工程,施工方案应由专业承包单位的技术负责人
审批,并应由总承包单位项目技术负责人核准备案。
3.0.9 危险性较大的分部(分项)工程安全专项施工方案应根据有关规定进行审批;对超过一定规模的危险性较大的分部(分项)工程安全专项施工方案,应组织专家进行论证。
3.0.10 施工组织设计应重点审核下列内容:
1 施工总体部署、施工现场平面布置。
2 施工技术方案。
3 质量保证措施。
4 施工进度计划。
5 安全管理措施。
6 环境保护措施。
7 应急措施。
3.0.11 施工组织设计审核应满足下列要求:
1 施工总体部署、施工现场平面布置的合理性。
2 施工技术方案的可实施性。
3 质量保证措施的可靠性。
4 资源配置与进度计划的协调性。
5 安全管理措施与有关工程建设强制性标准的符合性。
6 环境保护措施的可实施性。
7 应急措施的可实施性。
3.0.12 施工组织设计应实行动态管理,并应符合下列规定:
1 施工作业过程中发生下列情况之一时,施工组织设计应及时修改或补充:
1)工程设计有重大变更;
2)主要施工资源配置有重大调整;
3)施工环境有重大改变。
2 经修改或补充的施工组织设计应按审批权限重新履行审批程序。
3 具备条件的施工企业可采用信息化手段对施工组织设计进行动态管理。
3.0.13 施工前应进行施工组织设计交底。
3.0.14 施工作业过程中,应对施工组织设计的执行情况进行检查、分析并应适时调整。
3.0.15 工程竣工验收后,施工组织设计应归档,并应符合国家现行标准《建设工程文件归
档整理规范》GB/T 50328与《建设电子文件与电子档案管理规范》CJJ/T 117的规定。
2012 一级市政公用工程 精华 助记词顺口溜 施工组织设计 笔记
市政公用工程施工组织设计基本规定:应经现场踏勘、调研,且在施工前编制。
大中型市政工程还应编制分部、分阶段的施组。
施组必须经企业技术负责人批准,有变更时及时办理变更审批。
施组必须做到科学合理、技术先进、费用经济。
主要内容:1、工程概况与特点。
2、施工平面布置图(市政公用工程的施工平面布置图有明显的动态特征)。
3、施工部署和管理体系。
4、施工方案及技术措施:施工方案是施组的核心部分,主要包括施工方法的确定、施工机具的选择、施工顺序的确定,还应包括季节性措施、四新技术措施以及结合市政公用工程特点和由施组安排的、工程需要采取的相应工序安排与技术质量安全措施等方面的内容。
重点叙述技术难度大、工程多、机械设备配合多、经验不足的工序和关键部位。
5、施工质量保证计划。
6、施工安全保证计划。
7、文明施工、环保节能降耗保证计划及辅助、配套的施工措施。
编制方法与程序:1、掌握设计意图和确认现场条件。
2、计算工程量和计划施工进度。
3、确定施工方案。
4、计算各种资源的需要量和确定供应计划。
5、平衡劳动力、材料物资、和施工机械的需要量并修正进度计划。
6、绘制施工平面布置图。
7、确定施工质量保证体系和组织保证措施。
8、确定施工安全保证体系和组织保证措施。
9、确定施工环境保护体系和组织保证措施。
10、其他有关方面措施。
总承包方项目部应制定施工方案原则:1、制定切实可行的施工方案2施工期限满足要求。
3确保工程质量和安全生产。
4施工费用最低施工方案的主要内容:(见上)1、施工方法。
2、施工机械。
3、施工组织(在空间上按照一定位置,在时间上按照先后顺序,在数量上按照不同比例,将它们合理地组织起来)4、施工顺序。
5、现场平衡布置(科学的布置现场可以减少材料二次搬运和频繁移动施工机械产生的现场搬运费用,节省开支)。
6、技术组织措施。
施工机械的选择和优化:1、尽量选用企业现有机械。
2、机械类型应符合施工现场条件。
3、同一工地施工机械的种类和型号尽可能少。

2022年-2023年二级建造师之二建市政工程实务题库练习试卷A卷附答案
2022年-2023年二级建造师之二建市政工程实务题库练习试卷A卷附答案单选题(共30题)1、在行车荷载作用下水泥混凝土路面的力学特性为()。
A.弯沉变形较大,弯拉强度大B.弯沉变形较大,弯拉强度小C.弯沉变形很小,弯拉强度大D.弯沉变形很小,弯拉强度小【答案】 C2、在软弱地层的基坑工程中,支撑结构挡土的应力传递路径是()A.土压力→围檩→围护桩→支撑B.土压力→围护桩→支撑→围檁C.土压力→围檩→支撑→围护桩D.土压力→围护桩→围檩→支撑【答案】 D3、基坑边坡挂网喷射混凝土施工完成后,应喷水养护,一般养护不少于()A.3天B.5天C.7天D.14天【答案】 C4、在喷锚暗挖施工中,开挖断面分块多,但在施工中间变形几乎不发展、施工较为安全、速度较慢、成本较高的施工方法是()。
A.环形开挖预留核心土法B.CRD 法C.单侧壁导坑法D.双侧壁导坑法【答案】 D5、施工成本管理里的基本流程是()。
A. 成本分析→成本核算→成本预测→成本计划→成本控制→成本考核B. 成本核算→成本预测→成本考核→成本分析→成本计划→成本控制C. 成本预测→成本计划→成本控制→成本核算→成本分析→成本考核D. 成本计划→成本控制→成本预测→成本核算→成本考核→成本分析【答案】 C6、针对热熔焊接形成的双轨焊缝,焊缝中间预留气腔的特点,采用()方法来检测焊缝的强度和气密性。
A.气压检测法B.真空检测法C.电火花测试法D.超声检测法【答案】 A7、水平安装的闸阀、截止阀的阀杆应处于()范围内。
A.上1/4周B.上半周C.下1/4周D.下半周【答案】 B8、即使普通混凝土受拉构件中的主钢筋直径φ≤22mm,也不得采用()连接。
A.焊接B.挤压套筒C.绑扎D.直螺纹【答案】 C9、(2020年真题)下列河床地层中,不宜使用钢板桩围堰的是()A.砂类土B.碎石土C.含有大漂石的卵石土D.强风化岩【答案】 C10、根据《市政工程施工组织设计规范》要求,市政公用工程项目施工前应编制施工测量方案,并经工程()批准后方可实施。

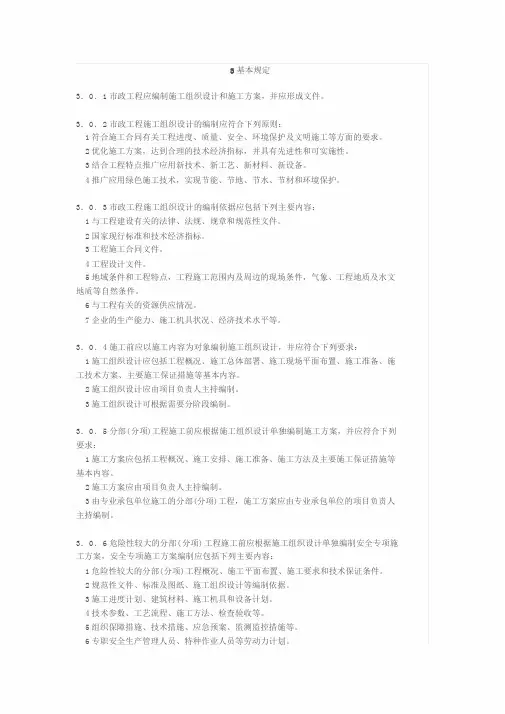

《市政公用工程施工组织设计规范》基本规定
3基本规定3.0.1市政工程应编制施工组织设计和施工方案,并应形成文件。
3.0.2市政工程施工组织设计的编制应符合下列原则:1符合施工合同有关工程进度、质量、安全、环境保护及文明施工等方面的要求。
2优化施工方案,达到合理的技术经济指标,并具有先进性和可实施性。
3结合工程特点推广应用新技术、新工艺、新材料、新设备。
4推广应用绿色施工技术,实现节能、节地、节水、节材和环境保护。
3.0.3市政工程施工组织设计的编制依据应包括下列主要内容:1与工程建设有关的法律、法规、规章和规范性文件。
2国家现行标准和技术经济指标。
3工程施工合同文件。
4工程设计文件。
5地域条件和工程特点,工程施工范围内及周边的现场条件,气象、工程地质及水文地质等自然条件。
6与工程有关的资源供应情况。
7企业的生产能力、施工机具状况、经济技术水平等。
3.0.4施工前应以施工内容为对象编制施工组织设计,并应符合下列要求:1施工组织设计应包括工程概况、施工总体部署、施工现场平面布置、施工准备、施工技术方案、主要施工保证措施等基本内容。
2施工组织设计应由项目负责人主持编制。
3施工组织设计可根据需要分阶段编制。
3.0.5分部(分项)工程施工前应根据施工组织设计单独编制施工方案,并应符合下列要求:1施工方案应包括工程概况、施工安排、施工准备、施工方法及主要施工保证措施等基本内容。
2施工方案应由项目负责人主持编制。
3由专业承包单位施工的分部(分项)工程,施工方案应由专业承包单位的项目负责人主持编制。
3.0.6危险性较大的分部(分项)工程施工前应根据施工组织设计单独编制安全专项施工方案,安全专项施工方案编制应包括下列主要内容:1危险性较大的分部(分项)工程概况、施工平面布置、施工要求和技术保证条件。
2规范性文件、标准及图纸、施工组织设计等编制依据。
3施工进度计划、建筑材料、施工机具和设备计划。
4技术参数、工艺流程、施工方法、检查验收等。
5组织保障措施、技术措施、应急预案、监测监控措施等。
2023年二级建造师之二建市政工程实务通关题库(附带答案)
2023年二级建造师之二建市政工程实务通关题库(附带答案)单选题(共50题)1、下列真空井点的成孔规定中不正确的是()A.垂直井点中,对易塌孔、缩孔的松软地层,宜采用泥浆钻进、高压水套管冲击钻进B.水平井点中,对易塌孔地层可采用套管钻进C.倾斜井点中,穿过多层含水层时,井管应倾向基坑外侧D.成孔深度应小于降水井设计深度【答案】 D2、下列污水处理方法中,属于利用微生物代谢作用去除有机物质的是()。
A.高锰酸钾氧化法B.混凝法C.生物处理法D.离心分离法【答案】 C3、钢管无损探伤和强度试验后应进行焊口防腐,()不能用作防腐层的涂料。
A.环氧煤沥青涂料B.改性沥青涂料C.聚乙烯防腐涂料D.石油沥青涂料【答案】 B4、水泥混凝土路面板分两次摊铺混凝土时,下部摊铺厚度宜为总厚的()。
A.3/4B.3/5C.1/2D.2/5【答案】 B5、路基填土宽度应比设计宽度宽()mm。
A.200B.300C.500D.800【答案】 C6、根据《市政工程施工组织设计规范》要求,市政公用工程项目施工前应编制施工测量方案,并经工程()批准后方可实施。
A.项目部负责人B.总监理工程师C.专业监理工程师D.项目术负责人【答案】 D7、水中铁、锰含量超过生活饮用水卫生标准时,要采用()去除铁、锰。
A.投加混凝剂B.增设预沉池或沉淀池C.加氯接触消毒D.淹没式生物滤池【答案】 D8、划入同一检验批的混凝土,其施工持续时间不宜超过()个月。
A.1B.2C.3D.6【答案】 C9、下列危险性较大的分部分项专项方案中,需要进行专家论证的有()A.搭设高度7m 的滑膜工程B.采用非常规起重方法,起吊50kN 的梁板C.开挖深度15m 的人工挖孔桩D.吊篮脚手架【答案】 A10、热力管道中,()的突出特点是其在管道运行过程中处于无应力状态。
补偿距离长;无内压推力;密封性能好,不产生轴向位移,尤其耐高压。
A.方形补偿器B.波纹管补偿器C.旋转补偿器D.套筒补偿器【答案】 C11、管道沟槽底部的开挖宽度,在设计无要求时的计算公式为:B=D0+2×(b1+b2+b3),则D0代表:()。
2022-2023年度二级建造师之二建市政工程实务综合练习试卷A卷含答案
2022-2023年度二级建造师之二建市政工程实务综合练习试卷A卷含答案单选题(共55题)1、(2011年真题)关于打入桩施工技术要求的说法,错误的是()。
A.水泥混凝土桩要达到100%设计强度并具有28D龄期B.在桩的打入过程中,应始终保持锤、桩帽和桩身在同一轴线上C.打密集群桩,一般是由前排向后排打D.打桩时以控制桩尖设计标高为主【答案】 C2、(2021年第1批真题)水池变形缝橡胶止水带现场接头应采用()方式。
A.粘接B.插接C.热接D.搭接【答案】 C3、在地基或土体中埋设强度较大的土工聚合物,从而提高地基承载力、改善变形特性的加固处理方法属于()。
A.土的补强B.土质改良C.置换法D.挤密法【答案】 A4、碾压开始热拌沥青混合料内部温度随沥青标号而定,正常施工取值范围为()。
A.100~110℃B.120~135℃C.120~150℃D.130~150℃【答案】 B5、(2020年真题)施工现场的限速牌属于()。
A.警告标志B.指令标志C.禁止标志D.指示标志【答案】 A6、关于打入桩施工技术要求的说法,错误的是()A.水泥混凝土桩要达到100%设计强度并具有28d龄期B.在桩的打入过程中,应始终保持锤、桩帽和桩身在同一轴线上C.打密集群桩,一般是有前排向后排打D.打桩时以控制桩尖设计标高为主【答案】 C7、道路施工测量在直线段范围内,各类桩间距一般为()m,平曲线和竖曲线范围内的各类桩间距宜控制在()m。
A.5~10;10~15B.10~15;10~15C.10~20;5~10D.5~15;5~10【答案】 C8、下列关于职工宿舍说法错误的是()。
A.宿舍用推拉式窗户B.每间宿舍住12人C.室内净高2.3mD.通道宽度1m【答案】 C9、根据《市政工程施工组织设计规范》要求,市政公用工程项目施工前应编制施工测量方案,并经工程()批准后方可实施。
A.项目部负责人B.总监理工程师C.专业监理工程师D.项目术负责人【答案】 D10、工程中填土的质量标准常用压实度来控制,它是()的比值,一般以百分率表示。
施工组织设计标准
施工组织设计标准施工组织设计是工程建设中至关重要的一环,它直接关系到工程施工的安全、质量和进度。
因此,施工组织设计标准的制定和执行对于保障工程施工的顺利进行具有重要意义。
下面将从施工组织设计的基本原则、内容和程序等方面进行详细介绍。
首先,施工组织设计应当遵循科学性、合理性和可行性的基本原则。
科学性是指施工组织设计应当符合工程建设的相关技术标准和规范,合理性是指施工组织设计应当符合工程建设的实际情况和施工条件,可行性是指施工组织设计应当具备可操作性和可实施性。
只有遵循这些基本原则,施工组织设计才能够真正起到指导和规范施工活动的作用。
其次,施工组织设计的内容主要包括施工组织方案、施工进度计划、施工安全技术措施、施工质量保证措施等。
其中,施工组织方案是施工组织设计的核心内容,它涉及到施工方法、工序安排、施工机具、施工人员等方方面面,是施工活动的具体指导方案。
施工进度计划是保障工程按时完成的重要保障,它要求合理安排施工工序和时间节点,确保工程按期交付使用。
施工安全技术措施和施工质量保证措施则是保障施工活动安全和质量的重要手段,要求充分考虑施工现场的安全风险和质量隐患,制定相应的防范和保障措施。
最后,施工组织设计的程序应当包括前期调研、方案设计、评审批准、实施执行和监督检查等环节。
前期调研是施工组织设计的基础,要求充分了解工程建设的相关情况和要求,为后续的方案设计提供依据。
方案设计是施工组织设计的核心环节,要求结合前期调研结果和实际情况,科学合理地设计施工组织方案和施工计划。
评审批准是保障施工组织设计质量和合法性的重要环节,要求经过相关部门的专业评审和批准。
实施执行和监督检查是保障施工组织设计贯彻执行的重要环节,要求施工单位严格按照设计方案和计划进行施工,并接受监督检查。
综上所述,施工组织设计标准的制定和执行对于工程建设具有重要意义。
只有科学合理地制定施工组织设计标准,才能够保障工程施工的安全、质量和进度,实现工程建设的可持续发展目标。
市政工程施工组织设计
施工组织设计第一章编制依据1.1 xxx市xxx路市政公用工程施工招标文件。
1.2 xxx市规划建筑设计室:XXX市华瑞路污雨水工程(XXX路~XXX广场)施工图设计、xxx市xxx路道路工程(xxx路~xxx广场)施工图设计,工程号:xxx---xx。
1.3 中华人民共和国国家标准《给水排水管道工程施工及验收规范》GB50268-97。
1.4 中华人民共和国国家标准《混凝土结构工程施工质量验收规范》GB50204-2002。
1.5 中华人民共和国国家标准《砌体工程施工质量验收规范》GB50203-2002。
1.6 中华人民共和国行业标准《公路工程质量检验评定标准》JIJ071-98。
1.7 中华人民共和国行业标准《城市测量规范》CJJ8-99。
1.8 中华人民共和国行业标准《市政道路工程质量检验评定标准》CJJ1-90。
1.9 中国行业标准《市政排水管渠工程质量检验评定标准》CJJ3-90。
1.10 新政市华瑞路工程招标答疑纪要。
1.11 XXX市市政工程总公司ISO9001:2000《程序文件》及《管理手册》。
第二章工程概况2.1 总体简况本工程位于xxx市,南起xxx路,北至xxx,全长xxxx米,道路规划红线xx米,与道路同步建设污雨水管线。
2.2 污雨水工程2.2.1 污雨水工程起止桩号为:0+000~0+780,0+850~1+865。
2.2.2 流向为0+780~0+000由北向南排入xxx路,0+850~1+865由南向北排入xxx。
2.2.3 污雨水位于中东中西各12米处,共两道,设计管径分别为D700、D600、D1100,D1200,采用Ⅰ级钢筋混凝土级管,基础除0+580-0+780,段雨水口管采用满包混砼加固基础,接口采用180º砼基础,现浇混凝土套环接口,其余均采用120º砼基础,管道接口采用钢丝网水泥砂浆抹带接口。
2.2.4 检查井盖及盖座全部采用球墨铸铁D700型防盗井盖及盖座,井框居中安装。
市政公用工程管理与实务一级建造师考试试卷及答案指导(2025年)
2025年一级建造师考试市政公用工程管理与实务模拟试卷(答案在后面)一、单项选择题(本大题有20小题,每小题1分,共20分)1、关于市政公用工程项目的施工安全控制,以下哪项说法是错误的?A、施工安全计划应明确施工安全管理的目标和范围B、施工安全计划应包括安全措施的制定、落实、监督和改进措施C、施工单位应建立健全安全生产责任制,明确各岗位的安全职责D、施工项目开工前,应由项目部组织安全技术交底,但不需对施工人员进行安全教育2、在市政公用工程项目中,以下哪种情况应进行施工图设计?A、工程项目刚确定施工方案B、工程项目施工图设计完成后C、工程项目竣工验收后D、工程项目初步设计完成后3、在城市供水工程中,以下哪项不属于给水管道的检查内容?A、管道接口的连接质量B、管道防腐涂层厚度C、管道材料的标注D、管道泄漏检测4、在城市道路施工过程中,为了确保地下管线的安全,通常采取的措施不包括:A. 在施工前对施工现场进行详细的地下管线调查B. 使用先进的探测设备进行地下管线定位C. 施工时采用大型机械快速挖掘,减少工期D. 设置警示标志并安排专人监护5、关于城市桥梁的维护管理,下列说法错误的是:A. 桥梁养护工作应该定期进行,确保结构安全B. 对于超过设计使用寿命的桥梁,应当立即拆除重建C. 遇到极端天气后,需要对桥梁进行特别检查D. 应建立桥梁健康监测系统,实时监控桥梁状态6、在市政给排水管道施工中,关于管道接口的选择,以下哪一项不是考虑因素?A. 管道材质B. 土壤腐蚀性C. 施工成本D. 当地气候条件7、施工项目部应建立完善的安全生产管理体系,其核心应是()。
A、安全技术交底B、安全教育培训C、安全生产责任制D、安全检查制度8、在市政公用工程中,下列哪项不属于常用的人工挖孔桩施工技术?A、长螺旋钻孔机成孔B、泵吸反循环挖孔C、泥浆护壁成孔D、潜水泵抽水9、市政公用工程常用的地下连续墙施工工艺,主要包括平整场地、挖槽、清底、浇筑混凝土及()等。
2023年二级建造师之二建市政工程实务模考模拟试题(全优)
2023年二级建造师之二建市政工程实务模考模拟试题(全优)单选题(共100题)1、高密度聚乙烯(HDPE)膜不易被破坏、寿命长且防渗效果极强,防渗层施工质量的关键是()。
A.自身质量和使用寿命B.自身质量和焊接质量C.防渗性能和焊接质量D.使用寿命和防渗性能【答案】 B2、因工程建设需要挖掘城市道路的,应持()批准签发的文件到有关部门办理审批手续。
A.建设单位B.监理单位C.城镇规划部门D.公安交通部门【答案】 C3、下列不属于实名制管理手段的是()。
A.逐人建立档案B.手工台账C.EXCEL表D.IC卡【答案】 A4、质量保证计划的管理体系与组织机构中,应有()。
A.作业指导书B.人员培训计划C.技术措施D.持续改进流程【答案】 B5、下列哪个不是施工成本控制目标的原则()。
A.动态控制原则B.责、权、利相结合原则C.目标分解原则D.方便实用原则【答案】 D6、不属于城市给排水管道全断面修复方法的是(??)。
A.喷涂法B.缠绕法C.内衬法D.爆管法【答案】 D7、路基碾压应“先轻后重”,最后碾压时应采用不小于()t的压路机。
A.8B.10C.12D.15【答案】 C8、在拱形涵施工过程中遇到了地下水,应先将地下水降至基底以下()mm方可施工。
A.150B.200C.300D.500【答案】 D9、用振动压路机碾压改性沥青混合料路面时,其振动频率和振幅大小宜采用()。
A.低频低振幅B.低频高振幅C.高频高振幅D.高频低振幅【答案】 D10、采用水准仪测量工作井高程时,已知点高程为3.460m,后视读数为1.360m,已知前视测点高程为3.580m,前视读数应为()。
A.0.960mB.1.120mC.1.240mD.2.000m【答案】 C11、关于先张法和后张法预应力梁施工的说法,错误的是()。
A. 两者使用的预制台座不同B. 预应力张拉都需采用千斤顶C. 两者放张顺序一致D. 后张法预应力管道需压浆处理【答案】 C12、悬索桥的主要承重结构是()。
专业工程管理与实务(市政公用工程)8_真题无答案
专业工程管理与实务(市政公用工程)8(总分53,考试时间130分钟)一、单项选择题(共40题,每题的备选项中只有一个最符合题意)1. 下列关于打桩顺序的叙述,不正确的是( )。
A. 由一端向另一端打B. 先打浅桩,后打深桩C. 密集群桩由中心向四边打D. 先打坡顶,后打坡脚2. 水泥混凝土面层的养护时间为( )。
A. 3~7dB. 7~14dC. 14~21dD. 21~28d3. 在钢梁施工前,高强螺栓连接副应按出厂批号复验,每批号抽验不少于8套扭矩系数,其平均值和标准偏差应符合设计要求。
设计无规定时平均值应在( )范围内,其标准偏差应小于或等于0.01。
A. 0.01~0.11B. 0.05~0.15C. 0.11~0.15D. 0.15~0.204. 燃气管道至规划河底的覆土厚度,应根据水流冲刷条件确定,对不通航河流不应小于( )。
A. 0.5mB. 1.0mC. 1.5mD. 2.0m5. 施工技术文件应有建设单位签署的意见或( )对认证项目的认证记录。
A. 施工单位B. 设计单位C. 监理单位D. 项目经理6. 预制管铺设管道的现场浇筑混凝土基础强度,接口抹带或预制构件现场装配的接缝水泥砂浆强度( )。
A. 不应大于5MPaB. 不应小于5MPaC. 不应大于0.5MPaD. 不应小于0.5MPa7. 小型构造物和地下管线是城市道路路基工程中必不可少的部分,埋设地下管线必须遵循( )的原则。
A. 先地上,后地下B. 先浅后深C. 先地上,后地下,先深后浅D. 先地下,后地上,先深后浅8. 施工组织设计的核心部分是( )。
A. 施工方法B. 施工方案C. 施工顺序D. 施工平面图9. 施工组织设计中最有争议的项目是( )。
A. 施工措施B. 安全措施C. 施工进度D. 施工方法10. 城市桥梁施工方案中的关键问题是( )。
A. 施工方法B. 施工方案C. 施工顺序D. 施工平面图11. 喷射混凝土宜采用粒径不大于( )的碎石做原材料。
