拆模所注意的时间和顺序

模板的拆除时间顺序方法及注意事项。

1.模板的拆除时间
模板拆除的时间取决于混凝土的强度。

一船在混凝土强度能保证其表面及棱角不因拆
除模板而受损坏时,可以拆除不承重的侧模板。

承重模板必须达到规定强度才可拆除。

2.模板拆除时间和顺序
拆模的一般程序是:后支的光拆,先支的后拆;先拆除非承重部分,后拆除承重部分,并作到不损伤构件或模板。

工具式支模的梁、板模板的拆除,应先拆卡具,顺口方木,侧板,再松动木楔,使支柱、桁架等降下,逐段抽出底模板和横挡木,最后取下桁架,支柱。

采用定型组合钢模板支设的侧板的拆除,应先卸下对拉螺栓的螺帽及钩头螺栓、钢楞,退出要拆除模板上的U型卡,然后由上而下地一块块拆卸。

框架结构的柱、梁、板的拆除,应先拆柱模板,再松动支撑立杆上的丝秆升降器,使支撑梁、板横楞的檩
条平稳下降,然后拆除梁侧板、平台板,抽出梁底板,最后取下横楞、梁擦条、支柱
连杆和立柱。

对于采用抽拉式以及降模方法施工的拼装大块板宜验体拆除,拆除时防止损伤模板和
混凝土。

对于拱、薄壳、圆弯屋顶和跨度大于8米的梁式结构,应采取适当方法使模
板支架均匀放松,避免混凝土与楼板脱开时对结构的任何部分产生有害的应力。

拆除
圆形屋顶、漏斗形简仓的模板时,应允从结构中心处的支架开始,按同心层次的对称
形式拆向结构的周边。

在拆除带有拉杆的拱的模板前,应先将拉杆拉紧。

在拆模过程中,若发现混凝土有较大的空洞、夹层、裂缝,影响结构或构件按全等质量问题,应
暂停拆除,经与有关部门研究处理后方可继续拆除。

已拆除的模板及其支架的结构,
应在混凝土强度达到设计标号后,才允许承受全部计算荷载。

当施工荷载大于结构的
设计荷载时,须经过核算,并设临时支撑予以加固。

3.模板拆除要求和注意事项
模板拆除应按拟定的拆除程序进行拆模、并将拆卸的模板材料等按指定地点堆放整齐。

在高空拆模时要留有足够的安全通道,要明确划定安全操作区,施工人员不得站在正
拆模的下方。

拆模的架子应与模板支撑系统分开架设。

拆下的横板应上下有人接应,
严禁乱掷下。

组合钢模板拆卸的配件要及时治理,堆放,回收。

已活动的连接扣件必
须拆卸完毕方可停歇,如中途停止拆卸,必须把活动的配件重新拧紧。

拆除模板时,
不要用力过猛或硬橇,不得直接用铁锤敲力和撬杠撬撬板块。

有钉子的模板要及时拔
掉成使钉子尖朝下。

拆下的模板,应及时清除板面上粘结的灰浆,对变形和损坏的钢
模板及配件应及时修复。

对暂不使用的钢模板,板面应刷防锈油(钢模板脱模剂),
背面补涂防锈漆,并应按规格分类推放,底面应垫高离地面,妥善遮盖。

合集下载

模板的拆除时间顺序方法及注意事项

模板的拆除时间顺序方法及注意事项

2.模板拆除时间和顺序
拆模的一般程序是:后支的光拆,先支的后拆;先拆除非承重部分,后拆除承重部分,并作到不损伤构件或模板。工具式支模的梁、板模板的拆除,应先拆卡具,顺口方木,侧板,再松动木楔,使支柱、桁架等降下,逐段抽出底模板和横挡木,最后取下桁架,支柱。采用定型组合钢模板支设的侧板的拆除,应先卸下对拉螺栓的螺帽及钩头螺栓、钢楞,退出要拆除模板上的U型卡,然后由上而下地一块块拆卸。框架结构的柱、梁、板的拆除,应先拆柱模板,再松动支撑立杆上的丝秆升降器,使支撑梁、板横楞的檩条平稳下降,然后拆除梁侧板、平台板,抽出梁底板,最后取下横楞、梁擦条、支柱连杆和立柱。
本文将详细讲到模板的拆除问题,具体会涉及到模板的拆除时间、模板的拆除顺序、模板的拆除方法、模板拆除时的注意事项等诸多问题。
废话少说,直奔主题:模板的拆除时间顺序方法及注意事项。
1.模板的拆除Βιβλιοθήκη 间 模板拆除的时间取决于混凝土的强度。一船在混凝土强度能保证其表面及棱角不因拆除模板而受损坏时,可以拆除不承重的侧模板。承重模板必须达到规定强度才可拆除。
3.模板拆除要求和注意事项
模板拆除应按拟定的拆除程序进行拆模、并将拆卸的模板材料等按指定地点堆放整齐。在高空拆模时要留有足够的安全通道,要明确划定安全操作区,施工人员不得站在正拆模的下方。拆模的架子应与模板支撑系统分开架设。拆下的横板应上下有人接应,严禁乱掷下。组合钢模板拆卸的配件要及时治理,堆放,回收。已活动的连接扣件必须拆卸完毕方可停歇,如中途停止拆卸,必须把活动的配件重新拧紧。拆除模板时,不要用力过猛或硬橇,不得直接用铁锤敲力和撬杠撬撬板块。有钉子的模板要及时拔掉成使钉子尖朝下。拆下的模板,应及时清除板面上粘结的灰浆,对变形和损坏的钢模板及配件应及时修复。对暂不使用的钢模板,板面应刷防锈油(钢模板脱模剂),背面补涂防锈漆,并应按规格分类推放,底面应垫高离地面,妥善遮盖。

混凝土拆模时间规范要求

混凝土拆模时间规范要求

混凝土拆模时间规范要求混凝土拆模是指在混凝土构件浇筑后,待其达到规定的强度后,拆除模板的工作。

混凝土拆模时间的规范要求对于保证混凝土结构的质量和施工进度具有重要意义。

下面将从混凝土强度、模板拆除时间、拆模的顺序和注意事项等方面,详细介绍混凝土拆模时间规范要求。

一、混凝土强度要求混凝土强度是指混凝土达到一定强度的指标。

通常情况下,混凝土的拆模强度为设计强度的一半。

常用的混凝土拆模强度一般为10-15MPa。

二、模板拆除时间要求1.普通混凝土:普通混凝土的模板拆除时间一般为浇筑后24小时,即混凝土的拆模时间为浇筑后一天。

2.高强度混凝土:高强度混凝土的模板拆除时间需要根据具体情况来确定,一般为浇筑后72小时。

3.夏季施工:夏季施工通常会造成混凝土的早期强度发生较大变化,因此拆模时间需要根据混凝土的实际强度来确定。

4.特殊结构:对于特殊结构,如梁、柱等需要考虑其受力特点,确定适当的拆模时间。

三、拆模顺序1.混凝土基础:混凝土基础的拆模应在拆除上部墙体和梁柱之后进行。

2.梁板柱墙:一般按照从上往下,从内向外的顺序进行拆模,先拆内部墙体,再拆外部墙体,最后拆梁板柱。

四、拆模注意事项1.拆模时要对模板和混凝土结构进行检查,确保没有明显的裂缝和缺陷。

2.拆模过程应注意避免冲击和振动,以免对混凝土结构造成损害。

3.拆模过程中应使用适当的工具和方法,避免对混凝土结构造成损坏。

4.拆模后的模板要进行清理和保养,以备下次使用。

总结:混凝土拆模时间的规范要求对于施工质量和进度的控制至关重要。

根据混凝土的强度、夏季施工、特殊结构以及拆模顺序和注意事项等方面的要求,确保混凝土的拆模时间合理,并对拆模工作进行科学、安全的操作。

只有这样,才能保证混凝土结构的质量和施工进度的顺利进行。

建筑工程模板拆模时间顺序依据

建筑工程模板拆模时间顺序依据

建筑工程模板拆模时间顺序依据1.拆模时间依据1、梁、板模板的拆模时间依据:同条件混凝土试块试压强度2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。

2.底模拆除时的混凝土强度要求《混凝土结构工程施工质量验收规范》(GB50204—2002)4.3.1规定,拆除底模和支架时的混凝土强度要求: 1、板A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;B:构件跨度在区间(2m,8m]的,要求上述值不小于75%;C:对于构件跨度大于8米的,要求达到100%2、梁、拱、壳A:跨度不大于8米的构件要求达到75%以上的百分率;B:跨度大于8米的构件,要求强度达到100% 3、悬臂构件,均要求设计强度达到100%。

侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤 3.拆模时间一般是多少天?(1)混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。

(2)底模就根据GB50204-2002中的要求。

一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。

(3)拆模时间柱、墙、梁不做支撑的侧模: 12小时单向版(净跨距里3-6M,活载重不大于静载重):7D 单向版(净跨距里3-6M,活载重大于静载重):4D 单向版(净跨距里6M,活载重不大于静载重):10D 单向版(净跨距里6M,活载重大于静载重):7D 梁底模(净跨距里3-6M,活载重不大于静载重):14D 梁底模(净跨距里3-6M,活载重不大于静载重):7D 梁底模(净跨距里6M,活载重不大于静载重):21D 梁底模(净跨距里6M,活载重大于静载重):14D 混凝土拆模强度的时间控制《混凝土结构工程施工质量验收规范》(GB50204-2002)第4.3.1条规定:底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表规定: 构件类型构件跨度(m) 达到设计的混凝土立方体抗压强度标准值 (f cu , k ) 的百分率(%) 板≤2 ≥50 >2,≤8 ≥75 >8 ≥100 梁、拱、壳≤8 ≥75 >8 ≥100 悬臂构件≥100 如何科学地确定达到上述拆模强度所需的时间, 是日常施工中经常遇到的难题, 长期以来一直未得到很好解决, 这使生产进度安排、质量控制造成极大盲目性; 尽管《规范》要求制作同条件养护试块强度作为拆模的依据, 但目前试块的养护很不规范, 虚假因素较多。

简述梁模板的安装顺序和拆除的时间及顺序。

简述梁模板的安装顺序和拆除的时间及顺序。

简述梁模板的安装顺序和拆除的时间及顺序。

下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!简述梁模板的安装顺序和拆除的时间及顺序在建筑施工中,梁模板的安装和拆除是一项重要的工序。

混凝土施工中拆模顺序的质量验收和规范

混凝土施工中拆模顺序的质量验收和规范

混凝土施工中拆模顺序的质量验收和规范混凝土施工中,拆模是一个重要的环节。

拆模的顺序和质量直接影响着混凝土结构的强度和美观度。

本文将就混凝土拆模的顺序进行探讨,并提出相应的质量验收和规范。

一、拆模顺序的选择在混凝土施工中,拆模的顺序选择非常重要。

一方面,要保证混凝土的力学性能得到充分发挥,另一方面,还要考虑拆模对混凝土表面的损伤情况。

一般来说,可以采用以下的拆模顺序:1. 拆除侧模板:在混凝土浇筑完毕并达到设计强度后,首先拆除侧模板。

拆除侧模板时要避免对混凝土表面的损伤,可以采用小锤轻敲的方式进行。

2. 拆除底模板:拆除侧模板后,再拆除底模板。

底模板上可能有预埋件,需要小心处理,以免损坏。

可以使用起重工具或者人工将底模板顺利移除。

3. 拆除顶模板:拆除底模板后,再拆除顶模板。

顶模板上也可能有预埋件,同样需要小心处理,避免损伤混凝土结构。

4. 拆除支撑和脱模材料:最后,将支撑物和脱模材料进行拆除。

支撑物可能是钢支撑或者木支撑,需要确保拆除时对混凝土结构没有影响。

脱模材料可以采用解模剂或者涂油的方式,使混凝土与模板分离。

二、拆模质量验收标准拆模后的质量验收是保证混凝土结构质量的重要环节。

验收时需要注意以下几点:1. 混凝土表面损伤:拆模后,应仔细检查混凝土表面是否有明显的损伤,如裂缝、碰伤、脱皮等。

损伤面积和程度应在规定范围内,不能影响结构强度和外观美观。

2. 模板残留物:检查拆除后是否有模板残留物,如木料、螺栓等。

这些残留物可能对混凝土结构的性能和稳定性造成影响,应及时清理。

3. 预埋件的完整性:检查拆模后预埋件的完整性,确保其位置和数量符合设计要求。

如有损坏或缺失,应及时修复或更换。

4. 拆模顺序的正确性:对比实际拆模顺序和设计要求的顺序,确保一致性。

如有偏差,应及时进行整改。

三、拆模规范为了确保混凝土施工中拆模工作的质量和安全,制定一套拆模规范是必要的。

以下是一些常见的拆模规范:1. 掌握混凝土的拆模时间:根据混凝土的配方和施工情况,合理把握拆模时间,避免因拆模过早或过晚而引起的质量问题。

拆除模板的顺序和方法

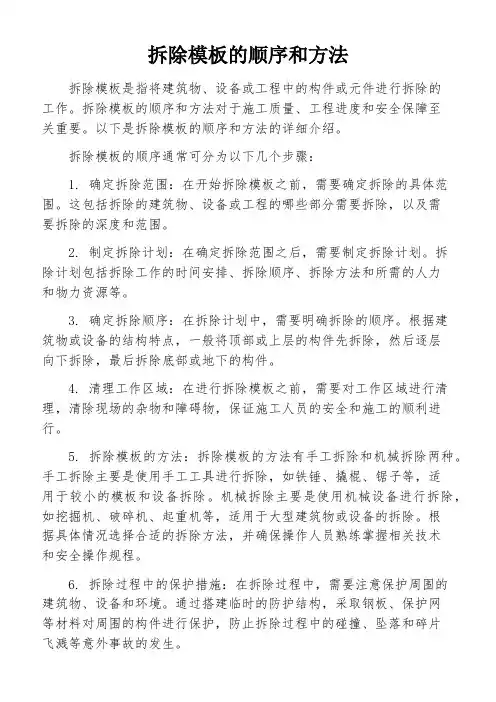

拆除模板的顺序和方法

拆除模板的顺序和方法拆除模板是指将建筑物、设备或工程中的构件或元件进行拆除的工作。

拆除模板的顺序和方法对于施工质量、工程进度和安全保障至关重要。

以下是拆除模板的顺序和方法的详细介绍。

拆除模板的顺序通常可分为以下几个步骤:1. 确定拆除范围:在开始拆除模板之前,需要确定拆除的具体范围。

这包括拆除的建筑物、设备或工程的哪些部分需要拆除,以及需要拆除的深度和范围。

2. 制定拆除计划:在确定拆除范围之后,需要制定拆除计划。

拆除计划包括拆除工作的时间安排、拆除顺序、拆除方法和所需的人力和物力资源等。

3. 确定拆除顺序:在拆除计划中,需要明确拆除的顺序。

根据建筑物或设备的结构特点,一般将顶部或上层的构件先拆除,然后逐层向下拆除,最后拆除底部或地下的构件。

4. 清理工作区域:在进行拆除模板之前,需要对工作区域进行清理,清除现场的杂物和障碍物,保证施工人员的安全和施工的顺利进行。

5. 拆除模板的方法:拆除模板的方法有手工拆除和机械拆除两种。

手工拆除主要是使用手工工具进行拆除,如铁锤、撬棍、锯子等,适用于较小的模板和设备拆除。

机械拆除主要是使用机械设备进行拆除,如挖掘机、破碎机、起重机等,适用于大型建筑物或设备的拆除。

根据具体情况选择合适的拆除方法,并确保操作人员熟练掌握相关技术和安全操作规程。

6. 拆除过程中的保护措施:在拆除过程中,需要注意保护周围的建筑物、设备和环境。

通过搭建临时的防护结构,采取钢板、保护网等材料对周围的构件进行保护,防止拆除过程中的碰撞、坠落和碎片飞溅等意外事故的发生。

7. 废弃物处理:拆除模板完成后,需要及时处理废弃物。

废弃物处理可采取回收再利用、无害化处理和合理堆放等方式,确保环境的清洁和资源的合理利用。

拆除模板需要注意以下安全事项:1. 安全检查:在进行拆除模板之前,需要进行安全检查,确保设备和工具的正常运行,并消除施工现场的安全隐患。

2. 人员培训:拆除模板的操作人员需要经过专业培训,熟悉拆除模板的工作原理、操作规程和安全要求,掌握相关的安全技术和急救措施。

模板拆卸的次序

模板、拱架和支架的拆卸,应根据桥梁结构物特点、模板部位和混凝土所达到的强度,决定期限长短和拆卸的先后次序。

(一)非承重侧模板一般可在其混凝土抗压强度达2.5MPa时,首先拆除。

(二)芯模和预留孔道内模,应在混凝土强度能保证其表面不发生塌陷和裂缝现象时,方可拔除,一般以混凝土抗压强度达0.4~0.8MPa时为宜。

胶囊芯模抽拔时间,应经试验确定,以混凝土强度达到能保持构件不变形为宜。

(三)钢筋混凝土结构的承重模板、拱架和支架,应在混凝土强度能承受其自主力及其他可能的迭加荷载时,方可拆除。

一般浇注跨径1≤3m的板和拱拆模时混凝土强度需达到没计强度指标的50%,跨径1>3m 的板、梁、拱拆模时混凝土强度需达到设计强度指标的70%。

如设计上另有规定时,应按照规定执行。

卸落程序依结构的型式不同而异:满布式拱架一般从拱顶向拱脚依次循环卸落。

拱式拱架可在两支座处同时均匀卸落。

多孔拱桥拱架卸落时,若桥墩允许承受单孔施工荷载,可单孔卸落,否则应多孔同时卸落或各连续孔分阶段卸落。

简支梁、连续梁宜从跨中,向支座依次循环卸落。

悬臂梁应先卸挂梁及悬臂的支架,再卸无铰跨内的支架。

预应力混凝上结构或构件的承重底模,应在施加预应力结束后拆除。

没计另有规定时,按规定执行。

拆模处置不当造成的质量问题及防治(一)结构混凝土缺棱、掉角、裂纹1.现象:模板拆除后,发现浇注的水泥混凝土结构的边棱缺损或角部混凝十掉落,有时会发现混凝土面钉裂纹出现。

2.危害:混凝土结构要求棱线、边角清晰完好,缺棱、掉角会降低混凝土外观得分;野蛮拆卸模板,造成混凝十面裂纹,会降低结构耐久性。

3.原因分析:(1)混凝土强度未达到可以拆除相应部位模板数值时,过早拆除,其棱、角因拆模而损坏。

(2)拆模方法失当:不是采用转角法使模板某一边脱开混凝土,然后逐步使模板全部脱离,而是猛烈地敲打和强拉、强扭,造成混凝土震出裂纹。

(3)模板未涂隔离剂,或被冲掉,或涂的不匀或模板清理不净使模板与混凝土粘连。

高大模板拆模专项方案

一、编制依据1. 《建筑施工模板安全技术规范》(JGJ162-2008)2. 《混凝土结构工程施工及验收规范》(GB50204-xxx)3. 《建筑施工安全检查标准》(JGJ59-2011)4. 《危险性较大的分部分项工程安全管理规定》(建设部令第37号)二、工程概况本工程为XX住宅小区,建筑面积约XX万平方米,主体结构为框架-剪力墙结构。

本次高大模板拆模专项方案针对工程中高大模板支撑体系的拆除作业。

三、拆模原则1. 拆模顺序:先支后拆、先非承重后承重、先模板后支撑。

2. 拆模条件:混凝土强度达到设计要求,且表面无浮浆、无裂缝、无蜂窝麻面。

3. 拆模作业:严格遵守操作规程,确保安全。

四、拆模程序1. 拆除准备:检查混凝土强度,确认满足拆模条件;检查模板支撑体系,确保稳固;准备拆模工具和设备。

2. 拆除顺序:(1)拆除非承重模板:先拆除模板边缘,再拆除模板面,最后拆除支撑。

(2)拆除承重模板:先拆除模板边缘,再拆除模板面,最后拆除支撑。

3. 拆除方法:(1)人工拆除:对于面积较小的模板,可由人工进行拆除。

(2)机械拆除:对于面积较大的模板,可使用切割机、振动器等机械设备进行拆除。

4. 拆除过程中注意事项:(1)确保拆模作业人员佩戴安全帽、系好安全带,严格遵守操作规程。

(2)拆除过程中,注意保护混凝土表面,避免损伤。

(3)拆除支撑时,应先拆除连接件,再拆除支撑杆。

五、拆模安全措施1. 作业人员必须经过专业培训,具备相关操作技能。

2. 作业现场设置安全警示标志,禁止无关人员进入。

3. 严格遵守操作规程,确保拆模作业安全。

4. 拆除过程中,加强现场巡查,及时发现并处理安全隐患。

5. 拆除完成后,清理现场,确保场地整洁。

六、应急预案1. 拆模过程中,如发现混凝土强度不足、模板支撑体系不稳等问题,立即停止作业,查找原因,采取措施予以解决。

2. 如发生安全事故,立即启动应急预案,采取有效措施进行救援,并上报相关部门。

混凝土拆除模板时间及要求

混凝土拆除模板时间及要求模板的拆除及注意事项根据《混凝土结构工程施工及验收规范》(GB50204—92)的要求。

主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆模。

现浇混凝土结构的拆模期限:1.不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;2.承重的模板应在混凝土达到下列强度以后,方能拆除(按设计强度等级的百分率计):板及拱:跨度为2m及小于2m 50%跨度为大于2m至8m 75%梁(跨度为8m及小于8m)75%承重结构(跨度大于8m)100%悬臂梁和悬臂板100%3.钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度。

4.已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。

施工中不得超载使用,严禁堆放过量建筑材料。

当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。

注意:提早拆除会对构件造成无法修复的损伤. 墙体,一般要12小时左右。

规范规定,跨度小于2m的悬臂梁及板,混凝土拆模强度应大于等于75%;跨度大于2m的悬臂梁及板,混凝土的拆模强度为100%。

模板的拆除顺序:模板的拆除顺序一般是先非承重模板,然承重模板;先侧板,后底板。

后拆承重部位以及自上而下的原则,拆模时,严禁用大锤和撬棍硬砸硬撬。

拆模时,工作人员应站在安全处,以免发生事故,待该段模板全部拆除后,方准将模板、配件、支架等运出码堆。

拆下的模板、配件等,严禁抛扔,要有人接应传递,按指定地点堆放,并做到及时清理、修理和涂刷好隔离剂,以备使用。

拆除竖直面模板,应自上而下进行;拆除跨度较大的梁下支柱时,应先从跨中开始,分别拆向两端。

信誉民工程监理公司景家庄项目部2012-10-30。

模板拆除安全注意事项

模板拆除安全注意事项
答:模板拆除安全注意事项是:
1.严格遵照顺序:按照后支先拆、先支后拆的顺序;先拆非承重模板,后拆承重的模
板及支撑;在拆除支撑的顶板模板时,严禁将支柱全部拆除后,一次性拉拽拆除。

2.设警戒区:在拆模作业时,必须设警戒区,严禁下方有人进入。

3.佩戴防护装备:拆模作业人员必须站在平稳牢固可靠的地方,保持自身平衡,不得
猛撬,以防失稳坠落。

4.禁止用吊车直接吊除:严禁用吊车直接吊除没有撬松动的模板,吊运大型整体模板
时必须拴结牢固,且吊点平衡。

5.注意操作地点:装、拆模板时禁止使用50mm×100mm木材、钢模板作立人板。

6.检查混凝土结构:在拆除模板的过程中,要仔细观察和检查混凝土结构的情况。

注
意观察是否有任何裂缝、变形或其他异常现象。

如果发现问题,应立即停止拆除,并咨询专业人士进行评估和修复。
