同条件养护试件的留置及试验计划
一、工程概况
滨江区农村多层住宅一区块十四期工程位于杭州市滨江区长河街道江二村。

本工程由地下车库及其上的24#楼、25#楼组成,其中24#楼为地上16层,25#楼为地上18层,框架剪力墙结构,总建筑面积为23341㎡,其中地上19251平方米,地下4090平方米。

混凝土强度等级及使用部位:
二、编制依据
《混凝土结构工程施工质量验收规范》——GB50204-2002
《混凝土强度检验评定标准》——GBJ-107
《滨江区农村多层住宅一区块十四期施工图纸》
杭州市现行建筑工程施工规定
三、同条件养护试块留置办法
同条件养护试块留置办法应由根据甲方、监理及施工单位共同根据混凝土结构部位的重要性要求进行留置。

根据该工程层高、建筑高度、混凝土强度等级及结构部位的重要性。

同条件养护试块留置办法见下表。

四、同条件养护试块制作养护办法
1、同条件养护试块留置位置应由甲方及监理会同项目部技术负责人共同确定(见上表)。

2、试块模应具有合格证的合格产品,试块模规格为100×100×100,一组三块。

3、试块制作应由具有试验员资质的专人制作。

4、同条件养护试块制作取样点应在留置部位入模处,并且由监理见证取样,跟踪检查。

5、本试块制作采用人工插捣方法。

6、试块制作应严格按试块制作规范要求进行。

7、拌和物应分二层装入试模,每层的装料厚度大致相同,插捣用的钢制捣棒长为600mm,直径为16mm,端部应磨圆,每层的插捣次数为每100cm2不应少于12次,插捣完后,刮除多余的混凝土,并用抹刀抹平。

8、试块制作的混凝土不得加料,违规制作。

9、十二小时后在监理见证下进行同条件养护试块拆模工作,并将其放置在特制的钢筋笼内,并加锁搁置在取样部位进行同条件养护。

10、本工程混凝土养护采用人工洒水养护(部分部位可采用蓄水养护),养护次数的根据是能保持混凝土处于湿润的状态来决定,洒水养护开始是于混凝土浇筑完毕后的12小时进行。

12、试块养护时养护要求应与周边混凝土结构养护要求相同,不得特别照顾,并且养护时间不得少于14天。

13、由项目部同条件养护试块制作人进行养护温度的统计和记录,当温度累计到600℃·D时,由监理见证送检测单位检验。

五、同条件养护试块强度统计及计算办法
当同条件养护试块到达龄期时,应填报送检申请表、送检,检测报告不合格时,应联系相关单位进行砼结构回弹抽芯。

并且此组试块强度不得参加混凝土试块强度评定,只有检测报告合格的混凝土试块方可参加混凝土试块强度评定。

混凝土试块强度评定按《混凝土强度评定标准》——GBJ107进行计算。

评定时应以相同混凝土强度等级进行评定,不同混凝土强度等级应分开评定。

混凝土评定分两种情况,当混凝土试块组数不少于10组时,应采用统计方法进行计算。

当混凝土试块组数不少于3组且不多于10组时,应采用非统计方法进行计算。

计算公式:
a、统计方法:
mfcu-λ1Sfcu≥0.9fcu,k
fcu,min≥λ1 fcu,k
b、非统计方法:
mfcu≥1.15fcu,k
fcu,min≥0.95 fcu,k
式中:
mfcu—同一验收批混凝土强度的平均值(N/mm2)
fcu,k—设计的混凝土强度标准值(N/mm2)
fcu,min—同验收批混凝土强度最小值(N/mm2)
Sfcu-同一验收批混凝土强度的标准值(N/mm2)
如Sfcu的计算值小于0.06 fcu,k时,则取Sfcu=0.06 fcu,k 混凝土强度合格判定系数表
混凝土强度的标准差
S fcu=
12
2 , --

n nm
i
fcu
fcu
式中 fcu,I—第I组混凝土试件强度值(N/mm2)
n—一个验收混凝土试件组数
当检验结果能满足上两式要求的,则该批混凝土强度判为合格,当不满足上述规定的,则该批混凝土强度判为不合格。

由不合格批混凝土制成的结构或构件应进行鉴定,对不合格的结构或构件必须会同甲方、设计、监理及质检站进行及时处理,提出处理意见。

六、不合格情况处理办法
每次检测报告从质检站取回之后应做好记录并上报监理员。

当不合格时,也应立即上报监理员,不得隐瞒不报。

并就不合格报告强度数值与标准养护强度数值进行对比分析,由质检站质量监督员进行现场回弹或抽芯,回弹抽芯不合格,则作为重大质量事故处理。

对于重大质量事故,应由设计、质检站、甲方、监理及施工单位进行讨论提出针对性处理方案。

合集下载

同条件养护试块留置方案

同条件养护试块留置方案

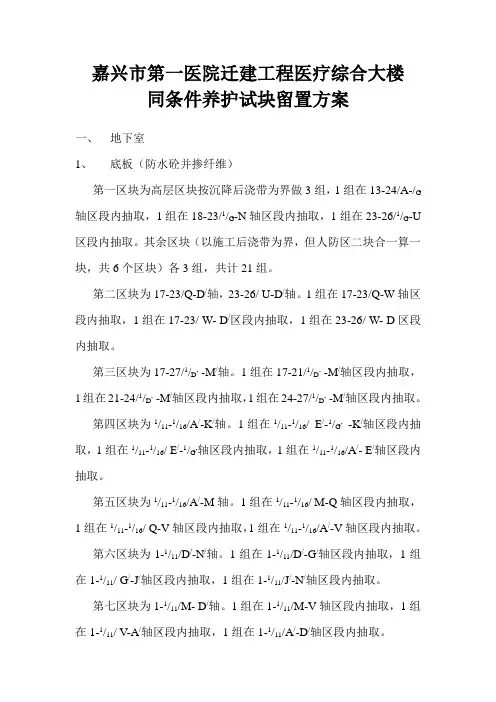

嘉兴市第一医院迁建工程医疗综合大楼同条件养护试块留置方案一、地下室1、底板(防水砼并掺纤维)第一区块为高层区块按沉降后浇带为界做3组,1组在13-24/A-/G 轴区段内抽取,1组在18-23/1/G-N轴区段内抽取,1组在23-26/1/G-U 区段内抽取。

其余区块(以施工后浇带为界,但人防区二块合一算一块,共6个区块)各3组,共计21组。

第二区块为17-23/Q-D/轴,23-26/ U-D/轴。

1组在17-23/Q-W轴区段内抽取,1组在17-23/ W- D/区段内抽取,1组在23-26/ W- D区段内抽取。

第三区块为17-27/1/D, -M/轴。

1组在17-21/1/D, -M/轴区段内抽取,1组在21-24/1/D, -M/轴区段内抽取,1组在24-27/1/D, -M/轴区段内抽取。

第四区块为1/11-1/16/A/-K/轴。

1组在1/11-1/16/ E/-1/G,-K/轴区段内抽取,1组在1/11-1/16/ E/-1/G,轴区段内抽取,1组在1/11-1/16/A/- E/轴区段内抽取。

第五区块为1/11-1/16/A/-M轴。

1组在1/11-1/16/ M-Q轴区段内抽取,1组在1/11-1/16/ Q-V轴区段内抽取,1组在1/11-1/16/A/-V轴区段内抽取。

第六区块为1-1/11/D/-N/轴。

1组在1-1/11/D/-G/轴区段内抽取,1组在1-1/11/ G/-J/轴区段内抽取,1组在1-1/11/J/-N/轴区段内抽取。

第七区块为1-1/11/M- D/轴。

1组在1-1/11/M-V轴区段内抽取,1组在1-1/11/ V-A/轴区段内抽取,1组在1-1/11/A/-D/轴区段内抽取。

2、外墙板(防水砼并掺纤维)区块划分同底板,每个区块各1组。

共计7组。

3、顶板(防水砼)区块划分同底板,共7个区块,每区块2组,共计14组。

4、直线加速器房(重晶石砼)墙板2组,顶板1组,共计3组。

同条件试块留置方案计划

同条件试块留置方案计划

同条件试块留置方案计划一、编制意义及编制依据1.1 编制意义编制同条件养护试块留置计划是为了保证混凝土试块的质量,并对试块进行有效的监控和管理,以确保工程质量的稳定和可靠。

1.2 编制依据本计划的编制依据包括国家有关混凝土试块制作和养护的标准规范,以及工程的具体要求和实际情况。

二、工程概况2.1 工程总体简介本工程是一座大型商业综合体项目,涵盖了商业、办公、住宅等多个功能区域,总建筑面积约为50万平方米。

2.2 混凝土结构概况本工程采用混凝土结构,包括框架结构、剪力墙结构和楼板结构等,混凝土强度等级为C30,配合比采用标准配合比。

三、混凝土同条件养护试块留置计划本计划的主要内容是针对混凝土同条件养护试块的留置计划,包括试块的制作、养护和送检等方面的内容。

四、混凝土同条件养护试块制作、养护及送检5.1 材料与工具投入计划在试块制作过程中,需要投入一定的材料和工具,包括混凝土原材料、试块模具、振动器等。

本计划对这些投入进行了详细的规划和计划。

5.2 试块取样要求为确保试块的代表性和准确性,本计划对试块取样的要求进行了明确和规范,包括取样时间、取样位置、取样数量等方面。

5.3 试块制作试块的制作是保证试块质量的关键步骤,本计划对试块制作的工艺流程、操作规范和质量要求进行了详细的规定和说明。

5.4 试块养护试块养护是保证试块强度和质量的重要环节,本计划对试块养护的时间、温度、湿度等方面进行了详细的规划和安排。

5.5 同条件养护试块送检试块送检是对试块质量的最终检验和评估,本计划对试块送检的程序、标准和要求进行了详细的规定和说明。

五、质量保证措施7.1 组织措施本计划对试块制作和养护的组织管理进行了规范和安排,包括人员配备、工作流程、责任分工等方面。

7.2 技术保证措施本计划对试块制作和养护的技术要求进行了明确和规范,包括材料选择、配合比设计、试块制作工艺等方面。

7.3 第三方见证取样和见证送样为保证试块质量的客观性和公正性,本计划对试块取样和送检过程中的第三方见证进行了安排和规定。

混凝土同条件试块留置施工方案

混凝土同条件试块留置施工方案

混凝土同条件试块留置施工方案混凝土同条件试块留置是混凝土施工过程中的一个重要环节,其合理施工方案对后续混凝土的质量和性能具有重要影响。

本文将阐述混凝土同条件试块留置施工方案的具体步骤和注意事项,以期为相关工程施工提供参考。

一、施工准备在进行混凝土同条件试块留置前,首先需要准备好以下工具和材料:1.试块模具:选用符合要求的试块模具,确保试块的成型尺寸准确;2.混凝土搅拌设备:需要确保搅拌设备的性能稳定,搅拌混凝土时保持混凝土的均匀性;3.振实台:用于振实混凝土,排除其中的气泡,提高混凝土的密实度;4.水泥、骨料、水等原材料:保证原材料的质量符合混凝土配合比要求。

二、施工步骤1.混凝土拌制:按照设计要求,合理配制混凝土,并搅拌均匀,确保混凝土的性能符合要求;2.试块成型:将混凝土倒入试块模具中,分层填入,每层用振捣器振实,保证试块的均匀密实;3.试块保养:在试块成型后,需要对试块进行养护,以防止混凝土早期脱水裂缝,保持试块湿润;4.试块浇注:在试块保养期结束后,可将试块进行浇注,并在规定时间内进行试块强度检测。

三、注意事项1.混凝土配合比:必须按照设计要求严格控制混凝土的配合比,避免配合比偏差导致试块强度不达标;2.混凝土搅拌:混凝土搅拌过程中需保持搅拌机的正常运转,确保混凝土充分混合均匀;3.试块模具清洁:每次试块成型前,必须对试块模具进行清洁,避免模具表面附着杂质影响试块品质;4.试块保养:保持试块养护期内的湿润状态,避免试块表面开裂,影响试块的强度检测结果。

结语混凝土同条件试块留置施工是混凝土施工中的重要环节,合理的施工方案和操作流程对后续混凝土工程的质量起到至关重要的作用。

只有严格按照要求操作,才能保证混凝土试块的质量和性能符合标准要求。

希望本文的内容对相关工程实践有所帮助,提升工程建设质量。

同条件混凝土试块留置方案

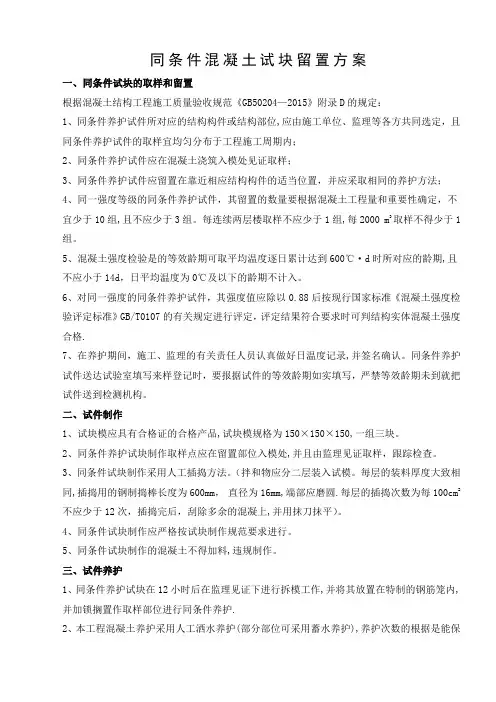

同条件混凝土试块留置方案
二、试件制作
1、试块模应具有合格证的合格产品,试块模规格为150×150×150,一组三块。
2、同条件养护试块制作取样点应在留置部位入模处,并且由监理见证取样,跟踪检查。
3、同条件试块制作采用人工插捣方法。(拌和物应分二层装入试模。毎层的装料厚度大致相同,插捣用的钢制捣棒长度为600mm, 直径为16mm,端部应磨圆.每层的插捣次数为每100cm2不应少于12次,插捣完后,刮除多余的混凝上,并用抹刀抹平)。
3、同条件试块养护时养护要求应与周边混凝土结构养护要求相同,不得特别照顾,并且养护时间不得少于14天。
四、试件送检
1、试件在达到等效养护龄期时,在监理的见证共同送到土建试验室。等效养护龄期是同条件养护试件从与结构构件一起养护之时起按日平均温度逐日累计达600℃·d时所对要的龄期,等效龄期不小于14d,在养护期间,施工、监理的有关责任人员认真做好日温度记录,并签名确认。
6、对同一强度的同条件养护试件,其强度值应除以0.88后按现行国家标准《混凝土强度检验评定标准》GB/T0107的有关规定进行评定,评定结果符合要求时可判结构实体混凝土强度合格.
7、在养护期间,施工、监理的有关责任人员认真做好日温度记录,并签名确认。同条件养护试件送达试验室填写来样登记时,要报据试件的等效龄期如实填写,严禁等效龄期未到就把试件送到检测机构。
五、质量保证措施
1、制作试件前要清理试件模具并固定牢固,给试件模具刷脱模剂.
2、砼初凝前严禁外物碰撞试件。
3、制作砼试件时,应在砼试件表面用铁钉刻写试件所代表的结构构件名称。
4、拆模后试件要放置在靠近想要结构构件或结构部位的适当位置,防止工人操作时损坏试件.
3、同条件养护试件应留置在靠近相应结构构件的适当位置,并应采取相同的养护方法;

混凝土同条件养护试件留置方案

混凝土同条件养护试件留置方案

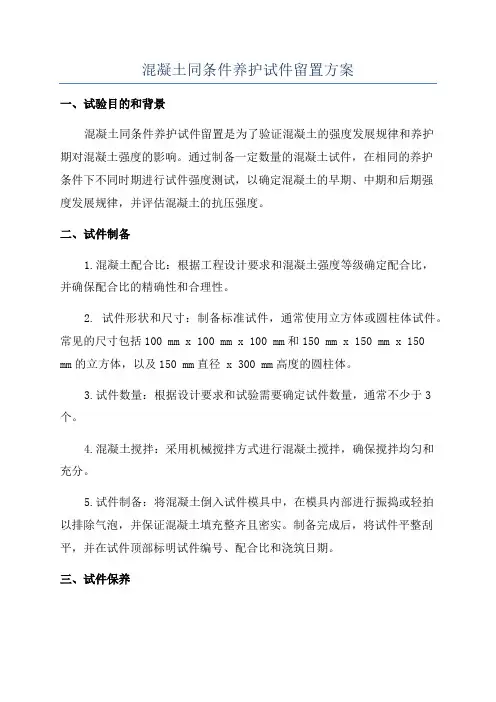

混凝土同条件养护试件留置方案一、试验目的和背景混凝土同条件养护试件留置是为了验证混凝土的强度发展规律和养护期对混凝土强度的影响。

通过制备一定数量的混凝土试件,在相同的养护条件下不同时期进行试件强度测试,以确定混凝土的早期、中期和后期强度发展规律,并评估混凝土的抗压强度。

二、试件制备1.混凝土配合比:根据工程设计要求和混凝土强度等级确定配合比,并确保配合比的精确性和合理性。

2. 试件形状和尺寸:制备标准试件,通常使用立方体或圆柱体试件。

常见的尺寸包括100 mm x 100 mm x 100 mm和150 mm x 150 mm x 150 mm的立方体,以及150 mm直径 x 300 mm高度的圆柱体。

3.试件数量:根据设计要求和试验需要确定试件数量,通常不少于3个。

4.混凝土搅拌:采用机械搅拌方式进行混凝土搅拌,确保搅拌均匀和充分。

5.试件制备:将混凝土倒入试件模具中,在模具内部进行振捣或轻拍以排除气泡,并保证混凝土填充整齐且密实。

制备完成后,将试件平整刮平,并在试件顶部标明试件编号、配合比和浇筑日期。

三、试件保养1.初期保养:混凝土试件浇筑完成后,应立即进行初期保养,避免试件表面早期干燥和龟裂。

推荐的初期保养方式包括:在试件表面覆盖湿润的拖把或织物,或者加盖塑料薄膜等。

2.中期保养:在初期保养结束后,应继续进行中期保养。

常见的中期保养方式包括:覆盖湿润的织物或毛巾,并保持湿润。

3.后期保养:在试件达到养护期要求后,可继续进行后期保养。

常见的后期保养方式包括:将试件放置在养护水池中,保持试件周围湿润,避免试件受到外界干燥空气的影响。

四、试验与测试1.试验时间节点:根据需求和试验计划,选择试验时间节点。

常见的时间节点包括:混凝土浇筑后3、7、14和28天,以及更长时间节点如56天、90天等。

2.试验方法:使用适当的压力机和试验设备进行试验,测量试件的抗压强度。

3.结果记录与分析:在每个时间节点完成试验后,记录试件的抗压强度,并进行数据分析和统计。

混凝土同条件养护试件留置方案(房建工程)

混凝土同条件养护试件留置方案(房建工程)

混凝土同条件养护试件留置方案一、同条件养护试块的取样:结构混凝土强度等级必须符合设计要求,用于检查结构构件混凝土强度的试件,应在混凝土的浇筑地点随机抽取,每组试件应在同一盘混凝土中取样制作。

取样与试件留置必须符合下列规定:1、同一楼层,同一配合比的混凝土,取样不得少于一次。

2、每次取样应至少留置一组标养试件,同条件养护试件的留置组数应根据实际需要而定。

3、当混凝土浇筑至方案确定的位置时取样。

4、取样数量为一组3块,规格为:150㎜×150㎜×150㎜二、混凝土试件的制作及养护1、在试件制作前应将试模清擦干净,并在其内壁涂一层薄机油或其它不与砼发生反应的脱离剂。

2、试件用人工插捣时:○1、插捣用的钢制捣棒长为600㎜,直径为16㎜,端部磨圆。

○2、混凝土拌合物应分层装入试模,每层装料厚度大致相等。

○3、插捣按螺旋方向从边缘向中心均匀进行,插捣底层时,捣棒应达到试模底部,插捣上层时,捣棒应穿入下层深度约20㎜-30㎜。

○4、每层插捣次数一般为每100㎝2截面积不少于12次(150㎝2试模不应少于27次),插捣完后,应用抹刀沿试模内壁插拔数次,用橡皮锤轻敲击试模四周,使捣棒留下的空洞消失为止,刮除多余混凝土拌合物,并用抹刀抹平,静置24小时后拆模养护。

3、混凝土试件养护:采用与构件条件养护的试件,成型后即应覆盖,试件三拆模试件可与构件的拆模时间相同,拆模后试件仍需保持同条件养护。

三、同条件养护试块的拆模1、同条件养护试块自制作完成24小时予以拆模。

四、同条件养护试块编号1、编号注写内容包括:强度等级、取样位置、制作日期。

五、同条件养护试块的留置1、将每一组同条件养护试块放入预制好的钢筋笼中,然后将其放在取样的位置和对应的构件同条件养护。

六、同条件养护试块的送样1、每天的温度统计,日平均温度为最低和最高的室外温度平均值。

2、施工用同条件养护试块(拆模用)自制作日期起满14天或拆模时送样,不得代替同条件养护试块。

砼试块同条件留置与养护方案

砼试块同条件留置与养护方案一、方案目的本方案的目的是确保砼试块在养护期内得到适当的保护和养护,以保证试块的强度发展和性能的稳定性。

二、方案内容1.试块制备:按照设计要求,在选用合适的材料和配合比的前提下,制备出符合规范要求的砼试块。

2.留置试验:试块制备完毕后,应放置在适当的试验台上,并进行留置试验。

留置试验时间一般为28天。

3.温度控制:试块在留置期间应放置在通风、没有直射阳光的环境中。

室温应维持在20°C至25°C范围内,比较合适的温度为23°C。

试块表面还可以覆盖保湿布以防止水分的过早蒸发。

4.湿度控制:在留置试验期间,试块应保持一定的湿度。

可以在试块周围放置保湿渣或喷水进行湿度控制。

湿度应保持在90%以上,以确保试块得到充分的水化反应。

5.其他措施:为了确保试块的养护,还可以采取其他一些措施,如防止外界的震动、冲击等,以及禁止人员靠近试验台。

三、方案实施步骤1.试块制备:按照设计要求制备符合规范要求的砼试块。

2. 试块放置:将试块放置在适当的试验台上,离地面高度为150mm至300mm。

3.温度控制:通过调整试验现场的温度,将室温维持在20°C至25°C范围内。

试块周围可覆盖保湿布。

4.湿度控制:通过保湿渣或喷水的方式,保持试块的湿度在90%以上。

5.其他措施:禁止外界的震动、冲击等,以及禁止人员靠近试验台。

四、方案效果评估1.强度测试:试块在28天后,进行强度测试,评估试块的强度发展情况。

2.外观检查:检查试块的表面状况,评价养护效果。

3.性能评估:观察试块的抗渗性、抗冻性等性能,评价养护效果。

4.结构安全性评估:通过试块的测试结果,评估结构的安全性。

五、方案优化在实施过程中,可以根据实际情况进行优化。

比如,可以增加保湿措施,如常规喷水、湿布覆盖等,以提升试块的湿度。

同时,也可以结合模拟试验或数值模拟,进行养护效果的评估和优化调整。

六、方案总结砼试块的同条件留置与养护方案是为了保证试块在养护期间能得到适当的保护和养护。

同条件养护试块留置施工方案

同条件养护试件的留置及试验计划一、工程概况滨江区农村多层住宅一区块十四期工程位于杭州市滨江区长河街道江二村.本工程由地下车库及其上的24#楼、25#楼组成,其中24#楼为地上16层,25#楼为地上18层,框架剪力墙结构,总建筑面积为23341㎡,其中地上19251平方米,地下4090平方米。

混凝土强度等级及使用部位:二、编制依据《混凝土结构工程施工质量验收规范》-—GB50204-2002《混凝土强度检验评定标准》-—GBJ—107《滨江区农村多层住宅一区块十四期施工图纸》杭州市现行建筑工程施工规定三、同条件养护试块留置办法同条件养护试块留置办法应由根据甲方、监理及施工单位共同根据混凝土结构部位的重要性要求进行留置。

根据该工程层高、建筑高度、混凝土强度等级及结构部位的重要性.同条件养护试块留置办法见下表。

四、同条件养护试块制作养护办法1、同条件养护试块留置位置应由甲方及监理会同项目部技术负责人共同确定(见上表).2、试块模应具有合格证的合格产品,试块模规格为100×100×100,一组三块.3、试块制作应由具有试验员资质的专人制作。

4、同条件养护试块制作取样点应在留置部位入模处,并且由监理见证取样,跟踪检查.5、本试块制作采用人工插捣方法。

6、试块制作应严格按试块制作规范要求进行。

7、拌和物应分二层装入试模,每层的装料厚度大致相同,插捣用的钢制捣棒长为600mm,直径为16mm,端部应磨圆,每层的插捣次数为每100cm2不应少于12次,插捣完后,刮除多余的混凝土,并用抹刀抹平。

8、试块制作的混凝土不得加料,违规制作.9、十二小时后在监理见证下进行同条件养护试块拆模工作,并将其放置在特制的钢筋笼内,并加锁搁置在取样部位进行同条件养护。

10、本工程混凝土养护采用人工洒水养护(部分部位可采用蓄水养护),养护次数的根据是能保持混凝土处于湿润的状态来决定,洒水养护开始是于混凝土浇筑完毕后的12小时进行。

同条件混凝土试块留置方案

同条件混凝土试块留置方案一.工程概况建筑面积:约137339.62平方米结构形式:框架剪力墙结构二、编制依据《混凝土结构工程施工质量验收规范》施工图纸和图纸会审纪要。

三、同条件养护试块留置办法1.同条件养护试件设置方式同条件养护试件设置方式和取样数量,应符合下列要求:(1)同条件养护试件所对应的结构构件或结构部位,应由监理、施工等各方共同选定。

(2)同条件养护试件必须由取样员在相应结构构件或结构部位的硅中取样,并有监理方见证。

(3)同条件养护试件拆模后,应放置在靠近相应结构构件或结构部位的适当位置,并应采取同样的养护方法,同条件试件养护过程,应做明显标识,注意试件的保护,避免遭到破坏或丢失。

2、根据工程层高、建筑高度、混凝土强度等级及结构部位的重要性。

同条件养护试块留置办法见下表,并且每种混凝土强度等级同条件养护试块留置组数不少于3组。

四、同条件养护试块制作养护办法1.同条件养护试件强度检验同条件养护试件在达到等效养护龄期时进行强度试验。

等效养护龄期根据同条件养护试件强度与在标准养护条件下28d龄期试件强度相等的原则确定。

2、养护龄期确定原则同条件自然养护试件的等效养护龄期及相应的试件强度代表值,宜根据当地的气温和养护条件,按下列规定确定:(1)等效养护龄期可按日平均温度逐日累计达到600o C∙d时所对应的龄期,0°C及以下的龄期不计入;等效养护龄期不应小于14d,也不宜大于605在养护期间,施工时有关责任人员应认真做好温度记录,并经监理签字确认。

(2)同条件养护试件的强度代表值应根据强度试验结果按现行国家标准《混凝土强度检验评定标准》GBJ107的规定确定后,乘折算系数取用;折算系数宜取为1.10,也可根据当地的试验统计结果作适当调整。

(3)人工加热养护的结构构件,其同条件养护试件的等效养护龄期可按结构构件的实际养护条件,由监理(建设λ施工等各方根据有关规定共同确定。

(4)本工程混凝土养护采用人工洒水养护(部分部位可采用蓄水养护),养护次数的根据是能保持混凝土处于湿润的状态来决定,洒水养护开始是于混凝土浇筑完毕后的12小时进行。

同条件养护试块留置方案

同条件养护试块留置方案经过建设、施工、监理三方共同研究决定:基础、梁、板、楼梯部位比较重要,也具有代表性,同意在条形基础、圈梁、梁、板、楼梯部位留置同条件养护试块,具体内容如下:1、留置部位:(1)、基础:C15砼第一步毛石条形基础留置一组,二、三步各留置一组。

(2)、一层::C20, XB、QL、L、LT留置一组。

(2)、二层::C20, XB、QL、L、LT留置一组。

(2)、三层::C20, XB、QL、L、LT留置一组。

(2)、四层::C20, XB、QL、L、LT留置一组。

(2)、五层::C20, XB、QL、L、LT留置一组。

(2)、六层::C20, XB、QL、L、LT留置一组。

2、养护方法:同条件养护试块拆模后,放置在靠近相对应结构构件部位一侧,采取与结构部位相同的养护方法,进行同条件养护。

3、同条件养护试块的试压:建立同条件养护试块温度测量档案,记录好每天的温度,根据累计温度达到600℃.d所对应的龄期(等效养护龄期不应小于14d,也不宜大于60d ),进行试压并登记在案。

监理单位:施工单位:检验批划分方案经建设、施工、监理三方共同研究决定,并根据工程实际情况,对工程检验批验收具体划分情况如下:一、地基与基础分部1、土方开挖、条形基础作为一个检验批进行验收。

2、基础砖砌体、构造柱、水泥砂浆防潮层、土方回填分一个检验批进行验收。

二、主体结构分部:1、砖砌体工程:按每层分一个检验批进行验收。

2、模板工程:模板安装每层按构造柱、梁板梯,分两个检验批进行验收。

模板拆除每层按构造柱、梁板梯,分两个检验批进行验收。

3、钢筋工程:每层按构造柱和梁板梯,分两个检验批进行验收。

4、混凝土工程:每层按构造柱和梁板梯,分两个检验批进行验收。

5、装配式结构:每层按一个检验批进行验收。

6、现浇结构工程:每层按构造柱、梁板梯,分两个检验批进行验收。
