1.明挖基础施工
2024年一级建造师之一建公路工程实务题库附答案(基础题)

2024年一级建造师之一建公路工程实务题库附答案(基础题)单选题(共45题)1、总体风险评估等级达到()及以上工程应进行专项风险评估。
其他风险等级的可视情况开展专项风险评估。
A.I级B.Ⅱ级C.Ⅲ级D.Ⅲ级及以上【答案】 C2、下列关于无机结合料稳定基层原材料要求说法正确的是()。
A.水泥强度等级为32.5或42.5的硅酸盐水泥B.高速公路、一级公路宜采用生石灰C.水泥稳定煤矸石严禁用作高速公路和一级公路D.施工参数要确定出混合料的最佳含水率【答案】 A3、关于明挖扩大基础施工的说法,错误的是()。
A.一般基底应比基础的平面尺寸增宽0.5~1.0m。
B.基坑坑壁坡度应按地质条件、基坑深度、施工方法等情况确定。
C.基坑开挖遇到严重流沙现象可以采用集水坑排水法排水D.在基坑顶缘四周适当距离处设置截水沟,并防止水沟渗水【答案】 C4、下列对于原地基处理要求的说法不正确的是()。
A.基底原状土的强度不符合要求时,应进行换填B.原地面的坑.洞.墓穴等应用合格填料回填C.当路堤填土高度小于路床厚度时,路床压实度不宜小于基底压实度标准D.路堤原地基横坡陡于1:5时,原地基应挖成台阶【答案】 C5、下列关于桥梁钢筋骨架施焊顺序的说法,错误的是()。
A.由中到边对称地向两端进行B.先焊骨架下部,后焊骨架上部C.相邻的焊缝采用分区对称跳焊D.顺骨架轴线方向一次焊成【答案】 D6、下列关于填石路基工程质量检验基本要求的说法错误的是()。
A.填石路基上路床允许有部分碾压轮迹B.填筑层厚度应符合施工技术规范规定并满足设计要求,填石空隙用石碴,石屑嵌压稳定C.修筑填石路堤时应进行地表清理D.填石路基应通过试验路确定沉降差控制标准【答案】 A7、施工安全风险评估工作包括:①制定评估计划②开展风险分析③确定风险等级④选择评估方法⑥进行风险估测⑥编制评估报告。
最优的评估步骤是()。
A.①②④③⑤⑥B.①③②④⑤⑥C.①②④⑤③⑥D.①④②⑤③⑥【答案】 D8、在合同履行过程中,经发包人同意,监理人可按合同条款约定的变更程序向承包人作出变更指示,承包人的做法错误的是()A.经检查认为其中存在合同约定变更情形的,可向监理工程师提出书面变更协议B.认为难以实施此项变更,应立即通知监理工程师,对其说明原因并附详细依据C.认为可以实施的,立即着手实施D.认为难以实施此项变更的,应立即无理由拒绝【答案】 D9、不宜直接用于路堤填筑的填料是()。
明挖基础施工方案[1]
![明挖基础施工方案[1]](https://img.taocdn.com/s3/m/72284aa0112de2bd960590c69ec3d5bbfd0ada38.png)
明挖基础施工方案地基基础工程在建筑工程中起着至关重要的作用,施工方案的设计和实施对于工程的质量和进度具有决定性的影响。
明挖基础是一种常见的基础施工方式,本文将探讨明挖基础的施工方案及相关注意事项。
1. 工程前期准备在进行明挖基础的施工前,需要进行详细的工程前期准备工作。
首先要对工程现场进行认真勘察,确定地质情况、土壤类型、地下水位等关键信息。
根据勘察结果编制施工图纸和施工方案,合理安排作业顺序和施工方法。
2. 施工工艺2.1 挖方施工挖方施工是明挖基础的主要环节,施工人员应根据设计要求和施工图纸进行挖掘作业。
在进行挖方施工时,应根据实际情况合理安排挖土顺序,确保工程质量和安全。
2.2 模板安装挖方后需要进行模板的安装工作。
模板的质量和安装精度直接影响到地基基础的承载性能,因此在进行模板安装时应采取严格的措施,确保模板的平整度和垂直度符合要求。
2.3 浇筑混凝土在模板安装完成后,需要进行混凝土的浇筑工作。
混凝土浇筑应在模板加固后进行,严格按照设计要求和施工方案操作,确保混凝土的质量和强度。
3. 施工注意事项在进行明挖基础施工时,施工人员需要注意以下几点事项:•严格按照施工图纸和施工方案进行作业;•加强现场安全管理,确保作业人员的安全;•定期检查施工质量,及时处理问题;•保持施工现场整洁,确保施工秩序良好。
4. 施工结束及验收施工完成后,需要进行相关的验收工作。
验收包括对基础质量、工程质量、施工程序等方面进行检查,确保工程符合设计要求和相关标准。
只有通过验收合格,工程才能正式投入使用。
综上所述,明挖基础施工是一项复杂的工程,施工方案的设计和实施对工程质量至关重要。
施工人员需要严格按照施工方案操作,加强安全管理,保证工程质量,确保工程的顺利施工和顺利竣工。
2024一级建造师考试《公路工程管理与实务》考试大纲变动对比

2024一级建造师《公路工程管理与实务》大纲对比细节变化解读2024版大纲2018版大纲第一部分公路工程技术一、路基工程(一)路基施工1B411040公路工程施工测量技术1.路基施工准备2.原地基处理要求3.挖方路基施工4.填方路基施工5.路基季节性施工6.路基改(扩)建施工7.特殊路基施工8.路基施工测量整节挪到了第一节,变成了第8目二、路面工程(二)沥青路面施工1.沥青路面结构及类型2.沥青路面施工准备新增3.沥青路面用料要求4.沥青路面面层施工5.沥青路面透层、粘层、封层施工6.路面改(扩)建施工1B412020沥青路面施工技术1B412021沥青路面结构及类型1B412022沥青路面用料要求1B412023沥青路面面层施工1B412024沥青路面透层、粘层、封层施工1B412025路面改建施工(三)水泥混凝土路面施工1.水泥混凝土路面施工准备新增2.水泥混凝土路面用料要求3.水泥混凝土路面施工1B412030水泥混凝土路面施工技术1B412031水泥混凝土路面用料要求1B412032水泥混凝土路面的施工三、桥梁工程(一)桥梁构造与施工准备1.桥梁构造2.桥梁计算荷载3.桥梁施工准备4.桥梁施工测量1B413010桥梁的构造1B413011桥梁的组成与类型1B413012桥梁基础分类和受力特点1B413013桥梁下部结构分类和受力特点1B413014桥梁上部结构分类和受力特点1B413015桥梁计算荷载(三)钢筋、混凝土和钢结构施工1.钢筋工程施工2.混凝土工程施工3.预应力混凝土工程施工4.钢结构与钢混组合结构工程施工新增1B413030钢筋与混凝土施工技术1B413031钢筋工程施工1B413032混凝土工程施工1B413033预应力混凝土工程施工(四)桥梁下部结构施工1.桩基础施工2.沉井施工3.地下连续墙施工4.基坑施工5.浅基础与承台施工6.桥墩与桥台施工7.圬工结构施工1B413040桥梁基础工程施工技术1B413041明挖扩大基础施工1B413042桩基础施工1B413043沉井施工1B413044地下连续墙施工1B413050桥梁下部结构施工技术1B413051桥梁承台施工1B413052桥梁墩台施工(五)桥梁上部结构施工1.梁式桥施工2.拱桥施工3.斜拉桥施工1B413060桥梁上部结构施工技术1B413061桥梁上部结构装配式施工1B413062桥梁上部结构支架及逐孔施工1B413063桥梁上部结构悬臂施工4.悬索桥施工5.桥梁施工监控1B413064桥梁上部结构顶推施工1B413065桥梁上部结构转体施工1B413066桥梁上部结构缆索吊装施工1B413067桥梁改建施工1B413068桥梁施工监控(六)桥面及附属工程新增整节1.支座与伸缩装置施工2.桥面铺装与防排水施工3.桥面防护设施与桥头搭板施工1B413070大跨径桥梁施工部分删除部分挪到了第五节1B413071刚构桥施工1B413072拱桥施工1B413073钢桥施工1B413074斜拉桥施工1B413075悬索桥施工(八)桥梁工程改(扩)建新增整节1.桥梁工程改(扩)建要求2.桥梁工程改(扩)建施工四、隧道工程(三)隧道施工1.隧道施工准备与施工测量2.隧道洞口、明洞施工3.隧道开挖4.隧道支护与衬砌5.隧道防水与排水6.隧道通风防尘及水电作业7.隧道辅助坑道施工及辅助工程措施8.隧道盾构施工9.隧道改(扩)建1B414030公路隧道施工技术1B414031公路隧道洞口、明洞施工1B414032公路隧道开挖1B414033公路隧道支护与衬砌1B414034公路隧道防水与排水1B414035隧道通风防尘及水电作业1B414036公路隧道辅助坑道施工1B414037公路隧道盾构施工(四)特殊地段施工1.涌水地段施工2.塌方地段施工3.岩溶地段施工4.瓦斯地段施工5.流沙地段施工6.岩爆地段施工7.膨胀岩土地段施工8.软岩大变形地段施工1B414040特殊地段施工1B414041涌水地段施工特点1B414042塌方地段施工特点1B414043岩溶地段施工特点1B414044瓦斯地段施工特点1B414045流沙地段施工特点1B414046岩爆地段施工特点(五)隧道工程质量通病及防治措施1.隧道水害、冻害防治2.隧道衬砌病害防治3.隧道震害防治1B414050隧道工程质量通病及防治措施1B414051隧道水害的防治1B414052隧道衬砌病害的防治1B414053隧道超欠挖的防治五、交通工程(二)交通机电工程1.交通机电工程主要构成与功能2.交通机电工程主要设施施工技术要求1B415020监控系统1B415021监控系统的主要构成与功能1B415022监控系统主要设施的施工技术要求1B415030收费系统1B415031收费系统的主要构成与功能1B415032收费系统主要设施的施工技术要求1B415040通信系统1B415041通信系统的主要构成与功能1B415042通信系统主要设施的施工技术要求1B415050供配电及照明系统1B415051供配电及照明系统的主要构成与功能1B415052供配电及照明系统主要设施的施工技术要求第二部分公路工程相关法规与标准一、相关法规(二)公路建设管理相关规定1.公路建设市场管理2.公路建设信用信息管理3.公路工程设计变更管理4.公路工程验收1B431020公路建设管理相关规定1B431021公路工程施工企业资质管理1B431022公路建设市场管理的相关规定1B431023公路建设信用信息管理相关规定1B431024公路工程设计变更管理相关规定1B431025公路工程施工招标投标管理相关规定1B431026公路工程验收相关规定第三部分公路工程项目管理实务一、公路工程企业资质与施工组织(一)公路工程企业资质1.设计企业资质2.施工企业资质二、工程招标投标与合同管理(一)工程招标投标1.公路工程招标投标管理2.公路工程工程量清单编制3.投标报价编制七、绿色建造及施工现场环境管理(一)绿色施工1.公路工程信息化建设技术2.公路工程节能减排(二)施工现场环境管理1.公路工程“两区三厂”建设2.便道、便桥及临时码头建设总结:技术部分:1.第一章路基工程整体变化不大,只是内容位置的调整;2.第二章路面工程整体变化也不大,只是新增了第二节和第三节施工准备的内容;3.第三章桥梁工程变化较大,桥梁基础施工和桥梁下部结构施工合并为同一节内容;桥梁上部结构施工进行整体调整,由旧版大纲中的桥梁上部结构施工和大跨径施工进行合并;新增桥面及附属工程、桥梁改(扩)建施工。
2023年一级建造师之一建公路工程实务题库及精品答案

2023年一级建造师之一建公路工程实务题库及精品答案单选题(共40题)1、关于明挖扩大基础施工的说法,错误的是()。
A. 一般基底应比基础的平面尺寸增宽0.5~1.0mB. 基坑开挖深度不宜大于4m,在渗水量不大的情况下,可用槽钢正反扣搭,组成挡板C. 当基坑为不稳定的强风化岩质地基或淤泥质粘土时,可直接喷射素混凝土D. 如用机械开挖基坑,挖至坑底时,应保留不小于30cm 厚度的底层,在基础浇筑圬工前用人工挖至基底标高【答案】 C2、砂井套管法施工工艺中,拔管的紧前工序是()。
A.加.料压实B.桩管沉入C.插入套管D.机具移位【答案】 A3、下列关于洞口失稳的控制措施,错误的是()。
A.临时支护拆除后,及时施作二次衬砌B.加强第三方监控量测,做到及时预测预警C.台阶开挖时,第一步开挖的台阶高度不宜超过1/2的开挖高度D.控制开挖量等,减少围岩扰动,超前支护应及时到位【答案】 C4、沥青路面透层的作用是()。
A.使上下层沥青结构层与结构物完全黏结成一个整体B.使沥青面层与基层结合良好C.使沥青表面层与基层之间有很好的过渡并有效联结D.防止基层因天气或车辆作用出现水毁【答案】 B5、分包工程中的关系是()。
A.发包人与分包人有合同关系B.承包人与分包人有合同关系C.监理人与分包人有合同关系D.监理人与分包人有监理关系【答案】 B6、不属于安全设施的是()。
A.交通标志B.交通标线C.自动报警D.隔离栅【答案】 C7、关于公路设计变更的说法,正确的是()。
A.公路工程设计变更分为重大设计变更、较大设计变更和较小设计变更B.公路工程重大、较大设计变更实行审批制。
经批准的设计变更最多不得变更3次C.公路工程勘察设计及监理等单位才可以向项目法人提出公路工程设计变更的建议D.由于公路施工有关单位的过失引起公路工程设计变更并造成损失的,施工单位应当承担相应的费用和相关责任【答案】 D8、《公路建设市场管理办法》规定,因中标人疏于安全管理造成重大或特大事故的,取消其 ( )内参加依法必须进行招标的项目的投标资格。
明挖法施工流程

明挖法施工流程小伙伴们!今天咱们来唠唠明挖法施工的流程。
这明挖法呀,其实没那么神秘,只要按部就班来,就没啥大问题。
首先呢,施工之前肯定得做些准备工作。
比如说场地的清理呀,要把那些乱七八糟的东西都弄走,像什么垃圾呀、障碍物之类的。
这时候呀,我觉得大家得细心点,可别落下啥东西在场地里。
这就好比你打扫自己的房间,得打扫得干干净净才能开始布置对吧?然后呢,就是测量放线啦。
这个环节可重要了呢!要确定好开挖的范围、方向之类的。
这一步可能需要用到一些测量仪器,要是不太会用的话,可得找个懂行的人来帮忙哦。
为啥这么说呢?因为要是测量放线出了错,那后面可就麻烦大了!接下来就开始开挖了。
开挖的时候呀,要注意安全!这可太重要了,我都想强调好多遍!不过呢,开挖的方式可以根据实际情况来选择,是机械开挖呢,还是人工辅助一下。
这就像是做饭,你可以用电饭煲煮饭,也可以用高压锅,看你自己的习惯和食材的情况嘛。
在开挖的过程中,可能会遇到地下水的问题。
这个时候可别慌,得想办法处理。
一般来说呢,可以采用排水的措施。
但是怎么排水呢?这就又要根据实际情况来决定了,像设置排水沟呀,或者用抽水机抽水之类的。
挖到一定深度的时候呀,就需要做边坡的防护啦。
这是为啥呢?因为要是不防护的话,边坡可能会塌方,那可就危险了。
防护的方法有很多种哦,像喷射混凝土呀,或者设置土钉之类的。
我觉得这个环节可以更灵活一些,根据土质的情况来选择合适的防护方法就好。
当开挖到设计的深度之后呢,就可以进行基底的处理了。
基底得弄得平平整整、结结实实的,这样后续的施工才会顺利。
这就好比盖房子打地基一样,地基不牢,房子能稳吗?肯定不行呀!然后就是主体结构的施工啦。
这一步涉及到很多工序,像绑扎钢筋呀,支模板呀,浇筑混凝土之类的。
不过呢,这些工序大家应该都比较熟悉吧?但是也别掉以轻心哦,每一个环节都得做好。
主体结构完成之后呢,还有一些附属工程的施工,像防水层的施工呀,还有一些设备的安装之类的。

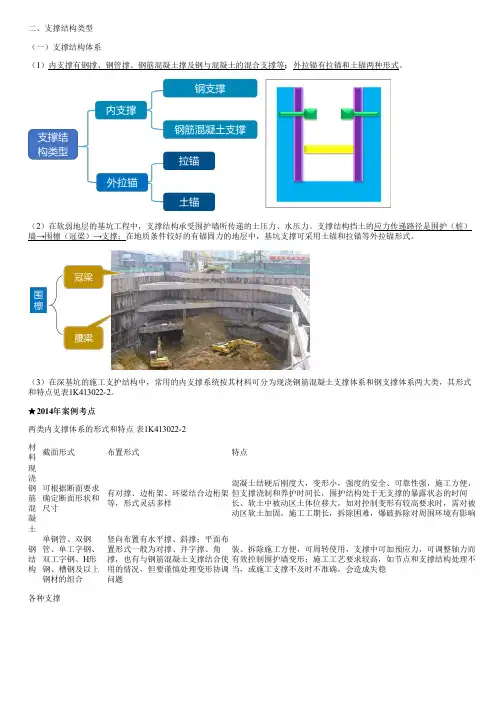

039一级市政实务讲义-明挖基坑施工(五)

二、支撑结构类型(一)支撑结构体系(1)内支撑有钢撑、钢管撑、钢筋混凝土撑及钢与混凝土的混合支撑等;;外拉锚有拉锚和土锚两种形式。
(2)在软弱地层的基坑工程中,支撑结构承受围护墙所传递的土压力、水压力。
支撑结构挡土的应力传递路径是围护(桩)墙→围檩(冠梁)→支撑;在地质条件较好的有锚固力的地层中,基坑支撑可采用土锚和拉锚等外拉锚形式。
(3)在深基坑的施工支护结构中,常用的内支撑系统按其材料可分为现浇钢筋混凝土支撑体系和钢支撑体系两大类,其形式和特点见表1K413022-2。
★2014年案例考点两类内支撑体系的形式和特点 表1K413022-2材料截面形式布置形式特点现浇钢筋混凝土可根据断面要求确定断面形状和尺寸有对撑、边桁架、环梁结合边桁架等,形式灵活多样混凝土结硬后刚度大,变形小,强度的安全、可靠性强,施工方便,但支撑浇制和养护时间长,围护结构处于无支撑的暴露状态的时间长、软土中被动区土体位移大,如对控制变形有较高要求时,需对被动区软土加固。
施工工期长,拆除困难,爆破拆除对周围环境有影响钢结构单钢管、双钢管、单工字钢、双工字钢、H 形钢、槽钢及以上钢材的组合竖向布置有水平撑、斜撑;平面布置形式一般为对撑、井字撑、角撑,也有与钢筋混凝土支撑结合使用的情况,但要谨慎处理变形协调问题装、拆除施工方便,可周转使用,支撑中可加预应力,可调整轴力而有效控制围护墙变形;施工工艺要求较高,如节点和支撑结构处理不当,或施工支撑不及时不准确,会造成失稳各种支撑2014年一建案例五背景资料某施工单位中标承建过街地下通道工程,周边地下管线较复杂。
设计采用明挖法施工。
隧道基坑总长80m,宽12m,开挖深度10m,基坑围护结构采用SMW工法施工;基坑沿深度方向设有两道支撑,其中第一道支撑为钢筋混凝土支撑,第二道为钢管支撑(见下图),基坑场地地层自上而下依次为:2m厚素填土、6m厚黏质粒土、10m厚砂质粉土,地下水埋深约1.5m……..【问题】2. 根据两类支撑的特点分析围护结构设置不同类型支撑的理由。
2023年监理工程师之交通工程监理案例分析练习题(一)及答案
2023年监理工程师之交通工程监理案例分析练习题(一)及答案大题(共10题)一、某独立特大桥项目,主桥为独塔斜拉桥,施工中发生以下事件:事件1:总监理工程师签发了合同段开工申请后,施工单位立即启动了主桥钻孔平台搭设和埋设钢护筒施工。
监理工程师发现后立即进行制止,要求施工单位上报分项、分部工程开工申请,待批准后方可施工。
施工单位认为合同段开工申请已得到批准,且钻孔平台及钢护筒施工属临时设施,属于桩基分项工程开工前的施工准备,施工继续进行。
事件2:在主桥灌注桩施工过程中,监理工程师安排监理员进行了全过程旁站。
在灌注过程中发生了一起导管拔出混凝土表面的事件,事件发生后,监理员立即要求施工单位暂停施工。
施工人员解释说凭经验可将导管重新插入混凝土表面继续灌注,不会造成质量问题,监理员予以了默认,该桩继续灌注至完成。
事后监理员向监理工程师详细汇报了事件经过。
事件3:监理工程师收到第三方检测单位的检测报告,发现一根桩达不到质量验收标准,且无法采取返工补救措施。
经查证系事件2中的桩。
监理工程师通过建设单位请设计单位拿出处理方案,3天后设计单位提供了补桩设计文件。
由于建设单位工程部负责人未及时将该设计文件下达,耽误了7天。
施工单位收到设计文件后,完成补桩施工,经检测质量合格。
该事件发生在关键线路上。
事后,施工单位提出了10天的延期申请,并提出给予补桩工程进行计量。
问题:1.事件1中,监理工程师要求施工单位暂停施工的做法是否正确?为什么?2.事件2中,指出监理员的错误做法,并说明正确做法?3.事件3中,监理工程师对该质量事故的处理程序是否正确,为什么?4.事件3中,施工单位提出的延期申请和计量要求能否成立?监理工程师该如何正确处理?【答案】1.监理工程师的做法正确,施工单位的理由不合理。
因为钢护筒施工属于桩基分项工程施工过程中的一道主要工序,钢护筒施工意味着桩基分项工程已开工,而监理工程师并未批准该分项工程开工。
2.监理员的错误做法:①未及时向监理工程师报告,而是事后进行了汇报;②未坚持暂停施工的要求,放任了质量事故的发生。
一级造价工程师考试《建设工程技术与计量(交通运输工程)》历年真题及答案(4)
一级造价工程师考试《建设工程技术与计量(交通运输工程)》历年真题及答案(4)单选题(共50题)1.【单选题(公路工程)】关于交通标线的养护,下列说法错误的是()。
A、标线颜色、线形与旧标线一致B、反光标线应保持良好的夜间视认性C、重新设计的标线应与旧标线基本重合D、具有良好的可视性,边缘整齐、线形流畅,无大面积脱落正确答案:A答案解析:--2.【单选题(公路工程)】下列不属于填石路堤的填筑方法的是()A、竖向填筑法B、冲击压实法C、强力夯实法D、混合填筑法正确答案:D答案解析:--3.【单选题(公路工程)】隧道超前支护中,超前围岩预注浆的适用情况是()。
A、土砂质地层B、弱膨胀性地层C、裂隙发育的岩体D、自稳性较差的含水地段正确答案:D答案解析:--4.【单选题(公路工程)】为了加快施工进度,用于冬季滑模施工及喷射混凝土的外加剂是()。
A、速凝剂B、早强剂C、缓凝剂D、减水剂正确答案:A答案解析:--5.【单选题(公路工程)】基本预备费不包括()。
A、在进行工程初步设计时所增加的工程费用B、在设备订货时,由于规格、型号改变的价差C、组织竣工验收时发生的开挖和修复隐蔽工程的费用D、材料价格涨价引起的价差正确答案:D答案解析:--6.【单选题(公路工程)】高速公路和一级公路沥青面层不得使用的粗集料为()A、碎石B、钢清C、筛选砾石D、破碎砾石正确答案:C答案解析:--7.【单选题(公路工程)】不属于《公路自然区划标准》制定原则的是( )。
A、对工程建设影响的原则B、道路工程特征相似的原则C、地表气候区划差异性原则D、自然气候因素既有综合又有主导作用的原则正确答案:A答案解析:--8.【单选题(公路工程)】下列文件中,在可行性研究阶段编制的施工组织设计文件是()A、工程施工方案B、标后施工组织设计C、施工组织方案意见D、概略施工组织方案意见正确答案:C答案解析:--9.【单选题(公路工程)】长隧道是指()的隧道。
第24讲+1 明挖基础施工+施工方案(整套资料24讲已上传)
柱
梁
基础底板
联合基础——柱下十字交叉基础
梁
柱
底板
联合基础——筏形基础(板式与梁板式)
联合基础——箱形基础
柱
顶板
隔板 梁
底板
条形基础
挡土墙下条形基础
柱下条形基础
明挖扩大基础施工
一、扩大基础的施工工序 1、测量定位
2、基础放样
3、开挖和排水 4、基底检查处理(平面位置、尺寸大小、基底标高、 土质均匀性、地基稳定性、承载力、基底处理和排 水沟情况) 5、立模绑钢筋 6、浇筑混凝土、养护 7、拆模
软 质 岩 硬 质 岩
1∶0.25
1∶0 1∶0
1∶0.33
1∶0.1 1∶0
1∶0.67
1∶0.25 1∶0
无围护基坑
(二)有围护基坑
1、板桩墙支护 概念:在基坑开挖前先垂直打入土中至坑底以 下一定深度,然后边挖边设支撑,开挖基坑过程中 始终是在板桩支护下进行。 材料:木板桩、钢筋混凝土板桩和钢板桩三种。 断面形式:一字形、槽形和Z字形三种。
施工:黏性土填心,袋装松散 土60%;错缝搭长1/3~1/2。
性能
强度大、防水性好 、 能穿透砾石 、卵石 层 、软岩 、风化岩
水深4~8m,软岩 最好,堰深20m
⑶钢板桩围 堰
适用
结构
⑷钢套 箱围堰
基本构造Biblioteka 就位下沉清基封底整体无底钢围堰
方形钢壳围堰
钢壳围堰就位下沉
黄石长江大桥
主桥墩采用28m直径双壁钢围堰加16根直径3m钻 孔灌注桩基础,具有较高的防船舶撞击能力。
8、回填土
基础的定位放样
B B’ A’ A
f
e d
地下铁道施工技术第七章 地铁明挖法施工1、2节
7.2
明挖施工方法
(2)有围护结构的敞口明挖法
1.围护结构 施工
2.第一层开挖 支撑
7.2
明挖施工方法
(2)有围护结构的敞口明挖法
3.第n层开挖 支撑
4.浇捣底板 混凝土
7.2
明挖施工方法
(2)有围护结构的敞口明挖法
5.浇捣中板及 顶板混凝土
6.结构车站 主体完成
主体结构明挖顺作法施工步序图
围护结构变形,周边地表沉降、邻近 构筑物管线等不均匀沉降。
7.2
(3)盖挖半逆作法
明挖施工方法
类似逆作法,其区别仅在于顶板完成及恢复路面后, 向下挖土至设计标高后先建筑底板,再依次序向上逐层 建筑侧墙、楼板。在半逆作法施工中,一般都必须设置
横撑并施加预应力。
(该节同学自学为主)
半逆作法施工步骤
7.2
第七章:地铁明挖法施工
施工方法分类
明挖法
暗挖法
沉管法
明挖顺作
盖挖顺作
盖挖逆做
浅埋暗挖法
顶管法
盾构法
全断面法
台阶法
CRD法
侧壁导坑 法
第七章: 地铁明挖法施工
1 2
概述 明挖施工方法 基坑的围护结构 案例分析
3 4
明挖法施工模拟图
7.1 概述
What? 什么是明挖法?特点?重点要解决的问题? ——从地表面向下开挖,在预定位置修筑结构物方法 的总称。
7.2
明挖施工方法
第七步: 暗挖地下二层
Page15
7.2
明挖施工方法
第八步:形成桩头
Page16
形成桩头和止水措施
7.2
明挖施工方法
第九步: 浇注底板(施工完 后闭合回填竖井)
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
明挖基础施工
明挖基础又称扩大基础或直接基础。
明挖基础以石砌、混凝土或钢筋混凝土建造。
其平面形状有圆形、圆端形、矩形、八角形、T 形和U 形等。
明挖基础的厚度除要求保证地基有足够承载力外,还要求基础底面低于冲刷线和土壤冻结线,以保证桥梁不受冲刷和冻害影响。
1、施工方法及工艺要求
明挖基础施工工艺框图
1.1 基坑开挖准备工作
1.1.1 按地质、水文资料和环保要求,制定各种措施,以保证施工的顺利进行。
基坑宜在枯水或少雨季节开挖。
1.1.2 机具、人力组织,准备好支撑挡板等护壁工具。
1.1.3 测量放样出基坑的中心线、轮廓线、方向和高程。
在有基坑定位放养
基坑开挖
坑壁支撑和排水
修筑围堰
模板安装 绑扎钢筋
基底处理
是
否
基底检验与处理
浇筑混凝土
基坑回填
地面水淹没的基坑,可修筑围堰、改河、改沟、筑坝排开地面水后再开挖基坑。
2.2 无支护基坑开挖
无支护基坑开挖可采用放坡开挖、垂直开挖等方法,适用于开挖深度5m以内,或者地质条件好或者放坡开挖不受限制时,开挖深度可大于5m。
2.2.1 放坡开挖。
根据地质情况,基坑深度在5m以内,施工期较短,基坑底处于地下水位以上,土的湿度接近最佳含水量、土层构造均匀时,可直接将坑壁挖成斜坡型,基坑的坑壁坡度见下表1规定。
当基坑深度大于5m时应将坑壁坡度适当放缓或者设置平台,平台宽度50~100cm,对于不同的地质层可采用不同的开挖坡度,坡度可由土质决定,层间留够平台。
表1 基坑坑壁坡度
坑壁坡度
坑壁土
基坑顶缘无载重基坑顶缘有静载基坑顶缘有动载砂类土1:1 1:1.25 1:1.5
碎石类土1:0.75 1:1 1:1.25
黏性土、粉土1:0.33 1:0.5 1:0.75
极软岩、软岩1:0.25 1:0.33 1:0.67 较软岩1:0 1:0.1 1:0.25 极硬岩、硬岩1:0 1:0 1:0
注意,山坡上开挖基坑地质不良时,应有防止滑坍措施;在既有建筑物旁开挖基坑时,应按设计文件的要求办理。
2.2.2竖直坑壁开挖法。
竖直坑壁开挖发适合在岩石地基或者
基坑较浅又无地下水的硬黏土中采用,土质不放坡开挖的深度条件(土的湿度正常时)为:松软土基坑不超过1m,中等密实(锹挖)土质深度不超过1.5m,密实(镐挖)土质基坑深度不超过2m。
2.2.3基坑顶有动载时,坑顶缘与动载间应留有大于1m的护道,如地质、水文条件不良,或动载过大,应进行基坑开挖边坡检算,根据检算结果确定采用增宽护道或其他加固措施。
2.3 支撑护壁开挖
支撑护壁开挖方法适用于基坑坑壁土质不良并有地下水的影响,或者放破开挖工作量大及受施工场地或临近建筑物限制,不能放坡的地段。
2.3.1 当坑壁土质松软,边坡不易稳定,或放坡开挖受场地限制,或临建附近建筑物安全时,或土方量过大时,可采用挡板支撑结构护壁措施,即通过挡板、立木,顶撑加上木楔,使之紧贴在坑壁上。
2.3.2 基坑每层的开挖深度应根据地质情况确定,但不宜超过1.5m,并边挖边支撑,直至支撑到稳定土质或者岩层(稳定层)。
支撑结构应随时检查,发现变形应及时加固或者更换,更换时应先支撑后拆架,以免发生事故。
2.3.3当坑内用料斗出土时,支撑应有防护措施,防止料斗碰撞支撑。
支撑拆除时应注意拆除顺序,应自上而下,待下层支撑拆除并回填后,再拆除上层支撑。
2.4 弃土
弃土不得妨碍施工。
弃土堆坡脚距坑顶缘的距离不宜小于基坑的
深度,且宜弃在下游指定地点,不得淤塞河道,影响泄洪和造成水体及环境污染。
2.5 基坑尺寸
适宜垂直开挖且不立模板的基坑,基底尺寸应按基础轮廓确定。
石质基底开挖尺寸应根据明挖基础的低底基础轮廓决定。
无水土质基坑底面,宜按基础设计平面尺寸每边放宽不小于50cm。
有水基坑底面,应满足四周排水沟与汇水井的设置需要,每边放宽不宜小于80cm。
2.6 基底开挖
基底应避免超挖,松动部分应清除。
使用机械开挖时,不得破坏基底土的结构,应在设计高程以上保留0.3m厚度由人工开挖并修整,以保证地基土不受扰动。
2.7 基坑排水
基坑排水采用汇水井排水法,即在基底四周挖排水沟,利用排水沟将水引流至汇水井,再采用水泵抽水排出的方法。
开挖过程中应根据实际情况估算基坑开挖成型后基坑的渗水量,以确定选用相应抽水能力的水泵,抽水能力一般应比估算值大,现场应配置多台流量较小饿水泵,以便灵活使用。
排水沟深度0.3m左右,汇水井底应低于基坑底面0.8m~1.0。
地面为渗水性土时,应将排水管引远,防止排出的水渗入地面引起坑壁坍塌。
排水应及时不间断,并能保证后续施工的正常进行和边
坡稳定。
2.8 基底检验与处理
2.8.1 基底检验内容:基底平面位置、尺寸、基底高程是否符合设计要求,基底平面尺寸需能够满足施工要求,石质坑底高程误差范围(+50,-200mm);基底地质情况和承载力检验,采用触探试验检测法进行检测,基底承载力必须满足设计承载力要求;基底排水与处理是否符合要求;施工记录及有关试验资料是否齐全和符合要求。
2.8.2 基底处理。
岩层基底应清除岩面松碎石块、淤泥和苔藓等,砸出新鲜岩面,表面清洗干净,倾斜岩层应将岩面砸平或者砸成台阶,使承重面与墩台压力线垂直。
易风化的岩层基底,应按尺寸砸除已风化的表面岩,且在砌筑基础时应边砌边回填。
在砌筑基础前应在基础底面先铺一层5~10cm的水泥砂浆。
明挖基础若发现基底存在软硬不均匀现象,应用探针进一步探明,并将结果通知设计单位进行检算后方可施工基础。
基底处理后应再次进行基底检验,合格后方可进行混凝土和基础砌体的施工。
在基础暴露过久的情况下应对基底进行重新检验。
