第五章 电源规划
电力系统电源规划 PPT课件

(6)进行煤、电、运经济比较。
(7)将对结果影响较大的因素做部分或全部灵敏度分析 ,包括有发输变电造价,燃料成本或售价,煤矿造价
2020/9/15 ,运输成本或运价,增加的运输设备造价,贴现率,1919
几种主要电网设计简介
2020/9/15
1818
电源规划的常规步骤
常规设计方法是根据各年度电力系统的需要,拟出几 个电源组合方案,进行多方案比较。 (即电源优化)
(1)确定设计年度系统需要的新增装机容量。
(2)拟出电源方案。
(3)收集整理与各电源方案相对应的能源情况。
(4)收集整理电源与煤源间的交通运输情况。
发电容量。重复容量是在一定的设计供电范围、负荷水平和设计保证 率条件下选定的,当任一条件变化时,就有可能部分或全部转化为必 需容量。 (5)受阻容量是指由于各种原因,发电设备不能按装机额定容量发电的 容量。
2020/9/15
77
电力电量平衡中代表水文年的选择
水电系统一般是按枯水年进行电力平衡和按平水 年进行电量平衡,水电占比例大的系统还应根据
电源建设项目表是有关部门安排建设项目前期工作的依据。
2020/9/15
1616
电源规划设计的技术原则
电源规划设计应遵循充足性、可靠性、灵活性和经济性原则,大力推 动水电建设和流域梯级开发,积极发展坑口电厂,建设路口、港口电 厂和负荷中心电厂,适当建设核电站;考虑环境保护和资源永续利用, 积极推进新能源发电和洁净煤燃烧技术等工程应用;坚持规模经济, 加快电源结构的调整和改造,严禁小型凝汽式火电机组的建设。
电力电量平衡计算
电力平衡中的容量组成
电力系统规划(电源规划)介绍

5
1
2
1
2
0
4
0
6
1
16
2
(1 at )Dt , p P(k jt, p ) (1 bt )Dt , p
Dt , p :第t年关键时段(可用发电容量与峰荷差值最小的时段)峰荷
at bt
P(k jt, p )
:分别表示最小、最大备用系数 :关键时段的可用发电容量
pivotal
2.可靠性约束
§6-2 电源规划的数学模型
1.按发电机组类型优化(WASP) :不能回答何
地建设,不能准确处理水电问题。
2按发电站优化的模型(JASP):能回答何
地建设,能处理水电问题。
一 、按机组类型优化的电源规划模型(WASP,Wien Automatic System Planning Package)
*总燃料费用采用随机生产模拟求得
3. 运行维护费用
Unit Fixed Cost
Unit Variable Cost
M jt (UFl MWl UVl Glt ) /(1 i )
t ' 0.5
:对第t年系统中所有类型发电机组的运行费用求和
UFl:机组类型l单位固定运行费用(与装机容量有关) MWl:机组类型l的装机容量
Nhyd
(1 i)
t ' 0.5
a、b、c:常数
N jt,h :第t年方案j在水文条件为 h时的电量不足期望
E At :第t年的总电能需求量
ah :水文条件h出现的概率
(二)约束条件
1.电力平衡
k jt k j ,t 1 Ajt R jt U jt
k jt :j方案第 t年参与运行的各类发电机组台数(向量)
电源规划

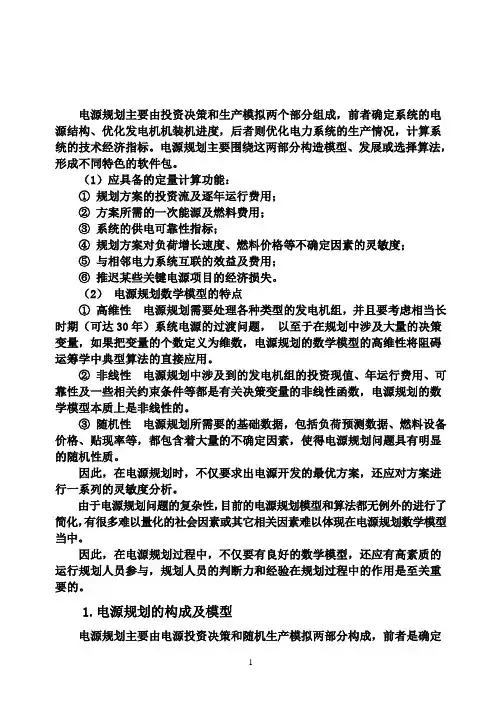

电源规划主要由投资决策和生产模拟两个部分组成,前者确定系统的电源结构、优化发电机机装机进度,后者则优化电力系统的生产情况,计算系统的技术经济指标。
电源规划主要围绕这两部分构造模型、发展或选择算法,形成不同特色的软件包。
(1)应具备的定量计算功能:①规划方案的投资流及逐年运行费用;②方案所需的一次能源及燃料费用;③系统的供电可靠性指标;④规划方案对负荷增长速度、燃料价格等不确定因素的灵敏度;⑤与相邻电力系统互联的效益及费用;⑥推迟某些关键电源项目的经济损失。
(2)电源规划数学模型的特点①高维性电源规划需要处理各种类型的发电机组,并且要考虑相当长时期(可达30年)系统电源的过渡问题,以至于在规划中涉及大量的决策变量,如果把变量的个数定义为维数,电源规划的数学模型的高维性将阻碍运筹学中典型算法的直接应用。
②非线性电源规划中涉及到的发电机组的投资现值、年运行费用、可靠性及一些相关约束条件等都是有关决策变量的非线性函数,电源规划的数学模型本质上是非线性的。
③随机性电源规划所需要的基础数据,包括负荷预测数据、燃料设备价格、贴现率等,都包含着大量的不确定因素,使得电源规划问题具有明显的随机性质。
因此,在电源规划时,不仅要求出电源开发的最优方案,还应对方案进行一系列的灵敏度分析。
由于电源规划问题的复杂性,目前的电源规划模型和算法都无例外的进行了简化,有很多难以量化的社会因素或其它相关因素难以体现在电源规划数学模型当中。
因此,在电源规划过程中,不仅要有良好的数学模型,还应有高素质的运行规划人员参与,规划人员的判断力和经验在规划过程中的作用是至关重要的。
1.电源规划的构成及模型电源规划主要由电源投资决策和随机生产模拟两部分构成,前者是确定系统的电源结构,装机容量和装机进度;后者是确定发电费用及相关的技术经济指标。
电源规划模型主要是围绕这两部分内容进行构造形成的。
电源优化模型主要分为单节点模型和多节点模型两种类型。
单节点模型是指按机组类型进行优化的模型,其假设条件是:认为系统负荷和同类发电机组集中在一个节点上,即相似可靠性分析中的单母线模型的含义。
电源规划

约束条件
4. 对于水电站来说, Ytj表示第t年是否为首批 机组的投入年, 故需要满足互斥条件:
运行维护费用
M jt 其中 :对第t年度全部发电机组l的运行费用求和; UFl : 机组l单位固定维修费用; UVl:机组l单位变动维修费用; Glt:机组l在第t年度的发电量的期望值。 UFl MWl UVl Glt
1 i
t 0.5
停电损失费用
其需要的数据由随机生产模拟产生.
目标函数
基于上述目标函数,规 划的目标就是找出PVC 最小的方案. 在实际的计 算中,需要对数据进行适 当的假定.
1. 所有投资都发生在年度初 2. 所有投资折余值发生在水 平年末 3. 燃料费用, 运行维修费用和 停电损失费用均发生在各 年度的中点.
因此,与电源规划相关 的费用流如图.
投资费用与折余费用
同时回答上述问题使得电源规划模型成为一个 高维数, 非线性的随机性问题.
– 高维数. 电源数量大,过度时间长 – 非线性. 电源投资现值和运行费用均不是决策变量的线 性函数. 此外还存在非线性的可靠性约束; – 随机性. 规划中所需要的一些基础数据, 如负荷数据, 燃 料和设备价格, 贴现率等都存在一定的不确定性. 针对 随机性,除了寻找最优方案, 还需要对方案进行灵敏度分 析.间的等年值;
ati:为火电站i在第t年投产每台机组的固定费用; btj : 为水电站j在第t年投产机组的固定费用; i:贴现率 N i:火电站i的使用寿命
ti :火电站i在第t年投产机组时在第 年的投资流;
水电站首批机组投产后仍可能装机,故考虑了连续装机年数t j。
电力系统规划与可靠性讲座电源规划ppt课件

影响电厂容量的主要因素
【动力资源条件的影响】 资源条件对电厂容量影响很大,对水电厂它起决定件的 作用,对火电厂它也有一定影响。对燃料供应方便而又可 靠的坑口电厂容量可以选得大些,对建在负荷中心、远离 矿区的电厂则燃料供应条件是影响电厂规划容量的因素之 一。 【厂址条件的影响】 火电厂的厂址条件主要指供水、煤场、灰场、交通运输 条件、地质地形、环保要求等条件。它们往往对电厂容量 影响很大。水电厂的厂址条件,如坝址的地质条件、库区 的移民问题、坝址地形及施工条件、水利枢纽布置及输电 线路可行路径条件等也对其电厂选址和电厂容量起很大的 作用。
水电厂装机容量选择
(1)无调节水电站工作容量的确定 无调节水电站即径流式水电站, 它只能承担电力负荷的基荷 部分。在设计枯水日,它以不变的保证出力工作,其最大工作 容量等于保证出力,计算式为 NG NB0 9.81 shQse Hse sh 为水电站综合效率 式中:NB0 为水电站保证出力 (kW) , (%) ,电源规划的投 Nhomakorabea决策原则
原则: ① 参与经济计算和比较的各个电源规划方案必须具有可比 性。
② 必须确定合理的经济计算年限,比较方案的计算年限要 一致(采用年费用最小法时可不一致)。 ③ 确定合理的经济比较标准。 ④ 在投资决策中,各项费用和收益,如建设期的投资、运 营期的年费用和效益,都要考虑资金的时间因素,并以 同一时间为基准。 ⑤ 决策过程必须统筹兼顾国民经济的整体利益,与相关部 门密切配合。
电厂容量的选择
【目的】确定每个拟建电厂的建设规模,是下 一步做系统电源规划方案的基础。 【主要内容】: 影响电厂容量的主要因素
水电厂装机容量选择 热电厂容量选择 抽水蓄能式电站容量选择 凝汽式电厂容量选择
电力系统规划与可靠性

电力市场模型
基于市场机制对电力资 源进行分配和调度,以 满足市场需求。
风险分析模型
通过分析各种潜在风险, 制定相应的规划方案, 提高电力系统的鲁棒性。
电源规划的技术指标
电源配置比例 重要性
电网稳定性 影响因素
供电可靠性 评估标准
新能源与传统能源的比较
应用区别
电源规划角度
新能源优点
环保
新能源缺点
不稳定
影响电力系统的可靠性
备用容量
确保电网的稳定运行
变电站规划的未来发展
智能化发展
引入智能设备 提高自动化水平 降低人为干预
绿色可持续
采用清洁能源 提高能源利用率 减少对环境的影响
数字化转型
建设数字化平台 实现在线监测 优化运行管理
灵活性和可靠性
提高系统灵活性 提高系统可靠性 应对复杂变化
变电站规划的概 念
电力系统规划对于国家能源安全和经济发展至 关重要,必须引起足够重视。在现代社会,电 力系统规划不仅关乎国家的基础设施建设,还 直接影响到人们的生活质量和经济发展水平。 只有科学合理的电力系统规划,才能确保电力 供应的稳定性和可靠性。
电力系统规划的挑战
技术创新
环境保护
需要不断引入新技术,提升系 统智能化水平。
● 05
第五章 变电站规划
变电站规划的概念
确定变电站的位置
确定变电站的技术参 数
确定变电站的规模
变电站规划的方法
变电站规划的方法包括负荷流分析、电压稳定分析、 故障模拟等。这些方法能够帮助确定变电站的最佳布 局和设计方案,确保电力系统的正常运行。
变电站规划的技术指标
电压等级
根据负荷需要确定
联络方式
电力系统电源规划概述
电力系统电源规划概述【摘要】在综合考虑电源规划方案经济、社会和环境等多元目标的基础上,建立电源规划模型。
【关键词】电力系统;电源规划;规划概述0 前言电源规划就是确定在规划期内系统应在何时、何地、建何种类型、多大容量的发电厂,以最佳方式满足电力负荷发展的需要[1]。
在传统的电力工业中,电源规划的目的是根据某一时期的负荷需求预测,在满足一定可靠性水平的条件下寻求一个最经济的电源开发方案[2]。
其主要任务是根据今后若干年内的负荷预测,在保证技术合理性和考虑各类电厂之间相互协调的基础上,寻求满足规划区域内的多目标电源建设方案[3]。
1 电源规划研究的历史和新的挑战1.1 电源规划的商用软件介绍国外研究出多种商用电源规划优化程序,其中应用较为广泛的是WASP软件包。
还有通用开发的最优发电规划程序包,麻省理工的电力系统发电容量扩建分析系统模型,法国电力的国家投资模型等。
目前国内开发了按发电厂优化的JASP软件包。
1.2 电力环保电力系统环境保护是制订电力工业可持续发展战略的关键。
电源规划不仅涉及烟气、灰、渣、液和核幅射等环境污染问题,还可能加重煤炭产区水土流失和土地荒漠化等生态环境问题。
在建立数学模型时,将环境污染和能源消耗转化为经济成本,与投资费用和运行维护费用共同构成规划目标函数,通过使总成本现值最小,寻找整个规划期内最优电源扩容方案。
1.3 调峰问题我国目前电力系统中的负荷率趋于下降,系统的负荷峰谷差逐年增大,系统的调峰问题愈来愈突出,研究电网调峰电源规划,解决远景的调峰问题已成为电力发展的重要组成部分。
1.4 不确定因素由于电力系统的外部环境不断变化,电源规划也会受其影响。
酸雨、温室效应等环境问题突出,电源规划时必须考虑环保因素。
煤炭资源减少,政治经济形势变化等都会影响燃料价格变化。
电力需求变化、环保法规等都会使电源规划不确定性加剧。
需求侧管理的削峰填谷,独立发电商参与电力市场,都要根据综合资源规划原理进行电源规划。
电力系统规划与可靠性-电源规划
华北电力大学
电网接纳风电能力问题
1、主要调峰、调频和调压;调峰问题突出
影响接纳能力的因素: 电力系统的规模 负荷水平和负荷峰谷差;
非风电电源的总量和构成、调节特性和运行备用。 风电场自身特性,包括出力调节、出力概率、风电场分布、 风电场的预测性和观测性。 2. 风电场的可信度 一般小与0.25 3. 风电场电量效益:全额收购,参与电力平衡。
• 设备简单、占地少、基建时间短、造价低;污染少,噪声轻。 • 燃亮为液体或气体,价格高,因此发电成本高,电价高。
• 在无外电源的情况下可迅速冷态启动,一般2-2-分钟可满载并
网,因此广泛用于承担电网高峰负荷和做事故备用。
华北电力大学
3、常规水电厂
水力发电是利用天然水流的水能来生产电能,其 发电功率与河流的落差及流量有关。根据开发河 段的水文、地形、地质等自然条件,水电站可分 为以下三类
1、风电并网对电网安全稳定的影响:大规模风电接入可能影响电网的暂态稳定性和频率稳
定性。短路电流可能超过附近原有变电站的遮断容量。
2、风电并网对电网电能质量的影响:风的随机性和波动性以及风电机组运行过程中 受湍流、尾流和塔影效应影响,产生电压波动和闪变。变速风电机组带来谐波。 3、风电并网对电网运行的影响:风电的间歇性和随机性,且出力多具有反调节特性, 由于目前不能有效预测,需要留有更多备用容量。
无调节能力:基荷;
日调节:峰荷和腰荷;
年调节:峰、腰、基荷; 多年调节:基本上全年在峰荷工作。可以做二次调频和负
荷备用。 工作容量计算:Pshg Ktj (Pshup Pq ) PMAX (1 ) Pq
电力系统电源规划课件
1.0
0.9
0.8
0.7
2001年夏季
2001年冬季 0.6
0 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 1187 19 20 21 22 23
Байду номын сангаас
各类电厂的分工
2020/3/25
13
4确定电源布局
5电源建设方案优化
目的:通过对方案进行技术经济比较,选择最优电源建设方案,以获 取最大的经济效益。
(6)确定水电厂电量的利用程度,以论证水电装机容量的合 理性。
(7)分析系统与系统之间、地区与地区之间的电力电量交换
电力电量平衡表的编制---纯火电系统电力平衡表
电力电量平衡表的编制 ----纯火电电量平衡表
备注:若年利用小时数<5000小时,则说明装机容量偏多。 一般在5000~5500小时较为适宜。
2020/3/25
17
合理的电源布局和结构应满足
能源供应稳定,能源流向合理,系统安全可靠、经济合理,系统装机 容量和水电电量得到充分利用,满足调峰要求,保护生态,节约能源, 减少污染的要求,电源规划应进行技术经济比较,提出多个可供选择 的电源建设方案,各年合理的在建规模、需要新开工的规模及投资估 算等。
电源建设项目表是有关部门安排建设项目前期工作的依据。
2020/3/25
16
电源规划设计的技术原则
电源规划设计应遵循充足性、可靠性、灵活性和经济性原则,大力推 动水电建设和流域梯级开发,积极发展坑口电厂,建设路口、港口电 厂和负荷中心电厂,适当建设核电站;考虑环境保护和资源永续利用, 积极推进新能源发电和洁净煤燃烧技术等工程应用;坚持规模经济, 加快电源结构的调整和改造,严禁小型凝汽式火电机组的建设。
电源方案(通用12篇)
电源方案(通用12篇)(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作计划、工作总结、实施方案、应急预案、活动方案、规章制度、条据文书、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays, such as work plans, work summaries, implementation plans, emergency plans, activity plans, rules and regulations, document documents, teaching materials, essay compilations, and other sample essays. If you want to learn about different sample formats and writing methods, please pay attention!电源方案(通用12篇)电源方案【篇1】电源使用方案电源使用方案是指在电力供应环境下,为电气设备提供稳定电压和电流的方案,并且在保障工作安全和设备设计要求的前提下为用户节约成本。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4)国际上建立大规模且稳定的风电市场的经验
2.太阳能发电
• 太阳能发电的方式主要有:
• 通过太阳能热发电的塔式发电、抛物面聚 光发电、太阳能烟囱发电、热离之发电、 热光伏发电、温差发电等和不通过热过程 发电的光伏发电、光感应发电、光化学发 电及光生物发电等。
• 1) 太阳能光伏发电 • 太阳能光伏电源的基本原理是利用太阳能 光伏电池板将太阳能转换为电能。 • 2) 太阳能热发电
• 5.生物质能发电
• 由于生物质能具有再生性,而且生物质能 在开发利用过程中,主动地治理已经破坏 了的环境,固体废弃物和污水的能源回收 本身就是污染的治理过程,生物质能的利 用是环境友好的,同时生物质能源转换技 术实现了资源循环利用。
• 新能源发电方式的共同特点是:所利用的 资源均属再生能源资源,因此运行费用低; 若与其它发电方式联网供电时主要担负基 荷;当用千瓦投资去比较新能源资源开发 和常规能源资源开发时,就会觉得开发新 能源资源千瓦投资比较高。
第二节 配电变压器最佳容量的确定
• 一、配电变压器容量的确定 • 1.装设单台配电变压器 • 对配电网中综合用电负荷的配电变压器, 一般以额定容量能满足实际所需要的最大 负荷为原则,对季节性专用的单台配电变 压器,则按平均负荷的2倍左右来确定配电 变压器容量。具体选择方法有“最佳负荷 系数法”、“综合费用分析法”、“主变 容量与配变容量比值法”等。
• 单台配电变压器的最佳容量确定应根据下 列原则:
• ①配电变压器只作为照明电源且日负荷波 动超过50%时,其容量应根据满足最大负荷 的需要来考虑,即 ( 为综合最大负荷)。 • ②目负荷曲线为二阶梯且波动范围在30% 左右时,其容量应根据 来选择。③日负荷 比较平稳且波动范围在30%以内时,其容 量应根据 来选择。
• 2.装设两台配电变压器
• 波动较大的季节性负荷,采用两台配电变 压器供电较为适宜。这样,根据负荷的变 化,相应地改变其运行方式,使变压器始 终沿着功率损耗最小的曲线运行,即可获 得可观的节能效果。
二、按年最小支出费用确定变压器经济容量
2.效益公式的讨论
• 在负荷S一定的条件下,选择变压器容量时, 存在着一条年支出费用最小的经济分界线。 在这条分界线上,选择 或 在年支出费用上 是没有差别的。由此可见,在各级容量之 间皆存在这种经济分界线。这些分界线把 各级容量变压器划分为许多经济区,这就 是变压器经济容量选择间距。
• 1. 我国分布式电源的发展现状以及趋势 • 我国分布式电源起步相对较晚。分布式可 再生电源以小型太阳能光伏发电和小型风 力发电为主,主要包括城市建筑光伏系统 和为解决偏远地区用电问题的离网型风电、 太阳能发电系统。 • 我国分布式发电未来将以资源为依托,在 负荷中心重点发展热电联产和热电冷分布 式发电;在农村地区和边远地区重点发展 小水电、小风电和太阳能光伏发电,解决 农村及无电地区用电问题。
六、无功电源的最优分布
• 按等网损微增率合理分配无功电源 • (1)补偿容量在典型辐射式分支线路中的 最佳分配; • (2)补偿容量在非典型辐射式分支线路中 的最佳分配 • 负荷均匀分布条件下补偿容量最佳分配的 计算 • (1)单点补偿 • (2)两点补偿
三、新能源发电
开发利用新能源发电的意义 人类社会的发展离不开能源的开发和利用。目前人类社会所利用 的主体能源为石油、煤炭、天然气等矿物能源。 但是,利用矿物能源已经伴随着出现了环境污染、生态平衡遭 到严重破坏等一系列问题。 在21世纪,世界能源结构也正孕育着重大改变。自1973年以来的 的两次世界范围内的石油危机,使人们意识到寻求和发展可以替代 化石燃料的重要性和紧迫性。发展可再生能源是当今世界一个共同
的趋势。
1. 风力发电
• 风能不仅可作为一次动力资源利用,而且 还可利用风能发电,来解决人口稀少、居 民分散、用电负荷小的沿海、岛屿以及内 地牧区居民的用电问题。
1) 风力发电现状
2)国外的主要发展趋势是: ① 更大的规模;② 高度优化的叶片空气动力 学和结构; ③ 更多的变速类型;④ 海上风场市场份额增 加;⑤ 直驱和混合传动系统;⑥ 向更加智 能化系统方向发展,特别是系统载荷和振 动的主动控制。
火力发电特点:
• ①在保证设备安全方面,必须进行定期检 修(汽轮机每二年一次,锅炉每年一次), 检修时间较长,对电力供应影响颇大。 • ②计划外停机的可能性要比水力发电大, 在保持供需平衡,决定设备容量时,它是 一个很重要的因素。 • ③在出力变化速度和幅度上均有限制。起 停机时需要时间,且伴有热能损失。 • ④最小出力有限制,一般为最大出力的1/5 -1/2左右。
4.配置DG的数学模型 (1)DG影响的综合评价模型
5.DG安装位置及容量的确定
(2)DG的安装位置及容量
• (3)计算步骤 • 利用上面的分析,在配电网中配置DG的计算步骤为: • 1)进行潮流分析,确定配电网络的初始节点电压及潮 流分布; • 2)根据式(5-1)~(5-4)确定网络各节点的优先等级; • 3)确定各节点安装DG的最大容量及最佳容量; • 4)形成集合Ω2、B2、D2及U; • 5)根据式(5-11)确定配置DG的节点; • 6)根据式(5-12)确定配置DG节点的DG安装容量; • 7)重新分析配电网的电压降和电能损失,进行结果比 较。
四、分布式发电
• 分布式发电将成为未来一种重要的电能生 产方式,它与微网和智能配电网一起将改 变电力系统在中低压层面的结构与运行方 式,即以智能配电网为平台,有效地整合 分布式发电技术与微网技术,发挥它们的 技术优势,真正实现电力系统的安全、环 保与高效运行。
• DG是一种分散配置在配电系统中的小规模 发电系统。DG包括再生能源发电(如风能、 太阳能、海洋能等)和不可再生能源发电 (如内燃机、微型燃气轮机、燃料电池 等),目前国际上主要采用再生能源发电。 • DG可以直接连接到变电站、配电线路或用 户。 • DG的应用可以提高配电网的电压质量、可 靠性、经济性、能源使用效率,降低线路 损耗。
一、水力发电
• 1.自流式:在自流式中还可分为泾流式与 调节水库式。 • 2.水库式:这是一种可长期进行流量调节 的方式,具有在丰水期蓄水和在枯水期放 流的功能,大多数是按照每年的水库运用 计划运行。
二、火力发电
• 1.燃煤发电:因其运行费用低廉,考虑到 经济性,这种发电方式主要是担负基荷。 • 2.液态气体发电:这种发电方式必须要考 虑到每年燃料资源的局限性,因此,必须 按燃料资源来运行。 • 3.燃油发电:目前,这种发电方式仍占火 力发电的一部分,但是有其局限性。从摆 脱石油的观点来看,这种发电方式应尽可 能减少,其今后方向应是其它电源供不应 求时,才用它来加以补充。
2. DG类型的选择
3.DG接入配电网电压等级选取
• (1) 根据电厂的类型和容量,给出初步的不同电 厂接入不同电压等级的方案; • (2) 根据电厂发电特性以及年发电利用小时数, 选出相应的经济电流密度,计算得到导线的截面, 并按照“靠大不就小”的原则,选出最接近的标称 导线截面(国家统一规格的导线截面); • (பைடு நூலகம்) 进行方案选取校验:① 校验导线截面是否合 理,计算导线截面过大的或者过小的方案不予考虑; ② 校验“N- 1”方式下每回出线的最大送电容量, 超过线路的持续极限传输容量的方案不予考虑; • ③校验线路电压损失,对中压配电网(35 kV、20 kV、10 kV)送出的线路只考虑在其经济供电半径范 围之内的送电线路长度;
(4)在电力电量平衡的基础上,进行无功电力平衡,确定无功需求容量, 选择无功电源。
• 在配电网中,按照使用能源的种类,发电 的种类大致分为:水力发电、火力发电和 其它新能源发电。另外,在能源需求与环 境保护的双重压力下,出现了分布式发电 系统,分布式电源(distributed generation, 简称DG)逐渐接入配电网中,而且DG接入 配电网的比例不断增加。
3.临界经济容量的确定
第三节 无功电源规划
• 一、无功电源规划的意义
• 无功电源规划与有功电源规划具有同等重 要的作用。在规划工作中,甚至在电力系 统设计和运行中,对于无功功率的平衡和 无功电源规划,必须予以重视。避免影响 电力系统安全运行,并且保证电压质量
二、无功电源结构的选择
• • • • • 1.同步发电机是最基本的无功电源 2.移相电容器 3.同步调相机和静止补偿器 4.分布式电源(DG) 5.无功电源补偿方式及配置原则 配电网无功电源平衡所采取的补偿方式主 要为移相电容器。
• 太阳能发电的基本工作原理是利用太阳能 集热器收集太阳能,加热工质,产生过热 蒸汽驱动热动力装置带动发电机发电,从 而将太阳能转换为电能。
• 3) 太阳能光伏电站运行管理
• 太阳能电站地处偏远,孤立运行,为防止 重建轻管设备使用不当而损坏的情况发生, 对其运行管理建议由地方政府指定专职部 门直接管理,主管部门定期检查集中大修。
• (4) 依据上述确定的各种方案,结合给定 的造价水平计算工程投资; • (5) 结合各电压等级的线损率计算不同方 案的线损电量和线损费用; • (6) 依据电网建设规模,结合相关的运行 维护成本的构成,估算电网运行维护费; • (7) 计算建设投资和年费用,并通过建设 投资和年费用评价各种配置方案的优劣。
• 3.海洋能发电
• 海洋能发电包括:潮汐发电、潮流发电、 波浪能发电、海水温度差发电、海水浓度 差发电。 • 小型潮汐电站的发电与综合利用效益可与 常规能源发电相竞争。
• 4.地热发电
• 地球是一个庞大的热库,蕴藏着无穷无尽 的热量,地热资源是指陆地地表下3000m深 度内的岩石和淡、咸水的总含热量。最大 限度地利用自地下喷出来的热能是最经济 的。
三、无功电力需求量的确定(无功 容量的确定)
四、最佳补偿容量的确定
• • • • • 1.按网损最小来确定补偿容量 2.按年运行费用最小确定补偿容量 3.按年计算支出费用最小来确定补偿容量 4.按最优网损微增率准则确定补偿容量 5.按经济功率因数和补偿标准确定补偿容 量
