2020年二级建造师《市政》必背知识点

2020年二级建造师《市政》必背知识点
2020年二级建造师《市政》必背知识点

2020年二级建造师《市政工程》必背知识点

一、城镇道路工程

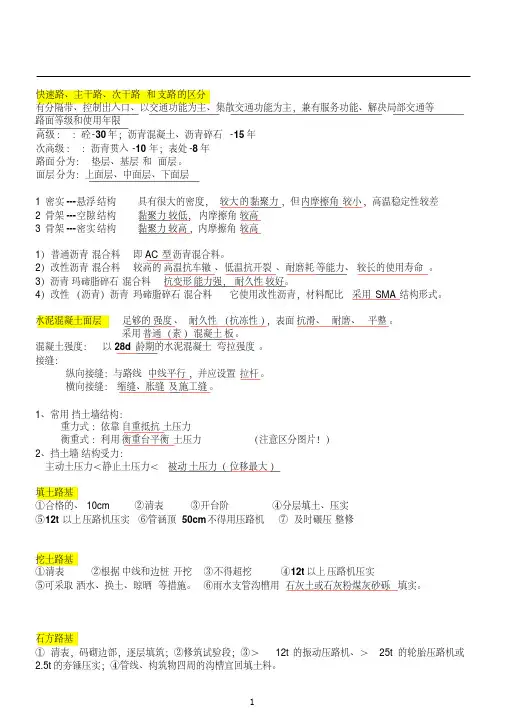

P9(1)施工特点:受自然条件影响大,在工程施工区域内的专业类型多、结构物多、各专业管线纵横交错;专业之

间及社会之间配合工作多、干扰多,导致施工变化多。准备工作:项目技术负责人向施工人员技术安全交底,强调工程难点、技术要点、安全措施。附属:先地下后地上,先深后浅。

P10(2)填土路基施工要点

10cm土块打碎,排水清理填井坟,陡于1:5挖台阶,分层填压,先轻后重,管涵上50cm禁压路机等。

P10(3)挖土路基施工要点

排水清理,自上而下,严禁掏洞开挖,预留碾压量,12t以上,两边向中心碾压,干洒水湿晾晒,井管周围回填石

灰土或石灰粉煤灰砂砾。

P11(4)石方路基施工要点:先码边再填筑;试验段目的;管线、构筑物四周沟槽回填土料。

P11(5)质量检查与验收:主控项目为压实度和弯沉值(0.01mm);

P11(6)填筑要求:分层检验填筑,两边各宽500mm,最佳含水量±2%碾压。管顶50cm禁用压路机。不用沼泽土、泥炭土、有机土,强度(CBR)满足设计要求。

P12(7)试验段目的:确定预沉量、压实方式、压实机具、压实遍数、虚铺厚度(预沉虚铺三压实)。

P12(8)路基压实:(1)压实方法:静压、振压。(2)土质路基压实原则(先轻后重、先静后振、先低后高、先慢后快,轮迹重叠)(3)边缘向中央,超高处内侧向外侧,纵坡低向高。

P13(9)不良土质处理方法(1)作用机理三类:土质改良、土的置换和土的补强;(2)处理方法六种:碾压及夯实、换土垫层、排水固结、振密挤密、置换拌入、加筋;各自适用范围。

P14(10)石灰/水泥/二灰稳定土类基层

(1)共同特点:板体性、一定的强度、干缩和温缩。

(2)水泥、石灰、二灰土只能用作高等级路面底基层。

(3)抗冻、抗收缩:二灰>水泥>石灰;早强:水泥>石灰>二灰;水稳:水泥>石灰。

(4)石灰5℃不增强,二灰4℃不增强度。

P222(11)质量要求

(1)原材料:1~3级新石灰,使用前2~3d消解,≯10mm;水泥初凝3h以上终凝6h以上,超过3个月或受潮应检验

后使用;清洁中性水;塑性指数10~15粉质黏土、黏土,有机物<10%。

(2)快速路主干路基层、底基层及次干路基层粒径≯37.5mm,次干路底基层≯53mm。

(3)无机类基层主控:原材、压实度、7d无侧限;级配基层主控:原材级配、压实度、弯沉值。

P16+P222(12)基层施工技术

P18(13)透层(渗透)、粘层(粘结)、封层(封闭防水养护)。

P19(14)运输与布料:隔离剂,运输覆盖保温、防雨和防污染;摊铺机前运料车等候(高等级道路5辆以上);10~30cm 空挡等候,被摊铺机顶推前进卸料。

P19(15)摊铺作业:梯队摊铺前后错开10~20m、两幅搭接宽度3-6cm、上下层接缝错开20cm以上;缓慢均匀不间断,速度2~6m/min,下面层钢丝绳、上面层平衡梁或滑靴找平,松铺系数试铺试压。熨平板加热≮100℃。

P20(16)压实成型

P21(17)接缝:上下纵缝错开15cm(热)或30-40cm(冷);已铺留下10-20cm暂不碾压,最为后续基准面跨缝碾压;高等级表面层用平接缝。冷接缝处理:刨出毛槎,刷粘层油后铺新料。

P21(18)开放交通:自然降温至表面温度低于50℃后,方可开放交通。

P224(19)主控项目:压厚弯+原材料,混合料。

P21(20)生产和运输:(1)提高10-20℃。(2)沥青均匀包裹骨料,45s。(2)贮存温降≯10℃,沥青滴漏。改性沥青混合料贮存时间≤24h;改性沥青SMA当天使用;0GFC随拌随用。废弃温度195℃。

P22(21)施工(在普通沥青面层基础上)

(1)摊铺:最低160℃,不宜用轮胎摊铺机,1-3m/min,中下面层钢丝绳、铝合金导,上面层非接触平衡梁。

(2)压实与成型:开始碾压温度≮150、终了≮90℃,不宜用轮胎压路机,振动压路机“紧跟、慢压、高频、低幅”。

(3)接缝(运输满足摊铺需要保证纵向接缝成为热接缝)

P6(22)路面包括垫层、基层及面层。面层混凝土板:素混凝土板、碾压混凝土板、连续配筋混凝土板、预应力混凝土板。我国素混凝土板。

P23(23)配合比设计:要兼顾技术经济性的同时满足弯拉强度、工作性、耐久性要求。

P25(24)模板:钢模板1m设置1支撑,严禁在基层上挖槽嵌入模板。木模板坚实,用前浸泡。

P25(25)摊铺与振动:三辊轴前进振动、后退静滚方式作业,最佳滚压编数应经试验段确定。面板厚度超15cm或塌落度<30mm时,必须插入振捣。滑模摊铺机应布设基准线,清扫湿润基层,塌落度20~40mm,坍落度小高频低速,坍落度大低频高速。速度1-3m/min。两次摊铺在下层初凝前完成,下层厚度总厚3/5。

P26(26)接缝:胀缩导致裂缝或翘曲,设垂直相交的纵向和横缝。横向施工缝尽可能选缩缝或胀缝处。胀缝上部为

填缝料,下部安装胀缝板和传力杆;连续浇筑采用支架固定,不连续浇筑时采用端头木模固定传力杆;横向缩缝采取切缝机施工,25%~30%设计强度时切缝,缝宽4~6mm,养护期满及时灌缝。

P26(27)养护:养护时间14-21d,到设计弯拉强度80%。一般保湿养生,昼夜温差>10℃或日均温<5℃应保温。开放交通:40%行人通过,100%且填缝后开放交通。

P226(28)雨期施工要求:1.加强与气象台站联系,掌握天气预报,安排在不下雨时施工。2.调整施工步序,集中

力量分段施工。3.做好防雨准备,在料场和搅拌站搭雨棚。4.建立完善排水系统,防排结合;并加强巡视,发现积水、挡水处,及时疏通。5.道路工程如有损坏,及时修复。(记忆:集排棚报修,炸鸡排雨棚坏了报修)。

路基施工:1.对于土路基施工,要有计划地集中力量,组织快速施工,分段开挖,切忌全面开花或挖段过长。2.挖方地段要留好横坡,做好截水沟。坚持当天挖完、填完、压完,不留后患。因雨翻浆地段,坚决换料重做。3.填方地段施工,应按2%~3%的横坡整平压实,以防积水。(记忆:集力快速忌长段,填防积水挖三完)。基层施工:1.

对稳定类材料基层,摊铺段不宜过长,应坚持拌多少、铺多少、压多少、完成多少,当日碾压成活。2.下雨来不及完成时,要尽快碾压,防止雨水渗透。未碾压的料层受雨淋后,应进行测试分析,按配合比要求重新搅拌。及时开

挖排水沟或排水坑,以便尽快排除积水。(记忆:当日成活四多少,快压防渗排水早)。面层施工:1.沥青面层不

允许在下雨或下层潮湿时施工。雨期应缩短施工工期,加强施工现场与气象部门和沥青拌合厂联系,做到及时摊铺、及时完成碾压。2.水泥混凝土路面施工时,应勤测粗细集料的含水率,适时调整加水量,保证配合比准确性,严格掌握配合比。雨期作业工序要紧密衔接,及时浇筑、振动、抹面成型、养护。(记忆:沥禁勤联两及时,砼料勤测

工紧密)

P227(29)冬期施工基本要求:1.当施工现场日平均气温连续5d稳定低于5℃,或最低环境气温低于-3℃时,应视为进入冬期施工。路基施工:1.城镇快速路、主干路的路基不得用含有冻土块的土料填筑。次干路以下道路填土材料中冻土块最大尺寸不应大于100mm,冻土块含量应小于15%。基层施工:1.石灰及石灰粉煤灰稳定土(粒料、钢渣)类基层,宜在临近多年平均进入冬期前30~45d停止施工,不得在冬期施工。2.水泥稳定土(粒料)类基层,宜在

进入冬期前15~30d停止施工。3.级配砂石(砾石)、级配碎石施工,应根据施工环境最低温度洒布防冻剂溶液,

随洒布,随碾压。沥青混凝土面层:1.城镇快速路、主干路的沥青混合料面层严禁冬期施工。次干路及其以下道路在施工温度低于5℃时,应停止施工;粘层、透层、封层禁止施工。2.必须进行施工时,适当提高沥青混合料拌合、出厂及施工温度。采取“快卸、快铺、快平”和“及时碾压、及时成型”的方针。摊铺时间宜安排在一日内气温较

高时进行。(记忆:快主沥面三层止,温高三快两及时)。水泥混凝土面层:1.搅拌站应搭设工棚或其他挡风设备,

混凝土拌合物的浇筑温度不应低于5℃。2.混凝土拌合料温度应不高于35℃。拌合物中不得使用带有冰雪的砂、石料,可加防冻剂、早强剂,搅拌时间适当延长。3.混凝土板浇筑前,基层应无冰冻、不积冰雪,摊铺混凝土时气温不低于5℃。4.尽量缩短各工序时间,快速施工。成型后,及时覆盖保温层,减缓热量损失,混凝土面层的最低温

度不应低于5℃。5.养护时间不少于28d。

P228(30)水泥路面高温季节施工:1.气温高于30℃,混凝土拌合物在30-35℃、同时空气相对湿度小于80%时,应

按高温期施工的规定进行。2.应避开高温期施工水泥混凝土面板。高温施工的规定:1.严控混凝土的配合比,保证

其和易性,必要时可适当掺加缓凝剂,特高温时段混凝土拌合可掺加降温材料(刨冰,冰块等)。尽量避开气温过高

的时段,可选晚间施工。2.加强拌制、运输、浇筑、做面等各工序衔接,尽量使运输和操作时间缩短。3.加设临时

罩棚,避免混凝土面板遭日晒,减少蒸发量。及时覆盖,加强养护,多洒水,保证正常硬化过程。

(记忆:控配比,加缓凝,避高温,紧工序,减蒸发,强养护)

二、桥梁工程结构类型和钢筋混凝土施工技术

P27(1)常用术语:“五大部件”(桥跨结构、支座、桥墩、桥台、墩台基础)与“五小部件”(桥面铺装、排水防

水系统、栏杆、伸缩缝、灯光照明)。五大:分部工程,五小:分项工程。跨径、桥梁高度、矢跨比等概念。

P29(2)钢筋施工技术:

(1)需做代换由原设计单位作变更设计。吊环必须未经冷拉的HPB300热轧光圆钢筋制作。(2)≤22mm无焊接条件时

可绑扎,受拉构件中的主钢筋不得绑扎连接。(3)常温下弯制,不得加热。

(3)钢筋接头设置应符合的规定

①同根钢筋少设接头。②接头设在受力较小区段,不宜位于构件的最大弯矩处。③在任一焊接或绑扎接头长度区段内,同一根钢筋不得有两个接头,该区段接头截面面积占总截面积百分率符合规范。④分不清受拉受压,按受拉办理。⑤接头部位横向净距≮钢筋直径且25mm。

P41(3)混凝土强度及配合比设计

(1)抗压强度以150mm的立方体试件测定,3块为一组,同等条件制作和养护。

(2)常用外加剂:减水剂、早强剂、缓凝剂、引气剂、防冻剂、膨胀剂、防水剂、混凝土泵送剂、喷射混凝土用的

速凝剂等。(3)配合比设计步骤:初步、试验室、基准和施工配合比设计阶段。

P32(4)混凝土施工

(1)坍落度浇筑地点为准。严禁加水,分层离析应进行二次搅拌。

(2)浇筑之前检查模板强度刚度稳定性、钢筋预埋件位置;连续浇筑在初凝之前完成浇筑,收浆覆盖和洒水养护。

泵送间断不超15min。分层浇筑底层混凝土初凝之前。振捣:平坦泛浆不冒泡。

(3)硅、普硅或矿硅水泥混凝土,≥7d。掺外加剂或抗渗等要求以及高强度混凝土,≥l4d。

(4)低于5℃应保温,不得洒水。

P33(5)模板、支架和拱架

(1)地基足够承载力,立柱底端放垫板或混凝土垫块。地基严禁泡水,冬施防冻胀。

(2)通行孔两边加护栏,夜间设警示灯。河中支架设牢固防护设施。

(3)支架或拱架不得与施工脚手架、便桥相连。检验合格后方可安装模板。

(4)浇筑混凝土和砌筑前,应对模板、支架和拱架进行检查和验收,合格后方可施工。

(5)模板、支架和拱架拆除规定:

1)非承重侧模应在混凝土强度能保证结构棱角不损坏时方可拆除,混凝土强度宜为2.5MPa及以上。

2)先支后拆、后支先拆。按几个循环,卸落量由小渐大。每一循环,横向同时、纵向对称。

3)预应力结构侧模张拉前拆除;底模张拉后拆除。

P37-40(6)预应力材料的技术要求

1.预应力材料进场验收。

2.室外存放的预应力筋必须下垫上盖,时间不宜超过6个月。锚夹具连接器应仓库内配套保管。

3.预应力筋切段采用切断机或砂轮锯,不得采用电弧切割。

4.管道需设压浆孔,还应在最高点处设排气孔,需要时在最低点设排水孔。

5.预应力原材料必须保持清洁,在存放和运输时应避免损伤、锈蚀和腐蚀。预应力筋和金属管道在室外存放时,时

间不宜超过6个月。

6.锚固体系:夹片式、支承式、握裹式、组合式。预应力筋锚固后外露长度不宜小于30mm。

P34(7)预应力混凝土施工技术

1.预应力混凝土配制与浇筑

(1)优选硅、普硅,不宜矿渣硅,不得二灰硅。严禁含氯外加剂;超0.06%,阻锈剂、保护层厚、提高混凝土密实度。

2.应力控制,伸长值校核±6%。

3.先张法(钢丝钢绞线对于夹片式自锚性能锚具的张拉程序)

(1)台座足够强、刚,抗倾覆≮1.5,抗滑移≮1.3。张拉横梁足够刚,最大挠度≯2mm。

(2)活动与固定横梁始终平行。超张拉放张至0.9控制应力安装模板、钢筋及预埋件等。

(3)放张时混凝土不得低于设计值75%。放张顺序应符设计,分阶段、对称、交错。

4.后张法

(1)金属管道套管连接,大一直径同类管道,且应封裹严密。波峰排气孔;最低排水孔。

5.张拉要求

(1)设计要求且不得低于设计75%。

(2)曲线筋或≥25m直线筋两端张拉;<25m一端张拉。多束一端张拉,张拉端均匀交错设置两端。

(3)张拉前实测摩阻损失,确定控制应力值和理论伸长值。

(4)张拉顺序符设计;分批、分阶段对称张拉(宜先中间,后上、下或两侧)。

6.

后张法预应力筋断丝、滑丝、断筋控制值表表2K312013-4

1.人员控制

(1)单位有资质。(2)项目技术负责人主持。(3)人员应培训,合格后上岗。

2.设备控制

(1)半年且≤200次。(2)应配套校准,配套使用。

3.预应力施工应编制专项施工方案和作业指导书,并按相关规定审批。作业指导书由专业技术人员编制,单位或项目技术负责人审批。

“六不张拉”(记忆:证规件交准强,中国正规建交准保富强):①没有出厂合格证②预应力筋规格不符③配套构

件不符④交底不清⑤准备不充分、安全设施未做好⑥混凝土强度达不到。

4.压浆与封锚

(1)张拉后48h压浆,宜真空辅助压浆;水泥浆强度应符设计且≥30MPa。

(2)排气孔、排水孔水泥浓浆溢出。

(3)压浆过程中及压浆后48h内,结构混凝土的温度不得低于5℃。白天>35℃,夜间压浆。

(4)封锚混凝土80%且30MPa。水泥浆强度达到设计规定或设计75%后方可吊移。

P41(9)高出施工期间可能出现最高水位(包括浪高)0.5~0.7m。

P42(10)土围堰:1.5m,0.5m/秒;黏性土,堰顶1-2m,内坡脚与基坑边≮1m,迎水坡缓于背水坡;土袋围堰:3m,1.5m/秒;黏性土,上游开始下游合龙,错缝码砌。

P42(11)钢板桩:深水基础,大漂石及坚硬岩石河床不用,上游始下游合,锁口捻缝,接头错开;施打顺序一般从

上游向下游合龙。钢板桩可用捶击、振动、射水等方法下沉,但在黏土中不宜使用射水下沉办法。

P43(12)钢套箱围堰:2m/秒内,不深的水中基础或桩基水中承台;双壁钢围堰:大型河流深水基础,平坦岩石河床;P44(13)沉桩顺序:自中间向两个方向或四周对称施打;先深后浅;先大后小,先长后短。

P44(14)沉桩方法:软黏土静力压桩,砂类土、黏性土锤击沉桩,密实土砂岩石用振动沉桩。射水沉桩在黏性土和

重要建筑物附近不宜使用。

P44(15)终止沉桩:以控制桩端设计高程为主,贯入度为辅。贯入度应通过试桩或做沉桩试验后会同监理及设计单

位确定。地质的大桥特大桥要试桩确定承载能力和沉桩工艺。

P44(16)钻孔灌注桩:反循环与正循环相比,具有钻孔进度快,用泥浆料少,消耗动力较少,清孔时间快等优点。

旋挖钻机采用跳挖形式,长螺旋成孔先灌混凝土再插钢筋笼。人工挖孔桩挖孔深度宜≤25m,超过16m要编制安全

专项方案并专家论证。表2K312022(重点注意根据不同的土层和岩层条件,选择相应的成桩方式和设备)

P45(17)护筒埋设:泥浆面高出地下水位1m以上。钻孔过程中,应保持护筒中泥浆液位一定高度,形成1~2米液位差,以保护孔壁免于坍塌。终孔测定:钻杆长度+2/3钻头,不宜用测绳。

P45(18)端承桩沉渣≯10cm,摩擦桩沉渣≯30cm。灌前比重<1.1,砂率≤2%,粘度≤20Pa.s。冲击钻每4~5m应验孔一次,更换钻头前或容易缩孔处,均应验孔并应做记录。

P45(19)泥浆处理:现场设置泥浆池和泥浆收集设施,废弃泥浆、泥渣处理后排放;泥浆池设置护栏和警示标志。

P46(20)工序连续,钢筋笼放入泥浆后4h内必须浇筑混凝土。超灌0.5~1m。实际浇筑体积≮计算体积;坍落度

18-22cm,骨料≯40mm。

P47(21)导管要求:(1)灌注前距孔底30~50cm;首灌埋入≮1m,过程2~6m。拆管≯15min。(2)不得漏水,使用前试拼、试压,试压为孔底静水压力的1.5倍。(3)灌注必须连续,严禁将导管提出混凝土灌注面。

P230-234(22)钻孔灌注桩施工质量事故预防措施:

一、孔口高程及钻孔深度的误差:(一)钻孔深度的误差孔深测量应采用丈量钻杆的方法,取钻头的2/3长度处作为孔底终孔界面,不宜采用测绳测定孔深。

质量事故类型原因预防措施

钻孔垂直度

不符合规范要求1.场地平整度差 1.压实、平整施工场地

2.钻杆弯曲 2.安装检査,钻进过程垂直度检査

3.钻头磨损 3.定期检査钻头、钻杆、钻杆接头

4.软硬土层 4.低速低钻压钻进,钻杆加设扶正器

塌孔与缩径1.地层复杂,护壁泥浆性能差 1.泥浆性能要好

2.钻进速度过快 2.钻进速度放慢

3.成孔后放置时间过长没有灌注混凝土 3.钢筋骨架安装后立即灌注混凝土

质量事故类型原因分析及注意事项

初灌时埋管深度达不到规范要求1.导管底端至孔底的距离应为0.3?0.5m

2.初灌时导管首次埋深应不小于1.0m

1.导管破漏(导管使用前进行水密试验的水压不应小于孔内水深 1.5 倍的压力)

2.距孔底深度太小

灌注混凝土时堵

管灌注混凝土过程

中钢筋骨架上浮桩身混凝土强度低

或混凝土离析桩身混凝土

夹渣或断桩桩顶混凝土不密实

或强度达不到设计

要求 3.准备时间太长4.隔水栓不规范

5.混凝土配制质量差

6.导管埋深过大

1.清孔时孔内泥浆悬浮的砂粒太多

2.混凝土初凝和终凝时间太短

3.灌注速度太快

1.配合比控制不严

2.搅拌时间不够

3.水泥质量差

1.初灌后埋管深度太小

2.导管拔出混凝土面(导管埋深控制在 2-6m 之间)

3.灌注时间太长

4.悬浮砂粒多

1.混凝土超灌高度不够(桩顶混凝土灌注完成后应高出设计标髙 0.5?1m )

2.混凝土浮浆太多

3.孔内混凝土面测定不准

P47(23)墩台盖梁:(1)重力式水层分层 1.5-2m 。(2)接缝凿毛、清理、湿润,铺同配比水泥砂浆一层。

P234(24)大体积裂缝原因:水化热、内外约束条件、外界气温变化、混凝土收缩变形、混凝土沉陷裂缝。

P235(25)大体积混凝土施工质量控制要点:

(1)施工方案的编制应做到科学合理,内容应主要包括:1)材料要求和配合比设计;2)支架模板及支撑搭设与拆除的稳定性、安全性措施;3)混凝土的搅拌、运输和浇筑方案,分层分块浇捣措施;4)温度控制,包括混凝土的测温和降温等措施;5)养护措施。

(2)混凝土非沉陷裂缝的预防

(3)质量控制措施

1)优化混凝土配合比:水泥种类及用量、级配、含泥量、

外加剂、坍落度。

2)浇筑与振捣措施:分层浇筑,利用浇筑面散热。

3)养护措施:内表和表外温差<20℃。采用内部降温法

来降低混凝土内外温差。内部预埋水管、投毛石法。保

温法保持混凝土的内外温差<20℃。尽可能延长养护时间,拆模后立即回填或再覆盖保护,同时预防近期骤冷气候影响,防止混凝土早期和中期裂缝。

P49(26 预制梁板安装前:(1)构件脱底模、移运时,混凝土≮75%;孔道水泥浆≮30MPa 。(2)检查:构件尺寸预埋件、支承结构(墩台、盖梁)强度、支承结构和预埋件的尺寸、高程及平面位置、支座安装质量。

P49(27)预制梁板安装要求:(1)吊环顺直,交角<60°时,应设置吊架或扁担,使吊环垂直受力。(2)支承位置应与吊点位置一致,吊点位置按设计或计算确定。(3)不得吊错上、下面。(4)全跨安装完毕后,按设计整体化。

水泥品种养护时间(d)硅酸盐水泥、普通硅酸盐水泥14火山灰质硅酸盐水泥、矿渣硅酸盐水泥、低热微膨胀水泥、矿渣硅酸大坝水泥21在现场掺粉煤灰的水泥注:高温期湿润养护时间均不得少于28d 。

P50(28)支架法:(1)地基承载力;(2)预压消除拼装间隙和地基沉降等非弹性变形。(3)根据梁体和支架的弹性、非弹性变形,设置预拱度。(4)排水;(4)防止支架不均匀下沉。

P50(29)移动模架:(1)模架长度。(2)分段工作缝弯矩零点附近。(3)滑动就位,模板平面尺寸、高程、预拱度误差。P50(30)悬臂浇筑法:(1)挂篮/梁段=0.3-0.5,2cm,安全系数2;载重试验消除非弹性变形。(2)浇筑四段落及顺序:0#块、对称悬浇段,边跨现浇段,中跨合拢段。(3)上下、左右对称张拉。(4)合龙先边跨、后次跨、再中跨。,在

梁段混凝土浇筑前,应对挂篮(托架或膺架)、模板、预应力筋管道、钢筋、预埋件,混凝土材料、配合比、机械

设备、混凝土接缝处理等情况进行全面检查,经有关方签认后方准浇筑。悬臂浇筑混凝土时,宜从悬臂前端开始,最后与前段混凝土连接。桥墩两侧梁段悬臂施工应对称、平衡,平衡偏差不得大于设计要求。

P51(31)张拉及合龙:(1)两悬臂端合龙口临时连接,并将合龙跨一侧墩的临时锚固放松或改成活动支座。(2)合龙段长2m。(3)一天中气温最低时进行。(4)支座反力调整应以高程控制为主,反力作为校核。(5)合龙前观测气温变

化与梁端高程及悬臂端间距的关系。(6)梁跨体系转换,应在合龙段及全部纵向连续预应力筋张拉、压浆完成,并

解除各墩临时固结后进行。(7)合龙段混凝土提高一级。(8)合龙前,两端悬臂预加压重,并浇筑过程中逐步撤除,以使悬臂端挠度保持稳定。

P51(32)高程控制:挂篮前端垂直变形值、预拱度设置、施工中已浇段的实际高程、温度影响。

P52(33)管涵:(1)混凝土管座或天然地基顶部弧形面应与管身紧贴合,使管节均匀受力。(2)沉降缝设在管节接缝处。(3)降水至基坑下50cm,且应连续进行至工程完成到地下水位50cm以上且具有抗浮及防渗能力后方可停止。(4)回填应在主结构防水层的保护层完成,且砂浆强度达到3MPa后,对称回填,高差不超过30cm。

P53(34)顶进前检查:(1)主体结构达到设计强度,防水层及保护层按设计完成。(2)水位降至基底下500mm以下,

并避开雨期;雨期施工必须做好防洪及防雨排水工作。(3)无关人员、材料、物品及设施撤出现场。

P53(35)顶进前启动:(1)主管施工技术人员专人统一指挥。(2)空转无异常后试顶。(3)0.1倍自重顶力,应暂停检查。(4)油压每升高5~1OMPa停泵观察。(5)顶力0.8倍自重箱涵未启动,应停止顶进;解决后方可重新加压顶进。P53(36)顶进挖土:(1)小型反铲挖土机按设计坡度开挖,0.4~0.8m,机械装车出土。顶板、侧墙刃脚切土及底板

前清土须由人工配合。挖土顶进应三班连续,不得间断。(2)两侧欠挖50mm,钢刃脚切土顶进。有中刃脚时应紧切

土前进,上下两层隔开,不得挖通漏天,平台上不得积存土壤。(3)列车通过时严禁继续挖土,人员应撤离开挖面。P54(37)季节性施工措施:(1)尽可能避开雨期。雨期施工时,应在汛期之前防对拟穿越的路基、工作坑边坡等。(2)雨期施工应做好地面排水,周边设挡水围堰、排水截水沟等防止地面水流入工作坑。(3)适当放缓边坡坡度或设置

支撑保持边坡稳定。(4)冬雨期搭设固定或活动作业棚,以免受天气影响。(5)混凝土入模温度。

P292(38)施工区域安全措施:限速限流;设警戒区,专人值守;安全监测,指导施工。施工作业安全措施:(1)不

积水。(2)设围挡标志,封闭管理,严禁非施工人员入内。(3)运行间隙或避开高峰期开挖和顶进;列车通过时,严禁挖土,人员撤离开挖面。(4)顶铁顶柱区严禁停留。(5)液压故障,严禁工作状态下检查和调整。(6)专人统一指

挥调度。

P291-292(39)箱涵顶进:

1.线路加固:小箱涵(调轨梁、轨束梁,记忆:小树条,小束调)。大型箱涵(横梁加盖、纵横梁加固、工字轨束梁

或钢板脱壳法。记忆:纵横钢轨);土质差不限速(低高度施工便梁)。

2.路基加固方法(管棚超前、水平旋喷桩、地面深层注浆)

3.管线迁移保护(迁移、暴露管线、支架、应急)

4.施工安全保护

(1)施工区域限速限流、警戒区值守、安全监测;

(2)不得积水,封闭管理,运行间隙顶进,通过时严禁挖土,人员撤出,严禁在工作状态下检查和调整,专人统一

指挥和调度。

P282(40)沉入桩制作:(1)吊环未经冷拉HPB300钢筋。(2)钢筋堆放高度:整捆2m,散捆1.2m;钢筋笼、网、骨架

码放≤2m,不超3层。(3)焊接切割周围10m不得堆放易燃易爆,培训持证上岗;焊工防护(头罩、护面罩、手套、防护服、防护鞋、护目镜)。

P288(41)预制桩吊运堆放:(1)由具有吊装施工经验的施工技术人员主持,必须由信号工指挥。(2)设计无要求设计强度的 75%以上。(3)桩的吊点位置应符合设计。(4)堆放场地应平整、坚实、不积水。(5)混凝土桩支点与吊点在一条竖直线上,不超 4 层。钢桩不得超过 3 层。

P289(42)钻孔灌注桩:

1.不得在高压线线路下施工,任何状态下钻机安全距离

2.相邻 5m 内桩,5MPa 后可钻孔;或间隔钻孔。

3.分段制作的钢筋笼入孔后进行竖向焊接时,起重机不得摘钩、松绳,严禁操作工离开驾驶室。骨架焊接完成,经验收合格后,方可松绳、摘钩。

4.浇筑混凝土作业必须由作业组长指挥。

P290(43)模板支架安全一般规定:(1)支架、脚手架应由具有相关资质的单位搭设和拆除。(2)作业人员应经过专业培训、考试合格,持证上岗,并应定期体检,不适合高处作业者,不得进行搭设与拆除作业。(3)进行搭设与拆除作业时,作业人员必须戴安全帽、系安全带、穿防滑鞋。(4)起重设备应经检验符合施工方案或专项方案的要求。

(5)模板支架、脚手架的材料、配件符合有关规范标准规定。

P291(44)支架、脚手架搭设要求:(1)支架:方案已批、先检查再使用、不得超载集中堆料、经常检修。(2)脚手架:与构筑物连接不得连支架,满铺脚手板、安全网;斜道、安全梯;严禁栓绳架泵;先检查再使用。

P291(45)模板支架、脚手架拆除要求:设区设牌看守,机械拆除专人指挥,由上而下严禁同时,严禁蛮力、抛掷,分类堆放。

P292-299(46)旧桥拆除:

1.基本规定

(1)必须由具备爆破或拆除专业承包资质的单位施工,严禁将工程非法转包。(2)拆除工程施工区域应设置硬质封闭围挡及醒目警示标志,围挡高度不应低于 2.5m ,非施工人员不得进入施工区。(3)拆除工程必须制定生产安全和环境保护方案,并制订应急救援预案。(4)拆除施工严禁立体交叉作业。

2.施工准备

(1)有相应资质等级的施工单位。建设单位在开工前 15d ,将下列资料报送建设工程所在地的县级以上地方人民政府建设行政主管部门备案:1)施工单位资质登记证明;2)拟拆除桥梁、构筑物及可能危及毗邻建筑的说明;3)拆除施工组织方案或安全专项施工方案;4)堆放、清除废弃物的措施。

3.人工拆除

(1)应从上至下、逐层拆除、分段进行,不得垂直交叉作业。作业面的孔洞应封闭;(2)挡土墙严禁掏掘或推倒;

4.安全防护

(1)脚手架、安全网、必须由专业人员按设计方案搭设。项目负责人组织验收合格使用。(2)安全帽、安全带、防护眼镜、防护手套、防护工作服。(3)危险区域,设置警戒线和相关安全标志,并派专人监管。(4)消防组织。

6.安全技术管理

(1)>1000m2 安全施组,<1000 ㎡安全方案;施工单位技术负责人+总监审批。(2)大雨、大雪、六级(含)以上大风严禁拆除作业。(3)当日拆除结束,设备远离。(4)培训考核,全面安全技术交底。(5)安全技术档案(三个合同协议书,方案交底和记录)。(6)动火制度。三、城市轨道交通工程

P56(1)明挖基坑优点:作业面多、速度快工期短、质量高、造价低;盖挖法:(1)沉降变形小安全,缝难处理费用高。(2)顺作法:墙桩顶板下挖土,从下往上做结构,最后复路和交通;(3)逆作法:墙桩顶板复交通,边挖边做结构层。

P58(2)浅埋暗挖法:(1)管超前、严注浆、短开挖、强支护、快封闭、勤量测(记忆:前严短强勤快,在战争前沿段强勤快);(2)预支护、预加固一段,开挖一段;开挖一段,支护一段;支护一段,封闭成环一段。(3)不允许带水作业,开挖面具有一定的自立性和稳定性(否则预支护加固)。

P62(3)盾构:(1)松软含水相对均质地质条件。始发和接受工作井,连续盾构≮300m ;(2)优点:环境施工互不干,工序循环管理便;(2)缺点:小半径、浅覆土困难,沉陷劳保要求高。

P66(4)围护结构类型:(重点掌握钢板桩、灌注桩、SMW 、地下连续墙特点、工序及接头设置);

电压1kV 以下1~10kV 35~110kV 安全距离(m)468

P69(5)支撑结构类型:

P70(6)基坑变形特征:

(1)围护墙水平变形:当基坑开挖较浅,还未设支撑时,不论对刚性墙体(如水泥土搅拌桩墙、旋喷桩墙等)还是柔性墙体(如钢板桩、地下连续墙等),均表现为墙顶位移最大,向基坑方向水平位移,呈三角形分布。随着基坑开挖深度的增加,刚性墙体继续表现为向基坑内的三角形水平位移或平行刚体位移,而一般柔性墙如果设支撑,则表现为墙顶位移不变或逐渐向基坑外移动,墙体腹部向基坑内凸出。

(2)围护墙竖向变位:当围护结构下方有顶管和盾构穿越时,会引起围护结构突然沉降。

(3)坑底隆起:过大的坑底隆起可能是两种原因造成的:

①基坑底不透水土层由于其自重不能够承受不透水土层下承压水水头压力而产生突然性隆起;

②基坑由于围护结构插入坑底土层深度不足而产生坑内土体隆起破坏。

一般通过监测立柱变形来反映基坑底土体隆起情况。

(4)地表沉降:基坑围护呈悬臂状态时,较大的地表沉降出现在墙体旁;施加支撑后,地表沉降的最大值会渐渐远离围护结构,位于距离围护墙一定距离的位置上。

P71(7)基坑变形控制方法:(记忆:刚深被撑水,用钢深杯子盛水)(1)增加围护结构和支撑的刚度;(2)增加围护结构的入土深度;(3)加固基坑内被动区土体;(4)减小每次开挖土体的尺寸和开挖支撑时间;(5)控制降水对环境变形的影响。

P71(8)坑底隆起控制: (1)加深围护结构入土深度、坑底土体加固、坑内井点降水。(2)适时施作底板。

P72(9)基(槽)坑土方开挖:①基坑开挖应根据支护结构设计、降排水要求,确定开挖方案。②软土基坑必须分层、分块、均衡地开挖,分块开挖后必须及时施工支撑。

材料

特点现浇钢筋砼

优点:刚度大,变形小,施工方便;缺点:浇筑、养护时间长,工期长,拆除困难钢结构优点:安装、拆除方便,可周转使用

缺点:工艺要求高

P72(10)基坑边坡稳定影响因素:边坡,荷载,排水,土体松散。

P73(11)基坑边坡稳定措施:坡面土钉、挂金属网喷混凝土或抹水泥砂浆护面。

P75(12)加固目的:坑内:提高强度和侧向抗力;坑外:止水,减少围护结构承受的主动土压力。

P75(13)坑内土体加固:长条基坑-抽条,大面基坑-裙边,端头井-格栅,环保封闭地下水用满堂。换填适用较浅基坑;水泥土搅拌、高压喷射注浆、注浆适用深基坑。

P76(14)不同注浆法:(有缝渗透无缝劈,中砂非饱可压密,静压不行用电动)

P77(15)深层搅拌法:适用于加固饱和软黏土和粉土地基;浆液搅拌和粉体喷射搅拌两种;优点:利用原土,无振动、无噪声、无污染,加固形式灵活,成本低。

P78(16)高压旋喷桩:硬黏性土、多块石或多根茎不适合;旋喷(柱状)、定喷(壁状)和摆喷(扇状)。单管法(水泥浆)、双管法(水泥浆+压缩空气)和三管法(高压水流+压缩空气+水泥浆),三管法最长。42.5 级及以上普硅水泥。

P80(17)地下水控制方法:降水、隔水和回灌三类。复杂程度:简单、中等复杂、复杂(两种以上方法)三级

P83(18)降水系统布置:面状降水工程,呈封闭状均匀布置,距开挖上口边线≥1m 。线状、条状降水工程降水宜沿单排或双排布置,两端应外延条状或线状降水井点围合区域宽度的 1~2 倍布置水井。

P83(19)真空井点要求:真空井点孔口至设计降水水位深度≤6m 时(单级);>6m 且场地条件允许时(多级),多级井点上下级高差宜取 4~5m 。井点间距宜为 0.8~2.0m ,距开挖上口线≥1m ;构造:井点管宜采用金属管或 U-PVC

管。滤水段长度>1m ;孔壁与井管之间滤料宜采用中粗砂,滤料上方用黏土封堵,封堵至地面的厚度应>1m 。P84(20)集水明排:排水沟宜每隔 30~50m 设置一座集水井。排水沟深度和宽度应根据基坑排水量确定,坡度宜为0.1%-0.5%;集水井尺寸和数量应根据汇水量确定,深度应大于排水沟深度 1.0m ;

P86-87(21)隔水帷幕:方法选择和施工顺序

地层情况

隔水方法选择基底以下存在连续分布、

埋深较浅的隔水层

落底式竖向隔水帷幕基底以下含水层厚度大,

隔水层不连续、埋深较深

悬挂式竖向隔水帷幕+内侧降水(必要外侧回灌或与水平隔水帷幕结合)地下暗挖隧道、涵洞水平向或斜向隔水帷幕成孔要求

注意事项成孔形式

垂直井点

易塌孔地层:泥浆钻进、高压水套管冲击不易塌孔地层:泥浆钻进、长螺旋钻进水平井点

易塌孔地层:套管钻进倾斜井点

穿多含水层:井管倾向基坑外侧成孔规格直径

满足滤料且 ≯ 300mm 深度≮ 降水井设计深度

帷幕形式

施工顺序独立的、连续性

先施工帷幕,后施工支护结构嵌入式搅拌工艺成桩先施工帷幕桩,后施工支护结构

高压喷射注浆、可对

支护结构形成包裹时先施工支护结构,后施工帷幕

咬合式排桩先施工非加筋桩,后施工加筋桩

P88-92(22)喷锚暗挖法开挖方式与选择条件(表2K313031)掌握要点:在熟悉每一种方法的文字介绍的基础上记住表中内容:跨度等差数列,施工顺序,带洞的+双侧壁:拆除多--工期长--成本高--防水差。

P93(23)支护加固技术:1.隧道内:(1)超前锚杆或超前小导管;(2)小导管周边注浆或围岩深孔注浆;(3)设置临时

仰拱。(4)管棚超前支护;2.隧道外:(1)地表锚杆或地表注浆加固;(2)冻结法;(3)降低地下水位法。

P94(24)喷射混凝土:早强混凝土,使用应做凝结时间试验,初凝≯5min,终凝≯10min。湿喷;50~100mm。紧跟

开挖工作面,应分段、分片、分层,由下而上顺序进行。终凝2h养生≮14d。

P94(25)锚杆拱架:超前锚杆、小导管宜与钢拱架、钢筋网配合使用;钢架应全部被喷射混凝土覆盖,保护层厚度

≮40mm。钢筋网的保护层≮20mm。

P94(26)降低地下水位法:富水渗透地层首选方案,最重要决策因素是确保降水引起的沉降不会对已存在或拟建建

构筑物的结构安全构成危害;必要时,降水+堵水。地表锚杆法:地表预加固,钻孔-吹净钻孔-灌浆管灌浆-垂直插入锚杆-孔口固定杆体。冻结法:富水少盐低流速地层;优点:强度高,整体固结性好,环境污染小;缺点:成本高,技术难度。

P96(27)衬砌及防水:(1)复合衬砌=初期支护+防水层+二衬;(2)结构自防水为根本,辅以防水层组成防水体系,以变形缝、施工缝、后浇带、穿墙洞等接缝为重点;(3)衬砌背后设置排水盲管或暗沟,隧道底部设置中心排水盲沟;

(4)二衬采用补偿收缩混凝土,抗裂,防水+受力,组合钢模或模板台车,泵送模筑,侧墙插入振捣,底板附着振捣。

P98(28)小导管参数:直径3~5cm,长3~5m,焊接或无缝钢管;注浆孔间距为l0~l5cm,钢管沿拱环向间距为30~50cm,外插角为5°~15°,纵向搭接≮lm。必须配合钢拱架使用。

P98(29)注浆:1)材料:(改性水玻璃、普通水泥单夜浆、水泥-水玻璃双液浆、超细水泥),P.O42.5级及以上水泥;2)注浆工艺:砂卵石渗入;砂层宜劈裂;黏土劈裂或电动;淤泥软土用高压喷射。3)注浆控制要点:(1)控

制加固范围(2)保证注浆效果(3)注浆压力和注浆量试验确定,注浆期间监测地面隆起、地下水污染。

P99(30)管棚适用条件:(1)软弱地层和特殊困难地段,如砂土质、强膨胀、强流变性、浅埋大偏压等围岩;(2)穿

越铁路、穿越地面和地面结构物、大断面地下工程、洞口段、破碎带等特殊地层、特殊地段(大跨度地铁车站、重要文物保护区、河底、海底的地下工程等)。2穿越2特殊1大洞。

P99(31)管棚及浆液参数:(1)长度7-18、直径、壁厚、间距2-2.5管径、纵向搭接>3m。(2)P.O42.5级及以上硅

普硅水泥,中粗砂;配比试验确定。

P99(32)施工流程:放孔位一钻机就位一水平钻孔一压入钢管一注浆(向钢管内或管周围土体)一封口一开挖。

P238(33)轨道交通工程模板支架:

1.顶板结构支架模板预留10~30mm沉落量。

2.端头模板应安装填缝板,填缝板与嵌入式止水带中心线应和变形缝中心线重合,并用模板固定牢固。止水带不得穿孔或用铁钉固定。必须由项目技术员、质检员验收。

P239(34)轨道交通工程混凝土浇筑:

1.运输后如出现离析,必须进行二次搅拌;当坍落度损失后不能满足施工要求时,应加入原水灰比的水泥浆或二次掺加减水剂进行搅拌,严禁直接加水。

2.防水混凝土灌注时的自由倾落度高度不应大于2m。灌注高度超过3m时,

应采用串筒、溜槽或振动溜管下落。3.混凝土灌注过程中应随时观测模板、支架、钢筋、预埋件和预留孔洞等情况,发现问题,及时处理。

P239(35)养护与拆模:1.终凝后应及时养护,垫层混凝土养护期不得少于7d,结构混凝土养护期不得少于14d;2.结构拆模时间:非承重侧模,在混凝土强度达到2.5MPa时方可拆除;承重结构顶板和梁:跨度≤2m,50%;跨度2~8m,70%;跨度>8m,100%。

P239(36)主体结构防水施工:

1.地铁车站防水等级应为一级,不得渗水;

2.地铁车站主体结构应以混凝土结构自防水为主,以接缝防水为重点,辅以防水层加强防水;

3.试配防水混凝土的抗渗等级应比设计要求提高一级;除应满足抗渗等级要求外,还应满足抗压、抗裂、抗冻和抗侵蚀性等耐久性要求。

P240(37)接缝的防水处理:1.墙体水平施工缝应留在高出底板表面不小于300mm的墙体上;拱(板)墙结合的水平

(1施工缝宜留在拱(板)墙接缝线以下 150~300mm 处。2.水平施工缝浇筑前,应先凿毛清理,先铺净浆或涂刷界面处理剂、水泥基渗透结晶型防水涂料,再铺 30~50mm 厚 1:1 水泥砂浆;3.垂直施工缝浇筑混凝土前,应凿毛清理,并应涂刷混凝土界面处理剂或水泥基渗透结晶型防水涂料,同时应及时浇筑混凝土。4.变形缝防水规定:1)变形缝处的混凝土厚度≮300mm ;2)变形缝处的防水措施应能满足接缝两端结构产生的差异沉降及纵向伸缩时的密封防水要求;3)变形缝部位设置的止水带应为中孔型或Ω型,宽度不宜小于 300mm ;5.后浇带防水规定:设在受力和变形较小部位;后浇带可做成平直缝、阶梯形或楔形缝;应采用补偿收缩防水混凝土,强度等级不应低于两侧混凝土;应在两侧混凝土龄期达到 42d 后再施工;后浇带两侧的接缝宜采用中理式止水带、外贴式止水带、预埋注浆管、遇水膨胀止水条(胶)等方法加强防水。

P242(38)喷锚暗挖

1.喷射混凝土(早强,分段分层下而上,前层终凝喷后层,网保护层 2cm ,终凝 2h 后养生≥14d 。)

P279(39)堵渗漏措施:(1)引流管+双快水泥封堵;(2)坑内回填,坑外打孔注浆(聚氨酯或双液浆);

P280(40)管道保护:)掌握管线的施工年限、使用状况、位置、埋深等数据信息。(2)建设单位提供地上地下建(构)筑物、管线资料,必要时坑探。(3)开工前,建设单位召开调查配合会,产权单位指认,标识。(4)基坑开挖范围内的管线,应与建设单位、规划单位和管理单位协商确定管线拆迁、改移和悬吊加固措施。 (5)施工过程,专人随时检查。(6)观测沉降与变形并形成记录,异常情况及时处理。(7)中、高度危险的地下管线,制定应急预案和有效安全技术措施。

P281(41)基坑监测项目:

1.明挖基坑常规监测主要有:地表沉降、管线沉降、地面建筑物沉降、围护结构水平位移、地中土体垂直位移、地中土体水平位移、地下水位、围护结构内力、支撑内力、倾斜及裂缝等。

(记忆:地管建沉降, 围土两位移,水围支内力,倾斜及裂缝)

2.暗挖隧道常规监测项目有:地表沉降、管线沉降、地面建筑物沉降、倾斜及裂缝,洞内状态观察(围岩土质及支护状态)、净空收敛、拱顶下沉。

(记忆:地管建沉降, 围土支状态,净收拱下沉,倾斜及裂缝)

P285(42)喷锚暗挖法施工安全措施:1.井口作业区必须设置围挡。2.工作井不得设在低洼处,且井口应比周围地面高 30cm 以上。3.井口 2m 范围内不得堆放材料。4.提升钢丝绳必须有生产企业的产品合格证,新绳在悬挂前必须对每根绳的钢丝进行试验,库存超过一年的钢丝绳,使用前应进行检验,确认合格并形成文件后方可使用。

四、城镇水处理场站工程

P100(1)给水处理: 自然沉淀、混凝沉淀、过滤、消毒、软化、除铁除猛。

P101(2)给水处理工艺流程与适用条件

常用处理工艺流程及适用条件

表 2K314011—2

工艺流程

适用条件原水→简单处理(如筛网滤过或消毒)

水质较好原水→接触过滤→消毒浊度、色度较低湖泊和水库水,悬浮物<lOOmg /L 原水→混凝、沉淀或澄清→过滤→消毒常规处理流程,浊度<3mg /L 河流水。

原水→调蓄预沉→自然预沉淀或混凝

高浊度水二级沉淀,含砂量大,砂峰持续时间长的沉淀→混凝沉淀或澄清→过滤→消毒情况;预沉后原水含砂量应降低到l000mg /L 以下。

P102(3)污水处理污染物分类:悬浮固体、有机、有毒物质、污染生物和污染营养物质。有机物浓度用生物化学需氧量(BOD5)、化学需氧量(COD)、总需氧量(TOD)和总有机碳(TOC)来表示。 污水处理方法:根据水质类型分为物理处理法、生物处理法、污水处理产生的污泥处置及化学处理法;根据处理程度分为一级处理、二级处理及三级处理等工艺流程。

P105(4)给水处理构筑物和污水处理构筑物:前者包括配水井、药剂问、混凝沉淀池、澄清池、过滤池、反应池、吸滤池、清水池、二级泵站等;后者包括进水闸井、进水泵房、格筛间、沉砂池、初沉淀池、二次沉淀池、曝气池、氧化沟、生物塘、消化池、沼气储罐等。水处理构筑物特点:断面较薄,薄板或薄壳型结构,配筋率较高,具有较高抗渗性和良好的整体性要求。

P106(5)施工方案:结构形式、材料与配比、施工工艺及流程、模板及其支架设计、钢筋加工安装、混凝土施工、预应力施工等主要内容。 单元组合水池工艺流程:土方开挖及地基处理→中心支柱浇筑→池底防渗层施工→浇筑池底混凝土垫层→池内防水层施工→池壁分块浇筑→底板分块浇筑→底板嵌缝→池壁防水层施工→功能性试验。P106(6)模板、支架施工:(1)承载能力、刚度和稳定性;最下层模板预留清扫杂物用的窗口,浇筑前清扫干净检验合格后再将窗口封闭。(2)池壁内模立柱不得同时作为顶板模板立柱。顶板支架斜杆或横杆不得与池壁模板杆件相连。

P107(7)止水带安装:(1)塑料或橡胶止水带应热接,不得叠接;金属止水带接头折叠咬接或搭接;搭接长度≮20mm ,咬接或搭接必须双面焊接。 (2)止水带不得穿孔或铁钉固定。

P107(8)无粘结预应力施工: (1)锚固肋数量和布置保证无粘结预应力筋长不超 50m 且为双数;上下相邻两无粘结预应力筋锚固位置应错开一个锚固肋。(2)严禁塌压碰撞预应力筋及预埋件,预应力筋不应有死弯,严禁有接头。

(3)<25m 时一端张拉;25m ≤长<50m 时,两端张拉;>50m 分段张拉和锚固。(4)封锚混凝土不得低于相应结构混凝土强度,且≮C40。(6)外包层材料采用聚乙烯或聚丙烯,严禁聚氯乙烯;必须使用Ⅰ类锚具。

P108(9)混凝土:混凝土有抗冻、抗渗、抗裂要求。浇筑后应遮盖洒水养护,湿养≥l4d 。

P108(10)模板及支架拆除:按设计、方案拆除,划定安全范围,专人指挥和值守。侧模拆除要求混凝土表面不受损。

整体现浇混凝土底模板拆模时所需混凝土强度

表 2K314021P109-111(11)沉井施工技术:

1.沉井基坑要求同基坑施工,地下水位控制在坑底以下 0.5m ,坑内水及时排除。

2.垫层采用砂垫层上铺垫木或素混凝土,砂垫层中粗砂分层铺设、分层夯实;垫木铺设应使刃脚底面在同一水平面上;平面布置要均匀对称;

3.分节制作沉井

(1)设计强度 75%,方可拆模或浇后一节。(2)后续各节模板不应支于地面上,模板底部距地面≮1m 。

4.辅助法下沉:均匀灌入黄砂、触变泥浆套助沉、空气幕助沉、爆破方法。

5.下沉控制:①下沉应平稳、均衡、缓慢,发生偏斜应通过调整开挖顺序和方式“随挖随纠、动中纠偏”②每班测一次标高、轴线位移;③终沉每小时 1 次,封底前≤10mm/8h 。

6.沉井封底:干封底(底板达设计强度并抗浮方可封泄水井停止降水)和水下封底(多导管,≮1m ,封底混凝土达强且抗浮方可抽水做底板)的要求。

P111(12)水池抗浮

1.有抗浮结构设计时:(1)将水位降至基底以下不少于 500mm 处。(2)及时做抗浮结构。

2.施工过程降、排水要求: (1)降、排水输送至抽水影响半径范围以外的河道或排水管道,并防止环境水源进入施

序号

构件类型构件跨度L(m)达到设计的混凝土立方体抗压强度标准值的百分率(%)1板≤2≥502

≥75>8

≥1002梁、拱、壳≤8

≥75>8≥100

3悬臂构件—

≥100

工基坑。(2)构筑物未具备抗浮条件时,严禁停止降、排水。

3.无抗浮结构设计时,雨、汛期施工过程必须采取抗浮措施

(1)四周设防汛墙,防止外来水进入基坑;建立防汛组织,强化防汛工作。(2)排水盲管(盲沟)和抽水设备,基坑内积水随即排除。(3)应急供电和排水设施。(4)自重<浮力时:引地下水和地表水进入构筑物,使内、外无水位差,使构筑物结构免于破坏。

P113(13)满水试验:

1.试验前必备条件:强度、附加层、抗浮、充排水、安全措施。

2.注水分 3 次,每次设计水深 1/3,大中型池体在底板施工缝以上检查抗渗质量;≯2m/d ,相邻两次注水间隔≮24h ;注至设计水深≮24h 后测初读数,再隔≮24h 测末读数。

3.有盖不测蒸发量,无盖测蒸发量。

4.按池壁和池底的浸湿面积计算;钢筋混凝土水池≤2L(㎡.d),砌体≤3L(㎡.d)。

P310(14)水池气密性试验应符合下列要求

(1)需进行满水试验和气密性试验的池体,应在满水试验合格后,再进行气密性试验。

(2)工艺测温孔的加堵封闭、池顶盖板的封闭、安装测温仪、测压仪及充气截门等均已完成。

试验压力宜为池体工作压力的 1.5 倍。24h 的气压降不超过试验压力的 20%。

五、城市管道工程

P114(1)施工方案主要内容:(1)平面图及开挖断面图;(2)沟槽形式、开挖方法及堆土要求;(3)无支护沟槽边坡要求,有支护沟槽支撑形式、结构、支拆方法及安全措施;(4)施工设备机具型号、数量及作业要求;(5)不良土质地段护坡和防坍塌安全技术措施;(6)施工安全、文明施工、沿线管线及构(建)筑物保护要求等。

P115(2)自然放坡要求:地质条件良好、土质均匀、地下水位低于沟槽底面高程,且开挖深度在 5m 以内、沟槽不设支撑时,沟槽边坡最陡坡度应符合规定。

深度在 5m 以内的沟槽边坡的最陡坡度

表 2K315011—2P115(3)开挖及分层规定:(1)人工开挖超过 3m 应分层,每层≯2m 。(2)层间留台:放坡开槽时≮0.8m,直槽时≮0.5m,安装井点设备时≮l.5m 。(3)原状地基土不得扰动,机械开挖时槽底预留 200~300mm 土层,人工挖至设计高程。(4)槽底局部扰动或受水浸泡时,宜采用天然级配砂砾石或石灰土回填。 (5)安全梯。

P115(4)支撑与支护设置:(1)撑板支撑随挖土及时安装。(2)横排撑板支撑时,开始支撑的沟槽开挖深度不得超过1.0m ;开挖与支撑交替进行,每次交替深度 0.4~0.8m 。(3)施工人员应由安全梯上下沟槽,不得攀登支撑。(4)拆除撑板应制定安全措施,配合回填交替进行。

P116(5)地基处理:15cm 原土夯实,水泡 10cm 内,天然砂石或砂砾;30cm 内卵(块)石并找平。安管:下沟先检查,错口 10%且 2mm ,热熔温度最低进行,金属管内外防腐和阴极保护。

P117(6)不开槽方法选择与设备选型依据

表 2K315012土的类别

边坡坡度(高:宽)

坡顶无荷载坡顶有静载坡顶有动载中密的砂土

1:1.OO 1:1.251:1.50中密的碎石类土(充填物为砂土)

1:0.751:1.OO 1:1.25硬塑的粉土

1:0.671:0.751:1.OO 中密的碎石类土(充填物为黏性土)

1:0.501:0.671:0.75硬塑的粉质黏土、黏土

1:0.331:0.501:0.67老黄土

1:0.101:0.251:0.33软土(经井点降水后)1:1.25施工工法

密闭式顶管盾构浅埋暗挖定向钻夯管工法优点

施工精度高施工速度快适用性强施工速度快施工速度快、成本较低工法缺点

施工成本高

施工成本高速度慢、成本高控制精度低精度低适用范围给排水管道、综合管道给水排水管道、综合管道给水排水管道、综合管道

柔性管道

钢管

根部焊缝相同的材料和工艺;在螺旋管、直缝管焊接的纵向焊缝处不得进行点焊。⑩0°以下气温焊接规定;?焊适用管径

300~40003000以上1000以上300~1000200~1800施工精度

<±50mm 不可控≤30mm ≯0.5倍内径不可控施工距离

较长长较长较短短地质条件各种土层各种土层各种土层砂卵石及含水地层

含水地层不适用、砂卵石不适用地层困难

P118(7)不开槽设备施工安全规定: 1)设备先检再用;2)人员培训上岗;3)管道内系统满足技术、安全、文明要求;

4)供电设置双路电源,能自动切换;动力照明分路供电,作业面移动照明采用低压供电;5)管道内通风、作业环境;

6)监控量测:信息应及时反馈,以指导施工,发现问题及时处理。

P121(8)给水排水管道功能性试验基本规定:(1)两种(或两种以上)管材时,宜按不同管材分别试验。(2)污水、雨污水合流管道及湿陷土、膨胀土、流砂地区的雨水管道,必须经严密性试验。(记忆:砂陷污膨,沙县小吃屋棚)P122(9)压力管道试验准备工作:敞口封闭无附件,管道清理引排水;钢管铁管化学建材管浸泡≮24h ,≤1m 钢筋混凝土管浸泡≮48h ,>1m 钢筋混凝土管浸泡≮72h 。无压管道试验准备工作:管未填,槽无水,孔已封,力大水。P123(10)水压试验:(1)预试验:试验压力稳压 30min 。(2)主试验:停止注水补压,稳定 15min 后压力下降不超允许压力下降数值时,降至工作压力恒压 30min ,无漏水现象,则水压试验合格。(记忆:预三主半三,水三气五散)P123(11)严密性试验。闭水试验:(1)确定试验水头(上游设计水头与管顶内壁取大值+2m ,超过检查井口则检查井口);(2)试验水头恒定 30min 渗水量不超允许值。闭气检验:(1)管内气压 2000Pa 开始计时,规定时间后 P ≥1500Pa 则合格。(记忆:预三主半三,水三气五散)

P127(12)供热管道分类:热媒、所处位置、敷设方式、系统形式、供回;

P128(13)供热管道土建及地下穿越工程:(1)核查开槽范围内地上地下障碍物;向水务、建设主管报批降水方案/专家论证,降水,监测。(2)开槽范围内各种障碍物的保护措施:施工方案取得产权或管理单位同意;不得影响既有管线及建(构)筑物正常使用功能和结构安全,不得沉降、倾斜或塌陷。(3)冬雨期施工要求:雨期施工:截排降水;边坡稳定(缓坡设撑铺薄膜);加强边坡、支撑、土堤检查; 冬期施工:土方开挖不宜在冬期施工;防冻结开挖,覆盖保温或表层翻松 30cm ;地基覆盖防冻结。

P128(14)焊接工艺方案:管材、板材性能和焊接材料;焊接方法;坡口形式及制作方法;焊接结构形式及外形尺寸;焊接接头的组对要求及允许偏差;焊接电流的选择;焊接质量保证措施;检验方法及合格标准;。

P129(15)安装与焊接:①测量复核管道中心和高程,坡向坡度;②管道安装顺序:先安装干管,再安装检查室,最后安装支线;③纵向焊缝之间应错开 100mm 弧长;④任何位置不得有十字形焊缝;⑤两相邻环焊缝中心距离应>钢管外径且 150mm ;⑥对接管口时,应检查管道平直度,接口中心 200mm 处测量,允许偏差为 1mm ,在所对接钢管的全长范围内,最大偏差值不应超过 10mm ;⑦严禁强行对口焊接;⑧管道支架处不得有环形焊缝;⑨定位焊应采用与缝返修:编制焊接返修工艺文件;返修前应将缺陷除净;预热温度应比原焊缝适当提高;焊缝同一部位的返修次数不得超过两次。P130(16)直埋保温安装:(1)检查沟槽底高程、坡度、基底处理,出现折角或折角大于设计值,必须经设计确认;

(2)接口保温在管道安装完毕及强度试验合格后进行;必须全部气密性检验合格;0.02MPa ,≮2min ,用肥皂水检查无气泡为合格;直埋蒸汽管道必须设置排潮管;焊缝应进行 100%X 射线探伤检查;钢质外护管宜采用对接焊,焊接不应少于两遍,并应进行 100%超声波探伤检验;外护管接口应做严密性试验,压力 0.2MPa ;(3)直埋蒸汽管道必须设置排潮管;钢制外护管必须进行外防腐(电火花检漏仪检测);工作管的现场接口焊接应采用氩弧焊打底,焊缝应进行 100%X 射线探伤检查。 (4)管道和安装在管道上的管件、设备保温应在试压、防腐验收合格后进行。(5)保温应在试压、防腐验收合格后进行;保温材料中任选 1~2 组试样进行导热系数、保温层密度、厚度和吸水(质量含水、憎水)率测定,导热系数超过设计取定值 5%以上的材料不得使用;保温层厚度超过 100mm 时,应分层逐层施工;

P133(17)支吊架安装:(1)管道安装前,应先完成管道支、吊架的安装。支、吊架安装后经检查确认位置准确、安装牢固,坡度符合设计要求,方可进行管道安装;(2)管道支、吊架处不应有焊缝;(3)固定支架安装规定:有轴向补偿器的管段,在补偿器安装前,管道和固定支架之间不得进行固定; 固定支架卡板和支架结构接触面应贴实,但不得焊接,以免形成“死点”,发生事故。

P134(18)法兰、阀门安装:法兰端面应保持平行;偏差≯法兰外径 1.5%,且≯2mm ;法兰与法兰、法兰与管道应保持同轴;不得采用先加垫片并拧紧法兰螺栓,再焊接法兰焊口的方式进行法兰焊接;法兰连接应使用同一规格的螺

栓,安装方向应一致;阀门进场前应进行强度和严密性试验。不得用阀门手轮作为吊装的承重点;

阀门不得作为管道末端的堵板使用。

P136(19)补偿器安装:为了避免管道由于温度变化而引起的应力破坏,保证管道在热状态下的稳定和安全,必须在管道上设置各种补偿器,以补偿管道的热伸长及减弱或消除因热膨胀而产生的应力。

P137(20)供热站:(1)管道及设备安装前,土建施工单位、工艺安装单位及监理单位应对预埋吊点的数量及位置,设备基础位置、表面质量、几何尺寸、高程及混凝土质量,预留孔洞的位置、尺寸及高程等共同复核检查,并办理书面交验手续。 (2)灌筑地脚螺栓用的细石混凝土(或砂浆)应比基础混凝土的强度等级提高一级;拧紧地脚螺栓时,混凝土应达到设计强度 75%以上。

P138(21)供热管道功能性试验:

(1)站内所有系统均应进行严密性试验。试验压力为 1.25 倍的设计压力,且不得低于 0.6MPa 。

(2)开式设备只做满水试验,以无渗漏为合格。

P139(22)供热管道清洗规定:(1)用水清(冲)洗要求:应按主干线、支干线、支线分别进行,二级管网应单独冲洗。冲洗前应满水浸泡管道,水流方向应与设计的介质流向一致严禁逆向冲洗;蒸汽清洗规定:蒸汽管道必须用蒸汽吹洗;蒸汽吹洗前应缓慢升温进行暖管,暖管速度不宜过快,并应及时疏水。暖管时阀门的开启要缓慢进行,避免汽锤现象。并应检查管道热伸长、补偿器、管路附件及设备等工作情况,恒温 1h 达到设计要求后进行吹洗。P140(23)供热管道试运行:(1)站内所有系统和设备须经有关各方预验收合格,供热管网与热用户系统已具备试运行条件。(2)编制试运行方案,并经建设单位、设计单位、施工单位、监理单位和接收管理单位审查同意并进行交底。 (3)供热管线工程应与换热站工程联合进行试运行,连续运行 72h 。

P140(24)燃气管道的分类(用途、敷设方式、输气压力) 高压和中压 A 燃气管道,应采用钢管;中压 B 和低压燃气管道,宜采用钢管或机械接口铸铁管。中、低压地下燃气管道采用聚乙烯管材。

P142(25)室内安装规定:1.明设;不得穿过易燃易爆的地方;不得有潮湿或腐蚀性介质;严禁引入卧室;水平穿过应安装在套管中;2.对阀门逐个进行外观检查,进行严密性试验;阀门应在关闭状态下安装。

P143(26)室外安装规定:1.不得从建筑物和大型构筑物下面穿越。地下燃气管道不得在堆积易燃、易爆材料和具有

名称

成本补偿量安装地点安全性其他自然补偿

最简单经济较小利用管道自身弯头进行—最广泛使用波纹管补偿器

高大安装检修方便防失稳严要求品种多规格全球形补偿器

低大空间小,安装方便热媒易泄露局部阻力小,适合长距离架空管套筒补偿器

低大

占地面积小热媒易泄露流体阻力小,维护工作量大方形补偿器低—占地大,安装方便安全可靠局部阻力大

腐蚀性液体的场地下面穿越,并不宜与其他管道或电缆同沟敷设。2.埋设在车行道下时,≮0.9m;埋设在非车行道(含人行道)下时,≮0.6m;埋设在庭院时,≮0.3m;埋设在水田下时,≮0.8m。

P144(27)燃气管道穿越铁路、高速公路、电车轨道或城镇主要干道时的要求:(1)穿越铁路或高速公路的燃气管道,外加套管,并提高绝缘防腐等级。(2)穿越铁路的燃气管道的套管,所应符合的要求①套管埋设的深度:铁路轨底

至套管顶≮1.20m,并应符合铁路管理部门的要求。②套管宜采用钢管或钢筋混凝土管。③内径应比燃气管道外径

大l00mm以上。④套管两端与燃气管的间隙应采用柔性的防腐、防水材料密封,其一端应装设检漏管。⑤套管端部

距路堤坡脚外的距离≮2.0m。(3)燃气管道穿越电车轨道或城镇主要干道时宜敷设在套管或管沟内;穿越高速公路

的燃气管道的套管、穿越电车轨道或城镇主要干道的燃气管道的套管或管沟,应符合下列要求:①套管内径应比燃

气管道外径大l00mm以上,套管或管沟两端应密封,在重要地段的套管或管沟端部宜安装检漏管。②套管或管沟端

部距电车道边轨≮2.0m;距道路边缘≮l.0m。③宜垂直穿越。

P145(28)管桥跨越:(1)≯0.4MPa。(2)安全防护措施:1)加厚的无缝钢管或焊接钢管,对焊缝进行l00%无损探伤。

2)管道管底高程符合通航净空要求,管架外侧设护桩。3)与随桥敷设的其他可燃气体管道保持一定间距。4)设置必

要补偿和减震措施。5)向下弯曲部分与水平管夹角宜采用45°形式。6)对管道应做较高等级的防腐保护。

P145(29)穿越河底时:(1)宜用钢管。(2)管道至规划河底的覆土厚度,应根据水流冲刷条件确定,对不通航河流

≮0.5m;对通航的河流≮1.0m。(3)稳管措施计算确定。(4)河流两岸上、下游应设立标志。

P145(30)对口焊接要求:将管口以外100mm范围内的油漆、污垢、铁锈、毛刺等清扫干净,清理合格后及时对口施焊。对口完成后应立即进行定位焊;定位焊同正式焊;钢管的纵向焊缝(螺旋焊缝)端部不得进行定位焊;对好口必须当天焊完;焊接工艺评定:施工单位编制作业指导书并试焊,首次使用的钢管、焊接材料、焊接方法、焊后热处理等,进行焊接工艺评定,确定焊接工艺。分层施焊:氩弧焊打底,焊条电弧焊分层填充、盖面;

P146(31)焊口防腐:现场无损探伤完和分段强度试验后进行补口防腐;防腐前处理等级不低于P Sa2级;补口防

腐前必须将焊口两侧直管段铁锈全部清除,呈现金属本色,找出防腐接茬,用防腐材料补口处理。电火花检漏仪(2.5kV)检查;焊口除锈用喷砂除锈,及时防腐;

P148(32)燃气管道埋设要求:(1)沟槽开挖:人工开挖且无地下水时,槽底预留5~10cm,机械开挖且有地下水时,槽底预留≮15cm;局部超挖应回填压实:15cm以内,原土;15cm及以上,石灰土;有地下水或含水量较大,级配

砂石或天然砂;密实度不得低于原地基密实度。(2)管道两侧及管顶以上0.5m内回填土中不得含有碎石、砖块等,

且不得采用灰土回填。沟槽支撑应在管道两侧及管顶以上0.5m回填压实后,进行拆除,应采用细砂填实缝隙。回

填土应分层压实,分层检验压实度;每层虚铺厚度宜0.2~0.3m,管道两侧及管顶以上0.5m内回填土必须人工压实,管顶0.5m以上的回填土可采用小型机械压实,每层虚铺厚度宜为0.25~0.4m;(3)警示带敷设:平整地敷设在管

道的正上方0.3~0.5m;警示带宜采用黄色聚乙烯等不易分解的材料。

P150-151(33)燃气管道功能性试验:

1.管道安装完毕后应依次进行管道吹扫、强度试验和严密性试验。

P250(34)管道质量验收:1.分项工程符合下列两项要求者为“合格”:①主控项目合格率100%;②一般项目合格率≥80%,且偏差点最大偏差应在允许偏差的1.5倍之内。

P251(35)焊工资格和施焊环境:1.焊工资格:考试合格,并持有国家质检总局统一印制的《特种设备作业人员证》,证书应在有效期内,且焊接工作不能超出持证项目允许范围,中断焊接工作超过6个月,再次上岗前应重新考试。2.下列情况严禁焊接:1)焊条电弧焊时风速大于8m/s(5级风);2)气体保护焊时风速大于2m/s(2级风);3)焊接电弧1m范围内的相对湿度大于90%;4)雨、雪环境。

P251(36)燃气管道施工质量检查:

1.I、Ⅱ区部位,密实度≥90%;

2.防腐:(1)防腐前应逐根进行外观检查和测量;(2)新建下列燃气管

道必须采用外防腐层辅以阴极保护系统的腐蚀控制措施:1)>0.4MPa

的燃气管道;2)≥100mm,且≥0.01MPa的燃气管道。

(5)下沟前100%外观检查,回填前100%电火花检漏,回填后必须对防腐层完整性进行全线检查。

3.焊接工程质量检查与验收:外观检查→内部质量检验→强度试验→严密性试验。

焊缝内部质量抽样检验要求:①当设计无规定时,抽查数量不应少于焊缝总数15%,且每个焊工不应少于一个焊缝。抽查时,应侧重抽查固定焊口。②对穿越或跨越铁路、公路、河流、桥梁、有轨电车及敷设在套管内的管道环向焊缝,必须进行100%的射线照相检验。③当抽样检验出现不合格焊缝时,对不合格焊缝返修后,按下列规定扩大检验:双倍抽检,再不合格,该焊工焊接焊缝全部检测。返修后焊缝100%检测。同一焊缝的返修次数不应超过2次。

P256(37)供热管道施工质量检查:

1.管沟及检查室砌体结构质量规定:砂浆抗压强度和砂浆饱满度为主控项目。

2.沟槽回填质量:不得回填碎砖、石块、大于100mm的冻土块及其他杂物;

3.回填土的密实度要求:

1)胸腔部位(Ⅰ区)≮95%;

2)管顶或结构顶上500mm范围内(Ⅱ区)≮87%;

3)Ⅲ区不应小于87%,或按道路/绿地回填要求。

4)直埋管线胸腔部位,Ⅱ区回填材料应按设计要求执行

或填砂夯实。

4.焊接质量检验次序:(1)对口质量检验;应检验坡口质量、对口间隙、错边量和纵焊缝位置(记忆:纵坡对错);任何位置不得有十字形焊缝;支架处不得有环形焊缝;不宜在焊缝及其边缘上开孔。(2)外观质量检验;(3)无损

探伤检验;(4)强度和严密性试验。(记忆:对外无强严,对外屋墙沿)

5.无损探伤检验规定:1)必须由有资质的检验单位完成;2)宜采用射线探伤。当采用超声波探伤时,应采用射线探伤复检,复检数量应为超声波探伤数量的20%。角焊缝处的无损检测可采用磁粉或渗透探伤。

6.需要进行100%无损探伤检验:

1)干线管道与设备、管件连接处和折点处;2)穿越铁路、高速公路的在铁路路基两侧各10m范围内,穿越城市主

要道路的不通行管沟在道路两侧各5m范围内,穿越江、河、湖等在岸边各10m范围内的焊缝;3)不具备强度试验

条件的管道焊缝;4)现场制作的各种承压设备、管件;5)返修后的焊缝;6)穿越构建筑物,套管/地沟中环焊缝。

7.当无损探伤抽样检出现不合格焊缝时,对不合格焊缝返修后,并应按下列规定扩大检验:同燃气管道P247

P263-265(38)柔性管道:

1.钢管、球墨铸铁管、化工建材(塑料)管。800mm支撑,试验段选一井段或≥50m。

2.回填(管顶50cm以下人工对称回填,支撑角范围填中粗砂,半径以下防上浮、位移,一昼夜中气温最低时段)。

3.压实(两侧及管顶以上500mm轻型压实机具,对称,管道两侧压实面的高差不应超过300mm。先低后高,层层夯实,夯夯相连)。

4.检验(每1000㎡取样一次,两组测试;钢管或球墨铸铁管道不超过2%、化学建材管道不超过3%;)

5.变形处理:(1)回填至设计高程时应在12~24h内测量并记录管道变形率;(2)钢管或球墨铸铁管道变形率超2%

但不超3%时,化学建材管道变形率超3%但不超5%时,部分挖出重新夯底;钢管或球墨铸铁管道的变形率超过3%时,化学建材管道变形率超过5%时,应挖出管道,并会同设计研究处理。

P311(39)焊接施工单位应符合下列规定:

(1)有负责焊接工艺的焊接技术人员、检查人员和检验人员;

(2)有符合焊接工艺要求的焊接设备且性能稳定可靠;

(3)有保证焊接工程质量达到标准的措施;

(4)焊工应持有效合格证,并应在合格证准予的范围内焊接。

P312(40)电熔连接和热熔连接选择:

对不同级别、不同熔体流动速率的聚乙烯原料制造的管材或管件,不同标准尺寸比(SDR值)的聚乙烯燃气管道连接时,必须采用电熔连接。

六、生活垃圾填埋处理工程

P166(1)填埋区结构从上至下:渗沥液收集导排系统、

防渗系统和基础层。

二、生活垃圾填埋场填埋区防渗层施工技术

P157(2)泥质防水层施工施工程序

P158(3)泥质防水层质量控制要点:(1)施工队伍的资质与业绩:营业执照、专业工程施工许可证、质量管理水平是否符合本工程的要求;从事本类工程的业绩和工作经验(2)膨润土进货质量:产品出厂三证(产品合格证、产品说明书、产品试验报告单)(3)膨润土掺加量的确定(4)拌合均匀度、含水量及碾压压实度:含水量最大偏差不宜超过2%(5)检验项目压实度和渗水。

P158(4)土工合成材料膨润土垫(GCL):(1)GCL主要用于密封和防渗。(2)施工要求:不能在有水的地面及下雨时施工,在施工完后要及时铺设其上层结构如HDPE膜等材料。(3)施工流程。

(4)要点:验基底、搭接25±5cm,顺坡上压下,品形避免十字,当日覆盖,雨雪停工。

P159(5)高密度聚乙烯膜防渗层施工程序:P160(9)HDPE膜焊接检验:

P161(6)HDPE膜铺设要点(1)铺设应一次展开到位,不宜展开后再拖动;应为材料热胀冷缩导致的尺寸变化留出伸缩量;应对膜下保护层采取适当的防水、排水措施;应采取措施防止HDPE膜受风力影响而破坏;(2)铺设过程中控制搭接宽度和焊缝质量,监理必须全程监督焊接和检验。(2)先边坡后场底,卷材自上而下滚铺;斜坡上不出现

横缝,坡顶或坡顶≮1.5m;(3)当天焊接,能焊多少铺多少,冬期严禁铺设;

P162(7)HDPE膜试验性焊接:(1)每个焊接人员和设备每天在焊接之前进行试验性焊接;(2)在监理的监督下进行HDPE 膜的试验性焊接;(3)试验性焊接完成后,割下3块,测试撕裂和抗剪强度;(4)在试焊样品上标明样品编号、焊接人员编号、设备编号、焊接温度、环境温度、预热温度、日期、时间和测试结果;并填写HDPE膜试样焊接记录表,经现场监理和技术负责人签字后存档。

P162(8)HDPE膜生产焊接:(1)坡度大于1:10(10%)处不可有横向接缝;(2)所有焊缝做到从头到尾进行焊接和修补。唯一例外的是在锚固沟的接缝可以在坡顶下300mm的地方停止焊接;(3)需要采用挤压焊接时,在HDPE膜焊接的地

方要除去表面的氧化物,并应严格限制只在焊接的地方进行,磨平工作在焊接前不超过1h进行。(4)为避免拱起,边坡和底部HDPE膜的焊接应在清晨或晚上气温较低时进行;(5)焊接检测记录表内容同试样焊接要求。

P166(9)垃圾填埋与环境保护

1.远离饮用水源,少占良田。远离居民区,最短距离为500m。设在当地夏季主导风向的下风向。

2.生活垃圾填埋场不得建在下列地区:(1)国家、地方自然保护区和珍贵动植物保护区。(2)地下水集中供水水源地及补给区、水源保护区。(3)填埋区与渗沥液处理区边界距河流和湖泊50m以内。(4)洪泛区和泄洪道。(5)尚

未开采的地下蕴矿区。(6)填埋区与渗沥液处理区边界距民用机场3km以内。(7)公园、风景、游览区、文物古迹区,考古学、历史学及生物学研究考察区。(8)军事要地、军工基地和国家保密地区。

3.填埋场必须进行防渗处理,防止对地下水和地表水的污染,同时还应防止地下水进入填埋区。填埋场必须采用水平防渗,必须采用HDPE膜和黏土矿物相结合的复合系统进行防渗。水质检查井设置在填埋场区外影响范围内。

P167(10)开工前测量工作:(1)办理桩点交接手续。桩点应包括:各种基准点、基准线的数据及依据、精度等级。

施工单位应进行现场踏勘、复核。(2)开工前应对基准点、基准线和高程进行内业、外业复核。

P168(11)新建控制网:>1km2或重要工业区,一级导线精度;<1km2或一般建筑区,二、三级导线精度。平面控制点有效期≯1年,高程控制点有效期≯半年。

P169(12)竣工图编制:(1)无变更,直接盖竣工章;(2)变更不超1/3,原图修改盖章;(3)重大改变或变更超1/3,

重新绘制盖章。完成后,原设计及施工单位技术负责人审核签字。

最全面二级建造师建筑实务知识点整理

建筑工程管理与实务 2A310000 建筑工程技术 1、荷载如何分类? (1)按随时间的变异分类: ①永久作用(如结构自重、预加应力、混凝土收缩、基础沉降、焊接变形等)。 ②可变作用(如安装荷载、屋面与楼面活荷载、雪风、吊车荷载等)。 ③偶然作用(如爆炸力、撞击力、雪崩、严重腐蚀、地震、台风等)。 (2)按结构的反应分类 ①静态作用(如结构自重、楼面活荷载、雪荷载等); ②动态作用(如地震作用、吊车设备振动、高空坠物冲击作用等) (3)按荷载作用面大小分类: ①均布面荷载;②线荷载;③集中荷载。 (4)按荷载作用方向分类: ①垂直荷载(如结构自重、雪荷载等); ②水平荷载(如风荷载、水平地震作用等)。 8、结构设计要满足那几项功能? (1)安全性。在正常施工和正常使用条件下,能承受各种荷载和变形而不破坏;在偶然事件发生后,结构仍能保持必要的整体稳定性。 (2)适用性。在正常使用时,应具有良好的工作性能。(如吊车梁变形过大,水池出现裂缝等,都影响正常使用,即影响适用性)。 (3)耐久性。在正常维护的条件下,结构应能在预计的使用年限内满足各项功能要求。 9、结构的可靠性是什么含义? 结构的可靠性包括:安全性、适用性和耐久性。 10、结构的两种极限状态是指什么? (1)承载力极限状态。 承载力极限状态是对应予结构或构件达到最大承载能力或不适于继续承载的变形。它包括:因强度超过而破坏;在反复荷载下疲劳破坏;结构失去平衡(如倾覆、滑移)等。所以对所有结构和构件都必须按承载力极限状态进行计算,以满足结构的安全性。 (2)正常使用极限状态。 正常使用极限状态相应于结构或构件达到正常使用或耐久性的某项规定的限值。它包括:因过度变形,影响正常使用或外观;过早产生裂缝或裂缝发展过宽;在动力荷载作用下产生过大的振幅等。 11、杆件的受力形式有哪几种? 五种:拉伸、压缩、弯曲、剪切和扭转。 12、什么叫材料的强度?材料有哪几种强度? (1)材料发生破坏时的应力称为强度; (2)材料有抗拉强度、抗压强度、抗剪强度等。对有屈服点的钢材还有屈服强度和极限强度的区别。 13、受压杆件稳定的临界力如何计算?临界力与哪些因素有关? 临界力计算公式为:。临界力Pij与下列因素有关: (1)压杆的材料(钢柱的Pij比木柱大,因为钢柱的弹性模量E大); (2)压杆的截面形状与大小(截面大不易失稳,因为惯性矩I大); (3)压杆的长度l(长度大,易失稳); (4)压杆的支承情况(两端固定与两端饺接比,两端固定的Pij大,不易失稳;两端饺接的与一端固定一端自由的比,两端绞接的Pij大,不易失稳)。 15、在装饰装修过程中,如有结构变动或增加荷载时,应注意哪些问题? 1)在设计和施工时,将各种增加的装饰装修荷载控制在允许范围以内。如果做不到这一点,应对结构进行重新验算,必要时应采取相应的加固补强措施。 2)装饰装修设计必须保证建筑物的结构安全和主要使用功能。当涉及主体和承重结构改动或增加荷载时,必须由原结构设计单位或具备相应资质的设计单位核查有关原始资料,对既有建筑结构的安全性进行核验、确认。 3)装饰装修施工中,严禁违反设计文件擅自改动建筑主体、承重结构或主要使用功能;严禁未经设计确认和有关部门批准,擅自拆改水、暖、电、燃气、通信等配套设施。 16、如何简支梁跨中最大位移如何计算?影响位移的因素有哪些?

二级建造师公路工程整理重点

二级建造师公路工程整理重点

二级建造师《公路工程》整理重点 路面工程 一、粒料类包括内容及适用范围 (一)粒料类包括内容 1.嵌锁型——包括泥结碎石、泥灰结碎石、填隙碎石等。 2.级配型——包括级配碎石、级配砾石、符合级配的天然砂砾、部分砾石经轧制掺配而成的级配砾、碎石等。 (二)粒料类适用范围1.级配碎石可用于各级公路的基层和底基层。 2.级配砾石、级配碎砾石以及符合级配、塑性指数等技术要求的天然砂砾,可适用于轻交通的二级和二级以下公路的基层以及各级公路的底基层。 3,填隙碎石可用于各等级公路的底基层和二级以下公路的基层。 对原材料的技术要求各类基层、底基层的集料压碎值应符合规定。 (1)填隙碎石的单层铺筑厚度宜为10~12cm,最大粒径宜为厚度的0.5~0.7倍。用做基层时,最大粒径不应超过53mm;用做底基层时,最大粒径不应超过63mm.填隙料可用石屑或最大粒径小于10mm的砂砾料或粗砂,主骨料和填隙料的颗粒组成可参照有关规范的规定。 (2)级配碎石宜用几种粒径不同的碎石和石屑掺配拌制而成,其粒料的级配组成应符合相应的试验规程的要求,且级配应接近圆滑曲线。用于底基层的未筛分碎石的级配,宜符合相应的试验规程的要求。级配碎石用做基层时,其压实度不应小于98%;用做底基层时,其压实度不应小于96%。(3)级配砾石或天然砂砾用做基层或底基层,其颗粒组成应符合相应的试验规程的要求,且级配宜接近圆滑曲线。 级配砾石或天然砂砾用做基层时,其重型击实标准的压实度不应小于98%,CBR值不应小于60%;用做底基层时,其重型击实标准的压实度不应小于96%,CBR值对轻交通道路的不应小于40%,对中等交通道路不应小于60%。 三、级配碎石路拌法施工 根据各路段基层或底基层的宽度、厚度及规定的压实干密度并按确定的配合比分别计算各段需要的未筛分碎石和石屑的数量或不同粒级碎石和石屑的数量,并计算每车料的堆放距离。 未筛分碎石的含水量较最佳含水量宜 大1%左右。未筛分碎石和石屑可按预定比 例在料场混合,同时洒水加湿,使混合料 的含水量超过最佳含水量约l%。 集料装车时,应控制每车料的数量基 本相等。在同一料场供料的路段内,宜由 远到近卸置集料。卸料距离应严格掌握, 避免料不够或过多。未筛分碎石和石屑分 别运送时,应先运送碎石。 应事先经过试验确定集料的松铺系数 并确定松铺厚度。人工摊铺混合料时,其 松铺系数约为1.40~1. 50;平地机摊铺混 合料时,其松铺系数约为1.25一1.35. 用平地机或其它合适的机具将料均匀 地摊铺在预定的宽度上,表面应力求平整, 并具有规定的路拱。应同时摊铺路肩用料。 对于二级及二级以上公路,应采用稳 定土拌和机拌合级配碎石。对于二级以下 的公路,在无稳定土拌和机的情况下,可 采用平地机或多铧犁与缺口圆盘耙相配合 进行拌合。 用稳定土拌和机应拌合两遍以上。拌 合深度应直到级配碎石层底。在进行最后 一遍拌合之前,必要时先用多铧犁紧贴底 面翻拌一遍。 用平地机进行拌合,宜翻拌5~6遍, 使石屑均匀分布于碎石料中。平地机拌合 的作业长度,每段宜为300~500m.平地机 刀片的安装角度宜符合要求。整形后,当 混合料的含水量等于或略大于最佳含水量 时,立即用12t以上三轮压路机、振动压 路机或轮胎压路机进行碾压。直线和不设 超高的平曲线段,由两侧路肩开始向路中 心碾压;在设超高的平曲线段,由内侧路 肩向外侧路肩进行碾压。碾压时,后轮应 重叠1/2轮宽;后轮必须超过两段的接缝 处。后轮压完路面全宽时,即为一遍。碾 压一直进行到要求的密实度为止。一般需 碾压6~8遍,应使表面无明显轮迹。压路 机的碾压速度,头两遍以采用1.5~1.7km /h为宜,以后用2.0~2.5km/h. 四、级配碎石中心站集中拌合法施工 1.级配碎石混合料能够在中心站用多 种机械进行集中拌合,如强制式拌和机、 卧式双转轴桨叶式拌和机、普通水泥混凝 土拌和机等。 2.对用于高速公路和一级公路的级配 碎石基层和中间层,宜采用不同粒级的单 一尺寸碎石和石屑,按预定配合比在拌和 机内拌制级配碎石混合料。 3.在正式拌制级配碎石混合料之前, 必须先调试所用的厂拌设备,使混合料的 颗粒组成和含水量都能达到规定的要求。 在采用未筛分碎石和石屑时,如未筛分碎 石或石屑的颗粒组成发生明显变化,应重 新调试设备。 4.将级配碎石用于高速公路和一级公 路时,应用沥青混凝土摊铺机或其它碎石 摊铺机摊铺碎石混合料。摊铺机后面应设 专人消除粗细集料离析现象。 5.振动压路机、三轮压路机进行碾压, 碾压方法同路拌法 6.级配碎石用于二级和二级以下公路 时,如没有摊铺机,也可用自动平地机(或 摊铺箱)摊铺混合料。 五、填隙碎石施工 1.备料:根据各路段基层或底基层的 宽度、厚度及松铺系数,计算各段需要的 粗碎石数量;根据运料车辆的车厢体积, 计算每车料的堆放距离。填隙料的用量约 为粗碎石质量的30%~40%。 2.运输粗碎石:在同一料场的路段内, 由远到近将粗碎石按规范计算的距离卸置 于下承层上。卸料距离应严格掌握,避免 有的路段料不够或料过多。 3.摊铺:用平地机或其它合适的机具 将粗碎石均匀地摊铺在预定的宽度上,表 面应力求平整,并有规定的路拱。应同时 摊铺路肩用料。检查松铺材料层的厚度是 否符合预计要求,必要时,应进行减料或 补料工作。 4.撒铺填隙料和碾压。 (1)干法施工 1)初压:用8t两轮压路机碾压3—4 遍,使粗碎石稳定就位。 2)撒铺填隙料:用石屑撤布机或类似 的设备将干填隙料均匀地撤铺在已压稳的 粗碎石层上,松铺厚度约2.5~3.0cm. 必要时,用人工或机械扫匀。 3)碾压:用振动压路机慢速碾压,将 全部填隙料振人粗碎石间的孔隙中。如没 有振动压路机,可用重型振动板。碾压方 法同前,但路前两侧应多压2~3遍。 4)再次撒布填隙料:用石屑撒布机或 类似的设备将干填隙料再次撤铺在粗碎石 层上,松铺厚度约2.0~2.5cm.用人工或 机械扫匀。

二级建造师知识点整理

20XX年二级建造师知识点整理:施工安全管理策划 一、施工安全管理策划的原则 (1)预防性 (2)全过程性 (3)科学性 (4)可操作性和针对性 (5)动态控制 (6)持续改进 (7)实效的最优化 二、施工安全管理策划的基本内容 1.安全策划的依据 2.工程概况 3.工程及场地布置 4.施工过程中危险因素的分析 5.主要安全防范措施 6.预期效果评价 7.安全措施经费 (1)安全教育及培训的设备、设施等费用; (2)主要生产环节专项防范设施费用; (3)安全劳动保护用品费用; (4)检验、检测设备及设施费用; (5)事故应急求援措施费用。 三、施工安全管理目标策划 1.安全目标; 2.管理目标; 3.工作目标; 隐患整改达达到“五定”要求,即:定整改责任人、定整改措施、定整改完成时间、定整改完成人、定整改验收人。 必须把好安全生产的“七关”要求,即:教育关、措施关、交底关、防护关、文明关、验收关、检查关。 20XX年二级建造师知识点整理:施工安全管理实施 一、施工安全管理实施的基本要求 二、施工安全技术措施 1.施工安全技术措施的编制要求 编制施工组织设计或施工方案时,在使用新技术、新工艺、新设备、新材料的同时,必须考虑相应的施工安全技术的措施。 对于有毒、易燃、易爆等项目的施工作业,必须考虑防止可能给施工人员造成危害的安全技术措施。

2.施工安全技术措施的主要内容 施工安全技术措施可按施工准备阶段和施工阶段编写。 3.施工安全技术措施的审批管理 (1)一般工程施工安全技术措施在施工前必须编制完成,并经过项目经理部的技术部门负责人审核,项目经理部总工程师审批,报公司项目管理部、安全监督部门备案。 (2)对于重大工程或较大专业工程的施工安全技术措施,由项目总工程师审核,公司项目管理部、安全监督部复核,由公司技术部或公司部工程师委托技术人员审批,并在公司项目管理部、安全监督部备案。 (3)大型、特大型工程安全技术措施,由项目经理部总工程师组织编制,报公司技术部、项目管理部、安全监督部审核,由公司总工程师审批,并在上述公司的三个部门备案。 (4)分包单位编制的施工安全技术措施,在完成报批手续后报项目经理部的技术部门备案。 4.施工安全技术措施变更 (1)施工过程中若发生设计变更时,原安全技术措施必须及时变更,否则不准施工(2)施工过程中由于各方面原因所致,确实需要修改原安全技术措施时,必须经原编制人同意,并办理修改审批手续。 三、施工安全技术交底 1.施工安全技术交底的基本要求; 2.施工安全技术交底制度; 3.施工安全技术交底的主要内容; 做到“四口”、“五临边”的防护设施,基中“四口”为通道口、楼梯口、电梯井口、预留洞口:“五临边”为未栏杆的阳台周边、无外架防护的屋面周边、框架工程的楼层周边、卸料平台的外侧边及上下跑道、斜道的两侧边。 四、安全文明施工措施 1.现场大门和围档设置; 市区主要路段不宜低于2.5m;一般路段不低于1.8m. 2.现场封闭管理; 3.施工场地的布置; 施工现场大门内必须设置明显的五牌一图。即工程概况牌、安全生产制度牌、文明施工制度牌、环境保护制度牌、消防保卫制度牌及施工现场平面布置图。 设置施工现场安全“五标志”,即:指令标志,禁止标志,警告标志,电力安全标志和提示标志。 4.现场材料、工具堆放; 5.现场生活设施布置; 6.现场防火布置; 坚决执行现场防火“五不走”的规定,即:交接班不交待不走,用火设备火源不熄灭不走,用电设备不拉闸不走,可燃物不清干净不走,发现险情不报告不处理不走。 7.现场综合治理; 五、施工安全检查 1.施工安全检查的内容;

2019二级建造师考试《法律法规》必背知识点大全

2019二级建造师法律法规复习重点 第一章建造师管理制度 第一节建造师管理制度 一、注册管理 概念: 注册建造师 1、通过考核认定或考试合格取得资格证书 按规定注册取得注册职业证书和职业印章 的专业技术人员 2、未取得注册职业证书的职业印章的,不得担任大中型建设工程项目的施工单位项目负责人,不得以注册建造师的名义从事相关活动。 (言下之意:小型工程的项目负责人不一定需要建筑师担任) 1、下列有关建筑师执业的行为中,合乎我国有关管理规定的是( C ) A 在某工程项目中担任项目经理。 B、王某从事项目管理工作多年,并以取得一级项目经理资质证书,经所在单位同意,以建造师的名义在当地的一个项目上担任项目经理。 C、陈某参加了建造师的执业资格考试,没有通过,但其单位急需用人,仍然聘任其为小型项目工程的项目经理。 虽然没有通过,但其单位因急需用人仍然以建造师的名义聘任其为某工程的项目经理。 2、取得建造师执业资格证书的人员,以建造师的名义执业的前提规定(B) A、备案 B、注册 C、审批 D、认证 3、万某2006年9月参加全国二级建造师资格考试,假如他成绩合格,就可以( C ) A、以建造师的名义担任在建设工程项目施工的项目经理。 B、通过注册取得建造师执业资格证书。 C、取得建造师执业资格证书,通过注册以建造师的名义执业。 (一)注册申请 注册的受理,审批,核发方:省,自治区,直辖市人民政府建设主管部门。核发 证书后30日内报国务院建设主管部门备案。 2006年1 名参加二级建造师考试,2007年4月在江苏南通某项目工作期间,获悉其建造师考试合格,并已取得资格证书。张某所在工作单位工商注册在上海奉贤。则张某( D ) A、可以自行向南通市建设主观部门申请注册。 B、因当通过其所在单位向上海事或江苏省建设主观部门申请注册。 C、因当通过其所在单位向奉贤取建设主观部门申请注册。

二级建造师《市政公用工程管理与实务》各章节重要知识点整理

市政公用工程管理与实务 2K310000 市政公用工程施工技术 2K311000 城市道路工程 2K311010 城镇道路工程结构与材料 1)水泥混凝土设计使用年限30年,沥青混凝土设计使用年限15年,沥青贯入式碎砾石设计使用年限10年,沥青表 明处治设计年限为8年。 2)柔性路面(抗弯强度小,弯沉变形较大),它的破坏取决于极限垂直变形和弯拉应变;刚性路面(弯拉强度大,弯 沉变形很小),它的破坏取决于极限弯拉强. 3)基层是路面结构中的承重层,主要承受车辆荷载的竖向力,并把由面层下传的应力扩散到垫层或土基。 4)路面性能要求:(1)【垫层】水稳定性必须好;(2)【基层】应具有足够的、均匀一致的承载力和较大的刚度,坚实、 平整、整体性好,不透水性好,抗冻性满足设计要求;(3)【面层】要求平整度、承载能力、温度稳定性、抗滑能力、透水性、噪声量。 5)上细下粗,从上至下,砂-细-中-粗。【特粗式沥青混凝土、粗粒式沥青混凝土】二层或三层式面层的下面层,【中粒】 三层式面层的中面层或二层式面层的下面层、二层或三层式面层的上面层,【细粒】二层或三层式面层的上面层、磨耗层,【砂粒】自行车道与人行道的面层. 6)A级沥青各个等级的公路,适用于任何场合和层次。B级沥青1、高速公路、一级公路沥青下面层及以下的层次, 二级及二级以下公路的各个层次;用做改性沥青、乳化沥青、改性乳化沥青、稀释沥青的基质沥青。C级沥青三级及三级以下公路的各个层次. 7)多层路面选用沥青时,上稠下稀,注意形容词是“较”而非其他的;同样要注意形容词的还有刚性路面弯拉强 度大弯沉变形很小柔性路面较弯拉强度小弯沉变形较大. 8)用于城镇快速路、主干路的沥青表面层粗集料的压碎值不大于26% ;吸水率不大于2.0% 9)城镇快速路、主干路的沥青面层不宜用(粉煤灰)作填充料。粉煤灰强度低,有污染。应用【石灰岩】或【岩浆岩】 【强基性岩石】等【憎水性石料】经磨细得到的矿粉,矿粉应干燥洁净,细度达到要求。当采用水泥/石灰/粉煤灰做填充料时,其用量不宜超过矿料总量的【2%】城镇快速路、主干路的沥青面层不宜用粉煤灰作为填充料 10)湿时排水,冻时防冻,不均匀,加半刚路基可能产生不均匀沉降或不均匀变形时,宜加设半刚性垫层,半刚性垫层 宜采用低剂量水泥、石灰或粉煤灰等无机结合料稳定粒料或土;防冻垫层和排水垫层材料宜采用(砂、砂砾等颗粒材料;) 水文地质条件不良的土质路堑,路床土湿度较大时,宜设置排水垫层;季节性冰冻地区,设置防冻垫层 11)垫层宽度应于基层宽度相同,其最小厚度为150㎜ 12)基层的宽度应根据混凝土面层施工方式的不同比混凝土面层每侧至少宽出300mm、500mm或650mm。小三轨五滑 六五(小型机具施工-轨模式摊铺机施工-滑模式摊铺机施工)滑模式摊铺机不需要模板,它利用自带的伸出的模板进行铺设,施工速度快质量好,而轨模式摊铺机要先铺好模板再摊铺,现在一般都用滑模式摊铺机为主. 13)快速路、主干路的横向缩缝应加设(传力杆)。横向传力杆,纵向拉力杆,桥梁上伸缩杆,纵拉-横传-桥伸缩 14)【重力式】挡土墙:依靠墙体自重抵挡土压力作用。2、【衡重式】挡土墙:利用衡重台上填土的下压作用和全墙 重心的后移增加墙体稳定。3、钢筋混凝土【悬臂式】挡土墙:采用钢筋混凝土材料,由(立壁)、(墙趾板)、(墙踵板)三部分组成。4、钢筋混凝土【扶壁式】挡土墙:沿墙长,每隔一定距离加筑肋板(扶壁)使墙壁与墙踵板连接,由(扶壁)、(墙趾板)、(墙踵板)、(墙面板)组成。悬臂:一立二墙,扶壁:一扶三墙 15)【静止土压力】:不受外力干扰的水平应力;【主动土压力】:土压着墙走;【被动土压力】:墙压着土往回走, 土面可能隆起。主动<静止<被动。主动土压力最小,静止土压力其次,被动土压力最大,位移也最大 16)我国城镇道路分为,快速路——主干路——次干路——支路 17)【快速路】:交通连续通行,配备安全与管理设施;【主干路】:连接城市各主要分区,以交通功能为主;【次干 路】:以集散交通为主,兼有服务功能;【支路】:服务功能为主 18)面层【四度、三性、一噪声】1较高的结构强度、2刚度、3平整度4粗糙度;1高低温稳定性、2不透水性 3耐磨性,新版再加一个噪声面层使用要求指标,里面还有(噪声量),使用指标和面层特点是不同的!面层的使用要求指标是【平承温抗透噪】:平整度、承载能力、温度稳定性、抗滑能力、不透水性、噪音量。【路面】的性能要求:平整度,承载能力,温度稳定性,抗滑能力,透水性和噪声量;【基层】的性能要求:抗冲刷能力,抗变形能力,刚度较大,坚实平整,整体性好,不透水性好;【垫层】:水稳定性务必好 19)沥青路面【面层】可由一层或数层组成,高等级路面可包括磨耗层、面层上层、面层下层或者称为上面层、中面层、 下面层

二级建造师考试《公路工程》必备知识点

二级建造师考试《公路工程》必备知识点 【篇一】XX年二级建造师考试《公路工程》必备知识点:填隙碎石施工 1.采用干法或湿法施工。干旱缺水地区宜采用干法施工。单层压实厚度宜为公称粒径的1.5~ 2.0倍。 (1)干燥。 (2)振动压路机碾压。 标准:既要填满,又要看见集料,上为薄沥青面层时,宜使集料的棱角外露3~5mm. (3)基层的固体体积率宜不小于85%,底基层的固体体积率宜不小于83%. 2.运输粗碎石 根据各路段基层或底基层的宽度、厚度及松铺系数,计算各段需要的集料数量。 3.摊铺 用平地机或其他合适的机具将骨料均匀地摊铺在预定的范围内,表面应平整,并有规定的路拱。应同时摊铺路肩用料。 4.填隙碎石干湿法施工 (1)初压:两轮压路机,碾压3~4遍,使集料稳定就位。 (2)撒铺填隙料,松铺厚度为25~30mm. (3)碾压:用振动压路机慢速碾压,将全部填隙料振入集料间的空隙中。无振动压路机时,可用重型振动板,路前两侧宜多压2~3

遍。 (4)再次撒布填隙料。 (5)再次碾压: (6)再次碾压后,应对局部填隙料不足之处进行人工找补,并用振动压路机继续碾压,直到全部空隙被填满为止。 (7)填隙碎石表面空隙全部填满后,宜再用重型压路机碾压1~2遍。在碾压过程中,不应有任何蠕动现象。 5.填隙碎石湿法施工 (1)用洒水车洒水,饱和为止; (2)重型压路机跟在洒水车后碾压; (3)应洒水碾压至填隙料和水形成粉浆,粉浆应填塞全部空隙,并在压路机轮前形成微波纹状。 (4)需分层铺筑时,宜待结构层变干后,将已压成的填隙碎石层表面的填隙料扫除一些,使表面集料外露5~10mm,然后在其上摊铺第二层骨料。 【篇二】XX年二级建造师考试《公路工程》必备知识点:支挡构筑物施工技术 一、重力式挡土墙工程施工技术 (一)形式及特点 1.重力式挡土墙依靠圬工墙体的自重抵抗墙后土体的侧向推力(土压力),以维持土体的稳定,是我国目前最常用的一种挡土墙形式,多用浆砌片(块)石砌筑。

2020年二级建造师《管理》考前必背知识点-

2020年二级建造师《管理》考前必背知识点 2Z101000施工管理 1、动态控制原理是项目目标控制的基本方法论。 2、项目管理的核心任务是项目的目标控制 3、建设工程项目管理的内涵是:自项目开始至项目完成,通过项目策划和项目控制,以使项 目的费用目标、进度目标和质量目标得以实现。 4、“自项目开始至项目完成” 指的是项目的实施期;“项目策划”指的是目标控制前的一系歹0 筹划和准备工作;“费用目标”对业主而言是投资目标,对施工方而言是成本目标。项目决策期管理工作的主要任务是确定项目的定义,而项目实施期管理的主要任务是通过管理使项目的目标得以实现。 发方和由咨询公司提供的代表业主方利益的项目管理服务都届丁业主方的项目管理。 6、建设项目总承包有多种形式,如设计和施工任务综合的承包,设计、采购和施工任务综合的承包 (简称EPC承包)等,它们的项目管理都届丁建设项目总承包方的项目管理。 7、业主方项目管理服务丁业主的利益,其项目管理的目标包括项目的投资目标、进度目标和质量目 标。其中投资目标指的是项目的总投资目标。进度目标指的是项目动用的时间目标,也即项目交付使用的时间目标,,质量目标包括满足相应的技术规范和技术标准的规定,以及满足业主方相应的质量要求。 8、建设工程项目的全寿命周期包括项目的决策阶段、实施阶段和使用阶段。]项目的实施阶段包括 设计前的准备阶段、设计阶段、施工阶段、动用前准备阶段和保修期,|业主方的项目管理工作涉及项目实施阶段的全过程 9、设计方项目管理主要服务丁项目的整体利益和设计方本身的利益。目标包括设计的成本目标、 设计的进度目标和设计的质量目标,以及项目的投资目标。设计方的项目管理工作主要在设计阶段进行,但它也涉及设计前的准备阶段、施工阶段、动用前准备阶段和保修期。 10、供货方项目管理主要服务丁项目的整体利益和供货方本身的利益。其项目管理的目标包 括供货方的成本目标、供货的进度目标和供货的质量目标。—供货方的项目管理工作主要在施工阶段进行,但它也涉及设计准备阶段、设计阶段、动用前准备阶段和保修期。 11、,建设项目工程总承包方项目管理主要服务丁项目的利益和建设项目总承包方本身的利益。 其项目管理的目标包括项目的总投资目标和总承包方的成本目标、项目的进度目标和项目的质量目标。 12、建设项目工程总承包方项目管理工作涉及项目实施阶段的全过程

二级建造师法规必背知识点

2013二级建造师法律法规复习重点 第一章建造师管理制度 第一节建造师管理制度 一、注册管理 概念: 注册建造师 1、通过考核认定或考试合格取得资格证书 按规定注册取得注册职业证书和职业印章 的专业技术人员 2、未取得注册职业证书的职业印章的,不得担任大中型建设工程项目的施工单位项目负责人,不得以注册建造师的名义从事相关活动。 (言下之意:小型工程的项目负责人不一定需要建筑师担任) 相关考题 1、下列有关建筑师执业的行为中,合乎我国有关管理规定的是( C ) A、李某参加了建造师执业资格考试,在得知考试成绩通过后即以建造师的名义在某工程项目中担任项目经理。 B、王某从事项目管理工作多年,并以取得一级项目经理资质证书,经所在单位同意,以建造师的名义在当地的一个项目上担任项目经理。 C、陈某参加了建造师的执业资格考试,没有通过,但其单位急需用人,仍然聘任其为小型项目工程的项目经理。 D 、吴某参加了建造师的执业资格考试,虽然没有通过,但其单位因急需用人仍然以建造师的名义聘任其为某工程的项目经理。 2、取得建造师执业资格证书的人员,以建造师的名义执业的前提规定(B) A、备案 B、注册 C、审批 D、认证 3、万某2006年9月参加全国二级建造师资格考试,假如他成绩合格,就可以( C ) A、以建造师的名义担任在建设工程项目施工的项目经理。 B、通过注册取得建造师执业资格证书。 C、取得建造师执业资格证书,通过注册以建造师的名义执业。 D、取得建造师执业证书和执业印章。 (一)注册申请 注册的受理,审批,核发方:省,自治区,直辖市人民政府建设主管部门。核发证书后30日内报国务 院建设主管部门备案。 例题:张某受聘于上海闵行区某工程施工单位,2006年1月在上海浦东新区报名参加二级建造师考试,2007年4月在江苏南通某项目工作期间,获悉其建造师考试合格,并已取得资格证书。张某所在工作单位工商注册在上海奉贤。则张某( D ) A、可以自行向南通市建设主观部门申请注册。 B、因当通过其所在单位向上海事或江苏省建设主观部门申请注册。 C、因当通过其所在单位向奉贤取建设主观部门申请注册。 D、只能通过其所在单位向上海建设主管部门申请注册。 1、初始注册 申请条件:①经考核认定或考试合格取得资格证书;

二级建造师管理天数的整理

1小时 工程建设单位负责人接到报告后,应于1小时内向事故发生地县级以上人民政府住房和城乡建设主管部门及有关部门报告。174 8小时 一周内非承包人原因停水、停电、停气造成的停工累计超过8小时,根据《建设工程施工合同示范文本》(GF99-0201),合同双方可约定,在以下条件下可对合同价款进行调整。252 24小时(一天) 施工企业根据监理制定的旁站监理方案,在实施旁站监理的关键部位、关键工序进行施工前24小时应当书面通知监理企业派驻工地的项目监理机构.45 发包人认为需要进行现场计量核实时,应在计量前24小时通知承包人,承包人应为计量提供便利条件并派人参加。79 任一计日工项目持续进行时,承包人应在该项工作实施结束后的24 小时内,向发包人提交有计日工记录汇总的现场签证报告一式三份。82 由于发包人的原因发生暂停施工的紧急情况,且监理人未及时下达暂停施工指示的,承包人可先暂停施工,并及时向监理人提出暂停施工的书面请求。监理人应在接到书面请求后的24小时内予以答复,逾期未答复的,视为同意承包人的暂停施工请求。235 48小时(两天) 在情况紧急下为确保施工安全和人员安全,在无法与发包人代表和总监理工程师及时取得联系时,有权采取必要的措施保证与工程有关人身、财产和工程安全的紧急措施,但应在48小时内向发包人代表和总监理工程师提交书面报告。32 发包人应在收到现场签证报告后的 48 小时内对报告内容进行核实,予以确认或提出修改意见,并将其中一份返还承包人。发包人在收到承包人现场签证报告后的48 小时内未确认也未提出修改意见的,视为承包人提交的现场签证报告已被发包人认可。 92 3天 建设单位应将施工、设计、监理和建设单位各方分别签字的质量验收证明在验收后3天内报送工程质量监督机构备案。178

2021年二级建造师《公路工程》知识点总结

2021年二级建造师《公路工程管理与实务》知识点【知识点】隧道洞口施工 仰坡开挖高度。 1.洞口土石方的开挖与防护施工应符合:

(2)宜采用人工配合机械开挖, 2.洞口截排水设施应符合: (1)应结合地形条件设置,具备有效拦截、排水顺畅的能力。 (3)截水沟迎水面不得高于原地面,回填应密实不易被水掏空。 (4)截水沟应釆取防止渗漏和变形的措施。 3.隧道洞门应在隧道开挖的初期完成,并应符合: 计规定。 (4)洞门的排水沟砌筑在填土上时,填土必须夯实。 【例题·单选】下列关于洞口施工说法,错误的是()。 A.洞口边坡、仰坡的开挖应减少对岩土体的扰动,严禁采用大爆破 B.洞门端墙的砌筑与回填应两侧对称进行,不得对衬砌产生偏压 C.洞门的排水设施应先施工,再施工洞门工程 D.临时防护应视地质条件、施工季节和施工方法等,及时采取喷锚等措施 【答案】C 【解析】洞门的排水设施应与洞门工程配合施工,同步完成。 【知识点】隧道明洞施工 检查山坡的稳定情况。

1.明洞边墙基础施工应符合: 单位,并按设计单位提供的处理方案施工。 (2)偏压和单压明洞外边墙的基底,在垂直路线方向应按设计要求挖成一定坡度的斜坡,提高边墙抗滑力。 2.明洞回填施工应符合: (4)回填顶面0.2m可用耕植土回填。 厚碎石并夯实。 0.3m,两侧回填高差不得大于0.5m,回填至拱顶以上1.0m后,方可采用机械碾压。 3.明洞防水层施工应符合: (1)防水卷材应与拱背粘贴紧密,接头搭接长度不小于 错开,不得有通缝。 (2)靠山侧边墙顶或边墙墙后,应设置纵向和竖向盲管(沟),将水引至边墙泄水孔排出。 【例题·单选】明洞回填施工中,错误的做法有()。 A.墙背回填应两侧对称进行 B.墙背回填时,底部应铺填0.5~1.0m厚碎石并夯实 C.墙后有排水设施时,应先将排水设施处回填夯实后,再整体回填 D.拱背回填应对称分层夯实,每层厚度不得大于0.3m 【答案】C

二级建造师实务知识点汇总

二级建造师实务知识点汇总 1.房屋结构随时间的变异分类:永久作用、可变作用、偶然作用。 2.按荷载作用面大小分类:均布面荷载、线荷载、集中荷载。 3.平面力系的平衡条件,一般平面力系的平衡条件还要加上力矩的平衡。 4.结构应具备以下几项功能:安全性、适用性、耐久性,概括为结构的可靠性。 5.结构杆件的基本受力形式按其变形特点可归纳为以下五种:拉伸、压缩、弯曲、剪切和扭转。 6.构件的跨度:与跨度1的n次方成正比。 7.房屋建筑在正常设计、正常施工、正常使用和维护下所应达到的使用年限。 8.混凝土保护层厚度不仅关系到构件的承载力和适用性,而且对结构构件的耐久性有决定性的影响。 9.基础中纵向受力钢筋的混凝土保护层厚度不应小于40mm;当无垫层时,不应小于70mm。 10.梁的正截面破坏,影响较大的是配筋率,适筋破坏为塑性破坏;超筋破坏和少筋破坏均为脆性破坏。 11.梁的斜截面破坏,影响较大的是配筋率。 12.纵向受力钢筋的数量一般不少于两根;当梁宽小于100mm时,可为一根。 13.由于双向板是两个方向受弯,受力钢筋应沿两个跨度方向布置。 14.《砌筑结构设计规范》规定,用验算墙、柱高厚比的方法来进行墙、柱稳定性的验算。 15.在实际工程中,若墙体的承载力不满足要求,可以采取增加墙厚或提高砖和砂浆的强度等级等措施来保证。 16.规范规定,对于跨度大于6m的屋架和跨度大于4.8m的梁,其支撑面为砌砖时,应设置混凝土或钢筋混凝土垫块;当墙中设有圈梁时,垫块与圈梁宜浇成整体。 17.墙体的构造措施主要有三个方面,及伸缩缝、沉降缝及圈梁。 18.圈梁可以抵抗基础不均匀沉降引起墙体内产生的拉应力,同时可以增加房屋结构的整体性,防止因振动(包括地震)产生的不同影响。 19.构造柱必须与圈梁连接;墙与构造柱连接应砌成马牙槎。 20.小砌块房屋各楼层均应设置现浇混凝土圈梁,不得采用槽型小砌块做模;小砌块房屋墙体交接处或芯柱、构造柱与墙体连接处,应设置拉结钢筋网片。 21.住宅建筑按层数分类:一层至三层为低层建筑,四层到六层为多层建筑,七层至九层为中高层建筑,十层及十层以上为高层建筑。 22.建筑高度超过100m的民用建筑为超高层建筑。 23.实行建筑高度控制区内的建筑高度,应按建筑物室外地面至建筑物和构筑物最高点的高度计算。 24.非实行建筑高度控制区内的建筑高度:平屋顶应按建筑室外地面至其屋面面层或女儿墙顶点的高度计算;坡屋顶应按建筑室外地面至屋檐和屋脊的平均高度计算;下列突出物不计入建筑高度内:局部突出屋面的楼梯间、电梯机房、水箱间等辅助用房占屋顶平面面积不超过1/4者,突出屋面的通风道、烟囱(cong)、通信设施和空调冷却塔等。 25.烟道或通风道应伸出屋面,平屋面伸出高度不得小于0.60m,且不得低于女儿墙的高度。 26.高层建筑不应采用外开窗。双面弹簧门应在可视高度部分装透明玻璃;旋转门、电动门和大型门的临近应另设平开疏散门,或在门上设疏散门。 27.梯井净宽大于0.2m时,必须采取安全措施。 28.凡阳台、外廊、室内回廊、内天井、上人屋面及室外楼梯等临空处应设置防护栏杆,要求:临空高度在24m以下时,栏杆高度不应低于1.05m,临空高度在24m及24m以上(包括中高层住宅)时,栏杆高度不应低于1.10m;底部有宽度大于或等于0.22m,且高度低于

二级建造师法规重点知识归纳

能力。30建设工程法律制度、当事人死亡不必然导致债的消灭,第一部分 5、视为完全民事行为能力人:16周岁只有在有人身性质的合同之债中才会自己的劳动收入导致债的消灭周岁,以以上不满一、建造师相关管理制度18具有人身权和为主要生活来源:。知识产权基本特征31、。1、注册建造师的概念(注册) 财产权的双重性质专有性地域性初始、延;6、注册建造师的注册类别:、精神病人行为能力的判断:不能辨;;2 时间性续、变更、增项。认为无行为能力;不能完全辨认为限制注册四类 人身权内容:发表权(不是著作权、3、注册建造师的有效期:3年32行为能力“发行权”)、署名权、修改权、保护作品依法成立;有必要的财、法人条件:。74、变更注册时有效期的计算:延续 完整权有自己的名称、组织机构产或者经费;。必须有注册建造师签字且盖章情形5、: 发明人或设和场所;能够独立承担民事责任。质量合格文件:如有职务发明专利权主体33、。 计人所在单位(但是,约定为大)限责任公司、股份有限责任公司项目负责人专业和级别限制:大型6、 发明、实用新专利权的保护对象:34工程必须由本专业一级建造师担任。、8、法人与其他组织的最主要区别:能型和外观设计基本。:包括否独立承担民事责任7、注册建造师的信用档案发明20年业绩、良好行为、不良行为情况、;35、专利权的保护期限:等(公9、其他组织:如合伙企业、法人的分 违法违规行为、被投其他10机机构(分公司)、个人独资 企业。企示)。不良行为:年,均自申请日起算。 胜诉权诉举报处理、行政处罚:等。业的内设机构不是其他组织,、超过诉讼时效的法律后果36如人力资实体权利县级以上不消灭消灭;源部、财务

二级建造师常用知识点

二级建造师常用知识点 什么是变形缝?什么是剪力墙?什么是框架结构?什么是框架?剪力墙结构?什么是全剪力墙结构? 1、什么是容积率? 答:容积率是项目总建筑面积与总用地面积的比值。一般用小数表示。 2、什么是建筑密度? 答:建筑密度是项目总占地基地面积与总用地面积的比值。一般用百分数表示。 3、什么是绿地率(绿化率)? 答:绿地率是项目绿地总面积与总用地面积的比值。一般用百分数表示。 4、什么是日照间距? 答:日照间距,就是前后两栋建筑之间,根据日照时间要求所确定的距离。日照间距的计算,一般以冬至这一天正午正南方向房屋底层窗台以上墙面,能被太阳照到的高度为依据。5、建筑物与构筑物有何区别? 答:凡供人们在其中生产、生活或其他活动的房屋或场所都叫做建筑物,如公寓、厂房、学校等;而人们不在其中生产或生活的建筑,则叫做构筑物,如烟囱、水塔、桥梁等。 6、什么是建筑“三大材”? 答:建筑“三大材”指的是钢材、水泥、木材。 7、建筑安装工程费由哪三部分组成? 答:建筑安装工程费由人工费、材料费、机械费三部分组成。 8、什么是统一模数制?什么是基本模数、扩大模数、分模数? 答:(1)、所谓统一模数制,就是为了实现设计的标准化而制定的一套基本规则,使不同的建筑物及各分部之间的尺寸统一协调,使之具有通用性和互换性,以加快设计速度,提高施工效率、降低造价。(2)、基本模数是模数协调中选用的基本尺寸单位,用M表示, 1M=100mm。(3)、扩大模数是导出模数的一种,其数值为基本模数的倍数。扩大模数共六种,分别是3M(300mm)、6M(600mm)、12M(1200mm)、15M(1500mm)、30M(3000mm)、60M(6000mm)。建筑中较大的尺寸,如开间、进深、跨度、柱距等,应为某一扩大模数的倍数。(4)、分模数是导出模数的另一种,其数值为基本模数的分倍数。分模数共三种,分别是1/10M(10mm)、1/5M(20mm)、1/2M(50mm)。建筑中较小的尺寸,如缝隙、墙厚、构造节点等,应为某一分模数的倍数。 9、什么是标志尺寸、构造尺寸、实际尺寸? 答:(1)、标志尺寸是用以标注建筑物定位轴线之间(开间、进深)的距离大小,以及建筑制品、建筑构配件、有关设备位置的界限之间的尺寸。标志尺寸应符合模数制的规定。(2)、构造尺寸是建筑制品、建筑构配件的设计尺寸。构造尺寸小于或大于标志尺寸。一般情况下,构造尺寸加上预留的缝隙尺寸或减去必要的支撑尺寸等于标志尺寸。(3)、实际尺寸是建筑制品、建筑构配件的实有尺寸。实际尺寸与构造尺寸的差值,应为允许的建筑公差数值。 10、什么是定位轴线? 答:定位轴线是用来确定建筑物主要结构或构件的位置及其标志尺寸的线。 11、什么是横向、纵向?什么是横向轴线、纵向轴线? 答:(1)、横向,指建筑物的宽度方向。(2)、纵向,指建筑物的长度方向。(3)、沿建筑物宽度方向设置的轴线叫横向轴线。其编号方法采用阿拉伯数字从左至右编写在轴线圆内。(4)、沿建筑物长度方向设置的轴线叫纵向轴线。其编号方法采用大写字母从上至下编写在轴线圆内(其中字母I、O、Z不用)。 12、什么是房屋的开间、进深? 答:开间指一间房屋的面宽,及两条横向轴线之间的距离;进深指一间房屋的深度,及两条

二级建造师《法规》知识点法律体系的基本框架

20XX年二级建造师《法规》知识点:法律体系的基本框架法律体系的基本框架 (一)宪法及宪法相关法 宪法是国家的根本大法,宪法相关法,是指《全国人民代表大会组织法》、《地方各级人民代表大会和地方各级人民政府组织法》、《全国人民代表大会和地方各级人民代表大会选举法》、《中华人民共和国国籍法》、《中华人民共和国国务院组织法》、《中华人民共和国民族区域自治法》等法律。 (二)民法商法 民法是规定并调整平等主体的公民间、法人间及公民与法人间的财产关系和人身关系的法律规范的总称。商法是调整市场经济关系中商人商人及其商事活动的法律规范的总称。我国采用的是民商合一的立法模式。《民法通则》、《合同法》、《物权法》、《侵权责任法》、《公司法》、《招标投标法》等属于民法商法。 (三)行政法 行政法是调整行政主体在行使行政职权和接受行政法制监督过程中而与行政相对人、行政法制监督主体之间发生的各种关系,以及行政主体内部发生的各种关系的法律规范的总称。作为行政法调整对象的行政关系,主要包括行政管理关系、行政法制监督关系、行政救济关系、内部行政关系。《行政处罚法》、《行政复议法》、《城市房地产管理法》、《行政许可法》、《环境影响评价法》、《城乡规划发》、《建筑法》等属于行政法。 (四)经济法 经济法是调整在国家协调、干预经济运行的过程中发生的经济关系的法律规范的总称。《土地管理法》、《标准化法》、《税收征收管理法》、《审计法》、《反垄断法》、《统计法》、《节约能源法》、《预算法》等属于经济法 (五)社会法 社会法是调整劳动关系、社会保障和社会福利关系的法律规范的总称。社会法是在国家干预社会生活过程中逐渐发展起来的一个法律门类,所调整的是政府与社会之间、社会与不同部门之间的法律关系。《残疾人保障法》、 《劳动法》、《安全生产法》、《劳动合同法》等属于社会法。 (六)刑法 刑法是关于犯罪和刑罚的法律规范的总称。《中华人民共和国刑法》是这一法律部门的主要内容。

二级建造师公路工程考点-2B320021工程进度计划的编制讲课稿

二级建造师考试专业性强,知识点多且杂。在各位考生备考的过程中,如果能将知识点系统记忆,对于考点的融会贯通至关重要。本文为二级建造师公路工程考点:2B320021工程进度计划的编制,希望大家通过此文对时间方面的知识点联系记忆,学尔森同时为大家提供了,希望能助各位二级建造师考生一臂之力! 2B320021工程进度计划的编制 一、公路工程进度计划编制的依据、步骤及内容 (一)公路工程进度计划编制的依据 1.合同规定的开工竣工日期、里程碑事件或阶段工期; 2.工程设计文件和图纸 3.施工总体部署和主要工程的施工方案、施工顺序; 4.各种有关水文、地质、气象和经济资料; 5.各类定额数据; 6.劳动力、材料、机械供应情况。 (二)公路工程进度计划的主要形式 1.横道图 2.工程管理曲线( S 曲线) S 曲线是以时间为横轴,以累计完成的工程费用的百分数为纵轴的图表化曲线。 3.斜率图 4.网络图 网络计划是在网络图上加注工作的时间参数而编制成的进度计划。采用网络图表达施工计划,工序之间的逻辑关系明确,可以反映出关键工序和关键工作。 (三)公路工程进度计划编制的步骤及内容

二、公路施工过程组织方法和特点 公路施工过程基本组织方法有顺序作业法(也称为依次作业法)、平行作业法、流水作业法。顺序作业法、平行作业法和流水作业法这三种基本组织方法可以单独运用也可综合运用,从而出现平行顺序法、平行流水法、立体交叉平行流水法。 三、流水施工组织 (一)流水施工组织中可能存在的窝工或间歇 理想的流水施工组织就是追求既没有窝工又没有多余间歇的流水作业,对于有节拍流水可以做到理想化,而无节拍流水只能在两者中取其一进行优化,一般的流水施工是指不窝工的流水施工形式。正因为如此,流水施工可以根据流水节拍进行分类。 (二)公路工程流水施工分类 1 .按流水节拍的流水施工分类 ( 1 )有节拍(有节奏)流水 ①等节拍(等节奏)流水是理想化的流水,既没有窝工又没有多余间歇; ②异节拍(异节奏)流水:等步距异节拍(异节奏)流水是理想化的流水;异步距异节拍流水实际上是按照无节拍流水组织流水施工。 ( 2 )无节拍(无节奏)流水。 2 .按施工段在空间分布形式的流水施工分类:流水段法流水施工、流水线法流水施工。 (三)公路工程常用的流水参数 1.工艺参数:施工过程数n(工序个数),流水强度V; 2.空间参数:工作面、施工段m、施工层;

相关文档
最新文档
