第5讲水泥砂浆抹灰施工
抹灰工程施工(培训讲义)

2.1.2 抹灰的组成 抹灰层一般2-3层 底层与基体粘结牢固并初步找平; 中层(又称二度糙)的作用是找平; 面层(又称光面)起装饰作用。
抹灰应采用分层、分遍涂抹,以 使粘结牢固,并能起到找平和保证 质量的作用。
(1)抹灰层的总厚度 ❖顶棚总厚度15-18mm; ❖内墙为抹灰18-25mm ❖外墙抹灰总厚度〈20mm; ❖石墙〈35mm。
做标志块(图2-2)
用托线板全面检查墙体的垂直平整程度,并 结合抹灰的种类确定墙面抹灰的厚度。
距顶棚、墙阴角约20cm处,用底层抹灰砂 浆(1:3水泥砂浆)各做一个标志块。
以此标志块为依据,再用托线板靠、吊垂直 确定墙下部对应的两个标志块的厚度,其位 置在踢脚板上口,使上下两个标志块在一条 垂直线上。
❖ 注意:木杠不可受潮变形,否则易起 标筋不平。
图2-2 做标准灰饼和标筋
做护角
❖ 目的: 保护阳角线条的清晰、 挺直,防止碰坏。
❖ 做法: 根据灰饼厚度抹灰, 然后粘好八字靠尺,并找 方吊直,用1:2水泥砂浆 分层抹平,护角高度不低 于2m,每侧宽度不小于 50mm。待砂浆稍干后, 再用水泥浆捋出小圆角。
磨细石灰粉 其细度以过0.125mm的方孔筛为 准,累计筛余量不大于13%,使 用前用水浸泡使其充分熟化,熟 化时间最少不小于3d
石灰膏
石灰膏与水调和后具有凝固时间 短,在空气中硬化,硬化时体积 不收缩的特性
纸筋
采用白纸筋或草纸筋施工时, 使用前要用水浸透(时间不少 于三周),并将其捣烂成糊状, 并要求洁净、细腻。“纸筋灰” 是一种用草或者是纤维物质加 工成浆状,按比例均匀的拌入 抹灰砂浆内,作用于防止墙体 抹灰层裂缝,增加灰浆连接强 度和稠度。
❖ 抹灰时用长木杠随抹随找圆。抹面层时,用圆形套 板沿柱子上下滑动,将抹灰抹成圆形。
二级注册建筑师法律法规经济与施工精讲班第十五章第五节-建筑地面工程(二)

(六)绝热层铺设绝热层是用于地面阻挡热量传递的构造层。
常使用板块材料、浇筑材料或喷涂材料。
主要要求如下:2.建筑物室内接触基土的首层地面应增设水泥混凝土垫层后方可铺设绝热层。
首层地面及楼层楼板铺设绝热层前,表面平整度宜控制在3mm以内。
3.有防水、防潮要求的地面,宜在防水、防潮隔离层施工完毕并验收合格后再铺设绝热层。
4.穿越地面进入非采暖保温区域的金属管道应采取隔断热桥的措施。
5.绝热层与地面面层之间应设有水泥混凝土结合层设计无要求时,混凝土结合层的厚度不应小于30mm,层内应设置间距不大于200mmX 200mm的Ф6mm钢筋网片。
6.有地下室的建筑,地上、地下交界部位楼板的绝热层应采用外保温做法,绝热层表面应设有外保护层。
外保护层应安全、耐候,表面应平整、无裂纹。
7.建筑物勒脚处绝热层的铺设应符合设计要求。
设计无要求时,应符合下列规定:(1)当地区冻土深度不大于500mm时,应采用外保温做法;(2)当地区冻土深度大于500mm且不大于1000mm时,宜采用内保温做法;(3)当地区冻土深度大于1000mm时,应采用内保温做法;(4)当建筑物的基础有防水要求时,宜采用内保温做法;(5)采用外保温做法的绝热层,宜在建筑物主体结构完成后再施工。
8.绝热层的材料不应采用松散型材料或抹灰浆料。
9.绝热层材料进入施工现场时,应对材料的导热系数、表观密度、抗压强度或压缩强度、阻燃性进行复验。
对同一工程、同一材料、同一生产厂家、同一型号、同一规格、同一批号复验一组。
10.绝热层的板块材料应采用无缝铺贴法铺设,表面应平整。
绝热层的厚度应符合设计要求,不应出现负偏差,表面应平整、无开裂。
11.绝热层与地面面层之间的水泥混凝土结合层或水泥砂浆找平层,表面应平整,允许偏差应符合表15-50中“找平层”的规定。
例15-59 下列楼地面施工做法的说法中,错误的是( )。
A 有防水要求的地面工程,应对立管、套管、地漏与楼板节点之间进行密封处理,并应进行隐蔽验收B 有防静电要求的整体地面工程,应对导电地网系统与接地引下线的连接进行隐蔽验收C 找平层采用碎石或卵石的粒径不应大于其厚度的2/3D 预制板相邻板缝应采用水泥砂浆嵌填答案:D三、面层铺设(一)整体面层铺设整体地面面层无接缝,它可以通过加工处理,获得丰富的装饰效果,一般造价较低,施工方便。
第5讲水泥砂浆抹灰施工

(2)纸筋 纸筋常用粗草纸浸泡、捣烂而成,使用前按
100kg石灰膏掺2.75kg纸筋的比例加入淋灰池,使用 时应过筛。
18
(3)草秸 将坚韧而干燥的稻草、麦秸断割成碎段(长不大
于30mm),经过石灰水浸泡处理15天后使用。每 100kg石灰膏掺8kg稻草(或麦秸)。 (4)玻璃纤维
将玻璃丝切成碎段(长1cm左右),每100kg石灰 膏掺入200~300g玻璃丝,搅拌均匀成玻璃丝灰。玻 璃丝耐热、耐腐蚀、抹出墙面洁白光滑、价格便宜 等优点,但需防止玻璃丝刺激皮肤。
(1)底层抹灰
底层抹灰主要是对墙体基层的表 面处理,起到与基层黏结和初步找平 的作用。底层砂浆根据基层材料的不 同和受水浸湿情况而不同,可分别选 用石灰砂浆、水泥石灰混合砂浆和水 泥砂浆,底层抹灰厚度一般5~10mm 。
29
(2)中间抹灰
中间抹灰主要作用是找平 与黏结,还可以弥补底层砂浆 的干缩裂缝。一般用料与底层 相同,厚度5~10mm,根据墙 体平整度与饰面质量要求,可 一次抹成,也可分多次抹成。
37
其方法是将砂浆抹于墙面两标筋之间,底层要 低于标筋,待收水后再进行中层抹灰,其厚度以垫 平标筋为准,并使其略高于标筋。
38
在一般情况下,标筋抹完就可以装挡刮平。但 要注意,如果筋软容易将标筋刮坏产生凸凹现象, 也不宜在标筋有强度时再装挡刮平,因为待墙面砂 浆收缩后,会出现标筋高于墙面的现象。
12
(4)石屑 粒径比石粒还小的细骨料,主要用于配制外墙
喷涂饰面的聚合物砂浆。常用的有松香石屑、白云 石屑等。 (5)彩色瓷粒
以石英、长石和瓷土为主要原料经烧制而成的 称为彩色瓷粒。一般用彩色瓷粒代替彩色石粒用于 室外装饰抹灰,优点有大气稳定性好、颗粒小、表 面瓷粒均匀、露出粘结砂浆较少、整个饰面厚度薄 、自重轻等
2020一建实务精讲31、(2019)1A415060装饰装修工程施工(一)

2018环球网校一级建造师《建筑工程管理与实务》精讲班1A415060装饰装修工程施工1A415061抹灰工程施工一、抹灰工程分类按施工工艺不同,抹灰工程分为一般抹灰和装饰抹灰。
水泥砂浆、水泥混合砂浆、聚合物水泥砂浆和麻刀石灰、纸筋石灰、石膏灰等。
二、材料的技术要求(1)水泥:抹灰用的水泥其强度等级应不小于32.5MPa格。
白水泥和彩色水泥主要用于装饰抹灰;不同品种、不同强度等级的水泥不得混用。
(2)砂子:砂子宜选用中砂,砂子使用前应过筛(不大于5mm的筛孔),不得含有杂质;特细砂不宜使用。
(3)石灰膏:抹灰用的石灰膏的熟化期不应少于15d;石灰膏应细腻洁白,不得含有未熟化颗粒,已冻结风化的石灰膏不得使用。
(4)彩色石粒:彩色石粒是由天然大理石破碎而成,具有多种颜色,多用作水磨石、水刷石、斩假石的骨料。
其品种规格见表1A415061-1。
彩色石粒的规格、品种及质量要求表1A415061-1(6)砂浆的配合比:砂浆的配合比应符合设计要求,施工配合比符合抹灰施工的技术要求。
其中,一般抹灰砂浆的稠度应符合表1A415061-2的要求。
一般抹灰砂浆稠度控制表表1A415061-2(1)主体工程经有关部门验收合格后,方可进行抹灰工作。
(2)检查门窗框及需要埋设的配电管、接线盒、管道套管是否固定牢固,连接缝隙是否嵌塞密实,并事先将门窗框包好。
(3)将混凝土构件等抹灰面进行处理,并刷素水泥浆一道,然后用1∶2.5水泥砂浆分层补平压实。
(4)窗帘钩、通风箅子、吊柜、吊扇等预埋件或螺栓的位置和标高应准确设置,并做好防腐、防锈工作。
(5)混凝土及砖结构表面的砂尘、污垢和油渍等要清除干净,对混凝土结构表面、砖墙表面应(6(7)室内抹灰的环境温度,一般不低于5℃,否则应采取保证质量的有效措施。
(8)抹灰前熟悉图纸,制定抹灰方案,做好抹灰的样板间,经检查达到合格标准后,方可大面积展开施工。
1.施工流程基层处理→浇水湿润→抹灰饼→墙面充筋→分层抹灰→设置分格缝→保护成品。

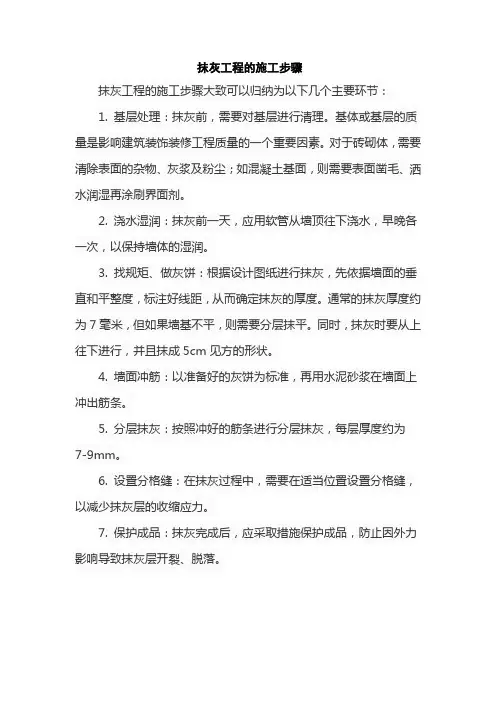

抹灰工程的施工步骤

抹灰工程的施工步骤
抹灰工程的施工步骤大致可以归纳为以下几个主要环节:
1. 基层处理:抹灰前,需要对基层进行清理。
基体或基层的质量是影响建筑装饰装修工程质量的一个重要因素。
对于砖砌体,需要清除表面的杂物、灰浆及粉尘;如混凝土基面,则需要表面凿毛、洒水润湿再涂刷界面剂。
2. 浇水湿润:抹灰前一天,应用软管从墙顶往下浇水,早晚各一次,以保持墙体的湿润。
3. 找规矩、做灰饼:根据设计图纸进行抹灰,先依据墙面的垂直和平整度,标注好线距,从而确定抹灰的厚度。
通常的抹灰厚度约为7毫米,但如果墙基不平,则需要分层抹平。
同时,抹灰时要从上往下进行,并且抹成5cm见方的形状。
4. 墙面冲筋:以准备好的灰饼为标准,再用水泥砂浆在墙面上冲出筋条。
5. 分层抹灰:按照冲好的筋条进行分层抹灰,每层厚度约为
7-9mm。
6. 设置分格缝:在抹灰过程中,需要在适当位置设置分格缝,以减少抹灰层的收缩应力。
7. 保护成品:抹灰完成后,应采取措施保护成品,防止因外力影响导致抹灰层开裂、脱落。
(精华版)最新国家开放大学电大《建筑材料(A)》机考终结性5套真题题库及答案1

(精华版)最新国家开放大学电大《建筑材料(A)》机考终结性5套真题题库及答案盗传必究题库一试卷总分:100 答题时间:60分钟客观题一、判断题(共25题,共50分)1. 建筑设计理论不断进步和施工技术的革新与建筑材料的发展无关。
F √2. 晶体的微观结构特点是组成物质的微观粒子在空间的排列有确定的几何位置关系。
T √3. 一般情况下,大试件的强度往往大于小试件的强度。
F √4. 石材具有不燃、耐水、耐压、耐久的特点,可用作建筑物的基础,墙体、梁柱等。
T √5. 花岗石所含石英在高温下会发生晶变,体积膨胀而开裂,因此非常耐火。
F √6. 气硬性胶凝材料是指只能在空气中凝结、硬化,保持和发展强度的胶凝材料。
T √7. 目前,木材较少用作建筑结构材料,而广泛用于装饰与装修材料。
T √8. 建筑石膏的初凝和终凝时间很短,加水后6min即可凝结,终凝不超过30min。
T √9. 硅酸盐系列水泥是以碳酸钙为主要成分的水泥熟料、一定量的混合材料和适量石膏共同磨细制成。
F √10. 只要条件适宜,硅酸盐水泥的硬化在长时期内是一个无休止的过程。
T √11. 当水泥石遭受软水等侵蚀时,可选用水化产物中氢氧化钙含量较多的水泥。
F √12. 高铝水泥呈洁白色,其密度和堆积密度远大于硅酸盐水泥。
F √F √14. 混合砂是经除土处理的机制砂和人工砂的统称。
F √15. 砂中不应混有草根、树叶、树枝、塑料、煤块、炉渣等杂物。
T √16. 海水可用于拌制各种混凝土。
F √17. 运输过程中,若空气湿度较小,气温较高,风速较大,混凝土的工作性就会因失水而发生较大的变化。
T √18. 坍落度试验时,坍落度筒提起后无稀浆或仅有少数稀浆自底部析出,则表示保水性好。
T √19. 水泥的水化是放热反应,维持较高的养护湿度,可有效减缓混凝土强度的发展速度。
F √20. 低水灰比的混凝土孔隙率低,二氧化碳不易侵入,故抗碳化能力强。
T √21. 外加剂掺量以胶凝材料总量的百分比表示。
水泥砂浆抹灰施工工艺标准
水泥砂浆抹灰施工工艺标准一、材料要求1、依据工程图纸确定的预拌砂浆标号选用质量合格的产品。
2、预拌砂浆进场时,供方应按照规定批次提供质量证明文件。
包括产品型式检验报告和出厂检验报告。
二、施工前的准备工作1、剪力墙(含部分柱、梁)穿墙PVC管头全部清除完毕。
2、主体结构垂直平整达不到抹灰要求的全部细剁斧整改完。
3、剪力墙和砌体墙上所有预留洞口均按图纸要求留设完毕(含空调预留管一外墙空调预留管要上下楼层通线、厨房排烟管等)。
4、卫生间排气道、厨房排烟道均安装完。
5、线管安装完毕后,线槽抹灰完毕,钢丝网施工完成。
6、抹灰前,电箱电盒需做保护盖或塞泡沫块进行保护,防止抹灰过程中被砂浆污染,检查电气班组按照标高线将线盒水平高度进行调整,对预埋在混凝土墙、砖墙管线进行透管,如有堵管处及时剔凿墙面进行整改,整改完成后对破坏基层面采用挂网处理;7、在内墙抹灰前,外剪力墙螺栓孔必须用聚氨酯发泡剂自外向内封堵。
1)外墙螺栓孔先用聚氨酯发泡剂自外向内封堵。
2)聚氨酯发泡封堵完成后,在外墙用1:2.5水泥砂浆做抹灰处理,做成直径80mm圆状。
3)抹灰完成后涂刷JS(聚合物水泥防水涂料)或聚氨酯两遍。
8、抹灰施工前由栋号长制作详细抹灰样图,样图所有的小垛、转角、柜体嵌入、烟道、管井等尺寸要详细标明。
三、施工工艺要求工艺流程:基层处理-润水一甩浆-养护一设灰饼一抹底灰一抹面灰一养护1、基层处理:1)用水泥砂浆或细石混凝土修补脚手架孔洞,包括悬挑工字钢等孔洞。
2)混凝土表面需清理残留的隔离剂,割除外漏的钢筋头、剔凿突出的混凝土块;砌体墙面清扫灰尘,清除墙面浮浆、突出的砂浆块。
3)混凝土面超出抹灰面时,应凿除突出部分,至少留出7mm的抹灰面。
2、甩浆:(严禁机械喷浆)1)甩浆前须提前一天湿润墙面,蒸压加气混凝土表面润湿深度宜10~15mm o2)砌体墙面满甩浆,加气块墙体甩浆面积不小于砌体基层面积的95%,加强甩浆质量的检查。
抹灰基层拍浆工法知识讲解
抹灰基层拍浆工法为防止墙面粉刷层空鼓,抹灰前需要对基层进行处理,近几年来在工程中普遍采用了喷浆和甩浆的界面处理方法,但是,经过实践证明,甩浆(喷浆)拉毛质量差,毛刺凹平,间距过大,无法有效控制墙面粉刷层空鼓现象。
为此,我们在已建成的几个工程中,采用了拍浆的界面处理方法,与以往采用的普通界面处理方法相比,这种方法的质量更容易控制,效果也比较好。
1、工艺特点1.1、因采用人工拍浆,需具备一定熟练度的操作工人。
1.2、拍浆施工效果好。
与喷浆和甩浆相比较,成型质量更容易控制。
1.3、材料的质量容易得到保障。
原先界面处理剂的品种多,且需使用各种材料,拍浆所用浆为现场调制,更易根据现场实际情况,控制成型质量。
1.4、采用拍浆施工省去高压气泵和建筑涂料喷枪,根据现场工作面实际情况,制作拍浆专用拍,易于操作,较好控制。
2、适用范围适用于抹灰基层需处理的室内外墙面,用蒸压加气混凝土砌块等轻质材料砌筑的墙体。
3、拍浆的工艺原理拍浆是用多次折叠钢丝网形成的拍子代替喷浆所需要的高压气泵、建筑涂料喷枪和甩浆所需要的小扫把工具,用拍子蘸取浆体,人力重拍快拉,形成底粗上尖的刺状毛面,使基层处理达到均匀牢固的目的,基本上避免了因基层处理原因而造成的粉刷层空鼓和开裂等缺陷,从而大大提高了粉刷工程的质量。
4、施工工艺流程(1)对抹灰基层进行清理。
→(2)对基层进行湿润。
→(3)按一定比例配制浆料。
→(4)将配制好的浆料进行搅拌。
→(5)对基层进行拍浆。
→(6)进行养护。
5、施工工艺要点5.1、墙面抹灰基层一定要验收清理干净,对于砼表面必须冲洗干净,当墙体为加气混凝土轻质砌块时,需浆表面粉尘清理干净,否则浆无法吸附至表面。
5.2、拍浆前半小时需在墙面均匀喷水,使砌块含水深度在8~10mm,砼表面基本无明水,呈湿润状。
5.3、浆料配比可根据现场实际情况进行调整,浆料充分搅拌至呈稠糊状,稠度7~8cm。
投料顺序是:胶水→水泥→砂。
首先,水+羟丙基甲基纤维丝+氯化钙配置成胶水浆料备用。
内墙抹灰技术交底讲解
表C2-1编 号工 程 名 称 毛坦厂中学东部新城校区男生宿舍及教师中转楼工程 交底日期 2015-12-5施工单位 安徽天成建设有限公司 分项工程名称内墙抹灰技术交底交底提要交底内容:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
一、工程概况本工程抹灰内容有:外墙抹20厚1:3水泥砂浆找平。
卧室、活动室、走道、楼梯间、阳台、设备间墙体抹15厚1:0.5:3水泥石灰膏砂浆,表面要求压光;其中走道和楼梯间抹灰要求中层压入热镀锌电焊钢丝网。
厨房、卫生间、洗手间抹15厚水泥砂浆,其中卫生间1900mm 以下要求压光做防水,厨房300mm 以下要求压光做防水,卫生间、厨房要求麻面,卫生间,厨房等要做防水墙面的阴阳角应做处理,阳角做钝角,阴角做八字角。
屋面女儿墙和天沟抹20厚1:3水泥砂浆,门窗洞口采用1:2.5的水泥砂浆,表面压光。
门窗洞口要求是横七竖八,如C1215(1200×1500mm )的窗子,抹完灰后尺寸为1180×1470mm ,门洞口按给的建筑标高控制线来控制门洞的上口尺寸,门窗洞口的抹灰尺寸按两边抹15mm 收口,要求误差不大于±5mm ,在做外窗时不仅要注意门洞口的大小,还要注意上下窗洞口的偏移情况,保证上下窗洞口的边在一条直线上。
室内弹好的控制线标高为建筑+1.000m 。
二、抹灰用材料及机具中砂、普通硅酸盐水泥、108胶、热镀锌电焊钢丝网、玻纤网格布、木抹子、铁抹子、钢皮抹子、阴阳角抹子、压子、托灰板、筛子、小推车、灰槽、铁铲、八字靠尺、5~7mm 厚方口靠尺,木杠、长毛刷、排笔、滚筒、钢丝刷、笤帚、胶皮水管、水桶、錾子(尖、扁头)、锤子、钳子、托线板等。
三、抹灰工程作业条件1、砌体上抹灰前必须要清除表面杂物、残留灰浆、舌头灰、尘土等。
05讲-墙体类型及设计要求
5-35-31
(2)垂直防潮层。 其做法是在高地坪一 侧房间位于两边水平 防潮层之间的垂直墙 面上,先用水泥砂浆 抹灰15mm~20mm后, 然后再涂热沥青两道 (或一毡两油),而 在低地坪一边的墙面 上,采用水泥砂浆抹 面(见图 4-17)。
3.钢筋混凝土过梁
5-35-21
钢筋混凝土过梁有 现浇和预制两种,常见 梁高为60mm、120mm、 180mm、240mm,即60mm 的整倍数。梁宽一般同 墙厚,梁两端支承在墙 上的长度每边不少于 240mm,以保证足够的 承压面积。
过梁断面形式有矩 形和L形,在寒冷地区, 为了防止过梁内壁产生 冷凝水,可采用L形过 梁或组合式过梁(见图 4-10)。
窗套与腰线
窗套与腰线都是立面装修的做法。窗套由带挑檐的过梁、 窗台和窗边挑出的立砖形成,外抹水泥砂浆后,再作其他装 饰。腰线是指过梁和窗台形成的水平线条,外抹水泥砂浆后, 再作其他装饰;
5-35-25
5-35-26
(三)勒脚 勒脚是墙身接近室外地 面的部分,其高度一般指 室内地坪与室外地面之间 的高差部分,也有将底层 窗台至室外地面的高度视 为勒脚。见图4-13)。具 体做法有下列几种。
隔声量是衡量墙体隔绝空气声能力的标准。隔声量越大, 墙体的隔声性能越好。几种常用墙体的隔声指标见表4-2。
5-35-8
5-35-9
由表4-2知,隔声量与墙体的单位面积质量(即面密度)有 关,面密度越大,隔声量越好。这一关系通常称为“质量定 律”。故设计墙体时,应尽量选择面密度(kg/m2)高的材料, 另外,如双层墙隔声性能优于单层墙,主要是由于空气间层起 着减振作用。我国《民用建筑隔声设计规范》中规定,无特殊 要求的住宅分户墙的隔声标准为45dB。双面抹灰的半砖墙已能 满足要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
石子,抹灰工程中用于水刷石面层及楼地面细石混 凝土面层等。
第5讲水泥砂浆抹灰施工
5.1 室内抹灰材料、工具及基层准备 5.1.1 抹灰工程材料
(4)石屑 粒径比石粒还小的细骨料,主要用于配制外墙
喷涂饰面的聚合物砂浆。常用的有松香石屑、白云 石屑等。 (5)彩色瓷粒
5.1 室内抹灰材料、工具及基层准备米、彩色石渣、彩色石子。把天然
大理石、白云石、方解石、花岗石以及其他天然石 材,由人工或机械细碎而成。石粒有各种色泽,在 抹灰工程中常用来制作水磨石、水刷石、干粘石、 斩假石的骨料。
第5讲水泥砂浆抹灰施工
5.1 室内抹灰材料、工具及基层准备 5.1.1 抹灰工程材料
4 颜料
为了增加装饰艺术效果,通常在抹灰砂浆中掺入 适量颜料。抹灰用的颜料必须为耐碱、耐光的矿物 颜料或无机颜料,常用的颜料有白、黄、红、蓝、 绿、棕、紫、黑等色。
5 化工材料
为了增强抹灰层的粘结力,改善抹灰面的性能, 提高抹灰质量,通常加入适量的化工材料。
第5讲水泥砂浆抹灰施工
5.1 室内抹灰材料、工具及基层准备 5.1.1 抹灰工程材料
第5讲水泥砂浆抹灰施工
5.1 室内抹灰材料、工具及基层准备 5.1.1 抹灰工程材料
(2)甲基硅醇钠 甲基硅醇钠是一种憎水剂,
具有防水、防风化和防污染的能 力,能提高饰面的耐久性。 (3)木质素磺酸钙
木质素磺酸钙为棕色粉末, 将其掺入抹灰用的聚合物砂浆中, 可减少用量10%左右,在常温下 施工时,能有效地克服面层颜色 不均匀现象。
④水玻璃 水玻璃为钠、钾的硅酸盐水溶液,是一种无色、
微黄或灰白色的粘稠液体。它能溶于水,稠度和比重 可根据需要进行调整。水玻璃具有良好的粘结能力, 防止水分渗透。水玻璃还有较强的耐酸性能,抹灰工 程中常用来配制特种砂浆。
第5讲水泥砂浆抹灰施工
5.1 室内抹灰材料、工具及基层准备 5.1.1 抹灰工程材料
是否安装正确; 4 (2)门窗框及其他木制品是否安装齐全并校正后固
定,是否预留抹灰层厚度; 5 (3)水电管线、配电箱是否安装完毕,有无漏项; 6 (4)对已安装好的门窗框,采用板条加以保护。
第5讲水泥砂浆抹灰施工
5.1 室内抹灰材料、工具及基层准备 5.1.3 施工前基层准备
2 基层的表面处理
(1)墙上的各种洞眼用1:3 水泥砂浆填嵌密实;
第5讲水泥砂浆抹灰施工
2020/11/26
第5讲水泥砂浆抹灰施工
本章提要
用水泥、石灰、石膏、砂(或石粒等)及其砂浆, 涂抹在建筑物的墙、顶、地、柱等表面上直接做成 饰面层的装饰工程,称为“抹灰工程”,简称“抹 灰”。
抹灰工程是建筑装饰工程中的一个重要组成部 分。它具有工程量大、工期长、用工多、占用建筑 物总造价的比例高等特点。抹灰层能够起到保温、 隔热、防潮、防风化、隔音等使用功能,并且能满 足建筑物的界面平整、光洁、美观、舒适的要求。
第5讲水泥砂浆抹灰施工
第5章 水泥、砂浆及抹灰施工工艺
5.1 室内抹灰材料、工具及基层准备 5.2 一般抹灰 5.3 装饰抹灰
第5讲水泥砂浆抹灰施工
5.1 室内抹灰材料、工具及基层准备
5.1.1 抹灰工程材料
室内抹灰材料主要有胶凝材料、骨料、纤维材料、 颜料和化工材料。
1 胶凝材料
在建筑装饰工程中,能将砂、石等散粒材料或 块状材料粘结成一个整体的材料,统称为胶凝材料。 胶凝材料分有机胶凝材料和无机胶凝材料两大类。 有机胶凝材料包括石油沥青以及各种天然和人造树 脂等。无机胶凝材料包括水泥、石灰、石膏等。
第5讲水泥砂浆抹灰施工
5.2 一般抹灰 5.2.1 抹灰饰面概述
2 一般抹灰的等级划分
根据房屋使用标准和设计要求,一般抹灰可分为普通、 中级和高级三个等级。
普通抹灰是由底层和面层构成,一般内墙厚度18mm, 外墙厚度20mm。适用于简易住宅、大型临时设施、仓库 等。
中级抹灰是由底层、中间层和面层构成,一般内墙厚 度20mm,外墙厚度20mm。适用于一般住宅和公共建筑、 工业建筑以及高标准建筑物的附属工程等。
(1)107胶 107胶是以聚乙烯醇和甲醛为主要材料,并加少
量盐酸、氢氧化钠以及大量的水,在一定温度条件 下经缩合反应而成的一种可溶于水的透明胶。在水 泥或水泥砂浆中掺入适量的107胶,减少砂浆面层的 开裂、脱落等现象,同时还可以提高砂浆的粘稠度 和保水性,便于操作。107胶掺入量不宜超过水泥质 量的40%。
3 纤维材料
在抹灰面装饰中,为了抹灰层不易开裂和脱落, 常用纤维材料来起拉结骨架。 (1)麻刀
麻刀即为细碎麻丝,要求坚韧、干燥,不含杂 质,使用前剪成20~30mm长,敲打松散,每100kg 石灰膏约掺1kg麻刀。
第5讲水泥砂浆抹灰施工
5.1 室内抹灰材料、工具及基层准备 5.1.1 抹灰工程材料
第5讲水泥砂浆抹灰施工
5.2 一般抹灰 5.2.1 抹灰饰面概述
(2)中间抹灰
中间抹灰主要作用是找平 与黏结,还可以弥补底层砂浆 的干缩裂缝。一般用料与底层 相同,厚度5~10mm,根据墙 体平整度与饰面质量要求,可 一次抹成,也可分多次抹成。
(3)面层抹灰
面层抹灰又称“罩面”, 根据所选装饰材料和施工方法 不同,面层抹灰可分为各种不 同性质和外观的抹灰。
①石灰膏 自然界中的石灰是经石灰石煅烧生产出生石灰,
生石灰不能直接使用,必须加水熟化过滤,并在沉淀 池中沉淀熟化过滤而成。其熟化时间一般不少于15天 (常温下),用于罩面的应不少于30天。
第5讲水泥砂浆抹灰施工
5.1 室内抹灰材料、工具及基层准备 5.1.1 抹灰工程材料
②石膏 把生石膏在100~190℃的温度下煅烧成熟石膏,
第5讲水泥砂浆抹灰施工
5.1 室内抹灰材料、工具及基层准备 5.1.1 抹灰工程材料
抹灰工程主要以无机胶凝材料为主,它又分为气 硬性胶凝材料和水硬性胶凝材料。 (1)气硬性胶凝材料
能在空气中硬化,并能长久保持强度或继续提高强 度的材料称为气硬性胶凝材料,其主要有以下几种。
第5讲水泥砂浆抹灰施工
5.1 室内抹灰材料、工具及基层准备 5.1.1 抹灰工程材料
(2)水硬性胶凝材料 遇水后凝结硬化并保持一定强度的材料称为水硬
性胶凝材料。常分为一般水泥和装饰水泥两种。 一般水泥又分为普通水泥、矿渣水泥、火山灰水
泥和煤灰水泥等四种;装饰水泥又分为白水泥和彩色 水泥两种。
第5讲水泥砂浆抹灰施工
5.1 室内抹灰材料、工具及基层准备 5.1.1 抹灰工程材料
2 骨料
(6)膨胀珍珠岩 珍珠岩是一种酸性火山玻璃质岩石。膨胀珍珠
岩是珍珠岩矿石经过破碎、筛分、预热,在高温中 悬浮瞬间焙烧,体积骤然膨胀而成的一种白色或灰 白色的中性无机砂状材料。颗粒结构呈蜂窝泡沫状, 质量特轻,主要有保温、隔热、吸声、无毒、不燃、 无臭等优点。
第5讲水泥砂浆抹灰施工
5.1 室内抹灰材料、工具及基层准备 5.1.1 抹灰工程材料
第5讲水泥砂浆抹灰施工
5.2 一般抹灰
5.2.1 抹灰饰面概述
1 墙面抹灰的构造组成
墙面抹灰一般是由底层抹灰、中 间抹灰和面层抹灰三部分组成。
(1)底层抹灰
底层抹灰主要是对墙体基层的表 面处理,起到与基层黏结和初步找平 的作用。底层砂浆根据基层材料的不 同和受水浸湿情况而不同,可分别选 用石灰砂浆、水泥石灰混合砂浆和水 泥砂浆,底层抹灰厚度一般5~10mm。
再经过磨细后成的粉物,称为“建筑石膏”,简称 “石膏”。 ③粉刷石膏
以建筑石膏粉为基料,加入多种添加剂和填充料 等配制而成的白色粉料,称为“粉刷石膏”。粉刷石 膏具有表面硬度大、硬化速度快、硬化后结构稳定、 不开裂、不腐蚀、不掉粉、不脱皮的特点。
第5讲水泥砂浆抹灰施工
5.1 室内抹灰材料、工具及基层准备 5.1.1 抹灰工程材料
第5讲水泥砂浆抹灰施工
(2)纸筋 纸筋常用粗草纸浸泡、捣烂而成,使用前按
100kg石灰膏掺2.75kg纸筋的比例加入淋灰池,使用 时应过筛。
第5讲水泥砂浆抹灰施工
5.1 室内抹灰材料、工具及基层准备 5.1.1 抹灰工程材料
(3)草秸 将坚韧而干燥的稻草、麦秸断割成碎段(长不大
于30mm),经过石灰水浸泡处理15天后使用。每 100kg石灰膏掺8kg稻草(或麦秸)。 (4)玻璃纤维
第5讲水泥砂浆抹灰施工
5.2 一般抹灰 5.2.2 内墙抹灰施工工艺
第5讲水泥砂浆抹灰施工
5.2 一般抹灰 5.2.2 内墙抹灰施工工艺
(2)标筋,又称“冲筋”
在上下两个标志块之间 先抹出一长条梯形灰埂,其宽 度为10cm左右,厚度与标志 块相平。其做法是在上下两个 标志块中间先抹上一层,再抹 第二遍凸出成八字形,要比灰 饼凸出lcm左右,然后用木杠 紧贴灰饼左上右下搓,直到把 标筋搓得与标志块一样平为止, 同时要将标筋的两边用刮尺修 成斜面。标筋用的砂浆,应与 抹灰底层砂浆相同。
(7)膨胀蛭石 由蛭石经过晾干、破碎、筛选、煅烧、膨胀而
成。蛭石在850~1000℃温度下煅烧时,许多颗粒的 总的膨胀体积约5~7倍,其中充满空气,所以膨胀 蛭石密度极轻,导热系数很小,耐火防腐,是一种 很好的无机保温隔热、吸声材料。
第5讲水泥砂浆抹灰施工
5.1 室内抹灰材料、工具及基层准备 5.1.1 抹灰工程材料
将玻璃丝切成碎段(长1cm左右),每100kg石灰 膏掺入200~300g玻璃丝,搅拌均匀成玻璃丝灰。玻 璃丝耐热、耐腐蚀、抹出墙面洁白光滑、价格便宜 等优点,但需防止玻璃丝刺激皮肤。
第5讲水泥砂浆抹灰施工
5.1 室内抹灰材料、工具及基层准备 5.1.1 抹灰工程材料
第5讲水泥砂浆抹灰施工
5.1 室内抹灰材料、工具及基层准备 5.1.1 抹灰工程材料
