模板搭拆专项施工方案

合集下载

模版拆除工程施工方案

模版拆除工程施工方案

模版拆除工程施工方案1、工程概况模版拆除工程位于XX省XX市,占地面积XX平方米,总建筑面积XX平方米。

该工程拟进行的拆除范围主要包括X栋建筑物及其配套设施,拆除工程涉及到X种不同类型的材料及设备。

2、拆除范围及要求2.1 拆除建筑范围本工程拟拆除的建筑物主要包括X栋XX层建筑,以及X栋配套设施,其中包括外墙、内墙、楼板、屋面、隔墙、隔断、门窗、地砖、管道、电气设备及其他附属结构等。

2.2 拆除材料及设备拆除工程涉及的材料主要有砖瓦、水泥、木材、玻璃、金属、混凝土等,设备包括起重机、拆除机械、锤子、切割机、爆破器材等。

3、施工过程与步骤3.1 前期准备工程前期准备包括:(1)确定拆除方案,并制定拆除作业计划。

(2)安排专业人员进行场地勘查,确定周边环境、交通道路、地下管线等情况。

(3)准备相关资料和批文,包括拆除许可证、环保审批、安全评估等。

3.2 拆除材料的清理与处理(1)对已拆除的建筑材料进行分类处理,如可回收材料应统一打包、标识,非可回收材料应在拆除现场进行处理,保证不对环境造成污染。

(2)对已拆除的设备进行维护和保养,做好日常清理和维护。

3.3 拆除作业流程(1)准备拆除设备,包括爆破器材、拆除机械、起重机等。

(2)实施安全措施,对拆除现场进行封闭和围栏,设置安全警示牌。

(3)对建筑物进行分段拆除,采取逆向拆除或者从上至下拆除,确保施工安全和周边环境无影响。

3.4 拆除后清场及处理(1)拆除完毕后对拆除现场进行清理,清理完毕后对拆除现场地面进行封闭,做好环保工作。

(2)对拆除现场进行二次检查,确保没有任何遗漏物品。

4、安全防护措施4.1 拆除现场安全防护(1)设置安全围栏,划定拆除作业范围。

(2)设置安全警示牌,提醒工作人员和周边居民注意安全保护。

(3)对施工人员进行安全教育和培训,保证施工人员了解拆除作业的安全风险及应对措施。

4.2 物料安全处理(1)对可回收材料进行分类处理,统一打包、标识,避免资源浪费。

模板专项施工方案

模板专项施工方案

仅供参考模板安装拆除工程专项方案模板安装一、模板安装1.安装前要审查设计审批手续是否齐全, 模板结构设计与施工中说明的荷载、计算法、节点构造是否符合实际情况, 是否有安装拆除方案。

2.对模板施工队伍进行全面详细的安全技术交底。

3.使用合格的模板和配件。

4.模板安装应按实际与施工说明循序拼装。

5.竖向模板支架支承部分安装在基土上时, 应架设垫块;如用钢管作支承时在垫板上应加钢底座。

垫板应有足够的强度和支承面积, 并应中心荷载。

基土应坚实, 并有排水措施, 对湿陷性黄土应有防水措施;对特别重要的结构工程需采用防止支架竹下沉的措施;冻胀土应有防冻融措施。

6、模板及其支架在安装过程中, 必须采用有效的防倾覆临时固定设施。

7、现浇多层或高层房屋、构筑物, 安装上层模板及其支架应符合下列规定:①下层楼板应具有承受上层荷载的承载能力或加设支架支撑。

②上层支架立柱对准下层支架力主, 并于立柱底铺设垫板。

③当采用悬臂吊模板, 桁架支模方法时, 其支撑结构的承载能力和刚度必须符合要求。

8、当层间高度大于5米时, 宜选用桁架支模或多层架支模。

当采用多层支架支模时, 支架的横垫板应平整, 支柱应垂直, 上下层支柱应在同一竖向中心线上, 其支柱不得超过两层, 并必须持下层形成空间整体后, 才能支安上层支架。

9、模板安装作业高度超过2米时, 必须搭设脚手架或平台。

10、模板安装时, 上下应有人接应, 随装随运, 严禁抛掷, 且不得将模板支搭在门窗上, 也不得将脚手板支搭在模板上, 不能将模板与井字架、脚手架或操作平台连成一体。

11.垂直吊运模板时, 必须符合下列要求:①在升降过程中应设专人指挥, 统一信号, 密切配合。

②吊运大块或整体模板时, 竖向吊运不少于两个吊点, 水平吊运应不少于四个吊点。

必须使用卡环连接, 并应稳起稳落, 待模板就位连接牢固后, 方可摘出卡环。

③吊运散装模板时, 必须码放整齐, 待捆绑牢固后方可起吊。

模板安装拆除施工方案

模板安装拆除施工方案

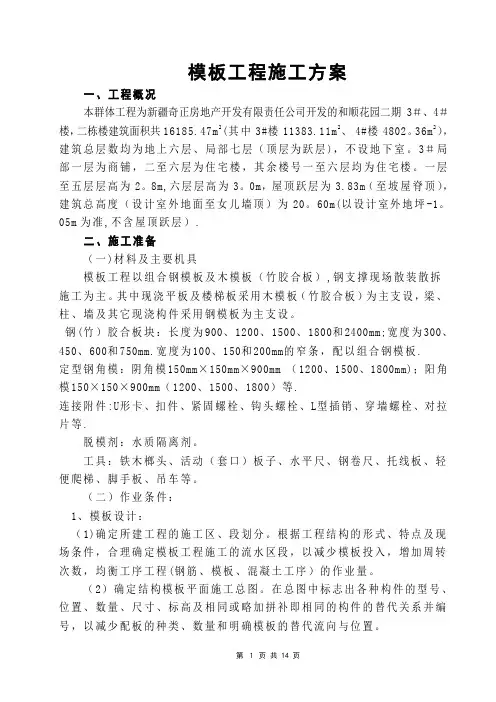

模板工程施工方案一、工程概况本群体工程为新疆奇正房地产开发有限责任公司开发的和顺花园二期3#、4#楼,二栋楼建筑面积共16185.47m2(其中3#楼11383.11m2、 4#楼4802。

36m2),建筑总层数均为地上六层、局部七层(顶层为跃层),不设地下室。

3#局部一层为商铺,二至六层为住宅楼,其余楼号一至六层均为住宅楼。

一层至五层层高为2。

8m,六层层高为3。

0m,屋顶跃层为3.83m(至坡屋脊顶),建筑总高度(设计室外地面至女儿墙顶)为20。

60m(以设计室外地坪-1。

05m为准,不含屋顶跃层).二、施工准备(一)材料及主要机具模板工程以组合钢模板及木模板(竹胶合板),钢支撑现场散装散拆施工为主。

其中现浇平板及楼梯板采用木模板(竹胶合板)为主支设,梁、柱、墙及其它现浇构件采用钢模板为主支设。

钢(竹)胶合板块:长度为900、1200、1500、1800和2400mm;宽度为300、450、600和750mm.宽度为100、150和200mm的窄条,配以组合钢模板.定型钢角模:阴角模150mm×150mm×900mm (1200、1500、1800mm);阳角模150×150×900mm(1200、1500、1800)等.连接附件:U形卡、扣件、紧固螺栓、钩头螺栓、L型插销、穿墙螺栓、对拉片等.脱模剂:水质隔离剂。

工具:铁木榔头、活动(套口)板子、水平尺、钢卷尺、托线板、轻便爬梯、脚手板、吊车等。

(二)作业条件:1、模板设计:(1)确定所建工程的施工区、段划分。

根据工程结构的形式、特点及现场条件,合理确定模板工程施工的流水区段,以减少模板投入,增加周转次数,均衡工序工程(钢筋、模板、混凝土工序)的作业量。

(2)确定结构模板平面施工总图。

在总图中标志出各种构件的型号、位置、数量、尺寸、标高及相同或略加拼补即相同的构件的替代关系并编号,以减少配板的种类、数量和明确模板的替代流向与位置。

工地模板工程专项施工方案(3篇)

工地模板工程专项施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX项目2. 工程地点:XX市XX区XX路XX号3. 工程规模:总建筑面积XX万平方米,建筑层数XX层4. 施工单位:XX建筑工程有限公司5. 设计单位:XX建筑设计研究院6. 监理单位:XX工程建设监理有限公司二、模板工程概述模板工程是建筑工程中不可或缺的一部分,其质量直接影响到结构安全、施工进度和成本控制。

本方案旨在制定一套科学、合理的模板工程专项施工方案,确保工程质量和安全。

三、施工准备1. 人员准备- 模板工程技术人员需具备相应的专业知识和施工经验,负责施工方案的编制、现场指导和质量监督。

- 施工人员需经过专业培训,掌握模板工程的操作技能和安全知识。

2. 材料准备- 模板材料:选用符合国家标准的钢模板、木模板等,确保其强度、刚度和稳定性。

- 支撑体系:选用质量可靠的支撑杆、扣件、斜撑等,确保支撑体系的稳定性和安全性。

- 连接件:选用高强度、耐腐蚀的连接件,如螺栓、扣件等。

3. 设备准备- 模板吊装设备:如起重机、卷扬机等。

- 钻孔设备:如电钻、气钻等。

- 测量仪器:如水准仪、全站仪等。

4. 施工方案编制- 根据工程特点和施工要求,编制详细的模板工程专项施工方案,明确施工工艺、质量标准和安全措施。

四、施工工艺1. 模板设计- 根据结构设计图纸和施工要求,进行模板设计,确保模板的尺寸、形状和结构合理。

- 模板设计需考虑模板的强度、刚度和稳定性,以及施工过程中的变形和误差。

2. 模板制作- 模板制作应严格按照设计图纸和施工要求进行,确保模板的尺寸和形状准确。

- 模板表面应平整、光滑,无裂缝、翘曲等缺陷。

3. 支撑体系搭设- 根据模板设计和施工要求,搭设支撑体系,确保其稳定性和安全性。

- 支撑体系应与模板牢固连接,防止因支撑体系失稳导致模板变形或坍塌。

4. 模板安装- 模板安装应按照施工顺序进行,确保模板的定位准确、连接牢固。

- 安装过程中应检查模板的垂直度和水平度,确保其符合设计要求。

模板支架拆除专项方案

模板支架拆除专项方案

一、编制依据1. 《建筑施工模板安全技术规范》(GB50345-2010)2. 《建筑施工安全检查标准》(JGJ59-2011)3. 《建筑施工高处作业安全技术规范》(JGJ80-2016)4. 《建筑施工起重吊装安全技术规范》(JGJ276-2012)5. 《施工现场临时用电安全技术规范》(JGJ46-2005)二、工程概况1. 工程名称:XX项目2. 工程地点:XX市XX区XX路XX号3. 工程规模:XX平方米4. 工程结构:XX结构5. 模板支架类型:XX三、拆除原则1. 拆除前必须对模板支架进行全面检查,确认安全可靠后方可进行拆除。

2. 拆除过程中,应遵循先支后拆、先上后下、先外后内的原则。

3. 拆除过程中,应确保人员安全,严禁违章操作。

4. 拆除过程中,应做好现场清洁工作,确保施工环境整洁。

四、拆除顺序1. 拆除模板:先拆除非承重模板,再拆除承重模板。

2. 拆除支架:先拆除支撑体系,再拆除支撑架。

3. 拆除吊装设备:先拆除吊装设备,再拆除临时设施。

五、拆除工艺1. 拆除模板:使用锤子、撬棍等工具,逐块拆除模板。

2. 拆除支架:先拆除支撑架,再拆除支撑体系。

3. 拆除吊装设备:先拆除吊装设备,再拆除临时设施。

六、安全措施1. 人员安全:拆除过程中,必须佩戴安全帽、安全带等个人防护用品。

2. 机械设备安全:拆除过程中,必须确保机械设备运行正常,严禁违章操作。

3. 高空作业安全:拆除过程中,必须做好高空作业安全防护措施,如设置安全网、安全绳等。

4. 起重吊装安全:拆除过程中,必须做好起重吊装安全防护措施,如设置警戒区域、设置吊装信号等。

5. 临时用电安全:拆除过程中,必须确保临时用电设施安全可靠,严禁违章操作。

七、应急预案1. 人员伤亡事故:立即组织现场人员进行救治,并拨打120急救电话。

2. 机械设备故障:立即停止作业,查找故障原因,并及时排除。

3. 高空坠落事故:立即组织现场人员进行救援,并拨打119火警电话。

模板拆除施工方案 (2)

模板拆除施工方案 (2)

模板拆除施工方案 (2)
一、前言
在建筑工程中,模板拆除是一个关键的环节,直接影响到施工质量和工程进度。

本文将针对模板拆除的施工方案进行详细介绍,以确保施工过程安全、高效。

二、拆除施工前准备
2.1 安全检查
在进行模板拆除前,必须进行全面的安全检查,确保拆除过程中不会出现安全
事故。

检查内容包括支撑系统的稳定性、作业人员的安全防护措施等。

2.2 施工方案制定
根据建筑结构、模板材料等情况,制定详细的拆除方案,包括拆除顺序、拆除
方法、作业人员分工等。

三、拆除施工步骤
3.1 分段拆除
根据方案,按照一定的顺序逐步拆除模板,保证拆除过程中结构的稳定性,避
免因一次性拆除导致结构受损。

3.2 使用合适工具
根据不同的模板材料,选择适当的工具进行拆除,确保拆除效率和质量。

3.3 防护措施
在拆除过程中,要设置好警示标志,对作业人员进行安全培训,确保施工现场
安全。

四、拆除后工作
4.1 清理整理
拆除完成后,要及时清理施工现场,避免杂物堆积影响下一步工序施工。

4.2 检查验收
拆除完成后,需进行质量检查和验收,确保拆除质量符合要求。

五、总结
模板拆除是建筑施工中不可或缺的工艺环节,合理的施工方案和严格的操作流程是保证施工质量和安全的关键。

通过本文的介绍,相信读者对模板拆除施工方案有了更深入的了解,希望能对实际工程实践有所帮助。

以上就是模板拆除施工方案的相关内容,希望对您有所帮助。

模板安装与拆除施工方案【完整版】

模板安装与拆除施工方案【完整版】

模板安装与拆除施工方案一、工程概况:本工程为济南军区青岛第二疗养院疗养食堂改扩建工程,位于青岛市太平角六路7号。

建筑面积:2590㎡,层数:地上3层,地下1层,结构类型:框架结构。

本工程为框架剪力墙结构,基础形式为条基(独立基础)+防水板,部分为筏板基础。

二、施工准备(一)技术准备1、认真熟悉施工图纸,了解设计意图,做好图纸会审工作.2、依据施工图纸,做好模板翻样工作.3、做好分项工程技术交底工作.(二)施工准备1、提前做好周转材料供应计划,为下步施工做准备.2、提前做好现场平面布置工作,对木工制作场地应及时规划搭建,并安装好制作机械.3、提前落实好施工操作班组,确保操作人员技术素质高,能吃苦耐劳,组织一支特别能战斗劳动力队伍.4、提前做好施工进度计划,并根据施工进度计划,及时做出各阶段材料供应计划,劳动力组织计划,设备进场计划及资金使用计划,为如期完成进度计划,提供有力保障.5、材质要求:本工程选用胶合板、竹胶板等,模板支架的材料选用钢管、顶托、木方等,材料的材质符合有关的专门规定。

模板及其支架符合以下规定:1)保证工程结构和构件各部分形状尺寸和相互位置的正确。

2)具有足够的承载能力、刚度和稳定性,能可靠地承受新浇注混凝土的自重和侧压力,以及在施工过程中所产生的荷载。

(三)机械准备木工机械主要有:1、圆盘锯2台2、手提锯4台3、手电钻6把(四)劳动力组织根据现场实际工程量结合总进度计划要求,基础及主体施工阶段计划投入木工80名。

三、模板搭设要求1、模板支架由架子工搭设和拆除,作业人员必须持证上岗。

2、模板支架须用钢管和扣件搭设成支撑系统,严禁使用木、竹等材料搭设。

3、模板支撑系统具有足够的承载力,模板的每根立柱底部均设置木垫板、钢底座。

4、模板支撑系统按要求设置立柱和纵横向扫地杆,模板立柱间距不大于 1.2m;应按规定增设纵横向大横杆,步距应由计算决定,但最大步距不超过 1.2m;最高一步大横杆与模板支撑点之间的立杆高度不大于50cm。

模板施工专项方案

模板施工专项方案

模板施工专项方案一、前言。

模板施工是建筑工程中的重要环节,直接关系到建筑质量和工程进度。

为了保证施工质量和效率,制定专项方案对模板施工进行规范和管理是非常必要的。

本文档旨在对模板施工专项方案进行详细阐述,以期达到规范施工、提高效率的目的。

二、施工前准备。

1. 模板材料准备,根据设计要求和实际施工需要,提前准备好各类模板材料,确保数量充足、质量合格。

2. 模板搭设方案,根据建筑结构和施工工艺,制定模板搭设方案,包括搭设顺序、支撑方式、连接方式等。

3. 施工人员培训,对参与模板施工的施工人员进行培训,确保其具备相关操作技能和安全意识。

三、施工过程管理。

1. 模板搭设,按照搭设方案进行模板的搭设,注意搭设质量和准确度,确保模板结构稳固、平整。

2. 模板验收,在模板搭设完成后,进行模板验收,确保模板质量符合要求,可以进行混凝土浇筑。

3. 模板拆除,在混凝土达到强度要求后,及时对模板进行拆除,注意拆除顺序和方法,避免对混凝土结构造成损坏。

四、安全管理。

1. 安全防护,施工现场要配备必要的安全防护设施,施工人员要佩戴好安全帽、安全鞋等个人防护用具。

2. 安全教育,定期进行安全教育培训,提高施工人员的安全意识和应急处理能力。

3. 安全监控,对施工现场进行24小时监控,及时发现并处理安全隐患,确保施工安全。

五、质量管理。

1. 施工质量检查,对模板搭设、混凝土浇筑等关键环节进行质量检查,确保施工质量符合设计要求。

2. 质量验收,在施工完成后进行质量验收,对模板结构和混凝土质量进行检测,确保工程质量达标。

六、施工进度管理。

1. 施工计划编制,制定详细的施工计划,包括模板搭设、混凝土浇筑、模板拆除等各个环节的时间安排。

2. 进度监控,对施工进度进行实时监控,及时发现并解决影响施工进度的问题,确保工程按时完成。

七、总结。

模板施工专项方案的制定和执行,对于保障工程质量、提高施工效率具有重要意义。

只有严格按照专项方案进行施工管理,才能确保施工质量和安全,保证工程按时按质完成。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

模板搭拆专项施工方案一、编制依据1、杭州经济技术开发区邻里商贸中心工程建筑、结构等施工图纸;2、《建筑工程施工质量验收统一标准》GB50300-2001;3、《混凝土结构工程施工质量验收规范》GB50204-2002;4、《建筑施工安全检查标准》JGJ59-99;5、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001;6、《建筑机械使用安全技术规程》JGJ33-86;7、《工程建设标准强制性条文》房屋建筑部分;8、《建筑安装工人安全技术操作手册》;9、《施工现场临时用电安全生产管理制度》JGJ59-99;10、《建筑施工手册》缩印本第二版,中国建筑工业出版社1996年9月;11、杭州市现行的有关安全生产和文明施工规定;12、国家级浙江省的有关规范、规程和标准。

二、工程概况和工程特点1、工程简介杭州经济技术开发区邻里商贸中心工程,位于下沙4-5#路交叉口。

东邻五号大街,西邻杭州康莱特实业有限公司公寓,南邻四号大街,北邻道路、下沙开发区电信局、外国语实验小学。

本工程由双塔主楼和裙房组成,主楼为24层,裙房4层,均设有地下室一层。

建筑高度:主楼85.55米,裙房22.55米(从室外地面到女儿墙顶的高度)。

±0.000以上部分建筑面积64831平方米,±0.000以下部分建筑面积12587平方米,总建筑面积达77418平方米(原为65000平方米)。

邻里商贸中心工程由杭州经济技术开发区邻里商贸有限公司开发,中国联合工程公司设计,浙江省地矿勘察院勘探,达华工程管理(集团)有限公司监理,浙江西奥建设工程有限公司总承包,由杭州市江干区质量监督站、安全监督站进行全程质量、安全监督。

根据框架-剪力墙结构工程的特点,模板工程对工程的进度、质量、安全起着非常重要的作用。

经项目部研究决定采用18mm厚的九层板作为本工程的模板,Φ48×3.5钢管作为模板支撑体系和加固体系。

裙房柱、梁板配两套模板,高层配三套模板,以便模板周转。

经施工图计算约需层板52000m2,钢管约1500吨,扣件20万只。

本工程±0.000相当于黄海绝对标高6.450m。

2、模板设计选型(1)地下室部分a、裙房地下室墙:(剪力墙分二十种墙体)厚200mm,高4950mm,跨度4200mm;厚240mm,高4950mm,跨度2826mm;厚350mm,高4950、4930、5200、4150mm,跨度4500、4520、6050、8400、16800、37800mm;厚400mm,高5350、5200、4950、4930、4850、4650mm,跨度7000、7200、8400、9700、17400mm;厚450mm,高6150mm,跨度8400mm。

柱:截面:500×500、600×600、600×700、600×800、600×900等,高度2550~4950。

梁:截面:400×750、500×1600、300×600、400×1600、350×700、350×1600、250×50、300×500、300×700、300×550、500×1000、400×800、400×900、250×500、300×1700、500×1300、250×450、500×900、400×1200、250×800、500×1200、400×650、350×800、300×750、240×600、240×650mm等。

计算梁顶高度为4.95、4.15、4.80、2.90m。

板:厚250,最大平面尺寸6050×4200mm,板顶高度4.15、4.95m;厚140,最大平面尺寸5650×4200mm,板顶高度4.80、4.95m;厚350,最大平面尺寸3000×2950mm,板顶高度2.90m。

b、主楼地下室墙:(剪力墙分七种墙体)厚220mm,高4850mm,跨度1665、500mm;厚250mm,高4850mm,跨度3965、1980mm等;厚300mm,高4850mm,跨度4225mm;厚400mm,高4850mm,跨度1800、2405、7350mm等;厚450mm,高4850mm,跨度2175mm等。

柱:截面:1000×1000、950×950、850×950、450×450、400×400等,高度4.85m。

梁:截面:250×400、300×600、400×800、200×350、250×450等。

计算梁顶高度为4.85m。

板:厚180,最大平面尺寸4200×5700mm,板顶高度4.85m。

(2)主体部分a、裙房主体部分柱:截面:600×600、500×500、600×700等,高度5.10m。

梁:截面:350×650、350×700、300×550、250×600、300×600、400×650、350×800、300×700、600×650、500×700、500×500、250×650、400×700、400×600、250×450、400×850、300×900、250×500、300×650、250×600等。

计算梁顶高度为5.45、4.95、5.10m等。

板:厚120,最大平面尺寸4900×4200mm,板顶高度5.10m;厚140,最大平面尺寸8400×4200mm,板顶高度5.45m;厚130,最大平面尺寸4200×4200mm,板顶高度4.95m。

b、主楼主体部分墙:(剪力墙分五种墙体)厚220mm,高5100、6250、3000、2170mm,跨度1665、500mm等;厚250mm,高5100、6250、3000、2170mm,跨度3965、1980mm等;厚300mm,高5100、6250、3000、2170mm,跨度4225mm;厚400mm,高5100、6250、3000、2170mm,跨度1475mm;厚450mm,高5100、6250、3000、2170mm,跨度4025mm等。

柱:截面:1000×1000、950×950、850×850、750×750、650×650、400×400、400×300等,高度5.10、6.25、3.00m等。

梁:截面:300×600、400×570、400×800、250×700、250×350、250×400、400×700、300×550、250×550、350×670、350×750、350×550、250×450、200×400等。

计算梁顶高度为5.10、6.25、3.00m等。

板:厚120,最大平面尺寸5700×4200mm,板顶高度6.25m;厚100,最大平面尺寸3900×4200mm,板顶高度3.00m;厚140,最大平面尺寸4200×7800mm,板顶高度3.00m。

(3)设计选型墙:厚450mm,高6250mm,跨度4025mm;柱:截面:950×950mm(高度6250mm)、600×700mm(高度5100mm);梁:截面:350×700(计算梁顶高度为5.45m);400×850(计算梁顶高度为5.10m);300×600(计算梁顶高度为6.25m);250×400(计算梁顶高度为5.10m)。

板:厚140,最大平面尺寸4200×8400mm;厚120,最大平面尺寸5700×4200mm。

(4)地下室部分梁、板、柱、剪力墙已在地下室施工方案中验算,故本方案中不再重复验算。

主体部分其他梁、墙、柱、楼板模板参照上述模板,去套用的截面、厚度、跨度、高度应比上述相应的截面、厚度、跨度、高度小。

三、构造要求和施工方法(一)梁模板高支撑架的构造和施工要求[工程经验]除了要遵守《扣件架规范》的相关要求外,还要考虑以下内容1、模板支架的构造要求①梁板模板高支撑架可以根据设计荷载采用单立杆或双立杆;②立杆之间必须按步距满设双向水平杆,确保两方向足够的设计刚度;③梁和楼板荷载相差较大时,可以采用不同的立杆间距,但只宜在一个方向变距、而另一个方向不变。

2、立杆步距的设计①当架体构造荷载在立杆不同高度轴力变化不大时,可以采用等步距设置;②当中部有加强层或支架很高,轴力沿高度分布变化较大,可采用下小上大的变步距设置,但变化不要过多;③高支撑架步距以0.9--1.5m为宜,不宜超过1.5m。

3、整体性构造层的设计①当支撑架高度≥20m或横向高宽比≥6时,需要设置整体性单或双水平加强层;②单水平加强层可以每4--6米沿水平结构层设置水平斜杆或剪刀撑,且须与立杆连接,设置斜杆层数要大于水平框格总数的1/3;③双水平加强层在支撑架的顶部和中部每隔10--15m设置,四周和中部每10--15m设竖向斜杆,使其具有较大刚度和变形约束的空间结构层;④在任何情况下,高支撑架的顶部和底部(扫地杆的设置层)必须设水平加强层。

4、剪刀撑的设计①沿支架四周外立面应满足立面满设剪刀撑;②中部可根据需要并依构架框格的大小,每隔10--15m设置。

5、顶部支撑点的设计①最好在立杆顶部设置支托板,其距离支架顶层横杆的高度不宜大于400mm;②顶部支撑点位于顶层横杆时,应靠近立杆,且不宜大于200mm;③支撑横杆与立杆的连接扣件应进行抗滑验算,当设计荷载N≤12kN时,可用双扣件;大于12kN时应用顶托方式。

6、支撑架搭设的要求①严格按照设计尺寸搭设,立杆和水平杆的接头均应错开在不同的框格层中设置;②确保立杆的垂直偏差和横杆的水平偏差小于《扣件架规范》的要求;③确保每个扣件和钢管的质量是满足要求的,每个扣件的拧紧力矩都要控制45-60N.m,钢管不能选用已经长期使用发生变形的;④地基支座的设计要满足承载力的要求。
