中国已建、在建、拟建1000MW超超临界机组与电厂统计

合集下载

1000MW超超临界机组建设和运行情况及当前存在的主要问题

1000MW超超临界机组建设和运行情况及当前存在的主要问题

1000MW超超临界机组建设和运行情况及当前存在的主要问题周志明 戴天将 谷双魁 顾正皓 茅建波建设大容量、高参数的1000MW超超临界机组是转变电力发展方式、调整电力结构、优化电力布局的重要举措,符合国家能源产业政策,但由于单机容量较大,一旦故障跳闸可能会对电网安全运行、电力可靠供应、发电设备安全带来不利影响。

为全面掌握我省1000MW超超临界机组建设期和投产后的安全生产情况,认真总结经验和教训,日前,我办对浙江省1000MW超超临界机组安全生产情况进行了专题调研,形成了本报告。

一、浙江省1000MW超超临界机组基本情况(一)机组建设情况截止2011年底,浙江统调装机容量达到3967.9万千瓦。

其中:火电装机容量3771万千瓦,占总装机容量的95.04%;核电装机容量32万千瓦,占总装机容量的0.8%;水电装机容量164.9万千瓦,占总装机容量的4.16%。

截止2011年底,浙江省统调最高负荷5061万千瓦。

截止2011年底,浙江省共有10台1000MW超超临界机组投产并转入商业运行,占省统调装机容量的25.20%。

1、工程建设工期和总投资额浙江省已建成并投入运行的10台1000MW超超临界机组建设工期最短为22月6天,最长为40个月28天,平均为30个月2天;已竣工结算的8台1000MW超超临界机组平均每千瓦投资为0.3649万元。

详见附表1。

宁海电厂#5、#6机组受线路送出因素影响,其建设工期延长了半年左右,相对较长;嘉华电厂#7、#8机组受全省用电负荷紧张因素影响,建设工期控制的非常紧,较其它1000MW超超临界机组建设工期减少了3~4个月;宁海电厂#5、#6机组由于采用塔式锅炉、建造冷却水塔等设计,使得总投资额较其它工程增加。

2、工程项目采取的优化设计浙江省1000MW超超临界机组建设工程不断优化设计,详见附表2。

各工程均在总平面与主厂房布置、厂房内桩(地)基、给水泵系统、四大管道以及循环水系统等方面,结合工程本身特点,吸取已投产机组在建设、调试、运行中的经验教训,通过有针对性的优化设计,减小了用地面积,节省钢材及建材,降低了投资。

1000MW超超临界机组经济性指标和节能降耗措施分析

1000MW超超临界机组经济性指标和节能降耗措施分析

1000MW超超临界机组经济性指标和节能降耗措施分析发布时间:2022-07-28T08:50:46.995Z 来源:《福光技术》2022年16期作者:张永泉[导读] 随着我国的科技发展水平不断提高,人们对1000MW超超临界机组运行安全性和经济性的要求越来越高。

国能浙能宁东发电有限公司宁夏银川市 751400 摘要:近几年来,由于我国的1000MW超超临界机组的应用和发展越来越广泛,环境污染现象也越来越严重,我国有关部门开始积极推行在保障机组经济性的前提下对机组实行节能降耗的可持续发展战略,因此,对衡量1000MW超超临界机组经济性的指标以及提高机组环保性的措施进行详细的探讨,具有重要的研究价值。

本文旨在对1000MW超超临界机组的经济性指标和节能降耗措施进行探究和分析。

关键字:超超临界机组;经济性指标;节能降耗引言:我国目前仍然以煤炭供电为主要电力来源。

为了能够高效的利用煤炭能源,我国推出了1000MW超超临界机组,这在一定程度上改变了低效率、低能耗的传统的煤炭发电模式,但是伴随着新时期对于环境保护的要求以及对电力的需求的不断提高,人们对于高效率、低能耗的重视程度逐渐上升,因此,1000MW超超临界机组需要迫切的与节能降耗技术进行充分融合,从而实现机组的有效优化,使之与我国的绿色健康可持续发展的战略方向相符合。

1 1000MW 超超临界机组经济性指标随着我国的科技发展水平不断提高,人们对1000MW超超临界机组运行安全性和经济性的要求越来越高。

如表1,以某电厂的1000MW 超超临界锅炉为例。

表1 某电厂的1000MW超超临界锅炉经济设计指标表通过对表1进行分析,能够知晓用来衡量1000MW超超临界机组经济性的运行参数指标主要有汽机热耗率、管道效率、锅炉效率、供电效率、发电煤耗、供电煤耗等,通过对这些运行参数进行全面的精确的统计和分析,能够实现对1000MW超超临界机组的经济性的评估。

下面将对其中比较主要的经济性指标进行简单陈述。

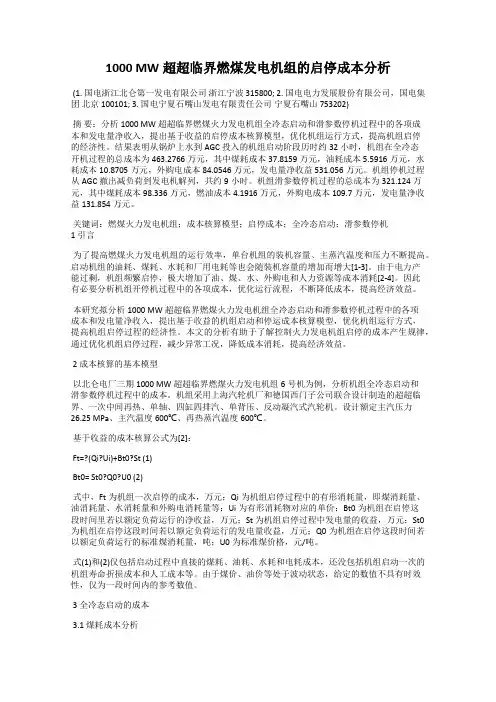

1000 MW超超临界燃煤发电机组的启停成本分析

1000 MW超超临界燃煤发电机组的启停成本分析

1000 MW超超临界燃煤发电机组的启停成本分析(1. 国电浙江北仑第一发电有限公司浙江宁波 315800; 2. 国电电力发展股份有限公司,国电集团北京 100101; 3. 国电宁夏石嘴山发电有限责任公司宁夏石嘴山 753202)摘要:分析1000 MW超超临界燃煤火力发电机组全冷态启动和滑参数停机过程中的各项成本和发电量净收入,提出基于收益的启停成本核算模型,优化机组运行方式,提高机组启停的经济性。

结果表明从锅炉上水到AGC投入的机组启动阶段历时约32小时,机组在全冷态开机过程的总成本为463.2766万元,其中煤耗成本37.8159万元,油耗成本5.5916万元,水耗成本10.8705万元,外购电成本84.0546万元,发电量净收益531.056万元。

机组停机过程从AGC撤出减负荷到发电机解列,共约9小时。

机组滑参数停机过程的总成本为321.124万元,其中煤耗成本98.336万元,燃油成本4.1916万元,外购电成本109.7万元,发电量净收益131.854万元。

关键词:燃煤火力发电机组;成本核算模型;启停成本;全冷态启动;滑参数停机1 引言为了提高燃煤火力发电机组的运行效率,单台机组的装机容量、主蒸汽温度和压力不断提高。

启动机组的油耗、煤耗、水耗和厂用电耗等也会随装机容量的增加而增大[1-3]。

由于电力产能过剩,机组频繁启停,极大增加了油、煤、水、外购电和人力资源等成本消耗[2-4]。

因此有必要分析机组开停机过程中的各项成本,优化运行流程,不断降低成本,提高经济效益。

本研究拟分析1000 MW超超临界燃煤火力发电机组全冷态启动和滑参数停机过程中的各项成本和发电量净收入,提出基于收益的机组启动和停运成本核算模型,优化机组运行方式,提高机组启停过程的经济性。

本文的分析有助于了解控制火力发电机组启停的成本产生规律,通过优化机组启停过程,减少异常工况,降低成本消耗,提高经济效益。

2 成本核算的基本模型以北仑电厂三期1000 MW超超临界燃煤火力发电机组6号机为例,分析机组全冷态启动和滑参数停机过程中的成本。

1000MW超超临界机组设计总结

1000MW超超临界机组设计总结
约占总允许压降(不包括再热器压降)的三分之 二,冷再热蒸汽管道压降约占总允许压降(不包 括再热器压降)的三分之一;
5 四大管道材料及规格
5.2 四大管道规格 •管道系统阻力不超过允许值; •如果蒸汽流量发生变化,在不改变主、支
管规格的情况下,可通过调整主、支管 的长度比例来满足压降要求; •高压给水管道管径按流速不超过6 m/s控制。
高压加热器采用卧式、单列或双列。
4 主要系统配置
• 凝结水系统 采用3×50%容量凝结水泵。
• 汽轮机旁路系统 根据主机特点,采用高、低压两级串联 旁路系统或一级大旁路系统。
5 四大管道材料及规格
5.1 四大管道材料 • 主蒸汽管道
采用A335P92 • 热再ห้องสมุดไป่ตู้蒸汽管道
采用A335P92 • 冷再热蒸汽管道
欢迎
1 概述
我院目前开展的1000MW超超临界机组设计有4 个电厂,8台机组,即: •国华绥中发电厂二期2×1000MW超超临界机组 扩建; •大唐东营2×1000MW超超临界机组新建; •华电哈尔滨第三发电厂三期2×1000MW超超临 界机组扩建; •华能鹤岗三期2×1000MW超超临界机组扩建。 目前4个项目均做到可研阶段并通过审查,绥 中项目刚启动初步设计
A672B70CL32或A691Cr1-1/4Gr22 值得注意的是,在德国,所有超临界及以上参 数机组,冷再热蒸汽管道材料全部采用低合金 钢材料。
5 四大管道材料及规格
5.1 四大管道材料 • 给水管道
采用15NiCuMoNb5-6-4 执行标准为EN 10216-2 材料牌号: 德国曼内斯曼:WB36 DIN标准(已被377/2 取代): 15NiCuMoNb5
5 四大管道材料及规格

超超临界技术进一步发展的方向瓶颈和解决方案

超超临界技术进一步发展的方向瓶颈和解决方案
其中53%用于火力发电。
煤用于发电的比例将越来越大。
– 从目前的53%上升到70%以上,绝对量的增加更大。
以煤为主的能源结构以使中国成为世界上最大的二氧化碳排放 国, 面临巨大的减排压力。
– 燃煤火电是中国最大和最集中的二氧化碳排放源,根据到2020年我国单 位GDP二氧化碳排放比2005年下降40-45%的目标,中国火电将面临最巨 大的减排压力。
现有所有燃煤火电厂均有大 幅度降低供电煤耗的潜力
估计现在所有燃煤电厂发电煤耗 还有下降10 gce/kWh左右的潜力
发电煤耗降低的历史
由于技术进步, 1885年世界上第一台3MWe燃煤发电机组在德国柏林诞生以来, 至今全世界平均发电煤耗已从1885年的3500gce/kWh下降到350gce/kWh
资料来源: 上海外高桥3厂7号机技术经济指标综合日报,,2010年10月27日
外三厂# 7 机组实际运行经济指标
2010年10月27日
◇ 负荷率:84.11% ◇ 带脱硫、脱硝的厂用电率:3.85% ◇ 带脱硫、脱硝实际运行供电煤耗(gce/kWh):
276.65 ◇ 锅炉飞灰含碳量:0.4%
注:此时# 8机组正在进行大修。
生Co物-fi质rin混g G烧ain 提Ef高fici效en率cy Gain
20%
Ne近ar-期term
M中id-期term
APG TF
Lon长g-t期erm T时im间e
当前燃煤火电机组二氧化碳减排的途径
在CCS能够得到大规模推广应用之前的一个相当 长的时期,最可行、经济、可靠的燃煤火电机组 二氧化碳减排的途径是:
计算条件
节煤量 减排CO2 减排SOx 减排NOx (万吨) (万吨) (万吨) (万吨)

我国百万千瓦火电机组资料统计

我国百万千瓦火电机组资料统计

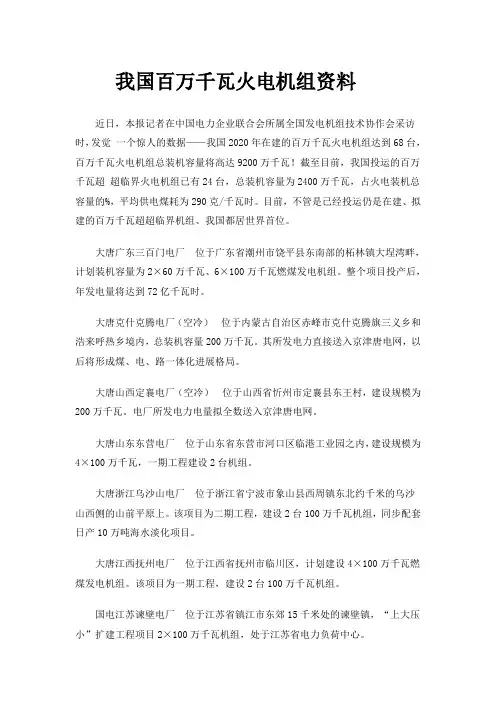

我国百万千瓦火电机组资料近日,本报记者在中国电力企业联合会所属全国发电机组技术协作会采访时,发觉一个惊人的数据——我国2020年在建的百万千瓦火电机组达到68台,百万千瓦火电机组总装机容量将高达9200万千瓦!截至目前,我国投运的百万千瓦超超临界火电机组已有24台,总装机容量为2400万千瓦,占火电装机总容量的%,平均供电煤耗为290克/千瓦时。

目前,不管是已经投运仍是在建、拟建的百万千瓦超超临界机组、我国都居世界首位。

大唐广东三百门电厂位于广东省潮州市饶平县东南部的柘林镇大埕湾畔,计划装机容量为2×60万千瓦、6×100万千瓦燃煤发电机组。

整个项目投产后,年发电量将达到72亿千瓦时。

大唐克什克腾电厂(空冷)位于内蒙古自治区赤峰市克什克腾旗三义乡和浩来呼热乡境内,总装机容量200万千瓦。

其所发电力直接送入京津唐电网,以后将形成煤、电、路一体化进展格局。

大唐山西定襄电厂(空冷)位于山西省忻州市定襄县东王村,建设规模为200万千瓦。

电厂所发电力电量拟全数送入京津唐电网。

大唐山东东营电厂位于山东省东营市河口区临港工业园之内,建设规模为4×100万千瓦,一期工程建设2台机组。

大唐浙江乌沙山电厂位于浙江省宁波市象山县西周镇东北约千米的乌沙山西侧的山前平原上。

该项目为二期工程,建设2台100万千瓦机组,同步配套日产10万吨海水淡化项目。

大唐江西抚州电厂位于江西省抚州市临川区,计划建设4×100万千瓦燃煤发电机组。

该项目为一期工程,建设2台100万千瓦机组。

国电江苏谏壁电厂位于江苏省镇江市东郊15千米处的谏壁镇,“上大压小”扩建工程项目2×100万千瓦机组,处于江苏省电力负荷中心。

国电安徽铜陵电厂位于安徽省铜陵市东北铜陵县东联乡境内,一期工程2×60万千瓦,已投产发电,二期工程2×100万千瓦。

该电厂是中国国电集团公司在安徽投资兴修的首个电源点。

嘉兴发电厂情况说明.

嘉兴发电厂情况说明嘉兴发电厂扩建工程拟扩建2×1000MW超超临界燃煤机组,工程静态投资金695563万元。

嘉兴发电厂扩建厂址位于浙江省嘉兴市平湖市黄山乡的六里湾。

厂址东南临杭州湾,西北侧有沪杭公路,厂址东距上海市90km,西离杭州市122km,北至嘉兴市41km、距乍浦港6km,厂址位于华东电网负荷中心,也是杭嘉湖经济发达区的负荷中心。

本期工程位于嘉兴电厂二期厂区内,系二期工程通过优化设计节约及原施工用地,本期在二期施工场地上进行建设,不需新征建设用地,工程计划用地54.35公顷,该地块(包括二期工程建成用地)已办理国有土地使用证。

本工程厂址的交通运输条件良好,铁路、公路、内河及海港的交通均较便利。

公路:主要有杭申和沪杭两条干线,沪杭公路为高速公路,属国家干线。

上海至杭州的杭申公路在电厂门前穿过,公路运输便利。

设备和材料可经公路运至电厂。

水路:嘉兴地区水网发达,内河航运占重要地位,平湖市附近的主要航线有嘉湖线、杭湖线及嘉苏线,现有通行能力30~100t,规划达300t。

海运:厂址南侧紧邻杭州湾,电厂前沿水深条件较好。

一期工程已建有3.5万吨级卸煤码头一个泊位及重件码头一座,一期卸煤码头下游预留二个3.5 万吨卸煤码头泊位。

二期工程按规划已扩建3.5 万吨卸煤码头泊位一个,与一期同引桥;扩建工程可再扩建3.5 万吨卸煤码头泊位一个,可满足电厂一、二、扩建工程燃煤运输要求。

施工期间用电为二期工程益山施工变引出。

嘉兴发电厂扩建工程拟扩建工程的选址,符合《浙江省人民政府关于平湖市城市总体规划的批复》【浙政发函[2005]23】的要求,符合《平湖市总体规划(2002—2020》的功能区要求。

平湖市规划与建设局2006年11月16日。

1000MW超超临界机组的先进设计与经济运行分析

1000MW超超临界机组的先进设计与经济运行分析作者:李虎引言华能玉环电厂安装4×1000MW超超临界燃煤发电机组,在全国首次采用国际先进的超超临界燃煤发电技术,是国家“863计划”中引进超超临界机组制造技术的依托工程,也是我国“十五”重点建设项目。

经过精心安装与调试,1、2号机组已经于2006年提前实现双投,运行半年来,设备稳定,机组各项指标达到设计要求。

经测算,额定负荷下的锅炉效率为93.88%,汽轮机热耗为7295.8kJ(kW.h),发电煤耗为270.6g/(kW.h),氮氧化物排放量为270mg/m3,供电煤耗为283.2g/(kW.h),机组热效率高达45.4%,达到国际先进水平,二氧化硫排放浓度为17.6mg/m3,优于发达国家排放控制指标。

3、4号机组也将力争于2007年投产。

一、1000MW机组特点玉环电厂超超临界机组主要设计参数见表1。

1.1 汽轮机特点机组汽轮机由上海电气集团联合西门子公司设计,为单轴四缸四排汽;所采用的积木块是西门子公司近期开发的3个最大功率可达到1100MW等级的HMN型积木块组合:1个单流圆筒型H30高压缸,1个双流M30中压缸,2个N30双流低压缸。

汽轮机4根转子分别由5只径向轴承支承,除高压转子由2个径向轴承支承外,其余3根转子,即中压转子和2根低压转子均只有1只径向轴承支承,提高了轴承稳定性,也缩短了轴向的长度,使轴总长度仅为29m。

整个高压缸静子件和整个中压缸静子件由它们的猫爪支承在汽缸前后的2个轴承座上。

而低压部分静子件中,外缸重量与其他静子件的支承方式是分离的,即外缸的重量完全由与它悍在一起的凝汽器颈部承担,其他低压部件的重量通过低压内缸的的猫爪由其前后的轴承座支承。

所有轴承座与低压缸猫爪之间的滑动支承面均采用低摩擦合金,具有良好的摩擦性能,不需要润滑,有利于机组顺畅膨胀。

盘车装置采用液压电动机,采用顶轴油驱动,安装在机头位置,位于1号轴承座内。

中国已建、在建、拟建1000MW超超临界机组与电厂统计

中国已建、在建、拟建1000MW超超临界机组与电厂统计(8721xyh整理)1.浙江华能玉环电厂位于浙江台州玉环县的华能玉环电厂工程是国家“十五”863计划“超超临界燃煤发电技术”课题的依托工程和超超临界国产化示范项目,规划装机容量为4台1000MW 超超临界燃煤机组,一期建设二台1000MW机组,投资约96亿元,机组主蒸汽压力达到26.25兆帕,主蒸汽和再热蒸汽温度达到600度,是目前国内单机容量最大、运行参数最高的燃煤发电机组,该工程是国内机组热效率、环保综合性能最高,发电煤耗最低的燃煤发电厂。

自2004年6月开工以来,按照华能集团公司总经理李小鹏提出的建设“技术水平最高,经济效益最好,单位千瓦用人最少,国内最好、国际优秀” 高效、节能、环保电厂的目标,在业主、设计、施工、调试、监理、制造各参建方的共同努力下,坚持技术创新,敢于走前人未走之路,攻克了一个又一个技术难题,创造了一个又一个国内电建史上的第一。

1#机组投产比计划工期提前6个月,2006年11月28日,华能玉环电厂1#机组顺利经过土建、安装、调试、并网试运环节,正式投入商业运行。

2#机组于2006年12月投产。

二期3#、4#机组于2007年11月投产,成为我国最大的超超临界机组火力发电厂。

2.山东华电邹县发电厂地处山东省邹城市。

南面是水资源丰富的微山湖,北与兖州煤田相邻,向东4公里,有津浦铁路南北贯通。

充足的煤炭,便利的交通,以及丰富的水资源,为邹县电厂的建设与发展提供了非常优越的条件。

邹县发电厂一、二、三期工程,是“六五”至“九五”期间国家重点建设工程。

现有1台300MW、1台330MW和2台335MW国产改造机组和2台600MW机组,装机总容量2500MW,是目前我国内地最大的火力发电厂之一。

四期工程计划再安装2台1000MW等级超超临界机组,华电国际邹县发电厂国产百万千瓦超超临界燃煤凝汽式汽轮发电机组,是国家“863”计划依托项目和“十一五”重点建设工程,是引进超超临界技术建设的大容量、高参数、环保型机组的里程碑工程,也是2006年华电集团突破装机规模和经营效益的标志性项目。

我国1000MW级超超临界燃煤发电技术的瓶颈浅析

第39卷第6期2011年6月Vol.39No.6 Jun.2011我国1000MW级超超临界燃煤发电技术的瓶颈浅析金利勤1,王家军2,王剑平1(1.浙江浙能嘉华发电有限公司,浙江嘉兴314201;2.杭州电子科技大学自动化研究所,杭州310018)摘要:对我国1000MW级超超临界燃煤发电技术的现状进行了综述,并和发达工业国家的超超临界燃煤机组进行了对比分析。

针对我国超超临界机组发展的技术瓶颈,提出了亟需研究解决的课题。

对高超超临界燃煤发电技术进行了展望。

关键词:1000MW级;超超临界;燃煤火力发电;技术瓶颈作者简介:金利勤(1960-),男,高级工程师,从事火电厂技术管理工作。

中图分类号:TK325文献标志码:A文章编号:1001-9529(2011)06-0976-04基金项目:浙江省科技厅重点软科学研究资助项目(2010C25096)Analysis on the Technological bottleneck of1000MW Ultra-supercriticalCoal-fired Power Generation in ChinaJIN Li-qin1,WANG Jia-jun2,WANG Jian-ping1(1.Jiahua Power Generation Co.Ltd of Zhejiang Zhe Energy,Jiaxing Zhejiang,314201;2.Institute of Automation,Hangzhou Dianzi University,Hangzhou Zhejiang,310018)Abstract:In this paper,a survey is given about the present1000MW ultra supercritical coal-fired power generation technology in China.The development of ultra supercritical coal-fired power generation technology in China is ana-lyzed and compared with that of industrialized countries.After summarizing the technological bottlenecks existed in this field,the problems needing to be solved are pointed out and the future developments of ultra supercritical coal-fired power generation technology are proposed.Key words:1000MW;ultra-supercritical;coal-fired power generation;technology bottleneckFoundation items:The Important Soft Science Research Foundation of Science Technology Department of Zhejiang Province(2010C25096櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚櫚)参考文献:[1]陈春元,李永兴.大型煤粉锅炉燃烧设备的优化设计问题[J].锅炉制造,1992(2).[2]范从振.锅炉原理[M].北京:水利电力出版社,1986.[3]VAPNIK V N.The nature of statistical learning theory[M].NY:Springer-Verlag,1995:8-50.[4]VAPNIK V N,LEVIN E,LE Cun Y.Measuring the VC-dimension of a learning machine[J].Neural Computation,1994(6):851-876.[5]连慧莉.电站锅炉燃煤特性预测建模研究[D].南京:东南大学,2005.收稿日期:2010-03-28本文编辑:王延婷1000MW级超超临界燃煤发电是一种先进、高效的发电技术,代表了当前火力发电的最高水平,1000MW级超超临界燃煤发电技术的研发和应用对实现我国火电结构调整、节能降耗,建设资源节约型、环境友好型社会,促进电力工业可持续发展具有重要意义。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中国已建、在建、拟建1000MW超超临界机组与电厂统计(8721xyh整理)1.浙江华能玉环电厂位于浙江台州玉环县的华能玉环电厂工程是国家“十五”863计划“超超临界燃煤发电技术”课题的依托工程和超超临界国产化示范项目,规划装机容量为4台1000MW 超超临界燃煤机组,一期建设二台1000MW机组,投资约96亿元,机组主蒸汽压力达到26.25兆帕,主蒸汽和再热蒸汽温度达到600度,是目前国内单机容量最大、运行参数最高的燃煤发电机组,该工程是国内机组热效率、环保综合性能最高,发电煤耗最低的燃煤发电厂。

自2004年6月开工以来,按照华能集团公司总经理李小鹏提出的建设“技术水平最高,经济效益最好,单位千瓦用人最少,国内最好、国际优秀” 高效、节能、环保电厂的目标,在业主、设计、施工、调试、监理、制造各参建方的共同努力下,坚持技术创新,敢于走前人未走之路,攻克了一个又一个技术难题,创造了一个又一个国内电建史上的第一。

1#机组投产比计划工期提前6个月,2006年11月28日,华能玉环电厂1#机组顺利经过土建、安装、调试、并网试运环节,正式投入商业运行。

2#机组于2006年12月投产。

二期3#、4#机组于2007年11月投产,成为我国最大的超超临界机组火力发电厂。

2.山东华电邹县发电厂地处山东省邹城市。

南面是水资源丰富的微山湖,北与兖州煤田相邻,向东4公里,有津浦铁路南北贯通。

充足的煤炭,便利的交通,以及丰富的水资源,为邹县电厂的建设与发展提供了非常优越的条件。

邹县发电厂一、二、三期工程,是“六五”至“九五”期间国家重点建设工程。

现有1台300MW、1台330MW和2台335MW国产改造机组和2台600MW机组,装机总容量2500MW,是目前我国内地最大的火力发电厂之一。

四期工程计划再安装2台1000MW等级超超临界机组,华电国际邹县发电厂国产百万千瓦超超临界燃煤凝汽式汽轮发电机组,是国家“863”计划依托项目和“十一五”重点建设工程,是引进超超临界技术建设的大容量、高参数、环保型机组的里程碑工程,也是2006年华电集团突破装机规模和经营效益的标志性项目。

7号机组工程从开工到投产只用了22个月19天,从开始整套启动到完成168小时满负荷试运仅用了23天,创造了国内百万千瓦机组试运的领先水平,实现了锅炉水压试验、汽轮机扣缸、倒送厂用电、锅炉(东方锅炉产品)点火、汽轮机冲转、发电机并网、“168试运”等“七个一次”成功;机组高效节能,设计发电煤耗为272.9克/千瓦时,比全国发电煤耗339克/千瓦时低66.1克/千瓦时;机组二氧化硫排放绩效0.4克/千瓦时,比全国电力二氧化硫排放绩效6.4克/千瓦时低6克/千瓦时;机组采用了超超临界、P92等新技术、新材料,完全符合国家建设资源节约型、环境友好型、自主创新型企业的政策。

7#、8#机组分别于2006年12月4日、2007年1月投产。

3.江苏国电泰州发电有限公司成立于2004年1月,是中国国电集团公司在江苏省新建的一项重点工程,是江苏电网北电南送的枢纽电站。

总规划容量为4台1000MW超超临界机组,分两期建设。

其中一期工程2台1000MW超超临界机组,计划2008年投产,泰州公司厂区位于江苏省泰州市高港区永安洲镇福沙村,北距泰州市中心29km。

西临长江,宁启铁路、新长铁路和建设中的沿江一级公路均从厂区附近通过,水陆交通极为便利,泰州公司总规划用地面积为81.5hm2(4×1000MW),其中一期工程规划用地面积为58公顷。

泰州公司一期工程动态总投资为88.4亿元人民币。

由中国国电集团公司、江苏省国信资产管理集团公司、江苏交通控股有限公司、江苏昆仑投资有限公司和泰州市泰能投资管理有限责任公司共同投资建设,中国国电集团公司相对控股。

泰州公司一期工程前期工作已全面展开,于2005年年底正式开工。

哈汽出品。

1#机组于2007年12月、2#机组于2008年3月投产。

4.外高桥第三发电厂三期工程上海外高桥电厂位于上海市浦东新区,长江南岸。

厂址向南至上海市中心区直线距离约18km。

电厂一期:4×300MW国产亚临界机组,1993年建成。

电厂二期:2×900MW进口超临界机组,2004年建成。

“外三”7#、8#机组工程为扩建工程,建设2×1000MW国产超超临界燃煤机组,同时配套建设烟气脱硫设施,第一台机组预留脱硝场地和条件,第二台机组与本工程同步建设烟气脱硝装置。

7#、8#机组分别于2008年3月和6月投产。

5.浙江国电北仑电厂2×1000MW,电厂原装有五台单机容量为600MW燃煤机组,装机总容量为3000MW。

北仑三期扩建2×1000MW超超临界燃煤机组,2008年12月20,从国电浙江北仑第三发电公司传来喜讯,由东方电气设计制造的北仑电厂三期工程1000MW超超临界6#机组锅炉于当晚20时26分顺利通过168小时满负荷试运行,计划于2009年底前全部建成投产。

6#、7#机组分别于2008年12月、2009年6月2日投产。

6.华能海门电厂地处潮阳区海门镇洪洞村,规划总装机容量为6台100万千瓦超超临界燃煤机组,是南方电网首个获得核准建设的百万千瓦级超超临界燃煤机组。

一期工程规划建4×1000MW机组,本期工程先建设一期工程1号、2号机组。

2007年2月进厂道路已经动工,水、电、通讯施工已经全面展开。

2007年9月中旬,场地平整队伍进场施工,10月初,开始打桩,12月中旬,项目正式开工。

1号、2号机组分别于2009年6月14日、9月27日投产。

7. 国华浙能发电有限公司宁海电厂二期2×1000MW,位于浙江宁波宁海强蛟。

建设规模为一期四台600MW燃煤发电机组(留有扩建余地),选用国产主机设备,厂区占地面积36. 5公顷。

项目业主单位浙江国华浙能发电有限公司以建设绿色环保电站为己任,采用高效除尘、脱硫、脱硝技术,除尘效率可达99.3%,脱硫效率可达95%以上,废水也将实现“零”排放,厂区绿化面积达30%以上,整个项目在环保方面的投资将达20亿元。

国华宁海电厂主体工程于2003年11月27日正式开工,按照董事会的要求结合目前浙江省严重缺电的形势,项目业主单位调整了建设工期,力争首台机组在2005年底并网发电,2006年实现三机投产。

为建设具有良好经济效益和社会效益的国际一流现代化电厂,项目业主单位将严格控制工程造价,投资将控制在99.8539亿元。

二期工程建设2台100万千瓦超超临界燃煤发电机组,同步安装烟气脱硫和脱硝装置。

二期工程在一期工程扩建端建设,不新增建设用地。

电厂采用海水二次循环冷却系统。

电厂年用淡水量约470万立方米,取自杨梅岭水库。

另外,二期工程在一期煤码头西端扩建5万吨级卸煤码头泊位1座(设计年通过能力为450万吨),并再扩建1个3000吨级综合码头,以满足电厂运煤和外运石膏的需要。

据测算,二期工程建设静态总投资为81.1亿元,动态总投资为87.7亿元。

二期首台发电机组计划于2009年投产,2010年二台机组全部投产。

5#、6#机组分别于2009年9月和9月21日投产。

8.国投天津北疆电厂天津国投津能发电有限公司于2004年2月注册成立,项目位于天津市滨海新区,由国家开发投资公司和天津市津能投资公司分别以65%、35%的比例共同出资组建,自主建设和经营天津北疆发电厂4×1000MW燃煤超超临界发电机组和40万吨/日海水淡化装置(分两期建设)。

一期工程动态投资120亿元人民币,2009年9月24日第一台机组投产发电。

作为全国首批循环经济试点项目,工程建设对促进区域经济发展、探索循环经济增长模式,对我国发电技术、海水淡化技术的发展都具有重要的战略意义。

随着滨海新区建设被纳入国家发展战略,电厂所在的滨海新区将成为继深圳、浦东之后的全国又一个区域经济增长极,发展潜力巨大。

一期工程2×1000MW,工程三大主机设备供应商分别为上海锅炉有限公司、上海汽轮机有限公司、上海汽轮发电机有限公司。

锅炉:锅炉为上海锅炉厂引进ALSTON技术生产的超超临界变压直流煤粉炉,型号为SG-3102/27.56-M54X,燃用煤种晋北、山西云峰混煤。

汽轮机:汽轮机是上海汽轮机有限公司引进德国西门子技术生产的1000MW超超临界、一次中间再热、单轴、四缸排汽、双背压、凝汽式汽轮机,型号为N1000-26.25/600/600(TC4F)。

发电机:发电机制造厂为上海汽轮发电机有限公司,型号THDF 125/67,额定功率1000MW,额定电压27kV。

三相同步汽机发电机,自并励静止励磁系统,定子线圈水冷却、转子线圈和定子铁芯氢气冷却。

工程于2007年3月开工。

#1机组与2009年9月24日投产,计划在2009年实现双投。

9.中电投上海上电漕泾电厂一期2×1000MW工程10.国电谏壁电厂一期2×1000MW工程。

,采用上海塔式锅炉,由江苏电建三公司安装。

2009年4月28日,谏壁电厂百万机组第一根钢架开始吊装。

11.广东平海电厂位于广东省惠州市惠东县平海镇,电厂设计装机容量8×1000MW,一期工程为4×1000MW。

由惠州市和广东省粤电集团、珠江投资有限公司共同投资建设。

12.国华徐州发电有限公司2×1000MW"上大压小"工程13.中电投平顶山鲁阳发电公司一期2×1000MW,锅炉已吊装完成。

规划装机6×1000MW。

14.大唐潮州三百门电厂二期2×1000MW工程15.广东国华粤电台山发电有限公司成立于2001年3月28日,由北京国华电力有限责任公司出资80%,广东省粤电集团有限公司出资20%共同组建。

该公司位于广东省西南沿海台山市铜鼓湾,三面环山,南面临海,同广东省著名的旅游胜地上、下川岛隔海相望。

工程分两期建设,一期工程5台机组总容量为3000MW(5×600MW亚临界机组),二期工程6台机组总容量为6000MW(6×1000MW)。

最终容量可达9000MW,是目前国内规划建设规模最大的火力发电企业。

国华台电1、2号机组分别于2003年12月9日及2004年4月9日通过168小时试运,移交试生产,1号机组25个月零9天的建设工期,刷新了同类火力发电机组建设记录,成为电力建设史上新的里程碑。

16.华润电力浙江苍南电厂位于浙江省温州市苍南县境内,由华润电力控股有限公司投资建设,属外资企业。

一期工程建设规模为2×1000MW超超临界机组,预计于2009年建成投产,总投资约为88亿元,注册资本金约为22亿元。

华润浙江苍南电厂的建设将极大地缓解浙江电网尤其是浙南地区的用电紧张形势;同时,项目建成达产后,预计年利税20亿元。
