填海造地工程施工组织设计方案

合集下载

深圳市填海工程施工组织设计

深圳市填海工程施工组织设计

B-6施工组织设计B-6-1施工组织设计文字说明1、编制依据1.1深圳市土地投资开发中心深圳湾填海区软基处理(II期)工程项目施工招标文件(包括补充通知001、002号)。

1.2四月十九日由招标单位组织的标前会议及现场踏勘所获资料。

1.3结合我单位在深圳地区的施工能力、技术特点、机械设备等情况,特别是历年来我公司在处理软基工程及土石方工程施工经验。

1.4现行有效的国家及有关部委颁布的有关工程建议技术标准、深圳市的有关法规。

2、工程概况及特点2.1工程概况本工程地处深圳市三大景区以南,位置东起桥城路,西至沙河东路,南至滨海大道,北达白石州路,总用地面积288.5公顷。

I期工程已经完成,我单位投标范围为场地中部的II期工程V区,即白石州南、区间路此,六号路与七号路之间。

四周道路红线内推8m为本标段的工作范围,处理面积138020.9m2。

本场区属海湾潮间带及海积平原,原海地之面标高0.7~-2.9之间,低于海水面平均标高,该区域均匀分布着5~7米厚的淤泥,地质条件较复杂,其地质主要特征为:第四纪海积淤泥层之上无海冲积的淤泥质砂层,淤泥层之下为第四纪残积层。

本场区位于亚热带地区,所平均气温22℃,多年相对湿度为79%,平均所降雨量1920mm,雨季主要集中在4~9月。

2.2主要工程量见主要工程数量表2.3工程特点本工程为大面积的软基处理,东邻六号路和VII区,南邻区间路和VI 区,且六号路和区间路的软基处理方法与本工程不同。

各区间的分界线施工协调,保证区间的不偏移,作好正常沉降,乃是本工程之关键。

底基层填筑采用填土和石料分层压实。

工程量为864488.13m3,均需按指定地点运输,堆载料用石数量为231506.2m3,场区内有一条十一号道路,需借土填方70126.08m3。

场区内均采用插板排水固结的处理方法,且施工时间大部分在雨季。

因此,应保证竖向和场面排水的畅通。

底基层的压实是保证填筑层本体不变形的根本,以利控制软基本身的剩余沉降。

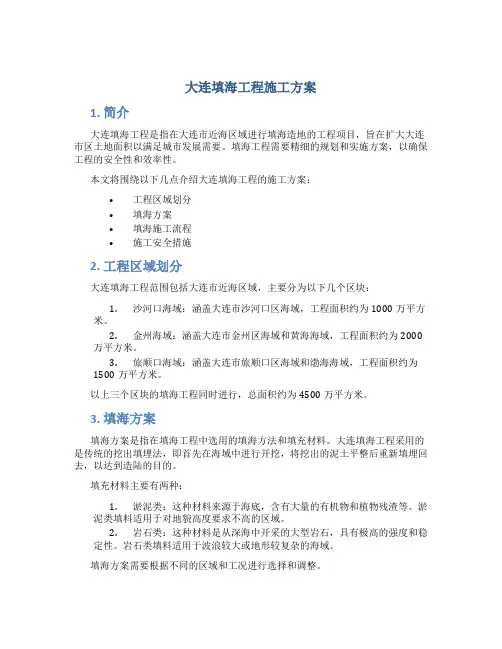

大连填海工程施工方案

大连填海工程施工方案

大连填海工程施工方案1. 简介大连填海工程是指在大连市近海区域进行填海造地的工程项目,旨在扩大大连市区土地面积以满足城市发展需要。

填海工程需要精细的规划和实施方案,以确保工程的安全性和效率性。

本文将围绕以下几点介绍大连填海工程的施工方案:•工程区域划分•填海方案•填海施工流程•施工安全措施2. 工程区域划分大连填海工程范围包括大连市近海区域,主要分为以下几个区块:1.沙河口海域:涵盖大连市沙河口区海域,工程面积约为1000万平方米。

2.金州海域:涵盖大连市金州区海域和黄海海域,工程面积约为2000万平方米。

3.旅顺口海域:涵盖大连市旅顺口区海域和渤海海域,工程面积约为1500万平方米。

以上三个区块的填海工程同时进行,总面积约为4500万平方米。

3. 填海方案填海方案是指在填海工程中选用的填海方法和填充材料。

大连填海工程采用的是传统的挖出填埋法,即首先在海域中进行开挖,将挖出的泥土平整后重新填埋回去,以达到造陆的目的。

填充材料主要有两种:1.淤泥类:这种材料来源于海底,含有大量的有机物和植物残渣等。

淤泥类填料适用于对地貌高度要求不高的区域。

2.岩石类:这种材料是从深海中开采的大型岩石,具有极高的强度和稳定性。

岩石类填料适用于波浪较大或地形较复杂的海域。

填海方案需要根据不同的区域和工况进行选择和调整。

4. 填海施工流程大连填海工程的填海施工流程大致如下:1.海域测量:对填海区域进行全面测量,为后续工作提供精确的数据和资料。

2.施工准备:包括设立施工现场、采购施工材料、安排施工人员、进行安全检查等。

3.开挖海底泥土:采用吸管式挖泥船进行开挖,将挖出的淤泥和石块通过管道输送到填充区域。

4.严格把控质量:对填充材料进行质量检测,确保填方质量,大量降低堤坝出现滑坡、冒顶的风险。

5.填海造地:采用挖掘和填海的方法进行综合处理,同时考虑人工造地,确保地形满足相关规范要求。

6.监测防护:对填海堤坝、海岸线及周边地区的地下设施实行持续的环境监测,提早发现环境变化及时加以应对。

填海造地工程施工组织设计方案

填海造地工程施工组织设计方案

填海造地工程施工组织设计(此文档为WOR格式,下载后您可任意修改编辑)D第一章编制依据 (4)1.1编制说明 41.2编制依据 41.3采用规范、质量评定标准名称 4 第二章工程概述72.1工程概述72.2工程范围72.3主要工程数量表10 第三章工程特点分析13 第四章施工总体布置144.1施工总平面布置说明144.2施工工艺流程18 第五章施工测量及工程试验195.1施工测量195.2工程试验21 第六章施工总体安排226.1施工总体安排22第七章关键施工技术、工艺及施工方法237.1施工方案总述237.2疏浚工程施工237.3护岸施工347.4块体预制437.5预制块安装457.6现浇胸墙及混凝土施工477.7陆域形成557.8地基处理:58第八章项目控制计划及保证措施658.1施工进度计划658.2进度保证措施65第九章施工质量管理体系及保证措施 (67)9.1质量方针目标679.2质量保证体系679.3质量保证措施689.4施工过程的质量控制739.5技术质量保证措施769.6高温、雨季施工措施77第十章HSE 计划及保证措施7810.1施工保证体系及保证措施7810.2.文明施工保证措施8110.3施工期环境保护措施83第十一章防汛、防台措施计划8611.1防台、防汛措施8611.2工程结构防台防汛措施计划8711.3预制场防台防汛措施计划87第十二章分包计划及管理措施8812.1分包计划8812.2总包、分包责任划分8812.3对分包队伍的组织、协调、管理措施89第十三章劳动力、机械设备及材料进场计划及保证措施9513.1项目经理部组织机构9513.2劳动力安排计划9613.3劳动力安排保证措施9713.4机械、设备使用及进场计划9813.5主要材料及构件的计划管理9913.6附表 (104)第一章编制依据1.1 编制说明本工程为X X液化天然气项目接收站填海造地工程,作为XX液化天然气项目接收站工程的起步工程,为接收站设施建设提供建设用地,该工程地点在XX龙海市兴古湾流会村附近。

填海造地工程施工组织设计资料下载

填海造地工程施工组织设计资料下载

填海造地工程施工组织设计资料第一篇范本:1. 项目概述1.1 项目背景1.2 项目目标1.3 项目范围2. 施工组织设计2.1 施工组织机构2.2 项目管理团队2.3 施工流程图2.4 岗位责任分工3. 施工方案3.1 前期准备工作3.2 岩石爆破施工方案3.3 填海工程施工方案3.4 淤泥处理方案3.5 监测与质量控制方案4. 施工设备与材料4.1 设备清单与规格4.2 材料清单与规格4.3 租赁与采购安排5. 安全管理5.1 安全组织与责任5.2 安全培训与教育5.3 安全措施与预防措施5.4 紧急事件应急预案6. 施工进度计划6.1 总体计划6.2 关键节点计划6.3 里程碑计划6.4 施工资源分配7. 质量管理7.1 质量目标与要求7.2 质量控制措施7.3 检测与测试要求7.4 质量验收标准与程序8. 环境保护与治理8.1 环境影响评估8.2 环境保护措施8.3 治理与修复计划8.4 监测与评估方案9. 施工费用估算与资金安排9.1 施工费用预算9.2 资金需求与安排9.3 资金拨款与支付流程10. 合同与协议10.1 建设合同10.2 分包合同10.3 资材采购协议10.4 施工保险协议11. 风险与问题管理11.1 风险识别与评估11.2 风险控制措施11.3 问题记录与解决方案12. 项目交接与竣工验收12.1 交接程序与要求12.2 竣工验收标准与程序12.3 保修与维护期安排附件:1. 施工流程图2. 设备清单3. 材料清单法律名词及注释:1. 建设合同:指与建设单位签订的,约定双方在工程建设中权利义务关系的合同。

2. 分包合同:指承包商将合同中部分工程交由其他承包商承揽的合同。

3. 资材采购协议:指与供应商签订的,约定购买材料及设备的合同。

4. 施工保险协议:指对工程损失和责任进行保险承保的协议。

第二篇范本:1. 填海造地项目概述1.1 项目背景1.2 项目目标1.3 项目范围2. 施工组织设计2.1 项目管理组织架构2.2 项目管理团队2.3 项目流程图2.4 岗位职责分工3. 施工方案3.1 前期准备工作3.2 土石方施工方案3.3 填海工程施工方案3.4 水工建筑施工方案3.5 监测与质量控制方案4. 施工设备与材料4.1 施工设备清单与规格4.2 施工材料清单与规格4.3 设备租赁与采购安排5. 安全管理5.1 安全组织与责任5.2 安全培训与教育5.3 安全措施与防护措施5.4 紧急事件应急预案6. 施工进度计划6.1 总体施工计划6.2 关键节点计划6.3 里程碑计划6.4 施工资源分配7. 质量管理7.1 质量目标与要求7.2 质量控制措施7.3 检测与测试要求7.4 质量验收标准与程序8. 环境保护与治理8.1 环境影响评估8.2 环境保护措施8.3 治理与修复计划8.4 环境监测与评估方案9. 施工费用估算与资金安排9.1 施工费用预算9.2 资金需求与安排9.3 资金拨款与支付流程10. 合同与协议10.1 建设合同10.2 分包合同10.3 材料供应合同10.4 施工保险合同11. 风险与问题管理11.1 风险识别与评估11.2 风险控制措施11.3 问题记录与解决方案12. 项目交接与竣工验收12.1 项目交接程序与要求12.2 竣工验收标准与程序12.3 保修与维护期安排附件:1. 项目流程图2. 设备清单3. 材料清单法律名词及注释:1. 建设合同:指签订建设项目的相关合同,约定双方在工程建设中的权利义务关系。

填海工程施工组织设计

填海工程施工组织设计

填海工程施工组织设计一、工程概述本项目为XX地区填海工程,拟将一片海域通过填充土石料等材料,使之成为陆地区域。

工程范围包括填海区域、堤坝建设、排水系统、道路建设等。

工程总面积约为XX平方米,预计填海高度为XX米。

本工程施工组织设计旨在确保工程安全、高效、顺利进行,同时满足环保、质量等要求。

二、施工组织总设计1. 施工目标(1)确保工程安全、高效、顺利进行;(2)保证工程质量满足设计及规范要求;(3)严格控制工程进度,确保按时完成;(4)落实环保、节能、减排等措施。

2. 施工原则(1)以人为本,确保施工人员生命财产安全;(2)科学组织,合理安排施工进度和资源;(3)强化质量控制,提高工程质量;(4)节能减排,保护环境;(5)文明施工,营造良好施工现场环境。

三、单位工程施工组织设计1. 单位工程概况本工程分为填海区域、堤坝建设、排水系统、道路建设等四个单位工程。

2. 施工顺序及工艺流程(1)填海区域:施工准备→测量放线→土石料填充→压实→排水→固结处理;(2)堤坝建设:施工准备→堤坝基础处理→堤坝主体结构施工→堤坝防渗处理;(3)排水系统:施工准备→排水管道铺设→排水泵站建设;(4)道路建设:施工准备→道路基层施工→道路面层施工。

3. 施工资源配置(1)人力:根据施工进度和任务量,合理配置施工人员,确保施工高峰期人员充足;(2)材料:合理计划材料采购,确保材料质量满足要求,并及时供应;(3)设备:合理配置施工设备,提高施工效率,保证施工质量;(4)资金:合理预算,确保工程资金充足,满足施工需求。

四、分部分项工程施工方案1. 填海区域施工方案(1)测量放线:采用高精度测量仪器,确保填海区域边界准确;(2)土石料填充:采用自卸车、推土机等设备,进行土石料填充;(3)压实:采用压路机、夯实机等设备,对填充土石料进行压实;(4)排水:设置排水沟、排水井等设施,确保填海区域排水畅通;(5)固结处理:采用预压排水、化学固结等方法,提高填海区域地基承载力。

填海造地的施工方案

填海造地的施工方案

填海造地的施工方案1. 概述填海造地是一种人工改造海岸线和岛屿的方法,通过在海域中充填土石、填筑海堤等手段,使原本的海面变为陆地。

填海造地在城市发展和海洋资源利用方面具有重要意义。

本文将介绍填海造地的施工方案,包括项目规划、现场勘测、设计和施工等内容。

2. 项目规划填海造地项目的规划是整个项目实施的基础,需要考虑以下几个方面:2.1 项目目标明确填海造地的目标,例如扩大城市用地、建设港口码头等。

2.2 环境影响评估评估填海造地对周围环境的影响,包括海洋生态系统、水质、海岸侵蚀等。

2.3 法律和政策了解相关法律和政策的要求,包括土地使用规划、环境保护等方面。

2.4 项目预算和时间计划确定填海造地项目的预算和时间计划,包括预计的建设周期和项目投资。

3. 现场勘测在填海造地项目开始之前,需要进行详细的现场勘测,以获取必要的地质和水文数据。

3.1 地质勘测通过地质勘测确定填海造地区域的地质构造和地层情况,以确定填海的可行性和稳定性。

3.2 水文勘测进行水文勘测以获取海域水深、水流速度、潮汐等水文数据,以便设计合理的填海造地方案。

4. 设计方案设计方案是填海造地项目的核心内容,包括海域的充填方式、填筑海堤的设计等。

4.1 充填方式根据现场勘测和项目要求,确定填海造地的充填方式,可以采用充填土石、填筑围堰等方法。

4.2 海堤设计设计合理的海堤是填海造地的重要组成部分,需要考虑海堤的稳定性和抗冲刷能力。

4.3 水工结构设计根据项目需求,设计相应的水工结构,如港口码头、引水工程等。

5. 施工过程填海造地的施工过程包括准备工作、充填土石、建设海堤等。

5.1 准备工作施工前需要进行准备工作,包括清理海域、搭建施工设施等。

5.2 充填土石根据设计方案,将土石运输到现场进行充填,确保填海造地的高度和稳定性。

5.3 建设海堤根据设计方案建设海堤,包括挖土、打桩、铺设防护层等工作。

6. 后期维护填海造地项目施工完成后,需要进行后期维护工作,以保证填海造地的稳定和可持续发展。

海上土方填海工程施工方案

海上土方填海工程施工方案

海上土方填海工程施工方案一、前言随着我国经济的快速发展和城市化进程的加快,土地资源日益匮乏,拓展土地资源成为当前城市发展的紧迫需求。

而海上土方填海工程,作为一种有效的拓展土地资源的方式,已经在我国的沿海地区得到了广泛应用。

本文将以海上土方填海工程为例,对其施工方案进行详细论述,以期为相关工程的实施提供参考和借鉴。

二、施工前准备1. 项目调研在进行海上土方填海工程之前,需要进行充分的项目调研,包括海域水深、地质地貌、海洋生态环境等情况的调查与分析。

通过前期调研,了解海域的地质情况和海洋生态环境,为后续的施工工作提供重要的参考依据。

2. 施工方案设计在进行海上土方填海工程之前,需要进行详细的施工方案设计,包括填海区域的选址、填海目标、填海工程的设计方案等。

通过科学的施工方案设计,能够有效地保障工程的顺利进行,并最大限度地减少对海洋生态环境的影响。

3. 施工资料准备在进行海上土方填海工程之前,需要准备好施工资料,包括施工单位的资质证明、施工人员的资质证明、施工设备的准备情况等。

只有准备充分的施工资料,才能保障项目的施工进展。

4. 安全管理措施在进行海上土方填海工程之前,需要制定科学的安全管理措施,包括施工人员的安全培训、施工设备的安全使用、施工现场的安全管理等。

只有做好安全管理措施,才能有效地减少施工中的安全事故,保障施工人员的生命安全。

三、施工方案1. 基坑开挖在填海区域进行基坑开挖之前,需要根据填海工程设计方案,确定基坑的位置和规模。

在进行基坑开挖时,需要采用合适的机械设备,如挖掘机、装载机等,进行土方开挖和运输。

2. 土方填筑在进行海上土方填海工程时,需要选择合适的填筑土方,通过合理的填筑方式和施工技术,进行土方填海,将填筑土方逐渐填充到填海区域,直至填海区域达到设计要求的高程。

3. 海域护岸在进行海上土方填海工程时,需要在填海区域的边界进行海域护岸的工程施工,以防止填海区域的土方因海浪侵蚀而发生塌陷。

填海造地回填海沙项目施工组织设计

填海造地回填海沙项目施工组织设计

填海造地回填海沙项目施工组织设计1.工程承包承诺略2.工程简介略3. 施工组织和管理机构项目部组织机构图4.施工总体安排4.1总体布局:经过对xx市xx滩涂整理项目场地回填工程招标文件、施工图的研究,和对施工现场的查勘,本工程施工拟采用的施工方法为:采砂船在业主指定的区域(大坠岛东侧疏浚二区)采砂后,运送至xx大通道外侧,经临时设置的4个砂船通行航道,进入临时设置的4个堆砂场卸砂;再由装载机装车,由自卸车通过在xx大通道设置临时斜坡通道口运到施工区域回填。

4.2针对工程特点采取的措施1)针对本工程抛填量大的特点,我分公司将结合当地的气候、水文特征,合理安排生产计划,协调与滨海大通工程指挥部以及当地政府部门的关系,以确保工程顺利进行,按期完工。

2)针对本工程施工船舶较多的特点,我们派项目副经理管理船舶调度,从船舶出海采砂到乘潮进港卸砂都进行归口管理,把船长纳入管理体系。

船舶防台则与当地海事局提前联系,在台风来临48小时前将施工船舶拖至指定锚地防台。

3)针对本工程施工车辆较多的特点,我们采取与周围单位多沟通,保持良好的关系,制定良好的避让措施,现在派4个现场负责人对车辆进行分区管理,确保工程的顺利进行。

4.3施工工艺流程根据本工程的结构特点、各工序间的逻辑顺序安排编制施工顺序总流程,施工工艺针对本工程的特点、资源的充分利用、进度、质量、防台、安全等原则安排,本工程的施工总流程图见下图。

4.4总体施工方法概述(1)冲灌砂袋施工袋装砂施工采用工铺设袋体,挖掘机挖砂填充砂袋,现场缝合的方法进行施工。

(2)回填海砂施工在业主指定的疏浚二区用1000m3的吸砂船进行开采,运至xx大通道外侧临时设置的海砂堆场,再由装载机装车,由自卸车跨越在xx大通道设置临时斜坡通道口运到施工区域回填的施工工艺。

(3)回填土施工粘土在业主指定的取土点开采,粘土回填采用陆上运输车运输,推土机推填、整平,振动压路机碾压的施工工艺。

4.5施工准备(1)进驻现场:组建项目部,并落实好项目部人员驻地及生活上的配套设施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

填海造地工程施工组织设计 (此文档为WORD格式,下载后您可任意修改编辑)目录第一章编制依据 (4)1.1 编制说明 (4)1.2 编制依据 (4)1.3 采用规范、质量评定标准名称 (4)第二章工程概述 (7)2.1 工程概述 (7)2.2 工程范围 (7)2.3 主要工程数量表 (10)第三章工程特点分析 (13)第四章施工总体布置 (14)4.1 施工总平面布置说明 (14)4.2 施工工艺流程 (18)第五章施工测量及工程试验 (19)5.1 施工测量 (19)5.2 工程试验 (21)第六章施工总体安排 (22)6.1 施工总体安排 (22)第七章关键施工技术、工艺及施工方法 (23)7.1 施工方案总述 (23)7.2 疏浚工程施工 (23)7.3 护岸施工 (34)7.4 块体预制 (43)7.5 预制块安装 (45)7.6 现浇胸墙及混凝土施工 (47)7.7 陆域形成 (55)7.8地基处理: (58)第八章项目控制计划及保证措施 (65)8.1施工进度计划 (65)8.2进度保证措施 (65)第九章施工质量管理体系及保证措施 (67)9.1 质量方针目标 (67)9.2 质量保证体系 (67)9.3 质量保证措施 (68)9.4 施工过程的质量控制 (73)9.5技术质量保证措施 (76)9.6 高温、雨季施工措施 (77)第十章 HSE计划及保证措施 (78)10.1施工保证体系及保证措施 (78)10.2. 文明施工保证措施 (81)10.3 施工期环境保护措施 (83)第十一章防汛、防台措施计划 (86)11.1 防台、防汛措施 (86)11.2 工程结构防台防汛措施计划 (87)11.3 预制场防台防汛措施计划 (87)第十二章分包计划及管理措施 (88)12.1分包计划 (88)12.2 总包、分包责任划分 (88)12.3 对分包队伍的组织、协调、管理措施 (89)第十三章劳动力、机械设备及材料进场计划及保证措施 (95)13.1 项目经理部组织机构 (95)13.2 劳动力安排计划 (96)13.3 劳动力安排保证措施 (97)13.4 机械、设备使用及进场计划 (98)13.5 主要材料及构件的计划管理 (99)13.6 附表 (104)第一章编制依据1.1 编制说明本工程为XX液化天然气项目接收站填海造地工程,作为XX液化天然气项目接收站工程的起步工程,为接收站设施建设提供建设用地,该工程地点在XX龙海市兴古湾流会村附近。

本工程在填海范围边线处布置东、南、西护岸共3座,北侧及西侧北段布置护坡。

护岸和护坡合围地块为接收站陆域用地,用地总面积39.3公顷,回填交工标高不低于8.0m。

该地块形成后呈顺岸布置,陆域北侧由于靠近陆地山坡,作为陆域形成边界。

本施工组织设计为招标施工组织设计。

1.2 编制依据⑴《XX液化天然项目接收站填海造地工程》设计图纸、招标文件及补疑文件;⑵《XX液化天然项目接收站填海造地工程》地质报告。

1.3 采用规范、质量评定标准名称《水运工程测量规范》(JTJ 203 – 2001)《港口工程地基规范》(JTS147-1-2010)《港口道路、堆场铺面设计与施工规范》(JTJ296-96)《港口及航道护岸工程设计与施工规范》(JTJ300-2000)《水运工程施工安全防护技术规范》(JTS 205-1-2008)《疏浚工程技术规范》(JTJ319-99)《疏浚与吹填工程质量检验标准》(JTJ324-2006)《疏浚岩土分类标准》(JTJT320-1996)《水运工程爆破技术规范》(JTS 204-2008)《防波堤设计与施工规范》(JTS154-1-2011)《水运工程土工合成材料应用技术规范》(JTJ 239-2005) 《液化天然气码头设计规范》(JTS 165-5-2009)《港口及航道护岸工程设计与施工规范》(JTJ300-2000);《建筑地基处理技术规范》(JGJ79-2002);《海港工程混凝土结构防腐蚀技术规范》(JTJ275-2000)《疏浚岩土分类标准》(JTJ320-96)《港口工程荷载规范》(JTS144-1-2010)《水运工程混凝土结构设计规范》(JTS151-2011)《港口工程地基规范》(JTS147-1-2010)《海港水文规范》(JTJ213-98)《港口工程地质勘察规范》(JTJ240-97)《水运工程混凝土施工规范》(JTS202-2011)《水运工程混凝土质量控制标准》(JTS202-2-2011)《港口工程环境保护设计规范》(JTS149-1-2007)《水运工程质量检测标准》(JTS257-2008)《水运工程塑料排水板应用技术规程》(JTS206-1-2009)《重力式码头设计与施工规范》(JTS167-2-2009)《港口工程环境保护设计规范》(JTS149-1-2007);《建设项目环境保护设计规定》(87国环字第002号文);《建设项目环境保护管理条例》(国务院[1998]第253号);《中华人民共和国环境噪声污染防治法》(1996年);《中华人民共和国水污染防治法》(2008年);《中华人民共和国大气污染防治法》(2000年);《中华人民共和国固体废物污染环境防治法》(1995年);《海水水质标准》(GB3097-1997);《污水综合排放标准》(GB8978-1996);《大气污染物综合排放标准》(GB16297-1996);《环境空气质量标准》(GB3095-1996);《声环境质量标准》(GB3096-2008);《工业企业厂界环境噪声排放标准》(GB12348-2008);第二章工程概述2.1 工程概述XX液化天然气项目位于福建省XX龙海市兴古湾,地处龙海市东南沿海突出部,与厦门特区隔海相望,濒临台湾海峡,北靠南太武风景区,与招商局中银XX经济开发区毗连,西与漳浦县交界。

地理坐标东经118°10′,北纬24°15′。

本工程为XX液化天然气项目接收站的填海造地部分。

本工程规划陆域形成总面积约39.3万m2,鉴于目前接收站项目的取水口工艺尚未明确,取水口周边一定范围陆域暂不形成,设置临时隔堤,先期形成陆域36.2万m2,剩余约3.1万m2待取水口工艺明确后再形成。

本次陆域形成工程招标共分六项主要内容:即港池疏浚、护岸及临时隔堤、陆域形成地基处理、排水口结构、取水口基础炸礁等。

2.2 工程范围本工程新建斜坡护岸总长为1359.8m,临时隔堤长400m,陆域形成交地标高为+8.0m。

本工程陆域形成分为A1 区、A2 区、B 区及C 区四个区,其中A1 和A2 区回填疏浚土,取土区为XX液化天然气项目的规划港池。

规划港池总挖方量为450 万m3,陆域形成利用其中的粉质粘土187 万m3,强风化、中风化岩43 万m3,其余220 万m3 淤泥、淤泥质土外抛。

2.2.1疏浚工程疏浚工程范围为规划港前水域,由码头前沿停泊区、船舶回旋水域和进港航道口门段组成,总面积为119.8 万㎡。

疏浚土按照陆域回填工程方案,粉质粘土、强风化、中风化岩吹填至指定区域形成陆域,淤泥质土外抛至指定区域2.2.2护岸及临时隔堤本工程护岸包括斜坡式护岸和直立护岸及临时隔堤三部分。

斜坡式护岸:采用抛石斜坡堤式结构,总长约1359.8米,包含西护岸、南护岸和东护岸,上部设有现浇钢筋混凝土胸墙。

东、南、西侧护岸标高根据不同越浪要求及设计波要素确定的标高不一致,具体标高及堤顶宽度数据见施工图设计文件。

其中西护岸长240m,南护岸长876.8m,东护岸长243m。

护岸堤心材料采用开山石;西护岸采用6T 扭王字块体护面,下设300~600kg 块石垫层,南护岸及东护岸EK0+150~ EK0+243 段采用8t 扭王字块体护面,下设400~800kg块石垫层,东护岸EK0+000~ EK0+150 段采用22t 扭王块护面,下设1000kg~2000kg 块石垫层;内坡倒滤对于回填砂或强风化、中风化岩护岸段采用二片石+土工布+袋装砂条带压坡结构;对于吹填疏浚土护岸段采用二片石+土工布+混合倒滤层结构。

护岸堤顶设胸墙,墙顶高程西护岸、南护岸及东护岸EK0+150~ EK0+243 段+14.0m,东护岸EK0+000~ EK0+150 段胸墙顶高程+16.0m;堤顶设7m 宽混凝土路面,路面高程西护岸、南护岸为+10.5m,东护岸为+12.5m。

临时隔堤:总长400m,其中1#隔堤长300m, 2#隔堤长100m ,临时隔堤堤心材料采用块石,堤顶高程+10.5m。

1#隔堤采用8t 扭王字块体护面,剩余陆域回填前拆除安装至南护岸剩余段,2#隔堤采用6t 扭王字块体护面,剩余陆域回填前拆除安装至西护岸剩余段。

临时隔堤内坡倒滤采用二片石+土工布+袋装砂条带压坡结构。

堤顶设泥结碎石路面。

直立式岸壁总长118m,直立式岸壁顶面标高10.5m,结构采用重力式沉箱结构,上部结构现浇混凝土胸墙。

直立式岸壁基础采用沉箱,连片布置,箱内回填中粗砂,采用抛石基床,基床厚度约1m,沉箱持力层为土状强风化。

沉箱和胸墙后抛填10~100kg块石棱体,块石棱体后设置倒滤层,倒滤层后为陆域回填料。

2.2.3排水口本工程排水口包括雨水排水口和接收站排水口两部分。

本工程预留4座雨水排水口,西护岸1 座,南护岸2 座,东护岸1 座。

排水口采用HDPE 管涵结构。

接收站排水口采用钢筋混凝土箱涵结构。

净宽4.5m,净深2.0m,两孔结构,壁厚40cm,箱涵总长暂定为60m。

2.2.4陆域形成及地基处理陆域形成分区:根据回填料不同将整个陆域分成四个区;A1 区和A2 区吹填港池疏浚土中的粉质粘土,共约187 万m3,设计吹填标高+6.5m(经落淤晾晒后的标高);B 区C 区回填A1 区和A2 区堆载预压地基处理的卸载料,B 区回填卸载料中的港池疏浚强风化、中风化岩及开山土石,C区回填卸载料中的中砂。

吹填(回填标高):A 区+6.5m,B 区、C 区+8.8m。

吹填隔堰:A1 区、A2 区与B、C 区之间设置吹填隔堰,总长355m。

吹填隔堰采用抛石斜坡结构,堤心石采用10~200kg 块石,吹填侧设置倒滤结构,堤顶标高+8.0,顶宽3m。

隔堰堤心石抛填及倒滤结构的技术要求同护岸相关内容。

陆域北侧有小范围的山体开挖区,山体坡度较缓,平均约1:2。

钻孔资料显示,山体表层覆盖有约2m 厚的粉质粘土层,下伏强风化、中风化岩。

山体开挖坡度1:1.5,开挖底标高+8.0,采用30cm 厚浆砌块石护坡。

开山坡脚线距场地红线5m,坡脚设置浆砌块石排洪沟。

地基处理:地基处理A1 和A2 区:采用堆载预压处理,A1 区堆载厚度9.5m,A2 区堆载厚度8.0m。
