2013年装饰工程年终工作总结

2013年装潢部年终工作总结2013年,转瞬即逝,一年来在公司领导的强有力的领导下和相关同事的协作下的共同努力,在装潢部全体人员的不懈努力下,我装潢部基本完成了预定工作计划,德泰堂国际商务大厦·彩世界广场内外装饰装修工程得以顺利进行。

并保证了德泰堂国际商务大厦的如期交房和彩世界广场的如期开业。

装潢部所有人员在山东德泰堂置业有限公司装潢部工作过程中,严格遵守法律法规,遵守公司的各项规章制度,平时严格要求自己,廉洁自律。

工作中敢于承担责任,有认真负责的精神,有一定的组织协调能力,能理论联系实际的开展工作,与同事协作共事,一心为公司,较好地完成了德泰堂国际商务大厦·彩世界广场内外装饰装修工程的管理工作。

现将有关德泰堂国际商务大厦·彩世界广场内外装饰装修工程项目管理工作进行简要汇报:2013年装潢部共设置正式管理人员3人,全面负责德泰堂国际商务大厦·彩世界广场的室外装饰工程、德泰堂国际商务大厦大堂室内精装修工程、德泰堂国际商务大厦5-22层公共区域室内精装修工程、彩世界广场公共区域精装修工程、德泰堂国际商务大厦·彩世界广场室内外不锈钢栏杆装修工程、德泰堂国际商务大厦·彩世界广场自动门及旋转门安装工程、地下一层所有电梯厅精装修工程以及所有商场二装单位的审图及施工管理工作;并配合成本部参与所有甲供及甲控材料的市场调研、询价以及合同的签订;孙良忠作为技术总监负责全盘管理、负责与监理单位、总包单位、各分包施工单位、设计单位及其它相关专业进行沟通协调;孟兵作为装潢部经理主要负责施工技术和质量工作,协助资料员完成工程技术资料,并兼职库管主要负责进场材料、物资的收发工作;陈金科作为项目安全员和资料员主要负责现场及施工过程中的安全巡查工作,并协助孟兵进行施工质量检查,施工工程中的所有资料的整编工作;临时用电系统的正常运转和施工工程中的用电安全工作。

装潢部管理人员各司其职,互相配合,在现场克服了种种困难,指挥各分包队伍较为顺利的完成了全年工作任务。

一、项目施工过程控制管理情况在公司的领导下负责项目的成本控制、工程进度、质量管理的项目管理工作。

负责对本工程的工期、质量、安全、成本等实施计划,组织、协调、控制和决策,对各生产施工要素实施全过程的动态管理。

工程施工过程中,严格按设计要求、验收规范、规定,监督检查工程质量、成本、进度、安全等工作。

(一)、项目组织管理情况:根据德泰堂国际商务大厦·彩世界广场内外装饰装修工程的特点,首先明确项目组织管理体系、项目工程部主要工作职责,确定项目管理的目的任务,制定工程四大总体目标(质量、进度、投资、现场)施工过程控制重点;制定项目管理工作程序。

在公司领导的强有力的领导下和相关同事的协作下,使得德泰堂国际商务大厦·彩世界广场内外装饰装修工程得以顺利进行,通过每周二的装潢部工作例会,汇报工程施工进展情况以及需要公司协调的事项,听取公司下步工作计划,贯彻公司会议精神,及时落实公司相关决定;通过每周五监理主持的项目工程例会协调各项工作、解决日常施工中的矛盾,加强相互之间的沟通,及时有效地控制好工程的质量、进度、成本、安全文明施工。

(二)、工程质量控制情况:“质量第一”是企业永恒的主题,更是装潢部每位员工追求的目标。

装潢部在实际施工过程中,能自始至终把质量放在首位,坚持了用质量来赢得企业信誉,来满足业主需求,为美化市容多创精品。

我装潢部所坚持的措施有:质量管理上,项目部着重抓了三个环节:确立质量目标、确定质量预控方案、产品形成的过程控制、验收控制。

1.确定质量预控方案。

为达到质量目标,装潢部围绕这个目标做了目标责任细分。

落实质保措施,提高监控到位。

我装潢部坚持在项目上严细质保职能,分工明确。

坚持做好各项质量文字交底和质量交接记录。

确保每项质量施工都有文字交底。

以便更好地指导生产人员按标准、按要求去操作。

并按确定质量目标制定了相关的验收方法及验收目标,在工程开工前,对分包单位明确目标、验收标准等。

并审定各分包单位的施工组织设计。

针对施工单位在节能、智能、质量通病防治等方面的薄弱环节提出改进要求,协助其完善施工工艺、措施的制定。

2.产品形成的过程控制。

目前装饰装修产品主要还是由手工完成,因此产品质量就必然会出现较大的偏差。

而产品形成的过程控制是对所有预控方案的执行过程,将直接影响质量目标是否能实现,影响项目品牌与企业品牌。

在过程控制上,我们主要通过以下几个管理方式来实现:①首先,明确装潢部3位工程师在质量管理上的职能,对各分项工程师充分授权、有效监督。

严格按照组织设计上明确的权力与义务,监督乙方施工人员是否按照国家规范标准执行质量管理。

②其次,严把原材料质量关。

首先确定部分主要材料供应商,从厂商直接订购,减少中间环节,防止流通过程中可能出现的假冒伪劣产品。

采购员、仓管员、项目部对进场材料质量、数量、规格验收,以检查到场材料是否符合合同要求。

对于各分包单位的自购材,主要是先指定材料品牌,加强对到场的材料检验。

项目部对现场材料巡查,对可疑材料,排除疑点方可使用;对确定的不合格材料,在限定时间下清理出场。

③再者,项目部依合同及国家的有关法律法规,对各总分包单位加强质量管理。

各总分包单位是产品的生产者,他们的工作直接决定产品的质量,事实上,各个施工单位的工人的操作技能基本上是比较接近的,而产品的质量差异,主要是管理水平的差异。

所以在对于各总分包单位的管理上,主要抓其质保体系建设,发挥质保体系在质量管理上的作用,以及加强与各总分包单位第一负责人及现场项目经理沟通和组织现场标区进行横向参观、相互取长补短,强化市场竞争意识,大团队意识及品牌意识,从思想上重视质量管理。

而后项目组在日常的管理中重点工作是质量巡查,质量跟踪,并结合施工的阶段,组织一些有针对性的质量管理活动,有效利用工程例会制度,讲问题、提问题、协调、解决问题。

现场管理中,我们还强调服务意识,为乙方生产质量优质产品创造条件,提供技术支持、管理支持。

④另外装潢部还采取了重点部位,重点监控。

对于工程易出现质量问题的施工部位,并做好监控管理,发现问题及时解决。

3、产品的验收控制中,我们始终严格规范,提高作业水平。

在质量管理中动员大家要严格按规范去验收,把住每一道工序,要把合格工程的标准落实到操作面,使参建人员都知道,干出什么样产品为合格标准,使产品一次成优,杜绝二次维修,再验收控制中装潢部着重抓二个层面的验收:第一层是施工单位的自查、自检、自验三级验收制度。

按合同规定条件和要求,监督实施事前的各项准备工作,及时对已完成工程进行验收,第二层是对工程设计变更,现场情况、技术措施、材料涉及到经费的进行严格把关。

装潢部通过各自在质量管理方面的摸索,每个人掌握了一些质量管理上的招法。

为各自驾驭项目上的质量管理工作充实了力量(三)、工程进度控制情况1、根据施工总进度计划制定分项工程进度计划,明确工作内容、工作顺序、持续时间及工作之间的相互衔接关系等并付诸实施,然后在计划实施过程中经常检查实际进度是否按计划进行,一旦发现有偏差出现,应在分析偏差产生原因的基础上采取有效措施排除障碍或调整、修改原进度计划后再付诸实施。

进度控制的最终目的是确保工程项目按预定的时间启用或提前交付使用。

项目部在进度控制方面所做的工作有:编制施工组织设计,研究项目的总进度、施工布置、重大施工技术和施工难题,对项目实施过程中可能出现的问题做好预案。

制定一整套制度来规范管理以提高工作效率。

2、确认所做的施工组织设计及施工进度计划表,并与各分包单位达成共识,工程整体进行。

3、主持会议研究各方面提出来的与合同实施有关的问题,对涉及到工程进度的有关问题及时提出解决办法并通过各专项工程师去实施,必要时采取各种施工手段、施工资源、施工组织直至合同工期进行调整。

(四)、项目投资控制情况:装潢部对工程项目投资控制负有很重要的责任,因为装潢部所管的是源头的问题。

装潢部对投资控制的内容主要是审核施工预算工程量、处理变更和签证,即管理“项目实施控制价”。

1.分析设计图纸、施工方案、底价、合同(工程量核算、定额取费、材差价格构成因素)等,明确工程费用最容易突破的部分或环节即投资控制重点。

装潢部对工程进行施工图工程量计算、套用工程预算定额,编制工程施工图预算造价、根据工程进度上报、批核进度款。

2.在施工过程中及时答复施工单位提出的问题及配合要求,主动协调好各方面关系,预测工程风险及可能发生索赔的诱因,制定防范性对策,避免索赔、延期。

(五)、安全与文明现场管理情况:1、安全法规、安全技术和工业卫生是安全控制的三大主要措施。

2、根据本工程安全文明项目管理目标,督促施工单位在施工过程中贯彻执行国家颁发的安全规程、生产条例和规定。

3、为了提升工地形象和安全文明施工,科学安排、合理调配使用施工场地,并使之与各种环境保持协调关系,要求施工单位按安全文明标化工地标准进行施工。

4、督促施工单位做好安全控制,目的是保证项目施工中没有危险、不出事故、不造成人身伤亡和财产损失。

5、督促施工单位按照有关法规要求,使施工现场和临时用地范围内秩序井然,文明安全,环境得到保护。

(二)、项目其他管理情况:1、熟悉施工图纸及设计说明,掌握各专业的工程质量标准,检查各种材料、设备等质量检查工作。

2、负责保存好各种工程技术资料的完整性和可靠性,并记录好各种会议纪录。

3、随时做好上级有关部门对资料的检查准备工作。

4、负责项目实施进程中,涉及一些对外部门的联系协调工作。

5、根据项目建设的实际情况,不断调整、补充、完善施工组织设计、规章制度和管理办法,以适应工程建设的需要。

(三)、工作失误①施工安全:由于装潢部人员编制短缺,在外幕墙吊篮使用方面监督不足,导致淄博市安全质量监督站多次到现场检查开出停工整改单,并对整体项目造成不良影响。

②工程质量:在德泰堂国际商务大厦·彩世界广场内外装饰装修工程大面积施工期间,由于工期紧、任务重、工地协调事务繁多,装潢部质检工作存在不到位的情况,局部特殊部位装修安装质量不合规范要求未及时发现。

虽然后来经抽查时发现后,装潢部已责令相应施工单位进行了整改,但这对我们来说是一个教训,提醒自己对以后的质量管理需要进一步加强。

○3施工进度:从总体来讲,进度基本上达到了项目预定的要求。

但由于对甲供材料下料的准确性和提前性重视不够,导致施工期间几次出现局部作业面停工待料。

我·装潢部还需要在材料计划上多下功夫,进一步加强进度管理。

(四)、2014年工作计划在新的一年中,我装潢部将从以下几点作好工作。

1.继续抓好工程收尾竣工工作,确保工程按照预期全部完成,交付使用。

2.配合成本部门做好工程竣工决算工作为公司争取最大的利润。

合集下载

装饰工程年度施工总结(3篇)

装饰工程年度施工总结(3篇)

第1篇一、前言随着我国经济的持续发展和城市化进程的加快,装饰工程行业在我国建筑行业中的地位日益凸显。

本年度,我司在装饰工程领域取得了丰硕的成果,现将年度施工总结如下:一、施工项目概况本年度,我司共承接了XX个装饰工程项目,涉及住宅、商业、办公、酒店等多个领域。

施工面积共计XX万平方米,包括室内装修、室外景观、绿化工程等。

二、施工管理1. 严格把控施工质量:我司始终坚持“质量第一,用户至上”的原则,严格按照国家相关标准和规范进行施工,确保工程质量。

2. 优化施工组织:针对不同项目特点,我们制定了详细的施工组织方案,合理安排施工进度,确保项目按期完成。

3. 强化安全管理:我们高度重视施工现场的安全管理,严格执行安全操作规程,定期开展安全教育培训,确保施工安全。

4. 注重环保施工:在施工过程中,我们注重环保意识,采取了一系列环保措施,如合理使用材料、降低噪音污染、控制扬尘等。

三、施工成果1. 质量成果:本年度,我司承接的装饰工程项目均一次性通过了质量验收,得到了业主和相关部门的一致好评。

2. 进度成果:在确保质量的前提下,我司严格把控施工进度,所有项目均按期完成,实现了预期的经济效益。

3. 安全成果:本年度,我司施工现场未发生重大安全事故,实现了安全生产零事故的目标。

4. 环保成果:在施工过程中,我司严格执行环保法规,各项环保指标均达到国家标准,为我国环保事业做出了贡献。

四、不足与改进1. 人员管理:在人员管理方面,我们还需加强培训和考核,提高员工的专业技能和综合素质。

2. 材料管理:在材料管理方面,我们需进一步完善材料采购、验收、使用等环节,降低成本,提高效益。

3. 施工技术:在施工技术方面,我们需不断引进新技术、新工艺,提高施工水平。

五、展望展望未来,我司将继续秉承“诚信、创新、共赢”的经营理念,以更加饱满的热情投入到装饰工程领域,为我国建筑事业的发展贡献力量。

具体措施如下:1. 提升企业核心竞争力:加大研发投入,引进和培养优秀人才,提高企业整体实力。

装饰工程师年终总结(共5篇)

装饰工程师年终总结(共5篇)

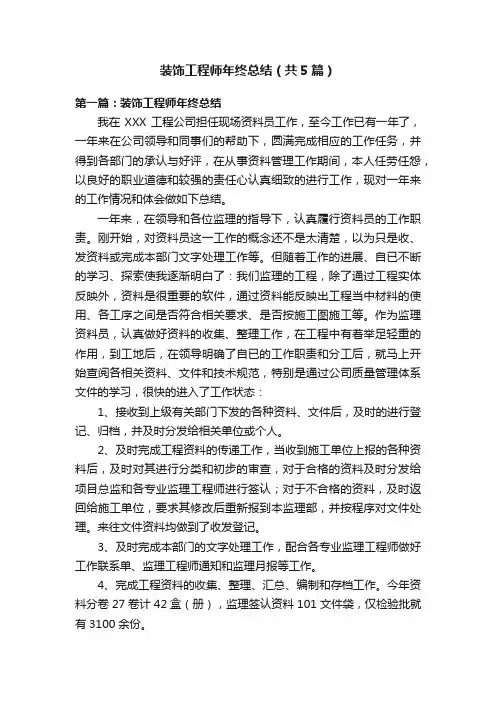

装饰工程师年终总结(共5篇)第一篇:装饰工程师年终总结我在XXX工程公司担任现场资料员工作,至今工作已有一年了,一年来在公司领导和同事们的帮助下,圆满完成相应的工作任务,并得到各部门的承认与好评,在从事资料管理工作期间,本人任劳任怨,以良好的职业道德和较强的责任心认真细致的进行工作,现对一年来的工作情况和体会做如下总结。

一年来,在领导和各位监理的指导下,认真履行资料员的工作职责。

刚开始,对资料员这一工作的概念还不是太清楚,以为只是收、发资料或完成本部门文字处理工作等。

但随着工作的进展、自已不断的学习、探索使我逐渐明白了:我们监理的工程,除了通过工程实体反映外,资料是很重要的软件,通过资料能反映出工程当中材料的使用、各工序之间是否符合相关要求、是否按施工图施工等。

作为监理资料员,认真做好资料的收集、整理工作,在工程中有着举足轻重的作用,到工地后,在领导明确了自已的工作职责和分工后,就马上开始查阅各相关资料、文件和技术规范,特别是通过公司质量管理体系文件的学习,很快的进入了工作状态:1、接收到上级有关部门下发的各种资料、文件后,及时的进行登记、归档,并及时分发给相关单位或个人。

2、及时完成工程资料的传递工作,当收到施工单位上报的各种资料后,及时对其进行分类和初步的审查,对于合格的资料及时分发给项目总监和各专业监理工程师进行签认;对于不合格的资料,及时返回给施工单位,要求其修改后重新报到本监理部,并按程序对文件处理。

来往文件资料均做到了收发登记。

3、及时完成本部门的文字处理工作,配合各专业监理工程师做好工作联系单、监理工程师通知和监理月报等工作。

4、完成工程资料的收集、整理、汇总、编制和存档工作。

今年资料分卷27卷计42盒(册),监理签认资料101文件袋,仅检验批就有3100余份。

5、对施工单位报来的资料,注意检查报来的时间与资料上的时间是否符合要求,不符合的要求施工单位重新填报。

6、每天的资料管理工作,均记入我的监理日志中。

装饰公司年终工作总结参考范文(4篇)

装饰公司年终工作总结参考范文(4篇)

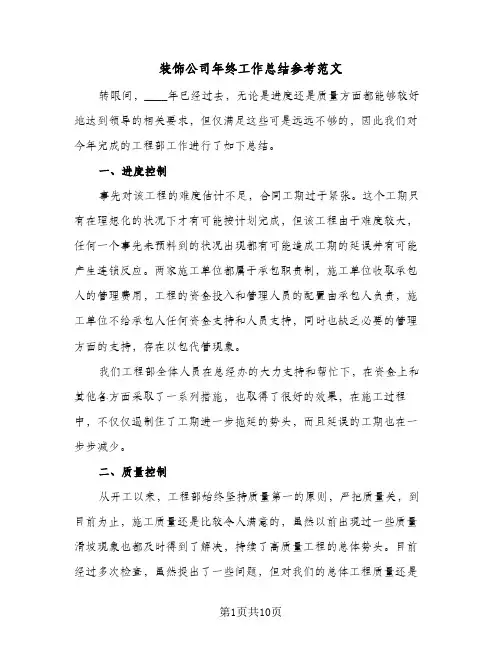

装饰公司年终工作总结参考范文转眼间,____年已经过去,无论是进度还是质量方面都能够较好地达到领导的相关要求,但仅满足这些可是远远不够的,因此我们对今年完成的工程部工作进行了如下总结。

一、进度控制事先对该工程的难度估计不足,合同工期过于紧张。

这个工期只有在理想化的状况下才有可能按计划完成,但该工程由于难度较大,任何一个事先未预料到的状况出现都有可能造成工期的延误并有可能产生连锁反应。

两家施工单位都属于承包职责制,施工单位收取承包人的管理费用,工程的资金投入和管理人员的配置由承包人负责,施工单位不给承包人任何资金支持和人员支持,同时也缺乏必要的管理方面的支持,存在以包代管现象。

我们工程部全体人员在总经办的大力支持和帮忙下,在资金上和其他各方面采取了一系列措施,也取得了很好的效果,在施工过程中,不仅仅遏制住了工期进一步拖延的势头,而且延误的工期也在一步步减少。

二、质量控制从开工以来,工程部始终坚持质量第一的原则,严把质量关,到目前为止,施工质量还是比较令人满意的,虽然以前出现过一些质量滑坡现象也都及时得到了解决,持续了高质量工程的总体势头。

目前经过多次检查,虽然提出了一些问题,但对我们的总体工程质量还是给予了肯定的。

按目前状况来看,我们的工程通过优质主体结构验收问题不是很大。

三、造价控制在造价控制方面,尽可能减少图纸中不必要的成本投入,我们还通过技术上的改造在不增加成本的前提下增加了一些可供销售的车位,增加了销售收入。

对于施工过程中出现的一些技术变更,我们对投资造价影响不大或者降低造价的及时进行变更,对于增加成本但又不变不行的变更组织大家进行技术分析,选取最经济的可行性变更方案。

同时严格执行图纸变更审批制度,所有变更务必经过总经办审批方可执行。

工程签证方面,我们重新制定了工程签证流程审批制度,层层把关,对于不就应支付的签证坚决退回,对于确实发生并就应支付的签证进行严格的费用审核,杜绝此项费用的不合理支出。

装修工程年度总结模板范文

装修工程年度总结模板范文

装修工程年度总结模板范文1. 引言本年度是我们装修工程团队的第一年,经历了许多挑战和困难,但也取得了一定的成绩。

本文将对我们的工作进行总结和反思,总结我们的优点和不足,以及制定明年的发展目标和改进方案。

2. 工作回顾2.1 完成项目数量和质量在过去一年中,我们共完成了XX个装修项目,其中有XX个项目获得了客户的高度评价和好评。

我们的团队成功完成了各类装修任务,包括住宅装修、商业空间装修等,并通过不断的学习和实践不断提高了质量标准。

2.2 团队协作和沟通我们团队成员之间的协作和沟通得到了有效的改善。

我们注重团队成员之间的配合和合作,减少了工作中的冲突和误解。

定期召开团队会议,分享项目经验和困难,提出改进建议,并及时进行沟通和解决问题。

2.3 与客户的关系维护我们重视与客户之间的关系维护工作,通过及时回复客户的需求和问题,提供专业的解答和建议,赢得了客户的信任和满意。

我们始终将客户的需求放在首位,确保为客户提供最佳的装修解决方案。

3. 工作不足与问题3.1 项目管理不够严格我们在一些项目的管理上存在一定的不足,如进度掌控不及时,造成工期延误;资源调配不合理,导致材料浪费;工作流程不够规范,增加了工作中的疏漏。

这些问题需要我们在明年的工作中加以改进和解决。

3.2 技术水平的提升尽管我们在技术方面不断学习和积累经验,但仍然存在一些技术水平不高的情况,导致在一些复杂的装修项目中无法胜任。

我们需要加强技术培训和学习,提高整个团队的技术水平。

3.3 客户服务和体验尽管我们在与客户的关系维护上取得了一些成绩,但还存在一些客户服务和体验方面的不足。

例如,对于客户的意见和建议反馈不够及时,没有细心倾听客户的需求,导致客户的不满意。

我们需要更加关注客户的需求,提供更好的服务体验。

4. 改进方案和发展目标4.1 强化项目管理在明年的工作中,我们将加强项目管理,明确工作计划和进度安排,建立严密的工作流程和管理制度。

同事,我们将加强与供应商的合作,优化资源的调配,确保项目的高效完成。

2013年装修公司工作总结

2013年装修公司工作总结

2013年装修公司工作总结2013年装修公司工作总结范文一:紧张、忙绿、丰盛、而又难忘的2013已经过去,充满期待的2013已经来到,回首过去一年的工作,既有收获的喜悦也有不足的反思。

在这新年伊始之际,很有必要静下心来对一年来的生活、工作、学习进行回顾、梳理、和总结,提炼经验总结教训,便于新年度更好更快的完成今年的任务打下基础。

现将本人的年度总结向各位领导汇报如下,愿与各位同仁共勉。

一、收获说道收获,请允许我和大家一道回顾一下一年前今天的原盛项目现场:soho装修收尾、小户型粉刷北塔完成南塔二次结构完成、准甲粉刷完成60%、中心商业主体开始施工、酒店完成至 0。

00.而一年后的今天:soho8月30日顺利交房;小户型11月15日顺利交房;准甲装修收尾;中心商业除8#楼外其余外立面形象基本完成;酒店样板房完成幕墙正在封闭中,预计春节前完成封闭.目前的状态除8#楼外存在较大滞后外基本达到的预期。

全年没有出现严重质量事故和安全事故,特别小户型的安装质量在2#楼的基础上有长足的进步,在9月份被郑州市质量监督站作为观摩工地进行了全市范围内参建单位的观摩,为原盛项目和绿地品牌赢得了荣誉和声望。

要说原盛项目2013年度最有影响力或具有里程碑意义的事件就属交房事件,今年顺利完成两大交付节点:1)、8月30日的soho办公楼的交付;2)、11月15日的小户型的交付.这两大事件被我在2013年初工程部的年初动员大会上形象地比喻为三大堡垒之中的两大堡垒,其难度之大早有预计和准备。

在经过项目全体参与者的精心组织和齐心协力通力合作下终被成功攻破。

这其中凝聚了原盛人的多少艰辛和付出,这两次的交房事件特别soho的交房,作为商业综合体项目的首期交付其意义非常重大。

其一、是对本项目三年来全体人员辛勤付出的检验和考核;其二、作为商业综合体首期交房为我们不断总结、持续提高提供了经验和基础;其三、顺利交房对于项目品牌集团品牌的推广和宣传提供了保障和支撑。

装饰施工员年终总结范文(3篇)

装饰施工员年终总结范文(3篇)

第1篇一、前言时光荏苒,岁月如梭。

转眼间,一年又即将过去。

在这一年里,我作为装饰施工员,深感责任重大,使命光荣。

在此,我将对过去一年的工作进行总结,回顾取得的成就,分析存在的问题,展望未来的工作方向。

二、工作回顾1. 项目进度控制在过去的一年里,我主要负责了多个装饰工程项目,包括住宅、商业、办公等不同类型的建筑。

在项目进度控制方面,我严格按照施工进度计划,合理安排施工工序,确保项目按期完成。

(1)制定详细的施工计划:在项目开始前,我根据工程图纸、施工规范和客户需求,制定了详细的施工计划,明确了各阶段的施工内容和时间节点。

(2)现场巡查:每天对施工现场进行巡查,及时发现并解决施工过程中出现的问题,确保施工质量。

(3)协调各方关系:与设计师、材料供应商、施工队伍等保持良好沟通,确保项目顺利进行。

2. 施工质量管理施工质量是工程的生命线。

我始终把质量放在首位,严格执行国家相关施工规范和标准。

(1)材料验收:对进场材料进行严格验收,确保材料质量符合要求。

(2)施工过程监督:对施工过程中的每一个环节进行监督,确保施工质量。

(3)隐蔽工程验收:对隐蔽工程进行验收,确保工程安全可靠。

3. 成本控制在保证工程质量的前提下,我注重成本控制,努力提高项目效益。

(1)优化施工方案:根据现场实际情况,不断优化施工方案,降低施工成本。

(2)合理采购材料:与供应商建立长期合作关系,确保材料价格合理。

(3)加强现场管理:减少浪费,提高施工效率。

4. 团队建设(1)培训学习:定期组织施工队伍进行培训,提高施工技能和综合素质。

(2)团队协作:加强与各岗位的沟通与协作,形成良好的团队氛围。

三、存在问题1. 施工进度控制方面:在个别项目中,由于外部因素影响,导致施工进度受到影响。

2. 施工质量管理方面:部分施工队伍对施工规范理解不够深入,导致施工质量存在一定隐患。

3. 成本控制方面:在材料采购过程中,由于信息不对称,导致采购成本较高。

装修工程师年终工作总结(5篇)

装修工程师年终工作总结本人____年____月____日加盟到____投资有限公司____项目部以来,已经有十个多月的时间,作为房地产开发商的一名现场代表,主要负责项目上水电、消防、燃气、供水、供电、亮化、装修方面的管理工作。

在公司领导强有力的领导下和相关同事的协助下将工作完成的非常顺利,相关的管理工作也比较到位,现就本年度的工作情况做如下总结:一、虚心学习、努力工作,圆满完成任务(一)在____年初,首先从售楼部装修入手开始融入工程部大集体这个色,由于曾经主要长期从事于水电方面的监管工作;在装修管理这方面还非常欠缺,但是在工程部经理与装修单位负责人的协助下最终找到了切入点,把握住了工作重点(装修材料的选型与施工工艺到位)和难点(装修安全与工程进度)。

在月初顺利的完成了售楼部的整体装修,基本上装修风格达到设计要求,但是也有些不尽人意的地方;(二)____年工作内容主要有:顺利完成售楼部与办公室的装修;按照工程进度完成1#5#栋水电主材的定厂定价与部分材料的采购工作;完成1#2#栋电梯前室与入户大堂装饰;完成1#2#栋户外亮化工程施工:完成1#2#栋电力-户-表安装到位,解决1#2#栋公共用电问题;完成1#2#栋区域供水,安装地下室赖压(中压)供水设备;完成1#2#栋室内通水通电工程:完成1#2#栋户内燃气配套设施到位完成1#2#栋消防[程验收工作,完成3#4#5#栋地下室喷淋与消火栓的安装协助完成公司领导安排的其他工作(如招牌制安、门牌号码的制安、防撞条的制安等等)。

(三)自从踏入到____项目以来,本着我一贯做事的风格,时刻牢记工程成本的节约问题,主动积极地配合公司安排的各项业务开展。

在工作岗位上扎实工作、不怕困难;团同事,乐于助人,有一颗包容的心态,积极融入公司团体的工作;从小事做起,一丝不苟,尽全力做到满意为止,能够做好表率作用,各项工作重在坚持,贵在落实,积极主动地完成领导交待的各项任务。

装饰工程个人年终总结

装饰工程个人年终总结尊敬的领导:非常荣幸能够写下我的个人年终总结,回顾过去一年在装饰工程领域的工作,我深感责任重大。

在这一年里,我在装饰工程方面取得了一些成绩,也遇到过一些困难和挑战。

在这封年终总结中,我将总结自己的工作表现,并提出对未来发展的规划。

1. 工作成绩:在过去的一年里,我全力以赴,努力完成了各项工作任务。

我参与了多个装饰工程项目的规划、设计、监督和管理,确保项目质量和进度的达成。

我在与客户和合作伙伴的沟通和协调中展现了良好的团队合作能力。

我还学习了新的工作技能,并将其应用于实践中,以提升自己的工作效率和质量。

我的工作成绩主要体现在以下几个方面:- 在项目规划方面,我能够根据客户的需求和预算,制定合理的方案,并协调相关部门和人员的配合,确保项目按计划进行;- 在设计方面,我注重创新和实用性,提出了一些新颖的设计理念,并成功地将其应用于实践中;- 在项目监督和管理方面,我能够有效地组织施工队伍,控制工期和质量,并与客户保持良好的沟通和合作;- 在与合作伙伴的沟通和协调方面,我能够及时解决问题并处理纠纷,确保项目能够顺利进行。

2. 遇到的困难和挑战:在过去的一年里,我也遇到了一些困难和挑战。

主要包括:- 项目周期较长,需要长时间的跟进和协调,对时间管理和压力承受能力提出了更高的要求;- 项目预算不足,需要在有限的资金投入下完成较高质量的工作,对资源的有效利用提出了更高的要求;- 与客户和合作伙伴的沟通和协调中,遇到了一些意见不合和分歧,需要提高自己的沟通和领导能力。

在面对这些困难和挑战时,我积极思考和学习,努力寻找解决问题的方法和策略。

经过不懈的努力和学习,我成功地克服了这些困难,并取得了一定的成绩。

3. 未来发展规划:对于未来,我愿意继续努力工作,不断提高自己的专业水平和工作能力。

为此,我制定了以下几点规划:- 继续学习和提升专业能力,参加相关培训和课程,了解行业最新动态和技术,从而更好地应对各类工作挑战;- 加强与客户和合作伙伴的沟通和协调,提高自己的沟通和领导能力,以更好地满足客户需求和确保项目顺利进行;- 注重团队合作,加强与团队成员的良好沟通和协作,形成良好的工作氛围和互助精神;- 保持积极的工作态度和高度的工作热情,克服工作中的困难和挑战,不断提高自我,为公司的发展做出更大贡献。

装饰年度工作总结(3篇)

第1篇一、前言时光荏苒,岁月如梭。

转眼间,本年度已接近尾声。

在过去的一年里,我司全体员工团结协作、奋发向前,取得了显著的成绩。

在此,我对本年度的工作进行总结,以期为下一年的工作提供借鉴。

二、工作回顾1. 市场拓展本年度,我司紧紧围绕市场拓展这一核心任务,积极开拓新市场,巩固老市场。

通过参加各类展会、拜访客户、网络营销等多种渠道,成功拓展了多个优质项目,实现了业务收入的稳步增长。

2. 项目管理在项目管理方面,我司严格执行项目管理制度,确保项目按时、按质、按量完成。

通过优化项目管理流程,提高项目执行效率,降低了项目成本,提升了客户满意度。

3. 技术创新本年度,我司加大了技术创新力度,引进了一批先进技术和设备,提高了施工质量和效率。

同时,鼓励员工积极参与技术创新,培养了一批具备创新精神的优秀人才。

4. 人才培养人才是企业发展的基石。

本年度,我司高度重视人才培养工作,通过内部培训、外部招聘、项目实践等多种途径,提升员工的专业技能和综合素质。

同时,加强团队建设,增强团队凝聚力。

5. 质量控制质量是企业生存之本。

本年度,我司严格执行质量管理体系,加强施工现场管理,确保工程质量。

通过定期开展质量检查,及时发现并解决问题,确保工程质量符合国家标准。

6. 企业文化建设企业文化建设是企业发展的灵魂。

本年度,我司积极开展企业文化建设活动,丰富员工文化生活,增强企业凝聚力。

通过举办各类文体活动、表彰先进员工等,激发员工的工作热情。

三、存在问题1. 市场竞争加剧,部分项目利润空间缩小。

2. 部分员工专业技能不足,影响项目进度。

3. 企业内部管理仍有待完善。

四、改进措施1. 深入挖掘市场潜力,提高项目利润空间。

2. 加强员工培训,提升专业技能。

3. 完善企业内部管理制度,提高管理效率。

4. 持续推进企业文化建设,增强团队凝聚力。

五、展望未来展望未来,我司将继续秉承“质量第一、客户至上”的经营理念,以市场需求为导向,不断提升企业核心竞争力。

装修公司工程部门年终工作总结范文(3篇)

装修公司工程部门年终工作总结范文本人从参加工作,地遵守的法律和法规,从未违纪的活动。

坚决____,改革开放,以精神工作的行动纲领,为建设有的应。

制订的规章制度,我都遵守,严从律己,宽以待人,起着带头的作用。

在工作中,我地学习、钻研、总结经验和教训,从建筑行业的门外汉到现在的专业技术能力和管理能力都成熟的项目经理,独立承担过房建、桥梁、道路和排水工程等的施工,治思想、职业道德、专业等都了的成绩,现总结如下:一、政治思想在工作中,我非常拥护政策和方针,每天都看新闻联播电视节目,和学习时事政治,把政治思想和方针应用于工程建设中,经常和项目部人员研讨,并组织项目部人员学习和宣传政策和方针。

对三全代表和大精神,我地学习和体会,把工作的准绳,把大精神奋斗的,为建设小康社会生活,一点添砖加瓦的事业。

二、工作和职业道路从参加工作,我就喜欢上建筑行业,对工作勤勤恳恳、任劳任怨,有始有终。

再苦再累的项目,我都圆满,并,从不计较个人得失。

经常加班加点,通宵达旦地抢工期,不管在寒风中、烈日下,暴雨下,我都坚守在岗位上,指挥着个工程地竣工,看着一幢幢高楼大厦和一条条的银灰大道竣工,我心中感到无比地自豪和光荣,曾经付出的无数艰辛和汗水,了社会的好评,我内心也就无怨无悔,心满意足了。

三、学识、专业能力在工作中,我地学习文化知识和专业知识,努力的学识和专用能力。

我从年月就开始参加全国电子专业自学考试,现已6门功课合格证,把计算机工作的必修课,我已能运用计算机来办公。

建筑行业的新规范、新标准和新定额,每一次一出台,我必购买并学习和,新规范、新标准和新定额,把规范、标准和定额应用于工程建设中,地总结经验和教训。

每工程竣工验收时,我都作好工程验收记录,并整理成册,存入的工程竣工验收记录档案中,经常分析和竣工验收记录,在工程修建中哪些问题,哪些值得,哪些值得发扬。

现就我在项目管理中总结的技术措施归纳如下:1、砖混结构中预制板缝开裂。

预防措施为:将预制板缝清洗干净并凉干,然后在板缝下支设底模,将板缝刷素水泥浆一道,再用1:2.5水泥砂浆灌板缝,为板厚的1/3,振捣密实,砂最好用粗砂,最后用细石砼将板缝灌满并振捣密实。
