水泥稳定碎石作业指导书
水泥稳定碎石混合料拌和,摊铺与碾压作业指导书

水泥稳定碎石混合料拌和,摊铺与碾压作业指导书1.适用范围适用于新建,改建(扩建)公路,城市道路,机场跑道等的水泥稳定碎石混合料底基层,基层的施工2.编制依据2.1标准规范2.1.1中华人民共和国行业标准《公路工程水泥及水泥混凝土试验规程》(JTG E30-2005)2.1.2中华人民共和国行业标准《公路工程集料试验规程》(JTG E42-2005)2.1.3中华人民共和国行业标准《公路工程无机结合料稳定材料试验规程》(JTG E51-2009)2.1.4中华人民共和国行业标准《公路路面基层施工技术规范》(JTJ 034-2000)2.1.5中华人民共和国行业标准《公路工程质量检验评定标准》(土建工程)(JTG F80/1-2004)2.2顾客要求2.2.1如《XX省XX高速公路水泥稳定碎石混合料底基层,基层施工指导意见》3 作业准备3.1 技术准备3.1.1熟悉和审核施工图纸和设计文件,并进行必要的现场调查核对。
3.1.2工地实验室根据水稳混合料所需的各种原材料的技术要求,进行各种原材料的比选及检验,进行混合料的配合比的设计。
确定矿料级配,最佳含水量和水泥剂量,确定施工级配波动允许范围。
3.1.3 对全线的水准点,导线点进行联测,采用全站仪按10米间距(曲率半径较小的曲线段按5米间距)测出中桩位置,并按照中桩位置确定相应结构层边线位置。
复测下承层断面高程,在依据下承层的纵断高程和横坡的控制状况确定摊铺时摊铺机的找平方式,并进行施工测量放样。
3.1.4 依据图纸和相关规范,标准,编制单项工程施工组织设计,确定施工方案及工艺,由项目总工程师向现场施工技术人员,质量管理人员进行书面交底及安全交底,施工前再由现场施工技术人员向操作人员进行现场技术交底和安全交底。
3.2 机具准备3.2.1 拌合设备拌合设备的料斗,水箱,罐仓都要求装配高精度电子动态计量器,拌合机总拌合能力应满足施工进度要求,冷料仓的数量应满足配合比需要,通常不宜小于4个。
5标水稳施工作业指导书

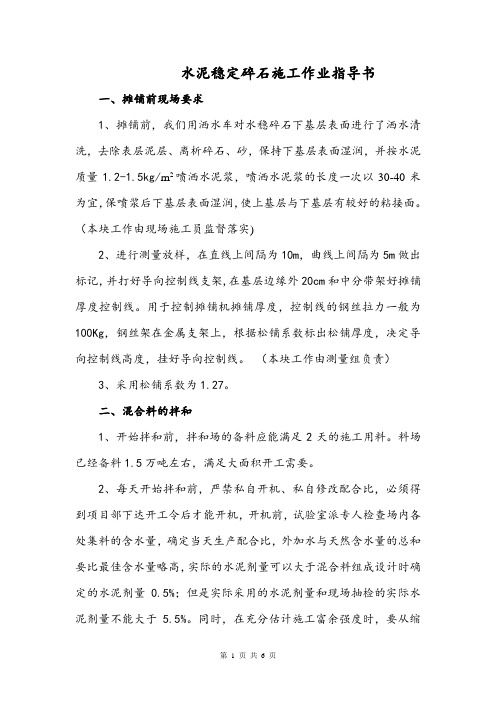

水泥稳定碎石施工作业指导书一、摊铺前现场要求1、摊铺前,我们用洒水车对水稳碎石下基层表面进行了洒水清洗,去除表层泥层、离析碎石、砂,保持下基层表面湿润,并按水泥质量1.2-1.5kg/m2喷洒水泥浆,喷洒水泥浆的长度一次以30-40米为宜,保喷浆后下基层表面湿润,使上基层与下基层有较好的粘接面。
(本块工作由现场施工员监督落实)2、进行测量放样,在直线上间隔为10m,曲线上间隔为5m做出标记,并打好导向控制线支架,在基层边缘外20cm和中分带架好摊铺厚度控制线。
用于控制摊铺机摊铺厚度,控制线的钢丝拉力一般为100Kg,钢丝架在金属支架上,根据松铺系数标出松铺厚度,决定导向控制线高度,挂好导向控制线。
(本块工作由测量组负责)3、采用松铺系数为1.27。
二、混合料的拌和1、开始拌和前,拌和场的备料应能满足2天的施工用料。
料场已经备料1.5万吨左右,满足大面积开工需要。
2、每天开始拌和前,严禁私自开机、私自修改配合比,必须得到项目部下达开工令后才能开机,开机前,试验室派专人检查场内各处集料的含水量,确定当天生产配合比,外加水与天然含水量的总和要比最佳含水量略高,实际的水泥剂量可以大于混合料组成设计时确定的水泥剂量0.5%;但是实际采用的水泥剂量和现场抽检的实际水泥剂量不能大于 5.5%。
同时,在充分估计施工富余强度时,要从缩小施工偏差入手,不得以提高水泥用量的方式提高路面基层强度。
3、本工程水稳施工采用1台中联-500水稳拌和楼,2台装载机配合装料,拌和机由主机、四个料仓、成品料仓等组成。
拌和机通过控制室控制各料仓的配合比。
4、每天开始搅拌后,出料时取样检查是否符合设计配合比;进行正式生产以后,每1-2小时检查一次拌和情况,抽检其配合比、含水量是否变化。
高温作业时,早晚与中午的含水量要有区别,要按温度变化及时调整。
这部分工作由试验员张维负责。
5、拌和机出料时,配备带活门漏斗的料仓,由漏斗出料直接装车运输,装车时车辆应前后移动,分三次装料,避免混合料离析。
水稳基层施工作业指导书

水稳层施工作业指导书1.适用范围其仅适用于MK1+895~MK1+937.47段水稳层施工。
2.水稳层施工介绍广东佛山市南海区工贸大道建设工程(二期),本工程主要为路面工程,其结构层厚度54cm,其中水泥稳定石屑18cm,下基层:水泥稳定碎石18cm,上基层:水泥稳定碎石18cm。
3.主要材料参数要求3.1水泥:水泥宜采用Pc32.5复合硅酸盐水泥,水泥初凝时间应在2小时以上,终凝时间不小于6小时不大于10小时,不应使用快硬和早强水泥及已经受潮变质的水泥。
水泥集料含量在3%-5%之间,应通过试验确定水泥含量。
设计水泥含量基层5%,底基层4%,当达不到强度要求时应调整级配,水泥含量最大不应超过6%。
3.2碎石:碎石压实值上基层不大于26%,下基层不大于30%。
强度要求及级配范围:水泥稳定级配碎石基层、底基层集料采用骨架密实型混合料。
水泥稳定材料压实度、7d无侧限抗压强度见下表:水泥稳定级配碎石基层7d无侧限抗压强度应达到3.0-4.0Mpa,防止反射裂缝,其强度不宜超过5Mpa.集料的最大粒径不大于31.5mm,集料级配范围见下表:4.施工工艺流程4.1工艺流程施工准备→下承层施工→施工放样→拌和厂拌料与运输→摊铺→压实→养生→检查验收4.2施工及质量控制方法4.2.1下承层的检查按质量验收标准对垫层进行验收,凡不符合要求的路段,均进行相应的处理直至满足要求。
4.2.2施工放样施工放样包括标高测定与平面控制。
在已检验合格的垫层上进行中线恢复,施工前根据已恢复出的中桩放出底基层的设计边线;并在两侧设置方木或槽钢作为模板,控制底基层铺筑宽度。
4.3水稳碎石混合料拌制4.3.1拌和:根据原材料的含水量测定结果及混合料配合比,预测混合料的初始含水量。
在拌和时要保证原材料同时投料,以保证混合料的均匀性。
4.4混合料的运输混合料随拌随即用自卸车运至工地摊铺。
在装料前,应将料车车厢清洗干净。
在装料时,汽车要前后移动至少分三次装料,避免形成锥体引起集料离析。
水稳基层(底基层)施工作业指导书

水泥稳定碎石路面基层(底基层)作业指导书1一般规定1.水泥稳定碎石,是指在具有一定级配的碎石中掺入适量的水泥和水,经拌和得到的混合料在压实和养生后,其无侧限抗压强度符合规定的要求。
2.水泥剂量以水泥质量占全部粗细土颗粒(即砾石、砂粒、粉粒和粘粒)的干质量的百分率表示,即水泥剂量=水泥质量/碎石质量。
3.水泥稳定结构层宜在春未和气温较高季节组织施工。
施工期的日最低气温应在5℃以上,并应在第一次重冰冻(-3~-5℃)到来之前半个月到一个月完成。
4.在雨季施工水泥稳定碎石时,应特别注意气候变化,勿使水泥和混合料遭雨淋。
降雨时应停止施工,但已经摊铺的水泥混合料应尽快碾压密实。
5.应使拌和的水泥稳定碎石混合料处于或略大于最佳含水量(根据当天气温)进行碾压,直至达到高速公路基层(底基层)按重型击实试验法或振动成型法确定的98%的压实度。
6.用18-20t三轮压路机和振动压路机碾压时,每层的压实厚度不应超过20cm。
压实厚度超过上述规定时,应分层铺筑,每层的最小压实厚度为10cm。
下层宜稍厚。
碾压时应先轻型、后重型压路机流水碾压。
7.水泥稳定碎石底基层和下基层及上基层之间要喷洒水泥净浆,洒布量为纯水泥用量 1.2~1.5kg/m2。
8.基层分两层施工时,在铺筑上层前,应在下层顶面先喷洒水泥净浆。
下层水泥稳定土碾压完成后,必须养生7天后方可铺筑上层水泥稳定土。
9.总体的施工时间即从拌和到碾压结束应在水泥初凝时间之内。
10.工地实际采用的水泥剂量一般可比室内试验确定的剂量多0.5%。
具体待室内试验和试验段试铺后,由监理工程师批准。
11.其它尚应注意的三点:1)基层(底基层)施工时,严禁用薄层贴补法进行找平。
2)新施工水稳层必须用土工布覆盖保湿养生,不使水稳层表面干燥,也不应忽干忽湿。
3)水稳层基层上未铺封层或面层时,除施工车辆可慢速(不超过30km/h)通行外,禁止一切车辆通行。
12.重点关注:1)严格控制水泥剂量;2)严格控制含水量;3)严格控制合成级配中0.075mm 以下通过率。
无机结合料(级配碎石)配合比设计作业指导书

公路工程水泥稳定碎石配合比设计作业指导书无机结合料稳定材料组成设计包括以下步骤:1、原材料试验;2、目标配合比设计;3、生产配合比设计;4、施工参数确定。
一、原材料试验1、本配合比使用的原材料如下:(1)粗集料:15~25mm、10~20mm、5~10mm碎石,产地***。
(2)细集料:0~5mm石屑,产地***。
(3)水泥:P.O42.5水泥,厂家****水泥有限公司。
条款规定:《公路路面基层施工技术细则实施手册》JTG F20-2015 附录B.2.1条,按照2倍标准差的标准确定级配的上下限控制范围,每档材料需要不少于8次的矿料筛分。
2、筛分结果统计平均筛分曲线及变异系数,按2倍标准差计算各档材料筛分级配的波动范围如下表1~4。
表1:15~25mm碎石筛分结果统计表2:10~20mm碎石筛分结果统计表3:5~10mm碎石筛分结果统计表4:0~5mm石屑筛分结果统计二、目标配合比设计1、选择级配范围(采用细则P19中C-B-3级配)。
2、以集料筛分平均结果构造4条合成级配曲线。
表5:集料组成比例表《公路路面基层施工技术细则实施手册》JTG F20-2015 第4.6.7条,特征曲线一般有三条,上限曲线、下限曲线和中线曲线。
表6:合成级配表3、根据JTG/T F20-2015《公路路面基层施工技术细则》中表4.6.4所推荐的5个水泥剂量,对上述4条级配曲线分别进行击实试验,得到共20组最大干密度及最佳含水率,结果见表7。
4、以2.2.3步骤所得到的20组最大干密度及最佳含水率分别成型标准无侧限抗压强度试件,经试验得到对应的7d无侧限抗压强度,结果见表7。
5、根据上述试验结果,考虑设计强度要求与经济合理问题后,确定目标级配为3号级配曲线,其相应矿料组成为(15~25)mm碎石:(10~20)mm碎石:(5~10)mm碎石:石屑=34:22:17:27;同时确定最佳水泥剂量为3.0%,最大干密度2.220g/cm³,最佳含水率5.6%。
水稳作业指导书

水泥稳定碎石工程施工作业指导书1.目的为指导本标段内水泥稳定碎石工程施工,确保施工质量、安全和工期,为施工提供科学的指导依据,特制定本施工方案。
2。
适用范围适用于临港工业区黄河道(渤海三十路~渤海三十七路)道路、排水工程的水泥稳定碎石工程。
3。
人员职责3.1.主管工程师:认真审阅施工图纸,依照设计及施工规范做好技术交底工作。
3.2。
材料员:根据材料采购计划,合理安排采购顺序购进合格材料,协助试验员做好白灰和水泥性能检验工作。
3。
3。
试验员:根据技术要求,对水泥性能进行检验。
4。
引用规范(1)《公路路基设计规范》(JTGD30-2004)(2)《公路路基施工技术规范》(JTGF10-2006)(3)《城市道路工程质量检验标准》(DB29—50—2003)(4)《公路路面基层施工技术规范》(JTJ-034-2000)5.作业前准备基本参数:1、材料要求(1)水泥:水泥采用终凝时间较长的42.5号普通硅酸盐水泥、矿渣硅酸盐水泥或火山灰质硅酸盐水泥.(2)水泥:碎石=5:100。
(3)水泥稳定碎石最大干密度2.394g/cm3、最佳含水量4.0%。
2、机械选择:(1)20T振动压路机一台,18T振动压路机一台(徐工)。
(2)20T三轮压路机一台(徐工)。
(3)陕津ABG—423摊铺机两台。
(4)10吨解放牌水车一辆.(5)15吨东风自卸汽车12辆。
(6)50装载机一台。
3、施工组织机构及任务划分(1)施工组织机构及人员配备为安全、优质、快速的完成水泥稳定碎石的全部施工内容,我们将按项目部的规章制度组建责、权、利统一的水稳施工班组,施工组织机构及项目部人员配置详见下表。
4、技术质量要求:6、施工方法:(1)渤海四十路开始进行水泥稳定碎石的施工。
在水泥稳定碎石基层施工前对其下承层进行了检查验收,底基层表面均平整、坚实,具有良好的路拱和横坡,且没有任何松散的材料和软弱点;(2)在二灰土顶每20m放出水泥稳定碎石的中桩和边桩,边桩超宽30cm 处撒白灰;(3)在水泥稳定碎石的边线处用土填筑成50cm宽虚铺24cm厚的土模,防止在水泥稳定碎石在摊铺过程中集料浪费和边坡不齐现象;(4)水泥稳定碎石的拌和控制①拌和设备采用性能稳定、自动上水、自动计量、生产能力为500 t/h、料斗数量为5个的WDB500拌合机1套。
水泥稳定碎石底(基)层施工作业指导书.
⽔泥稳定碎⽯底(基)层施⼯作业指导书.⽔泥稳定碎⽯底(基)层施⼯作业指导书1 、⽬的明确⽔稳基层施⼯相关⼯程施⼯⼯艺、操作要点和相应的⼯艺标准,指导、规范⽔稳基层施⼯。
2、编制依据《公路⼯程质量检验评定标准》《公路路⾯基层施⼯技术规范》《XX施⼯技术指南》《XX⾼速公路XX标合同段施⼯图》3、适⽤范围适⽤于XX⾼速公路XX标合同段⽔稳底(基)层施⼯。
4、职责(1)⼯程技术部负责本指导书的编制、修改并指导实施。
(2)安质部负责对本作业全部⼯序的检查。
(3)材料部、试验室配合负责对本作业材料质量的控制。
(4)现场技术员、领⼯员或施⼯员负责实施。
5、施⼯⼯艺及技术要求5.1 施⼯准备5.1.1 路⾯底基层施⼯,必须在经过验收合格的路床上进⾏。
5.1.2 底基层摊铺前应将路床洒⽔湿润,基层施⼯前应在底基层顶⾯撒布⽔泥净浆,洒布量折合⽔泥为1.0-1.2Kg/m2,⽔灰⽐0.6-0.7。
5.1.3 铺筑基层前,对底基层应进⾏彻底清扫,清除浮⼟、各类杂物及散落材料,保持表⾯整洁。
基层摊铺时,要保证下承层表⾯湿润。
5.1.4 侧模准备在已交验合格的下承层上,按(底)基层摊铺宽度在两侧⽴长*⾼=300cm*18cm的钢模,每块模板采⽤三根三⾓或斜梯形⽀架钢钎固定,b.进料⽃应不少于6个,料⽃间加设⾼度不⼩于50cm的隔板以防窜料;c.配臵2个容量80~100t⽔泥罐,2个容量80~100t粉煤灰罐;罐仓内应配有⽔泥破拱器以防⽔泥起拱停流;d.料⽃、罐仓应装配⾼精度电⼦动态计量器,加⽔量使⽤⾼精度流量计控制。
(2)每天开始拌和前,应检查集料的含⽔量,计算当天的施⼯配合⽐。
⾼温作业时,早晚与中午的拌和含⽔量要有区别,应按温度变化及时调整,保持现场摊铺碾压含⽔量接近或略⼤于最佳含⽔量。
(3)装车时车辆应前后移动,按“品”字型分多次装料,减少粗细集料离析。
(4)拌和机每天停拌后,应对拌锅内壁、搅拌桨叶及出料⼝进⾏彻底清理。
级配碎石施工作业指导书
水泥稳定级配碎石作业指导书一、施工准备1、人员、设备配臵现场管理由一名副经理负责,设专业工程师1人、质检工程师1人、技术员2人、试验检测人员3人,配臵平地机1台、压路机1台、推土机1台、自卸车5台、洒水车1台等施工设备。
2、施工材料准备施工用的水泥、级配碎石等材料,必须试验合格。
材料进场前,必须检测合格。
3、水泥级配碎石配合比经实验室检测合格后报监理工程师批准后才可以实用。
4、施工现场准备水泥级配碎石过渡段施工前先挖至设计标高,用平地机整平场地,做成4%的横向排水坡,压路机碾压, K30检测≥60MPa/M。
5、过渡段填料要求⑴过渡段填料符合设计文件和验标的要求。
⑵过渡段级配碎石采用的碎石粒径、级配及材料性符合铁道部现行《客运专线基层表层级配碎石暂行技术条件的规定》。
级配碎石和级配砂砾石严格控制0.5mm以下细集料的含量及其液限和塑性指数。
选用品质优良的原材料是确保级配碎石质量的基础。
确保筛选并按比例混合组成的级配碎石混合料的粒径、级配及品质指标符合规定的要求。
⑶过渡段采用级配碎石掺5%水泥梯形过渡。
混合料采用大型自动计量拌合站拌制,自卸汽车集中运输。
加入水泥的级配碎石混合料要在水泥初凝前(一般不超过2h)使用完毕。
⑷施工前对所选择的填料进行核对确认并经试验鉴定,使其能够确保路堤各相部位填料的质量检测、压实标准等指标达到设计要求。
二、施工工艺流程1、施工顺序施工准备→基底平整、碾压密室→台背渗水墙砌筑填筑(横向结构物基坑回填)→填筑路基表层以下水泥级配碎石→填筑路基表层水泥级配碎石。
2、施工工艺流程图(见下页)3、施工工艺说明1)施工测量场地平整完毕后,在施工现场准确标出级配碎石填筑的范围,撒上白灰线。
在横向结构物上用红油漆标记出每层填筑的厚度,结构物以外1m范围内每层15cm(人工夯实),1m范围以外每层30cm。
路堤与桥台、横向结构物过渡段施工工艺框图2)基底处理地基处理完成后,将原地面开挖成距0#台五米纵向平坡,后在五米位臵向小里程开挖成1:3的纵坡并挖成台阶形势,做K30试验合格后通知监理工程师检验。
级配碎石施工作业指导书
观测频次:在路堤填筑期间,每天观测一次,因各种原因暂时停工期间,前2天每天观测一次,以后每3天观测一次。施工完成后,前15天每3天观测一次,第15~30天每星期观测一次,第30~90天每15天观测一次,以后每个月观测一次。
路堤与桥台、横向结构物过渡段施工工艺框图
(2)基底处理
地基处理完成后,将原地面开挖成距0#台五米纵向平坡,后在五米位置向小里程开挖成1:3的纵坡并挖成台阶形势,做K30试验合格后通知监理工程师检验。
(3)桥台、横向结构物基坑回填
地基处理完后,先将桥台、横向结构物基坑内的覆土、杂物清理干净,清理到褥垫层顶面,再以碎石回填,回填厚度每层的压实厚度不大于30cm,最小压实厚度不小于15cm,人工夯实。每压实层路拱坡面符合设计要求,无积水现象。
(6)检测验收
每填筑一层后要通知监理工程师进行检验。
三、过渡段施工控制及质量检测
1)施工控制
⑴层厚控制
对压路机碾压部位每层最大压实厚度不超30cm,最小压实厚度不小于15cm,小型机具压实部位每层松铺厚度不大于20cm,压实厚度控制在15cm。
⑵填料平整及均匀性控制
基床表层以下部分采用摊铺机或推土机粗平、平地机精平,靠近结构物人工配合进行局部处理,确保层厚及拌合料均匀。
42
合计
68人
2)生产效率及材料消耗
1)生产效率
(1)生产效率主要取决于搅拌站的拌置能力。摊铺机摊铺速度根据搅拌站的拌置能力确定,一般规定~3.0m/min。
施工准备→基底平整、碾压密室→台背渗水墙砌筑填筑(横向结构物基坑回填)→填筑路基表层以下水泥级配碎石→填筑路基表层水泥级配碎石。
水泥稳定级配碎石基层施工作业指导书
①摊铺机起步时,要注意缓慢调节夯锤频率与摊铺速度成一 定比例关系。摊铺时注意含水率大小,及时反馈。
②采用双联合阶梯摊铺作业,两台摊铺机型号应相同,前后 相距 5-10m。摊铺宽度应重叠 5-10cm。每台摊铺机宽度,应根据 混合料摊铺情况不出现离析确定。
③双机摊铺时,前后摊铺机采用路侧钢丝和设置在路中的导 梁控制高程,后台摊铺机路侧采用钢丝、路中采用滑靴控制高程。
-1-
料遭雨淋,降雨时应停止施工,已经摊铺的水泥混合料尽快碾压 密实。基层施工前在下承层两侧支设钢模板(或方木做模板)后 方可进行摊铺施工。模板要线条顺直,内侧竖直,并保持湿润。 本项目要求先施做土路肩。
4.基层应按设计分层铺筑,每层的压实厚度20cm,最小不应 小于10cm。压实度检测时开挖的坑洞应及时回填夯实。
6.通过铺筑试验段确定的内容包括:用于施工的原材料、集 料级配和混合料配合比;机械组合及性能(机械的技术性能、工 作效率、工作质量、可靠性、以及安全、环保等要求);摊铺速度、 振幅、频率;压实机械规格、松铺系数、碾压遍数、碾压速度; 最佳含水率及碾压时含水率允许偏差等。
(二)施工工序 1.水泥稳定碎石基层施工工序如(图 3-2)所示
②对不同水泥应分别试验其延迟时间,以确定混合料最晚碾 压时间。
③水泥稳定级配碎石基层的最佳水泥剂量,建议依据设计要 求,在 3.0%-5.0%之间通过试验进行确定。
水泥稳定级配碎石基层的 7d 无侧限抗压强度应符合设计和 本项目合同文件相关要求。基层无侧限抗压强度代表值:4.5Mpa ≥ R0.95 ≥ 3.5Mpa , 其 中 下 基 层 7 天 无 侧 限 抗 压 强 度 不 小 于 3.5Mpa,上基层 7 天无侧限抗压强度不小于 4Mpa。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水泥稳定碎石作业指导书目录一、准备工作 (1)1、拌合场地的选择 (1)2、原材料的储备 (1)3、施工机械 (1)4、质量检测仪器 (3)5、设备和仪器的检查 (3)6、底基层的检查与验收 (4)二、混合料组成设计 (4)1、材料要求 (4)2、混合料组成设计 (4)三、试验段 (7)四、施工 (9)1、一般要求 (9)2、混合料的拌合 (10)3、混合料的运输 (11)4、混合料的摊铺 (11)5、混合料的碾压 (12)6、横缝设置 (13)五、养生及交通管制 (14)六、质量管理及检查验收 (15)七、基层反射裂缝处治 (15)附1水泥稳定碎石基层质量标准 (16)一、准备工作1.拌合场地的选择拌合场地的选择应考虑经济便利环保等方面,宜选择在地势较高,地质条件较好周围坏境干燥的地点。
拌合场占地面积应满足生产要求,并尽量不占用耕地,料场及道路采用不低于合同文件的规定标准进行硬化。
2.原材料的储备(1)承包人进场后,应抓紧进行集料料源情况的调查工作,集料必须符合规及设计的级配要求。
经试验检测合格,拌合场建设完成后,应抓紧备料工作;基层施工之前,拌合场必须备足集料,确保能满足连续施工要求。
各种集料应分开码方堆放,严谨混料。
(2)与水泥供应商签订供货合同,对双方的责任和义务、供应时间、供应数量等事项进行明确。
(3)材料应按标准化工地建设要求堆放。
3.施工机械为保证施工进度和施工质量,必须配备齐全的施工机械和配件,做好开工前的保养、试机工作,在施工过程中及时处理机械故障。
路面基层施工,宜采用集中厂拌、摊铺机摊铺、分层施工,要求施工单位配备足够的拌合、运输、摊铺、压实机械。
每层最大压实厚度不大于20cm。
水泥稳定碎石基层施工,按单幅分两层梯队摊铺作业,因此按每个作业面,必须配备以下主要机械。
1(1)拌和机;应配置产量大于300T/h的拌和机一台,要保证其实际出料(生产量的80%)能力超过实际摊铺能力的10-15%。
拌和机必须采用定型产品,并在多个工程中应用,且用户反应良好。
为使混合料拌合均匀,拌缸要满足一定长度。
至少要有四个进料斗,料斗上口必须安装钢筋网盖,筛除超过粒径规格的集料及杂物。
拌和机的用水应配有大容量的储水箱。
拌和机料斗应具备称重系统。
水箱、罐仓都要求装配高精度电子动态计量器,电子动态计量器应经有资质的计量部门机型计量标定后方可使用。
(1)摊铺机;应根据路面基层的宽度、厚度,选用合适的摊铺机械。
基层施工应采用一台摊铺机梯队作业。
要求摊铺机机型较新,功能较全,性能不低于ABG-423型的摊铺机,以保证路面基层厚度一致,完整无缝,平整度好。
(3)压路机;每个工作面至少应配备18-21T的压路机1台,激振力大于30T振动压路机2台,在此基础上,也可配备更大吨位压路机。
压路机的吨位和台数必须与拌和机及摊铺机生产能力相匹配,使从加水拌和到碾压终了的时间不超过水泥初凝时间,保证施工正常进行。
(4)自卸汽车;每个作业面配备不少于15台15T自卸汽车,具体数量应根据施工现场的实际情况与拌和设备、摊铺设备、压路机相匹配。
(5)装载机;每个拌和场配备不少于3台以上的装载机。
(6)洒水车;每个作业面配备不少于2台5T以上的洒水车,具体2数量应与养生设备相匹配。
(7)全自动智能型沥青洒布车1台。
(8)水泥钢制罐仓;由拌和机生产能力决定其容量,罐仓应配有水泥破拱器,以免水泥起拱停流。
4.质量检测仪器质量检测仪器规格与数量应按招标文件强制性条款要求配置,主要有:(1)水泥胶砂强度、水泥凝结时间、安定性等检验仪器(试验室)(2)水泥剂量测定设备(现场)(3)重型击实仪(试验室)(4)水泥稳定碎石试模、脱模器(试验室)(5)压力机(试验室、现场)(6)标准养护室(试验室)(7)基层密度测定设备(现场)(8)标准筛(方孔、试验室、现场)(9)土壤液、塑限联合测定仪(试验室)(10)压碎值仪(试验室)(11)砂当量仪(试验室)(12)针片状测定仪器(试验室)(13)取芯机(现场)5、设备和仪器的检查开工前要求加强对拌合楼、检测仪器等设备的标定工作,监理、建3设单位必须对标定情况进行检查、核验,确保拌合及检测数据真实可靠。
施工过程中应加强对拌合机、检测仪器等设备的检修、维护,以便能及时发现设备出现的问题。
对拌合楼筛网应经常进行检查,发现堵塞和破损现象应及时清理和更换,以便更好的控制配合比。
6,底基层的检查与验收(1)底基层外形检查底基层外形检查容有高程、中线偏位、宽度、横坡度和平整度,打探孔检查是否有石灰土夹层和贴补层。
(2)底基层压实度检查、修补与验收底基层应进行压实度和表面松散检查,凡不符合要求的路段,应分别采用补充碾压、填换好的材料等。
(3)底基层的质量应符合规和设计的要求。
二、混合料组成设计水泥稳定材料的组成设计包括:根据规定的材料指标要求,通过试验选取合适的集料和水泥;确定合理的集料配合比例、水泥剂量、混合料的最佳含水量和相应的最大干密度。
合理的水泥稳定碎石组成必须达到强度要求,具有较小的温缩和干缩系数(现场裂缝较少),施工和易性好(粗集料离析较小)。
1、材料要求(1)水泥普通硅酸盐水泥用于拌制水泥稳定碎石混合料,应采用28d抗压4强度不高于42.5MPa的缓凝水泥。
严禁使用快硬、早强水泥以及受外界影响而变质的水泥。
水泥各龄期强度、安定性等应符合规定;水泥初凝时间3小时以上、终凝时间6小时以上。
水泥检测频率每批或每300t至少检测1次。
(2)碎石水稳碎石集料必须采用反击式破碎机破碎。
碎石的最大粒径为31.5mm,应按粒径19mm-31.5mm、19mm-9.5mm、9.5mm-4.75mm、和小于4.75mm四种规格备料。
每种集料规格的具体技术要求应符合表1的规定。
石屑(4#料)应清洁,若粉尘含量过大必须采取措施保证其满足规格要求。
料源一经确定不得随意更换,生产备料过程中,四种集料应以配合比设计所采用的集料规格为基础,不得有过大波动。
表1 各种矿料的筛分试验结果碎石压碎值应不大于28%。
粗集料针片状含量应不大于18%,碎石中小于0.6mm的颗粒必须做液限和塑性指数试验,要求液限小于28%,塑性指数小于9。
4#料的砂当量应在60%以上。
碎石的检测频率为不少于每2000t一次。
合成碎石的颗粒组成应符合表2的规定。
5表2 水泥稳定碎石混合料中合成碎石的颗粒组成(1)水凡饮用水皆可使用,遇到可疑水源,应委托有关部门化验鉴定。
2. 混合料组成设计(1)取工地实际使用的碎石,分别进行筛分,按颗粒组成进行计算,确定各种碎石的组成比例。
要求组成混合料的级配应符合表2的规定,且在考虑综合路用性能的前提下,4.75mm0.075mm的通过量率应接近级配围的中值。
(2)取工地使用的水泥,按不同水泥剂量分组试验。
水泥剂量按3.5%~5.5%围,取4~5种比例(以碎石质量为100)制备混合料(每组试件个数为:偏差系数10%~15%时9个,偏差系数15%~20%时13个),用重型击实法确定各组混合料的最佳含水量和最大干密度,试验室试配用集料、水泥为干燥状态。
水泥稳定碎石的击实试验中,如果无峰值点应加密试验找出最高点作为最大干密度值。
(3)为减少基层裂缝,应做到三个限制:在满足设计强度的基础上限制水泥用量;在减少含泥量的同时,限制细料、粉料用量;根据施工时气候条件限制含水量。
施工中要求水泥剂量应不大于设计水泥剂量+0.5%,碎石合成级配中小于0.075mm颗粒含量宜不大于4.0%,含水量宜不超过最佳含水量的1-2%。
(4)根据确定的最佳含水量,拌制5组水泥稳定碎石混合料,按要6求压实度(重型击实标准,98%)制备混合料试件,在标准条件下养护6天,浸水1天后取出,做无侧限抗压强度。
(5) 水泥稳定碎石试件的标准养护条件:将制好的试件脱模称重后,应立即用塑料薄膜包覆,放入养护室养生,养护温度为25℃±2℃。
养生期的最后一天将去掉薄膜试件浸泡水中,在浸泡水之前,应再次称试件的质量,水的深度应使水面在试件顶上约2.5cm,浸水的水温应与养护温度相同。
将已浸水一昼夜的试件从水中取出,用软的旧布吸去试件表面的可见自由水,并称试件的质量。
前六天养生期间试件水分损失应不超过10g,超过此规定的试件,应予作废。
(6)水泥稳定碎石7天浸水无侧限抗压强度代表值R应不小于设计值(3.0MPa~5.0MPa围)。
(7)试件室试验结果抗压强度的代表值按下式计算:R代=R (1-ZaCv)式中:R代—抗压强度代表值,MPa;R—该组试件抗压强度的平均值,MPa;Za—保证率系数,高速高速公路保证率95%,此时Za=1.645; Cv—试验结果的偏差系数(以小数计)。
(8)根据试验结果,选取符合强度要求,并考虑抗裂性能的最配合比作为水泥稳定碎石的生产配合比。
水稳碎石基层配合必须经监理单位、建设单位审核同意后,方可进行大面积施工。
三、铺筑试验段正式开工之前,应进行试验段铺筑。
试验段应选择在经验收合格的底基层上进行,试验段尽量选择距离拌和场较近的路段,其长度7200m~600m左右,每一种碾压方案试验100m~200m。
水泥稳定碎石混合料应采用中心站集中拌和(厂拌),由一台或多台摊铺机梯队摊铺作业,一次碾压密实。
试验路段的拌和、摊铺、碾压各道工序按现行路面基层施工技术规(JTJ034—2000)进行。
试验段要决定的主要容如下:(1)验证用于施工混合料的配合比①调试拌和机,分别称出拌缸中不同规格的碎石、水泥、水的重量,测量其计量的准确性;调试过程中应扣除原材料自身的含水量,以确保混合料的配合比不变。
然后绘出各种原材料在一定料门开度下的转速流量曲线,根据混合料配比确定各种原材料配料皮带的转速,进行试生产。
②调整拌和时间,保证混合料均匀性;③检查混合料的含水量、碎石级配、水泥剂量、7天无侧限抗压强度。
(2)确定铺筑的松铺系数(约为1.20~1.30)。
(3)确定标准施工方法①混合料配比的控制方法;②混合料摊铺方法和使用机具(包括摊铺机的行进速度、摊铺厚度的控制方式、梯队作业时摊铺机的间隔距离)。
③含水量的增加和控制方法在炎热的夏季施工,考虑到拌和、运输、摊铺过程中水分的蒸发,可以在拌和时加大用水量,增加值应由拌和出料时的含水量和摊铺碾压含水量进行对比,损失多少补多少。
8④压实机械的选择和组合,压实的顺序,速度和遍数至少应选择两种确保能达到压实标准的碾压方案,通过铺筑试验段来确定相应的压实机械组合方式及压实工艺。
碾压分初压、复压、终压三个步骤进行操作,并在略大于最佳含水量时进行碾压,重点在于碾压机具的配套组合、碾压时间的把握和碾压的密实度。
应按静~振~静次序碾压至规定的密实度,主要依靠振动压路机进行碾压;另在复压过程中,可采用振动压路机和三光轮压路机相组合碾压,以近一步加强集料的骨架密实效果。
