(整理)大断面隧道和双联拱隧道
隧道地下互通分岔部大断面、小净距及连拱隧道施工技术

隧道地下互通分岔部大断面、小净距及连拱隧道施工技术1 工程概况厦门市机场路XXX标是由万石山隧道出口左右线、钟鼓山隧道A、B洞及A、B、C三条匝道等7条隧道组成的地下立交隧道群,是目前国内最完整的一座地下立交工程,本标段隧道总长度5908.9m,共设六个分岔部,一个并线段,四个下穿段,十五种隧道净空断面,最大开挖宽度26.4m,最大开挖高度11.94m。
从结构设计上分:分岔部分为万石山隧道与匝道分岔部、钟鼓山隧道与匝道分岔部及并线段三种。
第一种是万石山隧道与匝道分岔部(WF型),由6个扩大断面、一个连拱断面及一个小净距断面组成(如图1所示);第二种是钟鼓山隧道与匝道分岔部(ZF型),由3个扩大断面及一个小净距断面组成(如图2所示);第三种是钟鼓山隧道A、B洞并线段(DK型),是钟鼓山隧道在南普陀端为避开藏经洞而将A、B洞并为四车道隧道,并线段由三个扩大断面、一个连拱断面、一个小净距断面及两个明洞断面组成(如图3所示)。
每个分岔部及并线段所处的位置围岩差异较大,因此从工程地质上分为Ⅱ、Ⅲ级围岩条件下的分岔部,Ⅳ、Ⅴ级围岩条件下的分岔部,断层破碎带的分岔部及既有坍方地段的分岔部.从施工条件上分为新施工分岔部和扩挖分岔部。
2 根据不同围岩情况及不同施工条件对分岔部确定不同的施工方法由于分岔部的结构多样化,各个分岔部所处位置地质条件差异较大,施工条件存在较大差别,施工顺序也不尽相同,因此每个分岔部的施工方法也存在较大的差异。
2。
1ZF型大断面ZF型大断面开挖是在既有洞室的基础上扩大,围岩已被扰动一次,且部分段落处在既有坍方地段,施工难度比较大。
下面将ZF型各种断面在不同围岩条件下的施工方法作简要介绍:①ZF1型断面在Ⅱ、Ⅲ级围岩条件的施工方法由于ZF1型断面是ZF型分岔部中最小的断面,最大开挖跨度只有14m,和普通双线铁路隧道断面相差不大,将一般断面的开挖台架适当改装就能施工,因此,ZF1型断面在Ⅱ、Ⅲ级围岩条件下采用全断面法开挖。
双联拱隧道施工

双联拱隧道施工1 工程概况戴峪岭1#隧道位于盖州市小石棚乡境内,呈西北—东南走向展布,全长421m,为带中墙的整体式双跨联拱结构隧道,隧道单跨净宽10。
75m ,联拱隧道最大跨度为27。
11 m,主洞净高为5米,最大断面高度为10。
69 m 。
中墙为曲墙,复合中隔墙最小厚度为2。
25 m。
隧道区中风化花岗岩地层较稳定,呈块状结构,浅部以风化裂隙为主,深部以构造节理为主。
地下水以第四系孔隙水及碎屑岩风化裂隙水为主,水量匮乏,渗水性较差。
总体上,隧道水文地质情况较简单。
隧道进口属Ⅴ级围岩,出口为Ⅳ、Ⅴ级围岩,洞身段为Ⅲ级围岩.隧道洞身最大埋深75 m,节理发育,局部充填粘性土;隧道进口属较破碎-破碎,镶嵌碎裂结构,且存在偏压现象;出口处围岩属较破碎—破碎,碎、裂状结构,埋深较浅。
总体看,隧道地质条件较简单,但是存在偏压,浅埋、大跨径的特点,开挖时,围岩受振动易发生掉块、塌落,施工中存在一定的风险。
2 结构形式隧道采用复合式衬砌,以系统锚杆、喷射混凝土、钢筋网及钢架为初期支护,C30 钢筋混凝土或C30 混凝土(Ⅲ级围岩)为二次衬砌,在两次混凝土之间铺设PVC复合防水板。
本隧道Ⅴ、Ⅳ、Ⅲ级围岩均采用三心曲墙式衬砌,设仰拱形成封闭结构。
主洞喷射混凝土为15cm—26cm,衬砌砼为40cm—60cm。
3 总体施工工艺3。
1设计施工工艺隧道采用三导洞法及台阶法施工施工。
进出口Ⅳ、Ⅴ级围岩浅埋段采用三导洞法施工,其余部分采用台阶法施工。
中导洞先行贯通,探明洞身的地质情况,待中隔墙浇筑完毕后再进行主洞开挖和衬砌.主洞开挖浅埋侧超前另一侧40m开挖,每洞只设一个作业面。
施工工序如下图图1 施工工序图1)中导洞超前支护.2)中导洞开挖。
3)中导洞支护:钢架支护,锚喷网支护等。
4)中隔墙衬砌:基础找平,中隔墙浇筑。
5)中隔墙顶处理:中隔墙顶充填密实。
6)在中隔墙左侧与中导洞侧壁之间的空隙处设置工字钢临时支撑。
7)右导洞超前支护。
双连拱隧道开挖及初期支护施工工艺

双连拱隧道开挖及初期支护施工工艺1工程概况大岭隧道位于陕西省安康市流水镇,是包茂高速公路陕西境安康至紫阳段AME5合同段的浅埋双连拱隧道,全长156m。
隧道结构按新奥法原理进行设计,采用复合衬砌,以锚杆、挂网、湿喷混凝土等为初期支护,并辅以大管棚、注浆小导管等支护措施。
2设计概况及特点双连拱隧道是在高速公路通过的山势不高、纵向长度较短、公路上下行线在此分离不开的地段设置的双跨连拱隧道,其单跨断面为单心圆结构,边墙为曲墙,中墙为直墙,单跨净宽10.25m,净高5.0m,上下行线隧道通过钢筋砼中隔墙相连,初期支护根据地质情况分别采用工字钢,Φ22早强锚杆、挂网、喷砼与单跨隧道基本相同。
3施工工艺3.1 开挖施工因双连拱隧道具有埋深浅、跨度大、地质条件复杂、围岩风化破碎、受雨季地表水影响大的特点,开挖施工必须遵循“短进尺、弱爆破、强支护、早闭合”的原则。
根据围岩情况的不同,本隧道开挖施工采用导洞法。
3.1.1 导洞施工法导洞施工法就是首先在连接上下行线隧道的中隔墙处贯通一条小断面导洞,并施工中隔墙砼,在上下行隧道两侧分别开挖一条侧导洞,在中墙砼与边墙砼施工完后再开挖上下行线正洞的施工方法。
导洞开挖法施工顺序说明。
(1)先行中心导洞上部开挖、临时支撑。
(2)先行中心导洞下部开挖、临时支撑。
(3)模筑钢筋混凝土中隔墙。
(4)后行双侧壁导洞开挖、初期支护、临时支撑。
(5)先行单洞环形开挖中心预留核心土、初期支护。
(6)先行单洞中心核心土部分开挖。
(7)先行单洞中间底部开挖。
(8)后行单洞环形开挖中心预留核心土、初期支护。
(9)后行单洞中心核心土部分开挖。
(10)后行单洞中间底部开挖。
根据隧道进出口地形条件及施工场地的实际情况,中导洞开挖从隧道一端开始施工,在另一端贯通。
根据地质条件,中导洞开挖采用全断面施工方法,均采用光面爆破技术,初期支护紧跟开挖面,不允许围岩暴露时间太长,杜绝坍方,因为中导洞即使有小面积的坍方也会给正洞开挖带来很大的影响。
高速公路双连拱隧道施工技术

摘要 : 近年来 , 随着我 国公路建设的快速发展 , 连拱隧道作为公路隧道 的一个组成部分, 由于其具有平面线形顺畅、 占地面积少、 洞口 位置选择 自 由度 大、 便于运营管理等优 点, 故在特定条件下已越 来越多地被 采用。 文章介绍了双联 拱 隧道的一些施工办法, 可为今后类4 :程的施 工提供参考。  ̄r - 关键词 : 高速公路; 双连拱隧道 ; 开挖爆破 ; 施工技 术; 监控量测 中图分类号: 5 U4 5 文献标识码: A 文章编号 :0 9 27 (00 0 — 16 0 1 0 - 34 2 1 ) 9 04 - 3
2 1年第9 00 期 ( 总第l4 ) 4期
串国高新技术企业
Chi i na H -Tec h Ent r i e e prs s
N O ..01 92 0
( u uav t C m lie NO. 4) t y 1 4
高速公路双连拱 隧道施工技术
许 占良
( 铁 十五局集团第六工程有 限公 司, 中 河南 洛 阳 4 11 ) 70 3
—
更好 的推 进西 部大 开发 的基础 建设 进程 。 程实 际 工 之间的量值标准与量化关系是基于经验的、技术 与其他段 施 工方 法 的选 大的框架, 所以对于围岩失稳报警来说, 其评判方法也只能作
为失稳 的必要 条 件而非充分 条件 , 给洞室安 全监 i人 员与 择 和质量控制 。 这 见 0 监 理、 工人 员的最终评判造成两难 处境。 施
参考文献
【李国英. 1 】 软弱破碎围岩隧道施工技术【. J 国防交通工程 】
与技 术 , 0 9 7( ) 2 0, 5 .
[ 朱 汉华, 2 】 王迎 超 . 隧道预 支护原理 与施 工技 术【 . M】北
双联拱隧道洞身快速施工及防排水优化措施

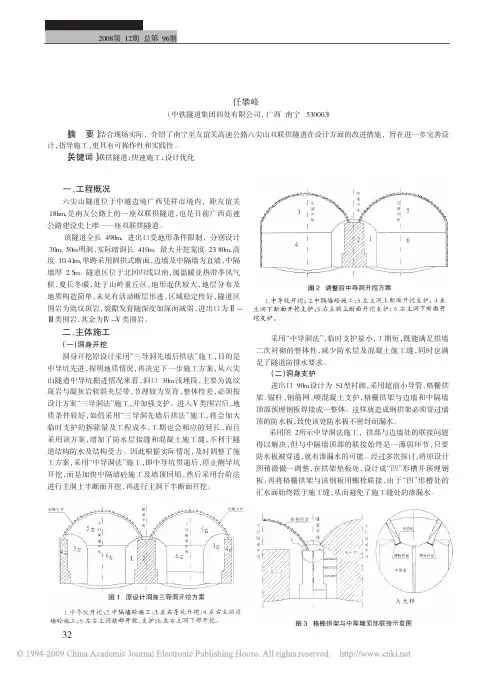

双联拱隧道洞身快速施工及防排水优化措施一、工程概况六尖山隧道位于中越边境广西凭祥市境内,距友谊关18km,是南友公路上的一座双联拱隧道,也是目前广西高速公路建设史上唯一一座双联拱隧道。
该隧道全长490m,进出口受地形条件限制,分别设计30m、50m明洞,实际暗洞长410m。
最大开挖宽度23.80m,高度10.41m,单跨采用圆拱式断面,边墙及中隔墙为直墙,中隔墙厚2.5m。
隧道区位于北回归线以南,属温暖亚热带季风气候,夏长冬暖,处于山岭重丘区,地形起伏较大,地层分布及地质构造简单,未见有活动断层形迹,区域稳定性好,隧道区围岩为流纹斑岩,裂隙发育随深度加深而减弱,进出口为Ⅱ-Ⅲ类围岩,其余为Ⅳ-Ⅴ类围岩。
二、主体施工(一)洞身开挖洞身开挖原设计采用“三导洞先墙后拱法”施工,目的是中导坑先进,探明地质情况,再决定下一步施工方案,从六尖山隧道中导坑掘进情况来看,洞口30m浅埋段,主要为流纹斑岩与凝灰岩软弱夹层带,节理较为发育,整体性差,必须按设计方案“三导洞法”施工,并加强支护。
进入Ⅴ类围岩后,地质条件较好,如仍采用“三导洞先墙后拱法”施工,将会加大临时支护的拆除量及工程成本,工期也会相应的延长,而且采用该方案,增加了防水层接缝和混凝土施工缝,不利于隧道结构防水及结构受力。
因此根据实际情况,及时调整了施工方案,采用“中导洞法”施工,即中导坑贯通后,停止侧导坑开挖,而是加快中隔墙砼施工及墙顶回填,然后采用台阶法进行主洞上半断面开挖,再进行主洞下半断面开挖。
图1原设计洞身三导洞开挖方案图2调整后中导洞开挖方案1.中导坑开挖;2.中隔墙砼施工;3.左主洞上断面开挖支护;4.左主洞下断面开挖支护;5.右主洞上断面开挖支护;6.右主洞下断面开挖支护。
采用“中导洞法”,临时支护量小,工期短,既能满足拱墙二次衬砌的整体性,减少防水层及混凝土施工缝,同时也满足了隧道防排水要求。
(二)洞身支护进出口90m设计为S1型衬砌,采用超前小导管、格栅拱架、锚杆、钢筋网、喷混凝土支护,格栅拱架与边墙和中隔墙顶部预埋钢板焊接成一整体。
专题十 大断面隧道施工

隧道初期支护采用喷射钢纤维混凝土 30cm,钢纤维掺量为20~45kg/m 30cm,钢纤维掺量为20~45kg/m3,格栅钢 /0.6m,二衬厚度为65cm, 架1榀/0.6m,二衬厚度为65cm,强度等级 C25, 为C25,要求二衬混凝土的渗透系数 kc≤10 cm/sec。 kc≤10-10cm/sec。
超前预支护
由于围岩的自稳定能力很差,所以在开挖之前 由于围岩的自稳定能力很差, 对隧道围岩进行管棚预支护:管棚长l 12m, 对隧道围岩进行管棚预支护:管棚长l=12m,搭接 4m,在拱部120 范围内施作管棚预支护。 120° 4m,在拱部120°范围内施作管棚预支护。
施工方法
开挖方法采用上部弧形导坑开挖,留核心土,上 开挖方法采用上部弧形导坑开挖,留核心土, 导坑初期支护设置大拱脚,并设拱脚支撑桩(钢管桩、 导坑初期支护设置大拱脚,并设拱脚支撑桩(钢管桩、 旋喷桩等)喷射混凝土30cm,设临时仰拱, 旋喷桩等)喷射混凝土30cm,设临时仰拱,无管棚 支护范围设长度6m的锚杆 格栅钢架0.5~1.0m 的锚杆, 支护范围设长度6m的锚杆,格栅钢架0.5~1.0m
补强预留空间 无纺土工布 二次衬砌45cm 安全通道
喷混凝土 30cm 绝缘区 运行区轮廓 安全区
14.53m 图 1 台湾台北—高雄高速铁路隧道断面
2.2m
1.2m
2.25m
2.25m
8cm
地质情况
主要地质条件为:新第三纪中新世到第四纪沉 主要地质条件为: 积物,从淤泥、粘土、砂和卵( 到漂砾。 积物,从淤泥、粘土、砂和卵(砾)石,到漂砾。轻 质胶结,一般从密实、坚硬到强度只有几个MPa MPa的软 质胶结,一般从密实、坚硬到强度只有几个MPa的软 无断层出现。 岩,无断层出现。
双连拱隧道施工综述

本合同段岳山隧道为新建双联拱隧道,全长1052m,隧道分为两段,第一段为K29+028 〜K29+410,长382m;第二段为K29+470 〜K30+140, 长670m。
两段隧道中间夹有60m的路堑。
1.施工方案安排两个专业施工队,分两个作业面平行施工。
第一段从进口向出口方向掘进,第二段从出口向进口方向掘进,两段隧道均为顺坡施工,施工排水较为便利。
施工中,遵循“弱爆破、短进尺、多循环、勤量测、强支护、快衬砌” 的原则。
采用“三导洞法”施工,主要工序为:①中导洞开挖、支护-② 中隔墙浇筑-③侧导洞开挖、支护-④隧道衬砌施工。
施工时,中导洞先行,在中导洞贯通后,由里向外浇筑中隔墙,待中隔墙完成施工后,再根据围岩情况采用不同的方法前后措开30〜50m的距离开挖左右两导洞,以策安全。
洞内出碴及运输采用无轨运输。
隧道衬砌采用整体式钢模板衬砌台车全断面法施工,混凝土在拌和站集中搅拌,搅拌运输车运料,混凝土输送泵泵送入模,插入式振捣棒和附着式振捣器联合捣固,确保衬砌内实外光。
洞内采用独头压入式通风。
2.施工方法(1)洞口段工程洞口段施工前要先完成必要的排水设施。
采用挖掘机自上而下分层开挖,遇石质地层采用松动爆破,挖掘机、装载机装车,自卸汽车运输。
边坡按照设计要求一次整修到位,石质边、仰坡采用预裂爆破法开挖,土质边、仰坡坡面由人工配合修整,严格控制边坡超挖,并适时进行边坡防护,以策安全。
洞口拉槽至设计标高后,采用推土机平整洞口场地,压路机压实,必要时进行硬化处理。
隧道进洞施工正常后,按照设计要求并结合地形地质及条件,尽早安排洞门施工。
(2 )洞身开挖1 )开挖方法为满足出碴进料等作业要求,中导洞开挖宽度为5m,高度为6.5m。
开挖前根据围岩情况,对拱部采用超前小导管或起前锚杆进行预加固后,采用全断面法开挖(围岩风化强烈地段可米用台阶法开挖)。
除H类围岩可采用风镐开挖外。
皿、W、V类围岩均采用三臂电脑凿岩台车钻孔,光面爆破法开挖。
2023年公路工程隧道基础知识和检测内容

你若盛开,蝴蝶自来。
2023年公路工程隧道基础知识和检测内容2023年大路工程隧道基础学问和检测内容引导语:大路工程构造物包括路基、路面、桥梁、涵洞、隧道、排水系统、平安防护设施、绿化和交通监控设施,以及施工、养护和监控使用的房屋、车间和其他服务性设施。
以下是我整理的2023年大路工程隧道基础学问和检测内容,欢迎参考!一、大路隧道的分类01、按隧道所处地理位置分:山岭隧道——越岭隧道和傍山隧道;城市隧道——立体交叉和快速通道;水下隧道——江底隧道和海底隧道。
02、按隧道所处地层介质分:岩石隧道——硬岩隧道和软岩隧道;土质隧道——软土隧道和老黄土隧道。
03、按隧道施工方法分:明挖隧道——挖筑法、沉管法、盖挖法;暗挖隧道——矿山法、新奥法、盾构法、顶进法。
04、按隧道埋置深度分:浅埋隧道和深埋隧道。
第1页/共3页千里之行,始于足下。
05、按隧道开挖断面面积分:特断面隧道(100m2);大断面隧道(50m2 100m2);中断面隧道(20m2 50m2);小断面隧道(20m2)。
06、按隧道内车流方向分:单向交通隧道;双向交通隧道。
07、按隧道内行车道数分:双车道、三车道、四车道隧道。
二、大路隧道的建筑组成01、大路隧道建筑物包括:主体建筑物——为供应稳定的、满意交通需求的地下空间而修筑的建筑物。
包括洞身结构和洞门结构。
附属建筑物——为改善洞内交通条件和交通平安而设置的地下通道与设备间。
如车行人行横洞、通风斜竖井、水泵房和风机房等。
02、洞身结构类型:裸洞结构——围岩不需支护就能获得稳定的地下空间。
整体式衬砌——现浇混凝土或钢筋混凝土衬砌担当围岩压力。
预制管片段——将预制的管段或管片拼接成衬砌担当围岩压力。
第2页/共3页你若盛开,蝴蝶自来。
锚喷支护——用锚杆、喷射混凝土、钢架等件,对围岩进行加固。
复合衬砌——锚喷构件作为初期支护、浇筑混凝土作为二次衬砌,两者之间铺设防水层。
03、洞门结构类型:墙式洞门——为稳定洞口边仰坡而修筑端墙、翼墙所构成的隧道洞门。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
十三大断面隧道和双双联拱隧道施工要点1·大断面隧道一概述由于经济建设的需求,迫切要求公路运输业的发展。
作为"世界和平高速公路计划"的一部分的京(北京)丹(丹东)国际高速公路(850公里),已开始规划。
京(北京)广(广州) 高速公路,基本与京广铁路线平行,全长2300公里.已于去年开工兴建。
哈(尔滨) 甬(宁波)高速公路也将兴建(全长3500公里)。
我国在2000年之前优先发展的“两纵两横三条路”的重点公路建设已经开始实施。
日本也在整建新的高速公路网,如时速达140公里的第二东名.名神高速公路,长490公里.目前正在建设中.第二名神高速公路,一开始就是按六车道(双孔3车道)的大断面建设的。
隧道宽度与明线路面宽度同.在303公里的一期工程中隧道比例占全长20%,都是典型的山岭隧道.隧道的概况见表1。
表1 第2东名.名神高速公路的隧道比重目前我国大断面(三车道)公路隧道已开始修建,如联络重庆市的几条高速公路也从一开始就决定采用3车道的大断面隧道,如铁山坪隧道),即将修建的大梅沙隧道和已建成的大宝山隧道等都是三车道大断面的。
由于3车道公路隧道的断面积比双车道大得多,例如,第二东名公路初期建设的三车道隧道的断面积从113~170m2比一般双车道的85m2大1.5~2.0倍。
而近期为适应140km/h高速度的要求,而规划的3车道公路隧道,其断面积达170m2~200m2,局部断面达230m2的超大断面、开挖宽度达23m。
较初期三车道隧道断面又增加了1·3~1·5倍。
英法海峡隧道分叉处断面的开挖宽度达21·2m,开挖高度达15·4m,开挖断面积为252·2m2。
又如,日本的第二布引隧道,在分叉段是从2车道(净空断面积59m2)变化到3~4车道的断面(最大开挖宽度24m、开挖断面积240m2)。
因此,在隧道位置的选定、隧道断面形式、隧道衬砌结构、施工方法、初期支护结构模式、参数等,都要加以深入地研究。
日本以第2东名-名神高速公路的建设为依托,从1990年起,开始了有系统的、对超大断面公路隧道修建中的技术关键问题进行大规模的研究工作。
这里所谓的大断面隧道的基本划分可参考表2和表3的划分标准。
表2是日本的隧道断面划分和开挖断面积的关系。
隧道断面划分和开挖断面积表2国际隧道协会的断面划分的建议列于表3。
国际隧协的断面划分表3目前日本已把大断面公路隧道的修建技术列为重大研究课题予以实施.研究的主要内容是:(1)扁平、大断面隧道的力学问题:由于车道数的增加,宽度加大了,而高度变化不大,使建筑限界变得扁平。
因此,大断面隧道就不得不做成具有扁平形状的拱形结构,这样一来,使开挖后的应力重分布变差,底脚处的应力集中过大,因而要求较大的地基承载力,拱顶范围不稳定,会形成较大的松弛地压等。
(2)隧道断面结构的研究:如隧道断面的研究、初期支护结构的研究、衬砌结构的研究等。
(3)施工方法的研究:其中包括基本的施工方法、TBM导坑超前法、不稳定围岩的施工方法及各种辅助工法的研究等。
(4)施工技术的研究:如减小超欠挖技术的研究、长锚杆技术的研究、大容量喷射机的研制、连续出碴运输系统的研究、湿喷钢纤维混凝土技术的研究、不良地质地段的辅助工法的研究等等。
在大断面隧道施工中,首先,也是最重要的是要认识和了解大断面隧道的特点。
二偏平、大断面隧道的力学问题扁平.大断面隧道的力学问题由于车道数的增加,宽度加大了,而高度变化不大,使建筑限界变得扁平。
因此,大断面隧道就不得不做成具有扁平的拱形结构。
与接近圆形的2车道断面比,具有以下特征:1·开挖应力的重分布变得不利,见图1。
图1 拱顶发生的弯矩比(K=1·0,真园率88·2%时设定为1)大家知道,对圆形断面隧道来说,在弹性介质、静水压力场中,开挖后坑道周边的最大主应力是初始应力的2倍。
如围岩的单轴抗压强度比重分布的应力小,隧道周边围岩将出现塑性化,为此,需要强大的支护结构来控制变形。
而对偏平的大断面隧道来说,根据有限元解析,开挖后最大主应力为侧压系数K=1的初始应力的3倍,K=0·7时的4倍。
因此与过去的2车道隧道相比,就是有很大的强度,也会出现塑性化和大的变形。
也就是说,侧压系数比1小时,偏平度越大,为保证无支护的自稳条件,就必需要求有较大的围岩强度比。
2·底脚处的应力集中过大,要求较大的地基承载力从解析结果的分析中,已经知道开挖后的应力在侧壁处比较大,开挖宽度越大,轴力也越大。
特别是侧压系数小时,净空宽度有扩大的可能。
因此,底脚的承载力是很重要的。
3·拱顶不稳定隧道力学解析通常都是假定连续介质的,这种假定对推断塑性区是合适的,但对直接推断岩块的崩塌是无能为力的。
因此,在水电大型工程中,对大断面洞室,多采用块体理论进行解析。
例如1994年冬季奥林匹克运动会的冰球场,是在地下岩层中开挖的宽62m,高24m的偏平地下洞室曾采用多种方法进行设计。
该项研究认为:在开挖宽度为2倍高度的情况下,目前采用的支护结构可以有效地防止岩块的崩塌。
4·较大的松弛地压开挖宽度和开挖高度越大,要求产生拱作用的埋深越大,在埋深小,拱作用不能发挥作用时,就会产生很大的松弛压力。
因此,预计大断面隧道会作用有较大的松弛荷载。
5·支护结构的承载力相对较小跨度越大,偏平形状的拱形支护结构的承载力也小。
这些力学特点,就是大断面公路隧道设计施工的基础。
三.隧道断面形式的确定隧道断面形式要确保满足公路设计规范及防灾基准等条件的要求和规定的隧道建筑限界。
日本新建的3车道隧道的标准图的建筑限界如图2所示。
除满足3车道的要求外,还设置了路肩及两侧监视员通道。
建筑限界最大宽度达16.50m(3车道3×3·75m +左侧路肩3·25m,右侧路肩2·0m),高度为4·8m。
此建筑限界是为满足140km/h 速度规定的。
实质上,此建筑限界,在一般高速公路隧道中,与4车道的隧道限界相当。
此前规定的建筑限界最大宽度为12·75m(3车道3·5m+3·75m+3·5m,两侧路肩1·0m+1·0m),高度为4·8m。
挪威设计标准规定的3车道建筑限界为3·25m+3·25m+3·50m,两侧路肩各为1·0m。
总宽度为12·0m,高度为4·6m,见图3。
总之国外的三车道隧道的断面比我们的大,运行的舒适性和安全性,都要好一些。
图2 隧道建筑限界图3挪威的三车道建筑限界日本公路隧道的建筑限界高度,一般为4·8m,因此,当车道数增加时,势必增加建筑限界的宽度。
这样,建筑限界就势将成为偏平的形状。
这是大断面公路隧道所以选择偏平形状的基本依据。
第二东名.名神公路三车道隧道的标准断面的形状示于图4。
与140km/h速度相适应的隧道标准断面示于图6。
图4一般公路隧道标准断面图6适用140km/h的三车道公路隧道标准断面断面的偏平率是大断面隧道的一个重要技术指标。
在2车道的情况下,偏平率约为0·85。
在3车道的情况下,大都变为0.64~0·65。
是很小的.作为参考三车道隧道断面和偏平率与其他隧道的比较示于图7。
图7隧道净空断面和偏平率最近在东名三车道隧道的改建中,采用了图9的隧道断面,其偏平率为0·65(=隧道高度隧道宽度)真园率(=上半断面高度0·5隧道宽度)为88%左右。
图9清水3号隧道计划断面考虑到侧壁和衬砌拱脚处应力较大,仰拱的半径取上半半径的2倍(通常的2车道隧道取2·6~2·7倍),侧壁和仰拱的连接曲线半径取2·5m(2车道时取1·0M)为避免应力集中,就是在围岩良好的情况下也应设置仰拱。
四·隧道支护结构模式的研究三车道隧道的支护结构,视围岩状态而异。
因其断面积比双车道的大得多,故要很好地研究其支护结构的形式和参数。
为了隧道的稳定,支护结构的大致标准是:锚杆---长度应大于隧道直径的1/3;喷混凝土---厚度不小于隧道直径的1.7%;在经验不足的情况下,三车道的支护规模,可把双车道的围岩类别降一级作为大致标准。
表4是日本第二东名、名神公路的初期的三车道隧道支护结构的基本参数,可供参考。
三车道隧道的支护结构.开挖模式表4从表4可以看出,支护结构是与施工方法联系在一起的。
结构上的一个特点是,仰拱的厚度比拱部厚,这是比较合理的。
锚杆也比较长。
在各种情况下都没有留变形富裕量,这可能与断面大有关。
支护结构,根据最近的三车道隧道的施工实绩,按围岩分级的基准设定,见表5。
表5 高速公路隧道标准支护模式与表4比较,支护结构参数有了不同程度的变化,如锚杆程度增加了,而喷混凝土厚度减小了。
衬砌,在标准设计范围内,初期支护是确保围岩稳定的,但对偏平隧道,为确保长期的稳定性,也要预计长期的力学稳定性。
因没有确定作用在衬砌上荷载的方法,故按:1·相当与有限元分析的松弛区的松弛荷载,采用容许应力法进行研究;2·以规范给定的荷载,采用轴力极限承载力进行研究。
根据容许应力法,围岩级别为B、CI、CII 和DI 模式,在侧压系数K=1·0时,能满足容许应力的要求。
DII 则不满足拉应力的要求。
按轴力研究,都满足最终承载力的要求。
根据这些研究结果,设定了表6的标准设计。
其标准断面图见图9。
与表4比较,就是在给定的围岩条件下,均设置了仰拱。
这是为保证结构总体稳定性而采取的结构措施。
六·大断面隧道施工方法隧道的施工方法要根据断面形状、长度、工期、地质、涌水、周围环境等条件,综合确定。
双车道隧道的施工方法,一般都选台阶法。
但三车道隧道,因断面大而且偏平,选择时要注意以下几点:1·地形地质的特殊性,如洞口段.埋深小的地段.易变形的地质等;2·是否有限制条件,如对地表下沉的限制,地基承载力小等;3·比要时要与辅助工法配合;4·要尽量采用能避免围岩松弛的施工方法,如在泥岩中可采用机械开挖;5·因上部断面偏平不能长时间放置,开挖后要及早用临时仰拱封闭;从目前的施工技术水平出发,适合大断面的开挖方法,主要有以下几种:·上半断面超前短台阶法;·CD(中壁)法·双侧导(眼镜)法·TBM导坑掘进法。
其中,前4种方法是既有技术的应用。
后一种方法是新技术的应用。
将在后面加以介绍。
各种施工方法的概况示于图12。
图12各种施工方法的概况其中,上半断面法采用最多。
