[广东]跨河桥梁钢便桥及钢平台专项施工方案58页(含计算说明书).pptx
目录
第一章 编制依据 ........................................................................................................................... 2 第二章 工程概况 ........................................................................................................................... 3 第三章 钢便桥与钢平台施工方案 ............................................................................................... 9
第二节 钢便桥及平台施工 ...................................................................................................... 14 一、施工工艺.......................................................................................................................... 14 二、施工顺序与计划.............................................................................................................. 14 三、桩基础钢护筒打设.......................................................................................................... 15 三、施工准备工作.................................................................................................................. 15 四、钢结构施工...................................................................................................................... 19 五、水上桩基础施工.............................................................................................................. 23 六、便桥及平台监测.............................................................................................................. 27 七、便桥(平台)的拆卸方法.............................................................................................. 27 六、主要施工机具设备表...................................................................................................... 28
一、安全组织架构.................................................................................................................. 33 二、安全技术措施.................................................................................................................. 33 三、水上施工应急预案及措施.............................................................................................. 36 四、防汛、渡汛方案.............................................................................................................. 36 第七章 计算说明书 ................................................................................................................... 37 一、设计依据.......................................................................................................................... 37 二、结构信息.......................................................................................................................... 37 三、验算荷载.......................................................................................................................... 38 四、钢便桥结构验算.............................................................................................................. 39 五、钻孔钢平台计算.............................................................................................................. 51
第四章 施工进度计划 ................................................................................................................. 29 第五章 质量保证措施 ................................................................................................................. 30 第六章 安全生产保证措施 ......................................................................................................... 33
第一节 钢便桥与平台的结构简介......................................................................................Байду номын сангаас....... 9 一、方案介绍及水中墩总体施工流程.................................................................................... 9 二、钢便桥方案...................................................................................................................... 10 三、桥梁桩基施工平台方案.................................................................................................. 12
钢便桥及施工平台施工方案
目录1、工程概况 (3)2、水文地质 (3)3、便桥及平台设计 (3)3.1便桥及平台设计要点 (3)3.2 便桥及平台布置 (11)3.3 便桥及平台基础 (11)3.4便桥及平台上部构造 (11)4、便桥及平台施工要点 (13)4.1 施工工艺流程 (13)4.2 主要施工方法 (13)4.2.1 便桥及平台起始墩 (13)4.2.2 钢管桩制作 (13)4.2.3 振动下沉钢管桩 (14)4.2.4 钢管桩连接 (14)4.2.5 下横梁安装及桩顶处理 (14)4.2.6 贝雷梁及横,纵向分配梁拼装 (14)4.2.7 桥面板铺装及附属结构施工 (14)5、便桥及平台施工注意点 (14)6、便桥及平台安全保证措施 (15)6.1搭设期间 (15)6.2使用期间 (15)7、便桥及平台资源计划 (16)7.1 主要人员计划 (16)7.2主要施工设备计划 (16)附件一 (17)一、结构形式 (17)二、荷载分布 (17)1、上部结构恒重(4.0m宽、12m跨计算) (17)2、活荷载 (17)三、结构设计 (17)桥面板内力 (17)1、δ82、I12.6纵向分配梁内力 (19)3、I25b横向分配梁内力 (20)4、贝雷设计 (22)5、双拼I25b工字钢下横梁 (23)6、桩基设计 (24)四、便桥设计验算结论 (25)附件二 (26)一、结构形式 (26)二、荷载分布 (26)1、上部结构恒重(6.0m宽、12m跨计算) (26)2、活荷载 (26)三、结构设计 (26)1、δ8桥面板内力 (26)2、I12.6纵向分配梁内力 (28)3、I25b横向分配梁内力 (29)4、贝雷设计 (31)5、双拼I25b工字钢下横梁 (33)6、桩基设计 (35)四、施工平台设计验算结论 (35)1、工程概况xxxxx,全长236m,其中xx桥跨xx水道河流,为便利xxx桥施工期间材料运输、砼浇筑、模板安装等,在xxx桥河流上设置顺桥向钢便桥一座和横桥向施工平台四座。
钢便桥施工专项方案(一)(型钢纵梁)..
钢便桥施工专项方案(一)一、便桥概况本座钢便桥具有解决人员上下班及材料运输、机械设备运输等功能,可通行10m3砼搅拌车、25t汽车吊,XR320D旋挖钻及钻杆、钻头。
考虑到实际施工需要及行车要求跨洛河主河道(2#墩~~3#墩)设置钢便桥。
钢便桥采用钢管支撑柱,横向、纵向均用工字钢连接,纵梁工字钢上横铺槽钢作为桥面,支撑柱间用槽钢焊接作为剪刀撑。
钢便桥两侧用Φ48mm钢管做立柱,栏杆高度1.2米,栏杆纵向1.5米1根立柱(与桥面槽钢焊接),高度方向设置两道横杆,用红白油漆刷好,确保水上作业安全。
在钢便桥两端行车方向设置明显减速标志,起到警示作用。
钢便桥全长60m,跨径组合为6m+9m×6;桥宽6m。
二、施工方案根据本桥所处河流水深、流速、河床地质等情况,采用25t汽车吊从一端向河中逐跨施工方案。
河流常年水深5~9m,下游橡胶坝顶面标高为:115.4。
最高水面至便桥底面0.6m(桥底高程为:116.0),钢管桩入土深度6m左右,则钢管桩自由长度9m左右, 钢管桩总长度15m。
三、结构布置1、钢便桥材料及数量①钢便桥材料钢便桥支承柱为Φ630mm螺旋钢管桩,材料为Q235,壁厚δ=8mm。
间距(中距):纵向6m+6×9m,横向4m。
钢管桩横向采用2I32b工字钢于桩顶间连接,并视河面至便桥面高度采用[14#槽钢按剪力撑焊接,增强稳定性。
桩顶采用割开槽口的型式,2I32b工字钢直接卡入槽口内,I32b工字钢的长度为6m。
便桥采用I32b工字钢为纵梁,纵向工字钢与钢管桩用[14#槽钢焊接作为剪力撑。
纵梁上铺设焊接[20槽钢,横向宽度6m,间隔5cm。
钢便桥自下而上结构依次为:Φ630mm钢管桩→2I32b工字钢横梁(8组16根)→I32b工字钢纵梁(8*7共56根)→桩间[14槽钢剪力撑加固,纵向工字钢与钢管桩斜撑加固→桥面横向[20槽钢→Φ48mm钢管护栏。
(详见钢便桥施工方案布置图)桥台采用M7.5浆砌片、块石桥台(石料强度不小于30号),桥台形状为一长7m、宽3m、高2m 的三棱柱。
精品钢便桥与平台施工方案(计算书可直接修改)

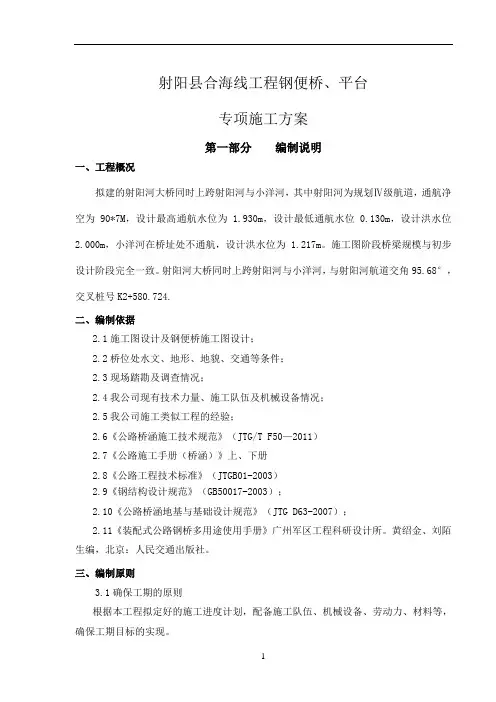

射阳县合海线工程钢便桥、平台专项施工方案第一部分编制说明一、工程概况拟建的射阳河大桥同时上跨射阳河与小洋河,其中射阳河为规划Ⅳ级航道,通航净空为90*7M,设计最高通航水位为 1.930m,设计最低通航水位0.130m,设计洪水位2.000m,小洋河在桥址处不通航,设计洪水位为 1.217m。
施工图阶段桥梁规模与初步设计阶段完全一致。
射阳河大桥同时上跨射阳河与小洋河,与射阳河航道交角95.68°,交叉桩号K2+580.724.二、编制依据2.1施工图设计及钢便桥施工图设计;2.2桥位处水文、地形、地貌、交通等条件;2.3现场踏勘及调查情况;2.4我公司现有技术力量、施工队伍及机械设备情况;2.5我公司施工类似工程的经验;2.6《公路桥涵施工技术规范》(JTG/T F50—2011)2.7《公路施工手册(桥涵)》上、下册2.8《公路工程技术标准》(JTGB01-2003)2.9《钢结构设计规范》(GB50017-2003);2.10《公路桥涵地基与基础设计规范》(JTG D63-2007);2.11《装配式公路钢桥多用途使用手册》广州军区工程科研设计所。
黄绍金、刘陌生编,北京:人民交通出版社。
三、编制原则3.1确保工期的原则根据本工程拟定好的施工进度计划,配备施工队伍、机械设备、劳动力、材料等,确保工期目标的实现。
3.2优化施工方案的原则结合工程自身的实际情况,优化施工方案。
积极推广技术与管理创新,确保工程质量,确保施工安全,努力降低工程成本。
3.3突出重点、均衡生产的原则根据工程的特点,在合理安排工期、将施工工序进行合理分解、搞好工序衔接的前提下,在施工组织上重点安排,在现场管理、施工技术和物资材料供应方面重点保障,认真组织施工。
3.4统筹兼顾,合理安排的原则结合施工现场的实际,合理安排施工顺序和施工场地,正确处理施工建设与环境保护的关系,减少施工对当地群众生产生活的影响,抓好标准化管理,搞好安全生产文明施工,树立企业良好形象。
[广东]跨河桥梁钢便桥及钢平台专项施工方案58页(含计算说明书)
目录第一章编制依据 (2)第二章工程概况 (3)第三章钢便桥与钢平台施工方案 (9)第一节钢便桥与平台的结构简介 (9)一、方案介绍及水中墩总体施工流程 (9)二、钢便桥方案 (10)三、桥梁桩基施工平台方案 (12)第二节钢便桥及平台施工 (14)一、施工工艺 (14)二、施工顺序与计划 (14)三、桩基础钢护筒打设 (15)三、施工准备工作 (15)四、钢结构施工 (19)五、水上桩基础施工 (23)六、便桥及平台监测 (27)七、便桥(平台)的拆卸方法 (27)六、主要施工机具设备表 (28)第四章施工进度计划 (29)第五章质量保证措施 (30)第六章安全生产保证措施 (33)一、安全组织架构 (33)二、安全技术措施 (33)三、水上施工应急预案及措施 (36)四、防汛、渡汛方案 (36)第七章计算说明书 (37)一、设计依据 (37)二、结构信息 (37)三、验算荷载 (38)四、钢便桥结构验算 (39)五、钻孔钢平台计算 (51)第一章编制依据1.1合同、文件:本工程的招标文件、招标答疑、地勘报告及现场勘查情况等。
1.2.施工图纸及相关设计资料1.2.1.《xx大道(xx大道-XX-xx大道)跨xx河桥梁工程施工图设计桥梁工程》1.2.2.《xx大道(xx大道-XX-xx大道)跨xx河桥梁工程地质勘察报告》1.3法规:与本工程设计相适应的的法规、标准及图集:(1)《建筑施工起重吊装工程安全技术规范》JGJ276-2012(2)《城市桥梁工程施工与质量验收规范》CJJ2-2008(3)《工程测量规范》GB50026-2007(4)《建筑桩基检测技术规范》JGJ106-2003(5)《建筑钢结构焊接技术规程》JGJ81-2002(6)《钢结构工程施工质量验收规范》GB50205-2001(7)《钢结构焊接规范》GB50661-2011(8)《钢结构工程施工规范》GB50755-20121.4其他文件:公司各级文件。
钢栈桥及钢平台施工方案(3篇)
第1篇一、工程概况本工程位于我国某大型港口,主要建设内容包括一座钢栈桥和一座钢平台。
钢栈桥全长200米,宽8米,高5米,主要用于货物装卸和运输;钢平台面积为3000平方米,主要用于货物堆场和作业区。
为确保工程质量和安全,特制定本施工方案。
二、施工组织设计(一)施工组织机构1. 项目经理部:负责整个项目的组织、协调和管理工作。
2. 技术部:负责施工方案、技术交底、技术监督和技术创新等工作。
3. 施工部:负责现场施工管理、进度控制、质量控制和安全控制等工作。
4. 质量安全部:负责工程质量和安全管理工作。
5. 采购部:负责材料、设备采购和供应工作。
6. 财务部:负责工程资金管理和财务核算工作。
(二)施工进度计划1. 钢栈桥施工:预计工期为4个月。
2. 钢平台施工:预计工期为3个月。
三、施工工艺及方法(一)钢栈桥施工1. 钢栈桥基础施工:- 采用钻孔灌注桩基础,桩径1.2米,桩长15米。
- 钻孔采用旋挖钻机进行,成孔后进行清孔、钢筋笼制作和混凝土浇筑。
- 基础混凝土强度等级为C30。
2. 钢栈桥主体施工:- 钢栈桥主体采用焊接H型钢,焊接方法为CO2气体保护焊。
- 钢板厚度为16mm,焊接质量应符合国家相关标准。
- 钢栈桥分段制作、分段运输、分段安装。
3. 钢栈桥桥面施工:- 桥面采用预制混凝土板,板厚150mm,混凝土强度等级为C30。
- 预制板在工厂预制,运输到现场后进行安装。
(二)钢平台施工1. 钢平台基础施工:- 采用钻孔灌注桩基础,桩径1.5米,桩长20米。
- 钻孔采用旋挖钻机进行,成孔后进行清孔、钢筋笼制作和混凝土浇筑。
- 基础混凝土强度等级为C35。
2. 钢平台主体施工:- 钢平台主体采用焊接H型钢,焊接方法为CO2气体保护焊。
- 钢板厚度为20mm,焊接质量应符合国家相关标准。
- 钢平台分段制作、分段运输、分段安装。
3. 钢平台面层施工:- 钢平台面层采用防滑钢板,厚度为10mm。
- 防滑钢板与钢平台主体采用焊接连接。
最新工业大道跨天马河桥梁工程钢便桥、钢平台专项施工方案
工业大道跨天马河桥梁工程钢便桥、钢平台专项施工方案目录第一章编制依据 (2)第二章工程概况 (3)第三章钢便桥与钢平台施工方案 (9)第一节钢便桥与平台的结构简介 (9)一、方案介绍及水中墩总体施工流程 (9)二、钢便桥方案 (10)三、桥梁桩基施工平台方案 (12)第二节钢便桥及平台施工 (14)一、施工工艺 (14)二、施工顺序与计划 (14)三、桩基础钢护筒打设 (15)三、施工准备工作 (15)四、钢结构施工 (19)五、水上桩基础施工 (23)六、便桥及平台监测 (27)七、便桥(平台)的拆卸方法 (27)六、主要施工机具设备表 (28)第四章施工进度计划 (29)第五章质量保证措施 (30)第六章安全生产保证措施 (33)一、安全组织架构 (33)二、安全技术措施 (33)三、水上施工应急预案及措施 (36)四、防汛、渡汛方案 (36)第七章计算说明书 (37)一、设计依据 (37)二、结构信息 (37)三、验算荷载 (38)四、钢便桥结构验算 (39)五、钻孔钢平台计算 (51)第一章编制依据1.1合同、文件:本工程的招标文件、招标答疑、地勘报告及现场勘查情况等。
1.2.施工图纸及相关设计资料1.2.1.《工业大道(新街大道-G107-花港大道)跨天马河桥梁工程施工图设计桥梁工程》1.2.2.《工业大道(新街大道-G107-花港大道)跨天马河桥梁工程地质勘察报告》1.3法规:与本工程设计相适应的的法规、标准及图集:(1)《建筑施工起重吊装工程安全技术规范》JGJ276-2012(2)《城市桥梁工程施工与质量验收规范》CJJ2-2008(3)《工程测量规范》GB50026-2007(4)《建筑桩基检测技术规范》JGJ106-2003(5)《建筑钢结构焊接技术规程》JGJ81-2002(6)《钢结构工程施工质量验收规范》GB50205-2001(7)《钢结构焊接规范》GB50661-2011(8)《钢结构工程施工规范》GB50755-20121.4其他文件:公司各级文件。
钢便桥专项施工方案
钢便桥专项施工方案一、工程概况钢便桥是一种常用的临时桥梁,用于解决水面通行问题或者在修建永久桥梁时起到临时过渡的作用。
本项目旨在地区的交通提供便利,解决交通问题,提高交通效率。
二、施工准备1.材料准备:钢板、钢管等材料根据设计要求准备充足。
2.人员准备:项目经理、现场监理、技术人员、施工人员等各类人员准备齐全,确保施工顺利进行。
3.设备准备:起重机械、机械挖掘、焊接机等设备准备充足,确保工程施工顺利进行。
三、施工步骤1.桥墩基础施工:(1)在桥梁两端各设置一座桥墩,根据设计要求,对桥墩进行布置和定位。
(2)在桥墩的位置上进行挖掘,挖出适合桥墩基础的土壤。
(3)根据设计要求,在挖掘口进行钢筋加工和预埋。
(4)进行混凝土浇筑,确保桥墩基础的牢固性和稳定性。
2.桥面板安装:(1)根据设计要求,制作好钢板梁,预留好螺栓孔等连接件。
(2)在桥墩上搭设起架,将预制好的钢板梁用起重机械进行吊装,并放到桥墩上。
(3)安装好钢板梁后,进行螺栓连接,并进行检查和加固,确保桥面板的稳固性。
3.桥面铺装:(1)根据设计要求,选用合适的材料,进行桥面铺装。
(2)将材料铺设在桥面板上,进行整平和压实,确保桥面的平整度和均匀性。
4.桥栏杆安装:(1)根据设计要求,制作好桥栏杆,包括铁管、铁丝网等。
(2)在桥面板两侧进行固定和焊接,确保桥栏杆的稳固性和安全性。
四、安全措施1.施工人员应严格遵守施工安全操作规程,佩戴必要的安全装备。
2.施工现场应设立警示标志,确保行人和车辆安全。
3.施工人员应定期进行安全培训,提高安全意识和技能水平。
4.设立消防器材和急救设备,应急情况下及时进行救援。
五、施工计划1.项目计划:根据工程量和施工进度,制定详细的施工计划,确保工程按时完成。
2.进度控制:根据施工计划,制定每日、每周的施工进度,及时调整施工进度,确保工程顺利进行。
3.质量控制:在施工过程中要加强质量检查,发现问题及时整改,确保施工质量。
钢便桥施工专项方案
钢便桥施工专项方案钢便桥施工专项方案1. 引言钢便桥是一种用于临时性跨越河流、水道、道路等场地的临时桥梁结构。
本文档旨在提供一份钢便桥施工专项方案,详细描述施工步骤、安全措施和工程要求,确保施工过程顺利、安全、高效。
2. 施工准备2.1 材料准备施工前需要准备以下材料:•钢便桥梁及连接件•基础材料(水泥、砂、石等)•施工设备和工具(吊车、推土机、螺丝刀等)2.2 人员安排在施工期间,需安排以下人员:•工程师:负责施工方案的编制和监督工作•施工人员:负责具体施工工作•安全员:负责施工现场安全管理和事故预防3. 施工步骤3.1 场地勘察和测量首先,对施工地点进行勘察和测量,确定钢便桥的具体位置和尺寸。
3.2 基础施工根据设计要求,进行基础施工,包括开挖基坑、浇筑混凝土等工作。
3.3 构架组装一旦基础完工,开始钢便桥构架的组装工作。
按照设计图纸和施工方案,安装各个组件并进行调整,确保结构的稳定性和安全性。
3.4 连接件安装在钢便桥梁的主体桥面安装完成后,安装支撑和连接件,以确保便桥的整体承载能力和稳定性。
3.5 铺装道路面层完成上述工作后,对桥面进行道路面层的铺装,确保交通的安全畅通。
3.6 安全检查和测试进行安全性能测试和负载测试,确保钢便桥达到设计要求和使用标准。
4. 安全措施在整个施工过程中,必须遵守以下安全措施:•工人必须佩戴安全帽和防滑鞋等个人防护装备。
•施工现场必须设置明显的安全标示牌和警示标志。
•施工人员必须按照规定操作,并参与相关的安全培训。
•严禁使用破损或不合格的工具和设备。
•施工现场必须保持清洁整齐,杂物必须及时清理。
•严禁酒后施工,严禁吸烟。
5. 工程要求本工程对钢便桥的要求如下:•承载能力:满足设计荷载要求,保证通行车辆和行人的安全。
•稳定性:具备良好的抗震和抗风性能,确保便桥的稳定。
•使用寿命:满足设定的使用寿命要求,能够经受长期使用和各种环境条件的影响。
•维护保养:易于维护和保养,方便进行年度检查和维修。
钢便桥 施工方案(跨河、钢管桩、贝雷架、便桥)
******工程钢便桥施工方案编制单位:编制人:日期:目录1 编制依据 (1)2 工程概况 (1)2.1 项目建设内容 (1)2.2 工程地质情况 (1)3 资源配置计划 (4)4 施工进度计划 (5)5 施工方法及工艺要求 (6)6 质量保证措施 (13)7 钢便桥监测 (16)8 施工安全保证措施 (17)9 应急预案 (19)10 钢便桥最大荷载计算 (26)1 编制依据2 工程概况2.1 项目建设内容本工程建设范围包含桥梁工程两座,分别为步行出入口桥梁,桥梁全长为14.349m,全桥宽25.5m;一座为车行出入口桥梁,桥梁全长为14.6m,桥宽为8米;桥梁形式均为门式刚构桥,基础采用φ1m的桩基础。
设计桥梁跨越四清河,为配合桥梁施工,拟在设计桥梁位置边缘各设置钢便桥一座,作为施工期间人员通行通道,钢便桥宽度为2米,两侧设置钢管护栏,通行净宽为1.5米,仅作为施工人员通道及小型施工设备临时堆放,不作为车辆车通行通道及材料堆放平台。
2.2 工程地质情况本场地主要工程地质分层为:人工填土层(Q4ml)、冲洪积土层(Q4al+pl)、残积土层(Qel ),基岩是晚三叠世萝岗序列将军山单元(T3 J)侵入岩,岩性为花岗岩。
各岩土层的分布及其工程地质特征分述如下。
第四系土层主要有人工填土层(Q 4ml )、冲积土层(Q4al+pl )、残积土层(Q el )等三个成因层,分别描述如下:(1)人工填土层(层 Q 4ml ,<1>层)土性为杂填土为主,详见柱状图描述。
灰黄色,欠压实,主要由粘性土夹碎石、块石等硬杂物组成,堆填时间约 8~10 年,平均 2.46m。
(2)冲积土(Q 4al+pl ,<2>层)冲积土层按土性主要为粉质粘土、淤泥质土、粉细砂、中粗砂、砾砂和圆砾,描述如下:<2-1>层粉质粘土灰色、浅黄色、花斑色,可塑状为主,粘粉粒为主,局部含粉细砂,粘性较好,普遍冲孔揭露,呈多层状分布,分布厚度不均匀。
钢便桥及平台施工方案
钢便桥及平台施工方案
本工程采用装配式公路钢桥通用桥面板作为桥面结构,该桥面板具有安装简便、拆卸方便、重量轻、承载能力高、使用寿命长等优点。
桥面板采用钢筋混凝土结构,厚度为12cm,
板面采用防滑花纹处理以提高行车安全性。
桥面板与贝雷片之间采用U型槽钢联结,以保证整座桥的稳定性。
本文介绍了钢桥的设计计算过程,包括纵梁和横梁的计算。
通过9米跨6片布置可知,钢桥的抗弯能力、强度、抗剪能力、挠度均满足使用要求,因此可以采用9米跨钢便桥纵梁单层4
片贝雷片架设。
在横梁的计算中,通过受力模式分析,计算出跨径和横梁承担的荷载。
采用2根28工字钢进行计算,经过强度验算和
挠度验算,满足使用要求。
最后,对钢管立柱进行了受力验算,保证了钢桥的整体稳定性。
通过以上计算,可以得出钢桥的设计方案,保证其安全可靠地使用。
