钢筋混凝土倒锥壳伞形水塔施工方案
倒锥壳水塔施工方案

倒锥壳水塔施工方案分三个施工阶段。
1、基础施工:包括测量放线——复查——开挖——绑扎钢筋——校浇灌砼——养护——回填整实。
其中基础开挖厚,要求随即铺设垫层和施工基础,基础和基坑不得泡水,基础施工完工后要及时回填,本阶段要求18天完工。
2、水塔筒身施工:包括清理现场——搭设脚手架——支模——绑扎钢筋——检测垂直度一浇灌砼——养护,计划71天完工,施工中注意严格控制支筒垂直度。
3、水箱施工方案:包括脚手架搭设一复核支筒垂直一支模——绑扎钢筋——浇灌砼——养护。
施工注意砼一次性连续浇灌,不得留施工缝,注意砼的密实度及砼的养护,本阶段在25天完成。
4、装饰工程施工:抹灰底层一贴外墙砖——脚手架拆除——场地清理。
本阶段在6天完成。
施工方案:1、钢筋工程及砼工程:本工程钢筋均采用3号钢,钢筋由现场钢筋制作间统一加工,根据施工先后顺序分段分层下料成型,持牌堆码,支筒纵向钢筋接头用电渣压力焊焊接,焊接须专业人员操作;横向圆筒钢在制作间进行对焊焊接,纵向与横向钢筋为绑扎。
钢筋在制作时,绑扎过程严格按图纸的要求及施工规范要求,钢筋绑扎经检合格后,方可浇砼。
2、浇砼的垂直动输为卷扬机和小型塔吊,对水泥、砂石等原材料须严格把好质量关。
不得使用不合格产品,下料要严格执行配合比,由于本工程为为高层建筑,对结构的整体及抗渗要求很高,砼必须捣固密实,注意养护,水箱贮水部分的砼必须连续浇灌,不得留施工缝,只允许在环梁的顶端设置一道施工缝,支筒不得留垂直施工缝,凡施工应妥善处理,在继续浇灌砼前,先将表面冲刷干净,铺一层1:2水泥砂浆,然后再浇灌。
钢筋砼工程在施工时必须准确的做好钢筋和砼的隐蔽记录,如实反映工作情况,每次浇砼时必须进行安全、技术、质量交底,模板拆除后,亦应及时请建筑单位管理人员检查质量,以便隐蔽。
钢筋混凝土倒锥壳水塔施工组织设计

.. . .100T倒锥水塔施工案建设单位:施工单位:目录一、编制依据二、工程概况三、支筒滑模施工,水箱提升机械设备平面体置四、施工顺序五、水箱支筒滑模施工前的准备六、滑升设备组装、拆除七、支筒滑模施工工艺八、倒锥水箱予制施工九、倒锥水箱提升工艺十、质量要求与措施十一、安全技术措施十二、主要机械用量表十三、水箱提升设备布置图十四、施工进度计划横道图一:编制依据:1、中冶赛迪公司设计的施工图纸(图号00410194DR3112ST100-1~5);2、《滑动模板工程技术规》GB50113-2005;3、《液压滑动模板施工安全技术规》JGJ65-894、《建筑施工高处作业安全技术规程》JGJ80-91;5、《混凝土结构工程施工质量验收规》GB50204-2011;6、《建筑物防雷工程施工与质量验收规》GB50601-20107、《施工现场临时用电安全技术规》JGJ46-2005;8、《建筑施工安全检查标准》JGJ59-2011;9、中冶天工上海十三冶程序文件、施工规程、相关制度文件等企业部管理标准。
10、其他规、行业规及标准一:工程概况:本工程为*********有限公司2050热轧精整增设热处理线工程,水塔塔身有效高度分别为35m、支筒直径2.4m,壁厚0.18m,采用滑模施工工艺施工,水箱直径14.55m,高8.54m,水箱在地坪予制,整体提升,水箱自重55.69T。
二:支筒滑模设备、水箱提升设备、施工机械设备配备与平面布置。
1、支筒滑模设提升架8组,布置GYD-30型千斤顶8台、YHJ-24 型液压控制台2台、1台备用、滑升模板采用定型钢模板、上下围圈采用8号槽钢制作、操作平台是钢结构组合。
2、水箱提升设备,由6根工字钢支架腿下端支设在水塔支筒以上,顶端联结钢环梁,在钢支腿1/2处设水平撑,水平撑上下设剪刀撑,用罗栓联结成整体,本结构设定安全系数为三倍。
水箱提升配设36根Φ25圆钢吊杆GYD-30型千斤顶128台,20台备用,YHJ-72型液压控制台2台、1台备用。
伞形水塔工程施工(3篇)

第1篇一、工程概况伞形水塔是我国新型水处理设施的代表,具有结构独特、外观美观、占地面积小、抗风抗震能力强等特点。
本工程采用伞形水塔,主要用于城市供水、消防、环保等领域。
工程总投资XX万元,建设工期为XX个月。
二、施工准备1. 组织机构成立伞形水塔工程施工项目部,负责整个工程的施工管理、质量控制、进度控制、安全控制等工作。
2. 施工人员项目部成员包括项目经理、技术负责人、施工员、质检员、安全员等,确保施工过程中各项工作的顺利进行。
3. 施工设备根据工程需求,准备以下施工设备:挖掘机、吊车、塔吊、卷扬机、切割机、焊接机、电钻、水平仪、全站仪等。
4. 施工材料准备施工所需材料,包括钢材、混凝土、防水材料、保温材料、防腐材料等。
三、施工工艺1. 地基处理(1)清除施工现场的杂草、垃圾、积水等,确保地基平整、坚实。
(2)根据设计要求,进行地基夯实,确保地基承载力达到设计要求。
2. 基础施工(1)按照设计图纸,进行基础模板的安装和加固。
(2)浇筑混凝土基础,确保混凝土强度、密实度达到设计要求。
3. 主体结构施工(1)根据设计图纸,进行塔身模板的安装和加固。
(2)采用分段浇筑的方式,浇筑混凝土塔身,确保混凝土强度、密实度达到设计要求。
(3)在混凝土浇筑过程中,进行振捣、养护等工作,确保混凝土质量。
4. 伞形结构施工(1)按照设计要求,进行伞形结构的安装和加固。
(2)采用分段浇筑的方式,浇筑混凝土伞形结构,确保混凝土强度、密实度达到设计要求。
(3)在混凝土浇筑过程中,进行振捣、养护等工作,确保混凝土质量。
5. 防水、保温、防腐施工(1)按照设计要求,进行防水、保温、防腐材料的施工。
(2)确保防水、保温、防腐层施工质量,达到设计要求。
6. 竣工验收(1)完成工程所有施工任务后,进行自检、互检、专检,确保工程质量。
(2)按照设计要求,进行竣工验收,确保工程符合设计、规范要求。
四、质量控制1. 施工过程中,严格按照设计图纸、规范要求进行施工,确保工程质量。
钢筋混凝土倒锥壳水塔施工方案

钢筋混凝土倒锥壳水塔施工方案
一、项目背景
随着城市化进程的加快,人们对于供水设施的要求也越来越高。
倒锥壳水塔因
其结构稳定、储水容量大等特点,成为城市供水系统中重要的水源设施之一。
本文将就钢筋混凝土倒锥壳水塔的施工方案进行详细介绍。
二、施工准备
1.完成设计图纸审核,并将施工单位、监理单位等相关各方组织起来;
2.采购所需施工材料和设备,保证施工期间的供应;
3.搭建工地围挡,确保施工区域安全;
4.配备必要的劳动力,包括钢筋工、混凝土工、测量员等。
三、施工流程
1.地基处理:对于水塔基础的要求较高,需要进行严格的地基处理,确
保承重能力和稳定性;
2.基础施工:按照设计要求进行基础的浇筑工作;
3.筒体浇筑:筒体为水塔的主要结构,需采用高强度钢筋混凝土进行浇
筑,注意浇筑质量;
4.倒锥壳浇筑:倒锥壳为水塔的顶部结构,需特别注意施工顺序和浇筑
方法;
5.装饰美化:水塔建成后,需对外观进行装饰美化,增加城市景观效果。
四、安全措施
1.施工过程中,严格遵守相关法规和标准,确保安全生产;
2.针对高处作业和倒锥壳施工等高风险环节,设立专门的安全监控措施;
3.定期组织安全教育培训,提高员工安全意识。
五、施工质量控制
1.施工过程中,定期进行质量检查,及时发现并排除问题;
2.严格执行设计要求,确保结构与设计一致;
3.采用质量可控的混凝土、钢筋等材料,保证施工质量。
以上是针对钢筋混凝土倒锥壳水塔的施工方案。
通过科学、规范的施工流程和
严格的安全、质量控制,可以确保工程的顺利实施和质量可靠地完成。
钢筋混凝土倒锥壳保温水塔施工方案

钢筋混凝土倒锥壳保温水塔施工方案钢筋混凝土倒锥壳保温水塔专项施工方案一、工程概况本方案为夹江县监管中心(看守所)灾后重新建项目,钢筋混凝土倒锥壳保温水塔专项施工方案。
1、本工程安全水塔全高30.21m,有效高度25.00m (内存最低水位),为钢筋混凝土倒锥壳保温水塔。
支筒为圆环型钢筋混凝土结构,外直径2.4m,内直径2.22m。
水柜由倒锥壳箱体、扁锥壳顶盖及气楼组成,水柜高度4.55m,容积100m,壳体母线斜度为30。
,上锥壳厚度140mm下锥壳厚度140mm 支筒内设臵钢筋混凝土平台5道,钢梯5个。
水塔图纸钢筋总量约11t ,混凝土总量约104m3。
2、整个水塔施工区段划分为:基础工程、支筒及筒身滑模施工、水柜预制、水柜液压提升及装饰装修工程。
考虑到水塔施工工程量相对比较小, 工作面不大,工期相对较短,高空立体交叉作业等特点,水塔支筒采用液压式滑升模板施工,垂直运输采用外臵井架,卷扬机配合提升作业用料及措施用料。
水柜采用环绕支筒就地预制,液压提升。
3、基础地基处理形式为筏基基础,具体详《国标04S801-1》P104。
4、本工程所处区域基本风压W=0.5KN/M,地面粗糙类别为B类;地震烈度为7度,场地类别为皿类;地下水位等情况详地勘有关资料(招标人未进行提供)。
5、工程具体情况如下图:二、方案编制依据1、乐山九一建筑安全咨询有限公司设计的施工图纸(其中水塔设计在总平图中进行说明选用国标 04S801-1 P104基础选用 P167);]TiMthriftLJt: I¥(L *IO5此.mJJOK Ml*/ *.#*>2.1&建筑地基基础设计规范》GB50007-20022.2&£鋭结构荷裁捉范》GB500Q9-20012.3上结构设计规范》GB500KK200214 &建筑抗震设计JLJg) GB50011-21012. S ([钢结构设计畑 CB50017-20032.6?室外给水排水和燃气热力工程抗震设廿规范》GB50032-20032.7?建筑第构可靠度设计统一标唯》GB50068-20012.8([给水排水工程构筑物结构设计规菊为GB50069-20022.9G高耸结鸠设计规范* CB501J5-20032,10《钢筋混礙土薄克结构设计规程》JGJ/T22-982.11 ?给水排水工程水塔塔构设计规程》CECS139:2OO2112《室外给水没计规范》CBJ1M7(1997年版)2.13《建筑给水排水设计规苑》GB50015-2003114氐低压配电装置及线路设计规范》GB50054-952.15《建鋭防雷设计规范》CBJ0057-94 ( 2000版)2J4《液压滑动模板施工技术规程》GBJ113-872J7《给水排水构筑物施工盤收规范》GR5O141-9O2/18《混凝土结构工程施工质量验收规范》GB5O2O4-2OQ2三、施工平面布臵水塔主要材料是商品混凝土和钢筋及少量管道。
钢筋混凝土倒锥壳水塔施工措施

钢筋混凝土倒锥壳水塔施工措施【搜索词】水塔施工钢筋混凝土水塔新建倒锥壳水塔滑模施工保温水塔新建施工不保温水塔滑模施工水塔建造钢筋混凝土倒锥壳水塔建筑施工水塔砌筑施工一、钢筋混凝土倒锥壳不保温水塔施工编制依据1、《液压滑动模板施工技术规范》GB113-87、JG65-89。
2、国家现行有关工程技术、质量、安全、文明施工的规定。
3、结合本公司的钢筋混凝土倒锥壳水塔施工经验和钢筋混凝土倒锥壳水塔现场的实际情况。
二、水塔工程概况1、本倒锥壳水塔1000m3钢筋混凝土倒锥壳水塔,本水塔的施工图纸设计除现场有的设计蓝图、其他一律执行图集94S844(六)中的有关细则要求说明施工。
2、该钢筋混凝土倒锥壳水塔有效高度为39.30m,总高48.415m (不含顶窗及避雷针高度),倒锥壳水塔支筒外直径为4.8 m,壁厚200mm。
三、钢筋混凝土倒锥壳不保温水塔基础施工1、倒锥壳水塔控制中心点及轴线、标高,土方开挖。
2、倒锥壳水塔垫层浇筑。
3、倒锥壳水塔钢筋绑扎、立模。
4、倒锥壳水塔基础承台砼浇筑、预留管道洞口。
5、倒锥壳水塔基础浇筑完备及时回填土。
四、倒锥壳水塔支筒模板提升1、水塔模板系统a、水塔筒身模板采用P1200、P1000定形镀锌板和50×50×5的角钢加工组成水塔的内外模。
b、倒锥壳水塔内外钢管围圈由直径48mm的脚手钢管加工而成外模板应设两道钢管围圈,围圈和模板用勾头螺栓连接。
c、水塔提升架:本水塔工程内和架为井字型,提升架柱为格框式,高为2.4m,宽为25cm,每个立柱由两根2.4m长的钢管及4根15.4cm长的钢管焊成,每榀井字架由两片格框作立柱,四根12槽钢作横梁,横梁与立柱用Φ16螺栓连接,水塔提升架总宽度为1.2m,用调节钢管与模板围圈连结,本倒锥壳水塔工程设计为12榀提升架沿筒周均匀放置。
2、水塔操作平台本钢筋混凝土倒锥壳塔施工工程选用钢架杵桁架钢性平台,用钢管塔设1米桁榀井字型布置,纵横间距均为1米,在木桁加上铺设木搁(50mm×100mm)木搁上满铺厚50mm木板,中间留1米见方上料油口。
倒锥壳水塔施工的方法及其设备

倒锥壳水塔施工的方法及其设备
倒锥壳水塔是一种常见的水处理设备,其施工方法和设备如下:
施工方法:
1. 地基处理:首先需要对施工地点进行地基处理,确保地基平整、坚实。
2. 安装模板:根据设计图纸,安装好倒锥壳水塔的模板。
3. 浇筑混凝土:在模板内浇筑混凝土,待混凝土凝固后,拆除模板。
4. 安装钢筋:在混凝土内安装钢筋,以增强水塔的承重能力。
5. 安装壳体:将预制好的壳体安装在钢筋上,注意壳体的安装位置和方向。
6. 焊接壳体:将壳体的接缝处进行焊接,确保壳体的密封性。
7. 安装进出水口:在壳体上安装进出水口,以便于水的进出。
8. 安装配件:安装好水塔的配件,如梯子、平台等。
设备:
1. 模板:用于浇筑混凝土时固定混凝土的形状和尺寸。
2. 混凝土搅拌机:用于搅拌混凝土。
3. 钢筋切割机:用于切割钢筋。
4. 壳体:预制好的倒锥壳水塔壳体。
5. 焊接设备:用于焊接壳体的接缝处。
6. 进出水口:用于水的进出。
7. 配件:如梯子、平台等。
倒锥壳水塔施工

2. 钢筋混凝土倒锥壳水塔施工方法1 工程概况:朔黄线的钢筋混凝土倒锥壳水塔, 是为火车给水及生活供水所用,施工图纸采用89S842,属防寒套式保温水塔,它是由基础、支筒、水箱及其附属配置四大部分组成的储配水构筑物。
2 施工方案及施工方法:2.12.2 施工方法:2.2.1 基础部分:2.2.1.1 基坑开挖尺寸为基础底面外缘加60cm,基础开挖前应设中心桩的护桩。
2.2.1.2 机械开挖时,应用人工配合修整,以保证边坡坡度和基坑位置的正确性,坑底设计标高以上应保留20~30cm土层不挖,待修筑基础时人工挖除。
2.2.1.3 基础开挖过程中,应对土质情况、地下水位和标高等变化随时测量,作好原始记录,并绘制断面图。
2.2.1.4 基坑挖好后,应对基坑进行抄平修整,如局部超挖,可用素土、灰土或砾石回填夯实至与地基土基本相同的密实度,尽量减少基坑暴露时间,及时进行下道工序的施工。
2.2.1.5 基坑开挖后,检查基坑的中心坐标、标高、基底水平、基坑尺寸、地基承载力、地下水状况及浸蚀性等,并做好记录。
2.2.1.6 施工3:7灰土时,要严格控制灰土比,拌合要充分、均匀,周围并加做600毫米的灰土带。
2.2.1.7 3:7灰土拌制前,石灰与土均要过筛,土颗粒直径不大于15mm,灰粒不大于5mm,并不能有杂物、垃圾等。
2.2.1.8 3:7灰土铺层不能超过240mm,走夯时接茬要充分,严禁漏夯,取样达设计要求后,方可进入下一工序。
2.2.1.9 灰土拌合标准:颜色一致,紧握成团,轻捏即碎。
2.2.1.10 严格按设计图纸与配合比施工垫层与基础、砂石料必须要车车过秤、车车记录,混凝土要振捣密实,表面抹压平整。
2.2.1.11 施工跑道要搭设牢固,运输畅通。
2.2.1.12 模型尺寸符合设计要求,接缝严密,支撑牢固,保证不漏浆,不走模。
2.2.1.13 钢筋绑扎、数量、规格及搭接长度均符合设计。
预留筋、预埋件及预留管口等应设置牢固,位置正确。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钢筋混凝土倒锥壳伞形水塔施工方案一、工程概况1.工程建设概况本工程建在****************,水塔支筒高度为45米,水塔容积为**m3。
日供水量水源来自城市自来水,经加蓬东车站加压站加压至水塔供客车整备所用水。
2.建筑设计概况本水塔由基础、筒身、环板、水箱、气窗顶盖、给排水管道、爬梯、避雷设施、照明、水位自动控制系统等组成,施工程序是,现浇基础,支筒采用支架滑升施工工艺,现浇环板、水箱、砼到达到一定强度后拆模,这样水塔主体工程完成。
(1)基础是圆板杯口型现浇钢筋混凝土结构,基础埋置深度为2.6米,基础外缘半径为4.5米,垫层混凝土0.01米厚。
(2)筒身为等截面、等壁厚、整体现浇钢筋混凝土结构,筒身顶部标高为32.0米,筒身外半径为1.2米,内半径为1.02米,壁厚为0.18米,筒身顶部支模现浇环板作水箱支模制作的支承点。
(3)水箱为钢筋凝土壳壁式整体现浇砼结构,拆模后先用水泥砂浆混合灰打底压光,然后花饰大面积部分刷白色乳胶漆。
凹槽及中环梁按花饰图样刷兰色乳漆,各两遍水箱最低水位标高32.3米,最高水位为37.2米,水箱最大直径为11.04米,水箱最大容量200立方米,水箱下壳壁厚0.12米,上壳壁厚0.08米,水箱逆水面采用五层防水作为一次性粉刷完毕,不得留施工缝。
(4)塔内给排水系统按2根管道,进水管采用1ф0.20米,出水管1ф0.25米,污水及溢水共管1ф0.25米,水管安装由卷场机吊到塔内由下至上安装,刷防绣漆2遍。
3.结构设计概况:设计技术条件:容积为200m3,水塔有效高度为39.5米,地基荷载为15吨/平方米,基本风压45kg/平方米,地震烈度为>II 级。
本工程采用C10混凝土垫层,钢筋混凝土独立圆型大悬板杯口基础,钢筋混凝土筒体结构,水箱C30标准钢筋混凝土。
二、施工条件及特点分析1.本工程位于加蓬伍,交通便利,现场施工自2012年**月22日开工到20**年*月*日竣工,总工期为100天。
2.气候及雨情:施工期间最低气温0摄氏度,最高气温20摄氏度,施工开始时气温逐月降低,南北风向,一般为5级,应做好防雨施工措施。
3.土壤:本工程座落在加蓬,土质全部是粉砂岩,无地下水影响。
但应在基础土方开挖期间,做好基础排水,避水准备、土方挖完后必须经权威单位验槽。
4.材料:水泥、钢筋及大宗材料由施工队均衡按计划负责供应运到场内,分项保存,防止材料变形、变质、腐化。
5.水、电设施:施工用水、用电由建设单位提供到现场为止,做到节约用水、安全用电。
6.本工程所需技术人员和各工种劳动人员,各种机械设备等由公司均衡落实,及时调迁。
7.工程特点分析,本工程属一种特殊结构,高度的构筑物,技术要求高,施工设备精湛,装饰要求美观。
本工程总高度为45.5米,各种材料等垂直运输量不太大,抹灰工程量也不多。
为了保证按期竣工,除各种材料按计划采购供应外,避免返工修补,减少二次用工,同时做好网络及交叉作业准备施工方案。
三、主要分部分项施工方案1.分部工程划分及顺序本工程为钢筋混凝土结构,分部分项工程划分及其施工顺序为,基础土方、垫层、基础砼、支筒主体、环板、人井、水箱、气窗、顶盖、水电、管道安装和内外粉刷装饰,为保证按期竣工,在支筒主体完成后就开始支筒内捣制平台和内粉刷爬梯,管道安装,水箱完成后,各种工序由下而上的顺序进行流水或交叉施工作业,据体作法见附图-2。
2.施工起点划分:(1)基础放线、挖土、垫层、布基础钢筋、支模、搭设筒易架、捣砼、拆除架子,模板、预安地下设施,回夯填土方。
(2)支筒、滑升井架安装、滑模安装、调试、捣砼滑升,同时预埋件埋设及预留孔位留置,扯模、养护等。
(3)水箱安悬架、支模、布钢筋、捣砼,内五层防水作法,盖模定位布筋浇砼、养护、拆模、栏杆制安等。
(4)管网安装与抹灰装饰进行立体交叉作业。

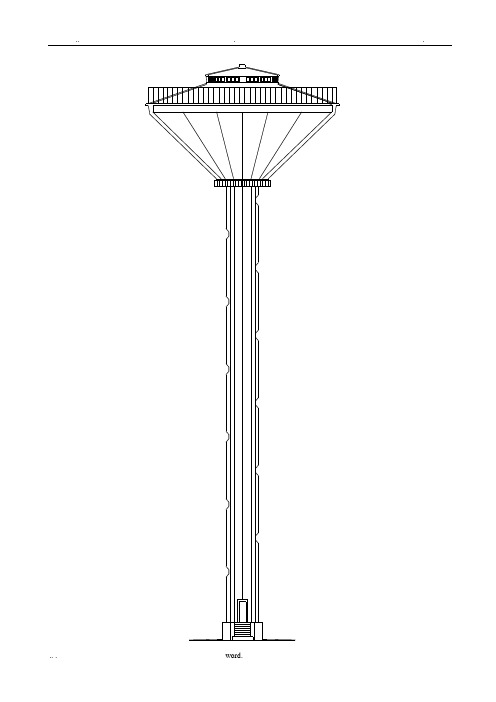

图1水塔垫层水塔混凝土杯形基础支筒爬梯休息平台滑模系统水塔气窗环板人井水箱上下水管道水箱顶盖避雷针提升机棚材料运输通道四、施工方法及技术措施1.基础工程施工:按照红线图规定的位置,进行定点4个,分为A、B、C、D,按360度分为各90度区线。
同时测准±0.00标点,开挖的土方全部外运至距离基础基坑边缘5米处堆放。
(1)基础垫层及基础砼,选用一台强制式250L搅拌机,配两台胶轮手推车作水平运输,基础搭设简易脚手架作浇灌运输道,浇捣砼垫层及基础砼,为了保证其厚度,事先用水准仪测量钉下水平桩,浇筑砼时用水产桩控制厚度,垫层采用人工夯实抹平,基础采用插入式振动器振捣密实。
基础砼浇灌采用反时针,顺时针分层一次性浇捣完成,不得留施工缝,砼完成后,采用对称回填基坑土方,每填0.3米厚度用人力夯实。
(2)技术要求及其他施工措施,基础基坑开挖到设计标高后由甲、乙双方质监部门,勘察部门及设计单位代表共同验槽,核校基础轴线,如有不符合要求的地方及时处理,合格后及时筑好垫层,砼的标号及钢筋的搭接均应符合设计要求,并抽样测试各种施工过程完成后,均做出技术检查和质量验收评定,并做好隐蔽验收记录签证。
(3)避雷装置要求:为了防止雷电,在基础砼未浇前6块50×5角钢1.0米长埋入地下与上部基础钢筋焊牢,保证焊接截面积满足设计要求,总电阻不大于12欧姆,然后用2块40×4扁钢伸出基础砼面1.2米,位置定在支筒外缘0.05米处,作支筒引线接搭临时避雷,主要用于施工段,其据体作法及要求按规范执行。
2.支筒施工方法顺序及措施,首先划分为井架安装,支模,钢筋绑扎,砼浇灌等程序,筒身采用手提式滑模施工,每次提升高度为0.3m~0.5m之间为宜,采用插入式振动器振动密实,垂直运输利用内井字架或外另安装提升架,据体作法及安装见图-2。
图2(1)为了控制支筒的垂直度误差,在基础开挖前,用JD6型光学经纬仪在基础中心点向相互垂直的方向定主测定点两处,其他各1点,在这几个点上将内井架校正,并用缆风绳配置花兰螺栓连接拉紧,随时调节井架的偏差情况即支筒的垂直度。
(2)支筒砼浇筑方法及注意事项,在浇注筒身砼前,要先做好砼的试配和配合比工作,严格控制和掌握配合比和水灰比,然后进行基础顶面的施工缝处理,接着才能按大至0.3m~0.5m 米厚分层浇筑至模板上口负0.1米,浇灌砼顺序,采用筒子壁上的两个对称点,顺时针和反时针方向进行。
(3)支筒滑升注意事况:初入模砼不得满筑,然后观察初出模的砼,如有明显塌落或下沉及变形泌水现象,则应延长间隙时间,初入模砼20-30分钟后开始滑升,滑升高度控制在0.30-0.5米之间,使之正常后,转入正常滑升,滑升的砼要搅拌均匀,搅拌时间不少于3-4分钟,已初凝的砼不可入模,振动砼时不得振动钢筋及模板,振动器插入深度不宜超过前一层砼面的0.05米,在提升时不得使用振动器,严格禁止在振捣过程中随意加水和水泥等,新浇灌的砼表面一般和模板上口保持负0.05米高,要随时清理粘的模板上面砂浆和砼,以免结硬;影响筒体表面光滑,增加滑升时摩阻力,出模的砼强度达到1-2kg/平方厘米,如遇到高温时,加强养护,每天洒水不少于4次,一般保持砼表面带湿润为宜,养护期不得少于20天昼夜,钢筋焊接以后,先检查无误后,才能浇筑砼,砼在浇筑时现场留有试块,支筒不少于3组试块,以备检验其砼强度,钢筋面积每次变换应须通知甲方监质或施工人员检查,并做好记录及签证,支筒砼标号及钢筋等级要必须符合设计要求。
3.水箱施工及其要求方法。
水箱首先划分为支模、钢筋焊扎、砼浇筑等工序。
(1)水箱采用现浇整体结构,模板制安及承受必须牢固可靠,在未浇砼前和浇砼之间要经常检查避免塌模事故,挂悬架及模板安装具体见附图-3。
(2)技术措施及施工要求:支模前首先将模板清理干净,涂刷脱模剂一层,将环板上口托模位置找平,保证水箱的中心位置在环板和支筒的重点位置一条线上,然后按模板的顺序、角度,水箱的容量保证,拼装水箱模板,同时注意模板的平整度和模板承受强度,防止砼浇捣时变形,钢筋焊接绑扎上下层错开,搭接长度满足设计要求,水塔全部使用普通砼,其最大水灰比不宜超过0.06,一般按小于图30.52,塌落度以3~5cm为好,水泥最低用量不得低于370kg/m3,水泥标号为42.5级,水灰比控制在1:2:5范围内等施工要求。
(3)材料及施工方法要求:水箱粗骨料最大粒径不得大于3cm,骨料要注意级配得当,骨料中杂质含量应限制在:砂中含泥量不超过3%,石中含泥量不得超过1%,为了保证砼的抗浸性,防水砼不允许使用人工振捣,必须采用插入式振动器,仔细振捣密实,不漏振,欠振,水箱浇筑砼时要连续施工,一次性浇捣完成,不得留有施工缝,仅在中环梁的顶端设置一道施工缝,凡施工缝要妥善处理,在浇筑时下料要均匀,最好由水壁上的两个对称点同时同方向下料,以防模板变形,水箱顶盖模板支撑要牢固可靠,保证砼浇灌时模板不下垂变形,一般要求预先起拱2-3cm 等。
五、装饰管线安装施工方法及要求1.装饰工程,划分程序由上而下进行。
(1)水箱盖及顶盖等用1:2的水泥砂浆找平一次性压光,水箱中中环梁及下壳外表用1:0.5:2的水泥石灰砂混合打底抹平压光,达到养护期满后按照国标S844图花饰涂刷兰、白两色乳胶漆于环板上。
(2)支筒用1:2水泥砂浆随滑升砼时一次性抹平压光,在装饰刷乳漆时前清洗壁上的粘结物,然后把支筒分成8块长形直线,间块错位刷兰、白两色乳胶漆至4米处,以下刷水泥本色砼面油漆。
(3)散水坡及其他:散水坡面用1:3水泥砂浆找平压光,爬梯、栏杆及铁件等淡黄色防绣漆2遍木门,百页窗刷调和漆2遍等。
2.水管线路工程,必须遵照设计图执行安装及装配,水管线路在基础砼完成后,回填土之前,各种地下给水排水管道和线路均一道配合施工,留出地面管道封口,水箱主体完成以后,由下而上安装水管,线路一次完成,在浇捣水箱、支筒的同时,安装好各种预埋件,避免二次打洞补修。
六、工程施工质量措施施工中除应遵照建筑工程及验收规范的要求以及上述部分工程技术和有关质量措施外,还应做到以下几点:1.施工前工长应做好各项技术交底工作,严格按图纸规定的技术要求组织施工,要随时检查执行情况,做好隐蔽工程验收记录,每个分部、分项工程施工完成以后,要及时检查评定施工质量。
2.要严格贯彻公司制定的工程质量为中心的岗位责任制,认真组织开展施工班、组的质量自检、互检、交班检查及质量评比工作。
3.做好原材料,半成品的进场检查检验,水泥、钢筋等要有出厂合格证明,否则应检验后才能使用,砼要有配合比资料,试配试验合格后,严格掌握配合比。
4.做好施工中各项技术原始资料整理及积累工作,不少于三份。
5.施工放线测量工作要认真仔细复核、检查,严格防止轴线偏移,和尺寸错误。
6.对装饰水箱防水层,安装方面及各项施工过程完成后,要认真做好完成项目的保护工作,对质量不合格的及时返工。
