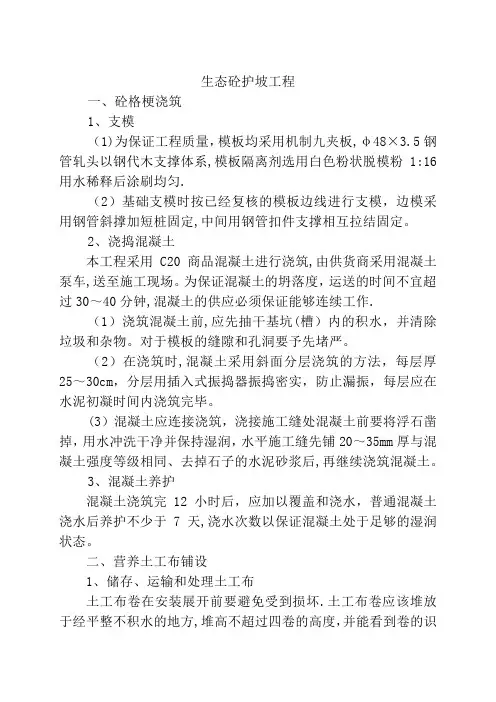

生态砼护坡工程

一、混凝土格梗浇筑

1、支模

(1)为保证工程质量,模板均采用机制九夹板,φ48×3.5钢管轧头以钢代木支撑体系,模板隔离剂选用白色粉状脱模粉1:16用水稀释后涂刷均匀。

(2)基础支模时按已经复核的模板边线进行支模,边模采用钢管斜撑加短桩固定,中间用钢管扣件支撑相互拉结固定。

2、浇捣混凝土

本工程采用C20商品混凝土进行浇筑,由供货商采用混凝土泵车,送至施工现场。为保证混凝土的坍落度,运送的时间不宜超过30~40分钟,混凝土的供应必须保证能够连续工作。

(1)浇筑混凝土前,应先抽干基坑(槽)内的积水,并清除垃圾和杂物。对于模板的缝隙和孔洞要予先堵严。

(2)在浇筑时,混凝土采用斜面分层浇筑的方法,每层厚25~30cm,分层用插入式振捣器振捣密实,防止漏振,每层应在水泥初凝时间内浇筑完毕。

(3)混凝土应连接浇筑,浇接施工缝处混凝土前要将浮石凿掉,用水冲洗干净并保持湿润,水平施工缝先铺20~35mm厚与混凝土强度等级相同、去掉石子的水泥砂浆后,再继续浇筑混凝土。

3、混凝土养护

混凝土浇筑完12小时后,应加以覆盖和浇水,普通混凝土浇水后养护不少于7天,浇水次数以保证混凝土处于足够的湿润状态。

二、营养土工布铺设

1、储存、运输和处理土工布

土工布卷在安装展开前要避免受到损坏。土工布卷应该堆放

于经平整不积水的地方,堆高不超过四卷的高度,并能看到卷的识别片。土工布卷必须用不透明材料覆盖以防紫外线老化。在储存过程中,要保持标签的完整和资料的完整。

在运输过程中(包括现场从材料储存地到工作地的运输),土工布卷必须避免受到损坏。

受到物理损坏的土工布卷必须要修复。受严重磨损的土工布不能使用。任何接触到泄漏化学试剂的土工布,不允许使用在本工程上。

2、土工布的铺设方法:

1)用人工滚铺;布面要平整,并适当留有变形余量。

2)长丝或短丝土工布的安装通常用搭接、缝合和焊接几种方法。缝合和焊接的宽度一般为0.1m以上,搭接宽度一般为0.2M 以上。可能长期外露的土工布,则应焊接或缝合。

3)土工布的缝合

所有的缝合必须要连续进行(例如,点缝是不允许的)。在重叠之前,土工布必须重叠最少150mm。最小缝针距离织边(材料暴露的边缘)至少是25mm。

缝好的土工布接缝最包括1行又线锁口链形缝法。用于缝合的线应为最小张力超过60N的树脂材料,并有与土工布相当或超出的抗化学腐蚀和抗紫外线能力。

任何在缝好的土工布上的“漏针”必须在受到影响的地方重新缝接。

三、生态砼浇筑

1、严格按照公司提供生态混凝土配合比进行施工,添加剂一定要定量,否则碱性降低不够,强度不足,孔隙率无法控制。

2、施工方法

同普通混凝土浇筑,根据施工坡面的长短,破面长度大于7m 宜使用吊车施工。

3、施工要求

生态混凝土厚度一般要求严格厚度10cm,可抵御洪水流速3m/s 的冲刷。生态护坡浇筑和铺设完成后需精心养护,并采取防止曝雨冲刷等措施,养护一段时间后即可直接撒种植生。

4、植生需要覆盖本公司特制保水膜,防晒,防冲,能够自动降解。
