中铁十七局永泸高速YLTJ2标项目部施工方案
[山西]高速公路枢纽工程路基专项施工方案(中铁建)
![[山西]高速公路枢纽工程路基专项施工方案(中铁建)](https://img.taocdn.com/s3/m/d2e44fdd04a1b0717fd5dd2e.png)

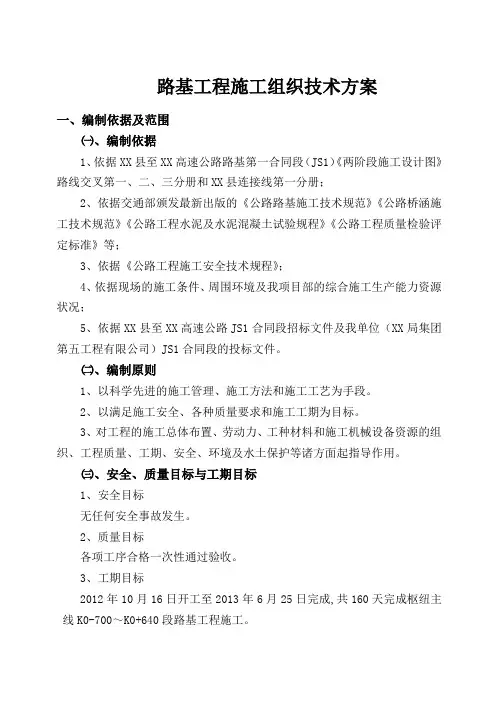

路基工程施工组织技术方案一、编制依据及范围㈠、编制依据1、依据XX县至XX高速公路路基第一合同段(JS1)《两阶段施工设计图》路线交叉第一、二、三分册和XX县连接线第一分册;2、依据交通部颁发最新出版的《公路路基施工技术规范》《公路桥涵施工技术规范》《公路工程水泥及水泥混凝土试验规程》《公路工程质量检验评定标准》等;3、依据《公路工程施工安全技术规程》;4、依据现场的施工条件、周围环境及我项目部的综合施工生产能力资源状况;5、依据XX县至XX高速公路JS1合同段招标文件及我单位(XX局集团第五工程有限公司)JS1合同段的投标文件。
㈡、编制原则1、以科学先进的施工管理、施工方法和施工工艺为手段。
2、以满足施工安全、各种质量要求和施工工期为目标。
3、对工程的施工总体布置、劳动力、工种材料和施工机械设备资源的组织、工程质量、工期、安全、环境及水土保护等诸方面起指导作用。
㈢、安全、质量目标与工期目标1、安全目标无任何安全事故发生。
2、质量目标各项工序合格一次性通过验收。
3、工期目标2012年10月16日开工至2013年6月25日完成,共160天完成枢纽主线K0-700~K0+640段路基工程施工。
二、工程概况XX县至XX高速公路是省高速公路网西纵的重要组成部分,北接西纵XX 县至XX县段高速公路,与XX高速公路十字交叉,南接西纵XX至运城段高速公路,XX高速十字交叉。
全线采用高速公路的山岭区技术标准,设计速度为80km/h,整体式路基宽度24.5m、分离式路基宽度12.25m。
我单位负责吉河高速第一合同段包括XX县枢纽、XX县连接线工程,XX县枢纽位于XX县窑科村,里程为K0-700~K1+440,长2.140公里; XX县连接线位于XX县县城东,路线跨越XX村、XX庙、XX村、XX村,采用二级公路技术标准设计,设计速度为60km/h,路基宽12m,行车道宽为2×3.75m,硬路肩宽2×1.5m,土路肩宽2×0.75m。
永蓝高速冬期施工方案

永蓝高速公路YLTJ01合同段冬期施工措施永蓝高速公路01项目部二OO八年十一月目录1.1编制依据 ................................ 错误!未指定书签。
1.2冬期施工的确定 .......................... 错误!未指定书签。
1.3气象资料 ................................ 错误!未指定书签。
1.4冬季施工特点及难点 ...................... 错误!未指定书签。
2冬季施工部署 .............................. 错误!未指定书签。
3.施工方案.................................. 错误!未指定书签。
4技术保证措施 .............................. 错误!未指定书签。
4.1冬季施工准备工作.................... 错误!未指定书签。
4.2结构物施工技术措施 ...................... 错误!未指定书签。
4.2.1混凝土工程施工.................... 错误!未指定书签。
4.2.1.1原材料控制...................... 错误!未指定书签。
4.2.1.2混凝土搅拌楼.................... 错误!未指定书签。
4.2.2钢筋工程.......................... 错误!未指定书签。
4.2.3施工监控.......................... 错误!未指定书签。
4.2.3.1温度监控........................ 错误!未指定书签。
4.2.4混凝土冬期施工热工计算............ 错误!未指定书签。
4.2.4.2混凝土蓄热养护过程中的温度计算........... 错误!未指定书签。
高速公路工程T梁施工技术方案

长平高速公路LJ4合同段预应力T梁施工技术方案编制:复核:中铁十五局集团第七工程有限公司长平高速L12合同段项目经理部二〇一一年三月十日一、工程概况长平高速公路LJ4合同段设计的40米后张法预应力混凝土T梁共计175片, 35米后张法预应力混凝土T梁共计40片具体技术参数见下表:后张法预应力T梁采用单独预制,简支安装,现浇连续接头的先简支后连续的结构体系。
主梁沿纵向设置中横隔梁,边跨T梁非连续端设置端横隔梁,每联端横隔梁、中横隔梁为部分预制、部分现浇。
在各T梁翼缘之间设横向湿接缝。
主梁梁肋在端部由20cm渐变为60cm,根据梁的架设位置不同,T梁分为边跨边梁、边跨中梁、中跨边梁、中跨中梁。
二、编制依据:1、《公路工程桥涵技术规范》(JTJ041—2000);2、《公路工程质量检验评定标准》(JTG F80/1----2004);3、《桥梁》设计图纸;4、月、旬进度计划;5、施工现场的地形、地貌、地质情况;6、我公司现有的机械设备、施工技术水平;7、我集团公司从事类似工程的施工经验及资源情况;8、业主、监理单位下达的有关工作指令;三、工期安排计划开工日期: 2011年 4 月 5 日计划完工日期: 2011年10月25日四、施工组织安排主要施工人员一览表主要施工机械一览表五、施工准备1、施工场地布置根据我标段实际地势、交通、水源和各桥涵分布位置等情况,在线路K9+560~780段左侧的救援站处设置预制场,负责215片T 梁的预制施工。
2、制梁台座布置根据T梁的数量和特点及场地情况,预制场采用现浇钢筋混凝土半刚性台座,设15个制梁台座,台座之间地面铺10cm厚C20混凝土,并设置排水沟。
3、T梁台座的施工制梁台座采用钢筋混凝土台座,C30钢筋砼浇筑成型,高度为30cm,宽度为60cm。
台座基础采用1m×1m的C20片石混凝土,两台座之间采用C20混凝土全面封闭,在浇筑台座的过程中按设计要求进行预拱度设置,以跨中向下预设1.5cm~2cm ,按二次抛物线线形向两端变化,底模台座表面铺8mm厚钢板,底模顺直度误差不大于2mm,平整度误差不大于2mm,由于T梁采用兜底吊装,所以在台座两端兜吊点的位置留20×15cm的缺口,此处底模为活动的。
中铁五局沪昆浙江段5标汤溪特大桥钢盖梁吊装专项施工方案(可编辑)

中铁五局沪昆浙江段5标汤溪特大桥钢盖梁吊装专项施工方案目录1.编制依据 32.工程概况 32.1.工程简介 32.2.地质条件 42.3.水文条件 42.4.气候情况 42.5.总体平面布置 42.6. 施工进度安排 53.施工目的 64.运输条件 64.1.既有线运输 64.1.钢盖梁运输 65.施工准备75.1.施工技术准备 75.2.施工机具准备 75.3. 管线及构筑物调查76.劳力组织96.1.劳动力配置96.2.人员培训96.3.人员职责97.钢盖梁吊装程序137.1.吊装前准备工作 137.2.吊装步骤及工作内容138.主要施工方法208.1.梁段预拼匹配制造及焊接208.2.钢盖梁整体吊装218.3. 墩台身施工方案 248.4.风险源分析及解决办法319.技术标准339.1.制造精度要求 3310.安全措施3410.1.吊装安全保证措施 3410.2.营业线封锁施工安全防护措施37 11.应急预案3811.1.指挥机构 3811.2.应急小组职责3911.3. 应急救援队伍组成及分工 4011.4.信息报告和现场保护4111.5.各项应急预案事故后处理工作 4211.6.应急处置措施4211.7.相关设备管理单位电话 4611.8.应急常用电话4711.9.施工现场应急小组4711.10.应急响应配备的劳动力、材料及机械设备4811.11.驻站联络员工地防护员防护用品 4912.指挥体系5012.1.组织机构 5012.2.主要管理人员配置5113.环保、水保保证措施 5213.1.环境保护目标5213.2.环保保证体系5213.3.完善环保管理制度5213.4.水土保持措施5213.5.大气保护措施5213.6.防止水污染措施 5213.7.噪音控制措施5314.吊装场地规划设计 5314.1.吊装场地布置5314.2.吊机选择及技术参数5914.3. 750t履带吊机性能表一~三6114.4.汤溪特大桥368~370#墩钢盖梁吊装网络图6414.5.汤溪特大桥368~370#墩钢盖梁吊装平面布置图64门式墩钢盖梁吊装专项施工方案1.编制依据1.1.《铁路营业线施工安全管理办法》(铁办[2008]190号)。
路堑施工作业指导书

沪昆铁路云南段TJ-2标段路基工程编号:路堑开挖施工作业指导书编制:审核:批准:2013年3月15日发布 2013年3月19日实施中铁二十局沪昆铁路客运专线云南段项目经理部三分部发布沪昆铁路客运专线云南段TJ-2标段路堑施工作业指导书目录一、编制目的 (1)二、编制依据 (1)三、适用范围 (1)四、作业准备 (1)1技术准备 (1)2材料准备 (2)3机械准备 (2)五、路堑施工的一般规定 (2)六、施工程序和工艺流程 (2)1土方路堑施工 (2)2石方路堑施工 (4)七、主要技术措施及注意事项 (8)1技术措施 (8)2注意事项 (8)八、路堑施工质量控制与检测 (10)九、施工安全要求 (10)十、文明施工、环保水保要求 (11)1文明施工 (11)2环保、水保 (11)中铁二十局沪昆铁路客运专线云南段项目经理部三分部1沪昆铁路客运专线云南段TJ-2标段路堑施工作业指导书路堑施工作业指导书一、编制目的明确路堑施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范路堑施工。
二、编制依据1、《高速铁路路基工程施工质量验收标准》TB10751-2010。
2、《高速铁路路基工程施工技术指南》铁建设【2010】241号。
3、《新建沪昆铁路云南段TJ2标路基工程施工图设计文件》。
4、沪昆铁路客运专线云南有限责任公司《标准化管理手册》5、沪昆铁路客运专线云南有限责任公司《管理文件汇编》6、我单位路堑施工工法和成熟的施工工艺。
7、沪昆铁路客运专线云南有限公司有关文件要求,特别是标准化管理要求。
三、适用范围中铁二十局沪昆客专云南段项目经理部三分部曲靖北站站场路基工程路堑开挖施工。
四、作业准备1技术准备在路堑施工前,根据设计图纸、相关文件、施工调查资料及此段路堑的特点编制详细且有针对性的路堑施工作业指导书。
对施工人员进行技术交底,对参加施工人员进行上岗前的技术培训,考核合格后持证上岗。
开挖前,测量放线;施工前,仔细查明地上、地下有无管线,提前拆除;按照永临结合原则,做好堑顶防排水设施。
环水保保护措施

中铁十七局集团永泸高速(重庆段)YLTJ2标环水保保护措施编制:审核:批准:中铁十七局集团永泸高速(重庆段)YLTJ2标项目经理部二〇一七年六月二十日一、环保水保措施“三同时”控制环保水保法律法规规定,建设项目中防治污染及水土流失的设施必须与主体工程同时设计、同时施工、同时投入使用。
本项目涉及的具体“三同时”控制目标为(但不限于):(1)工程准备阶段1)施工人员进场和传染病检查、传染病控制机构建设同时。
2)生产生活营地建设和场地水土保持工程措施设计、施工同时。
(2)施工阶段1)场平施工、道路施工和水土保持工程措施设计、施工同时。
2)洞室开挖和高边坡支护设计、实施同时。
3)施工人群生产活动和人群健康保护措施实施同时。
4)生产工艺系统试运行和环境保护设施验收监测、试运行同时。
(3)运行阶段生产系统运行和环保设施运行、生产性环境监测同时。
(4)完工验收、退场阶段完工验收和退场清理、迹地恢复同时。
二、信息管理(1)信息管理目标通过信息管理,实现工程进度、质量、施工安全、环保水保、成本几要素的最优控制、合理决策、妥善协调与项目建设各参建单位的关系。
(2)信息管理措施信息管理作为项目控制和协调的基础,通过建立信息的编码系统,明确信息流程,制定信息采集制度,采取高效的信息处理手段。
采取的措施如下:1)按项目的控制目标,将信息划分为:投资控制信息、质量安全控制信息、进度控制信息和合同管理信息等四大类,并按招标文件中单元工程划分原则进行编码系统的设置。
2)项目组织内部,通过岗位职责、文档管理制度、常用报表管理制度等规章制度的建立,实现职能分工明确化,日常业务标准化、报表文件规范化、数据资料完整化和代码化,并建立队→职能部门→决策层的信息反馈系统,详见图5-3。
3)设置局域网,通过内部计算机网络,实现信息资源共享。
以月进度计划协调会、成本分析会、质量安全环保会三个会议,定期对项目的资金、劳动力、技术、设备、材料等进行统计、分析,实现项目要素的动态管理,确保决策的及时性和科学性。
地铁17号二期施工方案

地铁17号二期施工方案一、施工组织本次地铁17号二期施工工程将采用项目经理负责制,下设工程部、安全部、施工管理部、应急处理部、质量检测部、土建工程部、结构施工部、电气通信与机电部以及设备安装部。
各部门之间将密切配合,确保工程顺利进行。
二、工程部职责工程部负责整个工程项目的规划、设计与实施。
具体职责包括但不限于:施工图纸的审核与优化、材料采购与检验、施工工艺的制定与优化、现场技术问题的处理与解决等。
三、安全部职责安全部负责工程项目的安全管理工作。
具体职责包括但不限于:制定安全管理制度与操作规程、组织安全教育培训、实施安全检查与隐患排查、组织应急演练与事故处理等。
四、施工管理施工管理部负责整个工程项目的现场管理工作。
具体职责包括但不限于:现场协调与沟通、进度管理与控制、质量与成本管理、资料整理与归档等。
五、应急方案应急处理部负责制定并实施工程项目的应急处理方案。
具体职责包括但不限于:编制应急预案、组织应急演练、配备应急设备与物资、实施应急响应与事故处理等。
六、工程检查质量检测部负责工程项目的质量检查工作。
具体职责包括但不限于:原材料检验、过程质量控制、分项工程验收、整体工程验收等。
七、土建工程土建工程部负责工程项目的土建施工工作。
具体职责包括但不限于:土方开挖、基础施工、主体结构施工、防水施工、装饰装修等。
八、结构施工结构施工部负责工程项目的结构施工工作。
具体职责包括但不限于:钢筋加工与安装、模板支设与拆除、混凝土浇筑与养护、预应力张拉等。
九、电气通信与机电电气通信与机电部负责工程项目的电气、通信与机电设备的安装与调试工作。
具体职责包括但不限于:电缆桥架与线管的安装、电气设备的安装与调试、通信设备的安装与调试、机电设备的安装与调试等。
十、设备安装设备安装部负责工程项目的设备安装工作。
具体职责包括但不限于:通风空调设备的安装、给排水设备的安装、消防设备的安装、电梯设备的安装等。
以上为地铁17号二期施工方案的主要内容,各部门需严格按照职责分工执行,确保工程顺利进行,为市民提供安全、快捷的地铁交通服务。
江苏某高速公路合同段墩柱、盖梁等下部构造施工方案

抚州至吉安高速公路项目B2合同段墩柱、盖梁等下部构造施工方案编制:审核:中铁十七局集团第二工程有限公司抚州至吉安高速公路项目B2合同段项目经理部二零一一年八月二十日目录1、编制依据 ·············································································································································· - 2 -2、工程概况 ·············································································································································· - 2 -3、施工进度安排········································································································································ - 3 -4、人员及机械安排 ···································································································································· - 3 -4.1、桥梁作业一队 (3)4.2、桥梁作业二队 (4)5、施工方法 ·············································································································································· - 5 -5.1、墩台身施工 (5)5.2、盖梁施工 (6)5.3、系梁、承台施工 (8)6、质量标准、要求 ·································································································································· - 10 -7、质量与安全保证措施·····························································································································- 11 -7.1、质量保证措施 (11)7.2、安全保证措施 (12)8、环保措施 ············································································································································ - 12 -9、文明施工 ············································································································································ - 14 -10、附件:抱箍设计计算 ·························································································································· - 15 -10.1、抱箍设计 (15)10.2、受力检算 (15)墩柱、盖梁等下部构造施工方案1、编制依据(1)由江西省高速公路投资集团有限责任公司发售给合格投标人的抚州—吉安高速公路建设工程招标文件。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
永泸高速(重庆段)YLTJ2标项目部施工方案`中铁十七局集团永泸高速(重庆段)YLTJ2标项目经理部二○一七年十月九日目录一、编制依据 (1)二、工程概况 (1)三、项目部概况 (2)四、项目组织机构 (2)五、项目部施工方案 (3)(一)项目办公区的建设 (3)(二)项目生活区建设 (4)(三)项目驻地公共设及绿化 (5)(四)项目部安全文明及消防 (6)(五)项目部功率计算表 (8)(六)项目部办公区房间布置 (8)附件1项目部办公区平面图 (8)项目部施工方案一、编制依据(1)重庆永川至四川泸州高速公路工程项目施工招标文件等相关资料;(2)《永泸高速公路临时工程实施标准》;(3)《重庆市高速公路施工标准化指南》;(4)《重庆市交委建设管理文件汇编》;(5)《交通部办公厅工地试验室标准化建设要点》;(6)《中铁十七局集团第四工程有限公司企业文化手册》;(7)《中国铁建视觉识别系统规范手册》。
二、工程概况永川至泸州(重庆境)高速公路位于重庆市永川区。
项目起点为永川区黄瓜山隧道出口,终点为永川至泸州(重庆境)高速路终点。
行政区划隶属永川区南大街、来苏镇和宝峰镇,根据施工图本标段线路全长15.752Km(K5+971.460~K21+723.257/左线ZK5+970.460~ZK6+726.238)。
项目路基挖方323.3784万方,路基填方314.7772万方,路基防护3.1341万方,路基排水4.9万方。
本项目设桥梁1143.64米/8座,其中大桥1077.56米/7座,中桥66.08米/1座。
本标段30m 预制T梁总共306片,20米预制T梁总共180片。
涵洞61道,一般互通立交2处,分别是K12+585来苏互通、K19+715宝峰互通。
服务区1处K7+235~K8+460来苏服务区,养护工区1处,主线收费站1处,匝道收费站2处。
三、项目部概况本着靠前指挥、便于组织施工的原则,项目部驻地选择在原永川区来苏镇梳妆台村委会,占地面积约为2000m2,项目驻地出门200m 即进入206省道,距施工现场K14+000最近距离约1.2公里,交通便利,方便管理,项目部租用原梳妆台村委会办公用房1栋4层(每层158 m2),生活区用房1栋(8套三室一厅房间每套面积92m2)租赁时间3年,在项目部办公楼旁新修活动板房1栋,项目部采用封闭式管理,四周设置围墙与周边住户接触较少,干扰较小。
项目部周围地势平坦,周围无较大山体,不受洪水、泥石流台风威胁。
项目整体装修规划项目驻地按标准化驻地建设指南进行规划装修,并在主要交通路口放置项目驻地指示牌。
对陈旧设施进行改造:如外墙防水粉刷、地板从新铺设、老化线路翻新、信息化线路改进等。
四、项目组织机构配置管理人员约40人,设置五部两室,部门具体配备如下:图4.1项目部组织机构框图五、项目部施工方案项目部内部硬件建设从办公区、生活区及公共场所三个方面进行设置(一)项目办公区的建设1、项目按独立院落设置,在4m宽大门左右侧分别挂项目部名称标牌“中铁十七局集团永泸高速(重庆段)YLTJ2标项目经理部”及“中共中铁十七局集团永泸高速(重庆段)YLTJ2标项目部工作委员会”。
2、办公室:项目办公室设置在主楼办公,分别设置项目经理室、党工委书记室、总工程师室、副经理室、工程技术部、安全质量环保部、物资设备部、计划合同部、财务部、综合办公室等职能办公室。
具体见附见1:3、办公桌椅柜:项目部采办的办公桌椅及文件柜等,除了项目经理室、副经理室及项目总工室外,其余式样统一,颜色一致,文件柜用统一的白色铁皮柜。
4、职责图牌布置:各部室职责图牌详见表5.1各部门职责布设表。
5、会议室:会议室设置在1楼,面积约95平米。
主墙面设置项目部名称、企业标志和单位名称,右侧墙设置LED电子显示屏;后设置投影仪,会议室中设置52套座椅。
左右墙设置项目质量方针和质量目标、项目经理部组织机构框图、质量保证体系、安全保证体系、环境保证体系、标段平纵断面图、形象进度图、计划进度图、晴雨表。
6、防盗防火设施:项目部各办公室都安装门锁及暗锁,各门窗设置防盗窗。
项目办公区、生活区等区域设置消防设施如灭火器、防火砂、铁锹等用具,并设置消防标志,且在每个楼梯转角处放置一个灭火器。
表5.1各部门职责布设表(二)项目生活区建设生活区布置及说明,生活区包括住宿区、食堂和休闲活动区,住宿区及食堂设置在租用生活楼,食堂为2楼。
1、员工宿舍:项目部宿舍标明宿舍门牌号。
宿舍进出口处设置宿舍管理规定及卫生管理制度。
每个房间设置2人居住。
宿舍内统一摆放床铺、桌椅、衣柜及水桶等用品用具。
宿舍内应保持整洁,并定期检查评比。
2、食堂:项目部食堂设置在生活楼二楼,设置员工餐厅及小餐厅,统一解决项目人员的用餐问题。
食堂工作人员必须持有效的健康证,食堂各类用具应保持卫生干净。
厨房内悬挂食堂卫生管理制度。
餐厅内设置“粒米虽小君莫扔,勤俭节约留美名”等珍惜粮食及就餐纪律的良言警语。
3、厕所及淋浴室:项目办公楼设置男、女厕所及淋浴室,面积约6平方每个。
浴室内置临时储物柜,且安装防爆碘钨灯。
宿舍楼每套房内利用原有厕所安装洗浴设施作为厕所及浴室。
4、项目部办公楼前设置篮球场作为员工活动场所。
(三)项目驻地公共设施及绿化1、项目全部用不锈钢围墙进行封闭,门柱上设路灯,侧面围墙高约1米8左右。
2、标识牌:分为文明办公标识牌和安全牌。
项目人员的上岗牌、办公室标识牌、各功能区标识牌均统一设置,厕所、淋浴室及洗盥室等明显位置设置“节约用水”“节约用电”“小心跌滑”等标志。
消防设施存放处设置明显标识。
3、旗帜、标语项目部国旗台设置于项目院子内,共设置三根旗杆,分别悬挂中华人民共和国国旗、中国铁建旗及集团公司旗。
旗台前设置集团名称及标志。
项目部围栏处设置企业价值观、企业管理工作方针、经营方针;标准化施工、管理的标语等。
4、宣传栏:项目部内大门右侧设置安全生产宣传栏、党建宣传栏和企务公开栏。
宣传栏内容定期更换,企务公开栏主要公开指挥部、公司相关通知,职工工资及其他需要公开的内容。
5、停车场:项目部篮球场旁设置临时停车位6个,满足外来车辆临时停车需求。
6、信息化建设:项目部根据相关规定和要求,安装电话、传真和宽带网络,购置电脑、复印机、扫描仪、打印机等办公设备,并按规定使用公司网络办公平台及其他信息化平台。
7、环境保护:项目部在办公区、生活区设置数量不等的垃圾桶,且在附近安装自来水,并安排专人进行清洗和打扫。
8、绿化:因场地原单位已全部硬化且院内已栽种三棵绿色树木,无法再植树、种草,项目部大量购置盆景,美化办公区,改善生活环境,以满足项目部外观建设美观的要求。
9、水电及污水处理(1)利用原村委会的自来水作为项目饮用水,生活排水统一采用预埋Ф150PVC管排放至污水处理池。
雨水排放通过30cm*30cm砖砌明沟与地表汇水井相结合排放至污水处理区或围墙外边。
(2)项目用电采用外接村庄居民用电,另配备200KW发电机1台,电缆布设分三级,第一级为变压器至配电柜,第二级为配电柜至每层楼,第三级为至每个房间内。
具体用电功率如下:(3)每层配电柜旁放置灭火器一个,在配电柜上标注危险源标示。
(四)项目部安全文明及消防1、安全文明措施(1)项目经理部对派驻工地的一切人员进行教育,做好工程开工前文明施工技术交底。
(2)项目经理部,做到封闭严密,完整牢固,美观大方,在围墙外侧悬挂公司各种宣传标示牌,充分展示企业的文化精神。
(3)在醒目位置设立“一图五牌”,一图为“施工现场平面布置图”,第一牌为“工程概况牌”,第二牌为“管理人员名单及监督电话牌”,第三牌为“消防保卫制度牌”,第四牌为“安全生产制度牌”,第五牌为“文明和环保制度牌”。
(4)项目部进出口通道保证顺畅,车辆标准停放。
(5)现场内设置完善的平面排水系统,排水通畅,无积水,厕所设化粪池。
污水、废水经沉淀、处理后再排放。
(6)明确各区域的卫生责任人,符合卫生标准,建立健全安全、保卫制度,建立来访登记制度,落实治安、防火管理责任人。
(7)管理人员、作业人员必须佩带工作卡。
(8)经常组织员工进行有益的、积极健康的文娱活动,禁止赌博、打架、酗酒、耍流氓,防止违法犯罪的事情发生。
(9)对进场的合同工一律考核摸底,建案存档,并及时协助公安部门和计划生育管理部门做好流动人员的管理工作。
营造一个安全、文明的施工区。
(10)做好夜间巡查工作,夜晚安排专人进行值班监控,并加强死角区域的巡视。
2、驻地消防措施(1)建立消防组织,设立防火小组和义务消防队,建立完善的消防安全制度,对员工进行消防安全教育,进行定期和经常性的防火检查,及时消除火灾隐患。
项目上成立消防领导小组,由项目经理担任组长,专职安全主任担任副组长,项目安全员及各相关班组班长、其他项目管理人员担任组员。
(2)项目上定期进行消防安全教育,要求项目上全体人员参加;定期举行灭火器使用学习、进行现场灭火演练。
(3)根据项目部建设情况,合理设置灭火器材。
中铁十七局集团有限公司永泸高速项目(4)项目部全体人员,一旦发现火情或危险,立即报警并向消防领导组长汇报。
(5)按施工平面布置做好临时消防龙头和消防水池、防火砂池。
并时刻保证消防通道的畅通。
(8)宿舍禁止随意使用明火。
(9)材料保管:对储存物品进行火灾危险性的分类并分开存放,各种易燃易爆物品应单独设库存放。
(五)项目部功率计算表表5.2用电功率计算表(六)项目部办公区房间布置项目部办公区房间设置见附件1项目部办公区平面图附件1项目部办公区平面图。
