FS复合外墙模板保温施工方案FS复合保温模板是一种工厂化预制的保温板,可以在混凝土施工中作为外模板使用。
它由保温层、粘结层、加强勒、保温过渡层、内(外)侧粘结加强层、连接件等部分构成。
将FS复合保温外模板作为永久性外模板,内侧浇筑混凝土,外侧做水泥砂浆抹面层及饰面层,通过连接件将FS复合保温外模板与混凝土牢固连接在一起,形成保温结构系统。
FS外模板复合保温体系的构造如下图所示。
在施工前,需要对施工人员进行FS复合保温外模板施工工艺等内容的培训。
施工现场应具备材料堆放和加工场地,水、电、路畅通,其他施工设施齐全规范。
FS复合保温外模板应有专门的堆放和加工场地,场地应进行平整并夯实或硬化,做好排水措施。
场地宜设在吊装设备工作范围之内,FS复合保温外模板用量应满足施工现场的进度要求。
本工程的结构设计使用年限为50年,建筑抗震设防烈度为七度。
建筑设计防火分类为多层住宅,2#楼为地下1层,地上21层,标准层高2.9m,±0.000为绝对高程61.83m,建筑高度62.50m;耐火等级一级。
建设单位为XXX,设计单位为XXX,监理单位为XXX,施工单位为XXX。
本工程的编制依据包括《工程施工图纸》、《民用建筑设计通则》GB -2010、《民用建筑热工设计规范》GB-93、《建筑装饰装修工程质量验收规范》GB-2007、《外墙外保温工程技术规程》 144-2004、《建筑节能工程施工质量验收规范》GB-2007、《山东省居住建筑节能设计标准》DB13(J)185-2015.4、5塔吊和其他机具的运作正常。
在使用塔吊进行垂直运输时,需要在FS复合保温外模板四周使用木方等进行防护,以避免出现缺棱、掉角等问题。
FS复合保温外模板应根据施工进度提前进场,并在轻拿轻放的情况下进行装卸,严禁摔震和踩踏。
存放FS复合保温外模板时,应分类储存平放码垛,且不宜露天存放,应有防雨、防曝晒措施;在平整干燥的场地,最高堆放不宜超过30层。
FS外模板施工方案

***安置区工程FS复合保温外模板施工方案编制单位:***安置区编制日期:二零一六年十二月二十五日目录第一章编制依据 (1)第二章工程概况 (1)2.1 工程建设概况表 (2)2.2 设计概况 (2)第三章施工安排 (2)3.1 管理人员配置及职责 (3)3.2 项目管理目标 (3)3.3 各项资源供应方式 (4)3.4 施工流水段的划分及施工工艺流程 (4)3.5 工程施工重点和难点分析及应对措施 (4)第四章施工进度计划 (5)第五章施工准备 (5)5.1 材料准备 (5)5.2 设备准备 (7)5.3 技术复核和隐蔽验收计划 (7)第六章施工方法及施工工艺要求 (8)6.1、施工准备 (8)6.2、FS复合保温外模板进场和加工制作 (8)6.3、FS复合保温外模板排版切割与连接件安装 (9)6.4、垫块制作 (10)6.5、FS复合保温外模板吊装和安装 (11)6.6、混凝土浇筑 (14)6.7、FS外模板支撑和内模板拆除 (14)6.8、自保温砌块砌筑 (15)6.9、普通抹面层及饰面层施工 (15)第七章质量控制措施 (15)7.1、质量管理的组织机构和职责分工 (15)7.2、确定质量控制点 (16)7.3、质量保证措施 (17)第八章安全施工措施 (18)第九章环境保护措施 (18)FS外模板现浇混凝土复合保温体系施工方案1 编制依据2. 工程概况2.1 工程建设概况表2.2 设计概况本工程主楼***楼外墙采用FS复合保温外模板的保温体系,保温基本构造如下。
图1 FS外模板复合保温系统结构示意图3.施工安排3.1 管理人员配置及职责3.2 项目管理目标3.3各项资源供应方式3.3.2 工程用大宗物资供应安排一览表3.4 施工流水段的划分及施工工艺流程本工程按照塔楼数量划分为四个独立的流水区域:****楼,施工随塔楼模板施工进度独立进行施工。
FS外模板复合保温系统体系施工工艺流程:FS复合保温外模板排版→弹线→裁割→安装连墙件→绑扎钢筋及垫块并验收合格→立FS复合保温外模板→立内侧模板→穿对拉螺栓→立模板木方次楞→立模板双钢管主楞→调整固定模板位置→浇筑混凝土→内模板及主、次楞拆除→砌筑自保温砌块砌体→拼缝及阴阳角处抗裂处理→保温砂浆找平层施工→抗裂砂浆抹面层施工→饰面层施工3.5 工程施工重点和难点分析及应对措施4、施工进度计划本工程FS外模板随塔楼模板一起施工,各主楼开始使用分别为:***5、施工准备5.1 材料准备5.1.1 FS外模板中外观质量要求:产品表面平整,无夹杂物,颜色均匀。
FS复合外模板施工方案

模板工程施工方案一、工程概况本工程为德州陵城金国城花园,位于德州陵城区马厨村以北、104国道以南。
该工程项目包括高层住宅工程、地下车库等部分。
总建筑面积119 342.86m2,其中地上面积86934.16㎡,地下面积32399.7㎡。
地上共分七个楼座及部分网点,其中,1#、2#、4#、5#、6#、7#地下2层,地上1 6层,3#地下2层,地上23层;基础为CFG桩、筏板,地上结构为剪力墙结构,结构的类别为Ⅱ类,抗震设防烈度为7度。
本工程正负零以上外墙采用FS复合保温模板。
二、编制依据2.0.1 招标文件及答疑书、施工合同及我公司投标承诺;2.0.2 工程设计图纸、《施工组织设计》及相关的施工文件;2.0.3 国家、部、省、市有关工程建设的法律、法规;2.0.4 公司质量、环境、安全卫生认证体系文件及有关管理规定;2.0.5 现场条件、公司的施工管理制度和施工经验;2.0.6 《建筑施工手册》第5版、《建筑施工计算手册》2011年第2版;2.0.7 国家现行的规范、规程,主要包括:《混凝土结构工程施工质量验规范》GB50204-2015《建筑施工高处作业安全技术规范》JGJ80-2011《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011《混凝土结构设计规范》GB50010-2010《建筑结构荷载规范》GB50009-2012《民用建筑设计通则》GB 50011-2010《民用建筑热工设计规范》GB50176-93《建筑节能工程施工质量验收规范》GB50411-2007 《外墙外保温应用技术规程》DB13(J)/T116-2011《外墙外保温工程技术规程》JGJ 144-2004《建筑节能工程施工质量验收规范》GB50411-2007《居住建筑节能设计标准》DB13(J)63-2011《FS外模板现浇混凝土复合保温系统应用技术规程》DB13(J)T 156-2014 《非承重砌块自保温体系应用技术规程》DBJ-079-2011《FS外模板现浇混凝土复合保温系统构造图集》J14J134三、方案选择3.1模板的选型:模板拟采用木胶板,框架柱、剪力墙模板采用12mm木胶板,内龙骨楞采用50×80木方,外龙骨采用φ48钢管。
FS复合保温外模板施工工法

FS复合保温外模板施工工法1.前言FS外模板现浇混凝土复合保温系统是以FS复合保温模板为永久性外模板,将其与混凝土浇筑为一体,并通过连接件可靠连接而形成的现浇钢筋混凝土复合保温结构体系,其核心构件---FS永久性复合保温模板是经工厂化预制,在现浇混凝土施工中起外模板作用的复合保温板,由保温层、粘结层、保温过渡层、内(外)侧粘结加强层、加强肋及连接件等部分构成。
2.工法特点2.1通过连接件及保温过渡层与现浇混凝土进行连接,并与主体同步施工,有效地解决了建筑节能与结构同寿命的问题,提高了外墙保温效果,也满足了现行建筑节能标准的要求,同时也减少了目前广泛应用的外墙聚苯板薄抹灰保温施工及大模内置保温施工的工程质量通病。
2.2该模板由挤塑保温板、加强筋、内外粘结层和保温过渡层等组成,内外立面水泥聚合物砂浆粘结层,有效的避免了施工火灾现象的发生。
2.3 FS复合保温模板的施工工艺要求较低,且不受外界气温影响。
2.4该保温模板可起到冬期施工混凝土浇筑后外保温养护作用。
2.5施工工艺简单、便于操作、易把握。
2.6实用性强、合用范围广。
2.7减少了施工工序,提高了工作效率,缩短了工期。
3.适用范围3.1工业与民用建筑框架结构、框剪结构、剪力墙结构等现浇混凝土结构工程。
3.2建筑物涂料饰面、面砖饰面、干挂幕墙饰面的外墙。
4.施工工艺流程及操作要点4.1施工工艺流程施工工艺流程图见下页。
4.2施工准备4.2.1技术准备项目技术负责人组织项目部技术、生产人员熟悉图纸,认真研究掌握FS保温外模板的内容、要求和特点。
同时对有关疑点做好记录,通过会审,对图纸中存在的问题,与设计、建设、监理共同协商解决,取得一致意见后,办理图纸会审记录,作为施工图的变更依据和施工操作依据。
4.2.2熟悉各部位FS保温外模板的截面尺寸、标高。
编制关于FS复合保温外模板的专项施工方案,报监理审查并批准。
4.2.3测量准备工作:根据定位控制桩和放出底板轴线及各层顶板墙体轴线、边线、控制线;待各层竖向钢筋绑扎完成后,在每层竖向钢筋(洞口两侧、拐角)上标出标高控制点(建筑50线)。
FS外模板施工方案

***安置区工程FS复合保温外模板施工方案编制单位:***安置区编制日期:二零一六年十二月二十五日目录第一章编制依据 (1)第二章工程概况ﻩ12。
1 工程建设概况表 (2)2.2设计概况 (2)第三章施工安排ﻩ23、1 管理人员配置及职责ﻩ33、2项目管理目标.。
.、、。
.。
..。
、.、、。
.。
.、、。
、.、、。
、.。
、.、。
、。
、、、。
.、.、、、、。
、.、。
.、、、、。
、、.。
、.、.、。
..。
.。
、、、、、。
、。
、、、、。
.。
、。
.、。
、。
33、 3 各项资源供应方式.。
、。
.。
、。
.。
.。
.、。
、、、、。
、、、.、、.。
、。
、.、、、、。
.、.、、.。
、。
、。
、.、.。
、。
.、。
、.。
、。
、。
.。
.、、。
、.、、、。
、、、、、.、、、。
..、..、。
、43.4施工流水段得划分及施工工艺流程、。
、.。
、。
.、、....。
、。
、.。
、。
、.、、.。
、.。
、。
、、、。
.。
.、.、、、。
、、。
.、、。
.。
、。
.、。
、。
43。
5工程施工重点与难点分析及应对措施。
、。
、、、。
、、、、。
、、。
、。
、、.。
、。
、。
、.、、、、.、。
、.。
、、..、、、.。
、。
...。
.、..。
、.。
.。
、、。
、.。
.4第四章施工进度计划. (5)第五章施工准备ﻩ55。
1 材料准备ﻩ55。
2设备准备 (7)5。
3技术复核与隐蔽验收计划ﻩ7第六章施工方法及施工工艺要求 (8)6、1、施工准备ﻩ86.2、FS复合保温外模板进场与加工制作ﻩ86、3、FS复合保温外模板排版切割与连接件安装ﻩ96.4、垫块制作ﻩ10116。
5、FS复合保温外模板吊装与安装ﻩ6.6、混凝土浇筑.................................................................................................................. 146.7、FS外模板支撑与内模板拆除................................................................................. 146、8、自保温砌块砌筑 (15)6。
fs复合外模板专项施工方案.doc

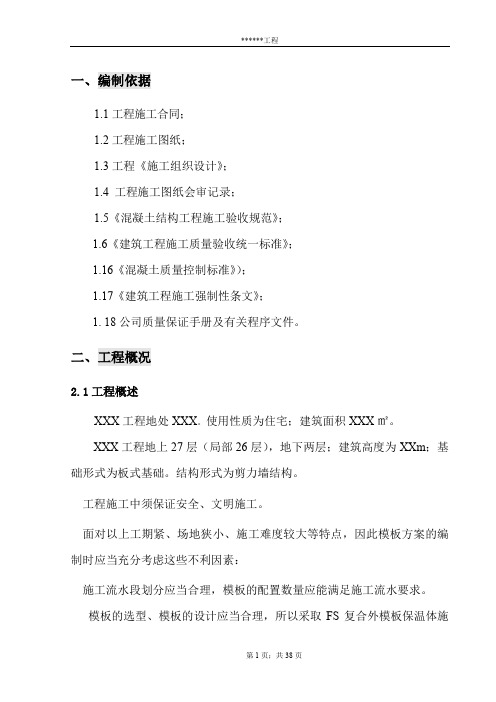

一、编制依据1.1工程施工合同;1.2工程施工图纸;1.3工程《施工组织设计》;1.4 工程施工图纸会审记录;1.5《混凝土结构工程施工验收规范》;1.6《建筑工程施工质量验收统一标准》;1.16《混凝土质量控制标准》);1.17《建筑工程施工强制性条文》;1. 18公司质量保证手册及有关程序文件。
二、工程概况2.1工程概述XXX工程地处XXX。
使用性质为住宅;建筑面积XXX㎡。
XXX工程地上27层(局部26层),地下两层;建筑高度为XXm;基础形式为板式基础。
结构形式为剪力墙结构。
工程施工中须保证安全、文明施工。
面对以上工期紧、场地狭小、施工难度较大等特点,因此模板方案的编制时应当充分考虑这些不利因素:施工流水段划分应当合理,模板的配置数量应能满足施工流水要求。
模板的选型、模板的设计应当合理,所以采取FS复合外模板保温体施工,充分发挥塔吊的机械性能,以提高工作效率,缩短工期。
各种模板必须是合格品,严把产品质量关,模板质量不合格的,不允许进入现场使用,重点是板面平整度和整体刚度。
各种架设工具进场前,必须经过油漆刷新处理,以达到施工现场文明整洁的要求。
2.2模板配置质量的规范要求按照或超过中级抹灰的施工要求,制定模板配置质量的规范要求。
现浇结构模板安装的允许偏差现浇结构模板安装的允许偏差应符合表2-2的规定。
模板安装的允许偏差表表2-2固定在模板上的预埋件和预留孔洞均不得遗漏,安装必须牢固,位置准确。
模板起拱按设计要求,当现浇钢筋混凝土板跨度大于4m时,要求跨中起拱0.25%;当现浇钢筋混凝土梁跨度大于或等于4m时,梁底模按跨度的0.2%起拱;悬臂梁按跨度的0.4%起拱,且起拱高度不小于20mm,起拱线要求顺直,不得出现折线。
2.3模板拆除的规范要求现浇结构的模板及其支架拆除时的混凝土强度,应符合设计要求,当设计无具体要求时,应符合下列规定:侧模:在混凝土强度能保证表面及棱角不因拆除模板而受损坏,预埋铁件或外露插筋不因拆模碰撞而松动后,方可拆除。
FS外模板现浇混凝土复合保温系统施工工法
FS外模板现浇混凝土复合保温系统施工工法2、工法特点FS外模板现浇混凝土复合保温系统是一种新型的外墙保温技术,具有以下特点:1)保温性能好:采用现浇混凝土作为保温材料,与建筑主体结构一体化,能够有效地隔离室内外温差,提高保温性能。
2)施工工艺简单:采用现浇混凝土作为保温材料,施工工艺简单,能够提高施工效率,降低施工成本。
3)施工周期短:采用现浇混凝土作为保温材料,施工周期短,能够缩短工期,提高工程进度。
4)安全可靠:采用现浇混凝土作为保温材料,具有良好的耐久性和抗风压性能,能够保证建筑的安全可靠性。
5)环保节能:采用现浇混凝土作为保温材料,具有良好的环保性能,能够降低建筑的能耗,提高建筑的节能性能。
3、适用范围FS外模板现浇混凝土复合保温系统适用于各种类型的建筑,特别是高层、小高层、超高层建筑,以及需要进行墙体保温和结构一体化的建筑。
4、工艺原理FS外模板现浇混凝土复合保温系统是由现浇混凝土和保温材料组成的复合结构体系,其工艺原理是:先在建筑墙体表面搭设模板,然后在模板内注入混凝土,待混凝土凝固后,再在混凝土表面粘贴保温材料,形成复合保温结构体系。
5、施工工艺流程及操作要点FS外模板现浇混凝土复合保温系统的施工工艺流程及操作要点如下:1)搭设模板:根据建筑设计要求,在建筑墙体表面搭设模板,模板应牢固、平整、规整。
2)浇筑混凝土:在模板内注入混凝土,混凝土应均匀、充实、无空鼓、无裂缝。
3)养护混凝土:混凝土凝固后,应进行养护,保证混凝土的强度和耐久性。
4)粘贴保温材料:在混凝土表面粘贴保温材料,保温材料应牢固、平整、规整。
5)涂刷防水材料:在保温材料表面涂刷防水材料,保证建筑的防水性能。
6、材料与设备FS外模板现浇混凝土复合保温系统所需的材料和设备如下:1)混凝土:按照设计要求配制的混凝土。
2)保温材料:聚苯板、聚氨酯板等。
3)防水材料:聚合物防水涂料、沥青防水材料等。
4)模板:钢模板、木模板等。
(精编)地上FS复合外模板专项施工方案
:FS复合外模(精编)地板专项施工方案、编制依据1.1 工程施工合同;1.2 工程施工图纸;1.3 工程《施工组织设计》;1.4 工程施工图纸会审记录;1.5 《混凝土结构工程施工验收规范》;1.6 《建筑工程施工质量验收统一标准》;1.16《混凝土质量控制标准》);1.17《建筑工程施工强制性条文》;1.18公司质量保证手册及有关程序文件。
二、工程概况 2.1工程概述XXX工程地处XXX。
使用性质为住宅;建筑面积XXX讥XXX工程地上27层(局部26层),地下两层;建筑高度为XXm ;基础形式为板式基础。
结构形式为剪力墙结构。
工程施工中须保证安全、文明施工。
面对以上工期紧、场地狭小、施工难度较大等特点,因此模板方案的编制时应当充分考虑这些不利因素: 施工流水段划分应当合理,模板的配置数量应能满足施工流水要求。
模板的选型、模板的设计应当合理,所以采取FS复合外模板保温体施工,充分发挥塔吊的机械性能,以提高工作效率,缩短工期。
各种模板必须是合格品,严把产品质量关,模板质量不合格的,不允许进入现场使用,重点是板面平整度和整体刚度。
各种架设工具进场前,必须经过油漆刷新处理,以达到施工现场文明整洁的要求。
2.2模板配置质量的规范要求按照或超过中级抹灰的施工要求,制定模板配置质量的规范要求。
现浇结构模板安装的允许偏差现浇结构模板安装的允许偏差应符合表2-2的规定。
模板安装的允许偏差表表2-2固定在模板上的预埋件和预留孔洞均不得遗漏,安装必须牢固,位置准确。
模板起拱按设计要求,当现浇钢筋混凝土板跨度大于4m时,要求跨中起拱0.25 %;当现浇钢筋混凝土梁跨度大于或等于4m时,梁底模按跨度的0.2%起拱;悬臂梁按跨度的0.4%起拱,且起拱高度不小于20mm ,起拱线要求顺直,不得出现折线。
2.3模板拆除的规范要求现浇结构的模板及其支架拆除时的混凝土强度,应符合设计要求,当设计无具体要求时,应符合下列规定: 侧模:在混凝土强度能保证表面及棱角不因拆除模板而受损坏,预埋铁件或外露插筋不因拆模碰撞而松动后,方可拆除。
FS复合保温外模板施工方案
****﹒*号院1#楼FS复合保温外模板施工方案编制单位: **********有限公司责任人: ** 编制人: ** 编制日期: 2019年01月目录一、FS复合保温外模板构造 (1)二、墙柱部位施工方法 (2)三、梁、板部位施工方法 (7)四、安全措施 (8)五、环保措施 (8)FS复合保温外模板施工工法FS外模板现浇混凝土复合保温体系是一种建筑节能与结构一体化技术体系,即集建筑保温功能与墙体围护功能于一体,不需要另行采取保温措施,就可以满足现行建筑节能标准的要求,实现保温与建筑同寿命的节能技术体系。
一.FS复合保温外模板构造经工厂化预制,在现浇混凝土施工中起外模板作用的复合保温板称为FS复合保温外模板(简称FS外模板),其由保温层、粘结层、加强勒、保温过渡层、内(外)侧粘结加强层、连接件等部分构成。
以FS复合保温外模板为永久性外模板,内侧浇筑混凝土,外侧做水泥砂浆抹面层及饰面层,通过连接件将FS复合保温外模板与混凝土牢固连接在一起而形成的保温结构系统,称为FS外模板复合保温体系。
FS外模板的构造见下图。
1-保温层; 2、5-粘结加强层;3-粘结层; 4-保温过渡层FS外模板构造示意图二.墙柱部位施工方法2.1施工流程:墙柱钢筋验收、绑扎垫块→FS外模板排版→FS外模板裁割→钻孔→安装连接件或预埋件→起吊→立FS外模板→FS外模板临时固定→立内侧模板→穿对拉螺栓→立模板竖向木方次楞→立水平钢管主楞→调整FS外模板位置和垂直度→固定→浇筑混凝土→拆除内模板和主次楞→对拉螺栓孔封堵→拼缝及阴阳角处抗裂处理→抹面砂浆施工→饰面层施工。
2.2施工工法(1) FS外模板排版FS外模板排版的合理性对施工的难易和外墙的防裂具有重要影响。
FS 外模板的排版拼接应综合考虑两方面问题:(1)尽量采用大规格整板,减少拼接。
FS外模板的拼接处由于板的伸缩变形易开裂,因此拼缝处必须附加玻纤网格布并用抗裂砂浆找平。
拼缝越多,需要处理的地方越多,由于人为因素产生问题的概率越大。
FS复合保温外模板施工方案
***安置区工程FS复合保温外模板施工方案编制单位:***安置区编制日期:二零一六年十二月二十五日目录第一章编制依据 (1)第二章工程概况 (1)2.1 工程建设概况表 (2)2.2 设计概况 (2)第三章施工安排 (2)3.1 管理人员配置及职责 (3)3.2 项目管理目标 (3)3.3 各项资源供应方式 (4)3.4 施工流水段的划分及施工工艺流程 (4)3.5 工程施工重点和难点分析及应对措施 (4)第四章施工进度计划 (5)第五章施工准备 (5)5.1 材料准备 (5)5.2 设备准备 (7)5.3 技术复核和隐蔽验收计划 (7)第六章施工方法及施工工艺要求 (8)6.1、施工准备 (8)6.2、FS复合保温外模板进场和加工制作 (8)6.3、FS复合保温外模板排版切割与连接件安装 (9)6.4、垫块制作 (10)6.5、FS复合保温外模板吊装和安装 (11)6.6、混凝土浇筑 (14)6.7、FS外模板支撑和内模板拆除 (14)6.8、自保温砌块砌筑 (15)6.9、普通抹面层及饰面层施工 (15)第七章质量控制措施 (15)7.1、质量管理的组织机构和职责分工 (15)7.2、确定质量控制点 (16)7.3、质量保证措施 (17)第八章安全施工措施 (18)第九章环境保护措施 (18)FS外模板现浇混凝土复合保温体系施工方案1 编制依据2. 工程概况2.1 工程建设概况表设计单位****建筑设计有限公司主要分包工程人工挖孔灌注桩、土石方、基坑支护勘察单位***勘察测绘研究院合同要求质量工程质量符合国家现行的《建筑工程施工质量验收统一标准》和相关专业工程施工质量验收规范的规定,一次性验收合格,并取得合格备案标准。
监理单位***工程管理有限公司工期660 日历天总承包单位*****建设有限公司安全安全文明施工,无安全生产责任及伤亡事故。
质量监督单位***工程质量监督站绿色施工/工程主要功能或用途安置***、**、**村计三个村安置约**套,安置**人,解决搬迁群众住房的同时,给村集体配建可用于发展集体经济的商业用房2.2 设计概况本工程主楼***楼外墙采用FS复合保温外模板的保温体系,保温基本构造如下。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
《混凝土结构工程施工质量验规范》GB50204-2015
《建筑施工高处作业安全技术规范》JGJ80-2011
《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011
《混凝土结构设计规范》GB50010-2010
《建筑结构荷载规范》GB50009-2012
模板工程施工方案
一、工程概况
本工程为德州陵城金国城花园,位于德州陵城区马厨村以北、104国道以南。该工程项目包括高层住宅工程、地下车库等部分。总建筑面积119342.86m2,其中地上面积86934.16㎡,地下面积32399.7㎡。地上共分七个楼座及部分网点,其中,1#、2#、4#、5#、6#、7#地下2层,地上16层,3#地下2层,地上23层;基础为CFG桩、筏板,地上结构为剪力墙结构,结构的类别为Ⅱ类,抗震设防烈度为7度。本工程正负零以上外墙采用FS复合保温模板。
《居住建筑节能设计标准》DB13(J)63-2011
《FS外模板现浇混凝土复合保温系统应用技术规程》DB13(J)T 156-2014
《非承重砌块自保温体系应用技术规程》DBJ-079-2011
《FS外模板现浇混凝土复合保温系统构造图集》J14J134
三、方案选择
3.1模板的选型:模板拟采用木胶板,框架柱、剪力墙模板采用12mm木胶板,内龙骨楞采用50×80木方,外龙骨采用φ48钢管。支撑采用扣件式钢管脚手架。为保证结构的整体性,本工程墙柱与顶板梁同时支模同时进行混凝土的浇筑。根据工程的特点,模板体系拟采用以下安装方案。
3.2地下室模板方案:地下室及非标层墙体模板拟采用12mm厚木胶板组拼。Φ14对拉螺栓@400,非防水层穿墙对拉螺栓设φ16PVC套管,对拉螺栓从PVC套管穿过,拆模后将对拉螺栓抽出重复利用。为了防止由于对拉螺栓在拧紧过程中造成模板局部变形,必须在对应每根对拉螺栓位置增设水泥撑棍(长度同剪力墙厚度)支撑模板,防止墙体因紧固对拉螺杆过紧而使墙体变形、截面尺寸减小。外墙及水池等有防水要求的墙板采用止水螺栓(在Φ14对螺栓中间加焊3厚止水钢板)。本工程地下室模板因主体工程先于地下室施工,地下室模板考虑一次摊销使用。
5.2.1.1.4外墙水平施工缝以高于基础梁300处采用木胶板吊模并安装钢板止水带(如下图所示)。
5.2.1.2后浇带处模板
基础底板后浇带处采用双层钢丝网拦截,具体做法为,用Φ12钢筋焊接钢筋框,Φ12钢筋横档@300,将双层钢丝网用22#铁丝绑扎在钢筋框上,然后将钢筋框安装在膨胀带处并进行加固。并将此处的混凝土凿毛。钢丝网将留置于混凝土中,不用取出。具体做法详见下图:
3.3标准层模板方案:标准层短肢墙模板采用12mm木胶板,外墙采用FS复合保温模板。50×80mm的木方龙骨,φ14的对拉螺栓,穿墙对拉螺栓设φ16PVC套管,对拉螺栓从PVC套管穿过,拆模后将对拉螺栓抽出重复利用。为了防止由于对拉螺栓在拧紧过程中造成模板局部变形,必须在对应每根对拉螺栓位置增设水泥撑棍(长度同剪力墙厚度)支撑模板,直角扣件脚手架支撑。标准层模板为配合工程进度和保证工程质量,按三次摊销使用。
框架模板采用12mm厚的木胶板组拼,剪力墙模板及梁模板加工应按周转使用原则加工,同截面模板应按类别存放。梁模板的施工工艺流程为:
弹出梁轴线及水平线,并复核→搭设梁模板支撑→安装梁底楞→安装梁底模板→梁底起拱→绑扎钢筋→安装侧梁模→安装上下锁口楞、斜撑及腰楞和对拉螺栓→复核梁模尺寸、位置→与相邻模板连固→自检→报监理验收。
5.2.1.4.4墙连柱模板支设
墙连柱模板采用木胶板模,支设及加固方法见下图。
5.2.1.4.5施工要点
矩形柱采用12mm厚木胶板作模板,预先加工成型。木胶板侧面应刨直、刨光,以保证柱四角拼缝严密,模板接缝处用胶带粘贴,竖向小肋50×80方木应刨平、刨直且用压刨机加工成厚度一致。柱上梁的宽度小于柱宽时,在柱模上口按梁的宽度开缺口,并加设挡口木,以便与梁模板连接牢固、严密。做法详见下图:
四、施工准备
4.1技术准备
4.1.1项目经理部做好审图工作,确定模板工程的控制重点和难点,并制定相应的措施。要熟悉图纸,了解掌握模板的施工工艺,按图纸和本工程的施工进度计划合理安排材料、机具、人员进场施工。
4.1.2模板工程施工前,技术负责人应向班组进行技术交底,内容应包括:施工部位,施工顺序,施工工艺,柱、梁、板等模板节点支设方法、模板质量标准,保证质量的技术措施,成品保护措施和安全、环境保护等注意事项等。
5.2.1.3.地下室墙体模板
5.2.1.3.1防水混凝土及主楼地下室墙体模板
地下室外墙及消防水池部位剪力墙模板采用12mm厚的木胶板,模板外侧50×80方木背楞@180~200,方木外每450mm设一道双根钢管(水平),最底一道钢管距地不大于200mm,采用防水对拉螺栓@450×450mm配以“3”型卡、螺帽加固。考虑外墙断面较大,外墙较高,混凝土侧压力大,且外墙外侧无任何排架连接,所以外墙止水对拉螺栓在墙高1/2以下加双螺帽加固,外墙内侧同时设置斜撑且与排架连接,斜撑横向间距为@1000。防水螺栓中间部分焊接(双面焊)-3×50×50止水钢片,两端使用φ12钢筋焊接30mm定位钢筋并在定位钢筋外加垫塑料垫块以保证墙厚。混凝土浇筑完成拆模以后将防水对拉螺栓两端用氧炔焰割除,将塑料垫块凿出形成凹槽,凹槽处用1:1的膨胀水泥砂浆封堵,防水对拉螺栓的长度为墙厚每边加160mm。外墙加固具体详见下图所示:
5.1模板工模→安装龙骨、穿墙螺栓→安装拉杆或斜撑→校正垂直度→墙模预检
5.1.2柱模板工艺流程:
5.2模板支设工艺
5.2.1地下室模板
5.2.1.1基础模板的安装
5.2.1.1.1基础底板外围因防水施工要求、电梯井外侧、积水坑外侧、主楼与地下车库高低差部分,采用M5.0水泥砂浆砌筑240厚砖胎模。砖胎膜的高度为同构件高度。地基梁、外墙地基梁内侧、电梯井和集水坑内侧模板采用木胶板,龙骨为50×80木方@150设置一道;按照图纸尺寸要求事先在现场制作完成。 积水坑、电梯井砖胎模作法见下图:
5.2.1.3.3墙体模板的支设
5.2.1.3.3.1根据层高的高度,为保证施工质量,对拉螺栓横、纵向间距均为均不得大于450mm。
5.2.1.3.3.2墙体模板的小肋(竖向)采用50×80的木方,间距150mm,大肋(水平向)采用双根φ48钢管,间距同对拉螺栓。
5.2.1.3.3.3同时将剪力墙模板支撑与满堂脚手架连接固定。
二、编制依据
2.0.1 招标文件及答疑书、施工合同及我公司投标承诺;
2.0.2 工程设计图纸、《施工组织设计》及相关的施工文件;
2.0.3 国家、部、省、市有关工程建设的法律、法规;
2.0.4 公司质量、环境、安全卫生认证体系文件及有关管理规定;
2.0.5 现场条件、公司的施工管理制度和施工经验;
2.0.6 《建筑施工手册》第5版、《建筑施工计算手册》2011年第2版;
5.2.1.4.3柱模板支设
本工程地下室柱为600×600,部分方柱连墙,加上层高较高,为保证施工质量,对于柱模板根据不同情况分别处理。对于独立方柱,采用同方柱尺寸一样的木夹板,加固采用Ф48×3.5钢管在四周作柱箍,沿柱高方向,1/2柱高以上每500mm设一道,柱高1/2以下范围内每400mm设一道,第一道柱箍离地面不超过200mm。且每个侧面设双道斜撑,柱除单独加固外,柱的柱箍、斜撑均需与排架连接。
4.2.2主要施工工具有手锯、钉锤、铁水平尺、钢尺、扳手、钢丝刷、油刷、铁桶、撬杠、起钉器等。
4.3材料准备
木方规格50×80mm,12mm木胶板,φ48×3.5扣件式钢管脚手架,可调式支托,模板脱模剂,采用水质脱模剂。其他材料包括托具、卡具、螺栓、U型卡、拉杆、钢筋箍、12~16号铁丝、圆钉等。
五、模板施工工艺及方法
5.2.1.5.2梁模板施工方法
在柱根部弹出梁的控制线及柱筋上弹出水平线(梁底标高引测用)和水平标高线,并复核。
安装梁模支架:梁支柱底必须铺设脚手板。支柱采用双排。支柱上连结纵向水平拉杆和梁底模横杆(钢管支托),支柱中间和下方加纵横杆或斜杆。梁模的侧面和底面小肋(水平向)用50×100mm木方,在梁的高度和宽度范围内间距为150。梁侧面大肋(水平向)采用双排φ48钢管。梁高≥700时沿梁高方向每隔450设置一道φ14对拉螺栓加固,且不小于一道,沿梁长度方向每隔600设置一道。
4.1.3模板施工前,应根据施工平面控制网线,在楼板面或垫层上放出控制网线,对墙、柱要放5条控制线:一条轴线、两条墙柱截面边线、两条模板控制线。
4.1.4做好模板施工的技术资料和施工过程中的检验记录,并及时收集和整理上述资料,以保证技术资料的及时、准确、完整。
4.2施工机具准备
4.2.1机械设备主要有塔吊、手电钻、手提切割锯、圆锯机、平刨、压刨以及电焊设备等。
5.2.1.3.3.4模板支设完毕调整好后,浇筑混凝土以前检查模板根部缝隙, 缝隙≥3mm的缝隙用砂浆进行封堵,以防止漏浆造成剪力墙根部烂根。
5.2.1.3.4施工要点
5.2.1.3.4.1墙模板安装前,应先在基础或地面上弹出墙的中线及边线,按位置线安装门窗洞口模板,下木砖或预埋件,根据边线先立一侧模板,待钢筋绑扎完毕后,再立另一侧模板。
5.2.1.3.4.2模板安装,墙模板面板应预先与内龙骨(竖向)50×80mm的方木钉成大块模板,内龙骨间距150mm。外龙骨(水平)用φ48钢管与内龙骨垂直设置,间距400mm,用“3”形卡及φ14对拉螺栓固定。
5.2.1.4地下车库柱模板
5.2.1.4.1柱模板施工工艺流程:
弹柱位置线→加工、预拼装柱模→搭设安装架子→安装有梁口的柱模板→安装另两个面的柱模板→安装柱箍→安拉杆或斜撑→全面检查校正→群体固定→自检验收
5.2.1.4.2柱模板的设计
所有柱模板均采用12mm厚的木胶板组拼,竖向小肋采用50×80的木方,间距150,柱截面尺寸≥600mm时,水平方向采用双根φ48钢管做柱箍,从柱根部起,1米范围内间距为400,第一道离地不大于200,1米范围以上间距为450。同剪力墙一样,用于竖向支撑的木方在与板、梁相交处留出100的距离,用来设置一道水平木方。在柱子中间设一根φ14对拉螺栓。柱子截面尺寸大于≥800mm时采用水平方向采用双根φ48钢管做柱箍,从柱根部起,1米范围内间距为400,第一道离地不大于200,1米范围以上间距为450。同剪力墙一样,用于竖向支撑的木方在与板、梁相交处留出100的距离,用来设置一道水平木方。在柱子中间设二根φ14对拉螺栓。
