建设工程合同管理存在的问题及完善措施

合集下载

工程合同管理整改措施

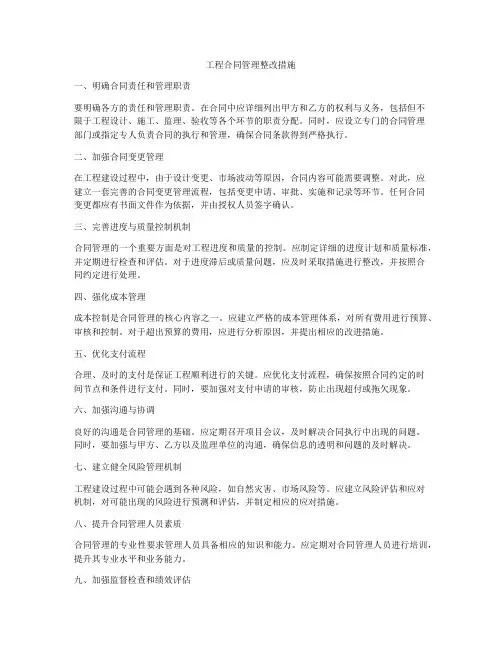

工程合同管理整改措施

工程合同管理整改措施一、明确合同责任和管理职责要明确各方的责任和管理职责。

在合同中应详细列出甲方和乙方的权利与义务,包括但不限于工程设计、施工、监理、验收等各个环节的职责分配。

同时,应设立专门的合同管理部门或指定专人负责合同的执行和管理,确保合同条款得到严格执行。

二、加强合同变更管理在工程建设过程中,由于设计变更、市场波动等原因,合同内容可能需要调整。

对此,应建立一套完善的合同变更管理流程,包括变更申请、审批、实施和记录等环节。

任何合同变更都应有书面文件作为依据,并由授权人员签字确认。

三、完善进度与质量控制机制合同管理的一个重要方面是对工程进度和质量的控制。

应制定详细的进度计划和质量标准,并定期进行检查和评估。

对于进度滞后或质量问题,应及时采取措施进行整改,并按照合同约定进行处理。

四、强化成本管理成本控制是合同管理的核心内容之一。

应建立严格的成本管理体系,对所有费用进行预算、审核和控制。

对于超出预算的费用,应进行分析原因,并提出相应的改进措施。

五、优化支付流程合理、及时的支付是保证工程顺利进行的关键。

应优化支付流程,确保按照合同约定的时间节点和条件进行支付。

同时,要加强对支付申请的审核,防止出现超付或拖欠现象。

六、加强沟通与协调良好的沟通是合同管理的基础。

应定期召开项目会议,及时解决合同执行中出现的问题。

同时,要加强与甲方、乙方以及监理单位的沟通,确保信息的透明和问题的及时解决。

七、建立健全风险管理机制工程建设过程中可能会遇到各种风险,如自然灾害、市场风险等。

应建立风险评估和应对机制,对可能出现的风险进行预测和评估,并制定相应的应对措施。

八、提升合同管理人员素质合同管理的专业性要求管理人员具备相应的知识和能力。

应定期对合同管理人员进行培训,提升其专业水平和业务能力。

九、加强监督检查和绩效评估应建立一套完善的监督检查和绩效评估体系,对合同管理的执行情况进行定期检查,并对管理效果进行评估,以便及时发现问题并进行改进。

工程合同管理方面问题

工程合同管理方面问题

工程合同管理方面问题变更管理不当在工程建设过程中,设计变更是一个常见的问题。

如果合同中对于变更管理的条款不够明确或者执行不力,就可能导致成本失控和工期延误。

为了有效管理变更,合同中应明确变更的程序、责任分配以及可能引起的成本和时间调整。

同时,建立一个高效的变更审查机制,确保所有变更都经过严格的评估和批准。

进度控制不严格工程进度的控制直接关系到整个项目的工期和成本。

合同中应详细规定工程的进度计划以及监督和调整进度的方法。

项目管理团队需要定期检查工程进度,并与合同约定的里程碑相比较,及时发现偏差并采取措施纠正。

合理的奖惩机制也能有效激励各方按时完成工作。

质量控制不足质量是工程项目成功的关键。

合同中应包含详细的质量标准和验收标准,以及如何处理不符合标准的工作成果。

项目管理团队应实施严格的质量控制流程,对工程材料、施工过程和最终成果进行监督检查。

必要时,可以引入第三方质量检测机构,以确保工程质量符合标准。

风险管理不到位工程项目往往伴随着各种风险,包括自然灾害、市场波动、技术问题等。

合同中应包含风险识别、评估和应对措施的条款。

项目管理团队应建立风险管理计划,定期更新风险清单,并制定相应的缓解措施。

通过有效的风险管理,可以减少不确定性对项目的影响。

沟通协调不畅良好的沟通是确保项目顺利进行的基础。

合同应规定项目各方的沟通职责和方式,以及如何处理沟通中出现的问题。

项目管理团队应建立一个高效的沟通机制,确保信息的及时传递和准确理解。

定期的项目会议和报告可以帮助各方保持同步,并及时解决协调中的问题。

结语。

建设工程合同管理建议

建设工程合同管理建议

建设工程合同管理建议随着我国经济的快速发展,城市建设日新月异,建设工程项目如雨后春笋般涌现。

然而,在建设工程项目实施过程中,合同管理问题日益凸显,成为影响项目顺利进行和效益的关键因素。

为了提高建设工程合同管理水平,本文从以下几个方面提出建议。

一、完善合同管理体系1. 建立完善的合同管理制度:企业应结合自身实际情况,制定科学、合理的合同管理制度,明确合同管理的职责、流程、权限和标准,确保合同管理工作有序开展。

2. 加强合同管理团队建设:企业应选拔具备专业素质和实际经验的人员从事合同管理工作,定期对合同管理人员进行培训,提高其业务水平和综合素质。

3. 强化合同风险防范:合同管理人员应具备较强的风险意识,对项目实施过程中可能出现的风险进行识别、评估和预防,确保项目利益不受损失。

二、加强合同签订管理1. 严格审查合同对方主体资格:在签订合同前,应对合同对方的主体资格、信誉、实力和资质等进行全面了解,确保合同对方的合法性和可靠性。

2. 明确合同内容:合同内容应详尽、明确,避免出现模糊不清、容易产生歧义的字眼。

对于关键条款,如工程范围、质量标准、工期、价款支付、违约责任等,要力求明确具体。

3. 合理约定合同价款:合同价款应根据项目实际情况和市场行情合理确定,避免过高或过低。

同时,要明确价款调整条件和方式,防止因价格波动导致合同纠纷。

4. 完善合同审批程序:合同在签订前,应经过相关部门的审查和审批,确保合同的合法性和合规性。

三、加强合同履行管理1. 严格执行合同约定:各方当事人应严格按照合同约定履行各自的义务,确保项目顺利进行。

2. 加强合同变更管理:合同履行过程中,如遇特殊情况需要变更合同,应按照约定的变更程序进行,确保合同变更的合法性和合规性。

3. 做好合同履行过程中的记录和资料保管:合同管理人员应做好合同履行过程中的记录和资料保管工作,为解决合同纠纷提供有力证据。

四、加强合同纠纷处理1. 加强合同纠纷预防:合同管理人员应增强纠纷预防意识,及时发现和解决合同履行过程中的问题,避免纠纷的发生。

建设工程项目合同管理存在的问题及解决对策

建设工程项目合同管理存在的问题及解决对策

建设工程项目合同管理存在的问题及解决对策在谈到建设工程项目合同管理这个话题时,大家脑袋里估计都会浮现出一堆堆厚厚的合同文件,眼花缭乱的条款和纷繁复杂的责任分配。

真心的,很多人都觉得这就是一件烦心事,动不动就因为合同问题让项目进度卡壳,甚至拖上法庭。

你想啊,合同就像是项目的“说明书”,不过这个说明书的内容可不是随便谁都能看得懂的,里面涉及的法律、技术、财务,甚至情感管理,一不小心就出错,后果可不小。

现如今建设工程项目合同管理问题挺多,光是听名字你就知道不简单。

到底有哪些问题呢?我们来聊聊。

合同的条款不清晰,容易引发各种误解和纠纷。

你说这不是废话吗,很多项目的合同,一开始签的时候大家都“咬耳朵”说着好听的话,可一到实际操作时,才发现有些条款完全没写明白,双方的理解大相径庭,结果一出问题就互相指责,谁也不服谁。

就拿质量验收标准来说,施工方总是认为只要符合基本要求就行,而业主方却觉得不达标就不行。

两边硬碰硬,最后只能走法院或者仲裁程序,那可真是“吃了饭,喝了药,喝了茶,最后上法庭”。

这种情形,简直就是自讨苦吃啊。

合同管理缺乏专门人员,造成责任不清。

我们在项目中常看到这种情况,合同签了,大家都以为是事儿已经解决了。

可是呢,实际操作中,合同到底谁来管谁来执行,没人理会。

就像大街上的流浪猫,没人管,反正是大家的“责任”。

这种事儿不管谁来做,结果就会“放水流”——不管不顾,责任一推二推,最后扯皮不止。

施工进度出了问题,谁能负责?质量不过关,谁来担责?反正,大家一拍屁股走人,留下的是一堆烂摊子。

这样的局面,想不混乱都难。

然后,合同履行过程中,沟通不足也是个大问题。

项目方与施工方、供应商之间,明明都是一盘棋,结果大家的步伐却总是错乱。

一开始商量得好好的,签了合同,大家都信誓旦旦要执行,可一到实际操作中,谁也不太愿意按合同来办事,甚至有些人还抱着“谁让你签了这种合同”的态度,觉得能钻空子就钻。

沟通就变得特别少,大家互相之间的信息不对称,最终导致的是项目拖延,质量不达标。

建设工程合同管理存在的问题及改进措施

建设工程合同管理存在的问题及改进措施

建设工程合同管理存在的问题及改进措施一、建设工程合同管理存在的问题1.合同失衡建设工程合同往往存在委托方与承包方权利与义务的不平衡。

委托方常常处于被动地位,无法有效监督和控制工程进度和质量,承包方则可能缺乏相应的动力来切实履行合同义务。

2.法律知识不足委托方和承包方对建设工程合同的法律条款了解不足,导致在合同履行过程中容易发生争议和纠纷,影响工程进度和质量。

3.不合理的索赔要求承包方常常会因为一些不可预见的原因造成工程进度延误或者质量问题,而提出不合理的索赔要求,导致委托方产生额外的经济损失。

4.合同管理手段滞后由于合同管理手段的滞后,委托方难以及时获取工程进展情况和质量信息,承包方也难以及时获得委托方的反馈意见,造成信息传递不畅,影响合同履行的及时性和有效性。

5.合同管理流程不透明合同管理过程缺乏透明度,导致委托方和承包方在合同履行过程中缺乏互信和合作,增加合同履行风险,影响建设工程的顺利完成。

二、改进措施1.建立平衡的合同条款应该在建设工程合同中充分考虑委托方和承包方的利益,合理、平衡地分配双方的权利和责任。

在合同中加入相应的监督和约束条款,对双方进行规范和约束,保障合同的履行。

2.加强法律法规培训委托方和承包方应加强对建设工程合同相关法律法规的学习和培训,加强双方对于合同条款的理解和沟通,提高合同管理的专业化水平。

3.合理调整索赔机制应当建立合理的索赔机制,对于因为不可预见原因造成的工程延误或者质量问题,双方应当通过公正的评估程序来判定索赔的合理性,确保索赔要求的合理性和公正性。

4.引入信息化技术引入先进的信息化技术,建立合同管理信息系统,实现合同过程的全程可视化管理,提高合同管理工作的效率和透明度,保证双方的信息互通。

5.建立合同履行档案建立合同履行档案,记录合同履行的全过程,包括工程进度、质量情况、经济费用等,提供合同履行的有效依据,增强合同管理工作的透明度和法律效力。

6.加强风险管理合同管理中,委托方和承包方应当加强风险管理,提前对可能发生的风险进行分析和预警,建立应对措施,减少合同履行的风险,保证工程的稳定进行。

建设工程合同管理存在的问题及改进措施

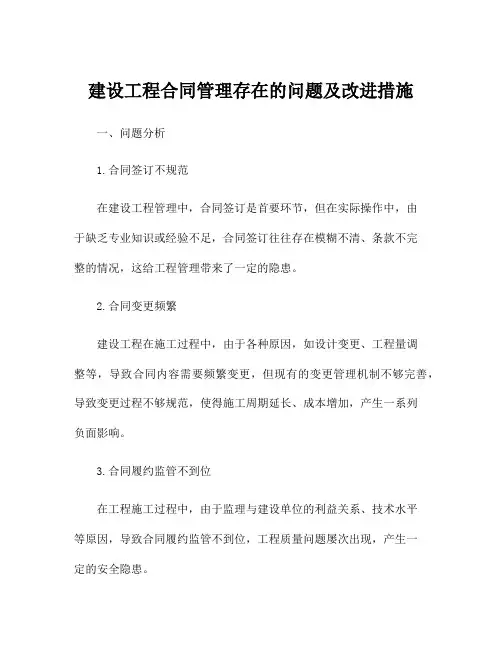

建设工程合同管理存在的问题及改进措施

建设工程合同管理存在的问题及改进措施一、问题分析1.合同签订不规范在建设工程管理中,合同签订是首要环节,但在实际操作中,由于缺乏专业知识或经验不足,合同签订往往存在模糊不清、条款不完整的情况,这给工程管理带来了一定的隐患。

2.合同变更频繁建设工程在施工过程中,由于各种原因,如设计变更、工程量调整等,导致合同内容需要频繁变更,但现有的变更管理机制不够完善,导致变更过程不够规范,使得施工周期延长、成本增加,产生一系列负面影响。

3.合同履约监管不到位在工程施工过程中,由于监理与建设单位的利益关系、技术水平等原因,导致合同履约监管不到位,工程质量问题屡次出现,产生一定的安全隐患。

4.索赔管理不规范在合同履行过程中,双方因合同条款不清晰或存在不同理解,经常出现索赔纠纷。

而在索赔管理中,由于证据不足、程序不规范等原因,导致索赔过程繁琐、效率低下。

二、改进措施1.加强专业能力培训针对建设工程管理人员的专业能力和知识水平,可以通过加强培训与学习,提高他们的合同管理水平,让他们了解合同签订的规范化流程、合同条款的解释与定性等内容。

2.完善合同管理制度建立健全的合同管理制度,规范合同签订、履约、变更等具体操作流程,明确各方责任及监督措施,提高合同管理工作的规范性与有效性。

3.加强监督与沟通建立合同监督机构,加强对合同履约过程的监督与管理,及时发现并解决履约过程中的问题,保障工程质量和安全。

4.设立专门的索赔处理机构为解决索赔纠纷问题,建议设立专门的索赔处理机构,吸纳专业人员与法律顾问,对涉及的索赔问题进行公正、公平、高效处理,减少纠纷的发生。

5.强化信息化管理利用现代化信息技术,建构建设工程合同管理的信息平台,包括合同签订、变更、履约等环节的信息记录与查询,提高合同管理效率,减少纸面工作,降低管理成本。

6.完善监管制度建立合同监管制度,加强对合同履约过程中各环节的监督与管理,确保合同履约的合法性和规范性,对于工程质量与工程安全保障将起到积极的作用。

建设工程施工合同管理存在的问题及对策

建设工程施工合同管理存在的问题及对策

建设工程施工合同管理存在的问题及对策建设工程施工合同管理,可真是个复杂的事儿。

大家想想,工地上一个个穿着安全帽,挥汗如雨的工人,背后却可能有着一堆纠纷和问题在暗涌。

咱们说,施工合同就像是盖房子的蓝图,没了这个,房子可就随时可能倒塌,或者说是歪歪扭扭,根本没法住人。

首先啊,很多时候,合同里的条款就像谜一样,让人摸不着头脑。

别说普通人了,就连那些“老油条”在读合同时,都是一脸懵。

你想想,法律术语一大堆,个个都像打了马赛克,让人听得云里雾里。

最重要的是,大家往往忽略了一些小细节,比如工期、付款方式,还有质量标准。

哎,别以为这都是小事,稍微一不注意,后面可就麻烦了。

就好比吃饭的时候,点了一道菜,结果上来的是另一道,真是气得人肝火旺。

再说说沟通。

工地上人多嘴杂,工人、监理、发包方、承包方,各自都有自己的想法和需求。

可是,你要是没有一个良好的沟通机制,大家的想法就会像牛头不对马嘴,根本对不上号。

就像是四个人在聊天,各自讲着各自的故事,最后却谁也听不懂谁在说什么。

真是一场“无声的交响乐”,各自为政,根本没法齐心协力。

合同的履行过程当中,很多时候会出现变更。

这本来是为了适应实际情况,但一旦没管好,就容易产生纠纷。

你看,施工中可能会遇到各种突发情况,像是天气突变、材料涨价、设计变更等等。

这些变化,没处理好就会引发大问题。

工地上,几个人围在一起讨论,结果一个说一套,最后闹得不可开交。

这就像打麻将,一张牌的变化,可能就让整个局面大变样。

合同管理的责任划分也常常让人头疼。

大家在签合同的时候,谁都想着自己是最聪明的,结果责任到头来却不明不白。

比如,工程延误了,谁来负责?是承包方还是发包方,或者说监理单位也有责任?这一问,大家又是一脸迷茫,最后结果就是互相推卸责任,搞得事情愈演愈烈。

真是让人哭笑不得。

咱们该如何解决这些问题呢?明确合同条款,真是个关键。

这就像咱们写作业,题目要看清楚了,才能做得对。

把合同里的每个条款都讲得明明白白,别让模糊的地方留下后遗症。

建设工程合同管理存在的问题

建设工程合同管理存在的问题

建设工程合同管理存在的问题及对策一、引言建设工程合同管理是确保工程建设顺利进行、维护各方合法权益、保障国家利益和公共利益的重要手段。

然而,在实际操作中,我国建设工程合同管理存在诸多问题,导致合同纠纷频繁,影响了工程建设的质量和效益。

本文旨在分析这些问题,并提出相应的对策。

二、建设工程合同管理存在的问题1. 合同签订阶段(1)合同主体不合法。

部分建设单位、施工单位不具备相应的资质,导致合同无效。

(2)合同内容不规范。

合同条款不完整、不明确,存在歧义和误解,容易引发纠纷。

(3)合同签订程序不规范。

合同签订过程中,未严格按照法定程序进行,如公开招标、竞争性谈判等。

(4)合同价格不透明。

工程造价虚高,存在阴阳合同、回扣等问题。

2. 合同履约阶段(1)合同履行不到位。

建设单位、施工单位不严格按照合同约定履行义务,导致工程质量、进度、投资等方面出现问题。

(2)违约行为严重。

合同违约现象普遍,违约责任难以落实。

(3)合同变更随意。

合同履行过程中,未经双方协商一致,擅自变更合同内容。

(4)工程款支付不规范。

工程款支付不按时、不到位,导致施工单位资金链断裂。

3. 合同结算阶段(1)工程量核算不准确。

工程量核算存在误差,导致结算纠纷。

(2)结算依据不充分。

结算过程中,缺乏完整的施工资料、验收资料等依据。

(3)结算程序不规范。

结算程序不公开、不透明,容易滋生腐败。

4. 合同纠纷处理阶段(1)纠纷处理机制不健全。

缺乏有效的合同纠纷处理机制,导致纠纷久拖不决。

(2)法律救济途径不畅。

合同纠纷当事人难以获得及时、公正的法律救济。

三、建设工程合同管理对策1. 完善法律法规体系加强建设工程合同管理的法律法规建设,明确合同管理的范围、程序、责任等,为合同管理提供有力的法律支持。

2. 强化合同主体资格审核严格审查建设单位、施工单位的资质,确保合同主体合法、合规。

3. 规范合同内容制定标准化的合同文本,明确合同条款,减少歧义和误解,确保合同的可操作性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

建设工程合同管理存在的问题及完善措施
本文对建设施工合同管理中存在的主要问题加以阐述,并提出相应完善措施。

标签:建设工程合同地位作用存在问题解决措施
1 合同在建设项目管理中的地位和作用
合同在建设项目管理过程中正在发挥越来越重要的作用。

任何一个建设项目的实施,都是通过签订一系列的承发包合同来实现的。

通过对承包内容、范围、价款、工期和质量标准等合同条款的制订和履行,业主和承包商可以在合同环境下调控建设项目的运行状态。

通过对合同管理目标责任的分解,可以规范项目管理机构的内部职能,紧密围绕合同条款开展项目管理工作。

因此,无论是对承包商的管理,还是对项目业主本身的内部管理,合同始终是建设项目管理的核心。

另外,施工合同是承发包双方履行义务、享有法律权利的依据,也是处理建设项目实施过程中各种争执和纠纷的法律证据。

2 目前建设施工合同管理中存在的主要问题
工程建设的复杂性决定施工合同管理的艰巨性。

目前我国建设市场发育尚不完善,建设交易行为尚不规范,使得建设施工合同管理中存在诸多问题,主要表现为:
2.1 合同双方法律意识淡薄,其主要表现在:
2.1.1 少数合同有失公正。

合同文件存在合同双方权利、义务不对等现象。

从目前实施的建设施工合同文本看,施工合同中绝大多数条款是对发包方制定的,其中大多强调了承包方的义务,对业主的制约条款偏少,特别是对业主违约、赔偿等方面的约定不具体,也缺少行之有效的处罚办法。

这不利于施工合同的公平、公正履行,成为施工合同执行过程中发生争议较多的一个原因。

2.1.2 合同文本不规范。

国家工商局和建设部为规范建筑市场的合同管理,制定了《建筑工程施工合同示范文本》,以全面体现双方的责任、权利和风险。

有些建设项目在签订合同时为了回避业主义务,不采用标准的合同文本,而采用一些自制的、不规范的文本进行签约。

通过自制的、笼统的、含糊的文本条件,避重就轻,转嫁工程风险。

有的甚至仍然采用口头委托和政府命令的方式下达任务,待工程完工后,再补签合同,这样的合同根本起不到任何约束作用。

2.1.3 “阴阳合同”充斥市场,严重扰乱了建筑市场秩序。

有些业主以各种理由、客观原因,除按招标文件签订“阳合同”,供建设行政主管部分审查备案外,私下与承包商再签订一份在实际施工活动中被双方认可的“阴合同”,在内容上与原合同相违背,形成了一份违法的合同。

2.1.4 建设施工合同履约程度低,违约现象严重。

有些工程合同的签约双方都不认真履行合同,随意修改合同,或违背合同规定。

2.1.5 合同索赔工作难以实现。

索赔是合同和法律赋予受损失者的权利,对于承包商来讲是一种保护自己、维护正当权益、避免损失、增加利润的手段。

而建筑市场的过度竞争,不平等合同条件等问题,给索赔工作造成了许多干扰因素,再加上承包商自我保护意识差、索赔意识淡薄,导致合同索赔难以进行,受损害者往往是承包商。

2.1.6 违法承包人利用其它承包商名义签订合同或超越本企业资质等级签订合同的情况普遍存在。

有些不法承包商在自己不具备相应建设项目施工资质的情况下为了达到承包工程的目的,非法借用他人资质参加工程投标。

并以不法手段获得承包资格,签订无效合同。

2.1.7 违法签订转包、分包合同情况普遍存在。

一些承包商为了获得建设项目承包资格,不惜以低价中标。

在中标之后又将工程肢解后以更低价格非法转包给一些没有资质的小的施工队伍。

这些承包商缺乏对承包工程的基本控制步骤和监督手段,进而对工程进度、质量造成严重影响。

2.2 不重视合同管理体系和制度建设。

一些建设项目不重视合同管理体系的建设。

合同归口管理、分级管理和授权管理机制不健全,谁都可以签合同,合同管理程序不明确,或有制度不执行,该履行的手续不履行,缺少必要的审查和评估步骤。

缺乏对合同管理的有效监督和控制。

2.3 专业人才缺乏也是影响建设项目合同管理效果的一个重要因素。

建设合同涉及内容多,专业面广,合同管理人员需要有一定的专业技术知识、法律知识和造价管理知识。

很多建设项目管理机构中,没有专业技术人员管理合同,或合同管理人员缺少培训,将合同管理简单地视为一种事务性工作。

甚至有的合同领导直接敲定由一般办公人员办理合同。

一旦发生合同纠纷,缺少必要的法律支援。

2.4 不重视合同归档管理,管理信息化程度不高,合同管理手段落后。

一些建设项目合同管理仍处于分散管理状态,合同的归档程序、要求没有明确规定,合同履行过程中没有严格监督控制,合同履行后没有全面评估和总结,合同管理粗放。

很多单位合同签订仍然采用手工作业方式进行,合同管理信息的采集、存储加工和维护手段落后,合同管理应用软件的开发和使用相对滞后。

没有按照现代项目管理理念对合同管理流程进行重构和优化,没能实现项目内部信息资源的有效开发和利用,建设项目合同管理的信息化程度偏低。

3 完善建筑工程施工合同管理,应该做好以下几个方面工作
3.1 加强对承包商的资质管理。

通过严把建筑承包商资质管理关,从总量上控制建筑施工队伍的规模,解决目前建筑市场上供求失衡与过度竞争问题,从根本上杜绝压级压价。

同时,各级建设行政主管部门要加强对承包商参与市场行为的监督管理,对承包商的违法行为要严肃处理,维护正常的建设市场环境,确保建筑市场的规范、健康发展。

3.2 加强工程招投标管理,建立与工程量清单相配套的工程管理制度、合同管理制度。

國家已经出台了招投标法,并全力推行工程量清单报价体制。

但在招标形式和方法上要兼顾业主和承包商的双方利益,过份追求招标过程的严格、完善,并不一定能达到的招标的最佳效果。

3.3 加大合同管理力度,保证施工合同全面履约。

为保证施工合同全面履行,建设行政管理部门应把施工合同管理工作列为整顿规范市场工作的重要内容。

要在严把审查关的基础上,加大合同履约管理力度,对资金不到位的项目不予办理工程报建手续,不得组织招投标,建设行政主管部门不予办理施工许可;坚决取缔垫资、带资施工现象,努力净化建筑市场,进一步维护承包商的合法利益。

3.4 加强合同法律意识,减少合同纠纷产生。

承包商由于缺乏法律和合同意识,在签订合同时,对其中合同条款往往未做详细推敲和认真约定,即草率签订,特别是对违约责任,违约条件未做具体约定,都直接导致了工程合同纠纷的产生。

因此,在签订合同过程中,承包商要对合同合法性、严密性进行认真审查,减少签订合同时产生纠纷的因素,把合同纠纷控制在最低范围内,以保证合同的全面履行。

3.5 加强合同管理体系和制度建设。

项目建设各方要重视合同管理机构设置、合同归口管理工作。

做好合同签订、合同审查、合同授权、合同公证、合同履行的监督管理。

建立健全合同管理制度,严格按照规定程序进行操作,以提高合同管理水平。

3.6 加强施工合同索赔管理工作,是培育和发展建设市场的一项重要内容。

我国工程承包双方在合同履行中对工程索赔认识不足,缺乏推行工程索赔所需的意识和动力。

因此,提高索赔意识是承包商亟待解决的问题。

施工合同是索赔的依据,索赔则是合同管理的延续。

合同管理索赔要求承包商在签订合同时要充分考虑各种不利因素,分析合同变更和索赔的可能性,采取最有效的合同管理
策略和索赔策略;在合同整个履行过程中,要随时结合施工现场实际情况,结合法律法规进行分析研究,以合理履行合同,这不仅有利于保护自己的合法权益。

更重要的是有利于企业尽快适应国际工程建设规范,提高企业未来生存能力。

3.7 加强合同及相关文件归档管理工作。

为合同顺利履行创造条件。

合同文本及相关资料同属重要法律文件,发生之后应及时建账并妥善保存。

重视合同文本而不重视相关资料归档的情况在建设领域普遍存在。

由于建设项目周期长,涉及专业多,面临情况复杂。

在经过一个长时间的建设过程之后,很多具体问题要依靠相应资料予以解决。

为此,做好资料归档工作决不是简单的文档管理问题,应专人负责,负责到底。

另外,要加快合同管理信息化步伐,及时应用先进管理手段,改善合同管理条件,不断提高管理水平。
