江苏09市政造价员真题及答案、评分标准(最终稿)
江苏省土建造价员考试试题及答案讲课稿

二○○九年江苏省建设工程造价员资格考试土建造价案例分析试卷本卷为案例分析题,初级做一~四题,共四题,总分100分;中级做三~六题,共四题,总分120分;高级做四~七题,共四题,总分120分;多做和漏做的题均不得分。
除注明外,人工工资单价、材料单价和施工机械台班单价全部以04年计价表中价格为准;文字与图形不同时,以文字说明为准;要求分析合理,结论正确,并简要写出计算过程。

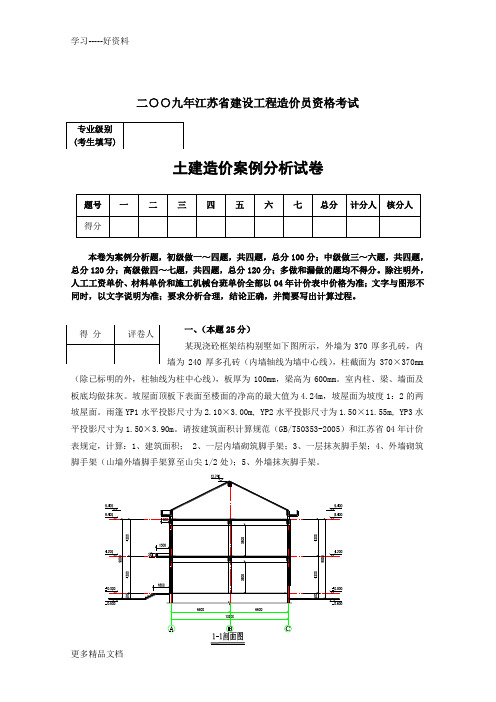

一、(本题25分)某现浇砼框架结构别墅如下图所示,外墙为370厚多孔砖,内墙为240厚多孔砖(内墙轴线为墙中心线),柱截面为370×370mm(除已标明的外,柱轴线为柱中心线),板厚为100mm ,梁高为600mm 。
室内柱、梁、墙面及板底均做抹灰。
坡屋面顶板下表面至楼面的净高的最大值为4.24m ,坡屋面为坡度1:2的两坡屋面。
雨篷YP1水平投影尺寸为2.10×3.00m, YP2水平投影尺寸为1.50×11.55m, YP3水平投影尺寸为1.50×3.90m 。
请按建筑面积计算规范(GB/T50353-2005)和江苏省04年计价表规定,计算:1、建筑面积; 2、一层内墙砌筑脚手架;3、一层抹灰脚手架;4、外墙砌筑脚手架(山墙外墙脚手架算至山尖1/2处);5、外墙抹灰脚手架。
二、(本题25分)某单独招标打桩工程,断面及示意如图所示,设计静力压预应力圆形管桩75根,设计桩长18m(9+9m),桩外径400mm ,壁厚35mm ,自然地面标高-0.45m ,桩顶标高-2.1m ,螺栓加焊接接桩,管桩接桩接点周边设计用钢板,根据当地地质条件不需要使用桩尖,成品管桩市场信息价为2500元/m 3。
本工程人工单价、除成品管桩外其他材料单价、机械台班单价按计价表执行不调整,企业管理费费率7%,利润费率5%,机械进退场费为6500元,检验试验费费率0.2%,临时设施费费率1.0%,安全文明施工措施费按1.8%,工程排污费费率1‰,建筑安全监督管理费费率1.9‰,社会保障费费率1.2%,公积金费率0.22%,税金费率3.44%,其他未列项目暂不计取,应建设单位要求管桩场内运输按定额考虑。
江苏省建设工程造价员资格考试(试题及答案)

二○○九年江苏省建设工程造价员资格考试(试题及答案)安装造价案例试卷本卷为案例分析题,电气初级做1、3、5题,给排水初级做2、4、5题,总分为100分。
中级做1、4、5、6或2、3、5、6题,总分为120分。
高级做1、4、5、7或2、3、5、7题,总分为120分。
要求分析合理,结论正确。
一、(本题初级50分,中高级40分)请根据给定的电气工程施工图,计算工程量并编制分部分项工程量清单。
(一)设计说明1、建筑物为砖混结构,净高为3.3m ,楼板为现浇,厚度为100mm 。
建筑物室内外高差0.3m 。
2、电源采用三相四线制、电缆埋地穿管入户,室外管道埋深0.8m 。
配线线路全部穿管暗敷BV2.5 2~3根穿PC16,4~5根穿PC20,其余穿管规格及敷设方式按系统图。
3、系统接地设在配电箱AL 下,采用-40×4镀锌扁钢,埋地敷设,埋深0.7m ;接地极采用镀锌园钢Φ25×2500;接地电阻要求≤1Ω。
4、配电箱AL 型号为PZ30,从厂家订购成品,尺寸为600×400×120,底边安装高度距地面1.5m 。
(二)答题要求1、进配电箱AL 的管线,仅计算电缆配管部分(出外墙1.5m ),不计算电缆的工作量。
2、尺寸在图纸中按比例量取(1:100)。
3、电气配管进入地坪或顶板的深度均按100mm 计算。
4、不考虑土方工程量。
二、(本题初级50分,中高级40分)请根据给定的给排水工程施工图,计算工程量并编制分部分项工程量清单。
(一)设计说明1、图中标高和管长以“m”,其余都以“mm”计。
2、给水管采用PPR管,热熔连接;排水管采用UPVC塑料排水管,胶水粘接。
3、给水管穿楼板应设钢套管(排水管不考虑),套管公称直径比给水管公称直径大二号,套管长度每处按250mm计。
4、室内给排水管道安装完毕且在隐蔽前,给水管需消毒冲洗并做水压试验,试验压力为1.0Mpa;排水管需做灌水试验。
2009年江苏省造价员考试土建案例试题及解析

2009年江苏省造价员考试土建案例试题一、某现浇砼框架结构别墅如下图所示,外墙为370厚多孔砖,内墙为240厚多孔砖(内墙轴线为墙中心线),柱截面为370×370mm(除已标明的外,柱轴线为柱中心线),板厚为100mm,梁高为600mm。
室内柱、梁、墙面及板底均做抹灰。
坡屋面顶板下表面至楼面的净高的最大值为4.24m,坡屋面为坡度1:2的两坡屋面。
雨篷YP1水平投影尺寸为2.10×3.00m, YP2水平投影尺寸为1.50×11.55m, YP3水平投影尺寸为1.50×3.90m。
请按建筑面积计算规范(GB/T50353-2005)和江苏省04年计价表规定,计算:1、建筑面积; 2、一层内墙砌筑脚手架;3、一层抹灰脚手架;4、外墙砌筑脚手架(山墙外墙脚手架算至山尖1/2处);5、外墙抹灰脚手架。
(2009t二)某单独招标打桩工程,断面及示意如图所示,设计静力压预应力圆形管桩75根,设计桩长18m(9+9m),桩外径400mm,壁厚35mm,自然地面标高-0.45m,桩顶标高-2.1m,螺栓加焊接接桩,管桩接桩接点周边设计用钢板,根据当地地质条件不需要使用桩尖,成品管桩市场信息价为2500元/m3。
本工程人工单价、除成品管桩外其他材料单价、机械台班单价按计价表执行不调整,企业管理费费率7%,利润费率5%,机械进退场费为6500元,检验试验费费率0.2%,临时设施费费率1.0%,安全文明施工措施费按1.8%,工程排污费费率1‰,建筑安全监督管理费费率1.9‰,社会保障费费率1.2%,公积金费率0.22%,税金费率3.44%,其他未列项目暂不计取,应建设单位要求管桩场内运输按定额考虑。
请根据上述条件按《建设工程工程量清单计价规范》(08)列出工程量清单(桩计量单位按“根”),并根据工程量清单按江苏省04计价表和09费用定额的规定计算打桩工程总造价。
(π取值3.14;按计价表规则计算送桩工程量时,需扣除管桩空心体积。
2009年江苏造价员考试案例解题解析

一、根据下表提供的子目名称及做法,请按04计价表填写所列子目的计价表定额编号、综合单价及合价,具体做法与计价表不同的,综合单价需要换算。
(人工工资单价、管理费费率、利润费率、不作说明的按计价表子目不做调整,项目未注明者均位于檐高20m 以内,一至六层楼之间。
)二、某公司办公室位于某写字楼三楼,平面尺寸如下图,墙体厚度除卫生间内墙为120mm 外,其余均为240mm ;门洞宽度:除进户门为1000mm 外其余均为800mm ,总经理办公室地面做法:断面为60*70mm 木龙骨地楞(计价表为60*50mm ),楞木间距及横撑的规格、序号 计价表编号子目名称及做法单位 数量综合单价(列简要计算过程) 合价说明1 12-94换 楼地面干硬性水泥砂浆粘贴600*600地砖 10m24.2 414.98-(10.83+35.61)+(45.97*0.28+0.303*162.16)=430.55 1808.31 根据附注4调整2 17-25换 墙面安装镜面不锈钢100mm 宽金属装饰条 10m21.8 1170.47+5.25*183.75=2135.16 3843.29 根据附注调整(定额按50mm 宽为准,实际宽度不同按比例计算)319-12换抹灰脚手架搭设高度14m 10m22042.13*(1+0.05*2)=46.34926.8根据附注1调整4 16-209换 凹凸线条几何图案造型单层双扇门润油粉、刮腻子、防火漆二遍 10m2 1 137.9*1.05*0.9=130.32 130.32根据P752表中凹凸线条几何图案造型系数1.05;根据P752表下附注2双扇门系数0.95 12-114换 切割石材面镶嵌弧形铜条(铜条单价6元/m ) 10m2 2.170.72+(16.8+7.75)*0.2*(1+0.25+0.12)+8.52*0.2+10.2*(6-2.8)=111.78234.74 根据附注2、3调整6 17-90换 花岗岩楼梯用旧地毯进行成品保护10m2 2.7 18.5*0.9=16.6544.96 根据附注调整间距同计价表,木龙骨与现浇楼板用M8*80膨胀螺栓固定,螺栓设计用量为50套,不设木垫块,免漆免刨实木地板面层,实木地板价格为160元/m2,硬木踢脚线毛料断面为150*20mm,设计长度为15.24m,钉在墙面木龙骨上,踢脚线油漆做法为刷底油、刮腻子、色聚氨酯四遍;总工办及经理室为木龙骨基层复合木地板地面;卫生间采用水泥砂浆贴250*250mm防滑地砖(25mm厚1:2防水砂浆找平层),防滑地砖价格3.5元/块;其余区域地面铺设600*600mm地砖。
2009案例试题加答案

‘;二○○九年江苏省建设工程造价员资格考试土建造价案例分析试卷本卷为案例分析题,初级做一~四题,共四题,总分100分;中级做三~六题,共四题,总分120分;高级做四~七题,共四题,总分120分;多做和漏做的题均不得分。
除注明外,人工工资单价、材料单价和施工机械台班单价全部以14计价定额中价格为准;文字与图形不同时,以文字说明为准;要求分析合理,结论正确,并简要写出计算过程。
一、(本题25分)某现浇混凝土框架结构别墅如下图所示,外墙为370厚多孔砖,内墙为240厚多孔砖(内墙轴线为墙中心线),柱截面为370×370mm(除已标明的外,柱轴线为柱中心线),板厚为100mm,梁高为600mm。
室内柱、梁、墙面及板底均做抹灰。
坡屋面顶板下表面至楼面的净高的最大值为4.24m,坡屋面为坡度1:2的两坡屋面。
雨篷YP1水平投影尺寸为2.10×3.00m, YP2水平投影尺寸为1.50×11.55m, YP3水平投影尺寸为1.50×3.90m。
请按建筑面积计算规范(GB/T50353-2013)和江苏省14计价定额规定,计算:1、建筑面积; 2、一层内墙砌筑脚手架;3、一层抹灰脚手架;4、外墙砌筑脚手架(山墙外墙脚手架算至山尖1/2处);5、外墙外侧面抹灰脚手架。
(以前的,新定额里面不好求);计算脚手架工程量并按14计价定额计价(自己出的题目)建筑面积和工程量计算表工程预算表(修改后)二、(本题25分)某单独招标打桩工程,断面及示意如图所示,设计静力压预应力圆形管桩75根,设计桩长18m(9+9m),桩外径400mm ,壁厚35mm ,自然地面标高-0.45m ,桩顶标高-2.1m ,螺栓加焊接接桩,管桩接桩接点周边设计用钢板,根据当地地质条件不需要使用桩尖,成品管桩市场信息价为2500元/m 3。
本 工程人工单价、除成品管桩外其他材料单价、机械台班单价按计价定额执行不调整,企业管理费费率7%,利润费率5%,大型机械进退场费为6500元,临时设施费费率1.0%,安全文明施工措施费按1.8%,工程排污费费率1‰,社会保险费费率1.2%,住房公积金费率0.22%,税金费率3.44%,其他未列项目暂不计取,应建设单位要求管桩场内运输按定额考虑。
09年江苏省市政造价员真题及答案、评分标准

二○○九年江苏省建设工程造价员资格考试市政造价案例分析试卷本卷共六题,为案例分析。
试题要求分析计算过程清晰。
π=3.142。
小数点保留位数:计算过程三位,结果二位,后一位四舍五入。
初级造价员考一至四题,总分100分,中级造价员考一至五题,总分120分,高级考二至六题,总分120分。
试题中对规范的“分部分项工程量清单综合单价计算表”进行了修改,请按栏目名称计算相应数据。

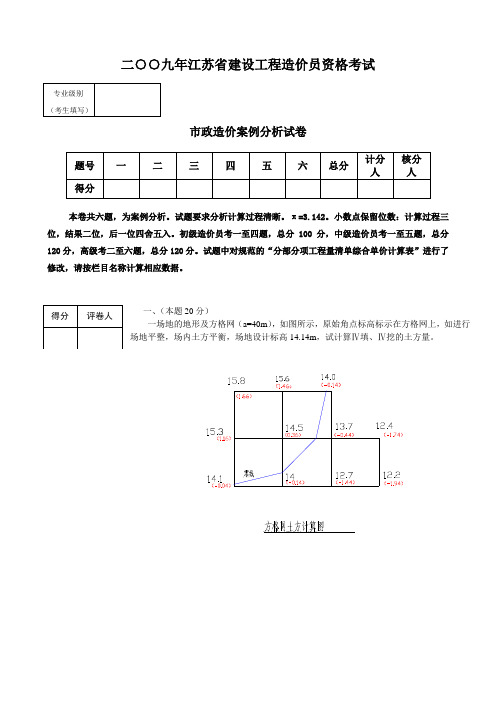

一、(本题20分)一场地的地形及方格网(a=40m ),如图所示,原始角点标高标示在方格网上,如进行场地平整,场内土方平衡,场地设计标高14.14m ,试计算Ⅳ填、Ⅳ挖的土方量。
二、(本题20分)请根据下表进行04市政计价表综合基价换算:三、(本题30分)某新建道路工程全长300m,工程起点处与原有道路相接。
道路面层宽10m,基层宽10.60m。
车行道结构组成:15cm厚二灰土底基层(配合比为石灰:粉煤灰:土=8:80:12)+25cm厚二灰碎石基层(配合比为石灰:粉煤灰:碎石=6:12:82)+20cm厚C30砼面层。
基层均厂拌人铺。
砼面层分两块板(即5m+5m)浇筑,每100m设置一道伸缝,缝宽2cm,使用16cm沥青木板+4cm沥青马蹄脂填缝,每5m设置一道缩缝,缝深4cm用沥青马蹄脂填缝,路面刻痕。
不考虑构造筋的设置。
请计算:1、该道路工程结构层的计价表工程量及清单工程量;2、根据《建设工程工程量清单计价规范》(08版)编制分部分项工程量清单。
分部分项工程量清单四、(本题30分)某排水管道采用国家标准图集设计,长度200m 。
设计采用内径D=600mm 钢筋砼管(2m 一节,单价122元/m ,人机配合下管。
),120°C15砼基础,基础下设10cm 厚中粗砂垫层,平接式钢丝网水泥砂浆接口, D1250mm 砖砌圆形污水检查井4座(在管线中间等距离布置,检查井投影面积超出管道基础的投影面积为1m 2/座)。
已知:土方需回填至原地面,管道、基础及垫层所占空间体积为0.67m 3/m ,检查井所占空间体积为8m 3/座。
2009年江苏省建设工程造价员资格考试(试题及答案)
2009年江苏省建设工程造价员资格考试(试题及答案)二○○九年江苏省建设工程造价员资格考试(试题及答案)专业级别(考生填写)安装造价案例试卷题号一二三四五六七总分计分人核分人得分本卷为案例分析题,电气初级做1、3、5题,给排水初级做2、4、5题,总分为100分。
中级做1、4、5、6或2、3、5、6题,总分为120分。
高级做1、4、5、7或2、3、5、7题,总分为120分。
要求分析合理,结论正确。
一、(本题初级50分,中高级40分)得分评卷人请根据给定的电气工程施工图,计算工程量并编制分部分项工程量清单。
(一)设计说明1、建筑物为砖混结构,净高为3.3m,楼板为现浇,厚度为100mm。
建筑物室内外高差0.3m。
2、电源采用三相四线制、电缆埋地穿管入户,室外管道埋深0.8m。
配线线路全部穿管暗敷BV2.5 2~3根穿PC16,4~5根穿PC20,其余穿管规格及敷设方式按系统图。
3、系统接地设在配电箱AL下,采用-40×4镀锌扁钢,埋地敷设,埋深0.7m;接地极采用镀锌园钢Φ25×2500;接地电阻要求≤1Ω。
4、配电箱AL型号为PZ30,从厂家订购成品,尺寸为600×400×120,底边安装高度距地面1.5m。
5、电气安装高度:序号名称型号规格安装高度备注1 单联单控开关 A86K11-10 底边距地1.3m2 双联单控开关A86K21-10 底边距地1.3m3 暗插座A86Z14A25 底边距地0.3m4 暗插座A86Z223A10 底边距地0.3m5 荧光灯YG2-2,2×36W 吸顶安装6 荧光灯YG2-1,1×36W 吸顶安装7 半圆球吸顶灯Φ350mm,32W 吸顶安装(二)答题要求1、进配电箱AL的管线,仅计算电缆配管部分(出外墙1.5m),不计算电缆的工作量。
2、尺寸在图纸中按比例量取(1:100)。
3、电气配管进入地坪或顶板的深度均按100mm计算。
2009江苏造价员考试理论卷
二○○九年江苏省建设工程造价员资格考试工程造价基础理论试卷(注意:请在答题卡上答题)一.单项选择题(共40题,每题1分,共40分。
每题的备选答案中,只有一个最符合题意)1. 建设工程项目的分类有多种形式,按建设用途划分的是( B )。
A.市政基础设施项目B.生产性建设项目C.自筹资金建设项目D.经营性工程建设项目2. 在一般工业和民用建筑工程中,不能作为分部工程的是( D )。
A.地面工程B.采暖工程C.屋面工程D.脚手架工程3. 建设单位领取工程施工许可证后,因故不能按期开工,应向发证机关申请延期,整个工程延期最长不得超过( B )。
A.三个月B.六个月C.九个月D.十二月4. 关于工程造价的特点,以下说法不正确的是( B )。
A.工程造价的大额性使其对宏观经济产生重大影响B.产品的差异性取决于工程造价的个别性差异C.工程造价在整个建设期中处于不确定的状态,直到竣工决算后才能最终确定工程的实际造价D.工程造价的兼容性首先表现在它具有两种含义,其次表现在工程造价构成因素的广泛性和复杂性5. 根据建设部《工程造价咨询企业管理办法》规定,乙级工程造价咨询企业从事工程造价咨询活动表述正确的是( C )。
A.只能在本省从事工程造价咨询业务B.不受行政区域和工程造价咨询业务规模限制C.只能在本省从事工程造价咨询业务且业务规模在5000万元以下D.不受行政区域限制但工程造价咨询业务规模在5000万元以下6. 根据建设部《注册造价工程师管理办法》有关造价工程师权利的规定,下列错误的说法是( A )。
A.发起设立工程造价咨询企业B.在本人执业成果文件上签字并盖执业印章C.参加继续教育D.保证执业活动成果质量7. 施工企业生产工人6个月以内的病假人员工资应列入( C )。
A.职工福利费 B.生产工人辅助工资 C.劳动保险费 D.工资性津贴8. 施工企业在施工现场搭设临时设施的支出应列入( D )。
A.分部分项工程费B.企业管理费C.工程建设其他费用D.措施项目费9. 不属于材料预算单价的组成部分是( C )。
江苏省建设工程造价员考试习题解答
2009年江苏省建设工程造价员(市政专业)考试辅导一、工程造价计价方式1、工程量清单计价建设工程造价=分部分项工程费+措施项目费+其他项目费+规费+税金其中:分部分项工程费中的单价应为综合单价,单价由人工费、材料费、机械费、管理费、利润组成措施项目费由通用措施项目费和专业措施项目费两部分组成,通用措施项目费中的现场安全文明施工措施费为不可竞争费用,应按规定计取。
其他措施费根据拟建工程的施工组织设计,按照分部分项工程量清单方式采用综合单价计价,应包括除规费、税金以外的全部费用。
通用措施项目费以费率计取,计费基础为分部分项工程费;专业措施项目费按工程量*综合单价计取。
其他项目措施费中暂列金额不宜超过分部分项工程费的10%,专业工程暂估价不包含规费和税金。
规费和税金应按规定计取,不得作为竞争性费用。
其中规费计费基础为分部分项工程费+措施项目费+其他项目费;税金计费基础为分部分项工程费+措施项目费+其他项目费+规费P169页应掌握计价表计费程序。
2、计价表计价方式按照江苏省计价表和费用计算规则,套用定额子目,计算出分部分项工程费、措施项目费、其他项目费、规费和税金的工程造假计价方式,清单组价中的二级子目采用计价表方式计价。
二、计价表及工程量清单《江苏省市政工程计价表》分八册,包括:通用项目、道路工程、桥涵工程、隧道工程、给水工程、排水工程、燃气与集中供热工程、路灯工程其中人工费单价按26元/工日计算,材料预算价格按2003年南京地区标准,机械台班价格按《江苏省施工机械台班费用定额》(2004年)管理费已三类工程的标准列入,利润则不分工程类别分专业按有关规定计取。
实际计算中应按现行的人工费,材料费、机械费调整,管理费按工程类别调整。
市政工程类别划分及有关规定见P111、附属工程按主体工程类别2、通用项目按主体工程类别3、必须满足2个指标确定工程类别。
4、桥梁总长度是指两个桥台结构最外边线之间的长度,(包括桥台基础最外边线的距离)5、电力工程按道路工程二类计取6、其余详见P11书中规定。
2009年江苏省造价员考试装饰真题及答案
二○○×年江苏省工程造价编审专业人员资格考试装饰造价案例分析试卷100分;中级做二~五题,共四题,总分120分;高级做二~四题及第六题,共四题,总分120分。
多做或漏做的题均不得分。
要求分析合理,结论正确,并简要写出计算过程。
一、(本题20分)合价,具体做法与计价表不同的,综合单价需要换算。
(人工工资单价、管理费费率、利润费率二、(本题20分) 某餐厅楼梯栏杆如下图所示。
采用型钢栏杆,成品榉木扶手。
设计要求栏杆25×25方管与楼梯用M 8×80膨胀螺栓连接。
木扶手漆聚酯亚光漆三遍。
型钢栏杆防锈漆一遍,黑色调和漆三遍。
装饰单位二级资质,人工按60元/工日计算,成品榉木扶手价格85元/m, 其余材料价格按照计价表。
(注:25×4扁钢0.79kg/m,25×25×1.5方钢管1.18 kg)。
1、计算1m长楼梯栏杆的型钢用量;2、编制1m长楼梯栏杆的工程量清单及其相应的综合单价。
(一)1m长楼梯栏杆的型钢用量(二)套用计价表子目综合单价计算表(三)三、(本题35分)某装饰二级施工企业承接某单位12层办公楼装饰工程,其中某房间楼面花岗岩铺贴如下图所示.。
“1”代表白色花岗岩,“2”代表黑色花岗岩,“3”代表米黄色花岗岩,“4”代表紫色花岗岩,墙体厚度240,四周采用200mm宽黑色花岗岩镶边,小圆直径d=2m,小圆直径D=4.8m。
施工时先在现浇板上刷素水泥浆一遍,结合层采用30mm厚干硬性水泥砂浆,施工完毕后进行酸洗打蜡。
假设白色、黑色、米黄色及紫色花岗岩的市场价格分别为510元/㎡、320元/㎡、580元/㎡、300元/㎡,其他材料价格按04计价表,人工单价为60元/工日。
1、按计价表规定计算复杂图案的工程量及各石材的定额含量2、请按清单计价规范和计价表规定,编制该房间楼面工程的分部分项工程工程量清单及其相应的综合单价。
(未作说明的按计价表规定不作调整)楼面拼花布置图 (门洞口宽度为1200mm)(二)套用计价表子目综合单价计算表(三) 分部分项工程量清单综合单价四、(本题分值25分)某卫生间墙面装饰如下图所示。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
二○○九年江苏省建设工程造价员资格考试市政造价案例分析试卷题号一二三四五六总分计分人核分人得分本卷共六题,为案例分析。
试题要求分析计算过程清晰。
π=3.142。
小数点保留位数:计算过程三位,结果二位,后一位四舍五入。
初级造价员考一至四题,总分100分,中级造价员考一至五题,总分120分,高级考二至六题,总分120分。
试题中对规范的“分部分项工程量清单综合单价计算表”进行了修改,请按栏目名称计算相应数据。
一、(本题20分)一场地的地形及方格网(a=40m),如图所示,原始角点标高标示在方格网上,如进行场地平整,场内土方平衡,场地设计标高14.14m,试计算Ⅳ填、Ⅳ挖的土方量。
二、(本题20分)请根据下表进行04市政计价表综合基价换算:序号项目名称单位计价表编号换算公式换算后的综合基价专业级别(考生填写)得分评卷人得分评卷人1 拆除4.6米深砖砌检查井10m31-605换596.36*1.31(定额说明是人工乘以系数1.31)781.232 支撑下人工挖沟槽二类土,深度4m以内,两侧抛土100m31-5换1277.77*1.433 现浇桥梁承台砼(砼为预拌泵送)10m34 人工拌合10%灰土基层厚25cm100m25 陆上送桩(S≤0.16m2)送桩长8米10m3三、(本题30分)某新建道路工程全长300m,工程起点处与原有道路相接。
道路面层宽10m,基层宽10.60m。
车行道结构组成:15cm厚二灰土底基层(配合比为石灰:粉煤灰:土=8:80:12)+25cm厚二灰碎石基层(配合比为石灰:粉煤灰:碎石=6:12:82)+20cm厚C30砼面层。
基层均厂拌人铺。
砼面层分两块板(即5m+5m)浇筑,每100m设置一道伸缝,缝宽2cm,使用16cm沥青木板+4cm沥青马蹄脂填缝,每5m 设置一道缩缝,缝深4cm用沥青马蹄脂填缝,路面刻痕。
不考虑构造筋的设置。
请计算:1、该道路工程结构层的计价表工程量及清单工程量;2、根据《建设工程工程量清单计价规范》(08版)编制分部分项工程量清单。
工程量计算表子目名称工程量计算公式单位数量备注分部分项工程量清单得分评卷人序号项目编码 项目名称 项目特征计量单位工程 数量四、(本题30分)某排水管道采用国家标准图集设计,长度200m 。
设计采用内径D=600mm 钢筋砼管(2m 一节,单价122元/m ,人机配合下管。
),120°C15砼基础,基础下设10cm厚中粗砂垫层,平接式钢丝网水泥砂浆接口, D1250mm 砖砌圆形污水检查井4座(在管线中间等距离布置,检查井投影面积超出管道基础的投影面积为1m 2/座)。
已知:土方需回填至原地面,管道、基础及垫层所占空间体积为0.67m 3/m ,检查井所占空间体积为8m 3/座。
请计算:1、依据本题所列条件及图示计算该排水管道工程计价表工程量及清单工程量(基础和井的模板不考虑);2、请参照04《江苏省市政工程计价表》(人工、材料、机械单价及管理费、利润费率均执行04年标准)按下列提供的表式计算所列项目的分部分项工程量清单综合单价。
工程量计算表子目名称工程量计算公式单位 数量 备注分部分项工程量清单综合单价计算表工程名称: 标段: 第 页 共 页 项目编码 项目名称混凝土管道铺设计量 单位工程量得分 评卷人1.5米120°1:0.550 90 50-1.5米120°清单综合单价组成明细编号 名称 单位 工程量 基价 合价计价表合价汇总(元) 清单项目综合单价(元)五、(本题20分)某简支板梁桥,桥宽38米;上部结构采用装配式预应力空心板梁,下部结构为:∮80cm 钻孔灌注桩基础(C20砼), C25砼承台,C25砼重力式桥台台身,具体设计布置见图如下(图中标高单位为m ):已知:桩顶标高0.45m 。
该桥台位于河中,桥台处河床平均标高1.5m ,水位标高3.0m ,钢护筒顶标高为4.0m 、底标高为-0.8m 。
桩基础部位土质为砂性土和粘性土。
凿除桩头按0.5m/根计,泥渣运输运距按5km 计。
机械竖拆、施工通道、凿除的废料弃置不考虑。
垫层尺寸同基础,支架平台按水上平台考虑。
人工、材料、机械、管理费费率、利润费率均执行04计价表单价及费率。
围堰不考虑。
请计算:1、一座桥台的桩基础、承台(不计算台帽和台身)的计价表工程量;2、按提供的表式计算该桥台桩基础的分部分项工程量清单综合单价;3、按提供的表式计算该桥台桩基础的单位工程招标控制价。
得分 评卷人计价表工程量计算表子目名称工程量计算公式单位数量备注分部分项工程量清单综合单价计算表工程名称:标段:第页共页项目编码项目名称机械成孔灌注桩计量单位工程量清单综合单价组成明细编号名称单位工程量基价合价计价表合价汇总(元)清单项目综合单价(元)桩基础单位工程招标控制价计算表序号汇总内容费率计算式金额(元)1 分部分项工程量清单计价合计2 措施项目清单计价合计2.1 脚手架2.2安全文明施工措施费(现场考评费率0.5%,并获省文明工地)3 其他项目清单计价合计100003.1 暂列金额100004 规费4.1 社会保障费4.2 安全生产监督费 1.9‰4.3 其他规费1%5 税金 3.44%6 小计建设工程招标价调整系数8%7 招标控制价六.(本题20分)某市政排水工程的施工合同为固定单价合同,按施工合同示范文本签订,合同签订后承包人编制的施工方案和进度计划已获监理工程师批准。
在承包人投标报价的其他项目清单零星工作项目计价表中,人工费单价为50元/工日。
该排水工程施工方案中明确:土方工程采用租赁1台斗容量为1m3的反铲挖掘机施工(租赁费1500元/台班,其中运转费用750元/台班),现场堆土,余土外运3000m3,7KM,清单综合单价为16.8元/ m3,综合单价如下。
得分评卷人工程内容单位数量综合单价/元定额号工作内容040101002001 挖沟槽土方m34500 16.81-236 挖掘机挖土斗容1m3内反铲装车m35000 4.21-261 装载机1m3内铲装松散土自铲自运60m内m32000 4.81-273 自卸汽车(4t)运土7km内m33000 15轻型井点降水,现场有天然水源,安、拆及台班单价按04年计价表确定,承包人挖掘机进出场费报价为2000元/次,双方约定5月11日开工,5月20日完工。
在实际施工中发生了如下几项事件,承包人提出了工期及费用补偿要求。
(1)因租赁的挖掘机大修,晚开工2天,造成人员窝工10工日;(2)施工过程中承包人发现原有轻型井点降水设施排水效果不明显,经查,实际情况与地质报告有偏差。
经过地质勘探复查,经监理工程师批准,5月14日在沟槽两边各加插一排井点, 共50根,于当日中午启动,6月5日中午停泵拆除。
承包人要求按04计价表支付5×357.95+5×142.98+22×506.51=13080.95元。
(3)因遇软土层,接到监理工程师5月15日停工的指令,进行地质复查,配合用工15个工日。
5月19日接到监理工程师于5月20日复工令,索赔机械费及点工费1500×5+50×15=4500元。
(4)5月19日监理工程师下达了沟槽开挖深度加深1.0m的设计变更通知单,承包人修正了施工方案,监理工程师进行了确认,实际增加土方开挖量1000 m3,为计算方便,假设实际增加挖方量全部为弃土,施工中承包人发现现场场地狭小,现场堆土只有500 m3,最终有1500 m3土由汽车短运800m,单价为7元/ m3。
承包人提出,由于施工条件变更,原挖土方综合单价已不准确,要求按实结算,计算内容为6000×4.2+4.8×2000+4000×15+1500×7=105300元。
(5)5月20日监理工程师下达了排水工程长度增加100米的设计变更通知单,承包人修正了施工方案,监理工程师进行了确认,实际增加土方开挖量500 m3,为计算方便,假设实际增加挖方量弃土比例与原来相同,承包人提出,由于变更,要求结算增加:500*16.8=8400元。
(6)5月21日—5月22日,因发生该地区罕见特大暴雨迫使开挖暂停,造成人员窝工10工日,索赔窝工费。
(7)5月23日,用5工日修复冲坏的永久性道路,挖掘机被水浸泡,修理花费1000元。
工程于5月24日恢复挖掘工作,最终于5月30日完毕。
(8)排水工程施工过程中由于开挖深度增加,增加换土回填1000 m3。
除土方及回填费用外,承包人要求增加相应的安全文明施工费、临时设施费、检验试验费。
(9)沟槽开挖结束后,承包人挖掘机即退场,回填时再次进场,承包人要求增加一次挖掘机进出场费2000元。
请审核:1、基坑开挖给承包人顺延工期多少天。
2、确定各项目费用是否应该支付给承包人,有数额的应明确费用数额。
(管理费及利润标准按04市政计价表,措施费及规费按08清单规范规定及09费用定额标准)费用名称是否应支付(简要写出理由)、支付金额(列出计算式)顺延工期挖掘机修理窝工费沟槽排水费地质复查点工机械费停置加深挖土方加长挖土方暴雨窝工修永久道路点工挖掘修理花费换土回填增加安全文明施工费检验试验费临时设施费挖掘机进出场费09市政造价员考试题答案第一题b1 0.36/(0.36+0.44)*40 18 c1 40-18 22 b2 0.36/(0.36+0.14)*40 28.8 c2 40-28.8 11.2 V挖1/6*18*28.8*0.36 31.10V填(40*40-1/2*18*28.8)*(0+0.44+1.44+0.14+0)/5 541.681、挖、填体积计算正确分别给10分,公式正确计算错误各给6分2、b1、c1、b2、c2计算正确各给2.5分第二题:1、计价表编写正确每题给1.5分2、换算公式正确每题给1.5分3、计算结果正确每题给1分序号项目名称单位计价表编号换算公式换算后的综合基价1 拆除4.6m深砖砌检查井10m31-605换596.36*1.31 781.232 支撑下人工挖沟槽二类土,深度4m以内100m31-5换1277.77*1.43 1827.213 桥梁承台泵送砼10m33-292换2566.6-370.5*0.15*1.42-47.98*1.42-96.45*0.5*1.42-71.31*0.5*1.422300.444 人工拌合10%灰土基层厚25cm100m22-48*2 -2-58*5948.85*2-56.62*5 1614.65 陆上送桩(S<=0.16m2)送桩长8米10m33-92换5972.37*2.75 16424.02第三题工程量计算表子目名称工程量计算公式备注20cmC30砼面层300×10=3000m2 1分计价表工程量养生300×10=3000m2 0.5分计价表工程量刻痕300×10=3000m2 0.5分计价表工程量伸缝:沥青木板(300/100)×10×0.16=4.8m2 1.5分计价表工程量伸缝:沥青马蹄脂(300/100)×10×0.04=1.2m2 1.5分计价表工程量缩缝:锯缝(300/5-1-2)×10=570m 1.5分计价表工程量缩缝:填沥青马蹄脂570×0.04=22.8m2 1.5分计价表工程量模板(300×3+10×3)×0.2=186m2 2分计价表工程量 25cm厂拌二灰碎石基层300×10.6=3180m2 1分计价表工程量二灰碎石顶层多合土养生300×10.6=3180m2 1分计价表工程量 15cm厂拌二灰土底基层300×10.6=3180m2 1分计价表工程量二灰土顶层多合土养生300×10.6=3180m2 1分计价表工程量整理路床300×10.6=3180m3 1分计价表工程量20cmC30砼面层300×10=3000m2 1分清单工程量25cm二灰碎石基层300×10.6=3180m2 1分清单工程量15cm二灰土底基层300×10.6=3180m2 1分清单工程量分部分项工程量清单序号项目编码项目名称项目特征计量单位工程数量1 040202004001 1分石灰、粉煤灰、土 0.5分2分1.厚度:15cm,2.配合比:石灰:粉煤灰:土=8:80:12,3.施工方式:厂拌人铺,m20.5分3180.002 040202006001 1分石灰、粉煤灰、碎(砾)石0.5分2分1.厚度:25cm,2.配合比:石灰:粉煤灰:碎石=6:12:82,3.碎(砾)石规格:25~40mm,4.施工方式:厂拌人铺,m20.5分3180.003040203005001 1分水泥混凝土0.5分2分1.混凝土强度等级、石料最大粒径:C30, 2.厚度:20cm,3.路面刻痕,4.伸缝制作 5.缩缝制作m20.5分3000.00第四题工程量计算表子目名称工程量计算公式备注挖4m内沟槽土方0.9*3*200+1*3*4=552m3 1分清单工程量(1.9+3*0.5)*3*200*1.025=2091.00m3 1分计价表工程量沟槽土方回填552-((200-0.95*4)*0.67+8*4)=388.55 1分清单工程量2091-((200-0.95*4)*0.67+8*4)=1927.55m3 1分计价表工程量土方余缺552-388.55=163.45m3 余方 1分清单工程量2091-1927.55*1.15=-125.68m3 缺方 1分计价表工程量D600mm钢筋砼管道铺设200m 1分清单工程量中粗砂垫层(200-0.95*4)*0.9*0.1=17.66m3 1分计价表工程量D600管道120°C15砼基础200-0.95*4=196.2m 1分计价表工程量D600钢筋砼管道铺设200-0.95*4=196.2m 1分计价表工程量平接式钢丝网水泥砂浆接口(40-0.95/2)/2*2+(40-0.95)/2*3=19.76*2+19.53*3=19*2+19*3=95个口1分计价表工程量管道截断每管段1根计5根 1分计价表工程量闭水试验200m 1分计价表工程量D1250mm圆形污水检查井4座井高3.0m内 1分清单工程量D1250mm圆形污水检查井4座井高3.0m内 1分计价表工程量井字脚手架4座 4m内 1分计价表工程量分部分项工程量清单综合单价计算表工程名称:标段:第页共页项目编码040501002001 项目名称混凝土管道铺设计量单位m 工程量200 清单综合单价组成明细计价表编号计价表名称计价表单位计价表工程量计价表基价计价表合价6-794 1 分管道砂垫层10m3 1.766 904.94 0.5 分1598.1246-4 1分D600平接式管道120°C15砼基础100m 1.962 4676.78 0.5分9175.8426-114 1分D600平接式砼管道铺设人机配合下管100m 1.962 13492.580.5分126472.4426-239 1分D600砼管道钢丝网水泥砂浆接口 120°管基10个口9.5 156.21 0.5分1483.9956-392 1分管道闭水试验管径600mm内100m 2 269.650.5分539.3006-869 1分D600mm内混凝土管截断有筋10根0.5 131.160.5分65.580计价表合价汇总(元)1分39335.28清单项目综合单价(元)2分196.68第五题工程量计算表子目名称工程量计算公式单位工程量备注∮80cmC25砼钻孔灌注桩基础(0.45+16.75)*24 m 412.80 清单工程量水上支架平台锤重1800kg(38.8-1.9*2+6.5)*(2.7+6.5) m2 1分381.80支架上埋设钢护筒(4-(-0.8))*24 m 0.5分115.20成孔∮80cm,孔深H=4+16.75=20.75m(1.5-(-16.75))*24 m 0.5分438.00泥浆制备 3.142*0.4*0.4*438*3 m3 0.5分660.57泥浆外运5km 3.142*0.4*0.4*438 m3 0.5分220.19灌注桩C20砼 3.142*0.4*0.4*(0.45+16.75+1)*24 m3 0.5分219.59凿除桩头 3.142*0.4*0.4*0.5*24 m3 0.5分6.03垫层C20砼(38.8*4.3+3*2.8*2)*0.1-3.142*0.4*0.4*24*0.1 m3 0.5分17.16承台C25砼(38.8*4.3+3*2.8*2)*1-3.142*0.4*0.4*24*0.2 m3 0.5分181.23承台模板(38.8*2+7.3*2+3*2)*1 m2 1分98.20 措施项目分部分项工程量清单综合单价计算表工程名称:标段:第页共页项目编码040301007001 项目名称机械成孔灌注桩计量单位m 工程量412.80 清单综合单价组成明细计价表编号计价表名称计价表单位计价表工程量计价表基价计价表合价3-571 搭、拆桩基础支架平台,水上支架,锤重1800kg 100m2 3.818 13962.30 1分53308.061 3-125 埋设钢护筒,支架上,∮<=800mm 10m 11.52 939.61 1分10824.307 3-138 回旋钻机钻孔,∮<=800mm,H<=40m,砂土、粘土10m 43.8 1450.95 1分63551.610 3-220 泥浆制作10m3 66.057 141.30 1分9333.854 3-221 泥浆运输,运距5km内10m3 22.019 932.36 1分20529.635 3-224 灌注桩砼,回旋钻孔10m3 21.959 3474.03 1分76286.225 3-596 凿除桩顶钢筋砼,钻孔灌注桩10m3 0.603 796.68 1分480.398计价表合价汇总(元)0.5分234314.09清单项目综合单价(元)1分567.62桩基础单位工程招标控制价计算表序号汇总内容费率计算式金额(元)1 分部分项工程量清单计价合计0.5分234314.092 措施项目清单计价合计1171.572.1 脚手架2.2安全文明施工措施费(现场考评费率0.5%,并获省文明工地)0.5分1171.573 其他项目清单计价合计100003.1 暂列金额100004 规费13256.23 4.1 社会保障费 2.5%0.5分6137.14 4.2 安全生产监督费 1.9‰0.5分4664.23 4.3 其他规费1%0.5分2454.86 5 税金 3.44%0.5分8900.72 6 小计267642.61建设工程招标价调整系数8%7 招标控制价1分246231.2第六题费用名称工程费用类别是否应支付(简要写出理由)、支付多少?工期地质复查停工5天,沟槽加深1000/5000*10=2天,沟槽加长500/5000*10=1天,罕见特大暴雨不可抗力2天,不可抗力后修复1天,共顺延工期11天。
