现场收方签证单

合集下载

签证单与收方单的区别

签证单与收方单的区别

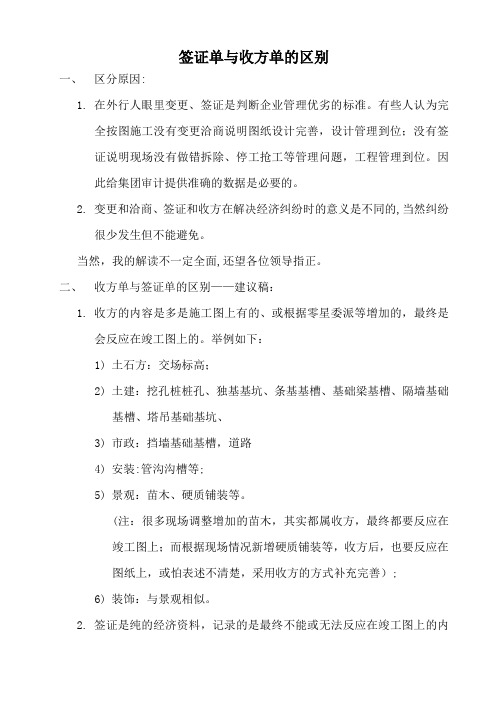

签证单与收方单的区别一、区分原因:1.在外行人眼里变更、签证是推断企业治理优劣的标准。

有些人认为完全按图施工没有变更洽商说明图纸设计完善,设计治理到位;没有签证说明现场没有做错撤除、停工抢工等治理问题,工程治理到位。

因此给集团审计提供精确的数据是必要的。

2.变更和洽商、签证和收方在解决经济纠纷时的意义是不同的,当然纠纷很少发生但不能预防。

当然,我的解读不肯定全面,还望各位领导指正。

二、收方单与签证单的区别——建议稿:1.收方的内容是多是施工图上有的、或依据零星委派等增加的,最终是会反响在竣工图上的。

举例如下:1)土石方:交场标高;2)土建:挖孔桩桩孔、独基基坑、条基基槽、根底梁基槽、隔墙根底基槽、塔吊根底基坑、3)市政:挡墙根底基槽,道路4)安装:管沟沟槽等;5)景观:苗木、硬质铺装等。

〔注:很多现场调整增加的苗木,其实都属收方,最终都要反响在竣工图上;而依据现场情况新增硬质铺装等,收方后,也要反响在图纸上,或怕表述不清楚,采纳收方的方法补充完善〕;6)装饰:与景观相似。

2.签证是纯的经济资料,记录的是最终不能或无法反响在竣工图上的内容,举例如下:1)土石方:已按交场标高完成平基,但总包进场后,有些地方微调的挖填,在竣工图是上无法反响土石方的,所以用签证的方法〔签字证实〕记录下来,作为结算的依据;2)土建:a)按原图已经施工,后变更发出,需要撤除,撤除局部是无法在竣工图上表达的,竣工图上表达的是变更后的内容;b)抢停类签证:由于各种原因,现场发生的停抢工,是双方依据实际情况发生的,原施工图没有、竣工图上也不可能有,用签证的方法记录;c)临时特别情况最终不能或无法反响在竣工图上的内容:比方二期缺水,临时修建的存水箱体〔二期因停水修建1.5*4*6米的存水临时设施等〕;比方由于栏杆公司的栏杆放在现场影响了总包的施工,栏杆公司又不来移动,那么委派首建实施形成签证,再给栏杆公司发违约扣款单,等等类似情况;3)市政:已按图施工道路发生变更的撤除等;4)安装:已对管沟沟槽收方甚至已经铺设管线,但由于设计变更,需要撤除原来铺设的管线、掩埋已经开挖的沟槽,就需要签证记录对方已经实施的工作;5)景观:已栽苗木更换位置签证;已按图施工完成后变更对之前图纸内容的签证等综上:签证表达主要是几个方面:已按原施工图施工后发生变更,对已按原图施工局部实在认签证——需记录好被撤除特的再次利用情况;◆依据我司的要求抢工、停工的补偿签证——做好事实记录,在开会商量前无效;◆总包、分包之间发生的争议、违约签证:如为总包实施事项,但又没及时完成,影响到分包,委派分包协助实施再从总包扣除等等类似签证;◆其它:如现场材料特别情况下的转运〔一般情况材料的二次及屡次转运已经含在合同价中〕◆特别说明:如遇工程施工图上原本没有,后来增加的,应以变更或洽商形式反响出来,而不是签证。

签证单与收方单的区别

签证单与收方单的区别

签证单与收方单的区别一、区分原因:1.在外行人眼里变更、签证是判断企业管理优劣的标准。

有些人认为完全按图施工没有变更洽商说明图纸设计完善,设计管理到位;没有签证说明现场没有做错拆除、停工抢工等管理问题,工程管理到位。

因此给集团审计提供准确的数据是必要的。

2.变更和洽商、签证和收方在解决经济纠纷时的意义是不同的,当然纠纷很少发生但不能避免。

当然,我的解读不一定全面,还望各位领导指正。

二、收方单与签证单的区别——建议稿:1.收方的内容是多是施工图上有的、或根据零星委派等增加的,最终是会反应在竣工图上的。

举例如下:1)土石方:交场标高;2)土建:挖孔桩桩孔、独基基坑、条基基槽、基础梁基槽、隔墙基础基槽、塔吊基础基坑、3)市政:挡墙基础基槽,道路4)安装:管沟沟槽等;5)景观:苗木、硬质铺装等。

(注:很多现场调整增加的苗木,其实都属收方,最终都要反应在竣工图上;而根据现场情况新增硬质铺装等,收方后,也要反应在图纸上,或怕表述不清楚,采用收方的方式补充完善);6)装饰:与景观相似。

2.签证是纯的经济资料,记录的是最终不能或无法反应在竣工图上的内容,举例如下:1)土石方:已按交场标高完成平基,但总包进场后,有些地方微调的挖填,在竣工图是上无法反应土石方的,所以用签证的方式(签字证实)记录下来,作为结算的依据;2)土建:a)按原图已经施工,后变更发出,需要拆除,拆除部分是无法在竣工图上表达的,竣工图上表达的是变更后的内容;b)抢停类签证:由于各种原因,现场发生的停抢工,是双方根据实际情况发生的,原施工图没有、竣工图上也不可能有,用签证的方式记录;c)临时特殊情况最终不能或无法反应在竣工图上的内容:比如二期缺水,临时修建的存水箱体(二期因停水修筑1。

5*4*6米的存水临时设施等);比如由于栏杆公司的栏杆放在现场影响了总包的施工,栏杆公司又不来移动,那么委派首建实施形成签证,再给栏杆公司发违约扣款单,等等类似情况;3)市政:已按图施工道路发生变更的拆除等;4)安装:已对管沟沟槽收方甚至已经铺设管线,但由于设计变更,需要拆除原来铺设的管线、掩埋已经开挖的沟槽,就需要签证记录对方已经实施的工作;5)景观:已栽苗木更换位置签证;已按图施工完成后变更对之前图纸内容的签证等综上:签证体现主要是几个方面:已按原施工图施工后发生变更,对已按原图施工部分的确认签证——需记录好被拆除特的再次利用情况;◆根据我司的要求抢工、停工的补偿签证--做好事实记录,在开会讨论前无效;◆总包、分包之间发生的争议、违约签证:如为总包实施事项,但又没及时完成,影响到分包,委派分包协助实施再从总包扣除等等类似签证;◆其它:如现场材料特殊情况下的转运(一般情况材料的二次及多次转运已经含在合同价中)◆特别说明:如遇工程施工图上原本没有,后来增加的,应以变更或洽商形式反应出来,而不是签证.变更、洽商是图纸的补充和完善,是图纸的一部分;3.过程中无法确定的,与经营管理部联系,逐渐完善。

现场收方签证单

现场收方签证单
(项目监理机构)
我方承担的工程,已完成相关准备工作,具备开工条件,申请于年月日开工,请予以审批。
施工单位(盖章)
项目经理(签字)
年 月 日
审核意见:
项目监理机构(盖章)
总监理工程师(签字、加盖执业印章)
年 月 日
审批意见:
建设单位(盖章)
建设单位代表(签字)
年 月 日
注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
现 场 签 证 单
证单编号:号
工程名称
签证日期
年 月 日
收方部位
签证内容
参加人员
施 工 单 位
监 理 单 位
建 设 单 位
施工现场负责人:
(签字):
年 月 日
监单位现场负责人:
(签字):
年 月 日
注:本收方表一式三份,建设、监理、施工单位各一份。

工程名称:
致:(建设单位)

挡土墙收方资料签证单怎么做(二)

挡土墙收方资料签证单怎么做(二)

挡土墙收方资料签证单怎么做(二)引言:在挡土墙施工中,收方资料签证单起到了重要的作用。

它记录了挡土墙施工过程中的各项资料和签证信息,为工程的顺利进行提供了保障。

本文将详细介绍挡土墙收方资料签证单的制作步骤和相关注意事项。

正文:1. 收方资料签证单的格式要求a. 确定收方资料签证单的标准格式;b. 根据具体工程要求,确定需要填写的信息和字段;c. 确保资料签证单有足够的空间和格式来记录各项资料。

2. 填写收方资料签证单的步骤a. 准备好相关资料和签证信息;b. 在资料签证单上填写项目、日期及相关编号;c. 逐项填写各项资料和签证信息;d. 确认填写的准确性和完整性;e. 签署并审阅收方资料签证单。

3. 注意事项a. 检查挡土墙施工过程中的各项资料和签证信息的准确性;b. 保证收方资料签证单与实际施工过程相符;c. 注意记录挡土墙施工过程中的关键环节和重要细节;d. 做好相关签证单的归档和备份工作。

4. 收方资料签证单的管理与使用a. 建立完善的收方资料签证单管理制度;b. 配备专人负责收方资料签证单的管理;c. 定期对收方资料签证单进行整理和归档;d. 根据需要,提供收方资料签证单的查询和使用。

5. 提高挡土墙收方资料签证单的质量a. 加强施工人员的培训和管理;b. 定期组织内部审核和评估工作;c. 提供必要的工具和设备,方便收方资料签证单的制作;d. 定期总结和分享挡土墙收方资料签证单的经验和教训。

总结:挡土墙收方资料签证单是挡土墙施工中的重要文件,其正确的制作和使用将有助于工程的顺利进行。

通过规范的格式要求、正确的填写步骤以及注意事项的把握,我们可以提高收方资料签证单的质量,并对挡土墙施工过程进行有效的管理和控制。

签证、收方单模板

签证、收方单模板
项目名称合同工程名称施工单位合同编号甲方参与人员乙方参与人员签证原因返工零星机械零星用工合同外增加的零星工程确定合同内约定工作内容的工程量其他签证部位原因草图内容及说明
工程收方确认单
收方日期:年月日编号:
项目名称
合同工程名称
施工单位
合同编号
甲方参与人员
乙方参与人员
收方部位、草图、内容、计算式及说明:
年月日
项目总经理:
年月日
分管总裁:
年月日
施工单位(章)
项目负责人(签字)
注:1、本单确认人签字齐全并盖章后生效;2、本单施工单位、甲方项目部、成控部和审计部各存一份。
施工单位
合同编号
甲方参与人员
乙方参与人员
签证原因
□返工□零星机械□零星用工□合同外增加的零星工程
□确定合同内约定工作内容的工程量□其他
签证部位、原因、草图、内容及说明:
签证费用计算明细(必要时提供附件):
签证总费用(大写)
建设单位审批签字栏(章)
造价工程师:
年月日
专业工程师:
年月日
成本经理:
年月日
技术负责人:
建设单位审批签字栏(章)
造价工程师:年月日 Nhomakorabea专业工程师:
年月日
成本经理:
年月日
技术负责人:
年月日
项目总经理:
年月日
分管总裁:
年月日
施工单位(章)
项目负责人(签字)
注:1、本单确认人签字齐全并盖章后生效;2、本单施工单位、甲方项目部、成控部和审计部各存一份。
工程签证确认单
签证日期:年月日编号:
项目名称
合同工程名称

签证单与收方单的区别

签证单与收方单的区别

签证单与收方单的区别之答禄夫天创作一、区分原因:1.在外行人眼里变动、签证是判断企业管理优劣的尺度。

有些人认为完全按图施工没有变动洽商说明图纸设计完善,设计管理到位;没有签证说明现场没有做错裁撤、停工抢工等管理问题,工程管理到位。

因此给集团审计提供准确的数据是需要的。

2.变动和洽商、签证和收方在解决经济纠纷时的意义是分歧的,当然纠纷很少发生但不克不及防止。

当然,我的解读纷歧定全面,还望各位领导指正。

二、收方单与签证单的区别——建议稿:1.收方的内容是多是施工图上有的、或根据零星委派等增加的,最终是会反应在竣工图上的。

举例如下:1)土石方:交场标高;2)土建:挖孔桩桩孔、独基基坑、条基基槽、基础梁基槽、隔墙基础基槽、塔吊基础基坑、3)市政:挡墙基础基槽,道路4)装置:管沟沟槽等;5)景观:苗木、硬质铺装等。

(注:很多现场调整增加的苗木,其实都属收方,最终都要反应在竣工图上;而根据现场情况新增硬质铺装等,收方后,也要反应在图纸上,或怕表述不清楚,采取收方的方式弥补完善);6)装饰:与景观相似。

2.签证是纯的经济资料,记录的是最终不克不及或无法反应在竣工图上的内容,举例如下:1)土石方:已按交场标高完成平基,但总包进场后,有些地方微调的挖填,在竣工图是上无法反应土石方的,所以用签证的方式(签字证实)记录下来,作为结算的依据;2)土建:a)按原图已经施工,后变动发出,需要裁撤,裁撤部分是无法在竣工图上表达的,竣工图上表达的是变动后的内容;b)抢停类签证:由于各种原因,现场发生的停抢工,是双方根据实际情况发生的,原施工图没有、竣工图上也不成能有,用签证的方式记录;c)临时特殊情况最终不克不及或无法反应在竣工图上的内容:比方二期缺水,临时修建的存水箱体(二期因停水修筑1.5*4*6米的存水临时设施等);比方由于栏杆公司的栏杆放在现场影响了总包的施工,栏杆公司又不来移动,那么委派首建实施形成签证,再给栏杆公司发违约扣款单,等等类似情况;3)市政:已按图施工道路发生变动的裁撤等;4)装置:已对管沟沟槽收方甚至已经铺设管线,但由于设计变动,需要裁撤原来铺设的管线、掩埋已经开挖的沟槽,就需要签证记录对方已经实施的工作;5)景观:已栽苗木更换位置签证;已按图施工完成后变动对之前图纸内容的签证等综上:签证体现主要是几个方面:◆已按原施工图施工后发生变动,对已按原图施工部分的确认签证——需记录好被裁撤特的再次利用情况;◆根据我司的要求抢工、停工的抵偿签证——做好事实记录,在开会讨论前无效;◆总包、分包之间发生的争议、违约签证:如为总包实施事项,但又没及时完成,影响到分包,委派分包协助实施再从总包扣除等等类似签证;◆其它:如现场资料特殊情况下的转运(一般情况资料的二次及多次转运已经含在合同价中)◆特别说明:如遇工程施工图上原本没有,后来增加的,应以变动或洽商形式反应出来,而不是签证。

道路工程量签证单

XXXXXXXXXXXXXXXXX北侧道路改造工程原始工程量收方单注:1.本表为现场手写页,记录要清晰、工整,不得涂改,参加收方人员现场签字确认。

2.本表仅一份原件,作为项目成本负责人整理《工程量签证单》的依据,是《工程量签证单》的有效附件。

施工单位可以复印。

XXXXXXXXXXX地块北侧道路改造工程原始工程量收方单注:1.本表为现场手写页,记录要清晰、工整,不得涂改,参加收方人员现场签字确认。

2.本表仅一份原件,作为项目成本负责人整理《工程量签证单》的依据,是《工程量签证单》的有效附件。

施工单位可以复印。

XXXXXXXXXXX地块北侧道路改造工程XXXXXXXXXXX地块北侧道路改造工程原始工程量收方单注:1.本表为现场手写页,记录要清晰、工整,不得涂改,参加收方人员现场签字确认。

3.本表仅一份原件,作为项目成本负责人整理《工程量签证单》的依据,是《工程量签证单》的有效附件。

施工单位可以复印。

XXXXXXXXX金三角地块北侧道路改造工程原始工程量收方单注:1.本表为现场手写页,记录要清晰、工整,不得涂改,参加收方人员现场签字确认。

2.本表仅一份原件,作为项目成本负责人整理《工程量签证单》的依据,是《工程量签证单》的有效附件。

施工单位可以复印。

XXXXXXXX金三角地块北侧道路改造工程原始工程量收方单二、计算式:1、C35混凝土:3m×2m×0.15m-3.14m×0.375²m×0.15m=0.83m³2、C12钢筋:40×3m+60×2m=240m×0.888m/kg=213.12kg3、.附图:业主单位:监理单位:施工单位:注:1.本表为现场手写页,记录要清晰、工整,不得涂改,参加收方人员现场签字确认。

2.本表仅一份原件,作为项目成本负责人整理《工程量签证单》的依据,是《工程量签证单》的有效附件。

施工单位可以复印。

签证单与收方单的区别

签证单与收方单的差别一、划分原由:1.在门外汉眼里更改、签证是判断公司管理好坏的标准。

有些人以为完整按图施工没有更改洽谈说明图纸设计完美,设计管理到位;没有签证说明现场没有做错拆掉、歇工抢工等管理问题,工程管理到位。

所以给公司审计供给正确的数据是必需的。

2.更改和洽谈、签证和收方在解决经济纠葛时的意义是不一样的,自然纠纷极少发生但不可以防止。

自然,我的解读不必定全面,还望各位领导指正。

二、收方单与签证单的差别——建议稿:1.收方的内容是多是施工图上有的、或依据零星委派等增添的,最后是会反响在完工图上的。

举比以下:1)土石方:交场标高;2)土建:挖孔桩桩孔、独基基坑、条基基槽、基础梁基槽、隔墙基础基槽、塔吊基础基坑、3)市政:挡墙基础基槽,道路4)安装:管沟沟槽等;5)景观:苗木、硬质铺装等。

(注:好多现场调整增添的苗木,其实都属收方,最后都要反响在完工图上;而依据现场状况新增硬质铺装等,收方后,也要反响在图纸上,或怕表述不清楚,采纳收方的方式增补完美);6)装修:与景观相像。

2.签证是纯的经济资料,记录的是最后不可以或没法反响在完工图上的内容,举比以下:1)土石方:已按交场标高达成平基,但总包进场后,有些地方微调的挖填,在完工图是上没法反响土石方的,所以用签证的方式(署名证明)记录下来,作为结算的依照;2)土建:a)按原图已经施工,后更改发出,需要拆掉,拆掉部分是没法在完工图上表达的,完工图上表达的是更改后的内容;b)抢停类签证:因为各样原由,现场发生的停抢工,是两方依据实质状况发生的,原施工图没有、完工图上也不行能有,用签证的方式记录;c)暂时特别状况最后不可以或没法反响在完工图上的内容:比方二期缺水,暂时修建的存水箱体(二期因停水修建 *4*6 米的存水暂时设备等);比方因为栏杆公司的栏杆放在现场影响了总包的施工,栏杆公司又不来挪动,那么委派首建实行形成签证,再给栏杆公司发违约扣款单,等等近似状况;3)市政:已按图施工道路发生更改的拆掉等;4)安装:已对管沟沟槽收方甚至已经铺设管线,但因为设计更改,需要拆掉本来铺设的管线、掩埋已经开挖的沟槽,就需要签证记录对方已经实行的工作;5)景观:已栽苗木改换地点签证;已按图施工达成后更改对以前图纸内容的签证等综上:签证表现主假如几个方面:已按原施工图施工后发生更改,对已按原图施工部分确实认签证——需记录好被拆掉特的再次利用状况;依据我司的要求抢工、歇工的赔偿签证——做好事实记录,在开会议论前无效;总包、分包之间发生的争议、违约签证:如为总包实行事项,但又没实时达成,影响到分包,委派分包辅助实行再从总包扣除等等近似签证;其余:如现场资料特别状况下的转运(一般状况资料的二次及多次转运已经含在合同价中)特别说明:如遇工程施工图上本来没有,以后增添的,应以更改或洽谈形式反响出来,而不是签证。

挡土墙收方资料签证单怎么做(一)

挡土墙收方资料签证单怎么做(一)引言概述:挡土墙是一种常见的土木工程结构,用于防止土地滑坡和土壤冲刷。

挡土墙收方资料签证单是指申请人提供的相关资料,以便进行工程施工前的审查和批准。

本文将探讨挡土墙收方资料签证单的制作和要求。

正文:一、项目概述1.1 说明挡土墙的设计目的和施工要求1.2 界定挡土墙的施工地点和规模1.3 提供工程方案和图纸,详细描述挡土墙的结构和材料要求1.4 确定施工周期和预计完成时间二、资料准备2.1 提供挡土墙土壤力学性质测试报告2.2 制定挡土墙土石方工程施工组织设计方案2.3 提供挡土墙施工现场平面图和剖面图2.4 编制挡土墙工程施工进度计划和人员配备表2.5 提供挡土墙相关设备和机械的备案登记证明三、施工方案3.1 制定挡土墙施工的具体方案和方法3.2 确定挡土墙的施工工艺和安全防护措施3.3 制定挡土墙的监理和质量验收方案3.4 提供相关施工人员的证书和资质文件3.5 阐述施工团队的组织和管理体系四、安全保障4.1 提供挡土墙工程安全施工计划和施工安全措施4.2 编制挡土墙相关设备和机械的安全操作规程4.3 提供施工现场的安全管理人员和培训记录4.4 注明使用的安全防护设备和个人防护用品4.5 检查工程施工现场的安全隐患并提供整改措施五、质量验收5.1 提供挡土墙施工质量计划和质量控制措施5.2 定期进行挡土墙工程的质量检测和检验5.3 记录挡土墙施工过程中的关键节点和质量控制措施5.4 编制挡土墙工程验收标准和验收报告5.5 提供施工方对挡土墙工程质量的保修承诺总结:挡土墙收方资料签证单的制作包括项目概述、资料准备、施工方案、安全保障和质量验收等内容。

项目概述中需明确挡土墙的设计目的和施工要求;资料准备中需提供相关测试报告、施工图纸和进度计划等资料;施工方案中需阐述具体施工方法和管理体系;安全保障中需提供安全施工计划和防护措施;质量验收中需进行质量检测和编制验收标准。

工程量签证单(含草签)

表格15
工程量收方(签证)单
编号:
工程名称: 部位:
施工单位申报签证情况说明
简图及工程量计算式
备注
施工单位(盖章):经Biblioteka 人:负责人:年 月 日
监理单位(盖章):
现场监理:
总监:
年 月 日
跟审单位(盖章):
经办人:
负责人:
年 月 日
建设单位(盖章)
市政/房建工程部:
年 月 日
合同预算部:
年 月 日
表格16
工程量原始收方(签证)单
编号:
工程名称: 部位:
施工单位申报签证情况说明
简图及工程量计算式
备注
施工单位:
经办人:
负责人:
年 月 日
监理单位:
现场监理:
总监:
年 月 日
跟审单位:
经办人:
负责人:
年 月 日
建设单位
市政/房建工程部:
年 月 日
合同预算部:
年 月 日
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
