现场收方签证单(施工便道)
工程现场收方签证单 001

4、人工原土夯实:(3.2m+16.1m+19.1m+15.9m+10.5m)*0.6m=38.88m2;
5、预埋电缆排管CPVC-Φ200(壁厚8mm):(3.2m+16.1m+19.1m+15.9m+10.5m)*2=129.6m;
6、浇筑商品砼C15混凝土100mm厚垫层:(3.2m+16.1m+19.1m+15.9m+10.5m)*0.6m*0.1m=3.888m;16.1m+19.1m+15.9m+10.5m)*(0.6m*0.5m-3.14*0.1m*0.1m*2)=15.371m3;
11、恢复人行道透水砖新做:(15.9m+10.5m)*0.75m=19.8m2;
12、检查井2座:
检查井C20垫层10cm厚:1m*1m*0.1m*2=0.2m3,
检查井砌砖:1m*4*0.8m*0.24m*2=1.536m3,
检查井内侧壁抹灰:1m*4*0.8m*2=6.4m2,
检查井复合型双篦式井盖2套(1000mm*1000mm)。
8、人工回填夯实电缆排管沟顶:(3.2m+16.1m+19.1m)*0.6m*0.9m+(15.9m+10.5m)*0.7m*0.75m=34.596m3;
9、恢复C20砼便道10cm厚:1.7m*1.5m*0.1m=0.255m3,模板:1.7m*0.1m*2=0.34m2;
10、恢复C20砼人行道垫层20cm厚:(15.9m+10.5m)*0.75m*0.2m=3.96m2;
现场收方签证单

我方承担的工程,已完成相关准备工作,具备开工条件,申请于年月日开工,请予以审批。
施工单位(盖章)
项目经理(签字)
年 月 日
审核意见:
项目监理机构(盖章)
总监理工程师(签字、加盖执业印章)
年 月 日
审批意见:
建设单位(盖章)
建设单位代表(签字)
年 月 日
注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
现 场 签 证 单
证单编号:号
工程名称
签证日期
年 月 日
收方部位
签证内容
参加人员
施 工 单 位
监 理 单 位
建 设 单 位
施工现场负责人:
(签字):
年 月 日
监单位现场负责人:
(签字):
年 月 日
注:本收方表一式三份,建设、监理、施工单位各一份。
工
工程名称:
致:(建设单位)
现场收方及签证单

监理单位:
建设单位:
现场收方及签证单
编号:02-1
工程名称

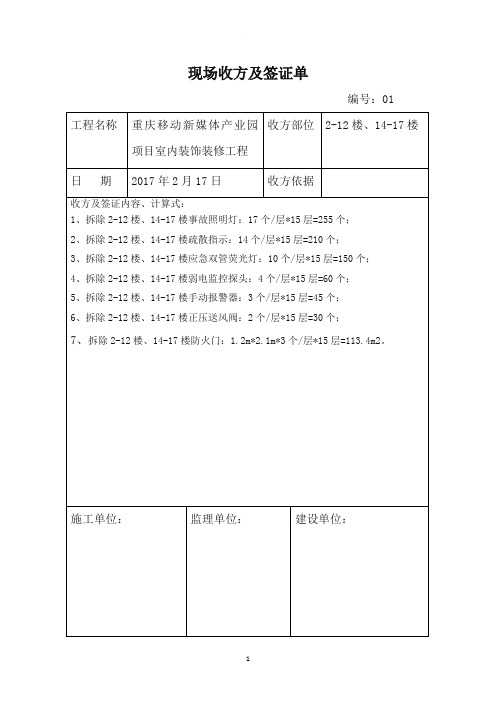

重庆移动新媒体产业园项目室内装饰装修工程
收方部位
2、3、4、5、7、9、10楼
日期
2017年3月3日
收方依据
工作联系单001
收方及签证内容、计算式:根据工作联系单001要求:因平面布局调整,拆除按施工图已完成的工程。
一、10楼
1、新做隔墙轻钢龙骨:(4.73m+4.8m+5.2m+4.9m)*3.26m=63.99m2。
1、新做轻钢龙骨隔墙,单面12mm厚防火纸面石膏板:(3.66m+4.72m+3.26m+4.65m)
*3.26m=53.11m2。
2、新做隔墙轻钢龙骨:9.5m*0.6m=5.7m2。
3、新做M5红砖砌体:(3.66m+4.72m+3.26m+4.65m)*0.12m*0.1m=0.2m3。
二、11楼
3、天棚木基层拆除:19.86m2。
施工单位:
监理单位:
建设单位:
现场收方及签证单
编号:03
工程名称
重庆移动新媒体产业园项目室内装饰装修工程
收方部位
11、12楼
日期
2017年3月7日
收方依据
工作联系单001
收方及签证内容、计算式:根据工作联系单001要求:因平面布局调整,拆除按施工图已完成的工程。
一、12楼
2、新做M5红砖砌体:0.9m*0.12m*0.1m=0.01m3。
八、拆除
1、拆除隔墙轻钢龙骨:63.99m2+26.67m2+68.44m2+13.04m2+8.15m2+19.56m2
现场工程签证单

现场工程签证单什么是现场工程签证单?现场工程签证单是指建设工程施工过程中,由业主或监理单位向施工单位发放的一种证明文件,用于确认变更设计、工作量、工程质量等方面的措施。
签证单的作用监管工程签证单上记录了工程变更前后的情况,有助于监理或业主对工程更换、增加或减少等情况进行监管,确保工程建设工作遵从法律、规定以及协议条款等。
控制工程成本签证单能够记录对生产变更等工作的变化,有助于估算工作成本,协助业主和监理单位管理施工成本并控制财务风险。
有利于工程质量管理签证单可以记录工程中变化的情况,有助于监理或业主对工程质量的变化进行控制和评估,提高工程的质量和安全等水平。
签证单的内容签证单一般包括以下主要内容:工程概况签证单上首先需要记录工程的基本情况,例如工程名称、工程地点、工程期限和所有方的联系信息。
变更内容签证单记录变更内容的详情,包括增加、减少或修改等内容。
并且要明确变更的具体位置、单位和数量等细节信息。
质量评估签证单上需要记录变更前后工程的质量评估,包括评估指标和成果等信息。
增加或减少的工程费用签证单上需要记录工程的具体费用变化,明确变更前后的费用数以及由谁承担。
相关方确认签证单需要相关方对变更内容签字确认,确认该变更是合法的,并且符合法律、规定以及合同条款等。
签证单的填写流程1.变更需求提出。
施工或设计单位的工作人员向监理或业主单位提出变更需求,填写转工单,附上设计变更或施工方案,已实现变更合规、经济、技术的稳定效果。
2.变更需求审批。
监理或业主单位对变更需求进行审批。
审批结果涉及到设计方案、施工方案、成本核算的调整。
3.内部签证单编制。
监理或业主单位对涉及变更内容的监管单编制审核。
4.施工单位签认。
施工单位工作人员签认变更内容,并及时提交监理方审核,用于证明其接受了需要的变更工作。
5.监理审核。
监理单位审核施工单位提交的签证单的真实性,并核实变更工作的参数及其相应测量数据。
签证单的注意事项签字规范签证单上的签名应具有诚信性,不得存在代签、重复签等问题,签名部位应和填写内容相符。
收方(签证)单

竣尊〃******项目工程收方(签证)单
编号:工程名称***“竣尊.****国际”小区工程
建设单位:重庆***房地产开发有限公司监理单位:重庆****建设工程咨询有限公司工施工单位:重庆精物实业(集团)有限公司
收方(签证部位):“*****〃***国际”项目公路排水沟
收方(签证内容):我单位于2014年8月1日应甲方指令修建场内公路排水沟,排水沟总长度374米:
其中人工踢打C20砼路面16米长,体积为0.5*0.2*16=1.6立方,挖土方16*0.2*0.5=1.6立方。
人工开挖排水沟88米,其中开挖土方22*0.8=17.6立方,开挖软质软22*0.2=4.4立方。
机械开挖排水沟270米。
其中开挖土方135*0.4=54立方,开挖软质岩135*0.6=81立方。
表面抹C15细石砼清光面:88*1.5*0.05=6.6立方。
人工、机械、材料以当期核价单价格进行组价。
请建设单位酌情予以补助
附件:1边沟收方表
签字栏:
建设单位:(签字)现场代表:
年月日监理单位:(签字)
现场监理工程师:
年月日
施工单位:(签字)
现场负责人:
年月日。
建筑施工现场签证单(模板)

施工单位:合同名称:签证编号:(连续编号)
事项名称
适用范围
(注明对应的图纸楼号、轴线;适用的房型及楼层)
提出时间:
提出方
□项目筹建处 □承建单位 □其它(请注明)
签证
原因
施
工前
变更
内容
(如附有图纸请注明)
注:1、签证单审批通过后,由项目筹建处分施工单位、分合同连续编号(总包需分专业);
项目筹建处:
建设单位
(5千元以下项目筹建处负责人同意即可;超过5千元需报公司会签)(盖章)来自监理单位(盖章)
施工单位
(签字即表示同意按本变更施工)
(盖章)
施 工 后
完成情况
实施完成时间;及质量状况;
监理工程师:项目筹建处:
乙方报送价
(附每单的结算书)
乙方预算员:
注:本单由项目筹建处负责填写。提出部门、项目筹建处、工程部各一份,施工方两份。无建设单位(或项目筹建处)公章不作为结算依据。
2、不盖建设单位(或项目筹建处)公章无效;
3、没有完成情况说明,工程部不予以结算;
4、技术核定以建设单位(或项目筹建处)最后认可为准,重要的技术核定需设计院确认。
5、超过5千元的现场签证请在本单空白处加盖如下会签章:
重大变更签证会签章
工程部经理
副 总 经 理
总 经 理
现场工程师:
价
格
(确定造价或确认结算办法)
施工便道签证单

工程名称:xx县xx污水处理工程编号:001建设单位xx建设投资有限公司监理单位xx建设工程监理有限公司施工单位xx建筑工程有限责任公司工程部位施工便道路肩墙说明:图中桩号和高程单位为米,其余均为毫米。
施工单位:年月日监理单位:年月日建设单位:年月日建设单位xx投资有限公司监理单位xx建设工程监理有限公司施工单位xx建筑工程有限责任公司工程部位施工便道路肩墙说明:图中桩号和高程单位为米,其余均为毫米。
施工单位:年月日监理单位:年月日建设单位:年月日建设单位xx建设投资有限公司监理单位xx建设工程监理有限公司施工单位xx建筑工程有限责任公司工程部位施工便道路肩墙说明:图中桩号和高程单位为米,其余均为毫米。
施工单位:年月日监理单位:年月日建设单位:年月日建设单位xx建设投资有限公司监理单位xx建设工程监理有限公司施工单位xx建筑工程有限责任公司工程部位施工便道路肩墙说明:图中桩号和高程单位为米,其余均为毫米。
施工单位:年月日监理单位:年月日建设单位:年月日建设单位xx建设投资有限公司监理单位xx建设工程监理有限公司施工单位xx建筑工程有限责任公司工程部位施工便道路肩墙说明:图中桩号和高程单位为米,其余均为毫米。
施工单位:年月日监理单位:年月日建设单位:年月日建设单位xx建设投资有限公司监理单位xx建设工程监理有限公司施工单位xx建筑工程有限责任公司工程部位施工便道路肩墙说明:图中桩号和高程单位为米,其余均为毫米。
施工单位:年月日监理单位:年月日建设单位:年月日建设单位xx建设投资有限公司监理单位xx建设工程监理有限公司施工单位xx建筑工程有限责任公司工程部位施工便道路肩墙说明:图中桩号和高程单位为米,其余均为毫米。
施工单位:年月日监理单位:年月日建设单位:年月日建设单位xx建设投资有限公司监理单位xx建设工程监理有限公司施工单位xx建筑工程有限责任公司工程部位施工便道路肩墙说明:图中桩号和高程单位为米,其余均为毫米。
工程施工便道签证单范本

工程施工便道签证单范本一、签证单基本信息1. 签证单编号:________2. 工程名称:________3. 施工单位:________4. 建设单位:________5. 签证日期:________二、签证内容1. 签证原因:由于工程施工需要,为确保工程进度和施工安全,需要在施工现场附近修建一条便道,以便施工材料和设备的运输。
2. 签证工程内容:便道修建工程,包括道路平整、排水设施、路面铺设等。
3. 签证工程量:根据施工图纸和实际需求确定便道长度、宽度和厚度等参数,具体工程量如下:- 便道长度:________米- 便道宽度:________米- 便道厚度:________米4. 签证单价:根据市场行情和甲方要求,便道修建工程单价为每平方米________元。
5. 签证总价:根据签证工程量和签证单价计算,签证总价为________元。
三、签证流程1. 施工单位根据工程施工需要,向建设单位提出便道修建的签证申请。
2. 建设单位对签证申请进行审核,同意后签字确认。
3. 施工单位根据签证内容进行施工,并确保施工质量。
4. 施工完成后,施工单位向建设单位提交签证单和施工验收报告。
5. 建设单位对施工验收报告进行审核,确认无误后签字确认。
6. 签证单生效,施工单位按照签证内容进行支付。
四、签证注意事项1. 签证单必须以书面形式提交,并确保手续齐全。
2. 签证内容应明确,项目要清楚,数量要准确,单价要合理。
3. 签证要及时,在施工中随发生随进行签证,应当做到一次一签证,一事一签证,及时处理。
4. 甲、乙双方代表应认真对待签证工作,提高责任感,遇到问题双方协商解决,及时签证,及时处理。
五、违约责任1. 施工单位未按照签证内容进行施工,甲方有权要求施工单位承担违约责任。
2. 建设单位未按照签证内容进行支付,施工单位有权要求建设单位承担违约责任。
六、争议解决如在签证过程中发生争议,甲、乙双方应首先协商解决。
协商不成的,可以按照合同约定的争议解决方式进行解决。
