尊敬的领导、同事们:大家好!在这一年的尾矿库监理工作中,我已经历了许多挑战和收获。

现在,我将对过去一年的工作进行总结和回顾。

首先,我想说一下在过去的一年里,我对尾矿库监理工作的认识和理解得到了极大的提升。

通过与不同尾矿库项目的工程师和技术人员的交流和合作,我对尾矿库建设的各个方面都有了更深入的了解,包括设计规范、施工程序、监测方法等等。

这些经验对我今后的工作将会非常有帮助。

其次,我在过去一年中积累了丰富的实际工作经验。

不仅仅是在办公室里对文档进行审查和整理,我还经常深入到尾矿库施工现场进行实地检查和检测工作。

通过亲身参与项目的实际工作,我更加深刻地认识到尾矿库建设工程的难度和重要性。

我学会了如何正确理解施工图纸、配合工程师进行工程质量检验、组织和安排施工人员等等。

这些实践经验的积累对于我来说非常宝贵。

在工作中,我也遇到了一些挑战和问题。

首先,我们的项目经常受到时间紧迫和各种不可预见的困难的影响。

这要求我能够在压力下工作,并及时解决问题。

其次,由于尾矿库监理工作的专业性和复杂性,我时常需要不断学习和提升自己的技术和知识水平。

我积极参加相关培训课程和研讨会,不断拓宽自己的专业视野。

另外,有效的沟通能力和团队合作精神也是我在工作中需要进一步提升的地方。

在未来的工作中,我将继续努力,提高自己的工作能力和水平。

首先,我会进一步加强对尾矿库建设相关法律法规和标准的学习,确保自己具备足够的专业知识。

其次,我会增强自己的沟通与协调能力,与项目组内外人员保持良好的合作关系。

同时,我还会注重团队合作,促进团队之间的协作和互助。

只有通过不断学习和提高自己,才能更好地完成尾矿库监理工作,保护环境和人民的利益。

最后,我要感谢领导和同事们对我的信任和支持。

感谢你们在我遇到问题时给予的帮助和鼓励。

在未来的工作中,我会努力以更高的标准和更优秀的工作质量来回报大家的支持和关爱。

对于我来说,过去的一年是充满挑战和机遇的一年。

在工作中,我收获了很多宝贵的经验和教训,也取得了一些成果。

尾矿库监理年终总结

尾矿库监理年终总结

尾矿库监理年终总结1. 背景介绍尾矿库是矿山生产过程中产生的废弃物储存场所,其监理工作的目的是确保尾矿库的安全、环保和可持续运营。

本文将对过去一年的尾矿库监理工作进行总结,回顾工作亮点与问题,并提出未来的改进方向。

2. 工作亮点在过去一年的监理工作中,我们取得了以下亮点成绩:2.1 定期检查与维护我们按照预定的计划,定期对尾矿库进行检查与维护,确保其设施设备的正常运行。

定期巡视和维护有助于发现潜在问题,及时采取措施进行修补和改进。

2.2 环境监测与报告我们加强了对尾矿库周边环境的监测,并及时向相关部门提交监测报告。

这有助于及早发现环境污染问题,保护周边生态环境的健康。

2.3 安全培训与演练我们组织了定期的安全培训和应急演练,提高了监理人员的应急处理能力和安全防范意识。

通过培训和演练,我们有效应对了一些突发事件,保障了尾矿库的安全运营。

3. 工作问题在一些方面,我们也面临了一些挑战和问题,需要在未来的工作中得到解决和改进:3.1 信息化建设尾矿库监理工作需要大量的数据收集和处理,但目前我们的信息化建设还较为薄弱。

在未来的工作中,我们需要加强信息化建设,优化数据采集和管理系统,提高工作效率。

3.2 人员培训与队伍建设尾矿库监理涉及多个专业领域的知识和技能,我们需要加强人员培训,提高监理人员的专业素质和综合能力。

同时,我们还需要建设一支高效的监理队伍,提高工作的协同性和整体水平。

3.3 制度与政策完善尾矿库监理工作需要有明确的制度和政策作为支持,在一些方面我们还存在不足。

我们需要完善相关制度和政策,规范工作流程和责任分工,提高监理工作的规范性和效果。

4. 改进方向为了进一步提高尾矿库监理工作的质量和效率,我们将在以下方面进行改进:4.1 加强技术应用借助先进的技术手段,如无人机、遥感和传感器等,提高尾矿库监理的数据采集和分析能力。

同时,通过建立信息化平台,实现数据的集中管理和共享,提高工作效率。

4.2 持续优化管理流程改进工作流程,建立科学合理的管理制度,确保监理工作的规范性和高效性。

某尾矿库监理质量评估报告

某尾矿库监理质量评估报告

代县福泰选矿有限公司白家坡沟尾矿库工程监理评估报告山西开源益通建设监理有限公司代县福泰选矿有限公司白家坡沟尾矿库工程监理部二0一四年十一月一、工程概况1、项目名称:代县福泰选矿有限公司白家坡沟尾矿库工程2、建设地点:代县西会村西北侧250m处的白家坡沟右岸山体上3、工程性质:尾矿库工程为新建工程4、工程规模:尾矿库设计等别为三等。

5、工程投资情况:项目总投资807.349万元.6、工程工期情况该项目开工日期为2012年3月5日,完工日期为2014年11月16日。

7、工程参建单位建设单位:代县福泰选矿有限公司勘察单位:山西裕宏岩土工程勘察检测有限公司设计单位:中钢集团工程设计研究院有限公司监理单位:山西开源益通建设建理有限公司施工单位:温州建设集团公司二、质量评估依据1、本工程施工承包合同、建设监理合同等有关文件。

2、工程设计图、技术文件及涉及设计变更的业务单、会议纪要等。

3、工程实物质量检验、检测资料和相关的质量保证资料。

4、国家及行业现行的有关技术规程、规范、标准 :《建设工程监理规范》(GB50319—2000)《岩土工程勘察规范》(GB50021-2001)《建筑工程施工质量验收统一标准》(GB50300—2001);《地基与基础工程施工及验收规范》(GB50202—2002)《砌体工程施工质量验收规范》(GB50203-2002)《工程测量规范》(GB50026—2007)《碾压式土石坝施工规范》(DJ/T5129—2001)《水利水电工程土工合成材料应用技术规范》(SL/T225-98)《尾矿设施施工及验收规程》(GB50864-2013);《选矿厂尾矿设施设计规范》ZBJ1—90;《尾矿库安全技术规程》AQ2006-2005;《尾矿设施施工及验收规程》YS5418—95;《砌筑砂浆的配合比设计规程》(JGJ98-2000)《碾压式土石坝设计规范》SL274—2001;《水工混凝土结构设计规范》(SL/T191—96);《构筑物抗震设计规范》(GB50191—93);《水工混凝土外加剂技术规范》(SD108);《硅酸盐水泥和普通硅酸盐水泥技术规范》(GB175-1999);《建设工程安全监理规程》[DB13(J)68-2007]《建筑工程冬期施工规程》(JGJ104—97)三、工程监理情况本工程监理公司依照法律、法规和工程建设强制性标准以及有关技术标准、设计院文件和建设工程承包合同,代表建设单位对施工质量实施了监理。

拉拉尾矿库工程监理工作总结1

拉拉尾矿库工程监理工作总结1

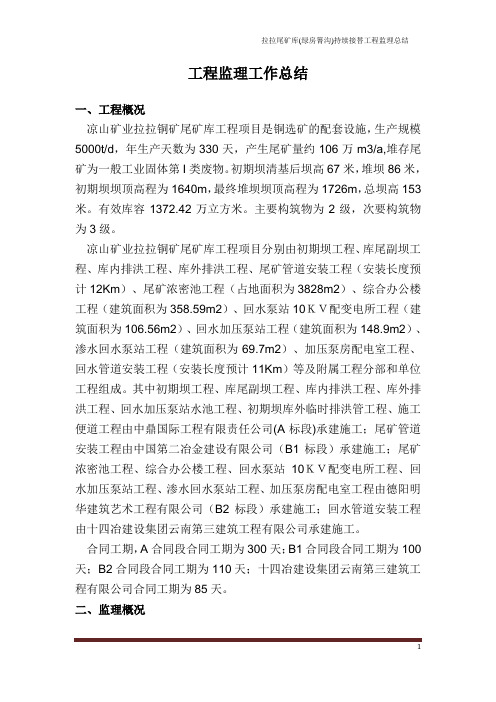

工程监理工作总结一、工程概况凉山矿业拉拉铜矿尾矿库工程项目是铜选矿的配套设施,生产规模5000t/d,年生产天数为330天,产生尾矿量约106万m3/a,堆存尾矿为一般工业固体第I类废物。

初期坝清基后坝高67米,堆坝86米,初期坝坝顶高程为1640m,最终堆坝坝顶高程为1726m,总坝高153米。

有效库容1372.42万立方米。

主要构筑物为2级,次要构筑物为3级。

凉山矿业拉拉铜矿尾矿库工程项目分别由初期坝工程、库尾副坝工程、库内排洪工程、库外排洪工程、尾矿管道安装工程(安装长度预计12Km)、尾矿浓密池工程(占地面积为3828m2)、综合办公楼工程(建筑面积为358.59m2)、回水泵站10KV配变电所工程(建筑面积为106.56m2)、回水加压泵站工程(建筑面积为148.9m2)、渗水回水泵站工程(建筑面积为69.7m2)、加压泵房配电室工程、回水管道安装工程(安装长度预计11Km)等及附属工程分部和单位工程组成。

其中初期坝工程、库尾副坝工程、库内排洪工程、库外排洪工程、回水加压泵站水池工程、初期坝库外临时排洪管工程、施工便道工程由中鼎国际工程有限责任公司(A标段)承建施工;尾矿管道安装工程由中国第二冶金建设有限公司(B1标段)承建施工;尾矿浓密池工程、综合办公楼工程、回水泵站10KV配变电所工程、回水加压泵站工程、渗水回水泵站工程、加压泵房配电室工程由德阳明华建筑艺术工程有限公司(B2标段)承建施工;回水管道安装工程由十四冶建设集团云南第三建筑工程有限公司承建施工。

合同工期,A合同段合同工期为300天;B1合同段合同工期为100天;B2合同段合同工期为110天;十四冶建设集团云南第三建筑工程有限公司合同工期为85天。

二、监理概况(一)项目监理部组织机构自四川江阳工程项目管理有限公司与凉山矿业股份有限公司签订委托监理合同之后,我公司按照监理合同及有关要求,建立健全了项目监理部织管理机构,完善了岗位责任制度和廉政与考核制度。

尾矿库日常管理工作总结

尾矿库日常管理工作总结

尾矿库日常管理工作总结
尾矿库是矿山生产过程中产生的固体废弃物的贮存场所,其管理工作对于环境
保护和安全生产至关重要。

在过去的一段时间里,我们对尾矿库日常管理工作进行了全面总结,希望能够为今后的工作提供经验和指导。

首先,我们加强了尾矿库的监测和检测工作。

定期对尾矿库进行水质、土壤、
气体等各项指标的监测,及时发现问题并采取有效措施进行处理。

同时,加强了对尾矿库结构和稳定性的监测,确保其安全运行。

其次,我们加强了尾矿库的日常维护和保养工作。

定期对尾矿库的护坡、防渗墙、排水系统等设施进行检查和维护,确保其正常运行。

对于老化和损坏的设施,及时进行修复和更新,提高了尾矿库的整体运行效率和安全性。

另外,我们也注重了尾矿库的环境治理工作。

加强了对尾矿库周边环境的保护
和改善工作,采取了植被恢复、土地复垦等措施,减少了尾矿库对周边环境的影响,提高了周边环境的质量。

最后,我们还加强了尾矿库的安全管理工作。

制定了尾矿库应急预案和安全生
产规程,加强了对尾矿库的安全巡查和隐患排查,确保了尾矿库的安全生产。

总的来说,尾矿库日常管理工作的总结是对我们工作的一次检阅和总结,也是
对今后工作的一个指导和规划。

我们将继续加强对尾矿库的管理工作,为环境保护和安全生产做出更大的贡献。

机修尾矿库监理工作报告

机修尾矿库监理工作报告

甘肃省原西北有色冶金机械厂1 #、2#、3#尾矿库闭库工程监理工作总结报告达华工程管理(集团)有限公司甘肃分公司第三监理部二O一二年八月三十日甘肃省原西北有色冶金机械厂1#、2#、3#尾矿库闭库工程监理工作总结报告达华工程管理(集团)有限公司甘肃分公司受甘肃华腾石油机械制造股份有限公司委托,从2011年11月15日开始,选派总监理工程师和其他现场监理人员,组建了项目监理机构并进驻工程施工现场,认真遵循“守法、诚信、公正、科学”的执业准则和“公正、独立、自主”的监理原则,严格按照国家有关法律、法规、技术规范、标准及设计文件,在监理合同授权范围之内,对原西北有色治金机械厂1#、2#、3#尾矿库闭库工程实施严格监理。

工程项目在建设单位的高度重视、监理单位的严格监理、施工单位的艰苦努力、设计单位的积极配合和有关单位的大力支持下,已全面完成了施工合同约定的建设内容,达到了施工合同约定的质量目标。

现将本工程建设项目监理工作情况报告如下:1 工程概况1. 1工程概况原西北有色治金机械厂1#、2#、3#尾矿库闭库工程位于甘肃华腾石油机械制造股份有限公司厂区南侧的锁峪河内,自西向东,从上至下依次分别为1#、2 #、3#尾矿库,其中1#尾矿库长度为600 m、2#尾矿库长度为1206 m、3 #尾矿库长度为285 m, 尾矿库总长度为2091 mo该工程主要施工任务是对现有的围堰进行维修加固,清理尾矿库内堆积废渣,疏浚河道,恢复行洪能力,减轻山洪和泥石流对厂区及周边工农业生产的危害,保证厂区企业和周边农户的安全。

主要建设内容为堤身夯填、浆砌石基础、浆砌石护坡、砼护坡和六边形空心混凝土预制块护坡。

1.2合同工期合同约定的施工工期为7个月,即从2011年11月20日开始, 至2012年6月20日结束。

1.3工程投资工程总投资1138.40万元,其中1#尾矿库282.08万元、2#尾矿库702.71万元、3#尾矿库153.61万元。

企业尾矿库工作情况汇报

企业尾矿库工作情况汇报尊敬的领导和各位同事:大家好!我是XX公司尾矿库管理部门的负责人,今天我很荣幸向大家汇报我司尾矿库工作情况。

一、尾矿库概况我司尾矿库建于20XX年,位于XX省XX市,总占地面积XX平方公里,总储量约XX亿吨。

尾矿库采用XX工艺生产,是我司重要的尾矿处理基地,对公司的生产及环境管理工作具有重要的作用。

二、尾矿库管理情况1. 管理组织机构我司尾矿库管理部门设有主任一名、副主任两名、主管若干名,员工XX名。

部门下设技术、生产、安全部门,负责尾矿库的管理、运营和安全工作。

2. 人员管理我司尾矿库管理部门对员工进行了多次培训,提高了员工的安全意识和操作技能。

员工队伍中没有重大的安全事故,员工工作积极性高。

3. 安全生产我司尾矿库管理部门坚持“安全第一”的原则,建立完善的安全管理制度、程序和操作规程,严格执行安全管理制度。

确保员工的人身安全和尾矿库的安全生产。

三、尾矿库生产情况1. 生产设备尾矿库生产设备齐全,技术工艺先进。

目前,尾矿库的生产设备正常运行,未发生重大故障。

2. 生产管理我司尾矿库管理部门严格执行生产管理制度,按照相关标准和规定进行生产。

生产情况良好,生产效率逐年提高。

3. 环境保护我司尾矿库管理部门积极推行绿色生产,严格执行环境保护法规,努力减少废水、废气和固体废物的排放。

目前,尾矿库对环境的影响较小,尾矿库周边环境质量良好。

四、尾矿库安全状况1. 安全设施我司尾矿库建立了健全的安全管理制度,配备了完善的安全设施和设备。

尾矿库安全保障措施完备,安全状况良好。

2. 安全检查我司尾矿库定期组织安全检查,及时发现并解决隐患。

员工安全意识普遍较强,安全责任心强,安全检查工作取得了明显成效。

3. 安全管理尾矿库管理部门加强安全管理,建立了安全档案和安全生产责任制度,定期进行安全培训和教育。

安全管理得到了较好的实施。

五、尾矿库效益分析1. 生产效益尾矿库生产效益较好,生产情况良好,生产效率逐年提高。

尾矿库专项整治工作总结

尾矿库专项整治工作情况通报根据《云南省尾矿库专项整治行动实施方案》及省、市关于开展尾矿库安全大检查工作的要求,xx区把开展尾矿库隐患排查及专项整治,作为xx年的一项重要工作,切实加强组织领导,采取有效措施,全力推进尾矿库专项整治工作。

现将工作情况通报如下:一、尾矿库基本情况xx区位于云南省东北部。

东邻会泽,南接寻甸,西连禄劝,北与四川省会东县隔金沙江相望,境内最高海拔4344.1米,最低海拔695米,高差3649.1米。

全区总面积1858.79平方公里,山区面积占97.3%。

全区共有选矿企业90家,分别位于xx区铜都、汤丹、因民、拖布卡、舍块5个乡镇境内。

在2008年9月全市开展的尾矿库安全大检查工作中,xx共清理出大小尾矿库(塘、池)共49个,其中1万方以上的21座尾矿库全部列入整改范围,投入新建整改资金3.4亿元。

截至今年9月底,10座尾矿库已领取安全生产许可证(金沙公司下属三家企业,汤丹公司:库容516.07万方,滥泥坪公司:189万方,因民公司:库容401.6万方,东坪选厂:2万方,同心选厂:3万方,老来红公司:11.6万方,顺祥公司:1.5万方,翔程公司:2万方,文兴选厂:4.5万方;将军水金选厂:3.5万方);6座闭库工作已经完成(骏明、金睿人、凯通浮选厂、新泰、兴隆坪、竹山湿法厂),并通过市、区检查验收组验收;1座停止使用(合美达222湿法厂尾矿库);其余4座属在建尾矿库(光大铜业、新塘矿选厂、因民13家联建、宏明珠宝公司尾矿库)。

1万立方米以下的沉淀池28个,其中2个正在做干堆设计,其余26个作为环保设施进行管理。

二、尾矿库专项整治工作情况2008年以来,xx受全球金融危机,铜价下跌等不利因素影响,以铜业采选、加工为主的经济受到很大冲击。

但区委、人大、政府、政协一直把尾矿库整治工作作为xx的一项重点工作,积极协调各有关单位密切配合,最终使尾矿库专项整治工作取得成效。

(一)加强组织领导,落实整治措施一是成立xx区尾矿库专项整治领导小组。

最新优秀精彩范文:尾矿库安全工作总结 总结 报告 方案 计划 心得 措施 意见 书 精选

尾矿库安全工作总结篇二:尾矿库综合治理情况汇报1.尾矿库基本情况两当境内共有5座尾矿库,分别为:两当会成矿业开发有限公司山沟门尾矿库,两当花崖沟金矿干沟尾矿库,甘肃中金黄金矿业有限责任公司小东沟尾矿库,招金矿业有限责任公司小沟尾矿库及炭沟尾矿库,分布于我县左家乡、金洞乡、太阳工作站3个乡镇(工作站)。

2、开展工作一是全面落实安全监管责任。

为有效预防和减少尾矿库安全生产事故发生,我县扎实落实尾矿库安全监管责任,对县域内5座尾矿库落实安全监管包抓责任人,明确了5名县级领导、安监局5名科级领导和尾矿库所在3个乡镇负责人、4名企业负责人、10名企业监测管理责任人的责任,要求所有包抓领导、企业负责人和监管监测责任人经常深入包抓一线,了解、解决尾矿库建设、运营、闭库过程存在的问题,将隐患和问题消除在萌芽状态。

二是严格落实企业主体责任。

企业不断建立健全尾矿库管理机构、安全管理制度和操作规程,严格执行“三同时”制度安全生产许可制度,规范堆筑尾矿,从源头保障尾矿库安全。

三是深入开展尾矿库安全生产隐患排查治理、安全生产大检查、“六打六治”打非治违、汛期尾矿库安全专项检查等一系列行动,完善尾矿库安全隐患数据库,实行重点隐患挂牌督办、跟踪治理和整改销号制度。

对存在重大隐患的排洪涵洞、排洪能力不足的尾矿库和废弃尾矿库进行挂牌督办,对企业尾矿库排水构筑物、尾矿坝、库内水位、基础设施等全面督查,并逐一完善应急预案,做到整改措施、责任、资金、时限和预案“五落实”,全程跟踪治理,直到整改到位予以销号,全力保障人民群众生命财产安全。

四是认真贯彻落实省、市一系列关于尾矿库文件精神。

在西和县陇星锑业公司尾矿库2号溢流井发生一起拱板破裂尾砂泄漏事件发生后,市委、市政府高度重视,为认真贯彻陇市安监发电〔2015〕8号明传电报精神,12月2日至12月4日县政府组织安监、国土、环保、公安等部门对全县尾矿库开展专项安全大检查,出动人员18人,此次检查尾矿库企业5户,共下发检查记录5份,整改指令书3份,查出安全隐患6条,经复查6条安全隐患已全部整改完毕。

尾矿库工作总结范文

尾矿库工作总结范文一、前言。

朋友们!在尾矿库这一亩三分地又忙乎了一阵子,现在来跟大家唠唠这阶段的工作情况。

这尾矿库啊,就像一个巨大的宝藏箱,不过这个宝藏箱装的是咱矿业生产剩下的“宝贝”,得好好打理才行呢。

二、工作内容与成果。

# (一)安全管理。

1. 日常巡查。

每天就像个巡逻兵一样,在尾矿库周围溜达好几圈。

瞅瞅坝体有没有裂缝啊,排水系统是不是通畅啊。

就怕哪个小角落出问题,那可就像一颗小老鼠屎坏了一锅汤。

好在这一阶段,咱们的坝体一直都很结实,就像个硬汉一样屹立不倒。

那些排水管啊,也都乖乖地履行着自己的职责,水都排得顺顺当当的。

2. 安全设施维护。

安全设施可是尾矿库的保镖。

定期检查和维护那些监测设备、警示标志啥的。

有个监测仪器之前总是闹小脾气,数据不准,咱就像伺候生病的小孩一样,又是检查线路,又是校准参数,现在可听话了,数据精确得很。

警示标志也是,有些被风吹歪了或者褪色了,赶紧重新安装或者刷新,就像给尾矿库穿上整齐的制服,让大家一眼就能看到危险区域在哪儿。

3. 应急演练。

为了以防万一,咱还组织了应急演练。

就像排演一场大戏一样,从尾矿库发生“事故”的模拟,到各个部门怎么联动应对,大家都紧张又有序地进行着。

刚开始的时候,有些同事还像没头的苍蝇一样乱转,现在可好了,每个环节都很熟练。

这就像给尾矿库的安全上了一道双重保险,万一真有啥情况,咱也能应对自如。

# (二)环保工作。

1. 废水处理。

尾矿库的废水处理可不能含糊。

咱们采用了先进的处理工艺,把废水里的有害物质都像揪小辫子一样给揪出来。

以前废水看起来乌漆嘛黑的,现在经过处理,变得清澈多了,都能跟那些干净的小河流比一比了。

这可都是为了保护咱周边的环境,不能让这些废水像小恶魔一样到处搞破坏。

2. 扬尘治理。

尾矿库容易产生扬尘,这就像一个调皮的小灰尘精灵到处乱飞。

为了管住它们,我们在尾矿库表面采取了覆土、洒水等措施。

每天安排专人开着洒水车像洒水仙女一样在库面上穿梭,洒下的水就像魔法一样,把那些扬尘都压下去了。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

洛宁县大草沟等十四尾矿库闭库项目监理工作报告尊敬的各位领导、各位专家同志:我公司承担监理的洛宁县大草沟等洛宁县大草沟等十四尾矿库闭库项目,自2009年6月份实施以来,经过参建各方的共同努力,现已基本完工。

这与业主的大力支持及各施工单位的全力配合密不可分的。

工程开工后我公司根据委托监理合同规定的监理范围和控制目标,并综合考虑监理人员的年龄层次及专业水平条件,组建了李文波为项目总监理工程师的项目监理部对项目实施监理。

下面我从以下几个方面向各位领导和专家做工作汇报,不妥之处,请批评指正。

一、项目区概况及建设情况(一)项目区概况河南省洛宁县大草沟等洛宁县大草沟等十四尾矿库闭库项目为国家投资项目。

项目区位于河南省洛阳市洛宁县,项目区涉及大草沟、桂树沟、金鸡山、陆院沟、南村、下峪乡、崇阳沟等十四个选厂尾矿库,项目总投资万元。

(二)项目区建设情况该项目于2009年6月开工建设,2009年10月竣工,2009年月日尾矿库治理单位组织项目验收组()对项目进行了初验工作。

共完成基本达到了闭库设计标准。

其中,一标段为有限公司,完成工程量为:。

二标段为有限公司,完成工程量为:。

三标段为有限公司,完成工程量为:。

四标段为。

五标段为有限公司,完成工程量为:六标段为郑州黄河工程有限公司,完成工程量为:。

七标段为有限公司,完成工程量为:。

八标段为有限公司,完成工程量为:。

九标段为有限公司,完成工程量为:。

十标段为有限公司,完成工程量为:。

十一标段为有限公司,完成工程量为:。

十二标段为有限公司,完成工程量为:。

十三标段为有限公司,完成工程量为:。

项目总投资万元,其中二、监理概况(一)项目监理部组织机构工程开工后我公司根据委托监理合同规定的监理范围和控制目标,并综合考虑监理人员的年龄层次及专业水平条件,组建了项目监理部对项目实施监理。

公司任命李文波为项目总监理工程师,孙开明、吴准、张子松、孙明敏、詹雷锋、沈国梁等任专业监理工程师。

投入的监理设施有水准仪,电脑,打印机,传真机等。

(二)监理工作制度根据监理规划、监理细则的要求,项目部在总监理工程师主持下制定了监理例会制度、监理人员岗位责任制、旁站监理制度、文件档案管理制度、交接班制度等各项规章制度,并将各项制度上墙公布,督促所有成员努力工作,为业主尽职尽责。

1、专业人员每天按工程进度负责填写监理日记。

2、专业监理工程师每天对各标段施工现场巡检,对关键工序、关键部位全过程旁站监理。

3、每半月召开一次由监管单位、治理单位、监理单位和承包方参加工程例会,总结上半月各标段工作计划完成情况、工程质量、进度、安全各方面情况,对出现问题的标段,进行分析查找原因,并督促其及时解决改正,布置下半月工作,协调解决工作中出现的矛盾和问题,并对突出的问题重点解决。

4、每月月底28日-30日由总监或总监代表组织编写监理月报,总结本月内各标段各专业监理情况,及时向业主及公司汇报。

编制监理月报共份,并对存在的问题拟定解决方案。

5、各专业委派专人负责编制整理监理内业资料。

派专人负责监管单位下发的工程文件以及对承包单位发出的指令文件,并形成收发文记录备查。

三、监理合同履行情况(一)工程质量控制项目开工前,2009年6月日组织了参建各方进行图纸会审,针对施工中的问题,各方会同进行解决。

开工后,我监理部根据项目区地形复杂的特点,制定了严格的监理工作制度和方法。

每月根据工程质量进度及投资情况,编制监理月报,并对存在的问题拟定解决方案。

在本项目的施工监理过程中,我们严格按照合同文件、技术规范、施工监理实施办法以及国家相关设计规范和标准进行工程监理。

施工过程中,根据各合同段的工程特点及不同施工阶段的要求,对各个分部工程的各个分项工程进行施工过程质量控制,并把各标段的施工质量落实到具体的现场监理人员。

1、对施工单位及施工人员的控制施工单位进场前,我们首先对施工单位的企业资质以及营业范围进行审查,同时重点审查其管理人员及特殊工种作业人员的上岗资质;对施工承包单位的施工资质及其管理人员的上岗执业资格予以核查。

2、对原材料、构配件的质量控制工程质量控制方面,专业监理工程师按照工程承包合同中的有关条款规定,要求施工方严格检查各道工序施工质量,切实做到上道工序未经检查合格,不得进入下道工序的施工。

每个分部工程开工前,加大质量预控力度,要求施工方申报施工组织设计,工序质量标准,工人、技术人员数量,主要机械设备数量,原材料组织情况、主要材料试验报告,经监理工程师审核批准后,方可施工。

3、施工方法、技术措施的质量控制在控制承包单位的施工方法和技术措措施方面,我们采取预控措施。

在承包单位准备施工工程项目前,我们要求承包单必须提前上报经其上级主管部门业已审批的施工组织设计或施工技术措施,并经我专业监理工程师、总监理工程师审批。

我们着重审查其是否有针对性、可操作性和对现场施工的指导性,并根据设计文件、规范以及现场实际情况提出相应的审查意见。

对其内容中存在的编制错误或与设计文件、规范相违背的地方给予指出,要求其在修改后重新报审。

4、对施工机械设备及环境的控制进入现场施工机械设备,我们除了对其书面保证资料进行核查外,而且在现场对其工作能力进行检查,以保证机械设备满足现场的施工要求;同时核对施工单位是否将投标文件中承诺的拟采用设备进场使用。

在环境控制方面,我们针对各标段的工程特点及其周边环境的特点,充分考虑施工中可能出现的情况,提前通知施工单位充分做好施工前的准备工作。

充分考虑生产环境、劳动环境、周边环境对施工的影响,避免工作准备不充分或保证措施、防护措施不利而影响正常施工进度或施工质量。

(二)施工进度控制工程进度控制方面,根据施工总进度计划,要求各施工单位将施工总目标进行细化,分解成若干个进度分目标。

在施工过程中对分目标进行严格预控。

当发现进度滞后的时候,及时召开项目进度专题会议。

通过会议的方式来发现进度落后的原因,并商讨如何加快进度的方法。

1、工程进度的快慢直接关系到工程建设项目能否按期竣工和投入使用。

我项目监理部结合现场实际情况,对施工单位编制的施工进度计划进行提前审查,经与业主协商并征得同意,对施工单位不合理的工序安排提出意见,要求其合理调整,使进度计划满足实际工程需要。

2、现场监理过程中,监理部要求施工单位每周提前编报施工进度计划,把存在的工程问题放在事前进行考虑解决。

同时,项目监理部全体人员也积极协助,为施工创造有利条件;当施工单位一道工序施工完毕自验合格后,上报我监理部进行验收,合格后方可进行下道工序施工。

从而确保施工工序连续有序进行,确保施工进度按计划完成。

(三)投资控制1.工程投资控制根据合同款项,监理工程师对工程进度款的支付严格控制。

工程进度款支付审核是投资控制的有效手段,是工程质量和进度的有力保证。

只有按规划设计施工,并通过监理质量检验合格,经计量核定的工程进度款,监理工程师才予以审核。

2.严格工程变更管理。

(四)合同管理现场监理过程中,受业主委托,项目监理部根据施工现场相关合同的约定对工程工期、质量进行监督、管理;监督材料采购合同的订立,监督设备合同的履行;掌握合同的副本,了解合同的内容,进行合同跟踪管理,检查合同执行情况,及时准确反映合同信息。

认真检查施工合同的履行情况,实现科学管理。

(五)信息管理项目监理部通过建立信息交流网络,及时准确在组织内部以及业主、施工单位及时进行信息交流,掌握现场施工质量、进度动态、同时与外部环境进行信息交流。

(六)组织协调工作在组织协调工作中,坚持原则性、科学性、公正性的统一,实事求是、平等协商,协调好参建各方的关系。

在工程不同阶段,采用不同的方式方法,本着充分协商的原则,耐心细致地协调处理好各种矛盾。

充分调动有关各方的积极性,使工程建设得到顺利进展。

四、主要监理工作程序现场旁站监理,严格按照现场监理工作程序如下:(1)工作程序业主总监理工程师总监理工程师代表监理工程师承包商(施工单位)(2)材料及设备质量签认程序施工单位填报“建筑材料报验单”表A-2“进场设备报验单”表A3监理工程师对影响使用功能和观感原材料、设备进行质量预控签订原材料及设备质量签认“建筑材料报验单”及“进场设备报验单”同意监理工程师现场检验质量施工单位在指定的部位使用(3)隐藏工程、分部分项工程签认程序施工单位质量保证资料齐全合格隐蔽、分部分项验收记录分部、分项工程质量评定完成、自评合格施工单位填写“工程检验”监理工程师检查隐蔽工程分部分项工程是否完成检查质量保证资料是否符合要求检查分部、分项工程质量是否合格(4)工程开工、复工程序监理工程师签发停工指令对质量问题进行处理执行对工程质量事处理程序施工单位填写复工申请总监理工程师审查事故处理情况总监理工程师认可:总监理工程师不认可:签发复工通知签发重新处理通知(5)质量事故处理程序施工单位严重质量事故一般质量事故按水电部“工程建设重大事故报告和调查程序”规定执行监理参加质量问题施工单位填写事故报告单设计单位制定事故技术处理方案监理工程师签订修补或返工通知监理工程师检查事故技术处理方安的执行情况监理及施工人员严格按此程序执行。

质量保证措施:所有人员必须具备上岗资格证书,严格控制现场原材料,质量进场材料必须具有出厂合格证及现场检查验收报告。

落实质量责任制,并落实到人。

工程验收:1、监理部根据分部工程及单位工程的验收报告,负责组织初步验收工作。

验收报告依据《土地整理项目验收规程》等其它相关标准实施编写。

2、经初验全部合格后,由总监理工程师在相应的竣工报告单上签名认可,然后施工单位向业主提出竣工报告,并由业主组织有关部门和人员参加进行相应阶段的正式验收工作。

3、总监理工程师严格掌握分部工程验收,通过正式验收合格,方可继续下道工序施工,办理相关手续。

五、监理效果在监理合同期内,监理工程师根据监理合同和施工承包合同的规定,以设计文件和招标投标文件及上级主管部门的批复文件精神为依据,严格按照监理规定开展工作,认真履行合同义务和责任,基本完成了合同规定的监理任务,实现了项目工程建设的预定目标,收到了良好的监理效果。

(一)、进度评价通过对工程进度的有效控制,十三个标段的工程任务均在业主规定的有效工期内全部完成,达到了预期效果。

(二)工程质量评价经参建各方的大力协作及密切配合,本工程已基本达到预定计划目标,大部分工程经过试运行,在质量方面已达到质量评定标准中的合格工程。

依据《土地开发整理项目验收规程》,该项目单元工程检验合格率100%,优良率21.4%;分部工程全部合格,优良率9.1%;单位工程全部合格,综合评价该工程为合格工程。

(三)投资评价在工程实施过程中,监理人员本着客观真实反映工程实际进度的原则,认真计量,层层把关。

使工程施工费控制在合同价以内。
