东出入场线山体开挖
山体石方开挖措施

足球场局部山体石方开挖专项措施
一、情况说明:
足球场局部山体石方开挖由于临近居民住房太近(约 6.6m,11m),如按《爆破方案》进行爆破开挖,对附近民房的安全带来危险,我方聘请爆破专家到现场进行勘察。

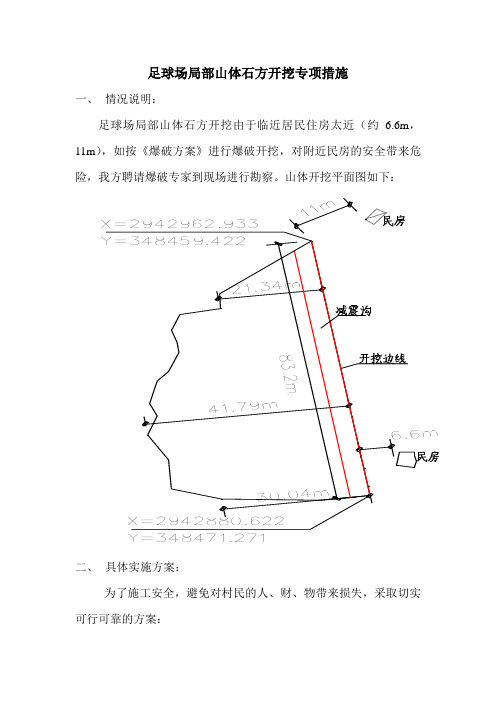

山体开挖平面图如下:
Y=348471.271
二、具体实施方案:
为了施工安全,避免对村民的人、财、物带来损失,采取切实可行可靠的方案:
1、在开挖红线内沿红线设置宽4米、长83.2米的减震沟,减震沟采用挖掘机上破碎头冷打,分三次向下开挖设置。
2、第一次设置减震沟后,浅孔微差松动控制爆破石方,待山体石方开挖完成后,设置第二次减震沟,依次进行山体石方开挖,第三次设置减震沟深度比场平标高低1米,待石方开挖达到场平标高后,对减震沟深1米进行回填夯实。
山体开挖爆破施工方案

山体开挖爆破施工方案一、工程概况**市A港口陆域和加工物流区(工区A、B地块)填海造地工程开挖的山体位于B地块后方,mou公路的外侧,本爆破工程分为山体1和山体2两部分,山体1最高标高为67m,山体2最高标高为32m,山体开挖范围约5.8x10m2,设计开挖底高程至5.3m,山体1最大开挖深度达61.7m,山体2最大开挖深度为26.7m,山体土、石方开挖工程量约133.4x104m3,开挖石料主要用于A、B地块围堤堤心石回填、护面和护脚棱体及后方跟进回填含泥量小于10%的开山土石,剩余石料按业主指定地点堆存。
二、爆破方案的选择山体开挖的最大高度达61.7m,为满足本工程施工强度的要求及确保mou公路侧的高压电线杆、山体南侧约80m的一德码头办公楼以及码头大型油罐、山体东侧当地民房的安全,根据设计要求及满足工程施工强度需要,针对不同的岩石地质条件,山体开挖爆破采用以浅孔爆破、深孔梯段爆破,孔间微差控制爆破相结合的施工方法,爆破时按设计台阶高度控制进行多梯段、大区多排孔间微差控制爆破施工,同时,根据爆区四邻情况和岩面分布情况确定岩石爆破方向,以控制爆破飞石的方向和距离,以保证周围建构筑物和交通运输安全。
深孔梯段、大区多排孔间微差爆破岩石的破碎机理及效果为:第一孔的药包起爆后,在强大压缩波的作用下,使药包周围的岩石介质首先产生径向开裂,然后环向开裂,爆炸体向裂隙扩散,而后,压力波遇到两个临空面,反射为拉力波,并互相叠加,临空面的岩石开始剥离或破碎,并移动一定距离。
、石方开挖爆破参1、爆破参数设计原则(1)孔网参数设计除精确选用单位用药量系数外,孑k排距的合理布置将使炸药均匀地分布在岩体介质中,形成合理分散的布药形式,防止炸药能量的过于集中,孔、排距参数在爆破试验后优化。
(2)钻爆参数山体石方开挖根据山体岩石的地质条件采用松动爆破,钻爆参数将按松动爆破原则设计,在爆破试验的基础上进一步优化,达到围堤填筑对石料粒径的技术要求。
山体土方开挖施工方案

山体土方开挖施工方案•相关推荐山体土方开挖施工方案(通用10篇)为了确保事情或工作安全顺利进行,我们需要事先制定方案,方案是计划中内容最为复杂的一种。
方案的格式和要求是什么样的呢?以下是小编精心整理的山体土方开挖施工方案,欢迎大家借鉴与参考,希望对大家有所帮助。
山体土方开挖施工方案篇11.村道的整治村道设计为C25砼路面,路面有效宽分为3.5m和4.0m两种。
在原有路基的基础上施工基层及路面。
1.1整治方法1、首先挖、安排水涵洞、涵管,宽度不小于路基宽;(具体做法见本节第“四”条)2、人工将路基路面进行平整,用15-20t压路机首先压实路基;3、人工辅碎石宽4.0米,用15-20t压路机碾压两遍后,厚度不小于10cm;4、最后为C25砼路面,宽度3.5米,用插入式、平板式震动器震动密实后,厚度不小于20cm,要求路面平整度<1厘米,横向排水坡1%。
1.2碎石基层施工要点1、备料:对进入场地的碎石料进行级配自检试验,对不符合规定的碎石应弃用。
2、测设高程控制桩:按设计施工图所示高程,路拱、坡度设置控制桩,间隔以5m为宜。
3、将配备的碎石料用自卸车运至施工位置,进行人工铺筑,在铺筑过程中,应确保平整度和稳定性达到要求。
4、对摊铺好的碎石用16t压路机碾压2遍以上,以达到稳定为标准。
1.3C25砼路面施工要点车道为C25水泥砼面层,厚度为20cm,砼表面切缝。
每施工段以胀缝为界,约200m左右。
1.3.1施工工艺流程测量放线→打桩立模→砼搅拌运输→砼摊铺→振捣→行夯整平提浆→滚压柔浆→抹平→拆模→切缝→收尾切边→嵌缝→砼养护。
1.3.2施工工序①测量放线:根掂控制桩放出中线及边线,每隔10m设1根中心桩及边桩,平曲线及弯道处加密改为5m一根,根据路幅宽度,每10m断面控制桩测放路面设计坡度,注明标高,做好施工过程的“勤测、勤核、勤纠偏”。
②安装模板:直线段模板采用20#槽钢,曲线段模板现场放样制作;模板支设在基层上,确定模板的平面位置及标高;用冲击电钻在基层上打孔加设工具式三角支撑的方法支设模板。
山体土方开挖施工方案

山体土方开挖施工方案1. 引言本文档旨在制定山体土方开挖施工方案,确保施工过程安全、高效。
山体土方开挖是土木工程中常见的工作,对于规划和建设山地道路、水坝、建筑基础等项目至关重要。
本方案将介绍施工前的准备工作、开挖方法、施工安全以及施工质量控制等方面的内容。
2. 施工前准备工作2.1 土壤调查与地质勘探在施工前,必须进行土壤调查与地质勘探,以了解地面条件和潜在的地质问题。
这项工作可以通过地质勘探钻孔、土壤采样和测试等手段完成。
通过调查和勘探,可以确定开挖的深度和规模,并预测可能遇到的地质问题。
2.2 施工方案编制根据土壤调查和地质勘探结果,制定详细的施工方案。
施工方案包括开挖的起止时间、开挖深度、开挖方法、土方处理、支护措施、安全防护等内容。
施工方案应经过专业人员评审并获得相关部门批准。
2.3 施工人员培训在施工前,施工人员应接受相关培训,了解施工方案和操作规程。
培训内容包括施工安全、施工工艺、设备操作等方面。
培训旨在提高施工人员的工作技能和安全意识,确保施工过程的顺利进行。
3. 开挖方法3.1 机械开挖在山体土方开挖中,常用的机械包括挖掘机、推土机、装载机等。
机械开挖适用于土石混合地层,可以快速控制开挖深度和开挖面积。
在使用机械开挖时,需注意施工安全,合理安置挖掘机和推土机,避免滑坡、坍塌等事故发生。
3.2 手工开挖在一些特殊情况下,如狭窄的山沟、破碎的岩石等,无法使用机械开挖时,需要进行手工开挖。
手工开挖需要配备足够的人员和工具,如铁锹、镐、锤子等。
手工开挖的施工过程相对较慢,但可以精确控制开挖范围和开挖深度。
4. 施工安全措施4.1 周边环境保护在开挖过程中,应保护周边的自然环境和生态系统。
施工区域应限制在必要的范围内,避免开挖对周围植被和水源造成不可逆的影响。
施工人员应采取必要的措施,防止土壤侵蚀和水源污染。
4.2 施工场地安全施工场地应进行必要的标识和警示,确保施工人员和设备安全。
施工现场应有明确的通道和逃生通道,以应对意外事件。
山体土方开挖施工方案

山体土方开挖施工方案山体土方开挖施工方案一、工程概况本项目位于山体区域,施工内容为土方开挖,主要目的是为了建造新的道路。
二、工程要求1. 根据设计图纸和方案要求,按时按质完成土方开挖工作;2. 施工期间需注意安全,保护环境;3. 按照土方开挖工程的流程进行施工,确保施工质量。
三、施工方法1. 设计土方开挖分段进行,根据施工区域划定施工范围;2. 对挖掘机、推土机等设备进行检查和调试,确保工作正常;3. 根据土方开挖的特点,采取逐层递进的开挖方法,先挖顶部再挖基底;4. 按照设计要求和方案进行土方开挖,保证开挖坡度和边坡稳定性;5. 挖出的土方按照现场的整理要求进行堆放,以方便后续的利用和处置;6. 施工过程中应注意安全,设立警示牌,随时保持施工现场的整洁,并做好现场监护工作。
四、施工顺序1. 清理施工区域,清除无关物品和垃圾;2. 根据设计图纸标出土方开挖范围;3. 挖掘机对土方开始第一层的开挖,将挖出的土方堆放到指定区域;4. 挖掘机逐层向下进行挖掘,将挖出的土方进行堆放,确保边坡稳定,避免发生倒塌事故;5. 挖完所需层数后,对开挖面进行平整处理,保证道路的平整度;6. 清理施工现场,堆放土方和废弃物进行统一的处置。
五、安全措施1. 在施工区域设立施工警示牌,提醒过往行人和车辆注意施工;2. 挖掘机和推土机的操作人员需要经过专业培训和持证上岗;3. 在边坡附近设置护坡栏杆,加强边坡的稳定性;4. 施工现场采取临时围挡措施,防止土方滑落事故;5. 施工过程中,做好卫生和消防工作,保持工地的整洁和安全。
六、环保措施1. 施工过程中,注意减少噪音和扬尘的产生,尽量采用湿法施工;2. 对挖出的土方和废弃物进行分类和处置,垃圾请在指定区域投放,确保环境卫生;3. 施工现场和挖掘机、推土机等设备进行定期清洗,防止土壤污染。
以上是山体土方开挖施工方案,通过合理的施工方法和有效的措施,确保项目的顺利进行,并注重安全和环保的要求,以达到良好的工程质量。
大型山岗土方工程开挖方案

大型山岗土方工程开挖方案山岗土方工程是指对山岗进行土方开挖,将土石料进行挖掘、运输和填方,以改变山体地貌、形成平整的场地或者进行土地开发利用的一种工程。
本文将就一项大型山岗土方工程的开挖方案进行详细的阐述,包括工程背景、工程目标、开挖范围、开挖方法、工程设施、施工组织及安全措施等内容。
二、工程背景本项目位于某省某市的山区,由于地形起伏,地势较陡,既不利于农业生产,又不适宜进行建筑开发。
为了改善当地的地貌,提高土地利用率,提升区域整体的生态环境和经济效益,计划进行一项大型的山岗土方工程,将山岗进行开挖和填方,形成适宜进行农业生产和建设开发的平整场地。
三、工程目标1. 改变山体地貌,提高土地利用率;2. 形成适宜进行种植和建设的平整场地;3. 提高周边地区的生态环境和经济效益。
四、开挖范围该项目的开挖范围包括一座具有一定高度和面积的山岗,根据设计要求,山体将被开挖至一定深度,填方后形成平整场地。
五、开挖方法1. 机械开挖考虑到山体的高度和面积,采用机械开挖是一种更为有效和快捷的方式。
主要采用挖掘机、装载机等大型机械设备,辅以爆破等手段,对山体进行开挖,将土石料挖掘出来,并进行运输。
2. 爆破开挖在开挖过程中,为了提高效率和降低成本,可以采用爆破来进行开挖。
但是在爆破前必须进行充分的调查和设计,确保爆破过程安全可靠,不会对周边环境和人员造成伤害。
六、工程设施1. 开挖设备需要配备足够数量和规格的挖掘机、装载机、卡车等机械设备,保证土石料的挖掘和运输工作顺利进行。
2. 施工道路为了保证机械设备的正常运输和作业,需要修建一条或多条宽敞平整的施工道路,方便机械设备的进出和土石料的运输。
3. 施工水电在施工过程中需要提供足够的水电设施,满足设备作业和人员生活的需要。
4. 安全防护在施工过程中,必须建立完善的安全防护设施和制度,确保施工人员的安全。
七、施工组织及安全措施1. 施工组织在施工过程中,需要合理安排施工进度和施工人员,确保各项工作有条不紊地进行,同时要加强与相关部门的协调和沟通,确保工程的顺利进行。
2024年山体开挖专项施工方案
2024年山体开挖专项施工方案____年山体开挖专项施工方案一、项目概况山体开挖是指通过人工或机械手段将山体的部分或全部土体、岩石等物质移除或挖掘,以满足工程建设或其他用途的需要。
本项目旨在详细规划和组织____年山体开挖工程,确保施工过程安全高效,达到预期目标。
二、项目背景近年来,城市化进程加快,人口和经济的快速增长导致土地资源的紧张。
山体开挖工程成为解决土地需求的重要手段之一。
本项目将重点关注山体开挖施工的技术、环境和安全问题,力求做到科学、可持续的开挖工程。
三、施工目标1. 实施具体山体开挖工程,满足城市建设和用地需求。
2. 提高山体开挖施工的技术水平和效率,降低对环境的影响。
3. 加强施工安全管理,确保工人和周边居民的安全。
4. 提升项目的社会效益和经济效益,为城市可持续发展做出贡献。
四、施工内容1. 前期工作:进行相关调研和勘察,制定详细的施工方案。
确定施工区域,并进行地质勘探,进行山体稳定性评估。
2. 施工准备:准备所需的施工设备和人力资源,确保施工的顺利进行。
制定安全操作规程,并预先制定应急预案。
3. 施工过程:a. 山体开挖技术:根据山体性质及施工需求,采用适宜的开挖技术。
可选用机械挖掘、爆破、人力挖掘等方式,根据实际情况做出决策。
b. 土石方处理:对挖掘出的土石方进行分类、处理和利用。
可采用强夯、填埋、覆土等措施,有效减少资源浪费和环境污染。
c. 施工排水:通过排水工程,对施工现场进行排水处理,确保施工的安全进行。
可采用抽水、排水沟等方式,确保施工现场的干燥。
d. 施工监测:对施工过程进行实时监测,检测山体的位移、沉降等变化,以及施工过程中的安全隐患。
及时采取相应措施,确保安全。
4. 施工管理:a. 安全管理:制定详细的安全管理方案,进行施工现场安全教育和培训。
制定安全措施,检查施工过程中的安全隐患。
b. 成本控制:严格控制施工成本,做到经济合理。
通过合理的设备调配和施工组织,提高施工效率,降低施工成本。
山体土方开挖施工方案
山体土方开挖施工方案山体土方开挖施工方案1.前言2.工程概况3.施工组织设计4.施工方案5.安全措施6.环境保护措施7.质量控制措施8.施工进度计划9.物资供应计划10.经济效益分析11.总结前言:本文档旨在规范崖里坪集中居住区项目的山体土方开挖施工方案,确保工程的安全、质量和进度。
本方案由XXX编制,经过审核和审批后开始执行。
工程概况:本项目位于崖里坪集中居住区,总用地面积为1000平方米,其中山体土方开挖面积为500平方米,土方开挖深度为5米。
工程施工期为60天。
施工组织设计:本工程施工组织设计遵循“安全第一、质量第一、进度第一”的原则,制定了详细的施工方案、安全措施、环境保护措施和质量控制措施,并指定专人负责执行。
施工方案:本工程采用机械挖掘和人工清理相结合的方式进行土方开挖,确保施工效率和质量。
同时,为避免山体滑坡和崩塌等安全事故的发生,采用了支护和防护措施,如加固山体、设置警示标志等。
安全措施:本工程施工过程中,必须严格按照安全操作规程进行,如佩戴安全帽、穿戴防护服、遵守机械操作规程等。
同时,设立安全检查站和安全监控系统,确保施工现场的安全。
环境保护措施:本工程施工过程中,必须遵守环保法规,如妥善处理废弃物、减少噪音污染等。
同时,设立环保监测站和环保巡查制度,确保施工对环境的影响最小化。
质量控制措施:本工程施工过程中,必须严格按照质量控制标准进行,如对XXX开挖的质量进行检测、加强工程质量监督等。
同时,设立质量检查站和质量巡查制度,确保施工质量达到标准要求。
施工进度计划:本工程施工进度计划按照“先易后难、先轻后重、先短后长”的原则制定,确保施工进度和质量。
物资供应计划:本工程物资供应计划按照施工进度计划和质量要求制定,确保施工现场物资供应及时、充足。
经济效益分析:本工程经济效益分析表明,采用机械挖掘和人工清理相结合的方式进行土方开挖,既能保证施工效率和质量,又能控制施工成本,达到了经济效益最大化的目的。
山体土方开挖施工方案
山体土方开挖施工方案1. 引言山体土方开挖是土木工程领域中一个重要的施工环节,其施工方案的设计和执行将直接影响到工程的质量和进展。
本文档旨在提供一种山体土方开挖施工方案,以便工程师和施工人员能够全面了解和正确操作。
2. 工程概况•工程名称:XX山体土方开挖工程•工程地点:XX省XX市XX区•工程规模:土方总量约XX立方米•工程时间:预计开始时间为XX年XX月,预计结束时间为XX年XX 月3. 施工技术要求在进行山体土方开挖施工时,需要严格遵守以下技术要求: 1. 安全性:确保施工人员的人身安全,采取必要的防护措施,例如佩戴安全帽、安全绳等。
2. 环境保护:遵守相关的环境保护法律法规,合理处理施工过程中产生的废弃物和污水。
3. 工程质量:保证土方开挖的平整度、坡度和稳定性,确保满足设计要求。
4. 施工效率:合理安排施工进度,采用适当的机械设备和施工方法,提高施工效率。
4. 施工步骤本施工方案包括以下主要步骤: 1. 前期准备:确定施工范围,清理施工场地,确定施工与运输路线。
2. 坡面保护:根据设计要求,对山体开挖区域的坡面进行保护,防止塌方和滑坡。
3. 土方开挖:使用挖掘机等机械设备进行土方开挖,根据设计要求控制挖方的高度、坡度和平整度。
4. 土方运输:将挖掘出的土方进行运输,可使用卡车、输送带等设备将土方运至指定地点。
5. 清理整理:清理施工现场,清除垃圾和杂物,维护工地环境的整洁和安全。
6. 安全检查:对施工过程中的安全措施进行检查,确保施工人员的人身安全。
5. 施工注意事项在进行山体土方开挖施工时,需要特别注意以下事项: 1. 工程前期要进行详细的勘测和设计,确定开挖范围和土方总量,确保施工的可行性和合理性。
2. 必须按照设计要求进行土方开挖和加固,严禁超挖和私自改变施工方案。
3. 在进行土方运输时,要注意车辆的稳定性和负荷能力,避免超载和滞留,确保交通安全。
4. 施工现场应设立明显的警示标志,设置必要的隔离措施,确保行人和车辆的安全通行。
山体开挖施工方案
山体开挖施工方案山体开挖施工方案一、项目概况根据建设需要,本项目对山体进行开挖工作。
山体开挖施工是挖掘机械施工的一种常见方法,该方法操作简单、效率高,适用于各种类型的山体开挖。
二、施工准备工作1. 确定施工区域:根据设计要求,确定山体开挖的具体位置和范围,并划定施工边界。
2. 清理施工区域:清理施工区域内的杂物、树木等障碍物,保证施工区域的整洁和安全。
三、施工工序及方法1. 标线定位:根据设计要求,在施工区域内进行标线定位,确定挖掘的具体范围。
2. 机械开挖:利用挖掘机对山体进行机械开挖,根据设计要求控制挖掘深度和坡度。
开挖倾斜地块时,要注意避免过度开挖,保持土坡的稳定。
3. 边坡处理:根据设计要求,对开挖后的土坡进行处理。
边坡处理包括护坡、松土、绿化等步骤,以确保边坡的稳定和美观。
4. 清理及处理废土:开挖施工过程中产生的废土需要妥善处理。
可以选择将废土清理到指定位置,或重新利用废土用于填充和修建其他地块。
四、安全措施1. 操作人员必须具备相关操作证书,并经过安全培训,掌握挖掘机的操作规程和安全操作技能。
2. 挖掘机必须经过检查合格后方可使用,操作人员对设备进行日常维护和保养。
3. 工地周围设置警示标志,设立专人负责管理和维护施工现场秩序。
4. 在施工现场设置防护网和安全告示牌,提醒人员注意安全,并设置临时围挡,确保施工区域封闭,防止人员误入。
五、施工注意事项1. 施工过程中要严格控制开挖深度和坡度,根据地质情况和设计要求调整挖掘机的操作方法。
2. 对于倾斜地块的开挖,要选择适当的挖掘方法和施工顺序,确保土坡的稳定和安全。
3. 施工现场应保持整洁,及时清理垃圾和废土,减少施工危险因素的存在。
4. 施工过程中要与地质部门保持密切联系,根据地质情况和施工进展,及时调整施工方案。
六、施工进度和质量控制1. 制定详细的施工进度计划,合理安排施工人员和设备,确保施工进度的合理性和顺利进行。
2. 通过现场巡查和日常检查,确保施工质量符合设计要求和相关规范。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.1东出入场线山体开挖
东出入场线为明挖区间,位于既有山体坡脚,明挖段施工前需按设计要求进行土石方开挖并做护坡处理。
山体地层基本为<7>全风化混合花岗岩、<8>中风化混合花岗岩和<9>微风化混合花岗岩。
本次开挖里程为DDK0+296.000~DDK0+510.000,最大开挖高度约40m,开挖宽度30~70m。
1.1.1施工概况
首先进行清表工作,然后按照设计采用台阶法放坡开挖,最后进行护坡处理。
对于坚硬岩层地段拟采用浅孔松动控制爆破,然后清理碎石,休整坡面施做护坡。
开挖段面如下图所示。
图7-28 开挖断面图
1.1.2爆破施工
1.1.
2.1爆破设计
根据爆破区实际情况,采用浅孔松动控制爆破,采用关健技术确保爆破效果和爆破安全。
浅孔松动控制爆破采用二种方式,当开挖台阶高为H=0~2.5m时,采用孔径Φ40mm的浅孔松动控制爆破,当开挖台阶为H=2.5m~5m时,采用Φ75mm的浅孔松动控制爆破。
1、炮孔布置
根据经验,采用等边三角形布设炮孔分布均匀、排列紧密,能较大限度利用
浅孔爆破工艺包括钻孔、装药前的钻孔检查、装药、堵塞、敷设网路与起爆,整个工艺过程的施工质量将会直接影响爆破安全与效果,每一道工序必须遵守爆破安全规程与操作技术规程的有关规定。
1、钻孔
钻孔前应由专门的施工技术人员按设计的爆破参数进行现场布设,孔位打上桩、标明排孔编号、钻孔深度与方向,并在施工前给钻机工作人员进行技术交底。
钻孔时要根据先难后易、先边后中、先前后后的原则钻孔,避免钻机移动时压坏已钻好的孔眼。
钻机必须摆正位置,保证钻孔方向、钻孔角度、钻深度准确,必须按桩钻孔,困难地段对位误差不得超过0.2米。
钻孔达到设计深度后,要吹净残渣,作好记录,进行封口,以防异物落入孔内。
2、钻孔检查
装药前必须检查孔位、深度、倾角是否符合设计要求,孔内有无堵塞、孔壁是否有掉块以及孔内有无积水和积水的深度如何。
如发现孔位和深度不符合设计要求时,应及时处理,进行补孔。
孔口周围的碎石、杂物应清除干净,对于孔口岩石破碎不稳固段,钻孔时采用粘土护壁。
3、装药
如发现炮孔内因雨或少量渗水,应先以高压风吹净积水再装药。
如炮孔内因地下水丰富积水则必须装乳化炸药等防水炸药。
采用反向装药法,将起爆药卷倒置于炮孔底部,使雷管聚能穴口向上(朝炮口方向)这样更充分利用了集能效应,便炸药爆轰更为完全,从而收到更好的爆破效果。
必须严格控制每个炮孔的装药量,事先必须进行技术交底,分组进行,炮孔按排、孔编号,专人负责装药,并在装药过程中检查装药高度。
在装药过程中如发现堵塞时应停止装药并及时处理,在未装入雷管或起爆药包等敏感的爆破器材以前,可用木制长杆处理,严禁用钻具处理装药堵塞的钻孔。
4、堵塞
堵塞材料使用粘土或砂加粘土,严禁用石块堵塞,为保证堵塞质量每填入0.3米时,用木棍或竹竿捣鼓密实,堵塞长度必须满足设计要求,关系到爆破效果,影响爆破安全,因此,务必高度重视。
5、网路敷设与起爆
为了保证安全起爆,可以采用复式爆破网络。
网路敷设前应对所使用的起爆器材进行检验,网路敷设应按设计要求进行,并严格遵守《爆破安全规程》中有关起爆方法的规定,经检查确认起爆网路完好,具备安全起爆条件时方准起爆。
爆破指挥人员要在确认周围的安全警戒完成后,方可发出起爆命令。
爆破指挥人员严格执行预报、警戒和解除三种统一信号,并由爆破指挥人员统一发出。
防护、警戒人员按规定信号执行任务,不得擅离职守。
指定专人核对装炮、点炮。
起爆后由爆破作业人员检查结束,确认安全后,方可发出解除信号,撤除防护人员。
如发生瞎炮要设立防护标志,由原装炮人员当班处理。
特殊情况下如不可能时,装炮人员应在现场将装药情况、炮眼方向、装药数量交代给处理人员,在对瞎炮孔内的爆破线路、导爆管等检查完好,并检查了瞎炮的抵抗线情况,重新布置警戒后,才能重新起爆。
1.1.
2.3瞎炮预防及处理
(1)瞎炮预防
①爆破材料必须购买大型正规厂家的合格产品,经试验合格后方能用于施工。
②严格认真检查爆破材料的质量,先试验确认质量及性能,不合格的坚决报废,炸药受潮的不用。
③在炮孔装药回填施工过程中,细致操作,防止损坏导爆管,防止导爆管和药包分离,并加强检查。
④当炮孔有水或潮湿时,及时采取防潮防水措施。
⑤爆破网路严格按照设计连接。
(2)瞎炮处理
①一旦出现瞎炮,要及时标志,及时报告,及时处理,必须按爆破工程师认可的处理方法处理。
②用竹制或木制工具小心将炮眼上部堵塞物掏出后,如系硝铵炸药,可用水浸湿或冲洗出整个药包。
的浅
③在确认不会危及安全情况下,当导爆管完好时可重新起爆,孔径40
孔,也可以在距瞎炮60cm处钻平行孔,然后装药起爆。
钻平行孔时,可将瞎炮
堵塞物掏出,插入一木制炮棍作为钻孔导向标志,平行孔装药要严格控制。
钻平行孔要格外警惕钻孔方向,严防钻爆瞎炮引发事故。
④处理瞎炮时,一定要按爆破安全规程办事,不准把带有雷管的药包从孔内拉出来。
1.1.
2.4爆破作业技术措施
(1)加强安全管理
①建立、健全一个严格的指挥管理组织;
②严格建立健全爆破安全规章制度,做好对爆破器材的运、存、用各项管理工作;
③建立质量保证体系,制定质量保证大纲和各工序质保程序;
④项目部要把爆破安全列为最重要管理内容,及时总结经验教训。
项目部每月、每旬结合爆破安全规章制度进行检查评比,严格实行奖罚制度,对不称职人员及时撤换。
(2)精心施工
①设计人员参加施工并针对施工中出现的新情况及时调整、修改设计;
②各级人员执证上岗,组成严格的管理体制;
③制定各种安全制度、岗位责任、关键技术操作细则;
④做好对钻爆工作的检查工作;
⑤按规程要求做好爆破器材检验,包括炸药、雷管、连接器材、起爆器等;
⑥确保装药、堵塞、连线三个关键工序的施工质量;
⑦做好防护工作;
⑧确定警戒范围,做好清退工作,严格岗哨制度;
⑨做好爆后安全检查和处理,安检内容包括:拒爆和半爆、爆破效果、事故隐患及已发生各类事故的处理。
