沥青路面修补施工组织设计方案

沥青路面修补施工组织设计方案

沥青路面修补施工组织设计方案1. 引言本文档旨在提供一份沥青路面修补施工组织设计方案,以确保施工过程的高效性和安全性。

2. 施工组织设计2.1 项目概述本项目旨在修补现有沥青路面中的损坏区域,提高道路的使用寿命和行车安全。

2.2 人员组织在施工现场,应确保以下人员的组织和配备:- 项目经理:负责全面掌控施工进展和质量控制。

- 施工队长:负责指导施工人员进行具体的修补工作。

- 施工人员:负责具体的施工操作,包括沥青铺设、压实等工作。

- 安全员:负责监督施工现场的安全,确保工人和周围环境不受伤害。

- 环境保护员:负责监测施工对环境的影响,并采取相应的保护措施。

2.3 施工流程以下是沥青路面修补的一般施工流程:1. 准备工作:清理施工区域,确保没有杂物和障碍物。

2. 铺设沥青:使用适当的机械设备将沥青铺设在损坏区域上。

3. 压实沥青:使用压路机对铺设的沥青进行压实,确保其牢固性和密实度。

4. 封边处理:对修补后的沥青路面进行封边处理,确保与周围路面的连接性。

5. 清理施工现场:清理施工区域中的剩余材料和废弃物,恢复道路通行。

2.4 施工安全措施为了保障施工人员和周围环境的安全,应采取以下安全措施:- 施工现场设置明显的警示标识,提醒过往车辆和行人注意施工区域。

- 施工人员应佩戴符合要求的个人防护装备,如安全帽、安全鞋等。

- 施工机械设备应处于良好工作状态,定期进行维护和检查。

- 施工现场应保持整洁,避免杂物和障碍物影响施工安全。

3. 总结本文档提供了一份沥青路面修补施工组织设计方案,通过明确人员组织、施工流程和安全措施,旨在确保施工效率和安全性。

本方案可根据实际情况进行调整和优化,以满足具体工程的需求。

市政道路沥青混凝土罩面工程项目施工组织设计

市政道路沥青混凝土罩面工程项目施工组织设计

目录第一章、编制依据及编制原则 (5)1.1 编制依据 (5)1.2 编制原则 (5)1.3 本工程采纳的技术规范 (5)第二章、工程概况 (7)2.1、工程建设概况 (7)2.2工程现状及自然条件 (7)2.3施工总体指导思想 (28)第三章、施工总体部署 (29)3.1 施工总体目标 (29)3.2 施工预备 (29)3.3 项目治理机构 (30)第四章、施工进度打算和各时期进度的保证措施 (31)4.1 施工进度打算 (31)4.2 确保工期的赶工措施 (32)4.2.1 保证工期的组织措施 (33)4.2.2 保证工期的治理措施 (33)4.2.3 保证工期的技术措施 (34)4.2.4 从设备方面来保证工期 (34)4.2.5 从材料方面来保证工期 (34)4.2.6 从劳动力方面来保证工期 (35)4.2.7 从做好施工保障工作来保证措施 (35)第五章、施工预备及资源配置打算 (36)5.1劳动力投入打算 (36)5.2 劳动力投入保证措施 (36)5.3 材料投入打算 (37)5.4 材料投入保证措施 (38)5.5机械设备投入打算 (39)第六章关键施工方案及项目实施的重点和解决方案 (41)第一节关键施工技术、工艺 (41)6.1施工测量方案 (41)6.2级配碎石基层施工 (46)6.3水泥稳定级配碎石施工 (46)6.4沥青混凝土路面工程 (47)6.5人行道施工 (51)6.6路缘石施工 (51)6.7市政管网工程 (52)6.8交通工程施工 (55)1.1交通标线的布设原则 (55)1.2交通标线的平面布设 (55)1.3交通标线选材及技术要求 (56)1.4施工注意事项 (56)2)交通标志 (57)2.1交通标志设计差不多原则 (57)2.2交通标志的布设原则 (57)2.3交通标志版面设计 (57)2.4交通标志结构设计 (58)6.9景观绿化工程 (58)6.10铺装及配套设施施工要求 (59)第七章、施工现场平面布置和临时设施布置 (64)7.1布置原则: (64)7.2施工场地布置 (64)7.3料场布置 (65)第八章、质量保证措施 (65)8.1 质量保证体系 (65)8.2 质量治理要求 (66)8.3 保证工程质量的具体措施 (66)8.3.1 工程质量治理措施 (66)8.3.2 技术保证措施 (67)8.4 各分部分项工程施工质量保证措施 (68)8.4.1施工测量质量保证措施 (68)8.4.2基层破裂清理施工质量保证措施 (69)8.4.3基层回填施工质量保证措施 (69)8.4.4沥青混凝土工程质量保证措施 (70)8.4.5管网工程质量保证措施 (72)8.4.6人行道砖质量保证措施 (74)8.4.7路面质量保证措施 (80)8.4.8.防止检查井周围沉陷质量保证措施 (81)第九章、安全施工措施 (83)9.1 建筑施工安全执行标准 (83)9.2保证安全施工的组织措施 (83)9.2.1建立和健全安全保证体系 (83)9.2.2 安全教育 (85)9.2.3 施工安全技术交底 (85)9.2.4 安全检查 (85)9.2.5班组安全活动 (86)9.3保证安全施工的技术措施 (86)9.3.1施工现场临时用电安全措施 (86)9.3.2安全防护用品: (86)9.3.3施工设备、机具安全施工措施 (86)9.3.2临时设施安全施工措施 (87)9.4、安全救援预案 (87)9.4.1编制目的及适用范围 (87)9.4.2应急预备及响应的重点 (87)9.4.3应急预备和响应的范围 (88)9.4.4应急预备及响应的相关内容 (88)9.4.5应急预备及响应组织机构 (88)9.4.6应急器材的配备 (89)9.4.7紧急联络电话及联络员 (90)9.4.8各种事故应急措施 (90)9.4.9上报 (98)9.4.10、定期检查 (98)第十章、文明施工及环境卫生措施 (99)10.1文明施工 (99)10.1.1安全警示标志牌 (99)10.1.2现场围挡 (99)10.1.3十牌一图 (99)10.1.4企业标志 (99)10.1.5场容场貌 (100)10.1.6材料堆放 (100)10.1.7现场防火 (100)10.1.8垃圾清运 (100)10.1.9宣传栏、环保及不扰民措施 (101)10.2、环保、卫生爱护等措施 (102)10.2.1环保组织措施 (102)10.2.2现场宣传与人的精神面貌 (102)10.2.3防止施工噪声污染 (103)10.2.4 防止大气污染 (103)10.2.5施工期间振动污染的防治措施 (103)10.2.6防止水污染 (103)10.2.7 施工期间固体废物的防治措施 (104)第十一章、其他施工技术措施 (104)11.1 雨季施工技术措施 (104)11.3 夏季施工技术措施 (104)11.4 地下管线及其他地上地下设施的爱护加固措施 (105)1、项目治理机构配备情况表 (105)第一章、编制依据及编制原则1.1 编制依据1.1.1 国家现行建设工程施工及验收规范、规程、建设工程预算定额及相关施工手册。

道路沥青罩面施工组织设计-范本

道路沥青罩面施工组织设计-范本

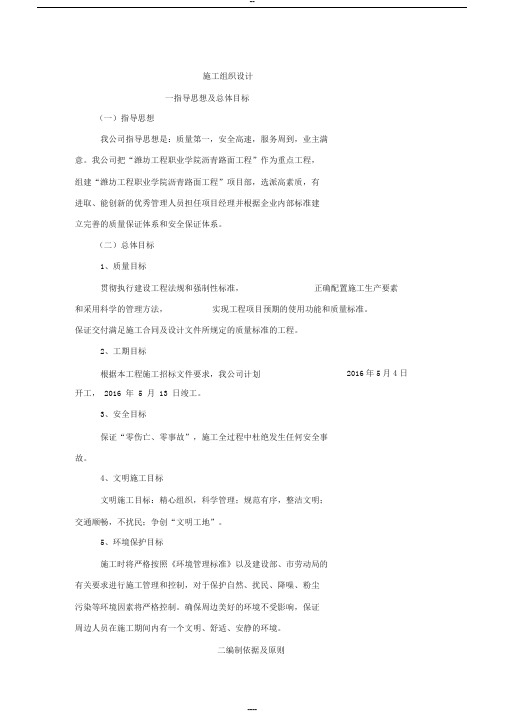

施工组织设计一指导思想及总体目标(一)指导思想我公司指导思想是:质量第一,安全高速,服务周到,业主满意。

我公司把“潍坊工程职业学院沥青路面工程”作为重点工程,组建“潍坊工程职业学院沥青路面工程”项目部,选派高素质,有进取、能创新的优秀管理人员担任项目经理并根据企业内部标准建立完善的质量保证体系和安全保证体系。

(二)总体目标1、质量目标贯彻执行建设工程法规和强制性标准,正确配置施工生产要素和采用科学的管理方法,实现工程项目预期的使用功能和质量标准。

保证交付满足施工合同及设计文件所规定的质量标准的工程。

2、工期目标根据本工程施工招标文件要求,我公司计划2016年5月4日开工, 2016 年 5 月 13 日竣工。

3、安全目标保证“零伤亡、零事故”,施工全过程中杜绝发生任何安全事故。

4、文明施工目标文明施工目标:精心组织,科学管理;规范有序,整洁文明;交通顺畅,不扰民;争创“文明工地”。

5、环境保护目标施工时将严格按照《环境管理标准》以及建设部、市劳动局的有关要求进行施工管理和控制,对于保护自然、扰民、降噪、粉尘污染等环境因素将严格控制。

确保周边美好的环境不受影响,保证周边人员在施工期间内有一个文明、舒适、安静的环境。

二编制依据及原则(一)编制目的本施工组织设计是对“潍坊工程职业学院沥青路面工程”的施工提出全面的规划、部署组织、计划的技术经济文件,作为施工准备及指导施工的依据。

我们将遵循国家的技术管理标准及规范,以及公司内部质量体系文件,严格按施工组织设计组织施工,在本工程施工中做到“速度快,工期短;精度高,质量优;消耗少,成本低;重安全,无事故。

”(二)编制依据1、潍坊工程职业学院沥青路面工程招标文件等招标资料。

2、由招标文件明确的国家、建设部、交通部颁发的现行设计规范、施工规范及技术规程、质量检验评定标准及验收办法。

3、勘察工地现场,自行调查工地周边环境情况并收集信息。

4、国家的法律、法规及地方有关施工安全、工地保安、人员健康、劳动保护、土地使用与管理、环境保护与文明施工方面的具体规定和技术标准。

沥青路面修复施工组织方案设计

沥青路面修复施工组织方案设计

目录一、工程概况二、施工总体计划(含人员组织分配)三、沥青混凝土面层专项工程施工工艺四、维持正常交通方案及安全保障措施一、工程概况1.1简介市北二环高速公路2013年沥青路面罩面维修工程,位于市北部,北二环高速公路属绕城高速公路以及京港澳高速公路、海高速公路的一部分。

主要工程容为:对指定路段的沥青路面进行罩面维修,包括路面铣刨、坑槽处理、洒布改性沥青粘层油沥青混凝土中、上面层施工。

1.2工期本工程总工期30天。

实际开工日期以工程师发出的开工令为准。

1.3工程数量二、施工总体计划2.1项目经理部的设置我司调集参与过高速公路维修的技术管理人员、机械装备和熟练机手组成专业队伍施工,负责现场施工组织和管理。

项目部架构图如下:为顺利完成本项工程,我司实行项目经理负责制,主任工程师负责技术,各职能部门按分工履行管理职责,各专业工程队按要求及作业计划进行施工的管理体制。

准备组:主要负责工作面的铣刨、清理以及路面洒油和施工工作面的封路、交通安全设施设置和交通疏导工作;摊铺组:主要负责沥青混合料运输、摊铺、碾压;拌和站负责沥青混合料的拌和生产。

2.2施工人员及机械设备的配置施工人员配置根据本项目的特点与工程量的大小,本标段项目部施工人员拟用40人,其中高中级技术和管理人员2人,初级技术和管理人员5人,专职机手15人,普通工及辅助工18人。

骨干施工人员均来自我司部,技术人员和管理人员均已进行各专业培训,并具有书,对高速公路和市政道路改造沥青砼施工均有丰富的经验。

为了加强管理,使紧的施工有条不紊,对施工和管理人员进行明确分工,定岗定员,进行施工安全教育,并对新招操作人员、机手进行上岗培训,进行应知应会考核,择优上岗,对考核不合格的操作人员不得上岗。

机械设备配置沥青砼路面施工工程质量在一定程度上受制于施工期间所用的机械设备是否先进和精良。

我司投入本工程项目的主要机械设备如下:主要机械设备表2.3、施工管理在施工前,协同甲方、监理对沿线进行认真调查,对有关管线、设施、路面排水口标示清楚,施工时进行适当处理,协同路政办办好施工封路有关手续,并加强宣传,提醒司机注意行车安全。

沥青混凝土罩面施工组织设计

沥青混凝土罩面施工组织设计

目录第一章编制依据............................... 错误!未定义书签。

第二章工程概况............................... 错误!未定义书签。

、工程概况 ................................. 错误!未定义书签。

、工程内容 ................................. 错误!未定义书签。

、现场环境 ................................. 错误!未定义书签。

、气候条件 ................................. 错误!未定义书签。

、工程重点和难点.............................. 错误!未定义书签。

第三章施工组织和总体部署............................ 错误!未定义书签。

施工组织机构 ................................ 错误!未定义书签。

施工现场总平面布置 ............................ 错误! 未定义书签。

施工总体安排及各工程施工顺序.......................... 错误!未定义书签。

第四章施工准备............................... 错误!未定义书签。

技术准备 ................................. 错误!未定义书签。

劳动力准备 ................................. 错误!未定义书签。

材料、物资准备................................ 错误!未定义书签。

设备准备 ................................. 错误!未定义书签。

质量工作准备 ................................ 错误!未定义书签。

旧水泥混凝土路面加铺沥青罩面结构方案设计

旧水泥混凝土路面加铺沥青罩面结构方案设计

旧水 泥 混 凝 土 路 面 加 铺 沥 青 罩 面 结 构 方 案 设 计
吕 玲 玲
摘 要 : 合 唐 山 市银 河路 旧水 泥 混 凝 土 路 面 改造 工 程 实 例 , 过 对基 础 资 料 的 调 查 分 析 , 出 旧水 泥 混 凝 土 路 面 上 沥 结 通 提 青 加铺 层 的结 构 设 计 方 案 , 总 结 了一 些技 术 要 求 与 措施 , 并 以保 证 沥 青 加 铺 层使 用 性 能 。 关键词 : 旧水 泥 混凝 土 路 面 , 青 加 铺 层 , 构 设 计 沥 结 中 图分 类 号 : 1 . U4 6 2 文献标识码 : A
3 旧路病 害 处理措 施
3 1 板底 脱 空处理 措施 .
处理措施是钻孔 压浆 法 , 注材 料要求 使用 流动性好 、 强 灌 压
并可掺人早强剂 、 膨胀剂 、 粉煤灰 、 、 砂 石膏等来改善和 道板为 2 m厚 水泥混凝 土 , 4c 基层为两层 1 5e m厚 石灰土 , 路基为 高的水 泥浆 ,
速、 安全 和平稳 运行。 因此 , 路基 设计必须 满足路基 的工后沉 降 小、 不均匀沉降小 , 在动力作用下 的变形小 、 稳定性高 等要 求。为
此客运专线铁路路基设计技术标准 至关重要 , 文从路基基床 厚 本

24 - 9
第3 6卷 第 2 3期 20 10年 8月
山 西 建 筑
S HANXI ARCHI TECTURl
Vl . 6 No 2 0 3 .3 I Au g. 2 1 0 0
文章 编 号 :0 96 2 (0 0 2 —240 10 —8 52 1 )30 9 —2
素填土。
0 引言
在 1 水 泥 混 凝 土 路 面 上 加 铺 沥 青 面层 是 一 种 常 用 的 、 效 的 日 有 路 面修 复 技 术 , 具 有 工 期 短 、 交 通 影 响小 、 复 后 路 嘶服 务 性 它 对 修

沥青混凝土路面改造施工组织设计方案

沥青混凝土路面改造施工组织设计方案1.项目背景本项目旨在对现有道路路面进行改造,采用沥青混凝土作为新的路面材料,提升道路的承载能力和使用寿命。

2.施工目标2.1 提升道路承载能力,满足日益增长的交通需求;2.2 增加路面的耐久性,减少维修和修复频率;2.3 改善道路的平整度和驾驶舒适度;2.4 提高道路的安全性和交通效率。

3.施工组织设计3.1 项目准备阶段3.1.1 制定施工计划,明确施工目标、工期和资源需求;3.1.2 进行现场勘察和测量,确定施工范围和道路状况;3.1.3 确定施工队伍和施工人员;3.1.4 采购所需的材料和设备;3.1.5 进行施工前的安全评估和风险分析。

3.2 施工操作阶段3.2.1 清理和准备工地,确保施工区域的安全和整洁;3.2.2 进行基础处理,包括土方开挖、填筑和压实;3.2.3 铺设沥青混凝土,按照设计要求进行压实和表面平整处理;3.2.4 安装边沟和排水设施,确保路面排水畅通;3.2.5 进行标线和交通标志的施工。

3.3 施工质量控制3.3.1 实施现场监督和检查,确保施工符合设计要求和标准;3.3.2 进行材料抽样和检测,保证材料质量符合标准;3.3.3 进行路面质量的检测和评估,确保施工质量达到要求;3.3.4 定期进行质量评估和问题处理,及时纠正施工中存在的质量问题。

3.4 安全管理3.4.1 制定施工安全管理计划,明确安全责任和措施;3.4.2 进行安全教育和培训,提高施工人员的安全意识;3.4.3 设立安全警示标志和警示线,保障施工区域的安全;3.4.4 定期检查和维护施工设备,确保设备的安全可靠性;3.4.5 及时处理施工中的安全事故和紧急情况,保障工人的生命安全。

4.施工进度计划4.1 制定施工进度计划,明确项目各阶段的工期和工作量;4.2 根据实际情况进行施工进度的调整和优化;4.3 定期进行施工进度的监控和评估,确保项目按时进行。

5.施工资源管理5.1 合理安排施工人员和设备的使用;5.2 进行材料和设备的采购和调配;5.3 确保施工资源的有效利用,降低成本和浪费。

沥青路面修复工程施工组织方案

沥青路面修复工程施工组织方案一、工程概况本工程为沥青路面修复工程,总面积为XXXX平方米,位于XX市XX区XX路XX段。

二、施工目标1.修复路面上的损伤,保持道路的平整度和行车安全性。

2.增强路面的抗压和耐磨性,延长使用寿命。

3.提高道路的交通运行效果,减少行车阻力。

三、施工组织及责任分工1.项目经理负责整个施工方案的编制和实施,负责协调各个施工班组的工作。

2.技术负责人负责施工工艺和技术方案的设计和控制,负责质量检验和验收。

3.施工队长负责指挥施工作业,协调相关人员和设备的使用。

4.质量检验人员负责对施工过程中的质量进行检测,确保达到设计要求。

5.安全员负责对施工现场进行安全监督和安全教育,防止事故的发生。

四、施工流程1.施工准备阶段:a.搭建施工临时设施,包括工棚、围栏等。

b.采购施工所需的材料和设备,准备好所需的施工工具。

c.制定详细的施工计划,包括作业时间、施工路线等。

2.清理现场:a.清理现场垃圾和杂物,确保施工区域整洁。

b.检查施工区域的排水系统,确认畅通无阻。

3.定位标志:a.根据设计要求,测量和标记施工区域边界线和标高点。

b.根据标高点建立施工标志牌和高度控制杆。

4.路面修复:a.对损坏区域进行清理,包括清除松动碎石和沥青等。

b.使用热拌砂浆对损坏区域进行填充和修补。

c.使用压路机进行碾压,确保修复的部分与原路面平齐。

5.路面密封:a.使用喷涂机对修复后的路面进行喷涂,提高抗水和抗污能力。

b.确保喷涂均匀,不出现漏喷和滴漏现象。

6.后期处理:a.清理施工现场,撤除临时设施。

b.进行最终的质量检验和验收。

五、安全措施1.施工现场设置警示标志和警示牌,警示过往车辆和行人注意安全。

2.使用安全帽、安全鞋等个人防护装备,确保施工人员的安全。

3.在施工现场设置专人负责安全监督,禁止闲杂人员进入施工区域。

4.注意道路交通安全,遵守交通规则,避免交通事故发生。

六、质量控制1.严格按照设计要求执行施工工艺和工序。

沥青罩面施工方案

沥青罩面施工方案1. 引言沥青罩面施工是一种常见的路面施工工艺,通过在路面上涂覆一层沥青来保护路面,并提升路面的平整度和耐久性。

本文档将介绍沥青罩面施工的方案和步骤。

2. 施工准备在进行沥青罩面施工之前,需要进行一系列的准备工作,以确保施工的顺利进行。

以下是准备工作的步骤:2.1 清理路面首先需要清理路面上的杂物和尘土,以确保沥青能与路面良好地粘合。

清理可以使用机械清扫车辆或人工清扫工具进行。

2.2 补修路面对于有损坏或破损的路面,需要进行修补工作,以确保路面的平整度和牢固性。

修补可以使用沥青混合料或其他适合的材料进行。

2.3 预涂底料在进行沥青罩面之前,需要先进行底料的预涂工作。

底料可以提高沥青与路面的附着力,同时还能防止沥青的溢漏。

预涂底料可以使用刷涂、喷洒或铺装等方式进行。

3. 沥青罩面施工在完成准备工作后,可以开始进行沥青罩面施工。

以下是施工的步骤:3.1 准备沥青首先需要准备足够的沥青料,并在施工前将其加热至适当的温度。

沥青的加热温度取决于气温和施工环境等因素。

3.2 均匀铺装将预涂好的路面均匀地铺装沥青。

可以使用铺装机、手动推车或人工刮板等工具进行。

铺装过程中应确保沥青的均匀性和一致性。

3.3 压实沥青铺装完成后,需要使用压路机对沥青进行压实,以确保沥青与路面的紧密结合。

压实过程中应注意控制压力和温度,避免对路面造成不必要的损坏。

3.4 刨平路面如果在压实过程中出现不平整的情况,可以使用刨平机对路面进行修整。

修整后的路面应达到规定的平整度和坡度要求。

3.5 完善边缘处理在沥青罩面施工完成后,需要对路面边缘进行处理,以确保与其他路面部位的平滑过渡。

可以使用刨平机或手动工具进行边缘处理。

4. 施工质量控制为确保沥青罩面施工的质量,需要进行一系列的质量控制措施。

以下是常用的施工质量控制方法:•沥青的温度和粘度检测•沥青厚度的测量和调整•路面平整度和坡度的检测•边缘处理和过渡区域的验收5. 安全注意事项在施工过程中,需要特别注意以下安全事项:•确保作业人员穿着符合要求的安全防护装备,如安全帽、工作服和手套等。

沥青路面维修施工组织设计方案

沥青路面维修施工组织设计方案引言本文档为沥青路面维修施工组织设计方案,旨在确保施工过程高效、安全,并达到修复路面的目标。

本方案基于简单策略,避免引入法律复杂性,并根据我的经验作为一个LLM提供帮助。

施工目标- 修复沥青路面的损坏区域- 提高路面的平整度和驾驶舒适度- 增强路面的耐久性和承载能力- 保证施工过程安全且符合相关法规要求组织设计1. 制定施工计划:根据所需维修范围和工期,制定详细的施工计划。

包括修复区域的排列顺序、每个工程阶段的时间表和所需人力、物力资源等。

2. 管理施工队伍:任命经验丰富的施工队长,负责管理施工队伍并协调各个工阶段的工作。

确保施工人员具备足够的技能和经验,并遵守相关安全规范。

3. 采购和准备材料:根据维修计划,准备所需的沥青、砂石、道路基层材料等。

确保采购过程符合相关法规,材料质量符合标准。

4. 确定施工方法:根据不同损坏情况,选择合适的修复方法,如补丁修复、局部厚层修复、局部重建等。

确保选用的方法能够有效修复损坏区域,并保证修复区域与周围路面的一致性。

5. 施工安全措施:制定并执行严格的施工安全措施,包括施工现场安全规范、施工人员个人防护措施、交通管理等。

确保施工过程安全,减少事故发生的风险。

6. 监督和质量控制:指定专人负责施工过程的监督和质量控制。

定期检查施工质量,确保施工符合设计规范和要求。

修复完毕后,进行终验,保证修复效果符合预期。

结论本文档提供了沥青路面维修施工组织设计方案,旨在确保施工过程高效、安全,并能够达到修复路面的目标。

通过制定施工计划、管理施工队伍、采购和准备材料、确定施工方法、施工安全措施以及监督和质量控制,可以有效地完成沥青路面维修工作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

总体施工组织设计一、本施工组织设计主要的编制依据如下:1、《晋安区2015年市政维护设施维修整治项目(第二标阶段)施工招标文件项目专用本》。

2、《晋安区2015年市政维护设施维修整治项目(第二标阶段)施工图设计》。

3、《公路沥青路面施工技术规范》(JTG F40-2004)。

4、《公路路面基层施工技术规范》(JTJ034-2000)。

5、《公路改性沥青路面施工技术规范》(JTJ036-98)。

6、《公路工程沥青及沥青混合料试验规程》(JTG E20-2011-2011)。

7、《公路工程质量检验评定标准》(JTG F071-98GF801-2012)。

8、《公路工程施工安全技术规程》(JTG F9-2015)。

二、工程基本概况(一)、工程概况本工程整治项目包含:分别为朝天桥、岳峰横路、东岳路、琯尾街。

4条道路1、朝天桥起于康山路,路线自西向东跨过桩号CK0+496处东郊河上桥梁后止于长乐北路。

改造全长518.606米。

2、岳峰横路起于长乐北路,路线由西向东途经岳峰一巷,止于岳峰路。

改造全长404.634米.3、东岳路起于长乐北路,路线总体走势自西向前东,途中与几条巷道相交,止于连江北路,改造全长766.133米。

4、琯尾街起于晋安支路,路线由北向南,止于塔头路,改造全长299.071米。

本工程项目改造内容包括:首路工程、交通工程、排水工程、电气工程。

(二)、现状路面概况:机动车道经过长期运营,路面服务质量明显下降。

路面主要病害为:面层断裂,全线填缝脱落、老化已和结构缝分离。

人行道岳峰横路、琯尾街设置的5cm厚人行道铺装基本完好,但整体老旧,局部因常年停车破坏较为严重。

朝天桥、东岳路人行道路铺装杂乱、边界参差不齐,总体景观效果差。

(三)改造内容1、对原水泥混凝土路面、沥青混凝土路面病害进行相应的处理;2、沿线新建树池,带状树池路缘石更换;3、对人行道面层采用透水砖重新铺装,并利用原基层;4、加铺沥青面层后施画交通标线;5、车行道及人行道上雨水、污水、电力、电信等市政管线井盖标高调整与更新;6、人行道上电力、电信、路灯井盖更改为下沉式球墨铸铁井盖,车道上电力、电信井盖更改为可调式球墨铸铁井盖,路灯维持现状。

(四)、道路平面及标准横断面布置道路平面保持现状车道路不变,基本保持两侧路缘石位置不动。

部份人行道口转角为满足行车的轨道半径,进行调整。

同时充分利用原有路面达到美观统一的整体效果。

1、朝天桥,1.50米硬化路肩+6.5米机动车道+1.50硬化土路肩,宽9.0米。

2、岳峰横路,4.50米人行道(含树池)+11.0米机动车道+2.50米人行道(含树池),宽16.0米。

3、东岳路1.50米人行道+6.0米机动车道+1.50米人行道,宽9.0米。

4、琯尾街,2.50米人行道(含树池)+11.0米机动车道+2.50米人行道,宽16.0米。

以上人行道实际修建边界根据定位图实施。

(五)主要工程数量表三、人员我项目部将由项目经理、管生产安全的专职副经理、总工程师、质检工程师等主要技术管理人员,负责组织本合同段的施工。

主要管理人员一览表四、施工组织机构及岗位职责4.1本项目部按照项目法组织施工,根据工程管理需要及施工经验,拟成立高效运作的项目部,项目部设项目经理一名、项目总工程师、质检工程师各一名,专职安全副经理一名,全面负责工程施工管理、技术和质量管理。

组织机构见下图:施工组织机构框图项目经理部负责组织本合同段的施工,编制实施性施工组织设计、质量计划、编制季度、月施工计划、资金使用计划、材料计划、制定施工方案、工期目标、安全质量目标、将计划层层落实,解决生产中出现的问题,与业主、监理工程师,设计单位密切配合,搞好组织和协调工作。

加强与地方的沟通协调,想方设法在保证安全的前提下,确保高速公路的畅通。

4.2本项目部与质量有关人员的主要岗位职责如下:(1) 项目经理①贯彻执行公司、分公司的有关文件和规定,对工程项目的施工质量和服务质量负全责;②负责向项目部员工传达满足顾客和法律法规要求的重要性;③贯彻执行分公司质量方针和公司、分公司质量目标,确保项目部质量目标的制定;④核准项目部的机构设置、职能分配,并确保资源的合理配置;⑤项目部的内外接口工作;⑥负责施工安全管理工作,负责一般材料采购的管理工作,批准一般材料的合格供方;⑦分管人劳室、材料室、安保室。

(2) 项目总工①负责解决施工中的技术问题,接受公司主任工程师的指导;②组织编制项目施工组织设计、项目质量计划和施工方案;③组织图纸复核,负责一般设计变更的控制;④负责施工生产工作,编制项目年、季、月度施工计划,并组织实施;⑤协调项目内施工管理和分包方的管理工作;⑥分管工程室、计划合同室、测量组。

(3) 质检工程师①负责项目部的质量管理方面的工作;②组织对不合格品的评审和处置;③负责服务供方的控制和管理;④分管质检室。

(4) 工程室①负责项目部工程技术文件和资料的管理;②负责编制季度、月度生产计划,并实施公司下达的年度工程进度计划;③编制质量计划和施工组织设计,并严格按有关的规范、标准、法规、图纸和批准的施工组织设计、施工方案组织施工;④组织施工过程的自检、交接检和复检;⑤负责施工半成品、成品的标识以及搬运、贮存、防护;⑥负责收集服务分承包方的有关信息,并建立合格的分承包方清单。

(5) 质检室①负责项目部质量管理体系文件的控制;②监督质量审核中发现的不符合项的纠正;③负责纠正和预防措施的管理;④负责产品的检验和试验;⑤负责产品的检验和试验的状态标识和产品返工、返修后的重检;⑥负责管理检验、测量和试验设备;⑦负责统计技术的应用及管理;⑧分管试验室。

(6) 材料室①负责一般材料的采购;②负责采购物资的贮存、防护;③分管仓库;④负责本部门质量记录的管理。

(7) 设备室①建立设备台帐;②负责编制施工机械设备的维护、保养计划,并组织实施;③检查施工机械设备的完好性和可用性;④负责本部门质量记录的管理。

(8) 人劳室①负责本项目部人力资源的调配;②根据公司培训计划组织送培,并建立有关培训记录;③对本项目部的特殊工作人员进行控制。

(9) 安保室①负责本项目部的施工安全和保卫工作;②负责实施业务范围内的整改措施;③负责本部门质量记录的管理。

(10) 试验室①负责试验和记录的工作;②归口管理施工过程中的试验;③负责管理试验设备。

(11) 仓库①负责物资的入库、贮存、防护和发放;②具体负责物资的验收检查;③具体负责物资的产品标识。

五、现场平面布置及临时设施我合同段所用的沥青混凝土拌和楼、水泥稳定土拌和楼、水泥砼搅拌楼将全部布置在内湖收费站旁边的空地上,具体平面布置图在附后。

施工生产与生活用电采用与当地政府及电力部门联系,办理临时用电手续,在内湖收费站旁边安装一台500KVA的变压器,计划在12月10日左右安装调试完毕,生产及生活用水采取打井和储水池并设的方式以满足生产和生活的需要。

临时住地采用自搭工棚方式解决,废料堆放场地现正在加紧同当地村镇联系之中。

六、材料为确保春运前完成业主下达的三公里施工任务和为明年施工任务作准备,材料是我合同段的重要任务之一。

春节前所需水泥稳定碎石基层和水泥混凝土碎石,排水垫层碎石采取同当地碎石生产商合作,改变现有生产商碎石筛网,沥青碎石采取从惠州购买,以满足工程需要。

碎石生产线安装在内湖收费站,所需片石从外面购买。

同时利用春节放假期间,加紧对基层碎石、水泥混凝土碎石和沥青碎石的备料工作。

确保春运后碎石能满足工程需要。

工程用砂采取从陆丰购买,采取自卸汽车运到施工现场。

工程所用水泥、沥青材料,公司正在组织招标采购。

春节前所需碎石数量和总体所需碎石数量见附表。

沥青除严格按照公司同供应商签订合同要求的质量外,在沥青运到现场后,我合同段将汇同监理对每批沥青原材料实行抽样检测,抽查频率按规范和设计招标文件要求,对不合格的沥青原材料要求供应商负责拉回,严禁不合格的沥青材料用于工程施工。

七、机械设备水泥稳定土拌和楼现正在进行基础的布设。

计划在12月5日前完成基础砼浇注,12月12日前完成水泥稳定土拌和楼设备的安装,12月15日前完成所有的调试和标定工作。

水泥砼搅拌站现正在进行基础的的布设。

计划在12月5日前完成基础砼浇注,12月10前完成所有的调试和标定工作。

沥青砼拌和楼正在进行基础的布设。

计划在12月15日前完成基础砼浇注,12月30日前完成设备的安装,2005年1月5日前完成所有调试和标定工作。

其他施工机械设备将陆续进场,以满足工程施工需要。

主要机械设备见附表。

八、施工组织计划及主要技术方案8.1施工组织计划根据本工程的特点和施工段落的长度,要求施工中队在每个施工段落内设置4个施工工班组,第一施工班组负责A-1结构施工,第二施工班组负责A-2结构施工,第三施工班组负责A-3、A-4结构层施工,第四个施工班组负责路缘石和排水设施及横向纵向盲沟施工,4cm厚的C20砼板由设在内湖收费站旁边的预制场统一进行预制和安装,废料由专门负责运输的车辆统一运至废料场。

为确保工期按业主要求8个月完成,我合同段将每次按两个施工段落进行施工封路(每个段落封闭长度为4km),具体施工计划见《总体施工顺序计划图》。

根据业主要求在路面维修期间K171+120~K188+250段路面日常维修工作由我合同段负责,为此,特成立一个专门的路面维修保养组,专门负责日常路面维修保养工作,满足交通顺畅。

为保证施工质量,我合同段将4cm厚改性沥青表面抗滑层安排在最后统一进行施工罩面。

为此,项目经理部将对路面维修工程及附属排水工程进行全方位的进度安全和技术质量管理,同时设置专门的安全巡查小组及应急小分队,负责交通疏导的管理和分流,确保高速公路交通的顺畅。

本工程总工期为8个月,工期从监理工程下达开工令7天后开始计算,预计到2005年9月份整体工作全部完成,具体每个施工段落计划完成情况见各施工横断图。

8.2主要施工技术方案和施工工艺各分项工程开工之前,应做好测量工作,拟投入一台全站仪和二台自动安平水准仪进行施工测量放样工作,内容包括:对业主提供的导线点,水准点进行符合检测,设置导线,增设必要加密导线点和水准点,复测检查地面线、横断面、路中线位置与设计是否相符,按导线及水准点复测和加密。

8.2.1 导线及水准点复测和加密根据设计资料认真进行导线复测工作,并将导线复测成果与设计文件提供的导线成果进行比较提交监理工程师审批,批复后交付使用。

在使用设计文件提供的水准点之前,对其进行复测并校核。

增设临时水准点,测设精度必须符合《规范》和投标文件的精度要求,并与相邻标段的水准点闭合。

同时须上报监理工程师审批批复才能使用。

在导线点和水准点复测完成后,复测检查地面线、横断面是否同设计相符。
