大型金属储罐定额说明
石油建设安装工程预算定额
第一册油气处理设备安装工程(下册)
二000年七月
第四章金属油罐制作安装
第五节大型金属油罐制作安装(进口板材自动焊)
P841-843页
十四、大型金属油罐制作安装定额的有关说明:
1、浮船升降试验、盘梯、平台制作安装、现场组装平台铺设与拆除、钢板卷材平卷平直、钢材半成品运输等辅助项目,均应执行本册定额相关项目。
2、本定额未包括焊前预热、壁板第一圈板的热处理及无损探伤检验等工作内容。
3、定额内未计价的主要材料损耗率按下表计算:
序号主要材料名称供应条件损耗率%
1底板钢板引进设计规格5
2壁板钢板引进设计规格4
3浮船钢板引进设计规格5
4其它钢板设计选用规格 6.2
5其它钢板非设计选用规格按实确定
6型钢设计选用规格5
7钢管设计选用规格 3.5
8卷管卷筒钢板按钢板卷材开卷与平直
4、底板板幅调整:
每块中幅板周长不足或超过上表时,执行底板板幅调整相应子目,如周长减少,人、材、机增加;如周长增加,人、材、机减少。
边缘板板幅变化不予调整。
5、壁板板幅调整:如壁板节数和张数不足或超过上表时,执行壁板板幅调整相应子目。
节数、张数增加,人、材、机增加;节数、张数减少,人、材、机减少。
6、罐体手段料制作摊销项目是按内脚手架正装的施工方法考虑的,按罐容量分别以“座”计算,定额不得调整。
7、除已列出手段料制作摊销项目以外的胎具、工卡具手段料已按摊销量分别计入底板、壁板、浮船预制安装定额中,不得另计。
8、本定额是按一个工地同时建造二座以及二座以上油罐考虑的,如
序号罐容量(m 3)
每块中幅板(m )
长
宽周长150000×搭接 6.5 1.616.2250000×搭接12 2.428.83
100000×搭接
11.5
2.5
28
序
号罐容量(m 3)每块板长×宽(m )每座罐
节数平均每节
张数1500009.5×2.458202
100000
11.45×2.45
9
22
果一个工地只建造一个油罐时,底、壁板、浮船预制安装项目的人工、机械均应乘以系数1.25。
金属贮罐预制安装定额说明
第一章金属贮罐预制安装说明一、本章定额适用于拱顶、浮顶、内浮顶金属油罐,低温双层拱顶罐及其附件的预制安装。
二、本章定额不包括下列工作内容㈠钢卷板的开卷与平直。
㈡油罐外部的平台、梯子、栏杆制作安装。
㈢现场组装平台铺设与拆除。
㈣附件、机加工件的制作与加工。
㈤焊缝的预热、后热和焊后局部热处理。
㈥特殊施工技术措施费。
㈦油罐水压试验时油罐基础沉降观测。
三、使用定额的有关规定㈠金属油罐预制安装项目是按一个工地同时建造同系列两座以上(包括两座)油罐考虑的,如果一个工地只建造一座油罐时,定额人工费、机械费乘以系数1.25 。
㈡油罐水压试验是按同容量的两座(包括两座)以上油罐连续交替试压考虑的,如一座油罐单独试压,定额人工费、机械费乘以系数1.30。
㈢内浮顶油罐水压试验执行拱顶油罐水压试验项目,定额人工费、机械费乘以系数1.20 。
㈣油罐密封、附件(包括孔颈或加强板)均按成品合格件供货考㈤油罐预制安装定额项目中型钢圈煨制和擗八字,执行本册定额第七章相应项目另行计算。
㈥不锈钢油罐的配件(不含加热器制作安装)安装执行碳钢油罐配件安装相应项目,基价乘以系数1.30。
㈦金属油罐主体预制安装中未列主材用量,执行定额时,型钢、钢板、钢管应根据工程项目的供应条件,按设计施工图或现场实际配板图所列净重量,依据下表所列主材损耗率另行计算主材用量。
㈧浮顶油罐(自动焊)底板板幅调整油罐底板预制安装项目中每块中幅板规格按下表尺寸取定;每块中幅板周长不足或超过表中取定尺寸时,执行底板板幅调整相应子目,如周长减少,定额基价增加;如周长增加,定额基价减少;边缘板板幅变化不调整。
㈨浮顶油罐(自动焊)壁板板幅调整:油罐壁板预制安装项目中壁板规格和数量按下表尺寸取定;如壁板节数和张数不足或超过下表时,执行壁板板幅调整相应子目。
节数、张数增加,定额基价增加;节数、张数减少,定额基价减少。
㈩浮顶油罐(五万立方米以上)预制安装项目中未包括罐底圈带接管壁板的整体热处理。
工程造价课件 金属结构工程定额说明(一)
谢谢观看!
定额说明
四、金属结构的各种杆件的连接以焊接为主,焊接前连接两组相邻构件使其固定以及 构件运输时 为防止出现误差而使用的螺栓,己包括在制作子目内。 五、本章构件安装未包括堆放地至起吊点运距>15m 的现场范围内的水平运输,发生 时按本定额 “第十九章 施工运输工程"相应材的规格和用量,设计与定额不同时,可以调整,其他 不变钢材 的损耗率为 6%。 七、钢零星构件,系指定额未列项的, 的金属构件。
知识点:定额说明〔一〕
定额说明
一、本章定额包括金属结构制作、无损探伤检验、除锈、平台摊销、金属结构安装五 节。 二、本章构件制作均包括现场内工厂内的材料运输、号料、加工、组装及成品堆放、 装车出厂等全部工序。
定额说明
三、本章定额金属构件制作包括各种杆件的制作、连接以及拼装成整体构件所需的 人工、材料及机械台班用量不包括为拼装钢屋架、托架、天窗架而搭设的临时钢平 台。在套用了本章金属构件 制作工程后,拼装工作不再单独计算。本章 6-5-26 至 6-5-29 拼装子目只适用于半成品构件的拼装。 本章安装工程中,均不包含拼装工序。
定额说明
八、需预埋入钢筋混凝土中的铁件、螺栓按本定额“第五章 钢筋及混凝土工程"相应 工程计算。 九、本章构件制作工程中,均己包括除锈,刷一遍防锈漆。本章构件制作中要求除锈 等级为 Sa25级,设计文件要求除锈等级ζSa25 级,不另套项:假设设计文件要求除锈 等级为 Sa3 级,那么每定额制 作单位增加人工 02 工日、机械 10m3/min 电动空气 压缩机 02 台班。
储罐制作安装定额套用明细表河南定额
储罐制作安装定额套用明细表河南定额(原创版)目录一、储罐制作安装定额的概念与意义二、河南定额的特点与应用范围三、储罐制作安装定额套用明细表的内容与结构四、套用明细表的方法与注意事项五、储罐制作安装定额套用明细表对工程管理的作用正文一、储罐制作安装定额的概念与意义储罐制作安装定额是指在工程项目中,根据设计图纸要求和相关规定,对储罐的制作与安装工程量进行核算的一种方法。
它主要包括材料消耗、人工工时、机械使用等方面,是工程造价控制的重要依据。
通过制定储罐制作安装定额,可以合理分配资源、降低成本、提高经济效益,对确保工程质量、提高工程管理水平具有重要意义。
二、河南定额的特点与应用范围河南定额是根据河南省的实际情况和工程特点制定的,具有较强的地域性和针对性。
它主要包括材料消耗定额、人工工时定额、机械使用定额等,适用于河南省内的各类储罐制作安装工程。
河南定额的特点在于其详细的分类和明确的计算方法,能够为工程管理提供较为准确的参考数据,有助于提高工程管理的科学性和规范性。
三、储罐制作安装定额套用明细表的内容与结构储罐制作安装定额套用明细表主要包括以下几个部分:1.工程概况:包括工程名称、工程地点、工程规模、工程类型等基本信息。
2.储罐制作安装工程量:根据设计图纸要求,对储罐的制作与安装工程量进行详细计算,包括管道长度、管件数量、法兰数量等。
3.材料消耗:根据工程量和设计要求,列出所需的各种材料及其消耗量,如钢材、管件、法兰等。
4.人工工时:根据工程量和施工难度,计算所需的人工工时,包括焊工、管工、起重工等。
5.机械使用:根据工程量和施工要求,列出所需的各种机械设备及其使用时间,如吊车、叉车、切割机等。
6.工程费用:根据工程量、材料消耗、人工工时和机械使用等因素,计算出储罐制作安装工程的总费用。
四、套用明细表的方法与注意事项1.熟悉河南定额的内容和规定,了解各类工程量的计算方法和标准。
2.根据设计图纸和施工要求,详细计算工程量,确保数据的准确性和完整性。
金属油罐制作安装工程定额说明

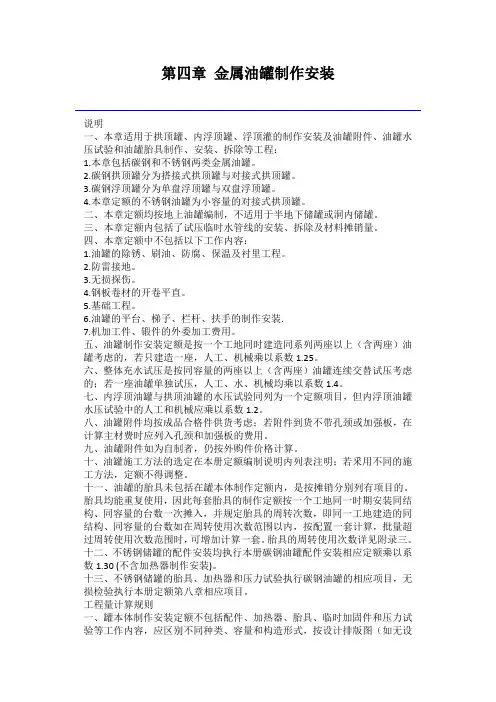

第四章金属油罐制作安装说明一、本章适用于拱顶罐、内浮顶罐、浮顶灌的制作安装及油罐附件、油罐水压试验和油罐胎具制作、安装、拆除等工程:1.本章包括碳钢和不锈钢两类金属油罐。
2.碳钢拱顶罐分为搭接式拱顶罐与对接式拱顶罐。
3.碳钢浮顶罐分为单盘浮顶罐与双盘浮顶罐。
4.本章定额的不锈钢油罐为小容量的对接式拱顶罐。
二、本章定额均按地上油罐编制,不适用于半地下储罐或洞内储罐。
三、本章定额内包括了试压临时水管线的安装、拆除及材料摊销量。
四、本章定额中不包括以下工作内容:1.油罐的除锈、刷油、防腐、保温及衬里工程。
2.防雷接地。
3.无损探伤。
4.钢板卷材的开卷平直。
5.基础工程。
6.油罐的平台、梯子、栏杆、扶手的制作安装.7.机加工件、锻件的外委加工费用。
五、油罐制作安装定额是按一个工地同时建造同系列两座以上(含两座)油罐考虑的,若只建造一座,人工、机械乘以系数1.25。
六、整体充水试压是按同容量的两座以上(含两座)油罐连续交替试压考虑的;若一座油罐单独试压,人工、水、机械均乘以系数1.4。
七、内浮顶油罐与拱顶油罐的水压试验同列为一个定额项目,但内浮顶油罐水压试验中的人工和机械应乘以系数1.2。
八、油罐附件均按成品合格件供货考虑;若附件到货不带孔颈或加强板,在计算主材费时应列入孔颈和加强板的费用。
九、油罐附件如为自制者,仍按外购件价格计算。
十、油罐施工方法的选定在本册定额编制说明内列表注明;若釆用不同的施工方法,定额不得调整。
十一、油罐的胎具未包括在罐本体制作定额内,是按摊销分别列有项目的。
胎具均能重复使用,因此每套胎具的制作定额按一个工地同一时期安装同结构、同容量的台数一次摊入,并规定胎具的周转次数,即同一工地建造的同结构、同容量的台数如在周转使用次数范围以内,按配置一套计算,批量超过周转使用次数范围时,可增加计算一套。
胎具的周转使用次数详见附录三。
十二、不锈钢储罐的配件安装均执行本册碳钢油罐配件安装相应定额乘以系数1.30 (不含加热器制作安装)。
《石油建设安装工程预算定额2000》定额说明
总说明一、《石油建设安装工程预算定额》共分五册,包括:第一册,油(气)处理设备安装工程(上、下册)第二册,集输及工艺管道安装工程第三册,电气、自动化控制及仪表安装工程第四册,工业给排水、采暖、通风空调及刷油、防腐蚀绝热工程第五册,长距离输送管道工程(上、下册)二、《石油建设安装工程预算定额》是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是统一石油建设安装工程量计算规则、项目划分、计量单位的统一依据;是编制石油安装工程地区单位估价表、招标工程标底、计算工程造价的依据;是编制概算定额(指标)、投资估算指标的基础;也是施工企业投标报价的基础。
三、本定额适用于石油地面建设工程和改矿建安装工程。
其中:(一)《油(气)处理设备安装工程》册适用于石油工业建设中的机泵类设备、静置设备制作安装、撬块安装、金属储罐、气柜、球形罐组装、工艺金属结构制作安装及燃气发电设备安装等工程。
(二)《集输及工艺管道安装工程》册适用于下列工程:1、油(气)田集输管道适用于:(1)井口、计量间、计量中转站(或转油站)、联合站之间的输送原油、石油伴生气及混合物的管道;(2)联合站与油田内油库、输油首站或输气首站之间的外输油气管道;(3)联合站、接转站(转油站)、计量间、井口之间的注水、气举、动力液、稀释油、活性水管道;(4)管径≤530mm的输送各种介质的碳钢和低合金钢的管道;(5)油(气)田区域外管道长度在10公里以内的集输管道和供水管道工程。
2、厂、站工艺管道适用于:(1)井场、计量间及厂区范围内的车间、装置、站、罐区及其相互之间各种生产用介质输送管道;(2)厂区第一个连接点以内的生产用(包括生产与生活共用)给水、蒸气、煤气输送管道(给水)以入口水表井为界,排水以厂围墙外第一个污水井为界,蒸气和煤气第一个计量表或阀门为界,锅炉房、水泵房以墙外1.5米为界);(3)厂、站工艺管道不适用大于42M pa的超高压管道及设备本体所属管道;(4)厂、站工艺管道压力等级管道类别的划分:低压O<P≤1.6M Pa,中压1.6<P≤10MP a,高压>10MPa;蒸气管道P≥9MPa,工作温度≥500ºC时升为高压。
2019吉林省C3静置设备与工艺金属定额说明

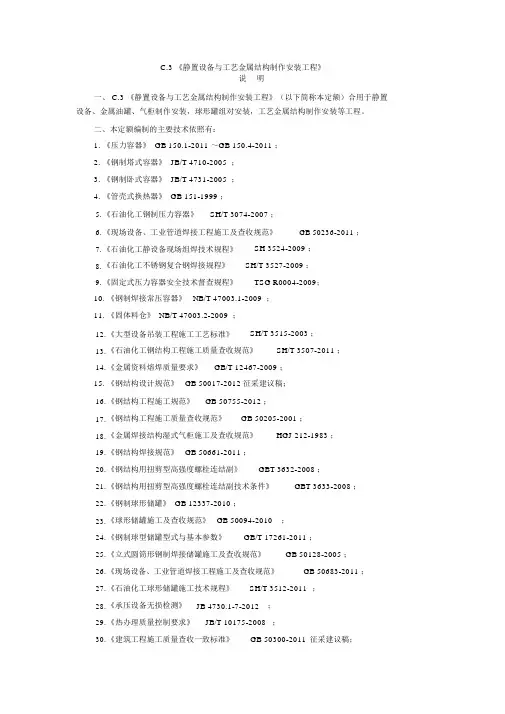

C.3 《静置设备与工艺金属结构制作安装工程》说明一、 C.3 《静置设备与工艺金属结构制作安装工程》(以下简称本定额)合用于静置设备、金属油罐、气柜制作安装,球形罐组对安装,工艺金属结构制作安装等工程。
二、本定额编制的主要技术依照有:1.《压力容器》 GB 150.1-2011 ~GB 150.4-2011 ;2.《钢制塔式容器》 JB/T 4710-2005 ;3.《钢制卧式容器》 JB/T 4731-2005 ;4.《管壳式换热器》 GB 151-1999 ;5. 《石油化工钢制压力容器》SH/T 3074-2007 ;6. 《现场设备、工业管道焊接工程施工及查收规范》GB 50236-2011 ;7. 《石油化工静设备现场组焊技术规程》SH 3524-2009 ;8. 《石油化工不锈钢复合钢焊接规程》SH/T 3527-2009 ;9. 《固定式压力容器安全技术督查规程》TSG R0004-2009;10.《钢制焊接常压容器》 NB/T 47003.1-2009 ;11.《固体料仓》 NB/T 47003.2-2009 ;12. 《大型设备吊装工程施工工艺标准》SH/T 3515-2003 ;13. 《石油化工钢结构工程施工质量查收规范》SH/T 3507-2011 ;14. 《金属资料熔焊质量要求》GB/T 12467-2009 ;15.《钢结构设计规范》 GB 50017-2012 征采建议稿;16. 《钢结构工程施工规范》GB 50755-2012 ;17. 《钢结构工程施工质量查收规范》GB 50205-2001 ;18. 《金属焊接结构湿式气柜施工及查收规范》HGJ 212-1983 ;19. 《钢结构焊接规范》 GB 50661-2011 ;20. 《钢结构用扭剪型高强度螺栓连结副》GBT 3632-2008 ;21. 《钢结构用扭剪型高强度螺栓连结副技术条件》GBT 3633-2008 ;22. 《钢制球形储罐》 GB 12337-2010 ;23. 《球形储罐施工及查收规范》 GB 50094-2010 ;24. 《钢制球型储罐型式与基本参数》GB/T 17261-2011 ;25. 《立式圆筒形钢制焊接储罐施工及查收规范》GB 50128-2005 ;26. 《现场设备、工业管道焊接工程施工及查收规范》GB 50683-2011 ;27. 《石油化工球形储罐施工技术规程》SH/T 3512-2011 ;28. 《承压设备无损检测》JB 4730.1-7-2012 ;29. 《热办理质量控制要求》JB/T 10175-2008 ;30. 《建筑工程施工质量查收一致标准》GB 50300-2011 征采建议稿;31. 《石油化工立式圆筒形钢制储罐施工技术规程》SH/T 3530-2011 ;32. 《石油化工球形储罐工程施工技术规程》SH/T 3512-2011 ;33. 《石油化工铝制料仓施工质量查收规范》SH 3513-2009 ;34.《塔盘技术条件》 JB 1205-2001 ;35.《容器支座技术条件》 JB/T 4712-2007 ;36.《通用安装工程耗费量定额》第三册《静置设备与工艺金属结构制作安装工程》 TY 02-31-2015 。
《石油建设安装工程消耗量定额》定额解释及有关业务问题解答
《石油建设安装工程消耗量定额》定额解释及有关业务问题解答(一)(试行)一、《石油建设安装工程消耗量定额》定额答疑(一)第一册、油气处理设备安装工程1、金属储罐罐内工艺管线安装如何执行定额?答:执行第二册相应定额,人工和机械乘以系数1.15。
2、下册第三节塔器类设备与立式容器安装1-1616~1-1622定额中,设备重量100t~600t的安装最大的起重设备只有40t的汽车式起重机,定额里也没有注明“吊装和运输机械按实计取”字样,应该如何执行定额?答:当设备重量大于80吨时,定额中未考虑主吊装机械,按实际发生计算。
3、第一册第三节轴流风机安装,与第三册轴流风扇安装、第四册4-355轴流式通风机安装如何区分?答:属通风空调工程的,执行第四册定额,排风扇安装执行第三册相应定额,其他执行第一册相应定额。
4、泵类的撬块安装如何执行定额?答:由厂家供货成品撬块的,执行泵类撬块安装定额,由施工单位自行组装撬块并运至现场安装的,另执行泵类安装定额,撬块制作另行计算。
5、高架罐安装如何执行定额?答:执行第一册卧式容器安装定额。
6、非标及标准设备的运输如何执行?答:非标设备的运输按相应定额执行。
7、在油田轻烃装置中压缩机基本上采用的是活塞式压缩机,在常规检修中经常解体维修,定额缺项,能否借用离心式压缩机(电动机驱动)解体安装定额?答:工作内容不同,不能借用。
8、格栅板若为半成品供货时执行定额*0.94,相当于是安装吗?如果说是安装占的比例是不是太大了?答:定额中格栅板是按原材料供货考虑,需在现场下料制作。
如为半成品供货时,根据安装方式,格栅板平台安装执行1-3081、1-3082子目,定额*0.94。
格栅板成品踏步需要编制补充定额。
9、加热炉内的箱门盖板、管板安装如果是成品时怎样调整?答:加热炉内的箱门盖板可执行1-2920烟道挡板安装定额。
10、罐壁补强板制安如何执行定额?答:合并到罐体制安定额中。
11、罐壁通气孔如何执行定额?答:执行罐顶接合管定额。
储罐制作安装定额套用明细表河南定额
储罐制作安装定额套用明细表河南定额
摘要:
一、引言
二、储罐制作安装定额套用明细表简介
三、河南定额储罐制作安装定额套用明细表的具体内容
四、总结
正文:
一、引言
随着工业化的快速发展,储罐在石油、化工、制药等行业中得到了广泛的应用。
为了保证储罐的安全稳定运行,储罐制作安装定额套用明细表的编制显得尤为重要。
本文将重点介绍河南定额储罐制作安装定额套用明细表的相关内容。
二、储罐制作安装定额套用明细表简介
储罐制作安装定额套用明细表是根据工程项目的具体情况,对储罐制作、安装过程中所需的各种材料、设备、人工等资源进行详细统计和分析,从而编制出的一个明细表。
该表主要包括:工程量、材料消耗、设备配置、人工消耗等栏目,为项目成本控制、材料采购、施工组织等提供了依据。
三、河南定额储罐制作安装定额套用明细表的具体内容
河南定额储罐制作安装定额套用明细表主要包括以下几个方面:
1.工程量:根据储罐的尺寸、形状、壁厚等参数,计算出储罐制作、安装过程中的混凝土、钢材、保温材料等工程量。
2.材料消耗:根据工程量,统计出各种材料在储罐制作、安装过程中的消耗量,包括混凝土、钢材、保温材料、防腐涂料等。
3.设备配置:根据储罐的类型、规格和工艺要求,确定储罐制作、安装过程中所需的各种设备,如搅拌机、起重设备、焊接设备等。
4.人工消耗:根据储罐制作、安装的施工工艺和工程量,计算出所需的各种人工消耗,如焊工、铆工、钳工、普工等。
四、总结
河南定额储罐制作安装定额套用明细表是储罐制作、安装过程中重要的参考依据,对于保证项目的顺利进行和降低成本具有重要作用。
储罐制作安装定额套用明细表河南定额
储罐制作安装定额套用明细表河南定额摘要:1.储罐制作安装定额套用明细表概述2.储罐制作安装定额的套用方法3.储罐制作安装定额的注意事项4.河南定额的特点及应用5.结语正文:一、储罐制作安装定额套用明细表概述储罐制作安装定额套用明细表是针对储罐工程项目的制作和安装工作进行定额计算的表格,其中包含了各种工程项目的具体内容、工程量、定额单价和合价等信息,对于工程项目的预算和决算具有重要的参考价值。
二、储罐制作安装定额的套用方法1.根据设计图纸要求,确定储罐制作安装工程的项目内容和工程量,包括管道、管件、法兰等。
2.参照储罐制作安装定额套用明细表,选取相应的定额单价和合价,进行工程项目的成本计算。
3.根据工程项目的实际进展情况,及时调整定额套用明细表中的工程量和定额单价,确保预算和决算的准确性。
三、储罐制作安装定额的注意事项1.在套用定额时,应根据工程项目的具体情况选择合适的定额标准,避免盲目套用。
2.定额套用应遵循公平、合理的原则,确保工程项目的成本计算结果能够真实反映工程项目的实际成本。
3.定额套用明细表中的工程量和定额单价需要及时更新,以确保预算和决算的准确性。
四、河南定额的特点及应用河南定额是根据河南省的实际情况和特点制定的,具有较强的地域性和针对性。
河南定额在储罐制作安装工程中具有广泛的应用,可以为工程项目的预算和决算提供有效的参考依据。
五、结语储罐制作安装定额套用明细表是工程项目中重要的预算和决算工具,能够帮助工程项目管理者更好地控制工程项目的成本。
在套用定额时,应注意选择合适的定额标准,并及时更新工程量和定额单价,以确保预算和决算的准确性。
储罐制作安装定额套用明细表河南定额
储罐制作安装定额套用明细表河南定额(原创实用版)目录1.储罐制作安装定额套用明细表概述2.储罐制作安装定额套用明细表的内容3.储罐制作安装定额套用明细表的应用范围4.储罐制作安装定额套用明细表的注意事项5.储罐制作安装定额套用明细表的未来发展正文一、储罐制作安装定额套用明细表概述储罐制作安装定额套用明细表是指在工程项目中,根据设计图纸和相关要求,对储罐制作和安装过程中所需的各种资源(如材料、人工、机械设备等)进行详细分解和计算,以确定各项工程量和费用的表格。
在工程项目中,储罐制作安装定额套用明细表具有重要的指导作用,可以帮助工程人员进行成本控制、进度安排和质量管理。
二、储罐制作安装定额套用明细表的内容储罐制作安装定额套用明细表主要包括以下几个方面的内容:1.储罐制作:包括罐体焊接、罐底焊接、罐顶焊接、罐壁焊接等。
2.储罐安装:包括罐体吊装、罐底安装、罐顶安装、罐壁安装等。
3.储罐配件安装:包括管件连接、法兰连接、阀门安装、泵安装等。
4.储罐焊接:包括焊条、焊丝、焊剂等焊接材料的消耗量以及焊接人工费用。
5.储罐施工机械设备:包括吊车、叉车、电焊机等施工设备的使用费用。
三、储罐制作安装定额套用明细表的应用范围储罐制作安装定额套用明细表主要应用于石油、化工、冶金、电力等行业的储罐工程项目中,可以为工程项目的招投标、成本核算、进度控制等提供参考依据。
四、储罐制作安装定额套用明细表的注意事项在使用储罐制作安装定额套用明细表时,应注意以下几点:1.根据工程项目的具体情况,选择适用的定额标准。
2.结合设计图纸和施工方案,仔细核对各项工程量和费用。
3.定期更新定额套用明细表,以反映工程项目的实际进展情况。
4.注意检查定额套用明细表的计算方法和数据来源,确保其准确性和可靠性。
五、储罐制作安装定额套用明细表的未来发展随着工程项目管理技术的不断发展,储罐制作安装定额套用明细表也将不断完善和升级,以适应工程项目的实际需求。
