第一章编制依据及执行规范一、编制依据业主提供的****奥体酒店的施工图纸及相关行业规范、标准。
二、执行规范和标准《钢结构工程施工质量验收规范》GB50205—2001《建筑钢结构焊接规程》JGJ81-2002《高层民用建筑钢结构技术规程》JGJ99-98《钢管混凝土结构设计与施工规程》CECS28:90《建筑施工高处作业安全技术规范》JGJ80—91《型钢混凝土组合结构技术规程》JGJ138-2001《工程测量规范》GB50026—2007《建筑施工安全检查标准》JGJ59-99《钢结构高强度螺栓连接的设计、施工及验收规程》JGJ82-91《低合金高强度结构钢》GB/T1591-94《碳素结构钢》GB/T700-88《热轧H型钢》GB/T9946-88《焊接H型钢》YB3301—92《钢结构用扭剪型高强螺栓连接副》GB3632~3633《钢结构防火涂料应用技术条件》 CECS24:94《气焊、手工电弧焊及气体保护焊焊缝坡口形式及尺寸》 GB985—88《埋弧焊焊缝坡口形式及尺寸》 GB986-88《钢焊缝手工超声波探伤方法和探伤结果分组表》 GB11345—88《钢结构工程施工工艺标准》 CECS150-2000其它相关现行国家标准、规范和规程设计院施工图及技术文件全文请搜索:[山东]五星酒店钢结构施工方案(钢框架结构、钢结构屋面)http://down6。
zhulong。
com/tech/detailprof797911SG。
htm第二章工程概况****奥体酒店工程位于历下区**路北侧、**东路西侧。
建筑面积85000 m2,地下2层,地上24层,建筑物总高度97m。
筏板基础,主楼为框剪结构,裙房为框架结构,大堂吧为钢结构。
设计合理使用年限为50年,建筑结构安全等级为二级,耐火等级为一级,6度抗震设防,主楼抗震等级为三级,裙房为四级,工程总造价约43604万元。
本工程是集休闲、娱乐、餐饮、住宿和会议等多种功能为一体的五星级酒店,是全运会及其它大型体育活动的配套服务工程。
国家大剧院音乐厅钢结构施工方案

目录一、工程概况--------------------------------------------2二、编制依据--------------------------------------------2三、主要工程量------------------------------------------2四、施工部署--------------------------------------------21.施工组织结构------------------------------------------- 22.劳动力组织及协作--------------------------------------- 3 3.施工进度计划------------------------------------------ 4五、施工准备工作----------------------------------------41.设备配置------------------------------------------------42.主要材料计划--------------------------------------------5六、钢构件制作------------------------------------------51.GL-1制作技术要求----------------------------------------52.GL-1制作工艺流程----------------------------------------63.其他构件GL-2、GL-3、GL-4等制作要求-------------------84.钢结构电弧焊接工艺 ----------------------------------- 85.钢构件制作的质量检查项目------------------------------ 96.钢构件制作的注意事项---------------------------------- 9七、钢结构安装-----------------------------------------101.施工前的准备工作-------------------------------------- 102.钢结构现场安装的方案---------------------------------- 103.钢构件的连接------------------------------------------ 11八、质量保证措施及质量保证体系-------------------------12九、施工安全措施---------------------------------------12十、安全生产及文明施工保证措施-------------------------13一、工程概况:本工程为国家大剧院音乐厅吊顶钢结构,吊顶钢结构位于音乐厅2T-2V轴与45轴交汇的顶部。
某剧场屋顶钢网架结构工程施工组织设计

某剧场屋顶钢网架结构工程施工组织设计某剧场屋顶钢网架结构工程施工组织设计一、工程概况该剧场屋顶钢网架结构工程位于某市中心,总建筑面积为XXXX平方米,属于大型综合性场馆,包括舞台、观众席、设施等。
主要结构为钢网架结构,工程难度较大,需要仔细组织施工。
施工期限为XX个月,总预算为XX万元。
二、施工组织原则1. 安全优先:根据工程特点,施工中要严格遵守国家相关法律法规,确保施工安全。
特别注意高空作业人员的安全保护措施,减少高空作业风险。
2. 资源合理调配:合理安排施工人员、设备和材料的调配,确保工期和质量。
3. 环保节能:施工过程中要严格遵守环保要求,减少能源消耗和废弃物排放,保护环境。
三、施工组织方案1. 项目管理组织项目经理负责整个项目的实施,组织并协调各相关部门和施工单位的工作;负责安排施工计划,并根据实际情况做出调整;督促各工种工作,保证进度和质量。
2. 周边环境治理施工期间,需要对周边道路进行管制和封闭,确保施工安全。
另外,需要严格控制扬尘和噪音污染,采取合适的防护措施,保护周边环境。
3. 施工人员组织与管理针对工程特点,组织一支熟悉钢结构施工的施工队伍,其中包括具备相关资质证书的高空作业人员和焊接工,确保施工人员的质量和安全。
4. 施工设备及材料根据具体情况,配备相应的施工机械设备和工具,如塔吊、起重机、焊接机等。
同时,要确保施工材料的供应充足,并且材料质量符合相关标准。
5. 施工过程与管控根据施工图纸和合同要求,编制详细的施工方案,包括施工顺序、施工工法、施工工艺等。
同时,要根据拆除和安装的顺序,对施工过程进行合理的管控,确保施工顺利进行。
6. 安全防护与质量控制施工中,要加强对高空作业人员的安全保护,配备必要的安全设施和设备,并加强施工现场巡视,注意施工安全。
同时,要加强质量控制,严格按照设计要求施工,确保施工质量。
7. 施工进度管理实时掌握施工进度,及时发现和解决施工中的问题,协调各部门和单位的配合,确保工程按时完工。
国家大剧院吊顶钢结构工程施工方案改

目录一、工程概况--------------------------------------------2二、编制依据--------------------------------------------2三、施工部署--------------------------------------------31.施工组织结构-------------------------------------------32.劳动力组织及协作---------------------------------------4四、施工准备工作----------------------------------------51.设备配置-----------------------------------------------5五、钢构件制作------------------------------------------61.焊接材料及主要设备-------------------------------------62.作业条件-----------------------------------------------63.工艺流程-----------------------------------------------64.钢结构电弧焊接工艺-------------------------------------85.钢构件制作的质量检查项目------------------------------106.钢构件制作的注意事项----------------------------------11六、钢结构安装-----------------------------------------121.施工前的准备工作--------------------------------------122.钢结构现场安装的方案----------------------------------143.钢构件的连接------------------------------------------16七、质量保证措施及质量保证体系-------------------------17八、施工安全措施---------------------------------------18九、安全生产及文明施工保证措施-------------------------191.现场安全管理体系及管理办法----------------------------192.施工现场消防保卫措施----------------------------------203.施工机械设备安全管理措施------------------------------214.施工用电安全管理措施----------------------------------215.工地环保措施—----------------------------------------22[附图1~3]一、工程概况歌剧院吊顶钢结构位于歌剧院观众厅(2K-2O轴与38-47轴)的顶部。
大剧院工程钢结构施工组织设计方案(鲁班奖)-施工部署

施工部署第一节工程管理目标本工程将实行责、权、利高度统一的项目法管理,确保GB/T19001-2000 idt ISO9001:2000质量管理体系、GB/T24001-2004 idt ISO14001:2004环境管理体系、GB/T28001:2001职业健康安全管理体系在本工程施工全过程中持续有效运行。
本工程实施的具体目标如下:(一)、质量目标确保工程验收符合《施工质量验收规范》,工程竣工验收确保一次验收合格,争创中国建设“鲁班奖”。
(二)、工期目标本工程计划于2007年1月28日开工,合同工期总日历天数757日历天,2008年12月31日前确保XXX大剧院的大剧场达到使用条件。
主要进度要求:2007年5月22日完成地下室结构施工;2008年1月5日完成土建结构(钢筋混凝土结构)断水;2008年4月15日完成钢结构安装施工;2008年12底完成二次装修施工;2009年2月15日竣工。
(三)、成本管理目标我们将始终站在业主的角度,树立工程全局观念,通过优秀的人才、科学的管理、先进的技术和设备、经济合理的施工方案和工艺、科学的策划和部署、有效的组织管理、协调和控制,使该工程成本和造价得到最为有效的控制;同业主、设计院、监理公司的工程相关各方共同努力,优化施工组织和安排,使工程各个环节衔接紧密,高效顺利地向前推进;从图纸设计、材料设备选型、专业承包商的选择和工程招标、现场施工组织、管理、协调与控制等各个方面,提出行之有效的合理化建议和方案,加强“过程”和“环节”控制,追求“过程精品”,避免不必要的拆改、浪费,尽最大能力减少和节省工程成本和造价,使业主的投资发挥最佳的效益和效果。
通过长期的工程实践,我们充分认识到只有整个工程成本和造价得到良好的控制,才能对整个工程有利、对业主有利、对各承包商有利。
(四)、科技创新目标本工程在运用“四新”(即新技术、新材料、新工艺、新设备)方面将力争达到“全国建筑业新技术应用示范工程”。

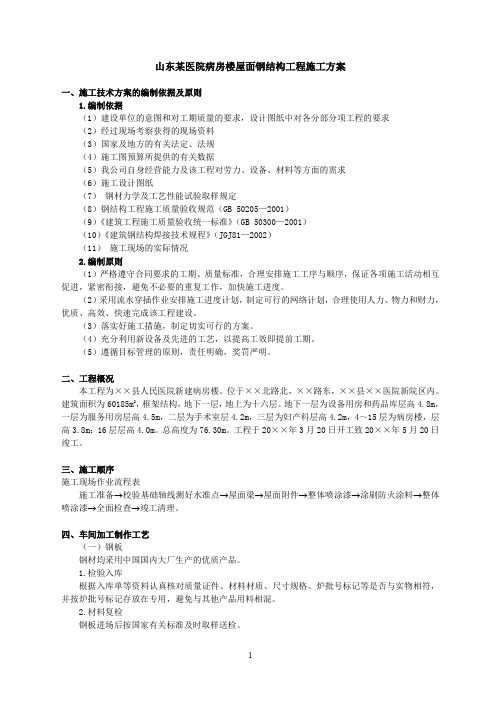

9.山东某医院病房楼屋面钢结构工程施工方案

山东某医院病房楼屋面钢结构工程施工方案一、施工技术方案的编制依据及原则1.编制依据(1)建设单位的意图和对工期质量的要求,设计图纸中对各分部分项工程的要求(2)经过现场考察获得的现场资料(3)国家及地方的有关法定、法规(4)施工图预算所提供的有关数据(5)我公司自身经营能力及该工程对劳力、设备、材料等方面的需求(6)施工设计图纸(7)钢材力学及工艺性能试验取样规定(8)钢结构工程施工质量验收规范(GB 50205—2001)(9)《建筑工程施工质量验收统一标准》(GB 50300—2001)(10)《建筑钢结构焊接技术规程》(JGJ81—2002)(11)施工现场的实际情况2.编制原则(1)严格遵守合同要求的工期、质量标准,合理安排施工工序与顺序,保证各项施工活动相互促进,紧密衔接,避免不必要的重复工作,加快施工进度。
(2)采用流水穿插作业安排施工进度计划,制定可行的网络计划,合理使用人力、物力和财力,优质、高效、快速完成该工程建设。
(3)落实好施工措施,制定切实可行的方案。
(4)充分利用新设备及先进的工艺,以提高工效即提前工期。
(5)遵循目标管理的原则,责任明确,奖罚严明。
二、工程概况本工程为××县人民医院新建病房楼。
位于××北路北,××路东,××县××医院新院区内。
建筑面积为60185m2,框架结构,地下一层,地上为十六层。
地下一层为设备用房和药品库层高4.8m,一层为服务用房层高4.5m,二层为手术室层4.2m,三层为妇产科层高4.2m,4~15层为病房楼,层高3.8m;16层层高4.0m。
总高度为76.30m。
工程于20××年3月20日开工致20××年5月20日竣工。
三、施工顺序施工现场作业流程表施工准备→校验基础轴线测好水准点→屋面梁→屋面附件→整体喷涂漆→涂刷防火涂料→整体喷涂漆→全面检查→竣工清理。
[山东]大剧院工程屋面钢结构安装施工组织设计(专家论证 附图丰富)
图1.1.2-2 歌剧厅屋面钢结构长向剖面图
图1.1.2-3 歌剧厅屋面钢结构短向剖面图
图1.1.2-4 歌剧厅主拱和水平杆示意图 图1.1.2-5 歌剧厅H型钢拱连接示意图
2、音乐厅屋面钢结构长91m,宽55m,采用单层网壳结构,网壳钢柱从12.900标高处插入下部混凝土柱内。屋面单层网壳以12.900标高混凝土框架柱为支点,最大跨度55米。
表1.1.5-1结构材料一览表
构件
分类(数字为板壁厚)
钢材牌号
产品标准
备注
结构用钢板
<40mm
Q345B
《低合金高强度结构钢》GB/T1591-2008
40mm
Q345B
Z15
《厚度方向性能钢板》
GB5313-2010
50mm、75mm
Q390C
Z15
《厚度方向性能钢板》
GB5313-2010
用于音乐厅室内顶部钢骨梁
图1.1.2-12 多功能厅屋面钢结构短向剖面图
图1.1.2-13 多功能厅折线形混凝土主拱
图1.1.2-14 多功能厅屋面水平杆埋件定位及埋件详图
二、室内钢结构部分
包括劲性柱、劲性梁、结构钢梁、楼座、钢楼梯等。
1.1.3
本工程主要构件形式为焊接H形钢、焊接圆钢管、无缝钢管、箱型梁、工字钢、角钢等。
焊接H形钢梁
H2200x300x25x40
Q345B
焊接H形钢柱
H300x300x30x40
Q345B、Q390C-Z15
焊接H形钢梁
H300x280x80x12
Q345B
4、室内钢结构构件截面形式
表1.1.6-4 室内钢结构主要构件截面形式
大剧院钢结构屋面网壳结构吊装专项方案(专家论证)
大剧院屋盖钢结构网壳结构吊装专项方案专家论证报告201 年月日,由某钢结构有限公司组织,对承建的某市大剧院屋盖钢结构网架工程所编制的钢结构吊装专项方案进行专家论证。
与会专家经编制人员介绍及现场考察,讨论形成意见如下:大剧院钢结构屋面工程网壳结构吊装专项方案编制:审批:日期:二〇一年月日钢结构有限公司目录第一章:编制依据第二章:工程概况1、工程简况2、屋面网壳结构布局及工程难度第三章:吊装机械选用、布置及塔吊起重参数第四章:机具、劳动力配备及施工进度计划表第五章:屋面网壳结构吊装工艺1、安装工艺2、测量控制3、现场焊接质量控制第六章:结构承重支撑及安装操作脚手示意图第七章:安全保证措施第八章:质量保证措施第九章:工期保证措施第十章:特殊季节施工措施第十一章:应急预案第一章:编制依据1、工程简况本工程为管网架单层网壳结构,结构造型独特、设计美观,结构面积约为8000m2,钢结构总吨位约800吨,钢结构最大跨度72米,长度113米,两端矢高分别为23.243m、36.294m,两端悬挑分别为30m、40m。
网壳杆件及支撑柱均采用无缝或电焊直缝钢管。
网壳主要由南北方向27榀拱架、31根立柱、支撑、系杆组成,其中10榀拱架支撑在下部混凝土梁柱上,拱架与混凝土柱墩为铰接连接,支座形式采用固定球形铰支座。
网壳壳体与支撑柱连接为铰接连接,连接形式采用活动万向铰连接节点。
支撑柱与混凝土梁柱连接为铰接连接,支座形式亦采用固定球形铰支座。
2、屋面网壳结构布局本工程主结构安装在+5m标高层钢筋混凝土楼层面上,由27榀拱架、18榀桁架、31根立柱、134根支撑、572根系杆组成。
A 、27榀管拱架:1) 3榀管拱架(G3、G11、G19)直径为D800×18-24-30;2)、7榀管拱架(G1、G2、G4、G10、G12、G15、G20)直径为D500×12;3)、17榀管拱架(G5、G6、G7、G8、G9、G13、G14、G16、G17、G18、G17、G21、G22、G23、G24、G25、G26、G27)直径为D299×10-12-14。
剧院钢结构吊装支撑架施工方案
剧院钢结构吊装施工方案编制:_________________审核:_________________审批:_________________编制日期:二〇二四年三月目录1.1工程概况 (3)1.2编制依据 (3)2.1脚手架整体布置图 (3)2.2脚手架材料的选用及要求 (4)2.3脚手架计算 (5)2.4脚手架搭设要求 (9)第三章叶片悬挑段支撑方案 (18)3.1临时支撑的布置和主要支撑结构 (18)3.2临时支撑的构造措施 (20)3.3临时支撑构件承载力验算 (20)3.4吊装工况验算 (26)第四章大小门厅支撑方案 (34)4.1支撑整体布置图 (34)第一章概况1.1工程概况结合结构自身特点、场地布置及屋盖与下部土建的关系,屋盖钢结构采用分块及分条安装相结合的施工方法,为此,须在混凝土结构屋面上搭设满堂脚手架(钢管为Φ48×3,材质为Q235A,横距×纵距×步距为800mm×1200mm×1500mm)作为屋盖的施工平台,屋盖钢结构的悬挑部分则采用格构式支撑。
钢结构工程还包括大小门厅,而为满足其安装要求,须在6m标高混凝土结构屋顶面上搭设满堂脚手架(钢管为Φ48×3,材质为Q235A,横距×纵距×步距为1000mm×1000mm ×1500mm)作为大小门厅的施工平台。
1.2编制依据大剧院工程设计图纸;《建筑施工手册》;《建筑结构荷载规范》 GB 50009-2001《钢结构设计规范》 GB 50017-2003《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-2001《钢管脚手架扣件》 GB15831第二章叶片吊装满堂脚手架方案2.1脚手架整体布置图如上图所示,为满足本工程剧场叶片的拼装要求,需在钢结构叶片下方的混凝土屋顶布置满堂脚手架,具体如上图所示网格区域。
具体布置见附图。
施组山东大剧院工程屋面钢结构安装施工组织设计(专家论证附图丰富)
1.1 工程概况 (1)1.1.1 大剧院建筑概况 (1)1.1.2 钢结构工程概况 (2)1.1.3 钢构件种类 (7)1.1.4 主要节点形式 (7)1.1.5 钢结构材料 (12)1.1.6 钢结构工程量一览表 (13)1.2 钢结构工程施工重点、难点分析 (15)1.3 工期、质量、安全目标 (16)1.3.1 工期目标 (16)1.3.2 质量目标 (16)1.3.3 安全目标 (17)1.4 编制依据 (17)1.4.1 主要依据的规范、规程 (17)1.4.2 主要依据的法律、法规 (18)第二章施工组织及施工部署 (18)2.1 组织机构设置 (18)2.1.1 施工组织机构设置及架构图 (18)2.1.2 项目主要管理人员岗位职责 (19)2.1.3 劳动力组织 (23)2.2 施工总体部署 (23)2.2.1 钢结构安装的总体思路 (24)2.2.2 钢结构安装技术方案综合说明 (24)2.2.3 施工区划分与总体安装顺序 (25)2.3 钢结构安装与其他专业施工交叉作业安排 (25)第三章施工进度计划 (27)3.1 施工进度计划编制说明 (27)3.2 钢结构安装节点工期控制点设置 (27)3.3 钢结构安装进度计划安排 (28)4.1 劳动力安排一览表 (28)4.2 主要安装机械、工具一览表 (28)4.3 主要检验测量仪器一览表 (29)4.4 主要施工措施用料一览表 (30)第五章施工总平面布置 (32)5.1施工总平面布置原则 (32)5.2 钢构件进场道路 (33)5.2.1 构件进场外围道路 (33)5.2.2 构件进场场内道路 (33)5.2.3 进场道路修筑及技术要求 (34)5.3 钢构件中转堆场设置及构件配套供应 (34)5.3.1 中转堆场设置 (34)5.3.2 配套构件与安装的衔接 (35)5.4 钢结构施工临时用电设置 (35)5.4.1 现场勘查 (36)5.4.2 临电计划 (36)5.4.3 钢结构安装临时用电布置 (37)5.5 钢结构施工临时用水计划 (39)5.5.1 设计原则 (40)5.5.2 施工用水计算 (40)5.6 钢结构施工总平面布置图 (41)第六章大剧院屋面钢结构安装方案及技术措施 (42)6.1 钢结构安装总体流程 (42)6.2 钢结构预埋施工方案 (43)6.3 钢结构构件分段 (44)6.3.1 钢管主拱分段 (44)6.3.2 H形钢拱分段 (47)6.4 钢结构地面组装 (55)6.4.1 地面组装总体思路 (56)6.4.3 地面胎架设置 (56)6.4.4 地面组装吊机选型及布置 (58)6.4.5 地面组装流程 (59)6.5 钢构件首节吊装 (59)6.5.1钢构件首节吊装位置 (59)6.5.2 钢构件首节吊装分析 (61)6.6 构件吊装就位详细介绍 (67)6.7 钢结构高空拼装 (68)6.7.1 支撑胎架选型 (68)6.7.2 支撑胎架布置 (69)6.7.3 支撑胎架列表明细 (72)6.7.4 支撑胎架节点处理 (745)6.7.5吊机选型及布置 (83)6.7.6 吊索选型 (89)6.7.7 构件吊装过程分析 (89)6.7.8 高空拼装胎架承载力及变形验算 (91)6.7.9转换桁架承载力及变形验算 (93)6.8摇摆柱安装 (95)6.8.1.摇摆柱布置及节点详图 (95)6.8.2 摇摆柱技术参数 (98)6.8.3摇摆柱安装工序安排 (98)6.8.4摇摆柱安装工艺 (98)6.8.5屋面安装卸载全过程摇摆柱支座反力变化及分析 (99)6.8.6摇摆柱安装误差调整及预控措施 (990)6.9 安装全过程分析 (1001)6.9.1音乐厅安装过程分析 (1001)6.9.2歌剧厅安装过程分析 (1189)6.10 钢结构安装监控与监测 (1357)6.10.1 钢构件安装监测 (1367)第七章钢结构合拢方案 (1368)第八章屋面钢结构卸载方案 (1368)第九章大剧院主体结构承载力及变形复核 (1368)9.1 主体结构承载力复核 (137)9.2 技术处理方案 (1389)第十章音乐厅顶部钢骨结构安装方案 (1424)第十一章室内钢结构安装方案 (1424)第十二章钢结构施工测量控制 (1435)12.1钢结构测量工作内容及特点 (1435)12.1.1钢结构测量工作内容 (143)12.1.2钢结构测量的特点 (1435)12.2测量前的准备工作 (1435)12.2.1钢结构测量前的准备工作 (1435)12.2.2测量仪器的配置 (1457)12.3平面控制网的建立 (1457)12.4高程控制网的建立 (1491)12.5柱脚螺栓的测量定位 (1491)12.6预埋钢骨柱安装的测量定位 (1491)12.7钢结构网壳的测量控制 (1491)12.7.1测量控制点的选取 (1502)12.7.2测量状态的分析 (1502)12.7.3测量方法 (1513)12.8测量监测 (1524)12.9钢结构安装测量要求 (157)12.10钢结构安装测量注意事项 (158)12.10.1 测量误差产生的原因 (158)12.10.2 测量中安全事项 (158)第十三章钢结构现场焊接 (159)13.1 焊接对象分析 (159)13.2.1 焊接方法选择 (159)13.2.2 焊接材料选择 (15860)13.2.3 剖口形式 (161)13.2.4 焊接工艺评定 (161)13.2.5 焊接参数 (162)13.3 焊接准备 (162)13.3.1 焊接人员准备 (162)13.3.2 焊接设备准备 (163)13.3.3 焊接技术准备 (163)13.3.4 焊机及辅助机具管理 (163)13.4 焊接过程控制 (164)13.4.1 焊接质量控制框图 (164)13.4.2 操作环境控制 (165)13.4.3 施焊过程控制 (167)13.5 焊接顺序确定 (169)13.6 预热、层间温度控制和后热 (172)13.7 焊接检查检验 (174)13.8 焊接缺陷返修 (176)13.9 低温焊接质量保障措施 (177)13.9.1 焊工防护及适应性训练 (177)13.9.2 焊接设备防护 (177)13.9.3 焊接材料 (177)13.9.4 焊接方法及技术措施 (178)13.9.5 焊接环境具体规定 (178)第十四章钢结构施工常规技术方法及措施 (179)14.1 高强螺栓安装 (179)14.1.1 安装前的准备 (180)14.1.2 高强度螺栓施工管理 (17881)14.1.3 高强度螺栓施工 (181)14.2.1 设计说明要求 (185)14.2.2 施工措施满堂脚手架 (185)14.2.3 防腐涂装施工 (189)14.2.4 防火涂料施工工艺 (190)第十五章钢结构现场安装检验检测 (190)15.1 钢结构试验 (190)15.1.1 试验依据 (190)15.1.2 试验内容 (191)15.1.3 工作流程 (194)15.1.4 注意事项 (194)15.1.5 与外委试验室沟通 (194)15.2 钢结构安装无损检测 (195)15.2.1 无损检测依据 (195)15.2.2 无损检测方法选择 (195)15.2.3 通用要求 (195)15.2.4 检验准备 (197)15.2.5 检验要求 (197)15.2.6 质量控制 (198)15.2.7 安全措施 (199)15.2.8 环保措施 (199)第十六章工期保障措施 (199)16.1 技术措施 (199)16.2 计划控制措施 (199)16.3 组织措施 (1960)16.4 人工因素的控制 (1971)16.5 机械设备因素的控制 (1971)16.6 加工制作因素控制 (1982)16.7 施工协调与配合 (1982)第十七章质量保障措施 (1993)17.2 过程控制措施 (2005)17.3 质量保证体系 (2015)第十八章安全保障措施 (2026)18.1 安全施工管理措施 (2026)18.2 个人防护措施 (2037)18.3 临边防护措施 (2048)18.4 钢结构施工安全防护 (2048)18.5 焊接作业安全措施 (2082)18.6 安全用电措施 (2093)18.7 机械设备的安全使用措施 (2104)18.8 塔吊安拆安全保障措施 (216)18.9 脚手架搭设及使用安全管理规范 (2137)18.9.1 脚手架的材料要求 (2137)18.9.2脚手架的搭设 (2148)18.9.3 脚手架的使用 (2161)18.9.4 脚手架的拆除 (2193)18.9.5 其它安全要求 (2194)18.10 施工现场消防措施 (2204)18.11 施工现场安全保卫措施 (2226)18.12 安全控制措施 (2226)18.12.1 施工人员安全控制措施 (2227)18.12.2 吊装安全控制措施 (2237)18.12.3 焊接安全控制措施 (2238)18.13 安全管理组织机构及应急预案 (2249)18.13.1 安全管理组织机构 (2249)18.13.2 施工安全紧急预案 (2259)第十九章防火保障措施 (2316)19.1 火灾原因 (2316)19.2 火灾的预防措施 (2337)19.3 火灾、爆炸事故的紧急处理方法 (2359)第二十章特殊季节保障措施 (2350)20.1 高温天气施工 (2360)20.1.1人员防暑措施 (2360)20.1.2 施工工艺保护措施 (2361)20.2 大风天气施工措施 (2361)20.2.1 大风天气施工措施 (2361)20.2.2 防强风预案 (2371)20.3 雨季施工措施 (2372)20.3.1雨季施工临时用电管理 (2372)20.3.2 雨季钢结构施工管理 (2383)20.3.3 雨季防排水措施 (2393)20.4冬季钢结构施工措施 (2394)第二十一章现场文明施工、环境保障措施 (2404)21.1 文明施工保证措施 (2404)21.2 环境保护措施 (2405)21.2.1污染特征 (2415)21.2.2控制措施和要求 (24146)第一章总体概述1.1 工程概况1.1.1 大剧院建筑概况省会文化艺术中心(大剧院)工程位于XX省XX市西客站片区,东至腊山河东路,西至腊山河西路,北至济西东路,南至站前路,建成后将是XX西部开发区的地标性建筑集群,同时也是全市标志性建筑和文化亮点,使XX市成为全省的文化中心。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
省会文化艺术中心(大剧院)工程
——钢结构工程施工组织设计修改说明感谢各位专家、教授提出的宝贵意见。
根据《XX市建筑工程安全专项施工方案编制审查与专家论证实施细则》规定, 2011年7月30日上午9:00点XX市建筑工程质量安全管理协会邀请专家,对XXXX股份有限公司承建的省会文化艺术中心(大剧院)工程钢结构工程施工组织设计进行了专家论证。
经专家论证,根据专家提出的对XXXX股份有限公司的《省会文化艺术中心(大剧院)工程钢结构工程施工组织设计》提出的意见及建议分别进行修改和完善,回复报告如下:
1、建议单独编制安装、合拢方案, 施工监测监控方案及卸载方案,并组织专家论证(要求主设计人员到场);
回复:已根据专家意见编制完成了钢结构安装、合拢、卸载方案,并完成合稿至《省会文化艺术中心(大剧院)工程钢结构安装方案》,并提请北京市建筑设计院审核。
近期计划上报质检站组织进行合拢、卸载方案专家论证。
详见第七章、第八章、第十二章12.8节。
2、方案编制依据应补充完善,特别是安全检查方面的标准;
回复:已补充完善方案编制依据,部分规范进行了更新,增加了部分编制依据的规范,增加了安全检查标准《建筑施工安全检查标准》、《建筑施工塔式起重机安装、使用、拆卸安全技术规程》。
详见第一章1.4节。
3、工程钢结构设计概况描述不清,应补充结构图加以说明;
回复:根据北京院新出部分图纸对工程钢结构设计概况进行了补充描述,补充了结构平面布置图及节点详图,对各单体进行了分层次介绍,对节点详图进行了详细说明,并配有简单的文字描述,使得工程概况更加完整、易懂。
详见第一章1.1.2节。
4、组织机构安全管理人员配备不足,组织设计与人员职责不对应;方案应补充施工进度网络图;
回复:完善钢结构施工管理体系,将人员与职责一一对应,补充相关项目管理人员
的岗位职责,增加了安全及质量管理人员配置。
详见第二章2.1节。
施工进度图在前期土建计划的基础上进行了细化及完善,能够指导现场实际工程施工。
5、吊装部分应设专门章节;应明确弧形构件的就位和位置调整方法;方案应补充多功能厅的钢结构安装的顺序及摇摆柱的施工方法;
回复:已单独编制吊装章节,对构件的就位和调整方法进行了详细的介绍,多功能厅屋面钢结构为少部分钢梁,工程量很小,现场施工为穿插施工,不另设顺序安装。
详细编制了摇摆柱的施工方法,并且对卸载过程中摇摆柱的受力情况进行了详细的分析,保证卸载过程中结构受力能够达到平稳过渡到设计工况。
详见第六章6.5-6.9节。
6、支撑胎架应有完善的设计和施工图纸,支撑胎架计算的荷载取值应有合理的依据;支撑胎架应统一编号;应补充支撑胎架的水平和斜向支撑布置方案,补充胎架下楼板的加固方案,胎架的下部连接方法应明确;
回复:已补充完善支撑胎架部分相关内容,系统地对支撑胎架进行全方位设计。
采取统一编号,合理布置,准确计算,对下部楼板进行脚手架加密支撑、支撑胎架反顶加固,并绘制加固节点详图,验算钢结构安装和卸载过程中支撑架的受力情况,保证支撑胎架和主体结构在钢结构安装和卸载过程中安全可靠。
详见第六章6.8节和第八章。
7、临时用电设计应补充完善;
回复:已补充完善现场临时用电相关内容,并对用电量进行了计算分析,对用电位置进行了详细规划。
按照相关规范要求,本工程还编制了钢结构施工现场临时用电专项方案(另附)。
详见第五章5.4节。
8、方案应补充起重设备的选择分析,吊索计算应调整;
回复:已补充现场起重设备的选择。
根据深化设计提供构件详细重量,优化调整了歌剧厅两台8075型塔吊的平面布置,选择构件单根吊装和拼成单元吊装相结合的方式进行。
对修改后的吊装工况进行了详细的验算,保证起重设备和索具满足吊装安全需要。
详见详见第六章6.8.5和6.8.6节。
9、计算分析应说明荷载,主拱吊装的分析应前后一致;
回复:按照实际荷载情况进行计算分析,保证每个吊装构件的分析条件前后一致。
详见第六章6.3节。
10、事故的预防措施应切实可行;防火措施应有专门章节;
回复:已编制切实可行的事故预防及应急处置措施,做到预防为主,安全第一。
已专门编制防火章节。
详见第十八章、十九章。
11、塔吊应编制单独的安拆方案;
回复:已单独编制塔吊的安拆方案(另附)。
12、安全控制措施应分类编制,高空作业的措施应完善(如安全网、上人通道);
回复:已详细分类编制安全控制措施,补充完善高空作业的安全措施,全面考虑施工过程中各个环节的安全措施。
详见第十八章。
13、应完善应急预案中的抢险措施;
回复:已完善应急预案中的抢险措施,明确应急反应组织机构,详细编制应急预案的相关细则。
详见第十八章18.13节。
14、方案应完善季节性施工措施;
回复:已补充完善季节性施工措施。
详见第二十章。
15、方案应补充试验、检验、质量检查、安装误差的调整方法等内容;
回复:已补充试验、检验、质量检查、安装误差的调整方法等内容。
详见第六章6.10、6.11节,第十二章12.8节,第十三章13.7节,第十五章。
16、方案中涉及的脚手架方案应补充完善;补充防排水措施;
回复:已补充脚手架施工相关内容和防排水措施。
详见第十四章14.2.2节、第二十章20.3.3节。
17、施工用仪器设备数量应满足施工要求;施工测量方案应补充完善;
回复:已补充方案中的仪器设备,以保证能够满足现场施工需要。
详见第四章4.3节、4.4节。
已补充完善施工测量方案,针对本工程的特点,有针对性地补充完善了测量方案,测量方案更具针对性、指导性、可操作性。
详见第十二章。
省会文化艺术中心(大剧院)工程钢结构工程部
2011/9/6。
