船舶建造流程8-试验及交船

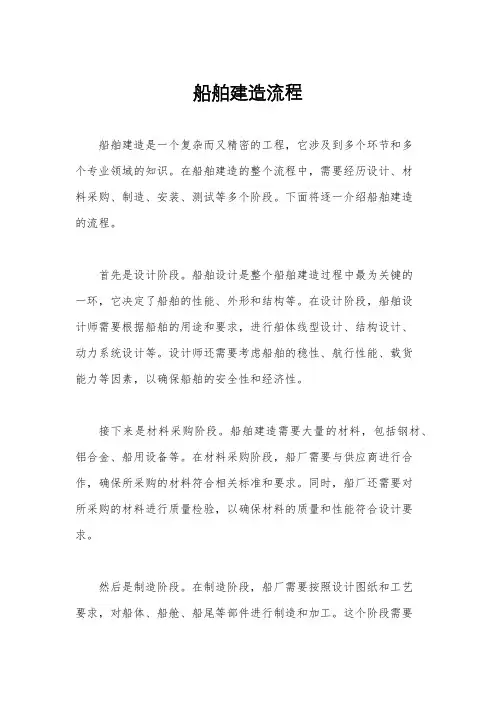

船舶建造流程

船舶建造流程船舶建造是一个复杂而又精密的工程,它涉及到多个环节和多个专业领域的知识。
在船舶建造的整个流程中,需要经历设计、材料采购、制造、安装、测试等多个阶段。
下面将逐一介绍船舶建造的流程。
首先是设计阶段。
船舶设计是整个船舶建造过程中最为关键的一环,它决定了船舶的性能、外形和结构等。
在设计阶段,船舶设计师需要根据船舶的用途和要求,进行船体线型设计、结构设计、动力系统设计等。
设计师还需要考虑船舶的稳性、航行性能、载货能力等因素,以确保船舶的安全性和经济性。
接下来是材料采购阶段。
船舶建造需要大量的材料,包括钢材、铝合金、船用设备等。
在材料采购阶段,船厂需要与供应商进行合作,确保所采购的材料符合相关标准和要求。
同时,船厂还需要对所采购的材料进行质量检验,以确保材料的质量和性能符合设计要求。
然后是制造阶段。
在制造阶段,船厂需要按照设计图纸和工艺要求,对船体、船舱、船尾等部件进行制造和加工。
这个阶段需要各个工种的配合和协作,包括焊接工、钳工、电工等。
他们需要按照工艺要求,对船舶的各个部件进行加工和安装,确保船舶的质量和性能。
随后是安装阶段。
在安装阶段,船舶的各个系统和设备需要进行安装和调试。
这包括主机系统、动力系统、通讯系统、导航系统等。
在安装阶段,船厂需要严格按照相关标准和要求,对船舶的各个系统和设备进行安装和调试,确保船舶的正常运行。
最后是测试阶段。
在船舶建造完成后,需要进行各项测试,包括船舶的静态试验、动态试验、航行试验等。
这些测试可以检验船舶的各项性能和安全性能,确保船舶的质量和安全性。
综上所述,船舶建造流程包括设计、材料采购、制造、安装、测试等多个阶段。
在整个船舶建造过程中,需要各个环节的密切配合和协作,以确保船舶的质量和性能。
船舶建造是一个综合性强、技术含量高的工程,需要船厂和相关专业人员的精心设计和施工,以确保船舶的安全性和经济性。
船舶建造检验流程

船厂的施工能力主要是船厂具有必备的船舶建造设施与设备,如船台,船坞, 平台,起重设备,材料切割和加工包括放样设备,焊接及焊接材料存储设备, 无损检测设备以及测量设备. 质量保证能力体现在健全的质量体系.船厂按工艺和建造标准对建造,试验 等分包方进行有效的控制. 质量体系,就是指为实施质量管理所需的组织结构,程序,过程和资源. 质量体系是质量管理的核心,是组织机构,职责,权限,程序之类的管理能 力和资源能力的综合合体.质量体系又是质量管理的载体,是为实施质量管 理而建立和运行,因此,一个单位的质量体系,包含在该单位质量管理范畴 之内.任何一个单位都有存在着用于质量管理的组织结构,程序,过程和资 源,也就必然客观存在着一个质量体系.单位要做的是使之完善,科学和有 效.单位的质量体系的建立,健全必须根据本单位的具体特点和内,外部环 境考虑.因此,每个单位不能也不应该采用同样的质量体系模式. 船厂质量体系是船厂建造船舶质量保证的基础.有效的质量体系运行,是建 造高质量标准船的重要保证.
五,开工前检查要求
对于同一船厂建造的系列船,仅要求首制船需进行开工前 检查.如果建造过程中发生显著变化,后续船舶需要再次 复核开工前检查要求的事项. 开工前,验船师应对船厂开工建造及其检验的有关准备情 况进行检查和确认,如:建造船舶的准备工作计划,施工 / 焊接工艺,焊工/ 无损检测人员资质,船用产品持证要求 清单,焊接规格表,无损检测图,密性试验图,检验/ 试 验项目表,有关材料(钢板,焊接材料等),建造公差标 准,分包方情况(适用时)以及开工前必需的图纸文件等 技术资料等等.对于个别不影响开工的项目,验船师可酌 情在相应建造阶段之前予以检查和确认. 当进行开工前检查后发现有不满意的项目时,验船师会给 船厂开出一份《建造入级船舶开工前检查单》,列出要求 限期整改或改正的项目.

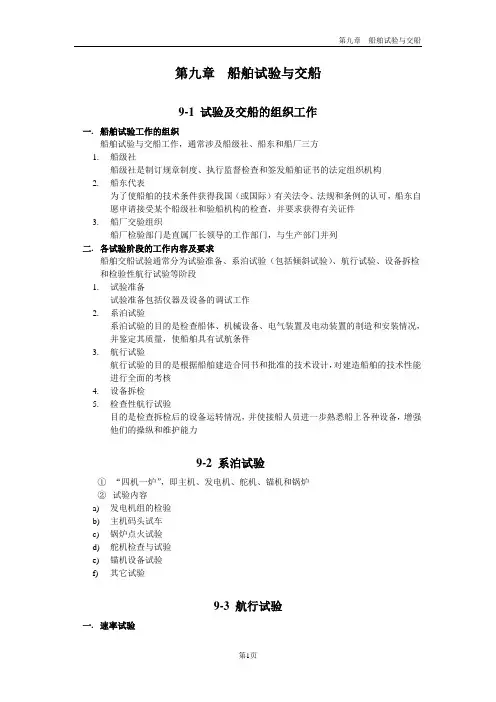

第九章 船舶试验与交船

第九章船舶试验与交船9-1 试验及交船的组织工作一.船舶试验工作的组织船舶试验与交船工作,通常涉及船级社、船东和船厂三方1.船级社船级社是制订规章制度、执行监督检查和签发船舶证书的法定组织机构2.船东代表为了使船舶的技术条件获得我国(或国际)有关法令、法规和条例的认可,船东自愿申请接受某个船级社和验船机构的检查,并要求获得有关证件3.船厂交验组织船厂检验部门是直属厂长领导的工作部门,与生产部门并列二.各试验阶段的工作内容及要求船舶交船试验通常分为试验准备、系泊试验(包括倾斜试验)、航行试验、设备拆检和检验性航行试验等阶段1.试验准备试验准备包括仪器及设备的调试工作2.系泊试验系泊试验的目的是检查船体、机械设备、电气装置及电动装置的制造和安装情况,并鉴定其质量,使船舶具有试航条件3.航行试验航行试验的目的是根据船舶建造合同书和批准的技术设计,对建造船舶的技术性能进行全面的考核4.设备拆检5.检查性航行试验目的是检查拆检后的设备运转情况,并使接船人员进一步熟悉船上各种设备,增强他们的操纵和维护能力9-2 系泊试验①“四机一炉”,即主机、发电机、舵机、锚机和锅炉②试验内容a)发电机组的检验b)主机码头试车c)锅炉点火试验d)舵机检查与试验e)锚机设备试验f)其它试验9-3 航行试验一.速率试验二.回转试验回转试验的目的是为了求得船舶回转一周的航迹,从而获知船舶回转纵距、外距、漂角、回转直径和回转周期三.惯性试验惯性试验的目的是为了测知行进中船舶在主机停车或转为倒车后,因惯性而滑行的距离时间。
这些数据有助于船舶避撞和安全靠岸的操纵四.主机航行试验①主机航行试验的目的是在船舶处于航行状态下全面地、切实地检查主机及直接为主机服务的辅机、系统的安装质量、运行稳性和工作可靠性,并测知主机发出的功率和滑油、燃油的消耗率②包括平衡试验、负荷试验和性能试验三个方面五.操舵试验操舵试验的目的是为了评价舵操纵的轻便性、灵活性和工作的可靠性,为整船人员提供船舶航行、回转、进港和起锚时的操作依据1.主用操舵装置的操舵试验2.辅用操舵装置的操舵试验3.航向稳定性试验六.抛锚试验1.首锚抛锚试验1).首锚抛锚试验2).掣链器强度试验3).人力应急起锚试验2.尾锚抛锚试验七.几种助航设备的试验1.磁罗经2.电罗经3.测向仪4.计程仪5.测深仪八.其它试验9-4 交船一.不完善项目二.备件清单三.交船日期四.交船文件五.交船会议六.交船仪式七.保证期。
船艇制作工序交接流程

船艇制作工序交接流程随着船舶舾装工作接近尾声,各种设备与系统的试验工作接踵而来。
船舶试验就是检查主要设备与船舶的安全性。
船舶试验是船级社,船东和船厂三方监控的,规定的试验项目必须请验船师和船东代表到场验倾斜试验、航行试验(试航)等内容。
系泊试验是船舶在停靠在码头的静止状态下进行的试验。
船舶开始进行系泊试验之前应该保证油、水、气、电证机电设备是否达到原设计性能,是否满足船舶设计、船检规范和系泊试验大纲规定的要求。
系泊试验的内容很多,工作量很大。
为了缩短试验周期和节约人力、物力,一般机械设备在装船前必须进行严重报告。
产品制造厂未做台架试验,船厂应在车间补做,把缺陷消除在系泊试验之前。
另外,把系泊试验与船能安排试验项目时,一般原则是主要的、复杂的、新型的、应急施救的机械设备先试验,同一动力来源的设备地进行其他设备的试验。
系泊试验中最重要的是“四机一炉”,即主机码头试车、发电机组试验、舵机的检查与试验、起锚设备试验、锅与试验,起货设备的检查与试验,系泊和拖曳设备的检查与试验、通道装置的检查与试验,关闭装置的检查与如各种武各系统的检查和试验。
主机码头试车主机是船舶推进器的动力源,是系泊试验和以后航行试验时考验的主要对象。
主机码头试车的度的影响,主机码头试车通常在低马力下进行。
为为了尽可能提高试验马力,处于河流边的船可在船舶处于先应校正各缸的平衡,使各汽缸的功率基本相同,这是初步的平衡。
当船舶做航行试验时,由于工作条件发生即町进行负荷试验,一般规定需作25%、50%、75%、100%等工况的负载试验。
实际上,在码头试车时验虽然负荷达到100%,但此时转速为额定转速的75%左右。
其原因足船舶处于系泊状态,具有最大的转矩利造成主机严重过载,影响主机寿命。
发电机试验。
发电机组为全船提供电源,分主发电机(常用)和应急发电机(各用)两组二发电机组由原动机负荷下作各缸平衡调节。
这一工作主要是高速时各汽缸的负荷,使它们基本相等。
船舶生产流程

船舶生产流程船舶是一种重要的交通工具,不仅可以运输货物和人,也可以用于军事和科研等领域。
船舶的生产流程是一个极其复杂的过程,需要各个部门的协作和精心的安排。
本文将详细介绍船舶生产流程。
一、设计阶段1.1 立项评估在船舶生产的第一步,需要对该船舶的设计进行立项评估。
这个过程包括收集和分析信息,比如市场需求、技术标准、制造商的可靠性和合规性。
通过对市场的需求、技术标准及制造商的公信力等因素进行全面分析,评估船舶建造项目的可行性,确定是否投资该项目,同时还会对目标市场和预期用途进行进一步的研究。
1.2 船舶设计在确定船舶建造项目之后,需要制定船舶设计。
这个过程包括确定船舶的结构、外形、尺寸、动力、装备和工具等,同时还需要与客户进行沟通,充分了解他们的需求,最终确定合适的船舶设计。
1.3 船级社认证一旦制定了船舶设计,需要提交给船级社进行认证。
船级社将评估船舶设计是否符合国际标准、区域标准或行业标准等,以及是否满足船舶建造后的所有要求。
如果通过认证,船级社会为该船舶颁发证书,并对船舶建造过程进行监督和检验,确保建造的船舶质量符合标准。
二、制造阶段2.1 材料采购在船舶建造前,需要采购各种材料,如钢材、铝材、管道和灯具等等。
这些材料需要严格符合制造要求,并提供相应的证书以确保质量。
2.2 船台建造和起船船台建造是船舶制造的第一步。
需要先在船台上建造一些基本部件,比如甲板和机舱等,随后再建造船体。
一旦船体建造完成,需要起船到适当的装配场所,进行下一步的制造。
2.3 船体加工和焊接制造的下一步是进一步加工新的船机、船桥、制动系统和航行辅助设备等。
这个过程需要采用大量的焊接技术,确保连接部件完全符合船东的要求。
2.4 安装机器设备完成焊接后,需要安装各种机器设备,包括发动机、泵、发电机、通讯设备、船桥和航行辅助设备等等。
2.5 内外饰面装修在所有设备的安装和操作调试后,需要进行内外饰面的装修。
这个过程包括船舶漆装、木工和装修工作。
船舶建造的工艺流程

船舶建造的工艺流程船舶建造的工艺流程可以分为以下几个步骤:第一步:设计和规划船舶的建造开始于设计和规划阶段。
设计师根据客户的需求和要求,绘制出船舶的草图和设计图纸。
在设计过程中,需要考虑到船舶的用途、尺寸、载重量和航行条件等因素。
设计过程还包括选择适当的材料和船舶的结构等。
第二步:材料采购和制备一旦船舶的设计完成,就需要采购建造所需的材料。
这些材料主要包括钢板、铝板、船舶设备和配件等。
材料必须按照设计要求进行检测和认证,确保材料的质量和可靠性。
材料准备完成后,还需要进行切割、成型和加工等工艺过程,以便适应船体的结构和形状。
第三步:船体组装和焊接在船体组装和焊接阶段,各个部件被装配在一起,形成船舶的骨架。
工人们使用专业的工具和设备,将各个部件精确地安装到船体上,并通过焊接技术将它们牢固地固定在一起。
焊接过程需要严格遵守船舶建造的标准和规定,以确保焊接的质量和强度。
第四步:设备和系统安装在船体组装完成后,各种设备和系统将被安装到船舶上。
这些设备和系统包括电气系统、通信系统、水暖系统、空调系统和驾驶设备等。
在安装过程中,需要对设备进行适当的测试和调试,以确保其正常运行和安全性。
第五步:涂装和装饰完成设备安装后,船舶需要进行涂装和装饰。
这一步骤旨在保护船舶的金属表面免受腐蚀和侵蚀,并提升船舶的外观和舒适度。
在涂装过程中,采用专业的涂料和防腐材料,确保船体表面的光滑和牢固。
第六步:测试和调试最后,船舶需要进行全面的测试和调试,以确保其在海上的运行安全和性能。
包括舾装试验、船舶载重试验、漏水试验等等,对船舶的各个系统进行严格的检测和评估。
只有通过了所有的测试和调试,船舶才能交付给客户使用。
船舶建造的工艺流程是一个复杂且需要高度专业知识和技术的过程。
每个步骤都需要精细的计划和严格的质量控制,以确保船舶的质量和安全性。
船舶建造所采用的工艺和技术在不断的发展和创新中,以满足不断变化的市场需求和客户要求。
简述船舶建造工艺流程的七大步骤及各自内容

简述船舶建造工艺流程的七大步骤及各自内容下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!探索船舶建造工艺流程的七大步骤及各自内容1. 引言在船舶建造领域,工艺流程的顺序性和规范性至关重要。
船舶建造流程详解从设计到交付的全过程

船舶建造流程详解从设计到交付的全过程船舶建造是一个复杂而庞大的工程,涉及到多个环节和步骤。
从设计到交付,每个阶段都需要经过精细的计划和执行。
本文将详细介绍船舶建造的全过程,包括设计、制造、试航和交付等环节。
设计阶段船舶建造的第一步是设计。
设计师根据需求和规格制定船舶的细节,并绘制出船体的草图和图纸。
在这个阶段,设计师需要考虑船舶的用途、载重能力、航速要求、船体结构等因素。
同时,他们还需要遵循相关的船舶设计规范和标准,确保船体的安全和可靠性。
制造阶段在完成设计后,船舶建造进入制造阶段。
这个阶段包括了多个子过程,如船体的加工、焊接、涂装等。
首先,需要将设计图纸转化为实际的船体结构。
船舶建造厂会使用各种材料,如钢材、铝合金等,根据设计要求进行加工和焊接。
同时,船体的内部设备和系统也会在这个阶段逐步安装。
为了保证船舶的质量和可靠性,制造过程中需要进行多次的检验和测试。
试航阶段完成船舶建造后,需要进行试航。
试航是为了验证船舶的性能和安全性。
在试航阶段,船舶的各个系统和设备会进行全面的测试和调试。
船舶建造厂会邀请专业的海事机构进行验收,对船舶进行各项指标的检测和评估。
试航过程中,船舶的各项性能指标需要达到设计要求,并通过相关部门的认可。
交付阶段试航合格后,船舶制造厂将把船舶交付给船东或船主。
交付的过程包括船舶的文件手续、证书颁发等。
船舶交付后,船东或船主需要履行相应的义务,包括船舶的保养、维修和管理。
他们也需要确保船舶符合国际、国内的船舶安全要求,并遵守相关的法规和规定。
结束语船舶建造是一个充满挑战和艰辛的过程,需要各个环节的精心协调和合作。
从设计到交付,每个步骤都是船舶建造过程中不可或缺的一部分。
只有通过严格的计划和执行,才能保证船舶的质量和可靠性。
最终,船舶将成为海上运输和贸易的重要工具,推动着全球经济的发展。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
船舶试验。
随着船舶舾装工作接近尾声,各种设备与系统的试验工作接踵而来。
船舶试验就是检查主要设备与系船舶的安全性。
船舶试验是船级社,船东和船厂三方监控的,规定的试验项目必须请验船师和船东代表到场验收倾斜试验、航行试验(试航)等内容。
系泊试验是船舶在停靠在码头的静止状态下进行的试验。
船舶开始进行系泊试验之前应该保证油、水、气、电均证机电设备是否达到原设计性能,是否满足船舶设计、船检规范和系泊试验大纲规定的要求。
系泊试验的内容很多,工作量很大。
为了缩短试验周期和节约人力、物力,一般机械设备在装船前必须进行严格报告。
产品制造厂未做台架试验,船厂应在车间补做),把缺陷消除在系泊试验之前。
另外,把系泊试验与船舶安排试验项目时,一般原则是:主要的、复杂的、新型的、应急施救的机械设备先试验;同一动力来源的设备同地进行其他设备的试验。
系泊试验中最重要的是“四机一炉”,即主机码头试车、发电机组试验、舵机的检查与试验、起锚设备试验、锅炉与试验;起货设备的检查与试验;系泊和拖曳设备的检查与试验、通道装置的检查与试验;关闭装置的检查与试如各种武备系统的检查和试验。
主机码头试车。
主机是船舶推进器的动力源,是系泊试验和以后航行试验时考验的主要对象。
主机码头试车的目度的影响,主机码头试车通常在低马力下进行。
为为了尽可能提高试验马力,处于河流边的船厂可在船舶处于逆先应校正各缸的平衡,使各汽缸的功率基本相同,这是初步的平衡。
当船舶做航行试验时,由于工作条件发生变即町进行负荷试验,一般规定需作25 % 、50% 、75%、l OO%等工况的负载试验。
实际上,在码头试车时,验虽然负荷达到IOO%,但此时转速为额定转速的75%左右。
其原因足船舶处于系泊状态,具有最大的转矩和造成主机严重过载,影响主机寿命。
发电机试验。
发电机组为全船提供电源,分主发电机(常用)和应急发电机(备用)两组二发电机组由原动机(负荷下作各缸平衡调节。
这一工作主要是高速时各汽缸的负荷,使它们基本相等。
当柴油机调试结束后,要按作的可靠性。
船舶在运行过程中,往往因用电量的不同而由一台机组供电或由两台机组供电。
两台机组同时供电的关键在于使两台柴油机的调速器特性要基本相同。
对于直流发电机来说,并车供电时应电压相等,极性相同;频率相同,否则无法并联运行。
14000KW海洋救助船北海救101测试消防炮船舶倾斜试验是通过船舶横倾来求得船舶完工后的实际重量和重心高度的一种有效方法。
对于新建造的首制船,是一个由各种材料和设备组成的庞大的运输工具,由于它的复杂和庞大,在设计时,对其重量和重心位置的计(上述两者相加,使船舶建成后,其实际重量和重心位置数值与设计时的数值存在一定误差。
由于船舶的重量和重须测得船舶实际的重量和重心高度,以确定船舶在水中航行的稳性合格与否。
对于建造的非首制船,如果没有大船舶航行试验(试航)。
船舶试航的目的是根据合同要求和设计要求,对建造好的船舶技术性能实行全面考核。
同船东和船级社等有关方面预先商定,并由船厂、船东和船检机构三方代表组成领导小组,负责实施。
首制船通在试航前,对主要机械设备再做一次检查,并带足燃料、滑油和淡水及生活给养和救生器具,掌握气象预报情况和螺旋桨尽可能清洁,准备好测试仪器和专用工具,测速前应交验计程仪。
船厂对试航全过程作详细记录,为编具有必要的水深和可供各种船用设备进行专门检查的技术保障。
航行试验项目有:主机航行试验,主机试验的目的是在船舶处于航行状态下全面地、切实地检查主机,以及直接为主机服务的各种实际发出的功率和滑油、燃油的消耗率。
主机航行试验包括平衡试验、负荷试验和性能试验。
主机平衡试验是通过调整各缸的热工参数来实现。
主机负荷试验是考验主机持续运转的可靠性,确保船舶投入运行后有较好的续三个内容。
测速试验,目的是为了确知船舶处于不同载况(轻载、重载)和不同螺旋桨转数下的航速及其相应的主机功率、测速试验通常是使主机处于25%、50%、75%、100%、110%的工况下进行。
在测速时需要在同一螺旋桨转数一般都按3个航次来决定船舶的速率。
在试验时船舶应为设计排水量,处于正浮状态,波浪不大于2级,水域操纵性试验包括回转试验和惯性试验。
回转试验的目的是通过对纵距、横距、战术直径和回转直径的测定来了解主机停车或回转为倒车后,因惯性而滑行的距离及滑行时间。
纽波特纽斯造船厂航母完成回转试验,舵角35度,橫倾15度操舵试验目的是为了鉴定舵操纵的轻便性、灵活性和工作的可靠性,并为驾驶人员提供船舶航行、回转、入港和验抛锚试验分为首锚抛锚和尾锚抛锚两项。
首锚抛锚试验内容主要有两个,即单抛单起(左、右锚轮换)和双抛双自由抛锚两种。
导航设备试验。
导航设备试验是对一些导航设备进行试验。
如:消除磁罗经自差;测定电罗经偏差,校对并调整声光信号设备试验。
检测汽笛、雾角等音响设备的可闻距离,检查灯光设备的可见距离。
其他试验,对于某些船舶而言,还要进行其它试验。
例如,对首制船要进行船舶扩大航行试验:检测螺旋桨在低船体振动,轴系扭振等等;对于特殊用途船舶的专用设备工作性能考核,例如设备作业能力、与飞机和其他舰船设备应急更换的方便程度。
对于一般民用船舶,一次试航即可完成全部试航任务;对于军舰,一般会进行两次试航,一次为以上的试验内容在船舶系泊或航行试验结束后,在船厂还要进行设备拆检工作,即对试验中有问题或有疑问的船用设备进行检查应尽快消除检查中发现的所有缺陷。
在上述工作结束后,如果有必要还要进行检查性航行试验。
检查性航行试验设备运转情况,并使接船人员进一步熟悉船上各种设备,以增强他们的操纵和维护技能。
检查性航行试验为交接交船。
交船是船舶建造完工的最终阶段。
交船是一项程序性工作,即通过一些移交手续,船厂把船舶交给船东使必须维护双方的正当权益。
交船主要有几个内容:不完善项目、备件清单、交船日期、交船文件、交船仪式、保不完善项目。
在船舶试验和住舱完工与检验的后期阶段,船东和验船部门会对不合格或者不满意的合同项目(主向船厂提出;船厂应当对提出的不完善项及时处理,以便使问题减至最少程度。
不完善项目改正后,验船部门和目三方认为不影响交船的,可以在交船后的保修期内完成,以保证交船日期不拖延。
某些情况下船东会故意刁难备件清单。
对于船上的各种设备,通常会有很多的备件,例如各种易损的阀门等等。
通常规定船厂准备一份完整所有的便携式和可移动的设备。
由于清单内容庞大,为了在交船前使清单编制完成,通常在交船前三个月就开始备附近的方便处。
不便安全存放的便携式和散放船具,应该推迟到交船前安置。
交船前,所有的油舱应作测量,交付的备件,应该在经船东同意之后延期交付,一般应在保修期内完成。
交船日期。
在计划交船日期前一周,船东代表和船厂应该联合对船舶进行检查,查明遗留的未完成工作和不完善交船日期。
造船合同通常会去约定一个交船日期,这可被称为是“合约交船日期”(contractual delivery date)。
来支付滞纳金,如果再晚一段时间,船东有权弃船。
如果船东不急需用船,那么每一个不完善项目都可能成为其下叙述:当船舶完工或基本完工,且所需的试验都已通过时,船厂至少应在五天之前向船东发出书面通知要求交目之外,其余都已完工。
但事实上这方面往往是船厂吃亏。
比合约交船日期去提早交船的情况也不是没有(比较如果船厂去这样做,是不需要船东同意,这是如果在造船合约中约定了船厂可以在合约交船日期的一天或之前(SAJ另在Article III (1)(d)也有条文针对船厂提早交船可以有奖金。
如果双方约定,这通常是每天的金额与延误要就是提早交船是在船东的要求下,而且船厂能够做得到。
这一来,双方又要去斗智了。
就是船东希望提早交船,提出过提早交船的要求。
而船厂在知道船东想去提早接收船舶就去尽量迫使船东明确提出这一个要求,希望船东交船文件。
典型的建造合同应当包括这样的条款,即所交的船舶应该符合指定船级社和国际公约(常见的是《钢各章节指定的各种法规,并且还进一步要求船厂必须获得各种必要的证书和文件,用以证明建造过程属实认可。
东总希望能无条件、无例外地获得所有文件。
实际上,由于主管部门的行政手续等多种原因,不可能在交船的同由临时发信来取代。
在这种情况下,船厂必须向船东提供适当的文件以证明不会影响船舶的运营与保险。
交船仪式1.船厂向船东提交规定的各种证书和文件,经核对之后,双方在文件提交凭据上签字,证明可供使用书。
4.船长签收船舶钥匙和保险柜密码。
5.船厂和船东在交船与完工证书及其异议附件上签字。
附件的定稿复目能承担的责任。
交船仪式结束后,船舶就归船东使用或处理。
船舶的建造工作虽然已经结束,但是船舶的建造海警3401的交船仪式。
保修期。
保修期就是合同船舶在交船以后船厂承担质量保证义务的一段时间。
保证期的长短由建造合同规定,一异议的项目承担改正责任,并且对船舶在正常使用过程中所产生的故障也承担修理责任。
合同规定船舶可以返回在保修期结束之后的第一个航运间隙,通常应安排一次保修期检验、解决建造合同中所有悬而未决的问题,并就为文件初稿。
双方代表签字以后,保证期检验报告便成了记载合同中保证条款所规定的厂方未尽义务的正式文件舶建造合同便告完成。
事实上由于种种原因,例如,船用设备的质量问题(国产的会多一些)、保修期内的工作保修情况不满意,船东以后可能不会再次在该船厂下订单,可选订单就会取消。
如果对船舶的建造质量和保修情对于军舰来说,船厂的保修和维护任务就更加繁重了,有时执行重大任务时船厂还需派人上舰跟踪,保证军舰的全文结束。
参考资料:船舶建造理论与工艺,哈尔滨工程大学,李敬花《船舶建造工艺学》,哈尔滨工程大学出版社,魏莉洁《船舶建造工艺学》,大连理工大学出版社,刘玉君《船舶舾装模块化设计及制造技术研究》江苏科技大学(百度文库无作者)/link?url=alRzXTZ6ryrsOGglU2zF8Yl5ik75gvhy33f6Qrn1zeX7IMKGFUPZwy-z-_fGR1qHG龙的船人论坛/forum.php伊丽莎白女王航母建造/thread-331699-1-1.html视频:探索发现,航空母舰/programs/view/szkVK4BxVCc/视频:国家地理伟大工程巡礼超级油轮(实际上是LNG船)/programs/view/BhqUY373IMk/视频:超级工程第五集,超级LNG船/video/C36876/a77d7105012a4f2589f91f0d12c08de6视频:Discovery20091113:工程壮举之韩国现代重工(蔚山)造船厂/redian/MzcwODM4/Njk4MzQ3Mjc.html船舶, 建造, 流程, 试验船舶试验。
随着船舶舾装工作接近尾声,各种设备与系统的试验工作接踵而来。
