配网工程施工方案(电力工程)汇总
电力配网工程项目施工组织设计方案

电力配网工程项目施工组织设计方案一、项目概述本工程是一项电力配网工程项目,主要任务是完成对某地区的配电网络进行升级改造,以提升电力供应的可靠性和稳定性。
本文档将对项目施工组织设计方案进行详细说明,包括项目背景、任务分工、施工流程、安全管理等内容。
二、项目背景当前,某地区的电力供应系统存在较多老旧设备和配电线路,容量不足、安全隐患较多,无法满足日益增长的用电需求。
为了提升电力供应的可靠性和稳定性,需对配电网络进行升级改造。
本项目的主要目标是完成配电变电站的升级改造、新建配电线路和设备的安装,并实施工程监理和验收等。
三、任务分工项目组成员将根据各自的职责和能力进行任务分工,具体分工如下:1.项目经理:负责项目的整体策划和管理,组织协调各个环节的工作进展。
2.设计师:负责电力配网改造方案的设计和绘制。
3.采购人员:负责采购配电设备和材料,保证施工所需的物资供应。
4.施工队伍:由多个施工小组组成,负责具体的设备安装和线路敷设工作。
5.检测人员:负责对施工质量进行抽查和检测,确保工程质量符合要求。
6.安全管理人员:负责工地安全管理,确保施工过程中的安全。
四、施工流程为了保证施工进度和质量,我们将按照以下流程进行施工:1.方案设计:设计师根据实地勘测和需求设计配网改造方案,并报批通过。
2.配电设备采购:采购人员根据设计方案,进行配电设备和材料的采购,确保供应的及时性和质量。
3.施工准备:施工队伍进行工地规划和准备工作,确定施工区域,组织人员和机械设备的安排,制定施工计划。
4.配电变电站改造:按照设计方案,对变压器、开关设备等进行升级改造。
5.新建配电线路和设备安装:施工队伍根据设计方案,进行新建线路和设备的安装工作。
6.系统调试与投运:安装完成后,对配电系统进行调试和试运行,确保系统正常运行。
7.工程验收:由检测人员对工程质量进行抽查和检测,确定工程符合要求后进行验收。
8.安全管理:安全管理人员负责监督工地的安全工作,防止事故发生。
工厂配网工程施工方案

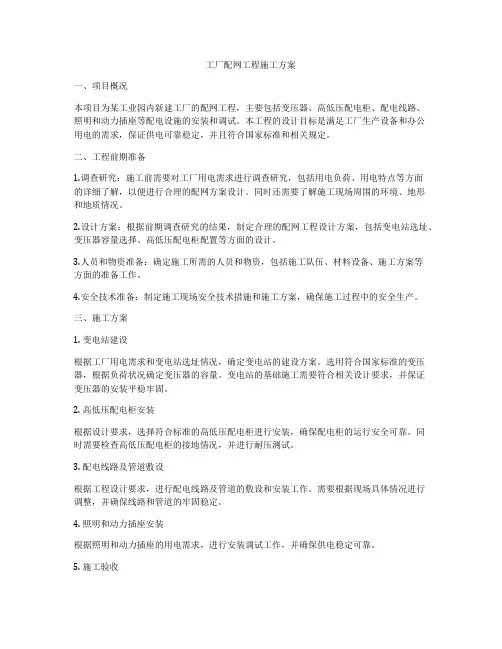

工厂配网工程施工方案一、项目概况本项目为某工业园内新建工厂的配网工程,主要包括变压器、高低压配电柜、配电线路、照明和动力插座等配电设施的安装和调试。
本工程的设计目标是满足工厂生产设备和办公用电的需求,保证供电可靠稳定,并且符合国家标准和相关规定。
二、工程前期准备1.调查研究:施工前需要对工厂用电需求进行调查研究,包括用电负荷、用电特点等方面的详细了解,以便进行合理的配网方案设计。
同时还需要了解施工现场周围的环境、地形和地质情况。
2.设计方案:根据前期调查研究的结果,制定合理的配网工程设计方案,包括变电站选址、变压器容量选择、高低压配电柜配置等方面的设计。
3.人员和物资准备:确定施工所需的人员和物资,包括施工队伍、材料设备、施工方案等方面的准备工作。
4.安全技术准备:制定施工现场安全技术措施和施工方案,确保施工过程中的安全生产。
三、施工方案1. 变电站建设根据工厂用电需求和变电站选址情况,确定变电站的建设方案。
选用符合国家标准的变压器,根据负荷状况确定变压器的容量。
变电站的基础施工需要符合相关设计要求,并保证变压器的安装平稳牢固。
2. 高低压配电柜安装根据设计要求,选择符合标准的高低压配电柜进行安装,确保配电柜的运行安全可靠。
同时需要检查高低压配电柜的接地情况,并进行耐压测试。
3. 配电线路及管道敷设根据工程设计要求,进行配电线路及管道的敷设和安装工作。
需要根据现场具体情况进行调整,并确保线路和管道的牢固稳定。
4. 照明和动力插座安装根据照明和动力插座的用电需求,进行安装调试工作,并确保供电稳定可靠。
5. 施工验收在施工完成后,进行配网工程的整体验收,包括设备的耐压测试、线路的接地测试等,确保工程的质量符合设计要求。
四、安全措施1. 施工现场要严格遵守国家的安全生产规定,做好安全标识和警示牌的设置。
2. 施工现场要进行定期的安全检查和巡视,及时排除安全隐患。
3. 施工人员必须按照相关规定,佩戴好安全防护用具,如安全帽、安全鞋等。
电力配网施工方案

电力配网施工方案1. 引言电力配网是指将电力从电源(如发电厂)输送到用户终端的过程,是电力系统的重要组成部分。
电力配网施工方案是针对配网项目实施的技术规划和操作指南,旨在确保电力系统的安全、可靠运行。
本文将详细介绍电力配网施工方案的制定过程,包括勘察设计、施工组织、材料采购、施工管理等内容。
2. 勘察设计在电力配网项目开始之前,我们需要进行勘察设计工作。
勘察设计主要包括以下几个方面:2.1 地质勘察地质勘察是为了了解地质环境对电力配网工程可能产生的影响,以及确定合理的施工方式和工程措施。
具体工作包括:•地质资料收集和分析•地形测量和地貌分析•地下水位测定•地基承载力测试等。
2.2 线路勘测线路勘测是为了确定配网线路的走向和布置,具体工作包括:•建立工况模型,分析电力负荷和线路容载能力•确定线路型号和规格•确定线路支撑结构和杆型、塔型•制定线路走廊规划。
2.3 设备选型根据勘察设计结果,选择适当的电力设备,包括变压器、开关设备、配电盘等。
在选型过程中,需要考虑设备负荷能力、品质要求、供应商信誉等因素。
3. 施工组织施工组织是配网施工的重要环节,能够合理规划和组织施工过程,提高施工效率和质量。
施工组织包括以下几个方面:3.1 施工队伍组建根据项目规模和工期要求,合理组建施工队伍,包括工程师、技术员、班组长和施工人员等。
需要保证施工队伍的专业素质和配合能力。
3.2 施工进度计划根据勘察设计结果和资源情况,制定施工进度计划。
明确关键节点、分解施工任务和确定施工时间,确保施工进度按计划进行。
3.3 施工管理施工管理是保证施工质量和安全的关键环节,包括:•资源协调:确保施工所需材料、设备和人力资源的供应,避免施工延误。
•施工记录:记录施工过程中的重要数据和问题,供后期分析。
•质量控制:对施工过程中的关键环节进行质量检查和控制,确保施工质量符合设计要求。
4. 材料采购材料采购是配网施工中的重要环节,材料的质量和供应情况直接影响施工进度和质量。
配网工程项目施工(3篇)

第1篇一、项目背景随着我国经济的快速发展,电力需求持续增长,配电网建设成为保障电力供应的关键。
配网工程项目施工涉及范围广泛,包括架空线路、电缆线路、变电站、配电室等,其施工质量直接关系到供电可靠性和电力安全。
二、施工准备1. 施工图纸审查:在施工前,需对施工图纸进行全面审查,确保设计合理、规范。
2. 施工方案编制:根据施工图纸和现场实际情况,编制详细的施工方案,包括施工工艺、施工进度、质量标准等。
3. 人员组织:组建专业的施工队伍,包括施工人员、技术管理人员、质量管理人员等。
4. 物资准备:根据施工方案,提前采购、备齐施工所需材料、设备、工具等。
5. 施工现场布置:根据施工方案,合理规划施工现场,确保施工安全、有序。
三、施工过程1. 架空线路施工:按照施工方案,架设线路,包括电杆、金具、绝缘子、导线等。
2. 电缆线路施工:挖掘电缆沟,敷设电缆,连接电缆头,敷设接地线等。
3. 变电站、配电室施工:按照施工图纸,安装变压器、开关设备、保护装置等。
4. 质量控制:在施工过程中,严格执行质量标准,确保工程质量。
5. 安全管理:加强施工现场安全管理,落实安全措施,确保施工安全。
四、施工结束1. 工程验收:按照国家相关标准,对施工完成的项目进行验收,确保工程符合设计要求。
2. 质量整改:针对验收过程中发现的问题,及时整改,确保工程质量。
3. 资料整理:整理施工过程中的各类资料,包括施工图纸、施工方案、验收报告等。
4. 施工总结:总结施工过程中的经验教训,为今后类似工程提供借鉴。
五、注意事项1. 施工过程中,严格遵循国家相关法律法规和行业标准。
2. 加强施工现场管理,确保施工安全、有序。
3. 重视工程质量,确保工程符合设计要求。
4. 做好施工过程中的环境保护工作。
5. 加强与相关单位的沟通协调,确保工程顺利进行。
总之,配网工程项目施工是一项复杂、系统的工程,需要从施工准备、施工过程到施工结束的各个环节进行严格把控,确保工程质量和电力安全。
电力配网工程项目施工组织设计方案

电力配网工程项目施工组织设计方案1. 引言1.1 背景介绍电力配网工程是指将电力从输电线路引到用户终端的工程,包括高压配电网和低压配电网。
在进行电力配网工程施工前,需要进行施工组织设计,制定合理的施工方案,以确保施工的顺利进行和工程质量的保证。
1.2 目的本文档旨在提供一个电力配网工程项目施工组织设计方案的范例,供项目参与方参考和借鉴,以确保项目施工的有序进行。
2. 项目概述2.1 项目描述本项目为某地区电力公司新建一条10kV高压配电线路的工程,长度约为10公里,涉及新建电缆通道和电缆敷设。
2.2 工期计划本项目预计工期为3个月,主要包括线路调研、线路设计、材料采购、电缆敷设、设备安装等工作。
3. 组织架构3.1 项目组织本项目将设立一个项目组,包括项目经理、工程师、施工人员等角色。
项目经理负责整体项目管理,工程师负责技术支持和设计,施工人员负责具体施工任务。
3.2 人员配备角色姓名职责项目经理张三负责项目管理和协调工程师王五负责技术支持和设计施工队长李四负责组织施工人员进行具体任务的施工施工人员多名按照施工计划进行线路敷设、设备安装等具体施工任务4. 施工方案4.1 施工准备在正式施工前,需要进行一系列的准备工作,包括但不限于以下内容:•确定施工队伍和相关人员配备•验收和清点施工所需材料和设备•安排施工时间和地点4.2 施工流程本项目的施工流程包括以下几个阶段:1.线路调研和设计:在正式施工前,需进行线路调研和设计工作,确定电缆敷设的具体路径和方案。
2.电缆敷设:根据设计方案,组织施工人员进行电缆通道的开挖和电缆的敷设工作。
3.设备安装:安装电缆连接箱、变压器等设备,确保设备的连接和运行正常。
4.联系测试:对新建的配电线路进行测试和检测,确保其正常运行。
4.3 施工安全措施为确保施工过程的安全性,需采取以下安全措施:•提供足够的个人防护装备,并做好相关培训和指导工作。
•设置施工警示标识,确保工地的安全区域得以明确。
配网工程施工日施工方案(3篇)

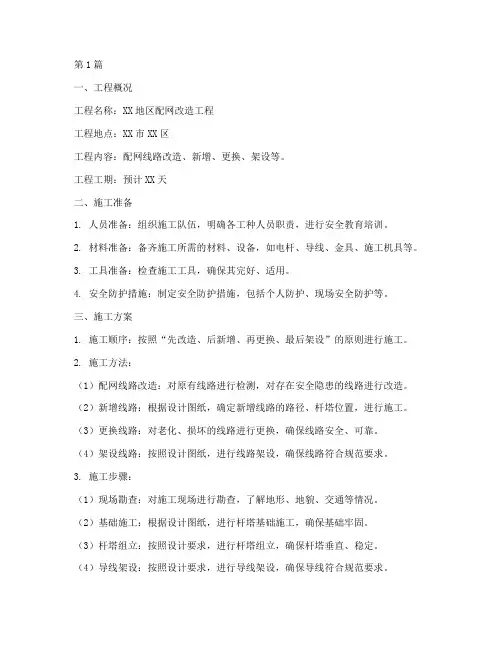

第1篇一、工程概况工程名称:XX地区配网改造工程工程地点:XX市XX区工程内容:配网线路改造、新增、更换、架设等。
工程工期:预计XX天二、施工准备1. 人员准备:组织施工队伍,明确各工种人员职责,进行安全教育培训。
2. 材料准备:备齐施工所需的材料、设备,如电杆、导线、金具、施工机具等。
3. 工具准备:检查施工工具,确保其完好、适用。
4. 安全防护措施:制定安全防护措施,包括个人防护、现场安全防护等。
三、施工方案1. 施工顺序:按照“先改造、后新增、再更换、最后架设”的原则进行施工。
2. 施工方法:(1)配网线路改造:对原有线路进行检测,对存在安全隐患的线路进行改造。
(2)新增线路:根据设计图纸,确定新增线路的路径、杆塔位置,进行施工。
(3)更换线路:对老化、损坏的线路进行更换,确保线路安全、可靠。
(4)架设线路:按照设计图纸,进行线路架设,确保线路符合规范要求。
3. 施工步骤:(1)现场勘查:对施工现场进行勘查,了解地形、地貌、交通等情况。
(2)基础施工:根据设计图纸,进行杆塔基础施工,确保基础牢固。
(3)杆塔组立:按照设计要求,进行杆塔组立,确保杆塔垂直、稳定。
(4)导线架设:按照设计要求,进行导线架设,确保导线符合规范要求。
(5)金具安装:安装金具,确保金具牢固、可靠。
(6)验收:完成施工后,进行验收,确保工程符合设计要求。
四、安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 施工现场设置安全警示标志,明确安全注意事项。
3. 严格遵守操作规程,确保施工安全。
4. 加强现场安全巡查,及时发现并处理安全隐患。
5. 对施工人员进行安全教育培训,提高安全意识。
五、进度安排1. 第1天:现场勘查,确定施工方案。
2. 第2-5天:进行基础施工。
3. 第6-10天:进行杆塔组立。
4. 第11-15天:进行导线架设。
5. 第16-20天:进行金具安装。
6. 第21-25天:验收,完成工程。
配电网工程施工方案

配电网工程施工方案配电网是指将输电网送来的电能按照一定的电压等级,在建筑物、工矿企业及居住区域内进行分配和传送的电力系统。
配电网的建设与改造是电力行业发展的重要一环,对于提高供电质量、提升能源利用效率、促进产业升级和人民群众生活水平的提升具有重要意义。
本次施工方案旨在对某地区配电网工程进行规划和设计,确保工程质量,保障施工安全,最终达到提升配电网整体性能的目的。
二、工程背景某地区配电网工程是为了满足日益增长的用电需求,提高电网系统的供电可靠性和抗干扰性能,改善电力质量,进而提高能源利用效率,促进区域经济的发展而开展的一项工程。
该地区现有的配电网存在一些老化设备,线路老化,设备容量不足等问题,需要进行改造升级。
三、工程范围1. 项目名称:某地区配电网工程2. 工程范围:配电线路、变压器、配电装置等设备的更新升级和扩建3. 工程规模:总投资约XXX万元,涉及XX台变压器,XX公里线路等四、工程设计方案1. 变压器更换:对现有的老化变压器进行更换,更新为新型、高效的变压器,以提高供电质量和配电系统的可靠性。
2. 配电线路改造:对已老化的线路进行更换和升级,采用新型导线和绝缘设备,减少线路损耗,提高输电效率。
3. 配电装置更新:对配电装置进行更新升级,增加智能监控装置,提高配电系统的智能化水平,方便远程监控和操作。
4. 新建配电设施:根据实际需要,增加新的变电站和配电装置,提高供电覆盖范围和供电能力,满足未来用电需求。
五、施工组织1. 建立施工组织:成立工程管理组织,明确工程负责人和各岗位责任人员,落实施工进度和质量管控。
2. 设立施工标准:遵循相关电力行业标准和规范,确保工程质量和安全。
3. 安全保障措施:加强施工现场安全管理,严格遵守安全操作规程,保障施工人员的安全。
六、施工流程1. 前期准备工作:确定工程需求,进行现场勘察和设计方案确定,采购必要设备和材料。
2. 施工准备:清理施工现场,搭建临时设施,做好施工材料的准备工作。
配电网工程施工方案

配电网工程施工方案一、工程概述配电网工程是指在城市、农村或工业区域进行配电线路的敷设、变压器的安装、开关设备的设置以及其他相关设施的建设工程。
其主要目的是为了将输电线路的电能传递到用户所在的区域,为用户提供稳定、安全、可靠的电力供应。
配电网工程涉及到建设布局、材料选用、设备安装、施工管理、工程验收等多个环节,要求工程施工方案严格合理,确保工程质量和工程安全。
二、项目背景本工程为某市区域内电力系统的升级改造工程,旨在提高电力系统的可靠性,改善用户的用电环境,符合国家能源发展规划和环境保护要求。
工程范围包括新建配电线路、增设变压器、更新开关设备、改造配电站等内容,总规模约为1000万人民币。
三、工程内容1. 新建配电线路:在城市或农村地区进行新的配电线路的铺设,确保各个区域的电能传递正常、稳定。
2. 增设变压器:根据用户的用电需求和周边环境的电力供应情况,增设变压器来满足电能传递和电压稳定的要求。
3. 更新开关设备:升级更换老化的开关设备,以确保安全可靠的电力开关,提高供电系统的可靠性。
4. 改造配电站:对老化的配电站进行改造、升级,包括设备更换、设施更新,以提高配电站的运行效率和安全性。
四、施工组织1. 施工单位:本工程的施工单位为某电力设施建设有限公司,为国家承认的专业电力施工单位,有丰富的工程施工经验和技术实力。
2. 施工人员:施工单位将组织具有资质合格的电力施工人员,包括工程技术人员、安全监督人员、电力施工作业人员等,确保施工人员的技术水平和施工质量。
3. 施工设备:施工单位将准备各类施工设备和工具,包括挖掘机、起重机、电气测试仪器等,确保施工设备满足要求,且能够有效保障工程施工。
4. 施工技术:施工单位将制定详细的施工技术方案,包括施工工艺流程、工程质量要求、安全管理措施、环境保护措施等,确保工程施工过程合理、安全、环保。
五、施工流程1. 勘察设计:施工单位将派遣专业的勘察设计人员进行现场勘察和设计论证,制定详细的施工方案,确保施工方案合理可行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
****年新建配网工程
******工程施工方案
批准:日期:XXXX-XX-XX
审核:日期:XXXX-XX-XX
编制:日期:XXXX-XX-XX
(注:编制、审核、批准人指施工单位相关人员)
XX公司(盖章)
目录
一、工程概况:2
二、施工作业环境概况2
三、施工组织2
四、计划停电时间2
五、计划施工时间2
六、停电范围:2
七、施工安排3
八、关键作业施工步骤5
九、施工准备工作:5
十、现场危险点分析及其预控措施6
十一、环保与文明施工7
十二、现场应急措施:7
十三、其他8
一、工程概况:
介绍工程基本概况;施工基本情况及分班。
如本次施工2014年抗风加固工程项目。
由江门市圭峰电气工程有限公司三江施工班分5个小组实施,施工总人数63人。
工程施工完成经相关部门验收合格后,交由**供电所运行管辖。
二、施工作业环境概况:
介绍本工程施工作业现场的主要环境。
如:本工程施工作业点涉及在人员密集(如学校、集市、居民小区等)施工,且本工程XX段需跨越XX省道(国道、高速公路、河流、鱼塘、10kV XX 线路等),以及临近带电运行线路(设备)情况等。
三、施工组织
说明项目管理人员及施工人员
1、总协调人:联系电话:
2.工作负责人:联系电话:(计入总人数)
3.安全负责人:联系电话:
4.技术负责人:联系电话:
5.质量负责人:联系电话:
6、施工人员(总数人):
四、计划停电时间
五、计划施工时间
六、停电范围:
七、施工安排
第一小组:(9人):
工作地段、内容(与小组派工单一致)作业手册
如:更换三江站10kV深吕线#1塔的绝缘子、避雷器及修复接地线。
PWJX-01(绝缘子),HWDQSB-04(避雷器),PWJX-04(导、地线连接)。
在三江站10kV龙宝线#7塔安装柱上开关并改装引落架接通去澳华饲料厂电房的电缆头。
HWDQSB-02(隔离开关),HWDQSB-04(避雷器)。
接线图附后1
10kV深吕线#1塔10kV龙宝线#7
塔
10kV龙宝线#9塔
接地线编号安装点杆塔编号
接地线
编号
安装点杆塔编号
如:
GFS#0210kV龙宝线#1塔1TO1刀闸电缆
头
GFS#0410kV龙宝线#7塔小号侧
GFS#0310kV龙宝线#1塔1T01刀闸上引
线
GFS#0510kV龙宝线#7塔大号侧
单滑轮车吊放柱上开关,使用滑车前应检查滑轮及绳索有无破股损伤,绳索应满足起重要求。
杆上滑轮应挂在横担主材上,其吊挂用的绳套必须满足荷重要求。
吊放前应检查滑轮是否扣好,绳套是否挂牢,滑轮门钩应用铁丝封死。
人力起吊过程中及严禁有人逗留在重物下方。
第二小组:XXX(23人):
工作地段、内容(与小组派工单一致)作业手册
如
1、更换三江站10kV深吕线#22杆、#23塔、#27杆、#28杆、#32杆、#33杆的绝缘子,在#11杆、#12杆、#23塔、#25杆、#27杆、#34杆安装过电压保护器,并更换#22杆防雷金具为过电压保护器。
(防风加固项目)PWJX-01(绝缘子)
2、更换三江站10kV龙宝线#23塔、#27杆、#28杆、#32杆、#33杆的绝缘子。
(防风加固项目)PWJX-01(绝缘子)
3、拆除三江站10kV龙宝线#22杆防雷金具及更换针瓶,调正#26塔。
(防风加固项目)PWJX-01(绝缘子)
接线图附后2
10kV龙宝线#10杆
-#12杆
10kV10kV龙宝线#26塔
接地线编号安装点杆塔编号
接地线
编号
安装点杆塔编号
如
GFS#0610kV龙宝线#9塔大号侧GFS#1310kV龙宝线#28杆28T01刀闸电缆头GFS#0710kV龙宝线#10杆10T01刀闸电缆头GFS#1410kV龙宝线#30塔大洞分支线侧GFS#0810kV龙宝线#13塔小号侧GFS#1510kV龙宝线#33杆33T01刀闸电缆头
注意事项:如:调整10kV龙宝线#30塔至#35塔架空导线弧垂(横跨公路)要注意锁尾,防止紧线钳口松脱跑线。
在紧线期间(工作地段)前后50米摆方警示牌,必须派人维护公路秩序。
强调:调整铁塔时必须利用吊车将铁塔固定好,才能松开塔脚螺丝。
工作地段、内容(与小组派工单一致)作业手册
如:
1、更换三江站10kV龙宝线#15塔刀闸上侧针瓶、避雷器及修复接地线。
PWJX-01(绝缘子),HWDQSB-04(避雷器),PWJX-04(导、地线连接)。
2、更换三江站10kV龙宝线#17杆针瓶。
PWJX-01(绝缘子)。
接线图见附后3 10kV龙宝线#20塔10kV龙宝线#17杆
接地线编号安装点杆塔编号
接地线编
号
安装点杆塔编号
注意事项:
八、关键作业施工步骤(注:作业指导书中已有明确的,不应再在施工方案中重述,而应“见XX作业
指导书XXXX章节即可”)
如:
(1)更换悬式瓶:(例如:见XX作业指导书6.2.3.4)
(2)安装新拉线:(例如:见XX作业指导书6.2.3.4)
(3)横担安装:(例如:见XX作业指导书6.2.3.4)
(4)放线作业程序:(例如:见XX作业指导书6.2.3.4)
(5)紧线作业程序:(例如:见XX作业指导书6.2.3.4)
九、施工准备工作:
如:
1、熟悉设计图纸技术要求。
2、施工图纸会审及技术交底。
3、向施工班组作技术交底和向每个工作成员进行安全交底。
4、按照工期要求,工程所需的设备材料,所需工器具准备好。
5、所有的设备、材料都必须经过验收、清点、且产品合格证及资料齐全、质量符合设计及规范的要求,
以确保本项工程质量及施工进度。
1)主要施工机械设备:
序号设备名称规格单位数量备注
1工程车辆
2农用车辆
3机动绞磨机台
4手板葫芦3T只
2)主要施工材料:
序号材料名称规格单位数量备注1钢芯铝绞线
2钢绞线
十、现场危险点分析及其预控措施
十一、环保与文明施工
如:
1.文明施工,做到“工完、料尽、场地清”。
2.现场着装应符合劳动保护的要求;现场施工负责人和安全监护人应佩戴袖章。
3.材料和工器具应摆放整齐;现场应设安全围栏,施工牌、警示牌、应悬挂放置在醒目的位置。
采取各种方式营造出现场抓安全、抓质量、遵章守纪的文明气氛。
4.加强对施工人员的宣传教育,增强环境保护意识。
施工完成后工作现场必须清理干净。
十三、其他
XXX电力建设有限公司XXXX年XX月XX日。
